钢筋笼制作及吊装技术交底
钢筋笼制作及吊装技术交底施工单位名称:中国建筑第五工程局赣韶铁路ZQ-2标段第四项目部2009年10月22日编号:11N12002050(桩长)N 3N 42146125101096214612.5N3 L=365N 1 L =2158.5直径113直径112N4 L=356.91066N10 L=52R 54.5R 62.520N1 中-中17.12钢筋笼底桩底承台底桩顶截面1-1附注:1、本图尺寸均以厘米计。
2、钻孔灌注桩的所有钢筋均采用Q235钢筋,N1、N3直径为20mm,N4、N10直径为10mm。
3、主筋净保护层厚度采用7cm。
4、加强筋N3采用双面搭接焊连接,焊接长10cm。
5、箍筋N4间距均采用20cm。
箍筋可采用螺旋筋。
双面焊长度采用5cm。
1号墩桩基钢筋笼11N12001850(桩长)N 3N 41946125101096194612.5N3 L=365N 1 L =1958.5直径113直径112N4 L=356.91066N10 L=52R 54.5R 62.520N1 中-中17.12钢筋笼底桩底承台底桩顶截面1-1附注:1、本图尺寸均以厘米计。
2、钻孔灌注桩的所有钢筋均采用Q235钢筋,N1、N3直径为20mm,N4、N10直径为10mm。
3、主筋净保护层厚度采用7cm。
4、加强筋N3采用双面搭接焊连接,焊接长10cm。
5、箍筋N4间距均采用20cm。
箍筋可采用螺旋筋。
双面焊长度采用5cm。
2号墩桩基钢筋笼11N12001800(桩长)N 3N 41896125101096189612.5N3 L=365N 1 L =1908.5直径113直径112N4 L=356.91066N10 L=52R 54.5R 62.520N1 中-中17.12钢筋笼底桩底承台底桩顶截面1-1附注:1、本图尺寸均以厘米计。
2、钻孔灌注桩的所有钢筋均采用Q235钢筋,N1、N3直径为20mm,N4、N10直径为10mm。
3、主筋净保护层厚度采用7cm。
4、加强筋N3采用双面搭接焊连接,焊接长10cm。
5、箍筋N4间距均采用20cm。
箍筋可采用螺旋筋。
双面焊长度采用5cm。
3号墩桩基钢筋笼11N12001750(桩长)N 3N 41846125101096184612.5N3 L=365N 1 L =1858.5直径113直径112N4 L=356.91066N10 L=52R 54.5R 62.520N1 中-中17.12钢筋笼底桩底承台底桩顶截面1-1附注:1、本图尺寸均以厘米计。
2、钻孔灌注桩的所有钢筋均采用Q235钢筋,N1、N3直径为20mm,N4、N10直径为10mm。
3、主筋净保护层厚度采用7cm。
4、加强筋N3采用双面搭接焊连接,焊接长10cm。
5、箍筋N4间距均采用20cm。
箍筋可采用螺旋筋。
双面焊长度采用5cm。
4号墩桩基钢筋笼11N12001800(桩长)N 3N 41896125101096189612.5N3 L=365N 1 L =1908.5直径113直径112N4 L=356.91066N10 L=52R 54.5R 62.520N1 中-中17.12钢筋笼底桩底承台底桩顶截面1-1附注:1、本图尺寸均以厘米计。
2、钻孔灌注桩的所有钢筋均采用Q235钢筋,N1、N3直径为20mm,N4、N10直径为10mm。
3、主筋净保护层厚度采用7cm。
4、加强筋N3采用双面搭接焊连接,焊接长10cm。
5、箍筋N4间距均采用20cm。
箍筋可采用螺旋筋。
双面焊长度采用5cm。
5号墩桩基钢筋笼11N12001800(桩长)N 3N 41896125101096189612.5N3 L=365N 1 L =1908.5直径113直径112N4 L=356.91066N10 L=52R 54.5R 62.520N1 中-中17.12钢筋笼底桩底承台底桩顶截面1-1附注:1、本图尺寸均以厘米计。
2、钻孔灌注桩的所有钢筋均采用Q235钢筋,N1、N3直径为20mm,N4、N10直径为10mm。
3、主筋净保护层厚度采用7cm。
4、加强筋N3采用双面搭接焊连接,焊接长10cm。
5、箍筋N4间距均采用20cm。
箍筋可采用螺旋筋。
双面焊长度采用5cm。
6号墩桩基钢筋笼11N12001950(桩长)N 3N 42046125101096204612.5N3 L=365N 1 L =2058.5直径113直径112N4 L=356.91066N10 L=52R 54.5R 62.520N1 中-中17.12钢筋笼底桩底承台底桩顶截面1-1附注:1、本图尺寸均以厘米计。
2、钻孔灌注桩的所有钢筋均采用Q235钢筋,N1、N3直径为20mm,N4、N10直径为10mm。
3、主筋净保护层厚度采用7cm。
4、加强筋N3采用双面搭接焊连接,焊接长10cm。
5、箍筋N4间距均采用20cm。
箍筋可采用螺旋筋。
双面焊长度采用5cm。
7号墩桩基钢筋笼11N12002150(桩长)N 3N 42246125101096224612.5N3 L=365N 1 L =2258.5直径113直径112N4 L=356.91066N10 L=52R 54.5R 62.520N1 中-中17.12钢筋笼底桩底承台底桩顶截面1-1附注:1、本图尺寸均以厘米计。
2、钻孔灌注桩的所有钢筋均采用Q235钢筋,N1、N3直径为20mm,N4、N10直径为10mm。
3、主筋净保护层厚度采用7cm。
4、加强筋N3采用双面搭接焊连接,焊接长10cm。
5、箍筋N4间距均采用20cm。
箍筋可采用螺旋筋。
双面焊长度采用5cm。
8号墩桩基钢筋笼11N12002500(桩长)N 3N 42596125101096259612.5N3 L=365N 1 L =2608.5直径113直径112N4 L=356.91066N10 L=52R 54.5R 62.520N1 中-中17.12钢筋笼底桩底承台底桩顶截面1-1附注:1、本图尺寸均以厘米计。
2、钻孔灌注桩的所有钢筋均采用Q235钢筋,N1、N3直径为20mm,N4、N10直径为10mm。
3、主筋净保护层厚度采用7cm。
4、加强筋N3采用双面搭接焊连接,焊接长10cm。
5、箍筋N4间距均采用20cm。
箍筋可采用螺旋筋。
双面焊长度采用5cm。
9号墩桩基钢筋笼11N12002000(桩长)N 3N 42096125101096209612.5N3 L=365N 1 L =2108.5直径113直径112N4 L=356.91066N10 L=52R 54.5R 62.520N1 中-中17.12钢筋笼底桩底承台底桩顶截面1-1附注:1、本图尺寸均以厘米计。
2、钻孔灌注桩的所有钢筋均采用Q235钢筋,N1、N3直径为20mm,N4、N10直径为10mm。
3、主筋净保护层厚度采用7cm。
4、加强筋N3采用双面搭接焊连接,焊接长10cm。
5、箍筋N4间距均采用20cm。
箍筋可采用螺旋筋。
双面焊长度采用5cm。
10号墩桩基钢筋笼11N12001750(桩长)N 3N 41846125101096184612.5N3 L=365N 1 L =1858.5直径113直径112N4 L=356.91066N10 L=52R 54.5R 62.520N1 中-中17.12钢筋笼底桩底承台底桩顶截面1-1附注:1、本图尺寸均以厘米计。
2、钻孔灌注桩的所有钢筋均采用Q235钢筋,N1、N3直径为20mm,N4、N10直径为10mm。
3、主筋净保护层厚度采用7cm。
4、加强筋N3采用双面搭接焊连接,焊接长10cm。
5、箍筋N4间距均采用20cm。
箍筋可采用螺旋筋。
双面焊长度采用5cm。
11号墩桩基钢筋笼11N12002350(桩长)N 3N 42446125101096244612.5N3 L=365N 1 L =2458.5直径113直径112N4 L=356.91066N10 L=52R 54.5R 62.520N1 中-中17.12钢筋笼底桩底承台底桩顶截面1-1附注:1、本图尺寸均以厘米计。
2、钻孔灌注桩的所有钢筋均采用Q235钢筋,N1、N3直径为20mm,N4、N10直径为10mm。
3、主筋净保护层厚度采用7cm。
4、加强筋N3采用双面搭接焊连接,焊接长10cm。
5、箍筋N4间距均采用20cm。
箍筋可采用螺旋筋。
双面焊长度采用5cm。
12号墩桩基钢筋笼11N12001550(桩长)N 3N 42396125101096239612.5N3 L=365N 1 L =2408.5直径113直径112N4 L=356.91066N10 L=52R 54.5R 62.520N1 中-中17.12钢筋笼底桩底承台底桩顶截面1-1附注:1、本图尺寸均以厘米计。
2、钻孔灌注桩的所有钢筋均采用Q235钢筋,N1、N3直径为20mm,N4、N10直径为10mm。
3、主筋净保护层厚度采用7cm。
4、加强筋N3采用双面搭接焊连接,焊接长10cm。
5、箍筋N4间距均采用20cm。
箍筋可采用螺旋筋。
双面焊长度采用5cm。
13号墩桩基钢筋笼11N12001850(桩长)N 3N 41946125101096194612.5N3 L=365N 1 L =1958.5直径113直径112N4 L=356.91066N10 L=52R 54.5R 62.520N1 中-中17.12钢筋笼底桩底承台底桩顶截面1-1附注:1、本图尺寸均以厘米计。
2、钻孔灌注桩的所有钢筋均采用Q235钢筋,N1、N3直径为20mm,N4、N10直径为10mm。
3、主筋净保护层厚度采用7cm。
4、加强筋N3采用双面搭接焊连接,焊接长10cm。
5、箍筋N4间距均采用20cm。
箍筋可采用螺旋筋。
双面焊长度采用5cm。
14号墩桩基钢筋笼11N12001300(桩长)N 3N 41377.8100101077.81377.810N3 L=285.2N 1 L =1387.8直径87.6直径86.8N4 L=277.71066N10 L=52R 42.2R 5020N1 中-中13.3钢筋笼底桩底承台底桩顶截面1-1附注:1、本图尺寸均以厘米计。
2、钻孔灌注桩的所有钢筋均采用Q235钢筋,N1、N3直径为16mm,N4、N10直径为8mm。
3、主筋净保护层厚度采用7cm。
4、加强筋N3采用双面搭接焊连接,焊接长10cm。
5、箍筋N4间距均采用20cm。
箍筋可采用螺旋筋。
双面焊长度采用5cm。
韶关台桩基钢筋笼。
桥梁工程钢筋笼技术交底

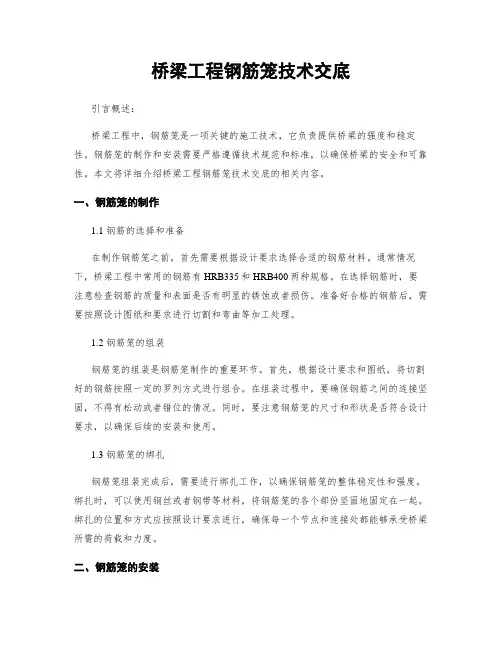

桥梁工程钢筋笼技术交底引言概述:桥梁工程中,钢筋笼是一项关键的施工技术,它负责提供桥梁的强度和稳定性。
钢筋笼的制作和安装需要严格遵循技术规范和标准,以确保桥梁的安全和可靠性。
本文将详细介绍桥梁工程钢筋笼技术交底的相关内容。
一、钢筋笼的制作1.1 钢筋的选择和准备在制作钢筋笼之前,首先需要根据设计要求选择合适的钢筋材料。
通常情况下,桥梁工程中常用的钢筋有HRB335和HRB400两种规格。
在选择钢筋时,要注意检查钢筋的质量和表面是否有明显的锈蚀或者损伤。
准备好合格的钢筋后,需要按照设计图纸和要求进行切割和弯曲等加工处理。
1.2 钢筋笼的组装钢筋笼的组装是钢筋笼制作的重要环节。
首先,根据设计要求和图纸,将切割好的钢筋按照一定的罗列方式进行组合。
在组装过程中,要确保钢筋之间的连接坚固,不得有松动或者错位的情况。
同时,要注意钢筋笼的尺寸和形状是否符合设计要求,以确保后续的安装和使用。
1.3 钢筋笼的绑扎钢筋笼组装完成后,需要进行绑扎工作,以确保钢筋笼的整体稳定性和强度。
绑扎时,可以使用钢丝或者钢带等材料,将钢筋笼的各个部份坚固地固定在一起。
绑扎的位置和方式应按照设计要求进行,确保每一个节点和连接处都能够承受桥梁所需的荷载和力度。
二、钢筋笼的安装2.1 基础的准备工作在进行钢筋笼的安装之前,需要对桥梁基础进行准备工作。
首先,清理基础表面的杂物和污垢,确保基础的平整度和坚固性。
然后,根据设计要求,在基础上进行标线和定位,确定钢筋笼的安装位置和方向。
2.2 钢筋笼的吊装钢筋笼的安装通常采用吊装的方式进行。
在吊装前,需要检查吊装设备的安全性和可靠性。
吊装时,要确保钢筋笼的吊点与吊装设备的连接坚固,并且吊装过程中要保持钢筋笼的平衡和稳定。
同时,要注意吊装速度和力度的控制,以避免对钢筋笼造成损坏或者变形。
2.3 钢筋笼的固定和调整钢筋笼安装到位后,需要进行固定和调整工作。
首先,使用暂时支撑物将钢筋笼固定在基础上,以防止其挪移或者倾斜。
钢筋笼制作及吊装技术交底
钢筋笼制作及吊装技术交底钢筋笼是建筑施工中常用的钢筋加工制品,被广泛应用于桥梁、隧道、地铁等建设工程中。
本文旨在对钢筋笼的制作及吊装技术进行详细交底,以确保工程质量和施工安全。
一、钢筋笼的制作钢筋笼的制作是建筑工程中非常关键的一步,它涉及到钢筋加工的规范、材料的选用以及加工工艺等。
下面从这三个方面对钢筋笼的制作进行详细说明。
1. 钢筋加工的规范在制作钢筋笼的过程中,需要严格按照所需尺寸和形状要求进行钢筋加工,确保钢筋笼的尺寸和质量达到设计要求。
钢筋加工的规范主要包括以下三个方面:(1)钢筋的选用钢筋的选用应根据设计图纸规定的钢筋种类、直径等进行选择。
当制作钢筋笼时,一般采用HRB400或HRB500钢筋为主要材料。
(2)钢筋的加工钢筋加工应按照国家标准要求进行。
常见的钢筋加工工艺有剪切、弯曲、扭转等。
制作钢筋笼时,需要钢筋按照一定的长度剪切,并在一定角度范围内进行弯曲,从而形成笼状结构。
在加工钢筋时,应确保钢筋断面和外部表面不出现裂纹或者其他缺陷。
(3)钢筋笼的组合在钢筋笼的制作中,需要将加工好的钢筋按照设计图样,一条一条地组合在一起,形成笼状结构。
在组合的过程中,需要用铁丝或钢绳牢固地绑扎钢筋,确保其稳定。
2. 材料的选用在制作钢筋笼时,除了钢筋以外,还需要配备一些其他材料,如铁丝、钢绳、焊锡等。
这些材料的选用要根据具体的施工条件进行选择,主要考虑其强度、使用寿命、耐腐蚀性等因素,从而保证钢筋笼的质量和使用寿命。
3. 加工工艺钢筋笼的加工工艺是钢筋笼制作中极为重要的一环,它直接影响到钢筋笼的质量和使用寿命。
主要包括以下几个方面:(1)打坐打坐是钢筋笼加工的第一步,它是一个很重要的环节。
通常情况下,要求钢筋笼必须达到规定的弯曲角度,因此在打坐时需要精确度很高。
(2)焊接钢筋笼的焊接是钢筋笼加工中的关键步骤,也是制作钢筋笼的最后一道工序。
需要选用合适的焊接方法和焊条,确保焊缝牢固无缝隙。
(3)校验在钢筋笼制作过程中,需要不断地对加工好的钢筋笼进行校验,确保其尺寸和质量达到设计要求。
钢筋笼制作安全技术交底文本模板
一、交底目的为确保钢筋笼制作过程中的安全生产,提高作业人员的安全意识,预防事故发生,特制定本安全技术交底。
二、适用范围本交底适用于所有参与钢筋笼制作的作业人员、管理人员及监督人员。
三、作业前的准备工作1. 人员准备(1)作业人员必须经过专业培训,取得相关操作证书。
(2)管理人员应具备一定的安全管理知识,熟悉钢筋笼制作工艺及安全操作规程。
(3)监督人员应具备现场监督能力,确保各项安全措施落实到位。
2. 材料准备(1)钢筋、焊接材料等必须符合设计要求,并有合格证明。
(2)施工图纸、施工方案、安全技术交底等相关文件齐全。
3. 工具设备准备(1)钢筋笼加工设备应完好,并符合安全操作规程。
(2)起重设备、吊装设备等应定期检查、保养,确保其安全可靠。
四、安全技术措施1. 人员安全(1)进入施工现场必须佩戴安全帽、安全带等个人防护用品。
(2)作业人员必须遵守操作规程,不得擅自改变作业方法。
(3)雷雨、大风等恶劣天气时,应停止露天作业。
2. 设备安全(1)机械设备应定期检查、维护,确保其安全运行。
(2)起重设备、吊装设备等应按照规定进行操作,严禁超载使用。
(3)钢筋笼加工设备应确保其稳定,防止设备倾覆。
3. 环境安全(1)施工现场应保持整洁,消除安全隐患。
(2)作业区域应设置明显的警示标志,提醒作业人员注意安全。
(3)施工过程中,应加强施工现场的管理,防止无关人员进入。
4. 施工过程安全(1)钢筋加工、绑扎、焊接等工序应严格按照施工方案进行。
(2)钢筋笼加工过程中,应避免交叉作业,防止发生碰撞事故。
(3)钢筋笼吊装过程中,应确保吊装设备安全可靠,防止吊装事故发生。
五、事故处理1. 事故报告发生事故后,应立即向现场负责人报告,并按照相关规定进行事故调查和处理。
2. 事故调查事故发生后,应立即组织人员进行事故调查,查明事故原因,提出整改措施。
3. 事故处理对事故责任人和相关责任人进行严肃处理,并加强对全体作业人员的安全教育。
钢筋笼施工技术交底书
施工技术交底书
技术交底内容:
1.技术交底范围
XX高速公路项目钻孔桩钢筋笼加工。
2.设计情况
3.开始施工的条件及施工准备工作
3.1施工机械准备
准备直螺纹剥肋滚丝机、锯床、滚笼机、电焊机、吊车等相关施工机械。
4.2施工材料准备
准备HRB400625钢筋、HPB300610钢筋、615Omm定位块、Φ25通规、“25止规、D=53mm,壁厚3mm声测管等材料。
3.3资源配置
3.3.1人员配置如下表:
(2)采用扭矩扳手进行正反丝直螺纹套筒连接,使用前先将扭矩扳手力矩值调至260N∙m,连接套筒的位置、规格和数量应符合设计要求。
6.
(1)在施工现场设置安全标识牌,进入现场人员一律佩戴安全帽作业。
(2)各种操作机械应具有操作合格证,对机械操作人员要建立档案,专人管理。
严格执行工作前检查、工作中注意观察、工作后检查保养。
保持机械操作室整洁,不带病、超负荷运转。
(3)电焊工、钢筋工等作业人员必须持证上岗,遵守钢筋机械安全操作规程。
(4)电焊机外壳必须做保护接零,其电源的装、拆均应由电工进行,非电工不得进行装、拆电源。
(5)电焊机要设单独的开关箱,执行“一机一闸一漏一箱”制,开关箱应要防雨,拉合开关时应侧向操作。
(6)焊钳与焊把线必须绝缘良好,连接牢固更换焊条应戴手套,在潮湿地点工作,应站在绝缘胶板上。
(7)焊把线、地线禁止与钢丝绳接触,更不能用钢丝绳代替地线,所有地线接头必须连接牢固。
7.成品保护措施
交底人:复核人:接收人:日期:。

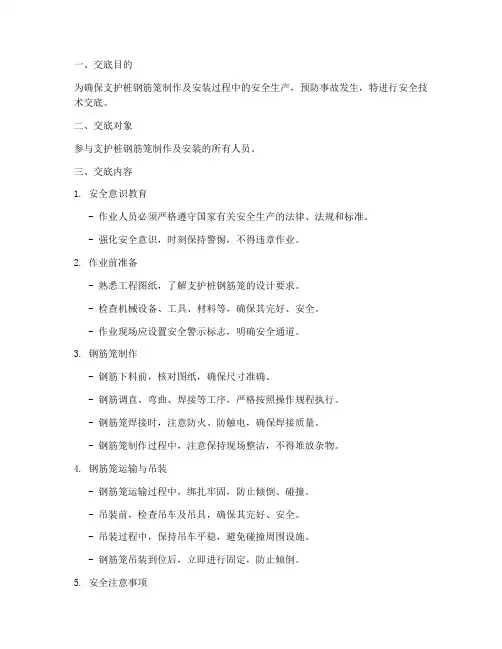

支护桩钢筋笼安全技术交底模板
一、交底目的为确保支护桩钢筋笼制作及安装过程中的安全生产,预防事故发生,特进行安全技术交底。
二、交底对象参与支护桩钢筋笼制作及安装的所有人员。
三、交底内容1. 安全意识教育- 作业人员必须严格遵守国家有关安全生产的法律、法规和标准。
- 强化安全意识,时刻保持警惕,不得违章作业。
2. 作业前准备- 熟悉工程图纸,了解支护桩钢筋笼的设计要求。
- 检查机械设备、工具、材料等,确保其完好、安全。
- 作业现场应设置安全警示标志,明确安全通道。
3. 钢筋笼制作- 钢筋下料前,核对图纸,确保尺寸准确。
- 钢筋调直、弯曲、焊接等工序,严格按照操作规程执行。
- 钢筋笼焊接时,注意防火、防触电,确保焊接质量。
- 钢筋笼制作过程中,注意保持现场整洁,不得堆放杂物。
4. 钢筋笼运输与吊装- 钢筋笼运输过程中,绑扎牢固,防止倾倒、碰撞。
- 吊装前,检查吊车及吊具,确保其完好、安全。
- 吊装过程中,保持吊车平稳,避免碰撞周围设施。
- 钢筋笼吊装到位后,立即进行固定,防止倾倒。
5. 安全注意事项- 作业人员必须佩戴安全帽、安全带等个人防护用品。
- 高空作业时,必须设置安全防护设施,防止坠落。
- 严禁酒后作业、疲劳作业。
- 严禁违章指挥、违章作业。
- 发生事故时,立即停止作业,及时上报并采取应急措施。
四、应急措施1. 发生火灾时,立即使用灭火器或消防器材进行灭火,并迅速撤离现场。
2. 发生触电事故时,立即切断电源,并进行急救。
3. 发生高空坠落事故时,立即进行救援,并采取措施防止事故扩大。
五、交底时间[填写交底时间]六、交底人[填写交底人姓名及职务]七、被交底人[填写被交底人姓名及职务]八、备注1. 本交底书为支护桩钢筋笼制作及安装安全技术交底模板,具体内容可根据实际情况进行调整。
2. 作业人员应认真学习并严格执行本交底书中的安全规定,确保安全生产。
【注】本模板仅供参考,具体交底内容应根据实际情况进行调整。
地连墙钢筋笼安全技术交底模板
一、交底目的为确保地连墙钢筋笼制作和吊装过程中的安全,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底范围本交底适用于地连墙钢筋笼的制作、运输、吊装及现场绑扎等全过程。
三、施工人员要求1. 所有参与地连墙钢筋笼施工的人员必须经过专业培训,取得相关操作证书。
2. 施工人员应熟悉本交底内容,并严格按照操作规程执行。
3. 学徒工必须在师傅的指导下进行作业。
四、安全技术措施1. 机具设备安全- 机械设备的安装应稳固可靠,保持水平位置。
- 固定式机械应有可靠的基础,移动式机械作业时应有稳固的支撑。
- 所有机械设备的维护保养应定期进行,确保设备正常运行。
2. 作业环境安全- 施工现场应保持整洁,作业通道畅通。
- 钢筋加工棚内照明充足,通风良好。
- 雷雨天气禁止露天作业,防止雷击事故。
3. 个人防护- 施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
- 作业时禁止穿拖鞋、高跟鞋等不安全鞋具。
4. 钢筋制作安全- 钢筋配料、切割、弯曲等工作应在地面进行,禁止在高空操作。
- 搬运钢筋时注意周围环境,防止碰撞电线、设备等。
- 钢筋笼制作场地应平整,不同规格钢筋分开堆放。
5. 吊装安全- 吊装前应检查吊具、绳索等吊装设备,确保其完好无损。
- 吊装时下方禁止站人,待钢筋笼降至距离模板1m以下时方可靠近。
- 钢筋笼规格必须统一,不准长短参差不一,细长钢筋不准一点吊。
6. 绑扎安全- 绑扎悬空大梁钢筋时,不得站在模板上操作,必须搭设脚手板。
- 绑扎3m以上独立柱头钢筋时,必须搭设操作平台。
- 不准站在钢箍上绑扎,也不准将木料、管子、钢模板穿在钢箍内作为立人板。
7. 清理与堆放- 钢筋头子应及时清理,成品堆放要整齐,工作台要稳固。
- 钢筋工作棚照明灯必须加网罩,防止钢筋碰撞灯泡造成事故。
五、应急措施1. 遇到紧急情况,应立即停止作业,迅速撤离现场。
2. 遇到触电事故,应立即切断电源,并采取急救措施。
3. 遇到吊装事故,应立即停止吊装,检查吊具和绳索,排除隐患后继续作业。
钢筋笼的吊装安全技术交底模板
一、交底目的为确保钢筋笼吊装作业安全、顺利进行,特制定本安全技术交底,明确吊装过程中的安全注意事项和操作规程,提高作业人员的安全意识,预防事故发生。
二、适用范围本交底适用于各类建筑工程中钢筋笼的吊装作业。
三、作业人员要求1. 作业人员必须身体健康,具备相关操作技能,并持有有效操作证。
2. 学徒工必须由师傅现场指导,不得独立操作。
3. 作业人员应参加安全技术培训,了解本交底内容。
四、安全注意事项1. 作业前应检查吊装设备、索具、吊具等是否完好,确认安全可靠。
2. 吊装过程中,下方严禁站人,确保人员安全。
3. 吊装前应清除吊装区域内的障碍物,确保吊装空间畅通。
4. 吊装时,吊车操作人员应与地面指挥人员保持通讯畅通,听从指挥。
5. 吊装过程中,严禁超载使用吊装设备,确保吊装安全。
6. 吊装作业时,应使用专用吊装索具,严禁使用不合格或破损的索具。
7. 吊装过程中,严禁将钢筋笼吊离地面过高,防止发生意外。
8. 吊装作业完成后,应立即将钢筋笼放置在指定位置,确保稳定。
9. 雷雨、大风等恶劣天气条件下,严禁进行吊装作业。
五、操作规程1. 吊装前,对吊车司机、指挥人员进行技术交底,明确吊装任务、安全注意事项和操作规程。
2. 吊装前,检查吊装设备、索具、吊具等,确保完好。
3. 吊装过程中,吊车操作人员应与地面指挥人员保持通讯畅通,听从指挥。
4. 吊装过程中,严禁超载使用吊装设备,确保吊装安全。
5. 吊装时,吊车操作人员应保持吊装设备平稳,防止钢筋笼倾斜或摆动。
6. 吊装完成后,应立即将钢筋笼放置在指定位置,确保稳定。
7. 吊装作业完成后,对吊装设备、索具、吊具等进行检查,确认无损坏。
六、应急处理1. 如遇吊装设备、索具、吊具等损坏,应立即停止吊装作业,进行修复或更换。
2. 如遇吊装过程中发生意外,应立即停止吊装作业,采取应急措施,确保人员安全。
3. 如遇雷雨、大风等恶劣天气,应立即停止吊装作业,待天气好转后再进行。
钢筋笼吊装安全技术交底
钢筋笼吊装安全技术交底一、工程概述在进行建筑施工的过程中,钢筋笼的吊装是一项关键且具有一定危险性的作业环节。
为了确保施工过程的安全,提高作业人员的安全意识,特进行本次钢筋笼吊装安全技术交底。
本次施工涉及的钢筋笼规格为_____,长度为_____,重量为_____,将用于_____部位的施工。
二、施工准备1、人员准备吊装作业人员必须经过专业培训,取得相应的特种作业操作资格证书,方可上岗作业。
作业人员应熟悉吊装操作规程和安全注意事项,具备一定的应急处理能力。
2、设备准备选用的起重机型号为_____,其性能应满足钢筋笼的吊装要求,且设备应处于良好的运行状态。
对起重机的吊钩、钢丝绳、卷筒、制动装置等进行检查,确保其完好无损。
配备必要的辅助设备,如吊具、索具等,且应符合相关标准和规范的要求。
3、场地准备吊装现场应平整、坚实,无障碍物,具备良好的排水条件。
对场地的地基承载力进行验算,必要时采取加固措施,以防止起重机在作业过程中发生沉陷。
4、钢筋笼准备钢筋笼制作应符合设计要求和相关规范的规定,其焊接质量、尺寸等应经检验合格。
在钢筋笼上设置吊点,吊点的位置和数量应根据钢筋笼的形状、尺寸和重量进行合理布置,确保吊装过程中钢筋笼的平衡和稳定。
三、安全技术措施1、一般规定吊装作业前,必须对作业人员进行安全技术交底,明确作业流程和安全注意事项。
严禁在六级及以上大风、雷雨、大雾等恶劣天气条件下进行吊装作业。
2、起重机操作安全起重机司机应严格按照操作规程进行操作,听从指挥人员的指挥。
在起吊前,应先进行试吊,检查起重机的稳定性、制动装置的可靠性以及吊具、索具的牢固性,确认无误后方可正式起吊。
起吊时,应缓慢匀速提升,严禁猛起猛落,避免钢筋笼晃动或碰撞。
起重机在吊运过程中,应保持平稳,不得在空中长时间停留,严禁吊运过程中进行检修和维护。
3、吊具、索具使用安全选用的吊具、索具应符合钢筋笼的重量和尺寸要求,且具有足够的强度和韧性。
对吊具、索具进行定期检查和维护,发现有磨损、断丝、变形等缺陷时,应及时更换。
钢筋笼钢筋安全技术交底模板
一、交底对象本安全技术交底适用于参与钢筋笼制作的全体施工人员,包括钢筋工、焊工、起重工、电工等相关人员。
二、交底目的为确保钢筋笼制作过程中的安全生产,防止事故发生,特制定本安全技术交底。
三、交底内容1. 施工现场安全要求(1)进入施工现场必须佩戴安全帽,扣好帽带,正确使用个人劳动保护用品。
(2)作业人员必须身体健康,取得有效钢筋操作证后方可独立操作。
(3)现场作业人员必须熟悉本安全技术交底内容,遵守各项安全操作规程。
2. 钢筋笼制作安全要求(1)钢筋笼制作前,应核对桩基钢筋布置图,掌握钢筋的型号、形状、尺寸及数量。
(2)钢筋笼制作过程中,严禁在高空作业,钢筋断料、配料、弯料等工作应在地面进行。
(3)搬运钢筋时,注意四周有无障碍物、架空电线和其他临时电气设备,防止钢筋在回转时碰撞电线或发生触电事故。
(4)钢筋笼制作场地应保持整洁,不同规格的钢筋应分开堆放,确保现场作业安全。
3. 机械设备安全操作(1)机械设备的安装应保持结实稳固,且保持水平位置。
固定式机械应有可靠的基础;移动式机械作业时,应确保其稳定性。
(2)机械设备操作人员必须熟悉设备的构造性能和操作规程,确保操作安全。
(3)机械设备运行前,应检查设备运转是否正常,有否漏电现象。
如有异常,应立即停止使用,报修处理。
(4)机械设备的维护保养应按照规定进行,确保设备运行安全。
4. 高空作业安全要求(1)高空作业时,必须佩戴安全带,确保作业人员的人身安全。
(2)高空作业人员应熟悉高空作业的安全操作规程,严格遵守各项安全措施。
(3)高空作业现场应设置安全防护设施,如安全网、脚手架等,确保作业安全。
5. 起重吊装安全要求(1)起吊钢筋骨架时,下方禁止站人,必须待骨架降到距离模板1m以下才准靠近,就位支撑好方可摘钩。
(2)起吊钢筋时,规格必须统一,不准长短参差不一,细长钢筋不准一点吊。
(3)起重吊装作业人员必须熟悉起重设备的使用方法和安全操作规程,确保作业安全。
桥梁工程钢筋笼技术交底
桥梁工程钢筋笼技术交底引言概述:桥梁工程是现代交通建设中重要的组成部分,而钢筋笼技术是桥梁建设中的关键环节。
本文将详细阐述桥梁工程钢筋笼技术的相关内容,包括钢筋笼的制作、安装、质量控制以及施工注意事项。
一、钢筋笼的制作1.1 钢筋材料的选择:钢筋笼的制作中,首先要选择合适的钢筋材料。
一般情况下,桥梁工程中常用的钢筋材料有HRB400和HRB500两种类型。
根据设计要求和工程实际情况,选择合适的钢筋材料,确保钢筋笼的强度和耐久性。
1.2 钢筋笼的尺寸设计:钢筋笼的尺寸设计是制作过程中的重要环节。
根据桥梁设计图纸中的要求,确定钢筋笼的长、宽、高和钢筋的直径等参数。
在设计过程中,需要考虑到钢筋笼的承载能力、施工方便性以及后续混凝土浇筑的要求等因素。
1.3 钢筋笼的制作工艺:钢筋笼的制作工艺需要严格控制,确保钢筋笼的质量和稳定性。
制作过程中,首先要按照设计要求将钢筋进行剪切和弯曲,然后按照设计图纸的要求进行焊接。
焊接完成后,需要进行钢筋笼的整体调整和校验,确保尺寸和形状的准确性。
二、钢筋笼的安装2.1 基础准备工作:在进行钢筋笼的安装前,需要进行基础准备工作。
首先要清理施工现场,确保基础平整干净;其次要根据设计要求进行基础的预埋件安装,如固定钢筋和支撑模板等。
2.2 钢筋笼的吊装:钢筋笼的吊装是安装过程中的关键步骤。
根据设计要求,使用吊车或起重机将钢筋笼准确地吊装到预定位置,并进行水平和垂直的调整。
在吊装过程中,要确保钢筋笼的稳定性和安全性。
2.3 钢筋笼的连接:钢筋笼安装完成后,需要进行连接工作。
根据设计要求,使用焊接或绑扎的方式将钢筋笼连接起来,确保钢筋笼的整体性。
连接完成后,需要进行质量检查,确保连接点的牢固性和稳定性。
三、钢筋笼的质量控制3.1 钢筋笼的检查:在钢筋笼的制作和安装过程中,要进行定期的质量检查。
检查内容包括钢筋的直径、长度、弯曲和焊接质量等方面。
通过检查,及时发现和解决问题,确保钢筋笼的质量符合设计要求。
