网架施工组织设计
网架施工组织设计

网架工程施工方案目录一编制依据二工程概况三网架制造工艺技术四脚手架搭设作平台设要求五网架安装六网架涂装的工艺技术七管理机构与劳动力组织说明八施工机械设备配备九质量保证措施十安全保证措施十一文明施工措施十二成品保护措施十三工期保证措施及进度计划表十四季节性施工措施一、编制依据1、根据招标人提供的图纸及现场察看。
2、我公司施工类似钢网架工程的施工经验3、现行国家施工规范、标准及规程:《钢结构结构施工质量验收规范》(GB50205-2001)《建筑钢结构焊接规程》(JGJ81-91)《钢网架焊接球节点》(JGJ75.2-91)《焊接球节点钢网架焊缝超声波探伤及质量分级法》(JG/T3034.1-96)《钢结构焊缝手工超声波探伤方法和结果分级》(GB11345-89)《建筑机械使用安全技术规程》(JGJ33-2001)《网架结构工程质量检验评定标准》(JGJ78-91)二、工程概况工程名称:工程地址:网架形式:正放四角锥螺栓球网架三、网架制造工艺技术(一)、概述:1、制作依据:业主单位认可的网架加工制作图。
2、遵循的规范、规程:《钢结构设计规范》GB50017-2003《钢结构结构施工质量验收规范》(GB50205-2001)《网架结构设计与施工规程》(JGJ7-91)《网架结构工程质量检验评定标准》(JGJ78-91)《建筑钢结构焊接技术规程》(JGJ81-2002)《钢网架检验及验收标准》(JGJ75.3-91)《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-88)3、采用材料:杆件采用Q235B钢。
(二)、制作:1、制作工艺流程:2、杆件制作:(1)、用于制造杆件的钢材品种、规格、质量必须符合设计规定及相应标准,应有出厂合格证明。
(2)、钢管下料应考虑其焊接收缩量。
影响焊接收缩量的因素较多,如焊缝的长度、环境温度、电流强度、焊接方法等,焊接收缩量的大小可根据以往的经验,再结合现场和网架的具体情况通过试验来确定。
钢结构网架工程施工组织设计

钢结构网架工程施工组织设计一、工程概况本钢结构网架工程位于_____,建筑面积为_____平方米,结构形式为_____。
网架跨度为_____米,高度为_____米,采用_____材料制作。
工程的建设单位为_____,设计单位为_____,施工单位为_____。
二、施工准备(一)技术准备1、熟悉施工图纸和设计文件,进行图纸会审,提出图纸中存在的问题和疑问。
2、编制施工组织设计和施工方案,明确施工工艺和施工方法。
3、进行技术交底,将施工技术要求和质量标准传达给施工人员。
(二)材料准备1、根据施工图纸和材料清单,采购钢结构网架所需的钢材、焊条、螺栓等材料。
2、对进场材料进行检验和验收,确保材料的质量符合设计要求和国家标准。
3、合理存放材料,做好防雨、防潮、防锈等措施。
(三)施工机具准备1、配备吊车、电焊机、切割机、水准仪、全站仪等施工机具。
2、对施工机具进行调试和维护,确保其性能良好,能够正常使用。
(四)劳动力准备1、根据工程进度和施工要求,组织足够的施工人员,包括焊工、安装工、测量工等。
2、对施工人员进行培训和考核,使其具备相应的技能和资质。
(五)现场准备1、清理施工现场,平整场地,修筑临时道路和排水设施。
2、搭建临时办公和生活设施,为施工人员提供良好的工作和生活环境。
三、施工工艺流程(一)网架制作1、杆件制作选用符合要求的钢材,进行切割、钻孔、坡口加工等工序。
对杆件进行矫正和检验,确保其尺寸和精度符合设计要求。
2、球节点制作采用锻造或铸造工艺制作球节点。
对球节点进行加工和检验,确保其质量符合标准。
(二)网架拼装1、在拼装平台上,按照设计图纸将杆件和球节点进行拼装。
2、采用高强螺栓连接杆件和球节点,拧紧螺栓时要按照规定的扭矩值进行。
(三)网架安装1、根据网架的重量和跨度,选择合适的吊车进行吊装。
2、按照安装顺序,将拼装好的网架单元逐步安装到位。
3、调整网架的位置和标高,使其符合设计要求。
(四)网架焊接1、对网架的连接部位进行焊接,焊接工艺要符合设计和规范要求。
网架结构工程设计施工组织设计方案

网架结构工程设计施工组织设计方案第一部分、技术规范............................ 错误!未指定书签。
第一章、技术规范.......................... 错误!未指定书签。
一、工程范围...................... 错误!未指定书签。
二、技术要求...................... 错误!未指定书签。
三、对招标文件中技术响应程度...... 错误!未指定书签。
第二章、供货表............................ 错误!未指定书签。
第三章、技术文件及图纸交付................ 错误!未指定书签。
一、通常要求...................... 错误!未指定书签。
二、资料提交的基本要求............ 错误!未指定书签。
三、对招标文件中有关技术文件及图纸交付响应程度错误!未指定书签。
第四章、交货进度与运输包装................ 错误!未指定书签。
第五章、投标人认为应提供的其他资料........ 错误!未指定书签。
一、设计联络...................... 错误!未指定书签。
二、保修.......................... 错误!未指定书签。
三、差异表........................ 错误!未指定书签。
第二部分、施工组织设计........................ 错误!未指定书签。
第一章、设计方案.......................... 错误!未指定书签。
第二章、施工方案.......................... 错误!未指定书签。
第一节、设计及配合深化设计能力........ 错误!未指定书签。
一、本公司设计能力简介............ 错误!未指定书签。
二、设计及深化设计的组织体系...... 错误!未指定书签。
网架施工组织设计

高家小学网架工程施工组织设计建设单位:高家小学设计单位:四川华西建筑设计院编制单位:成都泰格钢结构网架厂目录一、编制依据二、工程概况三、施工布置四、主要施工工序和方法4.1施工工序4.2主要施工方法4.3架工程4.4网架施工要点4.5焊接规程4.6安装进度要求4.7檩条和天沟安装4.8彩色钢板铺设及固定五、工程质量承诺和质量保证措施5.1本工程质量承诺5.2质量保证措施六、安全文明施工保证措施6.1安全管理体系6.2施工安全管理保证措施6.3文明施工保证措施七、工期承诺和保证措施7.1工期承诺7.2工期保证措施7.3雨季施工保证措施八、工程施工总进度计划和子项进度计划九、劳动力安排和材料投入计划和保证措施9.1本工程的组织安排9.2拟投入本项目的劳动力计划9.3拟投入本项目的材料计划十、项目经理及项目管理人员配置11.1拟投入的项目经理及项目管理人员十一、本项目成本控制措施12.1施工项目成本控制12.2降低成本的措施十二、环境保护措施一、编制依据1.1、业主提供的有关资料1.2国家相关规范和标准1、网架结构设计与施工规程(JGJ7-91)2、钢结构设计规范(GB50017-2003)3、钢网架行业标准(JGJ75.1-75.3-91)4、建筑结构荷载规范(GB50009-2001)5、建筑抗震设计规范(GB50011-2001)6、屋面工程技术规范(GB50207--2002)7、钢结构工程施工验收规范(GB50205-2001)8、钢网架螺栓球节点用高强度螺栓(BG/T16939)9、冷弯薄壁型钢结构技术规范(GB20018-2002)10、建筑钢结构焊接规程(JGJ81-2002)11、焊接保证钢熔化接头的要求和缺陷分级(GB/T-12469-90)12、钢焊缝手工超声波探伤方法和探伤结果分级(GB11345-89)二、工程概况2.1、工程特点本工程为高家小学网架工程,地处成都,交通运输方便。
网架安装施工组织设计(施工及方案)

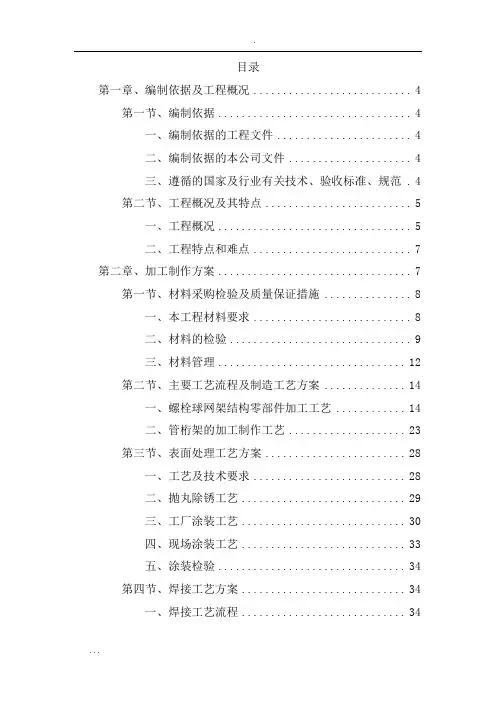

目录第一章、编制依据及工程概况 (4)第一节、编制依据 (4)一、编制依据的工程文件 (4)二、编制依据的本公司文件 (4)三、遵循的国家及行业有关技术、验收标准、规范 . 4第二节、工程概况及其特点 (5)一、工程概况 (5)二、工程特点和难点 (7)第二章、加工制作方案 (7)第一节、材料采购检验及质量保证措施 (8)一、本工程材料要求 (8)二、材料的检验 (9)三、材料管理 (12)第二节、主要工艺流程及制造工艺方案 (14)一、螺栓球网架结构零部件加工工艺 (14)二、管桁架的加工制作工艺 (23)第三节、表面处理工艺方案 (28)一、工艺及技术要求 (28)二、抛丸除锈工艺 (29)三、工厂涂装工艺 (30)四、现场涂装工艺 (33)五、涂装检验 (34)第四节、焊接工艺方案 (34)一、焊接工艺流程 (34)二、焊接施工要求 (36)第三章、各分部分项工程施工技术方案 (38)第一节、准备工作及安装总体流程 (38)一、安装准备工作 (38)二、安装总体思路 (40)第二节、施工安装方案 (44)一、本工程网架施工方案的选择 (44)二、网架安装顺序 (44)第三节、桁架、网架结构的安装 (44)一、支座定位 (44)二、网架安装方法和检验要求 (45)三、桁架结构的安装 (48)四、钢结构安装过程的测量定位方案 (48)第四章、保证工程质量的技术措施 (50)一、组织机构保证 (50)二、原材料采购保证 (51)三、加工制作保证 (52)四、安装施工保证 (53)五、现场焊接保证 (55)第五章、保证工程安全的技术措施 (57)一、安全生产部署 (57)二、安全生产措施 (58)第六章、确保文明工地的措施 (62)第一节、文明施工部署 (62)一、文明施工目标 (62)二、文明施工管理体系 (62)第二节、文明施工管理措施 (63)一、施工人员着装形象管理 (63)二、现场机械管理措施 (63)三、施工现场文明施工措施 (63)第三节、场容卫生、治安管理措施 (64)一、现场场容管理措施 (64)二、现场卫生管理措施 (65)三、治安保卫管理措施 (65)第七章、工程管理、施工配合服务措施 (67)第八章、施工进度计划表 (69)第九章、主要施工人员及设备配备 (70)第一节、工厂加工主要机械设备 (70)第二节、工厂主要检测设备 (70)第三节、钢结构现场安装设备 (71)第四节、主要施工管理、技术人员表 (71)第五节、主要劳动力使用计划表 (71)第十章、施工现场平面布置图 (73)一、现场总平面布置原则 (73)二、现场施工平面布置图 (73)第一章、编制依据及工程概况第一节、编制依据一、编制依据的工程文件本工程钢结构施工图纸本工程施工文件及合同文件本工程工程量清单二、编制依据的本公司文件①《质量手册》(DN/QA/00/001)②《程序文件》(DN/QB/00/001-023)③《作业指导书》(DN/QC/12/00/001-26) (DN/QC/13/001-018) 三、遵循的国家及行业有关技术、验收标准、规范《网架结构设计与施工规程》 (JGJ07-91)《钢结构设计规范》 (GB50017-2003)《钢结构工程施工及验收规范》(GB50205-2001)《钢网架螺栓球节点》(JGJ75.1-91)《钢网架检验用验收标准》 (JGJ75.3-91)《钢网架螺栓球节点用高强度螺栓》 (GB/T16939)《网架结构工程质量检验评定标准》 (JGJ78-91)《冷弯薄壁型钢结构技术规范》 (CBJ50018-2002)《钢结构高强度螺栓连接设计、施工及验收规程》(JGJ82-91) 《建筑结构荷载规范》 (GB5009-2001)《建筑抗震设计规范》 (GB50011-2001)《建筑工程质量检验评定标准》 (GBJ301-88)《碳素结构钢》 (GB700-88)《碳钢焊条》 (GB/T5117-95)《低合金钢焊条》 (GB/T5117-95)《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-88)《建筑钢结构焊接规程》 (JGJ81-2002)《低合金钢焊条》 (GB1300)《焊接用钢丝》 (GB1300)第二节、工程概况及其特点一、工程概况工程名称:工程地点:业主单位:项目管理单位:投资监理单位:施工监理单位:工程总承包单位/发包人(合同甲方):建筑设计单位:本工程建筑等级为二级,其中体育比赛馆属乙类体育馆,游泳比赛馆属乙类游泳馆。

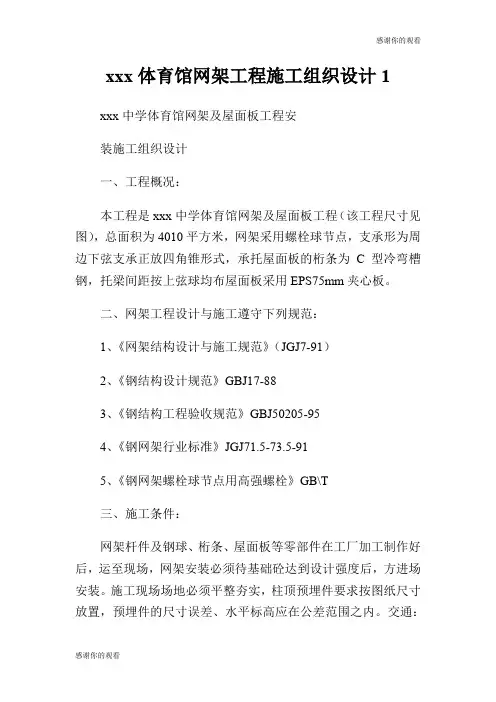

xxx体育馆网架工程施工组织设计.doc

xxx体育馆网架工程施工组织设计1xxx中学体育馆网架及屋面板工程安装施工组织设计一、工程概况:本工程是xxx中学体育馆网架及屋面板工程(该工程尺寸见图),总面积为4010平方米,网架采用螺栓球节点,支承形为周边下弦支承正放四角锥形式,承托屋面板的桁条为C型冷弯槽钢,托梁间距按上弦球均布屋面板采用EPS75mm夹心板。
二、网架工程设计与施工遵守下列规范:1、《网架结构设计与施工规范》(JGJ7-91)2、《钢结构设计规范》GBJ17-883、《钢结构工程验收规范》GBJ50205-954、《钢网架行业标准》JGJ71.5-73.5-915、《钢网架螺栓球节点用高强螺栓》GB\T三、施工条件:网架杆件及钢球、桁条、屋面板等零部件在工厂加工制作好后,运至现场,网架安装必须待基础砼达到设计强度后,方进场安装。
施工现场场地必须平整夯实,柱顶预埋件要求按图纸尺寸放置,预埋件的尺寸误差、水平标高应在公差范围之内。
交通:运输有能进汽车至施工现场内的道路。
水电:生活用水(30人左右)、生活用电安装时固定支座、安装桁条用电。
四、施工方案:(一)施工顺序:1、工厂内:图纸会审——备料——原材料检验——加工制作部件(钢球、杆件、支座)——表面防腐处理——质量检验——包装发往现场——网架安装——网架检测——屋面安装。
2、施工现场:场地整理——搭设临时设施——临时支架搭设(高至网架下弦30cm)——检查复核测量网架预埋件尺寸、标高、标高是否符合图纸设计要求,必要时作出相应调整,网架支座安装——网架安装——网架检测——验收。
3、复检:加固脚手架,对现场材料清理排放,对垂直运输材料作详细运输程序。
(二)施工方法:1、网架构件的加工制作。
1.1.网架构件加工制作工艺过程见流程图。
1.2.网架构件加工制作方法。
1.2.1.螺栓球——关键工序。
1.2.1.1.原材料:45#圆钢棒料。
检验方法:外观检查,检查出厂合格证和试验报告。
1.2.1.2.毛坯锻造:圆钢棒料锯床下料炉加热胎模、空气、锤锻打成形(球状)。
钢结构(网架)施工组织设计.doc

太原湖滨广场综合项目屋面网架工程施工组织设计钢结构公司二○一一年九月十日目录施工组织设计一、编制依据二、工程施工安排三、工程概况及网架厂内加工工艺四、工期保证措施五、起始段吊装、高空散装法安装网架六、网架涂装的工艺技术七、屋面系统安装八、管理机构与劳动力组织说明九、施工机械设备配备十、质量保证措施十一、安全保证措施十二、施工总平面布置及力能供应(施工总平面图)十三、施工进度计划表一、编制依据1、根据中建三局建设工程股份有限公司(北京)第二经理部提供的招标文件要求。
2、现场踏勘情况3、我公司根据招标文件要求设计的网架方案图4、我公司类似钢结构、网架工程施工经验5、现行国家施工规范、标准及规程:《建筑结构荷载规范》(GB50009-2001)(2006年版)《钢结构工程施工及验收规范》(GB50205-2001)《网架结构设计与施工规程》(JGJ7-91)《钢结构设计规范》(GB50017-2003)《普通碳素结构钢技术条件》(GB700-88)《建筑抗震设计规范》(GB50011-2001)(2008年版)《网架结构工程质量检验评定标准》(JGJ78-91)《建筑钢结构焊接规程》(JGJ81-2002)《钢网架螺栓球节点》(JG/T10-99)《钢网架检验及验收标准》(JGJ75.3-91)《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-88)《冷弯薄壁型钢结构技术规范》(GB50018-2002)《钢结构焊缝手工超声波探伤方法和结果分级》(GB11345-89)《压型金属板设计施工规程》(YBJ216-88)《建筑机械使用安全技术规程》(JGJ36-86)《建筑工程现场供用电安全规范》(GB50194-93)二、工程施工安排本工程的特点是跨度较大、长度较长,施工周期短。
根据现场情况,既不适合采用满堂脚手架安装法,也不适合整体吊装法。
针对此种情况,结合我公司十几年来类似工程的施工方案及施工经验,对本工程的施工方法作了深入讨论,确定了本工程的方案:用地面部网架分成片拼装起步,其余高空散装法。
钢结构网架施工组织设计

钢结构网架施工组织设计钢结构网架挡风抑尘墙施工组织设计一、工程概况1.1编制依据1、内蒙古庆华集团右旗铁矿挡风抑尘墙建设工程设计图纸;2、现行建安工程施工及验收规范、工程质量检验评定标准;3、现场调查资料;4、相关工程施工经验。
1.2工程概况本工程为内蒙古庆华集团右旗铁矿挡风抑尘墙建设工程,总建筑面积2930.4m2,厂房结构型式为钢网架结构,钢材采用16Mn、Q235-AF高强度螺栓采用H-T-B(10.9级)承压型高强度螺栓。
1.3主要技术规范、规程(1)《地基与基础工程施工及验收规范》(2)《混凝土结构工程施工及验收规范》(3)《建筑装饰工程施工及验收规范》(4)《钢结构工程施工及验收规范》(5)《建筑桩基规范》(6)《屋面工程技术规范》(7)《建筑工程质量检验评定标准》(8)《钢结构工程质量评定标准》(9)《采暖及卫生工程施工及验收规范》(10)《建筑电气安装工程质量检验评定标准》(11)《门式刚架轻型房屋钢结构技术规程》(12)《建筑结构焊接规程》二、工程特点:1、工期紧:本工程根据计划,必须合理安排各阶段的工作时间及相互交接时间,且明确各工序的最迟交接时间,以保证工程如期竣工。
2、施工范围大:本工程为钢结构,各种构件布置必须分类就近堆放,尽量减少材料的二次搬运,同进须合理安排起重机行走路线,以提高工效,钢结构在安装过程中,须做好雨季施工安全措施。
3、构件品种多:本工程因各种钢构件均需工厂加工制作,然后装箱运输至工地,各种构配件必须有组织、有计划按图纸要求分类编号,小构件须分类打包做到有条不紊。
三、施工部署为充分发挥企业优势,科学组织安装作业,我们将选派高素质的项目经理及工程技术管理人员。
按项目法施工管理,严格执行ISO9001质量保证体系,积极推广新技术、新工艺、新材料,精心组织,科学管理,优质高效地完成施工任务,严格履行合同,确保实现如下目标: (1)质量等级:优良。
(2)工期目标:钢结构安装工期60日历天。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(投标文件技术部分)项目编号:投标人编号:网架部分一、钢球的制作一、钢球的制造钢管的下料钢管下料的质量要求,一是下料长度必须准确,二是钢管端而必须与管轴垂直。
钢管的下料长度,除考虑节点间距和钢球半径外,还应特别注意钢管与钢球间的相贯尺寸。
钢管的下料长度L S可由下式决定。
实际下料时,还要留出焊口间隙。
考虑到焊接问题,可采取加长钢球间距的方法,其加长值等于两个焊口的焊接收缩量。
为了保持钢管端面与管轴垂直,以便与钢球对中和施焊,最好用车床下料。
对较薄的钢管,也可用无齿锯(砂轮锯)下料。
在施工中由于下料不准或其他原因需将钢管接长时,连接处应加补管,其补管在钢管端部的沟槽中伸缩,调好后用卡子拧紧再进行焊接。
三、网架的拼装平板网架的拼装,可在施工现场进行。
为了减少现场工作量,缩短工期,除了可以用螺栓接头直接镶拼的标准化的构件外,要根据网架安装方法和运输条件,尽量在工厂将构件拼成单片桁架,或拼成较小的空间网架单元。
零件或单元体一般应在厂经过预拼才参送往工地。
单向平面桁架和弦十字架两种单元体的制作,应在胎模上进行见。
平面胎模的尺寸应根据钢球直径而定,如彻成490mm×370mm高550mm的砖石朵,则应在中间留洞,以便埋设钢板,并用细石混凝土填实。
预埋钢板上填实。
预埋钢板上焊短钢管用以安放节点钢球,每根杆件的端头预埋铁件P1和P2来调整钢管中心线,便杆件与钢对中并保它们的中心在一个平面内。
当网架起拱时,则应加上高差,施工时可在最高点和最低点接钢找出中间各点的标高。
胎模的间距,应考虑焊接收缩量而加长。
此值与焊缝厚度和气温有关。
2、网架的拼装网架拼成整体,在砖胎模上进行,胎模上短钢管和预埋件的位置及其标高必须经过反复校正,以保证准确拼装。
①平面单向桁架立起,用定位杆或线锤找直后予以因定;②装设上弦十字架,先点焊十字架靠近已定位桁加一端,以利于腹杆的安装;③点焊另一方向的下弦及腹杆;④点焊十字架的另一端;⑤全部调整点焊定位后,进行对称施焊。
合理的焊接次序,是防止焊接变形影响拼装精度半减少焊接收缩应力的关键,除必须遵守对称施焊原则外,还应先焊下弦杆,后焊上弦杆,待一圈的上下弦杆都焊完后再焊另一圈。
这样做,下、下弦杆交替收缩得比较均匀,有利于保持单片桁架的垂直度和下弦的设计形状。
对于整个网架来说,一般从中心开始向外逐圈推进。
也可从外圈向里跳挡施焊,如果焊完后边部翘起,或中心拱起,则是焊接次序不合理所致。
为了防止焊接进的高温引起钢球内的空气高度膨胀而造成事故,通常的钢球上留一个透气孔。
待所有焊接工作完毕后,再将小孔堵严以免球内锈蚀。
为保证焊接质量,网架焊接必须遵守一般的焊接规程,坚持必要的检验制度。
四、网架的防锈蚀1、钢材的除锈钢材的彻底除锈是网架结构防腐蚀的关键环节。
除锈方法通常有钢丝刷、酸洗、喷砂或酸洗磷化几种。
用钢丝刷除锈工效低、除锈不彻底、漆膜附着不牢,缩短了结构维护年限(环境条件差的二至三年开始锈蚀),一般应少采用。
其他几种方法效果均较好,在漆料好、漆膜厚,施工质量和环境较好的条件下,维护年限可长达二十年至三十年。
2、钢材的中间防锈钢材经过除锈,一般约三个半小时后即开始锈蚀,所以除锈后应立即采取下列措施之一进行中间防锈。
①涂刷防腐涂料:在构件内外表面涂刷红丹或磷化底漆,但要注意当构件外表采用环境富锌作涂料时,不得采用磷化底漆;②钝化处理:用5:100的亚硝酸钠水溶液(最好加热到80℃)浸泡或涂刷。
亚酸钠是一种强氧化剂,能使金属表面生成稳定的氧化物保护摸,是有效的缓锈剂,但经不住长期的雨水直接冲刷,雨季时应将将钝化后的构件加以覆盖。
3、钢材的防腐蚀根据工程要求和现场条件,可选用下列方法;①热浸镀锌:效果虽好,但价格较高,工艺复条,只宜用于需远洋运输的构件或大批工厂生产的标准构件;②环氧富锌料兼作面漆:涂料快干,防大气腐蚀性能好,亦能防酸性气体侵蚀,但钢格除锈必须采取酸洗或喷砂方法;③无机富锌涂料兼作面漆:其特点同②,但不能防酸性气体,若有防酸要求时需另涂防酸面漆。
④沥青漆两度兼作面漆:用于高温或外露构件。
⑤红丹两度,面漆两度或一度;⑥除锈涂料:这种涂料可与钢材表面的锈层化合成稳定Fe3O4覆盖层,其表面生产牢固的铬化物氧代膜,既能彻底除锈又能使钢材与大气隔绝,不再继续氧化。
这是我国试制成功的高效防腐蚀涂料。
五、安装方法1、整体安装网架全部在地面拼装后再进行整体安装,是目前安装大型架常用的方法。
这种方法的优点,是网架的拼装工作全部的地面完成,不仅避免了高空作业和空中合拢的困难,而且可以充分利用地面上精确的胎膜,确保了网架几保尺寸的准确性。
在有条件时还可将屋面工程、吊顶工程及顶棚内的照明通风等设备工程全部或部分在地面做好,随网架一起吊装,这就进一步减少了垂直运输量和高空作业量,简化了施工程序,缩短了工期。
但整体安装所需重型起重设备较多,目前一般采用扒杆提升,存在网架多点起吊的平衡同步问题、风架的高空就位问题,所以,施工准备工作量大,准备周期长,劳动强度高,用人力物力多,因此安装成本相当高。
网架进行分段安装和整体安装时,按照网架的起升方法不同,可以分为提升法,顶长法和滑升法几种。
提升法:当结构较轻时可采用塔式起重机、履带吊车起吊或抬吊;一般重型结构则采用扒杆、利用卷扬机和钢丝绳起吊;近年来还有利用扒杆和升板机提升网架的。
顶升法:除采用语扒杆、利用油压千斤顶起升外,还可以利用网架的支承结构代替扒杆。
顶升法需要考虑大吨位千斤顶、高压油泵和油管等设备的供应条件,而且应注意顶升过程中结构的稳定。
滑升法:将滑模施工法和网架的起升结合起来,在用滑模升机起升网架的同时也进行支承结构(柱或墙体)的混凝土滑模施工。
利用扒杆提升或顶升,网架支座应与柱子错开,当网架起升超过设计标高后,必须进行移动才能使支座就位。
网架在高空移动就位的方法,通常有下列几种。
1、旋转就位对于圆形网架,拼装位置的圆心应必就位位置的圆心重合,支座与柱子沿圆弧方向错开,在网架起升并超过柱顶后,整个网架旋转一定角度即可就位;2、平称就位对于矩形或其他形状的网架,拼装时使网架的每一支点都朝同一方向让开柱子,在网架起升后再平行移动就位。
3、滑行就位有些网架不便或不能在室内拼装,例如,有的网架的支承结构不是独立的柱,而是周边砖墙或柱子上设有现浇圈梁,室内净空就不足以容纳完整的网架,有的体育馆工程,看台结构已施工完毕,或有些车间内的设备基础必须先进行施工、大型设备必须先进行安装等情况,则可以在建筑物的侧面或外端进行拼装,待网架起升到预定高度后,利用安装在脚手架或圈梁上的轨道没行到设计位置。
柱子设计成双肢或四肢格构式,以便使网架支座在柱的中间滑升。
各柱肢间的缀板可作为千斤顶的支承,随着顶升过程从下至下逐节安装。
为了保证柱的整体稳定,所有缀板均应先装上,随着顶升过程逐步拆去缀板,待网架支座升过后再安装固定。
若柱子设计成其他型式,则可将网架的支座做成空心,套在柱子上进行项升,待网架到达设计标高后再做柱帽来支承网架。
夹胶玻璃采光顶部分杆件正式安装关第一步要挂线,检查主支承系统与玻璃采光顶配合尺寸以及预埋件位置偏差,检查结果符合设计要求后才能着手安装。
如果偏差超过允许范围要进行处理,处理合格后再安装。
这里必须强调,主支承系统施工时必须按设计预埋好预埋件,不允许不预埋预埋件,而临时打孔用膨胀螺栓固定。
一般膨胀螺栓仅能用于临时固定或一般非承重结构施工中,这是因为膨胀螺栓能扩大的部分权尾部的1/6~1/4,而且膨胀后呈锥形。
同时,用手工打孔不能保证圆孔精度,往往是椭圆或异形,孔壁与膨胀螺栓接触面积更小,而在玻璃采光顶在各种作用(特别是温度变化)影响下,玻璃采光顶各部位在不断运动,部分会脱落,因此不应采用膨胀螺栓来安装玻璃采光顶。
杆件与主支承系统预埋件的连接方式有两种:一种是焊接,一种是螺栓连接。
这两种连接的强度都必须进行验算并符合构造要求。
焊接或螺栓定位时,一定要挂线,以保证玻璃采光顶杆件安装到位。
采取焊接时,一般不允许固定杆件再施焊,因为这样做时电弧和火花会烧坏型格表面,而应该采取固定定位、施焊因定后安装杆件。
杆件全部(或一个单元)安装完成后,下一步是安装玻璃,安装前应在玻璃镶嵌槽底规定部位嵌上密封条,密封条在自然状态下,要比镶嵌槽长0.5~1 cm,挤紧在镶槽内,以备冷缩时不出现缺口。
安放玻璃时,在玻璃底部要加铅或橡皎抗震垫,安装定位后用压板将玻璃固定,并用防风雨密封胶将压板与玻璃间缝隙密封。
铝合金隐框玻璃穹顶制作,包括杆制作与注胶。
1、准备(1)选用垫条。
垫条是临时给玻璃框因定定位的材料。
它将玻璃因定定位后,形成注胶槽,并防止胶非定向流淌。
垫条材料必须是开孔性、透气、透水材料,还必须和结构胶相容,用双面不干胶带粘附于型材和玻璃表面。
(2)粘接性与相容性试验。
玻璃、铝型材垫条等均必须做与结构胶粘结性和相容性试验,如果粘接不稳定,必须使用底胶。
(3)涂胶表面的净化。
要使密封胶具有良好的附着力,关键在于材料表面是否干净与干燥,只有在清洁的表面上才能获得完善的粘合。
在进行清洗工作时,必须把施工部分的尘挨彻底清除。
净化剂有二甲苯,异丙醇,甲、乙酮等。
油性污渍或塑料薄一般应以去脂溶剂如甲、乙酮,二甲苯清理;非油性污渍与尘埃用异丙醇及水各50%的溶液加以清理。
当使用溶剂清理材料表面时,应备两块抹布(干净、柔软、不脱毛、不脱色的棉布),把沾有溶剂的抹布用力擦拭材料表面,在擦拭过程中要随时检查抹布是否已沾上污物,如果已脏,要换一块再擦,直到没有油垢污渍为止。
在溶剂蒸发前再用另一块干净抹布擦试溶剂清理地过的表面并把它擦干净。
使用前,溶剂要装在塑料挤压瓶(或瓷壶)内,然后倾倒或喷洒在抹布上(千万别用抹布直接浸入溶剂内重复去沾溶剂,因为这样做会把整瓶溶剂污染)。
2、注胶将已净化的铝型材按设计位置粘贴带双面不干胶的垫条。
注意垫条必须一次到位(可用木条或铝条定位,垫条沿木条边安装在铝框上),否则要污染型材表面,再将玻璃按设计位置一次固定在垫条上(不可移位,否则又污染玻璃),这时玻璃与铝框间形成一个符合设计尺寸的胶缝空腔。
然后用手工胶枪或注胶机向空腔内注胶。
注胶时要缌操作,保证胶缝饱满,注胶完毕后10mm内,用刮勺将胶缝压实,并将表面刮平,压平只能一次完成不能重复。
在注胶过程中要按规定数量与程序留取做剥离试验的样品。
3、养护固化注好胶的组件轻轻移至养护地点堆放养护,使用单组份密封胶的养护环境要保证21~23℃,相对温度50%~70%,在此环境中养护7~14d。
铝合金隐框玻璃采光顶结构装配组件在因化21d后即可运往工地安装。
安装时应拉线,保证组件外边横平、竖直,表面平齐,对固定因定片的螺栓,一定要逐个打紧并检查合格后进行防风雨密封处理。
(2)工程投入的主要施工机械设备情况、主要施工机械进场计划;(1)拟投入的主要施工机械设备表贵州省新华书店储运中心综合吕楼钢网架工程表9.1(2)劳动力计划表贵州省新华书店储运中心综合大楼钢网架工程表9.2注:1、投标人应按所列格式提交包括人在内的估计劳动力计划表。
