最新-镇污水处理设施建设三年行动计划情况汇报 精品

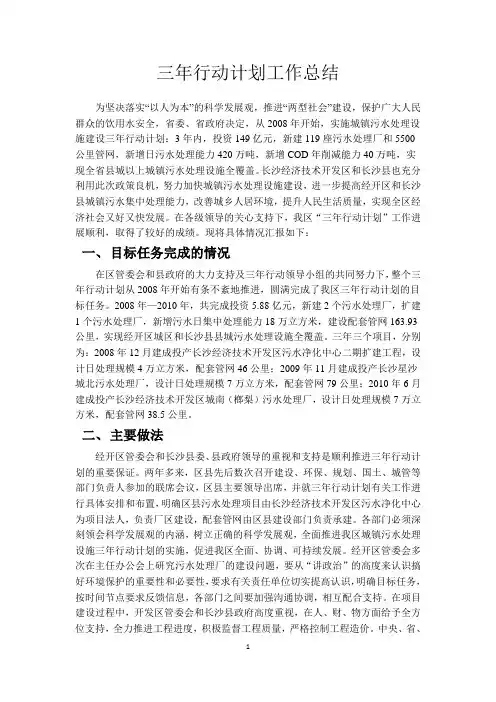

三年行动计划工作总结

三年行动计划工作总结为坚决落实“以人为本”的科学发展观,推进“两型社会”建设,保护广大人民群众的饮用水安全,省委、省政府决定,从2008年开始,实施城镇污水处理设施建设三年行动计划:3年内,投资149亿元,新建119座污水处理厂和5500公里管网,新增日污水处理能力420万吨,新增COD年削减能力40万吨,实现全省县城以上城镇污水处理设施全覆盖。
长沙经济技术开发区和长沙县也充分利用此次政策良机,努力加快城镇污水处理设施建设,进一步提高经开区和长沙县城镇污水集中处理能力,改善城乡人居环境,提升人民生活质量,实现全区经济社会又好又快发展。
在各级领导的关心支持下,我区“三年行动计划”工作进展顺利,取得了较好的成绩。
现将具体情况汇报如下:一、目标任务完成的情况在区管委会和县政府的大力支持及三年行动领导小组的共同努力下,整个三年行动计划从2008年开始有条不紊地推进,圆满完成了我区三年行动计划的目标任务。
2008年—2010年,共完成投资5.88亿元,新建2个污水处理厂,扩建1个污水处理厂,新增污水日集中处理能力18万立方米,建设配套管网163.93公里,实现经开区城区和长沙县县城污水处理设施全覆盖。
三年三个项目,分别为:2008年12月建成投产长沙经济技术开发区污水净化中心二期扩建工程,设计日处理规模4万立方米,配套管网46公里;2009年11月建成投产长沙星沙城北污水处理厂,设计日处理规模7万立方米,配套管网79公里;2010年6月建成投产长沙经济技术开发区城南(榔梨)污水处理厂,设计日处理规模7万立方米,配套管网38.5公里。
二、主要做法经开区管委会和长沙县委、县政府领导的重视和支持是顺利推进三年行动计划的重要保证。
两年多来,区县先后数次召开建设、环保、规划、国土、城管等部门负责人参加的联席会议,区县主要领导出席,并就三年行动计划有关工作进行具体安排和布置,明确区县污水处理项目由长沙经济技术开发区污水净化中心为项目法人,负责厂区建设,配套管网由区县建设部门负责承建。
2023年农村生活污水整治情况汇报

农村生活污水整治情况汇报农村生活污水整治情况汇报近年来,我局在县委、县政府的坚强领导下,在市局的悉心指导下,严格按照上级决策部署,以建设精致、人文、生态、宜居新、扮靓西大门为目标,以优环境、惠民生、促转型、谋发展为根本出发点,坚持城市发展、规划先行的原则,科学规划、精心谋划、齐抓共管、狠抓落实,各项工作有序进行,成效显著。
现将我县城镇农村污水治理工作开展情况汇报如下。
一、项目建设情况县污水治理属-流域综合治理、-支流源头保护区综合治理项目,项目的顺利实施可极大缓解因污水排放引起的城市周边环境恶化和水体恶化,切实改善县城及农村人居发展环境,对保护黑河、泾河有着重要意义和积极作用。
近年来,县委、县政府高度重视城镇污水治理工作,因地制宜、统筹规划、加大投资、加快建设。
截止目前,我县已建成污水处理项目3个,拟建项目6个,分别为:1、县城第一污水处理厂。
项目占地面积35亩,厂区建筑总面积2572.25,由县人民政府和-发电厂共同建设,为正科级事业单位,人员编制14名。
工程总设计处理能力为12000立方米/d,其中一期处理能力6000立方米/d。
服务面积:4.11平方公里,污水管网总长度为6300m,一期工程于20-年6月全面竣工,累计完成投资3510万元。
2、县城第二污水处理厂。
项目占地面积20亩,厂区建筑总面积2782.75,工程总设计处理能力为10000立方米/d,服务面积:6.12平方公里,污水管网总长度为8600m,总投资4470万元。
3、-污水处理厂。
项目占地面积12.93亩,工程总设计处理能力为3000立方米/d。
项目总投资2523.9万元,其中厂区建设投资1177.9万元,管网投资1346万元。
污水管网目前11.2公里,十三五期间15公里。
4、各镇污水处理厂。
结合我县四大门建设发展规划,十三五期间拟在除亭口(已建有污水处理厂)和-街办(在城区污水治理覆盖范围内)外的6个乡镇各建设一座污水处理厂,分别为:-镇污水处理厂,日处理能力2000立方米,污水管网目前2.3公里,十三五期间1.2公里,总投资1246万元;-镇污水处理厂,日处理能力3000立方米,污水管网目前3.3公里,十三五期间2.4公里,总投资2098万元;-镇污水处理厂,日处理能力2000立方米,污水管网目前4.2公里,十三五期间3.0公里,总投资2118万元;-镇污水处理厂,日处理能力2000立方米,污水管网目前2.7公里,十三五期间3.1公里,总投资1885万元;-镇污水处理厂,日处理能力2000立方米,污水管网目前1.6公里,十三五期间3.5公里,总投资1808.2万元;-镇污水处理厂,日处理能力2000立方米,污水管网目前3.5公里,十三五期间2.4公里,总投资2061万元,以上项目的成功实施将真正实现城区和镇村统一规划、分布治理的目标,从而切实提升我县污水治理水平。
赣州市城镇生活污水治理三年攻坚行动方案

赣州市城镇生活污水治理三年攻坚行动方案赣州市城镇生活污水治理三年攻坚行动方案一、背景与目标近年来,随着城镇快速发展和人口增加,城市生活污水的排放量不断增加,对水环境造成了严重污染。
为了解决这一问题,赣州市将实施城镇生活污水治理三年攻坚行动方案,通过建设和优化污水处理设施,提高污水处理能力,达到治理城镇生活污水的目标。
二、攻坚任务1.提高城镇生活污水处理率建设和完善城镇生活污水处理设施,实现城镇生活污水全部达标排放,城镇生活污水处理率达到90%以上。
2.完善生活污水管网系统建设和完善城镇生活污水管网系统,实现城镇生活污水的收集、传输和处理全程无渗漏、无泄漏,并能够有效防止污水倒流和污染水源。
3.提高污水处理能力优化已建成的污水处理厂,提高处理能力和处理水质标准,确保出水能够集中排放或循环利用。
4.加强监管与管理加强对城镇生活污水排放的监管与管理,建立健全相关的管理机制和监督制度,加大对污水处理设施的运维管理和设备更新的投入力度。
5.加强宣传与教育加强对市民的环保意识和水资源的节约利用宣传教育,引导市民采取环保生活方式,减少生活污水的排放量。
三、具体措施1.城镇生活污水处理设施建设及优化根据各区县实际情况,加大对城镇生活污水处理设施建设与改造的投入力度。
重点建设新的污水处理厂、污水泵站和调蓄池,同时对现有设施进行改造和升级,以提高处理能力和处理水质标准。
2.生活污水管网系统建设在城镇开展生活污水管网系统建设,确保所有生活污水能够全部接入污水处理设施,并实现污水的无渗漏、无泄漏传输。
同时,在农村地区推进生活污水处理厂以及生活污水管网系统的建设,逐步实现农村污水治理。
3.提高污水处理能力通过加大技术改造投入力度,提高现有污水处理厂的处理能力和处理水质标准,确保出水能够达到国家规定的排放标准。
并加大对农村地区污水处理厂的建设与改造力度,逐步提高农村地区污水处理能力。
4.加强监管与管理建立健全城镇生活污水排放的监管与管理机制,加强对城镇生活污水排放的日常监督和检查。
污水厂项目开展情况汇报

污水厂项目开展情况汇报
为了解决城市污水处理不足的问题,我公司于去年开始了污水
厂项目的规划和开发工作。
经过一年多的努力,项目取得了一定的
进展,现在我将向大家汇报项目的开展情况。
首先,我们在项目规划阶段进行了大量的市场调研和技术研究
工作,确定了项目的可行性和技术路线。
我们与多家专业机构合作,共同制定了项目的详细规划方案,确保了项目的科学性和可行性。
其次,我们在项目建设阶段积极与政府部门和相关企业合作,
取得了土地使用权和环保手续。
同时,我们还与多家设备供应商签
订了合作协议,确保了项目建设所需的设备和材料的供应。
在项目建设过程中,我们注重了环保和安全工作,严格按照相
关法律法规和标准进行施工,确保了项目建设的安全和质量。
同时,我们还积极与当地居民沟通,做好了项目建设的宣传和解释工作,
确保了项目建设的顺利进行。
目前,项目建设已经进入了尾声阶段,设备安装和调试工作已
经基本完成。
我们将在接下来的时间里,进行项目的环保验收和设
备的调试工作,确保项目能够按时投入使用。
在项目投入使用后,我们将继续加强项目的管理和运营工作,确保项目能够稳定运行。
同时,我们还将积极开展污水处理技术的研究和创新工作,为城市环境保护做出更大的贡献。
总的来说,污水厂项目的开展情况良好,我们将继续努力,确保项目的顺利完成和投入使用。
同时,我们也希望得到各方的支持和帮助,共同推动城市环境保护事业的发展。
感谢大家的关注和支持!。
新时代城镇生活污水治理三年攻坚行动方案(2021-2024年)

新时代城镇生活污水治理三年攻坚行动方案(2021—2024年)为进一步保护和改善我区水体环境,提升流域综合治理能力,持续改善城镇水环境质量。
根据《关于印发市城镇生活污水治理三年攻坚行动方(2021-2024年)的通知》相关要求,结合我区实际制定本方案。
一、目标任务到2024年,各镇生活污水集中收集率达70%以上;各镇生活污水集中处理率达80%以上,我区建制镇基本实现无生活污水直排口,污水处理设施覆盖率达100虬进一步提升建制镇生活污水处理能力和水平,加快补齐污水管网设施建设的短板,为尽快实现污水管网全覆盖、全收集、全处理目标打下坚实基础。
二、攻坚措施(一)污水溯源整治。
各镇开展污水溯源,查明地下污水管线、雨污混排口、居民污水流向以及汇集入各水体的排口和水质现状。
以污水排口整治为抓手,倒查污染源,开展源头管控,针对不同类别排水口,因地制宜采取封堵、截流等措施,对排水口实施改造。
通过完善污水收集管网系统建设,将集镇、住宅区等主要污水纳入污水收集和处理系统。
督促相关企事业单位落实污水处理措施,实现达标排放。
〔责任单位:区城管局、生态环境局、区住建局、区水利局、各镇人民政府、高新区管委会。
以下攻坚措施各镇人民政府、高新区管委会均为责任单位,不再列出,排首位单位为牵头单位,下同)(二)全面推进污水管网建设工作。
全面摸排污水管网空白区域,以建成镇、城乡结合部等薄弱区域为重点,结合城市建设规划和近远期实施计划,加快推进污水管网建设。
通过三年时间,补齐截污干管,打通污水收集输送“大动脉”。
按照应收尽收的原则,加快生活污水支管建设,完善污水收集输送“毛细血管”。
对暂不具备条件接入市政污水管网的污水,应建设分散式污水处理设施进行处理。
(责任单位:区城管局、生态环境局、区农业农村局、市自然资源局分局)(三)提升建制镇污水处理能力。
开展建制镇生活污水处理设施能力评估。
建制镇要因地制宜采取就近集中联建、城旁接管等方式建设污水处理设施,推广“生物+生态”污水处理技术。
市污水厂三年工作行动方案

(3)定期开展安全检查,消除安全隐患。
(4)制定应急预案,提高应对突发事件的能力。
5.人员培训与管理
(1)制定员工培训计划,提高员工专业技能。
(2)开展内部竞聘和外部招聘,优化人才结构。
(3)建立健全激励机制,激发员工工作积极性。
四、实施步骤
1.第一阶段(2021年):进行现状调查,明确目标,制定具体措施。
(2)引进国内外先进技术,提高污水处理效果。
(3)与高校、科研院所合作,推动技术成果转化。
3.污泥处理与资源化利用
(1)加强污泥处理设施建设,提高污泥处理能力。
(2)推进污泥资源化利用,降低处理成本。
(3)确保污泥处理过程符合环保要求,防止二次污染。
4.安全生产管理
(1)建立健全安全生产责任制,明确各级管理人员职责。
5.提升员工素质:加强员工培训,提高专业技能和综合素质。
三、具体措施
1.污水处理设施建设与改造
(1)加快新污水处理设施建设,确保工程进度和质量。
(2)对现有污水处理设施进行提标改造,提升处理效果。
(3)优化污水处理设施布局,提高污水收集率。
2.技术研发与应用
(1)开展污水处理技术研究和应用,提升污水处理能力。
4.定期评估方案实施情况,及时调整措施,确保目标实现。
六、总结
本方案旨在为市污水厂未来三年的工作提供明确指导和具体措施。全体员工应共同努力,确保方案顺利实施,为我国水污染防治工作贡献力量。通过不断提升污水处理能力,优化出水水质,实现可持续发展,为保护我国水资源环境作出应有的贡献。
1.污水处理设施建设与改造
(1)加快污水处理设施建设,确保工程进度和质量。
推进农村生活污水治理工作情况汇报

推进农村生活污水治理工作情况汇报推进农村生活污水治理工作情况汇报(1)为深入贯彻党的十九大精神,全面落实中央、省、市、区关于实施乡村振兴战略的决策部署,统筹城乡建设发展,黄州区住建局严格按照城乡规划、建设、治理工作的新要求,着力完善城市功能,着力改善环境质量,不断深化农村生活垃圾和污水治理工作,努力打造和谐、宜居、宜业、宜游的新农村。
一、基本情况近年来,区委、区政府把农村生活垃圾、污水治理作为建设强富美善都市区和统筹城乡一体发展的重要举措,全面开展城乡环境综合整治,加强农村生活垃圾和污水治理,启动并扎实推进陈策楼镇、堵城镇、陶店乡三个乡镇集镇生活污水收集管网建设,为切实改善城乡人居环境、推进生态文明和美丽乡村建设,发挥了积极的促进作用。
全区城镇化率和城市管理绩效持续位居全市第一。
####年,我区率先在全省乡镇街道实施地埋式垃圾处理。
####-####年,我区农村生活垃圾年度考评持续位居全市前三名。
堵城镇被纳入国家重点镇,陈策楼镇被评为省级生态示范镇;全区##个村被授予全省“宜居村庄”和“生态示范村”,全区##个村被评为全省绿色示范乡村,陈策楼镇蛤蟆湾、甄家仓成为全省示范点,王福湾村被评为全国生态文明建设示范村、全省新农村建设示范村。
202X年,市区一体荣获国家卫生城市荣誉称号;全区##个行政村顺利通过了省级农村垃圾治理达标验收。
我区农村污水治理工作按照总体规划、总体设计、总体目标,涉及全区乡镇##个行政村。
202X年,计划完成##个村的污水处理及配套管网的建设;202X年,计划完成##个村的污水处理及配套管网的建设;####年,争取全部完成剩余##个村的污水处理及配套管网的建设。
二、主要做法(一)大力推进。
区委、区政府多次召开区委常委会、政府常务会和专题会议研究部署,先后成立了党政主要领导任组长的农村环境综合整治工作领导小组、城镇化建设指挥部、城乡一体发展工作领导小组等。
分期分批组织乡镇街道、区直有关部门党政主职和群众代表赴外地参观考察学习,多次召开有关部门和乡镇农村污水治理工作协调推进会。
农村生活污水治理三年行动方案

农村生活污水治理三年行动方案(2022-2024年)为深入贯彻落实关于实施乡村振兴战略、农村人居环境整治和污染防治攻坚战的决策部署和关于农村生活污水治理的工作要求,加快推进农村地区生态文明建设,积极保障重点流域水环境安全,改善重点流域农村生态环境和水环境,提升农村居民生活环境质量,助力乡村生态振兴,根据《《农村生活污水治理行动方案(2021-2025年)》《2022年度农村生活污水治理工作方案》文件精神,特制定本方案。
一、总体要求(一)指导思想扎实践行“绿水青山就是金山银山”的生态理念,认真落实党、关于实施乡村振兴战略和农村人居环境整治的决策部署,以实施农村生活污水治理三年行动为抓手,坚持试点示范与整体推进相结合,突出重点,精准施策,结合武宁实际,努力走出一条与乡村生态振兴相适应的武宁农村生活污水治理之路。
(二)基本原则1.统筹规划,系统治理。
统筹规划农村环境综合整治工作,以饮用水水源地周边、庐山西海周边及修河干流、传统村落集中区和重大政策实施区为重点区域,以农村生活污水处理为抓手,兼顾农村其他环境问题,结合本地自然条件和经济水平,因地制宜确定整治内容、整治重点、工作目标和工作要求,确保实效。
2.突出重点,有序推进。
坚持短期目标与长远打算相结合,综合考虑现阶段经济发展条件、财政投入能力、农民配合度等,先易后难、先点后面,通过试点示范建设,不断探索、积累经验,梯次推进,不搞“一刀切”,既尽力而为又量力而行。
3.政府主导,全民参与。
坚持政府主导,加强部门资源和力量整合,充分调动各方积极性,落实农村生活污水治理主体责任,鼓励社会各类主体参与农村生活污水治理,引导群众主动参与,形成联动协作、合力推进的工作机制,共同推进农村生活污水治理。
4.完善机制,管理长效。
健全农村环境卫生长效管理机制,完善权责明晰的组织领导体系和考核机制;加强源头管控,完善配套政策,确保整治工作得到有效管控。
二、目标设置(一)总体目标通过实施本行动方案,全面提升农村生活污水治理(包括资源利用)率,力争到2024年底行政村生活污水治理(包括资源利用)覆盖率达到51%以上。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
镇污水处理设施建设三年行动计划情况
汇报
根据省《关于实施全省城镇污水处理设施建设三年行动计划的意见》要求,我市从20**至20**年前要完成5座城镇污水处理厂的建设。
其中20**年年底要求竣工有市河东污水处理厂,20**年要求竣工的项目有XX县污水处理厂、XX市污水处理厂、XX市污水处理二厂、市河西污水处理厂二期(九华管工程)。
现将有关情况汇报如下:
一、项目基本情况
我市污水处理设施建设项目共有5个,分别是XX市河东污水处理厂、XX县污水处理厂、XX市污水处理厂、XX市污水处理厂以及河西污水处理厂二期(九华管工程),项目总投资5.52亿元,建成管190.32公里,新增城镇污水日处理能力16万吨。
各污水处理厂基本情况如下:
1、河东污水处理厂:总投资17700万元,一期工程为日处理污水10万吨,配套管16.1公里。
2、XX县污水处理厂:建设规模为日处理污水2.5万吨,配套污水管道总长为50.28公里,工程总投资为1.2亿元。
3、XX市污水处理厂:建设规模为日处理污水2.5万吨,配套污水管道总长为23.34公里,工程总投资为1.1亿元。
4、XX市污水处理二厂:建设规模为日处理污水1万吨,配套污水管道总长为38.6公里,计划总投资6075万元。
5、市河西污水处理厂二期(九华管工程):污水处理厂规模为日处理污水5万吨,配套污水管道总长为62公里,工程总投资为8400万元。
二、工程进展情况
截止到2019年10月28日,我市市河东污水处理厂、XX县污水处理厂、XX市污水处理厂、XX市污水处理厂以及河西污水处理厂二期(九华管工程)已先后
完成了工程施工,通过了工程验收和环保验收。
各污水处理厂的相关情况如下:
(一)工程进度
1、河东污水处理厂:工程于2019年6月开工, 2019年10月31日进行了试通水, 月30日完成通水预验收及试运转。
2019年6月完成截污工程并投入试运行,2019年8月通过省环保厅组织的验收。
2、XX县污水处理厂:工程于2019年月20日开工,2019年9月完成土建工程,2019年10月中旬完成设备安装,10月26日投入试运行,10月28日通过环保验收。
3、XX市污水处理厂:工程于2019年9月5日开工,2019年6月完成厂区建设,2019年8月完成截污工程,2019年9月投入试运行,2019年10月通过省环保厅组织的验收,为湖南省首家通过省环保厅组织验收的县城污水处理厂。
4、XX市污水处理二厂:工程于2019年9月23日开工,2019年月完成管建设,2019年9月完成厂区建设,2019年10月调试成功,10月23日通过省环保厅组织的验收。
5、市河西污水处理厂二期(九华管工程):工程于2019年7月开工,整个工程已于2019年6月5日全面竣工,九华铺设管道已和河西污水处理厂完成全面对接。
现在九华地方所有的生活污水,工业废水均已通过排污管道,直接排入河西污水处理厂统一处理。
(二)资金筹措情况
目前我市污水处理厂建设下拨的资金共有三项,一是第一、二批“三年行动计划”配套管以奖代补资金,二是2019年新增中央预算内投资计划,三是开行贷款。
其它资金由各地区自行配套。
具体情况如下:
1、市河西污水处理厂二期(九华管、雨湖片区管工程)下拨以奖代补资金501万元,中央预算内资金350万元;开行贷款额度为8000万元(未到位)。
2、XX市污水处理厂下拨以奖代补资金296万元,中央预算内资金1000万元,开行贷款额度8000万元,已到位4000万元。
3、XX市污水处理厂下拨以奖代补资金1005万元,中央预算内资金450万元,开行贷款1870万元,均已到位。
4、XX县污水处理厂下拨以奖代补资金350万元,中央预算内资金1000万元;开行贷款额度为6000万元,已到位1000万元。
5、河东污水处理厂下拨以奖代补资金411万元,中央预算内资金1400万元,开行贷款额度为9570万元(未到位)。
(三)污水处理费征收情况
根据省里要求我市(包括三个县市)都按标准征缴污水处理费,其中市区从2019年7月1日起执行0.8元/吨;XX县从2019年7月1日起执行0.78元 /吨;XX市从2019年11月1日起执行0.78元/吨;韶山按0.8元/吨,已办理好物价手续。
所征收的费用做到了专款专用,全部用于污水处理建设和运行费用。
三、主要做法
1、强化组织协调指导
实施城镇污水处理设施建设三年行动计划事关我市减排目标任务能否按期完成,事关我市城乡人居环境改善、人民生活质量提高和“两型社会”建设,我市市委、市政府高度重视这一项重大决策。
省三年行动计划颁布后,我市迅速成立市实施城镇污水处理设施三年行动计划领导小组,组织召开了相关会议,传达省市有关污水处理厂建设工作会议精神,对我市当前各污水处理项目情况进行了具体分析,对污水处理厂建设的重要性和必要性进行了说明,并迅速将污水处理设施建设任务下达给各责任主体,签订责任状。
各县(市)政府高度重视,成立相应的领导小组和污水处理设施建设工程指挥部,积极开展前期工作。
一是明确职责分工,建立工作机制,加强协调,层层落实责任。
全市在市“三年行动计划”领导小组领导下,对全市的污水处理项目建设进行统一调度管理。
各县(市)污水处理厂建设由建设局作为建设责任单位,并由一名县(市)主要领导亲自挂帅,坐镇指挥;二是严格落实奖惩制度,对按时按进度完成建设任务的责任单位和责任人予以奖励,否则将追究责任,通报批评;三。
