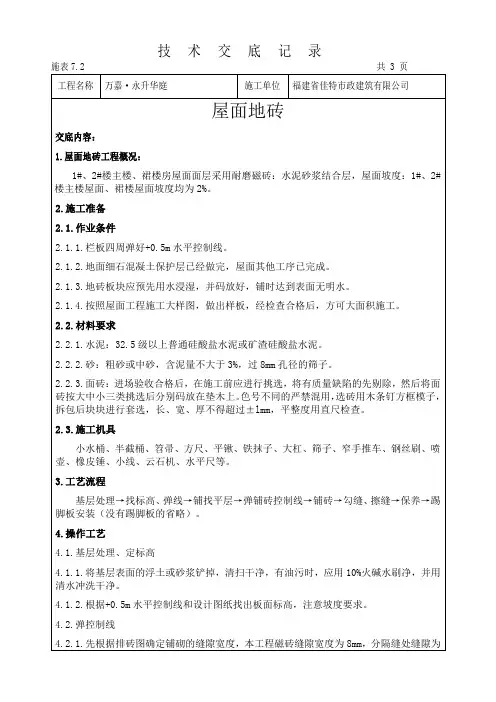

屋面地砖施工技术交底记录

4.3.3.结合层拌和:干硬性砂浆,配合比为1:3(体积比),应随拌随用,初凝前用完,防止影响粘结质量。干硬性程度以手捏成团,落地即散为宜。
4.3.4.铺贴时,砖的背面朝上抹粘结砂浆,铺砌到已刷好水泥浆的找平层上,砖上面略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺贴,做到面砖砂浆饱满、相接紧密、结实,与地漏相接处,用云石机将砖加工与地漏相吻合。铺地砖时最好一次铺一间,大面积施工时,应采取分段、分部位铺贴。
2.2.3.面砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,然后将面砖按大中小三类挑选后分别码放在垫木上。色号不同的严禁混用,选砖用木条钉方框模子,拆包后块块进行套选,长、宽、厚不得超过±lmm,平整度用直尺检查。
2.3.施工机具
小水桶、半截桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、云石机、水平尺等。
4.3.5.拨缝、修整:铺完2~3行,应随时拉线检查缝格的平直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。此项工作应在结合层凝结之前完成。
4.4.勾缝、擦缝
面层铺贴应在24h后进行勾缝、擦缝的工作,并应采用同一品种、同强度等级、同颜色的水泥,或用专门的嵌缝材料。具体按设计图纸要求执行。

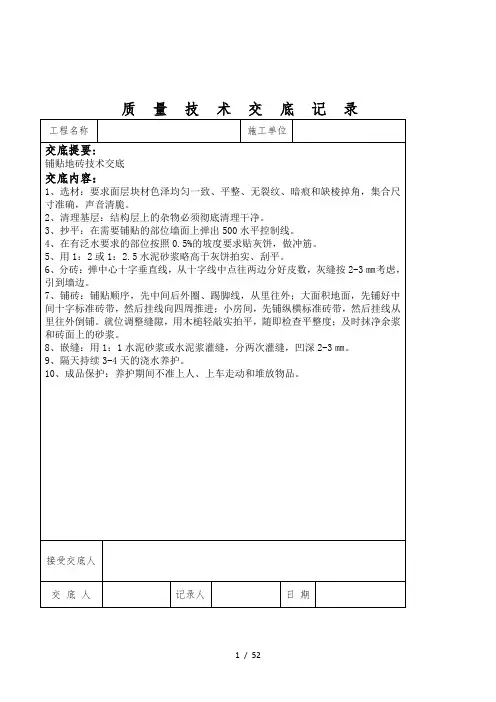

铺贴地砖质量技术交底记录

质工程名称量技术交底记录施工单位交底提要:铺贴地砖技术交底交底内容:1、选材:要求面层块材色泽均匀一致、平整、无裂纹、暗痕和缺棱掉角,集合尺 寸准确,声音清脆。
2、清理基层:结构层上的杂物必须彻底清理干净。
3、抄平:在需要铺贴的部位墙面上弹出 500 水平控制线。
4、在有泛水要求的部位按照 0.5%的坡度要求贴灰饼,做冲筋。
5、用 1:2 或 1:2.5 水泥砂浆略高于灰饼拍实、刮平。
6、分砖:弹中心十字垂直线,从十字线中点往两边分好皮数,灰缝按 2-3 ㎜考虑, 引到墙边。
7、铺砖:铺贴顺序,先中间后外圈、踢脚线,从里往外;大面积地面,先铺好中 间十字标准砖带,然后挂线向四周推进;小房间,先铺纵横标准砖带,然后挂线从 里往外倒铺。
就位调整缝隙,用木槌轻敲实拍平,随即检查平整度;及时抹净余浆 和砖面上的砂浆。
8、嵌缝:用 1:1 水泥砂浆或水泥浆灌缝,分两次灌缝,凹深 2-3 ㎜。
9、隔天持续 3-4 天的浇水养护。
10、成品保护:养护期间不准上人、上车走动和堆放物品。
接受交底人 交 底 人 记录人 日 期1 / 61质工程名称量技术交底记录施工单位交底提要:灯具、开关插座面板的相关材料、机具准备、质量要求及施工工艺。
交底内容:2.1 材料要求: 2.1.1 各型灯具、开关及插座面板:灯具、开关及插座的型号、规格必须符合设计要求和 国家标准的规定。
灯内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆剥落,灯罩破 裂,灯箱歪翘等现象。
所有灯具、开关及插座应有产品合格证。
灯具 开关插座面板均由甲方 供应. 2.1.2 吊钩:花灯的吊钩其圆钢直径不小于吊挂销钉的直径,且不得小于 6mm。
2.1.3 瓷接头:应完好无损,所有配件齐全。
2.1.4 支架:必须根据灯具的重量选用相应规格的镀锌材料做成支架。
2.1.5 灯卡具(爪子):塑料灯卡具(爪子)不得有裂纹和缺损现象。
2.1.6 其它材料:胀管、木螺丝、螺栓、螺母、垫圈、弹簧、灯头铁件、铅丝、灯架、灯 口、日光灯脚、灯泡、灯管、镇流器、电容器、起辉器、起辉器座、熔断器、吊盒(法兰盘)、 软塑料管,自在器、吊链、线卡子、灯罩、尼龙丝网、焊锡、焊剂(松香、酒精)、橡胶绝缘带、 粘塑料带、黑胶布、砂布、抹布、石棉布等。

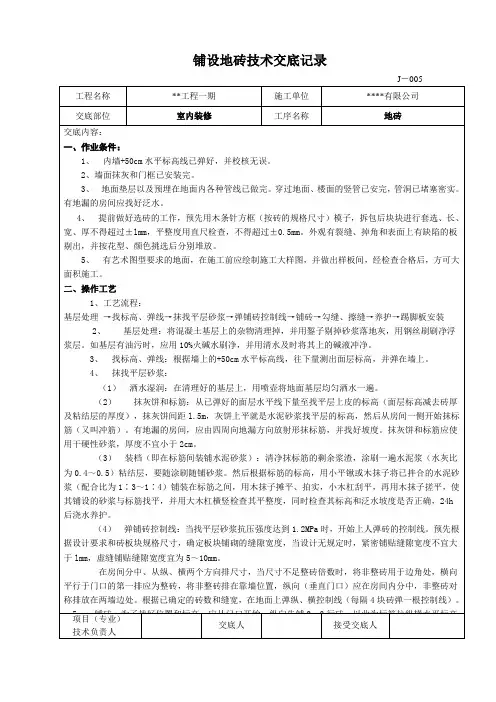

铺设地砖技术交底记录

3)踢脚板表面洁净,接缝平整均匀,高度一致,结合牢固,出墙厚度适宜,基本一致。
4)楼梯踏步和台阶的铺贴缝隙宽度一致,相邻两步高差不超过10mm,防滑条顺直。
5)各种面层邻接处的镶边、用料尺寸符合设计要求和施工规范的规定,边角整齐、光滑。
踢脚板空鼓原因,除与地面相同外,还因为踢脚板背面粘结砂浆量少未抹到边,造成边角空鼓。
2、踢脚板出墙厚度不一致:由于墙体抹灰垂直度、平整度超出允许偏差,踢脚板镶贴时按水平线控制,所以出墙厚度不一致。因此在镶贴前,先检查墙面平整度,进行处理后再进行镶贴。
3、板块表面不洁净:主要是做完面层之后,成品保护不够,油漆桶放在地砖上、在地砖上拌合砂浆、刷浆时不覆盖等,都造成面层被污染。
4、抹找平层砂浆:
(1)洒水湿润:在清理好的基层上,用喷壶将地面基层均匀洒水一遍。
(2)抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高(面层标高减去砖厚及粘结层的厚度),抹灰饼间距l.5m,灰饼上平就是水泥砂浆找平层的标高,然后从房间一侧开始抹标筋(又叫冲筋)。有地漏的房间,应由四周向地漏方向放射形抹标筋,并找好坡度。抹灰饼和标筋应使用干硬性砂浆,厚度不宜小于2cm。
三、质量标准
1、保证项目:
1)各种面层所用的板块品种、质量必须符合设计要求。
2)面层与基层的结合(粘结)必须牢固,无空鼓。
2、基本项目:
。
项目(专业)
技术负责人
交底人
接受交底人
铺设地砖技程一期
施工单位
****有限公司
交底部位
室内装修
工序名称
地砖
交底内容:
上人屋面屋面砖施工交底

6、现场用电应符合《施工现场临时用电安全技术规范》(JGJ46—2005)的相关 规定
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
技术交底记录
表 C2-1
编号
工程名称
交底日期 2013.3.3
施工单位 交底提要
屋面砖铺贴,
分项工程名称 铺地砖
交底内容:
上人屋面砖铺贴交底
一、材料准备: (1)广场砖的品种、规格、颜色、抗压、抗折等均应符合设计要求,并应有 产品合格证书及性能检测报告; (2)广场砖外观颜色一致,表面平整,露天铺设时应为防滑砖,边角整齐, 无翘曲、划痕及窜角现象,有裂缝掉角和表面缺陷的应剔除,图案花型正确, 砖的长、宽允许偏差不得超过 1 ㎜; (3)水泥:普通硅酸盐水泥 32.5 级,应有出厂证明及合格证,材料到现场 后按规定取样复试; (4)砂:中砂,砂子含泥量不大于 3%; (5)界面剂:有检测报告。
二、主要工具: 搅小水桶、扫帚、平锹、铁抹子、大杠、小杠、筛子、窄手推车、钢丝刷、喷壶、 锤子、橡皮锤、凿子、方线、溜子、切割机。 三、作业条件: (1)提前做好选砖工作,拆包后逐块进行套选,长、宽、厚偏差不得超过 1 ㎜, 平整度用直尺检测,偏差不得超过 0.5 ㎜。外观有裂缝、掉角、划痕及其它缺陷 的砖挑出,并按规格、颜色挑选后装箱堆放; (2)防水保护层已做完,并检查防水保护层的坡度、分格、平整度必须符合要 求; (3)广场砖应浸水湿润,表面无明水方可铺设; (4)屋面施工前,应绘制施工大样图,并做出样板块,经检查认可后,方可大 面积施工; (5)女儿墙根部、设备基础及出屋面洞口根部做法处理完毕。 四、操作工艺: 1、工艺流程: 基层清理→弹线、找规矩、铺贴标志砖→分区铺砖→拨缝、修理→铺贴水落口 处砖→养护→勾缝→细部处理→清理 2、基层清理 将基层上的砂浆、尘土等清理干净 3、弹线、找规矩
屋面瓷砖铺贴施工技术交底

(3)注意其它专业施工时,不要破坏现有成品。
三、质量要求
1.主控项目
(1)砖面层所用材料应符合设计要求和国家现行有关标准的规定。
(2)砖面层所用板块产品进入施工现场时,应有放射性限量合格的检测报告。
(3)面层与下一层的结合应牢固,无空鼓。
2.一般项目
(1)砖面层的表面应洁净、图案清晰,色泽应一致,接缝应平整,深浅应一致,周边应顺直。板块应无裂纹、掉角和缺楞等缺陷。
工程质量技术交底卡
编号:
施工单位
工程名称
分部(分项)工程
屋面工程
交底部位
瓷砖铺贴
日期
交底内容:
一、施工准备
1.作业条件
贴面前,基体必须经验收,无空鼓,结构已经验收沉降稳定,基体表面平整度必须经过处理。
2.材料准备
①.水泥: 32.5级及以上普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂证明及复试。
②.砂:中粗砂或粗砂,用前过筛。
(2)面层邻接处的镶边用料及尺寸应符合设计要求,边角应整齐、光滑。
(3)面层表面的坡度应符合设计要求,不倒泛水、无积水;与地漏、管道结合处应严密牢固,无渗漏。
饰面砖粘贴的允许偏差
项次
项目
面砖允许偏差(㎜)
1
表面平整度
2
2
缝格平直度
3
3
接缝高低差
0.5
4
接缝宽度
2
四、注意事项
1.镶贴瓷砖应事先预接挑选,凡外形歪斜、缺角、脱边、翘曲和裂缝的不得使用。颜色和规格不一的应分别存放。
2.注意事先预排,使得砖缝分配均匀,遇到突出的管线、支架等部位应用整砖套割吻合,不得用破砖凑合。在分隔缝及女儿墙根部预留20mm缝隙,深20mm。
屋面贴砖技术交底

工程施工质量验收技术资料统一表格施工质量验收技术资料通用表施工安全交底记录交底内容:一、施工准备1、材料准备1)彩色屋面砖的规格、颜色、抗压、抗折等均应符合设计要求,并应有产品合格证书及性能检测报告。
2)屋面彩色砖外观颜色一致,表面平整、光滑,边角整齐,无翘曲、划痕及窜角现象,有裂缝掉角和表面缺陷的应剔除,图案花型正确,砖的长、宽允许偏差不得超过2㎜;3)水泥:普通硅酸盐水泥32.5级,应有出厂证明,材料到现场后按规定取样复试。
4)砂:中砂,砂子含泥量不大于3%。
2、主要工具水桶、扫帚、平锹、铁抹子、大杠、小杠、筛子、手推车、钢丝刷、喷壶、锤子、橡皮锤、凿子、方线、溜子、切割机等。
3、作业条件1)提前做好选砖工作,彩色屋面砖进场后逐块进行套选,长、宽偏差不得超过1㎜,平整度用直尺检测,偏差不得超过1㎜。
外观有裂缝、掉角、划痕及其它缺陷的砖挑出,并按规格、颜色挑选后标识堆放;2)屋面彩色砖表面应至少提前2小时浸水湿润,表面无明水方可铺设。
3)屋面施工前,应绘制施工大样图,并做出样板块,经检查认可后,方可大面积施工。
4)女儿墙根部、设备基础及出屋面洞口根部处理完毕。
二、操作工艺1、工艺流程基层清理-弹线、找规矩-设置塔饼-样板铺贴-分区铺砖-拨缝、修理-铺贴水落口处砖-养护-勾缝-细部处理-清理;2、基层清理将基层上的砂浆、尘土等清理干净3、弹线、找规矩、铺贴标志砖防滑地砖尺寸为 200mm*200mm,砖缝宽为10mm左右,进行排砖计算(详见排砖图),不符合模数时进行排缝进行调整。
纵横向控制线。
根据屋面铺砖排砖图弹出铺砖控制线,并在4m*4m距离内设置塔饼,以保证屋面铺砖平整度。
女儿墙四周等缝墙处部位均应留出15mm伸缩缝,伸缩缝四周应交圈。
并根据分区域施工的需要铺贴标志砖。
伸缩缝设置于蓝砖中间,缝宽15mm,位置详见:排砖图。
铺屋面砖施工时留置的伸缩缝,铺完屋面砖后,将伸缩缝里的尘土杂物清理出来,伸缩缝下半层填入砂子,上半层填入沥青(柔性材料)。
屋顶贴砖砖施工技术交底

工程名称 及配套项目交底日期 2016年3月1日 施工单位 北京建工双兴建筑工程有限责任公司分项工程名称养生公馆4#、5#、6#楼交底提要屋面面砖工程施工工艺审核人交底人被交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
交底内容: 1、材料要求 (1)、水泥:宜采用硅酸盐水泥或普通硅酸盐水泥,其强度等级应在32.5 级以上;不同品种、不同强度等级的水泥严禁混用。
(2)、砂:应选用中砂或粗砂,含泥量不得大于3%。
(3)、8-10厚面砖有出厂合格证,抗压、抗折反规格品种均符合设计要求,外观颜色一致、表面平整、边角整齐、无翘曲及窜角。
(4)DTA 砂浆有出厂合格证或复试报告。
(5)、如采用沥青胶结料或胶粘剂,其技术指标应符合设计要求,有出厂合格证和进场复试报告,并通过试验确定其适用性和使用要求。
2、作业条件 (1)、进场复试和相关试验已经完毕并符合要求。
(2)、应已对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。
(3)、施工前,应做好水平标志,以控制铺设的高度和厚度,可采用竖尺、拉线、弹线等方法。
(4)、对所有作业人员已进行了技术交底,特特殊工种必须持证上岗。
(5)、作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。
(6)、竖向穿过地面的立管已安装完,并装有套管。
如有防水层,管根已作防水处理。
(7)、基层洁净,缺陷已处理完,已作隐蔽验收。
3、主要机具:小水桶、半截大桶、笤帚、平锹、铁抹子、大木杠、小木杠、筛子、窗纱筛子、窄手推车、钢丝刷、喷壶、锤子、橡皮锤子、凿子、方尺、粉线包、溜子、缸砖切割机。
4、施工工艺:放线—→选砖—→面砖试排—→铺DTA 砂浆—→铺贴面砖—→灌缝、擦缝—→清理1)试排满意后进行冲筋,在十字控制线的端头按标高要求先贴一块砖作为标高控制点,并用水平仪检验无误。
在地漏边贴一块砖标高为坡度计算最低点,并按此两点拉线作为标高控制线。
地砖施工技术交底记录

地砖施工技术交底记录施工单位:xxx装饰工程有限公司施工项目:地砖铺设工程交底时间:xxxx年xx月xx日交底人员:施工队长、技术部负责人一、施工准备1.工具材料准备a)地砖:检查地砖的规格、颜色、质量,确保无裂痕、破损等问题。
b)水泥砂浆:使用标准的水泥、沙子和适量的添加剂调配砂浆,确保砂浆的均匀性和粘结力。
c)工具:铲子、刷子、垫板、量具、瓷砖切割机等必备工具。
2.基层处理a)清理地面:将待铺设砖瓦区域清理干净,确保平整、无杂物和尘土。
b)处理地面缺陷:如有凹凸不平、裂缝等地面缺陷,需先修补,确保地面平整度。
二、施工流程1.定位a)确定地砖铺设的方向和位置,确保铺贴效果美观大方。
b)绘制准确的放砖线,用于指导施工人员。
c)根据设计图纸和精确的测量,确定铺砖的起点。
2.铺贴砖瓦a)按照放砖线的指引,用泥浆将砖瓦粘贴在基层上。
b)注意保持砖瓦之间的水平、垂直和间隙的一致性。
c)在粘贴时,使用锤子轻拍砖瓦,以确保砖瓦与地面充分贴合。
3.砖瓦修整a)根据需要使用瓷砖切割机对砖瓦进行修剪,确保砖瓦与墙角、门窗等部位的配合。
b)修整的砖瓦应保持边缘整齐,不得留下粗糙或不平整的边缘。
4.砖缝处理a)施工结束后,对砖缝进行处理,确保砖缝的平整、美观。
b)采用专业的石膏、环氧树脂胶等填缝剂进行砖缝填充,确保填充均匀、牢固。
c)填缝结束后,及时清理砖瓦表面的残渣和砂浆,以免影响整体观感。
5.砖瓦养护a)铺贴完砖瓦后,按照标准要求进行湿养护,保持砖瓦表面湿润一段时间。
b)湿养护时间一般为2-3天,避免直接接触水源,尤其是刚施工过的地面。
三、施工安全注意事项1.施工期间必须佩戴安全帽、工作服等个人防护用品,并遵守现场安全管理规定。
2.施工现场应设置警示标志,提示他人注意安全。
3.施工期间应合理安排材料和工具摆放,确保施工现场的整洁和安全。
4.砖瓦施工过程中要特别注意防止砖块的掉落,以及避免误伤自己和他人。
四、质量要求1.地砖应平整、无空鼓,色彩应一致,无明显色差。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、施工准备
(一)作业条件
1、出屋面设备已安装完毕,各种管口、下水口等已安装完毕,女儿墙抹灰已完成。
2、屋面细石混凝土刚性防水层已施工完毕,作完蓄水试验,且已验收合格。
3、标高控制线、泛水坡度线、屋脊控制线等已弹好。
4、屋面砖在使用前一天用水浸泡润湿。
5、屋面砖应进行选砖,颜色、花纹要一致,表面无缺棱、掉角,表面有裂纹的应剔除。
(二)一般项目
l、各种板块面层表面洁净,图案清晰,色泽一致,按缝均匀,边角顺直,板块无裂纹、掉角和缺棱等缺陷。
2、坡度符合设计要求,无倒坡,无积水,与下水口结合处、阴阳角处按缝严密。边角整齐、光滑。
3、允许偏差项目:
序号
项目
允许偏差(㎜)
1
表面平整度
3.0
2
缝格平直
3.0
3
接缝高低差
0.5
4
女儿墙下上口平直
2、细部排砖
细部排砖,砖缝宽窄要与大面砖保持一致。
细部排砖部位:天沟、檐沟、雨水口泛水、屋面砼台
(三)铺砖
1、大面铺砖:大面铺砖采用1:4干硬性水泥砂浆铺贴,铺砖前基底要清扫干净,洒水润湿。铺砖要按照预先弹好的排砖线,拉好通线,从屋脊和分水岭开始,先铺几行砖,找好规矩,以此为筋压线,沿泛水方向,从上往下退着铺,每块砖都要跟线,不得出现倒坡现象,大面平整流畅,泛水坡度符合要求。
6、屋面砖等均要有出厂质量证明文件,且屋面砖表面要光滑,图案花纹正确,颜色一致。
(二)材质准备
1、泥:32.5级矿渣水泥或普通水泥,要杜绝使用过期水泥。
2、砂:中粗砂。含泥量≤3%,使用前过筛。
3、屋面砖:抗压抗折强度符合设计要求,其规格品种按设计要求选配,板块的长、宽、厚,允许偏差不得超过±lmm,平整度偏差不得超过0.5mm,两条对角线长度差不超过1.5mm。
冬施期间不洒水养护,做好保温覆盖。
(六)勾缝
将灰缝内杂质清理干净,用l:l水泥砂浆勾缝,要求勾缝密实,缝内平整光滑。
(七)伸缩缝留置
设置伸缩缝,纵横间距不大于6m,缝宽10mm,伸缩缝内清理干净,嵌填沥青密封胶。
四、质量要求
(一)主控项目
l、面层所用材料的品种、规格、质量必须符合设计要求。
2、面层与基层结合泥浆一遍,随铺贴随刷。
(2)在砖的背面抹粘结砂浆,厚度10~20mm左右。
(3)将抹好灰的砖粘贴到基层上,按线用抹子柄轻轻敲实敲平。
(4)细部铺砖全部完毕进行养护并检查验收,合格后进行勾缝。
(五)养护
屋面砖铺好后,于次日洒水养护3d以上。3d内不准上人,3d后检查有无空鼓、断裂等不合格现象,对不合格的进行修补,全部合格后进行勾缝。
2
5
缝宽偏差
2.0
五、成品保护
1、屋面面层施工完毕应尽量进行封闭,防止受,损破坏。
2、防止油漆、涂料等污染屋面。
3、严禁在已完工的屋面上堆放物料和其他杂物。
4、屋面上尚有其他项目施工时,要采取保护揩施,防止破坏、污染。
5、防止下水口掉进杂物,造成堵塞。
将细石砼刚防水层表面上的砂浆、杂物、浮灰、渣土等彻底清理干净。
(二)找规矩、弹线、排砖
l、大面排砖
按照屋面泛水的布局进行排砖,一般从屋脊和分水岭处开始排整砖,然后沿纵横双向进行预排,灰缝5mm,大面排砖要离开女儿墙、出屋面风道口等阴角处200mm左右。以下水口为中心800×800mm范围内,也要预留出来,重新进行细部排砖。
4、保温材料:塑料布,彩条布,保温草帘被。
(三)施工机具
1、操作人员使用工具:大铲、钢卷尺、橡皮锤、云石机、小线、木工尺、灰槽、勾缝镏子、水桶、扫帚。
2、砂浆、材料配制运输工具:砂浆搅拌机、磅秤、手推车、铁锹。
二、工艺流程
基层处理→排砖弹线→铺砖→养护→勾缝→细部铺砖→养护→勾缝
三、施工工艺
(一)基层处理
2、刷素水泥浆一遍:在清扫润湿后的基层表面,刷一遍水灰比为1:0.5的素水泥浆,要随铺砂浆随刷,防止出现风干现象。
3、虚铺1:4干硬性水泥砂浆找平层,用木抹子摊平拍实,铺设厚度20mm,然后进行屋面砖试铺,对好纵横缝,用橡皮锤敲击屋面砖中间,振实砂浆至铺设高度后,将试铺合适的屋面砖掀起移至一边,满浇一层水灰比为1:0.5的素水泥浆结合层,再铺上屋面砖,铺时要四角同时落下,用橡皮锤轻轻敲平,随时用水平尺或直板尺找平。
3、每块砖铺好后,向两侧和后退方向顺序逐块铺砌,板块间灰缝要一致,拉通线对灰缝的平直度进行控制,安装好的屋面砖板块应整齐平整,横竖缝对齐。
4、细部铺砖:细部铺砖采用粘结砂浆进行粘贴,粘结砂浆采用l:2水泥砂浆掺建筑胶,掺胶量根据胶的品种来定。粘结砂浆要随用随拌,防止终凝后影响粘结效果。细部铺砖应在大面砖养护期满后进行。
