边坡喷浆施工技术交底
边坡支护锚杆、挂网喷浆施工方案交底

边坡支护锚杆、挂网喷浆施工方案交底施工方案交底工程名称施工单位交底人交底内容:昭通市昭阳区棚改项目C组团二公司第三直管部XXX编号方案名称交底部门接收交底人地下车库边坡加固专项施工方案技术部二公司三直管棚改项目现场管理人员一、施工准备:完善施工现场提供的水、电接口接至施工操作面并安装水电表,解决边坡锚杆、挂网喷砼的临时用水、用电。
1)汇同业主单位、监理单位、设计单位根据规划图进行现场测量水准控制点。
2)进行文明施工策划,完善施工现场的图、牌、标语、文明施工及安全生产的标识牌的设置,消防器材的设置。
二、施工工艺边坡挂喷砼:边坡土方开挖及松土处理→测量放样→坡面绑扎钢筋网片→分层喷浆→养护→设置截水(排水)沟、集水井。
边坡锚杆:边坡卸载→边坡土方开挖→测量放样→排水施工→搭设工作平台→设备安装就位→钻孔→清孔→制作锚杆→下锚杆→注浆→坡面绑扎钢筋网片→分层喷浆→养护三、施工方法及注意事项1、边坡土方开挖:根据土层土质联合现场实际情况首先边坡卸载,再分段、分台进行土方开挖:(1)边坡卸载以1m为层次,每次取完一层后,才可进行基层施工。
为防止边坡塌方等事故,土方取土期间,现场技术人员及第三方观测人员应进行沉降观测,并计较取土后积累沉降量,确认满足设计及标准请求后方可连续卸载。
(2)边坡开挖按照边坡设计放坡系数机械开挖,局部区域采用人工修整平整。
2、测量放样:根据控制点和设计施工立面图,用全站仪精确测放锚孔孔位位置、堑顶刷坡线,并对各工点钻孔位编号、作醒目标志。
经自检以后,申报监理认可方再进行下一道工序。
并派专人对周边环境、开挖坡面的稳定性设点进行监测。
3、搭设工作平台:搭设工作平台用资料均用汽车吊吊运,脚手架按坡面锚孔横排位置,搭接两米宽锚杆框架施工的工作平台。
请求爬杆不得和竖梁锚孔交织,平台应低于横排锚孔0.5m。
平台铺上厚度≥35mm木板,平台外边设栏杆,平台用垂直程度面地锚桩锚牢,保证钻机施工时的稳定及施工的平安性。
基坑边坡喷浆施工技术交底(原创文档)

基坑边坡喷锚施工技术交底记录工程名称:某大学新建工程(三期)交底部位:基坑支护工程——边坡喷锚施工技术交底交底内容:一、工程概况:本工程建筑室内标高±0.00相当于绝对标高368.700与369.000m,且地下室基础施工采用369.700m标高控制基础标高施工。
其中XXX楼基坑深度3.0m-9.7m且地下室深基坑与旁边的独立基础距离较近,因此采取局部采用支护桩及网喷设计,采用1:1放坡素喷与网喷混凝土结合方式。
基坑安全等级为二级。
局部排桩支护+桩间网喷,基坑支护降水采用深井井点降水。
其中V5m边坡采用素喷,±5m边坡采用网喷方式,喷射厚度80mm。
请按照基坑设计施工图各大样组织实施。
二、施工准备:1、材料:水泥均采用32.5R普通硅酸盐水泥。
HPB300,©6.5,干性C20混凝土,©50塑料管等。
2、施工机械主要施工机械设备:空压机、混凝土喷射机、钢筋加工机械等。
3、人员:20-25人。
三、施工工艺:放坡、喷护:测量放线-----土方分层开挖一边坡修整------安装泄水孔(口部作临时封堵)----首次混凝土喷射------挂网(不含素喷素喷)------二次混凝土喷射养护。
+网喷:测量放线-1、修坡:测量放线上口边线与下口边线,采用机械与人工配合修坡,坡度符合设计要求。
2、泄水孔:2mX2m,孔深不小于300mm。
3、首次混凝土喷射:分段分片依次进行,自下而上均匀喷射,一次喷射厚度30mm~40mm之间。
4、挂网:纵、横向均布置©6.5@200X200钢筋网片绑扎固定牢靠。
5、喷射二次砼:钢筋网布完后喷射C20砼(总厚度80mm)。
6、喷射作业,应对机械设备,风、水管路和电线等进行全面检查及试运转,保证其安全顺利有效运行。
7、受喷面有滴水、渗水时,喷射前应作好治水疏导操作:有明显出水点时,可埋设导管排水;8、喷射作业应遵守下列规定:①、喷射作业应分段分片分层依次进行,喷射顺序应自上而下;②、喷射作业紧跟工作面时,混凝土终凝到下一循环时间,不应小于3小时③、喷射作业前,钢筋网片的保护层设置间距应符合图纸要求。
边坡锚杆喷浆安全技术交底模板

一、交底目的为确保边坡锚杆喷浆施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行安全技术交底。
二、交底内容1. 施工现场安全规定(1)所有施工人员必须佩戴安全帽,并系好安全带。
(2)施工现场设置明显的警示标志,确保施工区域安全。
(3)施工过程中,禁止酒后作业、疲劳作业。
2. 施工工艺及注意事项(1)锚杆施工1)锚杆长度、直径、间距等应符合设计要求。
2)钻孔深度、角度、孔径等应满足设计要求。
3)锚杆安装过程中,确保锚杆垂直、牢固。
4)锚杆注浆前,检查注浆设备是否正常,注浆压力应符合要求。
(2)喷浆施工1)喷浆前,检查喷浆机、喷头等设备是否完好,确保施工质量。
2)喷浆时,操作人员应站在安全位置,避免喷浆物溅伤。
3)喷浆过程中,严格控制喷浆厚度,确保喷浆层均匀。
4)喷浆结束后,及时清理施工现场,防止滑倒、摔伤等事故发生。
3. 施工现场应急措施(1)发生人员受伤时,立即拨打急救电话,同时进行现场急救。
(2)发生火灾时,立即切断电源,使用灭火器进行灭火,并拨打火警电话。
(3)发生坍塌、滑坡等事故时,立即撤离现场,并向上级报告。
三、交底要求1. 施工单位负责人及现场管理人员应组织全体施工人员进行安全技术交底,确保每位施工人员了解本工程的安全技术要求。
2. 施工人员应认真听取安全技术交底,并签字确认。
3. 施工过程中,严格遵守安全技术交底要求,确保施工安全。
四、附则1. 本安全技术交底适用于边坡锚杆喷浆施工全过程。
2. 施工过程中如遇特殊情况,应及时向上级报告,并根据实际情况调整安全技术措施。
3. 本安全技术交底自发布之日起实施,有效期至工程竣工。
五、签字确认施工单位负责人:________________现场管理人员:________________施工人员:________________日期:________________备注:本安全技术交底如有变更,以最新版本为准。
边坡喷浆施工技术交底

4.5、喷射混凝土施工用的任务台应牢固可靠,并应设置平安栏杆.
4.6、施工中操纵人员必须戴好平安帽,系好平安带.
4.7、喷射混凝土任务人员,应采取个别防尘用具.
4.8、非操纵人员不得进入正进行施工的作业区.施工中,喷头和注浆管前方严禁站人.
5.3锚杆锚固深度及钢筋网孔密度,钢筋网间距20cm.
5.4喷射混凝土要厚度均匀,不该使钢筋网及锚杆头外露.
5.5结冰季候及大雨天气严禁进行喷射作业;
5.6如有地下水出露或地表水渗流,必须设泄水孔将地下水引出;边坡最下面一排泻水孔与底板标高应控制在0.5m左右距离.
交底人
被交底人
3.1.2喷射混凝土的配合比应合适下列规则:胶骨比宜为1∶3.5~4.5;砂率宜为0.45~0.55;水灰比宜为0.4~0.5.
3.1.3喷射混凝土正式作业前应进行试喷以适当调节水灰比,当水灰比较佳时,所喷射的混凝土的外不雅特征为:灰体呈粘糊状,概略平整光泽,骨料散布均匀,回弹量小.
3.2、施工办法
3.2.1先清刷边坡概略松动土石,并使坡面大致平整,水平锚区必须清理概略土层,然后钻孔拔出锚杆灌浆.
3.2.2锚杆孔径为φ110mm,
3.2.3拔出锚杆灌注M10水泥砂浆,大致使锚杆处于中心位置.
3.2.4再次清扫坡面浮土及碎石并用高压水进一步冲洗洁净.
3.2.5当固定锚杆的砂浆强度达到30%以上时,再将钢筋网依照设计要求用绑扎铅丝装置在锚杆上.钢筋网应距坡面有一定距离.
2.1钢筋:应有出厂及格证、按规则作力学性能复试,钢筋无老锈及油污.
2.2绑扎铁丝:采取20#普通铅丝.
2.3主要机具:喷射装置、橡胶软管、混凝土软卷喷嘴等.

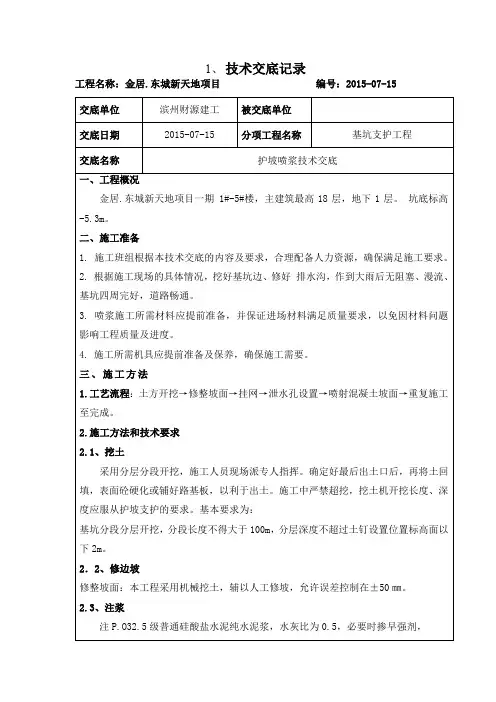

护坡喷浆技术交底

1.按照项目部文明施工的要求,认真组织落实,实施文明清洁工程。
2.施工现场应设置齐全安全及警示标志,并不得擅自移拆。
3.上班人员必须按规定配戴安全帽、安全带等防护用品。严禁酒后上班,严禁赤脚或穿拖鞋上班。
4.工地用电,须严格遵守工地临时用电安全规定。
5.搬运水泥时,应戴好口罩,遇风天应戴好风镜。
6.在工作前,应先检查工具、通行道路、操作平台是否安全,不允许迁就使用。
7.搅拌机工作时,严禁将铁揪伸入机器内扒灰,需修理时,必须拉开电闸,停机后方可进行,并派专人站防护。工作完后,需把电闸拉下,把电门箱锁好。
8.在搅拌机附近,操作人员必须把衣服袖口裤脚扎好,以免被机器卷入绞伤。
9.机具使用完成后及时清理干净并做好保养工作,在规定位置摆放整齐,各工序必须做到工完、料尽、场地清,机械摆放整齐,垃圾杂物集中整理堆放,及时处理。
审核人
交底人
班组代表
2.2、修边坡差控制在±50㎜。
2.3、注浆
注P.O32.5级普通硅酸盐水泥纯水泥浆,水灰比为0.5,必要时掺早强剂,
掺量根据早强剂性能定。注浆量根据实际情况调整,均匀两次注浆,设计要求每延米平均消耗水泥不得少于30Kg,注浆时注意控制注浆压力。
2.4、钢筋网片
钢筋网片由Ф4.0@200纵横向钢筋、Φ14@1m×1m的插筋组成。
2.5、泄水孔布置
泄水孔采用直径为75mm,长度为0.7m的PVC管,位置在坡低线沿着坡面向上2m处。施工时,先用铁锹在孔位处凿出一个深度为0.5m的孔洞,然后把PVC管插入到孔内,外倾5%,外露长度为20cm,最后在管周围填充中粗砂密实。
2.根据施工现场的具体情况,挖好基坑边、修好排水沟,作到大雨后无阻塞、漫流、基坑四周完好,道路畅通。
基坑护坡挂网喷浆安全技术交底模板

一、单位工程名称:____________________二、施工单位:____________________三、交底日期:____________________四、分部分项工程名称:基坑护坡挂网喷浆施工五、交底人:____________________六、交底内容:一、施工人员要求1. 所有参与基坑护坡挂网喷浆施工的作业人员必须经过专业培训,掌握本工程的安全技术要求,熟悉操作规程,并取得相应资格证书。
2. 作业人员必须穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。
3. 作业人员应熟悉施工现场的施工环境,了解周围建筑物、地下管线、交通状况等情况。
二、施工前准备1. 施工前,应对施工现场进行勘察,了解地质条件、周边环境等因素,制定合理的施工方案。
2. 对施工人员进行安全技术交底,确保作业人员掌握施工过程中的安全注意事项。
3. 准备好施工所需材料、设备、工具等,确保施工过程中满足需求。
三、施工过程中的安全技术措施1. 施工人员必须按照施工方案进行施工,不得擅自改变施工顺序和方法。
2. 在施工过程中,必须严格按照设计要求进行挂网喷浆,确保施工质量。
3. 在施工过程中,如发现异常情况,应立即停止施工,报告相关负责人,并采取措施进行处理。
4. 施工现场应设置警示标志,提醒过往人员注意安全。
5. 严格进行边坡监测,发现边坡有变形、开裂等情况,应立即采取加固措施。
6. 施工过程中,应确保施工机械、设备、工具等安全可靠,防止发生事故。
四、施工结束后1. 施工结束后,应对施工现场进行清理,确保无安全隐患。
2. 对施工过程中产生的废弃物、垃圾等进行分类处理,不得随意丢弃。
3. 对施工过程中损坏的设施、设备等进行修复或更换。
五、应急措施1. 如发生安全事故,应立即启动应急预案,组织人员进行救援。
2. 及时向相关部门报告事故情况,配合相关部门进行调查处理。
六、注意事项1. 作业人员应严格遵守操作规程,不得酒后作业。
喷浆工安全技术交底模板

一、交底目的为确保喷浆施工过程中的安全,降低事故发生的风险,特进行安全技术交底,使所有参与喷浆作业的人员充分了解并掌握安全操作规程,遵守安全生产制度。
二、交底对象所有参与喷浆作业的施工人员、管理人员及监督人员。
三、交底内容1. 作业前的安全检查- 作业前,对喷浆设备进行检查,确保设备完好、运行正常。
- 检查喷浆区域环境,确保无易燃、易爆物品,地面干燥,无积水。
- 检查通风设施,确保喷浆作业区域内空气流通。
2. 个人防护用品- 作业人员必须佩戴安全帽、防尘口罩、护目镜、耳塞等防护用品。
- 根据作业环境,必要时佩戴防毒面具、防静电服等。
3. 操作规程- 启动喷浆设备前,确保喷头、管道等无堵塞,压力表显示正常。
- 作业过程中,保持喷头与喷涂面的适当距离,避免直接接触。
- 控制喷浆速度,防止材料浪费和污染环境。
- 作业结束后,关闭喷浆设备,清理现场。
4. 注意事项- 严禁在喷浆作业区域内吸烟、用火。
- 严禁使用损坏的喷浆设备。
- 严禁在喷浆作业区域内乱扔垃圾、杂物。
- 高处作业时,必须系好安全带,并采取防坠落措施。
5. 应急措施- 发生设备故障时,立即停止作业,切断电源,防止事故扩大。
- 发现火灾时,立即报警,并使用灭火器进行初期灭火。
- 发生人员受伤时,立即进行现场急救,并迅速拨打急救电话。
四、安全责任1. 施工单位应建立健全安全生产责任制,明确各级人员的安全生产责任。
2. 作业人员应严格遵守安全操作规程,自觉执行安全生产制度。
3. 监督人员应加强对施工现场的监督检查,及时发现并纠正违章作业。
五、培训与考核1. 对所有参与喷浆作业的人员进行安全技术培训,确保其掌握安全操作技能。
2. 定期组织安全知识考核,检验培训效果。
六、总结喷浆作业过程中,安全是重中之重。
通过本次安全技术交底,希望大家能够充分认识到安全的重要性,严格遵守安全操作规程,共同营造一个安全、和谐的施工环境。
喷浆工程安全技术交底

喷浆工程安全技术交底一、背景介绍喷浆工程是一种常见的土木工程施工方法,主要用于地下工程的加固和修复。
喷浆工程的安全技术交底是为了确保施工过程中的安全,保护工人的生命财产安全,提高工程质量和效率。
本文将详细介绍喷浆工程的安全技术交底内容。
二、安全技术要求1.施工现场安全要求(1)施工现场应设置明显的安全警示标志,包括施工区域、危险区域等。
(2)施工现场应保持整洁,杂物应及时清理,以防止绊倒和滑倒事故的发生。
(3)施工现场应配备必要的消防设备,并进行定期检查和维护。
(4)施工现场应设立安全通道,保证人员和设备的安全通行。
2.工人安全要求(1)工人应佩戴符合国家标准的个人防护装备,包括安全帽、防护鞋、防护眼镜等。
(2)工人应接受必要的安全培训,了解喷浆工程的施工要求和安全操作规程。
(3)工人应严格遵守施工现场的安全规定,不得擅自改变施工方案或操作方法。
(4)工人应定期进行身体健康检查,确保身体状况适合从事喷浆工程施工。
3.设备安全要求(1)喷浆设备应符合国家标准,具备安全可靠的性能。
(2)设备操作人员应熟悉设备的使用方法和操作规程,严格按照操作手册进行操作。
(3)设备应进行定期检查和维护,确保设备的正常运行和安全性能。
(4)设备周围应设置安全防护措施,防止工人误入危险区域。
三、安全操作流程1.施工前准备(1)施工前应对施工现场进行全面检查,确保安全设施完好,消防设备齐全。
(2)检查喷浆设备的工作状态和安全性能,确保设备正常运行。
(3)组织工人进行安全技术交底,详细讲解施工要求和安全操作规程。
2.施工过程(1)工人应按照施工方案进行操作,不得擅自改变施工方法。
(2)喷浆设备操作人员应熟悉设备的使用方法,严格按照操作手册进行操作。
(3)工人应佩戴个人防护装备,并保持施工现场的整洁和通风良好。
(4)定期检查喷浆设备的工作状态,确保设备的正常运行。
3.施工后整理(1)施工结束后,工人应及时清理施工现场,将杂物和废弃物清理干净。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2.3主要机具:喷射装置、橡胶软管、混凝土软卷喷嘴等。
3.施工方法:
3.1、喷射混凝土的配合比设计
3.1.1喷射混凝土的配合比宜通过试配试喷确定。其不仅强度应符合设计要求(采用C25喷射干粉混凝土),而且还应满足节约水泥、回弹量少、黏附性好等要求。
3.1.2喷射混凝土的配合比应符合下列规定:胶骨比宜为1∶3.5~4.5;砂率宜为0.45~0.55;水灰比宜为0.4~0.5。
3.1.3喷射混凝土正式作业前应进行试喷以适当调节水灰比,当水灰比较佳时,所喷射的混凝土的外观特征为:灰体呈粘糊状,表面平整光泽,骨料分布均匀,回弹量小。
3.2、施工方法
3.2.1先清刷边坡表面松动土石,并使坡面大致平整,水平锚区必须清理表面土层,然后钻孔插入锚工。喷头与受喷面应基本垂直,喷射距离宜保持1.0喷射时应控制好水灰比,保持喷射混凝土表面平整,湿润光泽,无干块滑移、流5.2
淌现象。20cm。5.3锚杆锚固深度及钢筋网孔密度,钢筋网间距喷射混凝土要厚度均匀,不应使钢筋网及锚杆头外露。5.4
结冰季节及大雨天气严禁进行喷射作业;5.5
3.2.3插入锚杆灌注M10水泥砂浆,大致使锚杆处于中心位置。
3.2.4再次清扫坡面浮土及碎石并用高压水进一步冲洗干净。
3.2.5当固定锚杆的砂浆强度达到30%以上时,再将钢筋网按照设计要求用绑扎铅丝安
..
.
装在锚杆上。钢筋网应距坡面有一定距离。7后应淋水养护。养护时间不小于3.2.6挂网支护混凝土一次喷射,待混凝土终凝2h天。安全措施:4.施工机具应布置在安全地带。施工前,应认真检查和处理锚喷支护作业区的危石,4.1、、施工中,应定期检查电源线路和设备的电器部件,确保用电安全。4.2、喷射机、水箱、风包、注浆罐等应进行密封性能和耐压试验,合格后方可使用。4.3、处理机械故障时,必须使设备断电,停风。向施工设备送电、送风前,应通知有4.4关人员。4.5、喷射混凝土施工用的工作台应牢固可靠,并应设置安全栏杆。4.6、施工中操作人员必须戴好安全帽,系好安全带。4.7、喷射混凝土工作人员,应采用个体防尘用具。施工中,喷头和注浆管前方严禁站人。4.8、非操作人员不得进入正进行施工的作业区。严禁树脂卷接触明火。、施工操作人员的皮肤应避免与速凝剂、树脂胶泥直接接触,4.9注意事项:5.喷射混凝土前应将坡面浮土、碎石清除并用水冲洗。应按先侧面后顶面的喷射顺5.1
如有地下水出露或地表水渗流,必须设泄水孔将地下水引出;边坡最下面一排泻5.6
0.5m左右距离。水孔与底板标高应控制在
交底人
被交底人
..
.
技术交底记录
工程名称
厦门外国语学校海沧附属学校改扩建工程
施工单位
厦门御坤市政园林工程有限公司
施工内容
边坡喷浆施工技术交底
交底时间
2016-11-6
二、施工方法
1.工程概况:
本次交底为厦门外国语学校海沧附属学校改扩建工程外围轮廓,混凝土强度C20(喷射干粉混凝土)。
2.施工准备:
材料及主要机具:
2.1钢筋:应有出厂合格证、按规定作力学性能复试,钢筋无老锈及油污。
