气调库设计方案

合集下载

2023年气调库建设项目设计方案

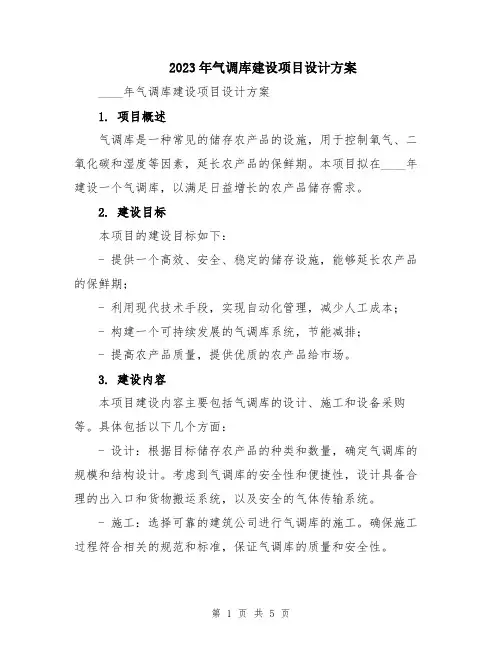

2023年气调库建设项目设计方案

2023年气调库建设项目设计方案____年气调库建设项目设计方案1. 项目概述气调库是一种常见的储存农产品的设施,用于控制氧气、二氧化碳和湿度等因素,延长农产品的保鲜期。

本项目拟在____年建设一个气调库,以满足日益增长的农产品储存需求。

2. 建设目标本项目的建设目标如下:- 提供一个高效、安全、稳定的储存设施,能够延长农产品的保鲜期;- 利用现代技术手段,实现自动化管理,减少人工成本;- 构建一个可持续发展的气调库系统,节能减排;- 提高农产品质量,提供优质的农产品给市场。

3. 建设内容本项目建设内容主要包括气调库的设计、施工和设备采购等。

具体包括以下几个方面:- 设计:根据目标储存农产品的种类和数量,确定气调库的规模和结构设计。

考虑到气调库的安全性和便捷性,设计具备合理的出入口和货物搬运系统,以及安全的气体传输系统。

- 施工:选择可靠的建筑公司进行气调库的施工。

确保施工过程符合相关的规范和标准,保证气调库的质量和安全性。

- 设备采购:根据气调库的设计要求,采购必要的设备,包括气体调节设备、传感器和监控系统等。

确保设备质量可靠,能够满足气调库的工作需求。

4. 设备和技术为了实现高效、稳定的储存效果,本项目拟采用以下设备和技术:- 气体调节设备:通过调节氧气和二氧化碳的浓度来控制农产品的呼吸作用,延长保鲜期。

选用先进的气体调节设备,能够自动调控气体浓度,保持最佳的储存环境。

- 传感器和监控系统:安装温度、湿度和气体浓度等传感器,实时监测气调库的环境参数。

利用监控系统进行数据采集和分析,根据实时数据进行调整和控制,确保储存环境的稳定性。

- 自动化管理系统:利用自动化管理系统,实现对气调库的自动控制和管理。

通过设定合理的参数和规则,提高储存效率,降低人工成本。

5. 施工和管理流程本项目的施工和管理流程如下:- 需求调研和确定:对农产品储存需求进行调研,根据调研结果确定气调库的设计规模和要求。

- 设计和审批:进行气调库的详细设计和方案审批,包括结构设计、设备布局和管道设计等。

2023年气调库建设项目设计方案

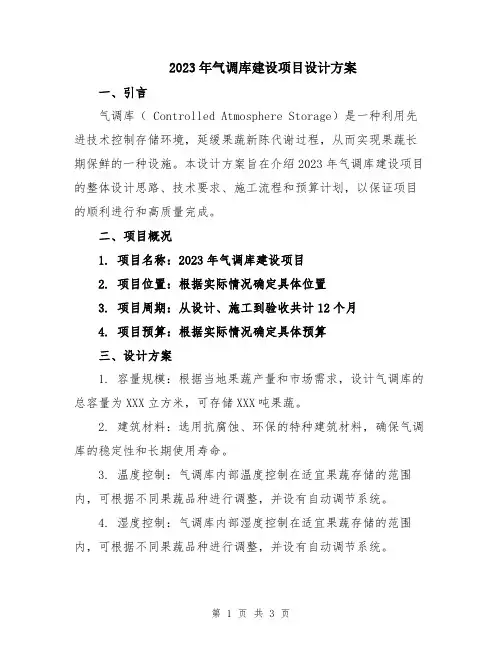

2023年气调库建设项目设计方案

2023年气调库建设项目设计方案一、引言气调库( Controlled Atmosphere Storage)是一种利用先进技术控制存储环境,延缓果蔬新陈代谢过程,从而实现果蔬长期保鲜的一种设施。

本设计方案旨在介绍2023年气调库建设项目的整体设计思路、技术要求、施工流程和预算计划,以保证项目的顺利进行和高质量完成。

二、项目概况1. 项目名称:2023年气调库建设项目2. 项目位置:根据实际情况确定具体位置3. 项目周期:从设计、施工到验收共计12个月4. 项目预算:根据实际情况确定具体预算三、设计方案1. 容量规模:根据当地果蔬产量和市场需求,设计气调库的总容量为XXX立方米,可存储XXX吨果蔬。

2. 建筑材料:选用抗腐蚀、环保的特种建筑材料,确保气调库的稳定性和长期使用寿命。

3. 温度控制:气调库内部温度控制在适宜果蔬存储的范围内,可根据不同果蔬品种进行调整,并设有自动调节系统。

4. 湿度控制:气调库内部湿度控制在适宜果蔬存储的范围内,可根据不同果蔬品种进行调整,并设有自动调节系统。

5. 气体成分控制:气调库内部气体成分控制在适宜果蔬存储的范围内,可根据不同果蔬品种进行调整,并设有自动调节系统。

6. 安全设施:气调库内设有火灾报警、监控系统,并配备备用电源和紧急通风设施,以应对突发情况。

四、施工流程1. 前期准备:确定项目位置、进行勘测和设计,编制施工方案。

2. 土建施工:开展场地平整、基坑开挖、地基处理、地下管道施工等土建工程。

3. 主体施工:按照设计方案进行主体结构的施工,包括建筑、制冷系统、供电系统、监控系统等。

4. 装饰施工:进行室内装修、设备安装和调试,确保气调库的正常运行和使用。

5. 系统调试:对气调库的温湿度控制系统、气体调节系统等进行调试和优化,确保稳定性和可靠性。

6. 验收交付:进行设备验收和系统测试,确保气调库能够按照设计要求正常运行,并进行相关的文件归档和交接手续。

五、预算计划1. 施工费用:根据项目规模和需要的建筑材料、设备成本等进行详细测算,确保预算的准确性。

气调库建设方案.doc

气调库建设方案.doc

气调库建设方案方案设计说明方案依据1、建设规模气调库:共3间,每间的建筑面积为144 m2,净高。

高温库:共3间,每间的建筑面积为144 m2,净高。

2、设计参数设计温度:0~2℃蒸发温度:-15℃冷凝温度:+35℃3、设计依据《冷库设计规范》GB50072-2001国家现行有关规范、规程和业主提供的技术参数制冷系统设计方案1、制冷剂:R22;载冷剂:为质量浓度%的乙二醇溶液;冷冻油:N46。

2、负荷计算:气调库、高温库:总负荷180KW。

3、设备选型及及配置制冷压缩机选用本公司生产的活塞式低温盐水机组组FLZD-5M一台和FLZD-10M一台,在t00=-15℃/tk=+35℃工况下,总制冷量为1922KW,能够满足使用要求。

气调库内蒸发器采用本公司司生产的铝管铝片冷风机DBA50C/36-260/间间,共3台,每台冷风机的蒸发面积260m2。

气调库库冷风机配西门子阀门及自控元件。

高温库内蒸发器采用用本公司生产的铝管铝片冷风机DBA50C/36-2660/间,共3台,每台冷风机的蒸发面积260m。

根据本工程的特点,制冷系统采用乙二醇为载冷剂的间接冷冷却方式;这是因为气调库库内要求湿度大、温度波动小小,间接冷却温差小、结霜少,间接冷却工质没有发生相相变,液体流量好控制。

而系统中配有贮液罐,罐中有大量量2的乙二醇溶液,系统中只有少数库房需要降温时,,不需要开启机组,从而达到了节能的目的。

因此,采用用间接冷却在气调库中有着很好的效果。

4、系统融霜方方式:冷风机采用水冲霜。

5、其它部分其它附属设备备的选型配置均依据相关国家标准和设计规范。

制冷系统统的所有阀门、仪表、自控元件均采用专用产品。

乙二醇醇系统管道均采用流体用无缝钢管。

设备及管束保温采用用聚氨酯喷涂保温,管路保温采用硬质聚氨酯保温管瓦,管路设备保温外保护层外露部分均选用涂塑板,隐蔽部分分采用便宜实用的玻璃丝布。

水系统设计方案1、冷冷却水系统冷却水塔选用DBNL3-40一台,冷却水水量为40m3/h,冷却水泵选用两台卧式冷水泵I S S80-65-160,一备一用,每台水泵流量为40m m3/h,扬程为34m。

气调库建设实施方案

气调库建设实施方案

气调库建设实施方案制冷服务有限公司日期:年月日气调库项目容量:数量:项目名称:第一部分:气调工艺概述及设计依据一、贮藏果蔬种类本项目贮藏的果蔬种类为猕猴桃。

二、气调参数设计温度为-1℃,氧气浓度为3-21%,二氧化碳浓度为1-10%,相对湿度为90%。

三、果品特性猕猴桃为呼吸跃变型果蔬,非常适合气调保鲜工艺。

通过气调保鲜后,能够延长其保鲜期和货架期。

因此,尽快进入气调状态将有助于抑制果蔬的有氧呼吸,推迟第一个呼吸高峰的到来。

四、设计参数1、库体尺寸为4间,长30.5米,宽10米,高5.5米,总容积为1500立方米。

五、设计依据1、平面建筑图。

2、冷库设计规范(GB-2001)。

3、采暖通风与空气调节设计规范(GB-2003)。

气调库库体建设方案一、气调库建设资料拟建气调库库体结构如下:1、设计参数:气象参数按规范中当地地区的气象条件来确定。

2、库体尺寸:4间长30.5米宽10米高5.5米,总容积为1500立方米。

二、库体安装方案气调库一般由气密库体、气调系统、制冷系统、加湿系统、压力平衡系统以及温度、湿度、O2、CO2气体自动检测控制系统构成。

气调库库体不仅要求具有良好的隔热性,减少外界热量对库内温度的影响,更重要的是要求具有良好的气密性,减少或消除外界空气对库内气体成分的压力,保证库内气体成分调节速度快,波动幅度小,从而提高贮藏质量,降低贮藏成本。

气调库库体主要由气密层和保温层构成。

三、库板的选用气调库库板选用聚氨酯彩钢板作库体维护、顶板和隔板。

库体外围顶板隔板均采用120mm厚的聚氨酯夹心彩钢板,彩钢厚度为0.426mm,容重为38kg/m3.四、库体气密、保温施工方案板材接缝处外部涂刷气密胶,贴无纺布,再刷一层气密胶,立内角封外部同样采取二胶一布的做法。

五、地面气密、保温施工方案1)、素土夯实;2)、6厘米素砼;3)、2厘米砂浆找平层;4)、铺设3mm防水、防潮材料;5)、铺设5厘米XPS保温层;6)、铺设0.1mm工程塑料隔气膜;7)、铺设5厘米XPS保温层;8)、铺设0.1mm工程塑料隔气膜;9)、2厘米砂浆垫层;10)、12厘米钢砼。

气调库建设方案

气调库建设方案

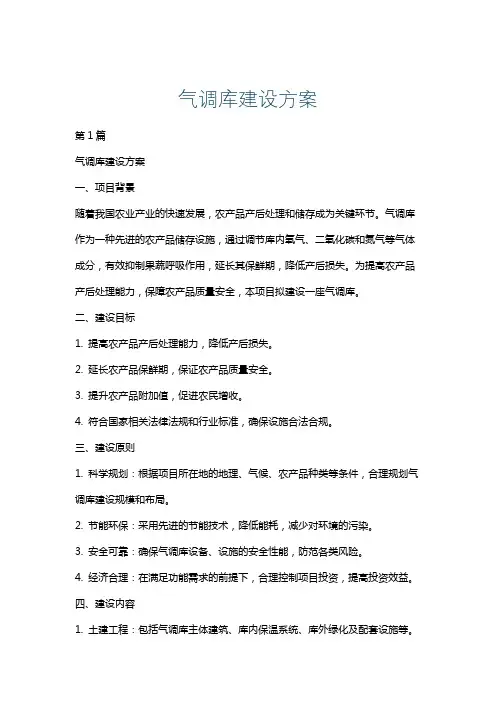

气调库建设方案第1篇气调库建设方案一、项目背景随着我国农业产业的快速发展,农产品产后处理和储存成为关键环节。

气调库作为一种先进的农产品储存设施,通过调节库内氧气、二氧化碳和氮气等气体成分,有效抑制果蔬呼吸作用,延长其保鲜期,降低产后损失。

为提高农产品产后处理能力,保障农产品质量安全,本项目拟建设一座气调库。

二、建设目标1. 提高农产品产后处理能力,降低产后损失。

2. 延长农产品保鲜期,保证农产品质量安全。

3. 提升农产品附加值,促进农民增收。

4. 符合国家相关法律法规和行业标准,确保设施合法合规。

三、建设原则1. 科学规划:根据项目所在地的地理、气候、农产品种类等条件,合理规划气调库建设规模和布局。

2. 节能环保:采用先进的节能技术,降低能耗,减少对环境的污染。

3. 安全可靠:确保气调库设备、设施的安全性能,防范各类风险。

4. 经济合理:在满足功能需求的前提下,合理控制项目投资,提高投资效益。

四、建设内容1. 土建工程:包括气调库主体建筑、库内保温系统、库外绿化及配套设施等。

2. 设备采购:包括气调设备、制冷设备、通风设备、监测设备等。

3. 系统集成:将各设备、设施进行集成,实现自动化、智能化控制。

4. 人员培训:培训操作、维护、管理人员,确保气调库的正常运行。

五、建设规模及布局1. 建设规模:根据项目所在地农产品产量及需求,确定气调库建设规模。

2. 布局:合理规划库内分区,包括果蔬储存区、气调处理区、制冷设备区等,确保库内物流顺畅,降低能耗。

六、技术路线1. 气调技术:采用降氧增氮技术,通过调节库内气体成分,抑制果蔬呼吸作用,延长保鲜期。

2. 制冷技术:选用高效节能的制冷设备,保证库内温度稳定,满足农产品储存需求。

3. 通风技术:采用均匀送风技术,保证库内气体成分均匀分布,提高气调效果。

4. 监测技术:利用传感器等设备,实时监测库内温度、湿度、气体成分等参数,实现智能化控制。

七、合法合规性1. 严格遵守国家相关法律法规,办理项目立项、环评、规划、施工等手续。

2023年气调库建设项目设计方案

2023年气调库建设项目设计方案

2023年气调库建设项目设计方案气调库是一种用于农产品贮存和保鲜的设施,通过调节温度、湿度、氧气和二氧化碳浓度等气体参数,延长农产品的保鲜期和货架寿命。

本文介绍了一个2023年气调库建设项目的设计方案,以满足日益增长的农产品贮存和保鲜需求。

一、项目背景随着人们生活水平的提高和对食品安全和品质的要求的增加,农产品的贮存和保鲜问题变得越来越重要。

气调库作为一种先进的贮存技术,具有调节营养成分、延长保鲜期和减少损失的优势。

因此,建设一个现代化的气调库可以提高农产品的贮存和保鲜效果,满足市场需求,并提高农民的收入。

二、项目目标1. 提供一个先进、高效、节能的气调库,为农产品贮存和保鲜提供优质环境。

2. 提供可靠的温度、湿度、氧气和二氧化碳浓度控制系统,使农产品能够在最佳的环境条件下贮存和保鲜。

3. 保证库内的空气循环和微生物控制,防止病菌和霉菌的滋生,保证农产品的品质和安全。

4. 提供先进的监测和管理系统,实时监测库内的环境参数,并及时发出警报和提醒。

5. 减少能源消耗和环境污染,提高气调库的可持续性和环境友好性。

三、设计方案1. 地点选择:选择离农产品种植区近的交通便利地点,减少运输成本和时间。

2. 设计规模:根据市场需求和农产品产量确定气调库的规模,确保库容量能够满足需求,并预留一定的扩展空间。

3. 建筑设计:选择适合贮存和保鲜的建筑形式,如低温仓库,保证库内温度和湿度的稳定性。

同时,要考虑保温和通风设施,以及防潮和防虫措施。

4. 气体控制系统:采用先进的气体控制设备,如温湿度传感器、氧气浓度探测器和二氧化碳浓度控制器,实现对库内环境参数的精确和稳定控制。

5. 空气循环系统:安装空气循环设备,保证库内空气的流通,调节温湿度差异,减少病菌和霉菌的滋生。

6. 温湿度管理系统:采用智能温湿度管理系统,实时监测库内温湿度,并根据需求调整控制系统的参数。

同时,将监测数据上传至云平台,方便农民远程管理和监控。

7. 病虫害防控系统:安装病虫害检测和防控设备,检测库内的害虫和病菌,并及时采取相应的防控措施,保证库内农产品的品质和安全。

2024年气调库建设项目设计方案

2024年气调库建设项目设计方案

2024年气调库建设项目设计方案一、项目背景和目标气调库是一种用于果蔬储存和保鲜的设施。

2024年气调库建设项目的背景是为了满足日益增长的果蔬保鲜需求,提高农产品储存和销售效益,推动农业现代化发展。

项目目标是建设现代化、高效能、环保节能的气调库,提供优质的果蔬保鲜服务,促进农产品供应链的健康发展。

二、建设规模和布局项目规模为建设一个规模适中的气调库,总占地面积约为5000平方米,建筑面积约为4000平方米。

气调库设计为多层结构,包括地下一层和地上两层。

地下一层用于果蔬存放和气调设备的安装,地上两层用于办公、仓储、设备维护等功能。

三、设备选型和布局1. 气调设备:选择先进的气调设备,包括控温、控湿、控氧等功能,以确保果蔬在储存过程中的新鲜度和品质稳定性。

2. 制冷设备:选择高效能、低能耗的制冷设备,确保气调库内环境的恒温恒湿要求。

3. 通风设备:选择高效能、低噪音的通风设备,确保气调库内空气流通和污染物的排放。

4. 信息监控设备:安装温湿度传感器、氧气浓度传感器等设备,实时监测储存环境,及时采取措施调整气调参数。

设备布局方面,根据空间利用率和工作效率,将气调设备和制冷设备布置在地下一层,通风设备布置在地上两层。

办公室、仓储区和设备维护区等人员流动频繁的区域布置在地上两层,以方便人员操作和管理。

四、材料选用和建筑结构1. 建筑结构:采用预制钢结构,具有轻量化、高强度、抗震性能好的特点,且施工速度快、造价相对较低。

2. 外墙和屋面:采用镀锌钢板作为外墙和屋面材料,具有防腐、耐候、隔热、隔音的性能,且易于清洁和维护。

3. 地板:选用防滑、耐磨、抗压的环氧地坪材料,具有良好的耐久性和易清洁性。

4. 玻璃幕墙:选用中空玻璃作为气调库的玻璃幕墙,具有良好的保温、隔音、采光效果,且能够减少能耗。

五、项目管理和运营1. 建设周期:根据建设规模和施工技术,预计建设周期为12个月。

2. 施工安全:建设过程中严格遵守施工安全规范,做好施工现场安全管理,确保施工人员的人身安全。

气调库方案

气调库方案

礼县气调库第一章总论1。

1、项目概述项目名称:3000吨蔬菜气调库建设项目主管:礼县物价局项目建设地点:礼县城关镇石碑村项目建设期限:10个月建设内容及规模:新建3000吨蔬菜气调库.资金筹措:项目总建设资金预计需300万元,申请财政补助资金100万元,申请产业化项目5年期贴息贷款150万元,公司自筹50万元。

1、2 项目建设背景项目区由于受信息、资金和技术的影响,产业结构调整步伐不快。

从礼县产业结构调整的实践看,农业经营主体在产业结构调整中表现为理性、主动者少,被动、从属者多,仍属政府推动型的产业结构调整。

由此,礼县农业局根据农业发展需要,围绕市场供求变化,把转变农业增长方式,发展优质、高产、生态、绿色农业作为核心,把增加农民收入、全面推进小康社会建设作为目标,把推进农业产业化经营作为重点,集中财力,着力发展特殊农产品板块基地的建设,建立功能齐全、效益明显的都市农业体系。

礼县嘉丰农业科技开发有限责任公司是一个以农业开发为主的公司,项目区农民已有种植蔬菜的基础经验,为落实礼县农业产业的开发战略,特在城关石碑、石桥汉阳、雷坝关西、滩坪刘河、盐官辛集建立标准化无公害蔬菜生产基地.项目区将按照现代都市农业发展方向,围绕城市居民生活需要,积极发展无公害蔬菜。

通过该项目的建设为推进产业化发展,逐步实现生产、储存、销售一体化经营,为礼县优质无公害蔬菜产业的发展和形成提供有力的保障,该项目紧紧围绕国家产业政策,抓住市场需求性,依托自身的人才高素质、管理高水品和保鲜技术,厂址所在地社会环境良好,建厂条件基本可满足建设要求。

1、3项目建设的意义项目的建设有利于礼县农业实现生态工程产业化,保护生态环境,同时将带动礼县及周边乡镇蔬菜种植、储藏业的发展,大大地促进礼县的经济快速发展,对促进当地农业结构调整,实施农业产业化经营,提高人民生活水平,增加农民收入,振兴农村经济,增强企业自我生存和自我发展的能力,具有十分重要的意义。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

气调库设计方案
方案设计说明
(一)方案依据
1、建设规模
气调库:共3间,每间的建筑面积为144 m2,净高6.0m。

高温库:共3间,每间的建筑面积为144 m2,净高6.0m。

2、设计参数
(1)设计温度: 0~2℃
(2)蒸发温度:-15℃
(3)冷凝温度:+35℃
3、设计依据
(1)《冷库设计规范》GB50072-
(2)国家现行有关规范、规程和业主提供的技术参数
(二)制冷系统设计方案
1、制冷剂:R22(氟);载冷剂:为质量浓度25.0%的乙二醇溶液;
冷冻油:N46。

2、负荷计算:
气调库、高温库:总负荷180KW。

3、设备选型及配置
(1)制冷压缩机选用本公司生产的活塞式低温盐水机组FLZD-5M一台和FLZD-10M一台,在t0=-15℃/t k=+35℃工况下,总制冷量为192KW,能够满足使用要求。

(2)气调库内蒸发器采用本公司生产的铝管铝片冷风机DBA50C/36-260/间,共3台,每台冷风机的蒸发面积260m2。

气调库冷风机配西门子阀门及自控元件。

(3)高温库内蒸发器采用本公司生产的铝管铝片冷风机DBA50C/36-260/间,共3台,每台冷风机的蒸发面积260m2。

(4)根据本工程的特点,制冷系统采用乙二醇为载冷剂的间接冷却方式;这是因为气调库库内要求湿度大、温度波动小,间接冷却温差小、结霜少,间接冷却工质没有发生相变,液体流量好控制。

而系统中配有贮液罐,罐中有大量的乙二醇溶液,系统
中只有少数库房需要降温时,不需要开启机组,从而达到了节能的目的。

因此,采用间接冷却在气调库中有着很好的效果。

4、系统融霜方式:冷风机采用水冲霜。

5、其它部分
(1)其它附属设备的选型配置均依据相关国家标准和设计规范。

(2)制冷系统的所有阀门、仪表、自控元件均采用专用产品。

(3)乙二醇系统管道均采用流体用无缝钢管(GB8163-87)。

(4)设备及管束保温采用聚氨酯喷涂保温,管路保温采用硬质聚氨酯保温管瓦,管路设备保温外保护层外露部分均选用涂塑板,隐蔽部分采用便宜实用的玻璃丝布。

(三)水系统设计方案
1、冷却水系统
冷却水塔选用DBNL3-40一台,冷却水量为40m3/h,冷却水泵选用两台卧式冷水泵IS80-65-160,一备一用,每台水泵流量为40m3/h,扬程为34m。

2、冲霜水系统
冲霜水池采用循环水池,冲霜水经冷间中的冷风机冲霜后再经水封井和集水坑中的引入冲霜水池,它的优点是将冲霜回水流到冷却水池,减少水浪费。

冲霜水泵选用卧式清水泵IS65-50-160两台(一用一备),每台水泵流量为25m3/h,扬程为32m,可根据需要分间控制冲霜。

3、冷媒水系统
在冷媒水系统中设置乙二醇贮液罐,冷媒水泵采用两级水泵,一级冷媒水泵选用立式管道泵ISG65-125两台(一备一用),每台水泵的流量为32.5m3/h,扬程为18m;二级冷媒水泵选用立式管道泵ISG65-160两台(一备一用),每台水泵的流量为32.5m3/h,扬程为27.5m。

气调库间采用管道泵输送,每个冷库配备一台ISG40-125管道泵,管道泵作为机组和贮液器及冷风机之间的循环动力,还保证了系统中的供液均匀;进入冷风机中冷媒温度的控制主要采用电动三通阀来控制。

电动三通阀能够控制乙二醇的进液温度,当进液温度低于。
