某县河道治理(河堤)工程施工管理工作报告
某县河道治理(河堤)工程施工管理工作报告

某县河道治理(河堤)工程施工管理工作报告****段治理工程一标段(0+000~2+000段)施工管理工作报告****建设工程有限公司2015年4月目录一、工程概况 0二、工程投标 0(一)标前准备 0(二)标书的编制依据 0(三)施工组织设计的编制原则 (1)(四)施工组织设计编制的依据 (1)(五)开标、中标与签订施工承包合同 (1)三、施工总体布置、总进度和完成的主要工程量 (2)(一)施工总体布置 (2)(二)施工进度 (3)(三)工程完成情况 (4)四、主要施工方法 (4)(一)施工测量 (4)(二)施工导流围堰施工 (4)(三)土石方工程施工 (5)(四)砌石工程施工 (7)(五)基础喷塑宾格石笼工程施工 (10)(六)堤顶泥结石路面碾压施工 (11)(七)植草护坡 (11)四、工程质量、生产安全和文明施工保证措施 (12)(一)质量保证措施 (12)(二)安全生产保证措施 (14)(三)文明施工措施 (15)六、价款结算与财务管理 (16)(一)价款结算.................................. 错误!未定义书签。
(二)财务管理.................................. 错误!未定义书签。
七、经验与建议 (16)(一)经验 (16)(二)建议 (17)八、附件 (17)一、工程概况本次****段治理工程初定从***街上游的***交通桥开始,至下游的***村止,设计治理主河道长 4.0km,支流***河上游0.29km,总治理河长4.29km。
工程设计防洪标准为10年一遇洪水,工程级别为5级。
治理段项目保护人口1.0万人,保护农田0.2万亩,保护沿途土地面积4.5km2。
本项目为****段治理工程一标段0+000~2+000段(含***河0.29km),主要建设内容:新建防洪河堤、生态均质土护坡。
二、工程投标(一)标前准备接到***工程项目管理有限公司投标邀请书后,我单位购买了****段治理工程一标段(0+000~2+000段)的招标文件,及时组织具有丰富专业技术经验的人员,专门从事标书编制工作。
河道治理工程施工管理工作报告

河道治理工程施工管理工作报告一、工程概述根据上级要求,我单位担任了河道治理工程的施工管理工作,工程总投资为XXX万元,总工期为X个月。
该工程的主要目标是改善河道水流状况,提高地区防洪能力,并增设相关设施以满足人民群众的基本需求。
二、工作内容1.施工组织设计:组织编制施工组织设计方案,明确施工单位组织架构和职责分工,合理划分施工区域和工序,确保施工进度和质量。
2.施工人力资源:根据工程规模和施工要求,组织招聘和培训施工人员,确保施工队伍的素质和数量达到要求。
3.施工材料采购:负责组织编制材料清单,与供应商进行谈判和采购,确保材料的质量和到货时间。
4.施工设备管理:编制设备清单,负责设备的进场、安装和调试工作,确保施工设备的正常运行和使用。
5.安全生产管理:制定施工安全生产方案,加强对施工人员的安全教育和培训,严格执行施工现场的安全管理制度,确保施工过程中的安全和稳定。
6.质量控制:建立质量管理体系,制定工程验收标准,加强对施工过程中的质量控制,及时处理和解决施工中出现的质量问题。
7.进度管理:制定施工进度计划,监督施工进度的执行情况,及时发现和解决施工延误和工期压力问题。
8.成本控制:编制施工成本估算和控制方案,加强对施工成本的跟踪和分析,确保工程施工成本的合理控制。
三、工作总结通过我们全体成员的共同努力,河道治理工程顺利进行,取得了一系列重要阶段性成果。
我们按照施工组织设计方案,合理划分施工区域和工序,保证了施工进度和质量的顺利进行。
在施工人力资源管理方面,我们根据工程规模和要求招聘和培训了一批技术过硬、责任心强的施工人员,有效提高了施工效率。
施工材料采购和设备管理工作得到了妥善处理,确保了施工材料和设备的供应和使用。
在安全生产管理方面,我们制定了严格的安全措施和工作流程,加强了安全教育和培训,有效提高了工地的安全指数。
质量控制和进度管理得到了项目部的高度重视和支持,施工过程中发现的问题和难题得到了及时解决。
河堤防治理工程施工管理报告

河堤防治理工程施工管理报告一、工程概况本次报告旨在对河堤防治理工程进行施工管理的详细描述和分析。
该工程是为了解决河流内存在的堤坝破损和漏水问题,保护周围的农田和居民的生命财产安全而进行的。
二、工程组织管理1.工程组织结构本次工程施工总指挥负责工程的整体组织和协调工作,包括施工进度的监控、质量的管理和安全的保障。
同时,还设立了技术部、质量部、安全部等专门的部门,对各个方面的施工进行专门的管理和控制。
2.施工计划根据工程的需求和施工条件,编制了详细的施工计划。
工程计划中包括了施工的顺序、工期、设备和材料等的安排,确保施工的有序进行。
3.施工人员培训在施工前对工程人员进行了培训,包括安全操作规程和工艺要求的培训,以及新工人的技能培训。
提高工程人员的安全意识和技术水平,确保施工的顺利进行。
三、施工质量管理1.质量目标在施工前确定了质量目标,要求施工过程中严格按照设计图纸和技术规范进行施工,保证工程质量符合相关标准,提高工程的可持续性和使用寿命。
2.质量控制实施施工前、中、后的质量控制措施。
施工前制定了详细的施工技术方案和施工工艺流程,施工中严格按照施工工艺要求进行施工,施工后进行质量验收和评估。
3.质量检测对施工过程中涉及的材料和设备进行质量检测。
施工过程中进行了对土壤的抗渗性和强度的检查,对混凝土的配合比、骨料、水泥等进行了检验,确保施工质量符合相关标准。
四、施工安全管理1.安全措施在施工前制定了详细的安全生产规程和操作规程,明确工程存在的安全风险和防范措施,并进行了全员培训。
在施工现场设置了安全警示标志和告示牌,提醒施工人员注意安全。
2.安全督导根据施工进度和工程特点,设立了专门的安全监督部门,对工程施工现场的安全状况进行巡查和督导,及时发现并处理安全隐患,确保施工过程中的安全稳定。
3.事故处理在施工过程中,出现了个别安全事故,及时进行了处理和报告,并进行事故原因的分析和总结,采取措施避免类似事故的再次发生。

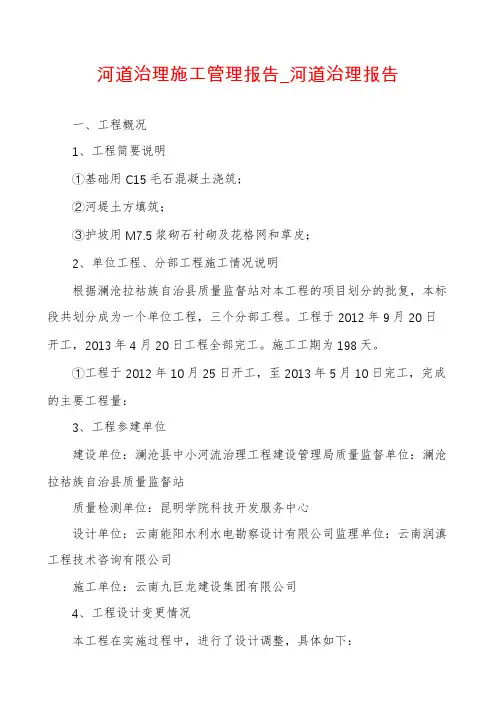

河道治理施工管理报告_河道治理报告

河道治理施工管理报告_河道治理报告一、工程概况1、工程简要说明①基础用C15毛石混凝土浇筑;②河堤土方填筑;③护坡用M7.5浆砌石衬砌及花格网和草皮;2、单位工程、分部工程施工情况说明根据澜沧拉祜族自治县质量监督站对本工程的项目划分的批复,本标段共划分成为一个单位工程,三个分部工程。
工程于2012年9月20日开工,2013年4月20日工程全部完工。
施工工期为198天。
①工程于2012年10月25日开工,至2013年5月10日完工,完成的主要工程量:3、工程参建单位建设单位:澜沧县中小河流治理工程建设管理局质量监督单位:澜沧拉祜族自治县质量监督站质量检测单位:昆明学院科技开发服务中心设计单位:云南能阳水利水电勘察设计有限公司监理单位:云南润滇工程技术咨询有限公司施工单位:云南九巨龙建设集团有限公司4、工程设计变更情况本工程在实施过程中,进行了设计调整,具体如下:二、工程投标1、我单位递交的澜沧县南朗河勐朗坝段河道治理工程的资格预审文件;并按招标文件规定时间被于2012年2月29日前在云南禹川建设工程管理咨询有限公司递交了投标文件,经过评审我单位中标。
按照投标文件中规定工程中标价格为__.00万元。
2、合同工期为120日历天。
三、工程进度管理1、工期使用情况根据合同约定,本工程的合同总工期为120天。
在收到中标通知书并签订施工合同后我施工单位立即组织人员及设备进场作施工准备,主要设备及人员于2012年10月1日之前均到位。
根据监理单位下发的开工令,本工程的开工日期为2012年10月25日,完工日期为2013年5月10日。
2、施工过程中进度保证措施我单位在类似工程中积累了丰富的施工经验。
为加快本工程的建设,优质快速完成本合同段的施工任务,项目部采取了以下工期保证措施:①从机械配备和人员落实上保证抽调精干的工程技术人员和富有经验的项目管理班子组建项目经理部,统一指挥协调整个工程的施工;选派技术力量较强、机械设备先进的施工队伍投入本合同段的施工,从人员落实和机械设备配备上保证工程按期完成。
河堤施工工作总结范文(3篇)

第1篇一、工程概况2023年,我公司承担了某市河堤加固工程项目。
该工程旨在提高河堤的防洪能力,保障周边居民的生命财产安全。
工程总长度为15公里,包括河堤加固、护坡、排水设施等建设内容。
在全体施工人员的共同努力下,工程于2023年10月顺利完工。
二、施工过程及主要工作1. 施工准备阶段在施工准备阶段,我们严格按照国家相关法律法规和工程设计要求,制定了详细的施工方案和施工组织设计。
同时,组织施工人员进行技术交底和安全教育,确保施工人员熟悉施工工艺和安全操作规程。
2. 施工实施阶段(1)河堤加固:采用混凝土重力式结构,施工过程中严格控制混凝土配合比和质量,确保河堤的稳定性和耐久性。
(2)护坡:选用生态护坡,采用植草和喷播技术,保证护坡的稳定性和美观性。
(3)排水设施:设置排水沟、排水孔等,确保河堤排水畅通。
(4)质量控制:对施工过程中的原材料、施工工艺、施工质量进行严格把控,确保工程质量。
3. 施工管理(1)建立健全施工管理制度,明确各岗位责任,确保施工有序进行。
(2)加强施工现场安全管理,定期开展安全检查,及时发现和排除安全隐患。
(3)严格控制施工进度,确保工程按期完工。
三、工作成果及经验教训1. 工作成果(1)河堤加固工程按期完工,达到了预期目标。
(2)工程质量合格,通过了相关部门的验收。
(3)施工过程中未发生安全事故。
2. 经验教训(1)加强施工过程中的质量控制,确保工程质量。
(2)提高施工人员的素质,加强安全教育,降低安全事故发生率。
(3)加强与相关部门的沟通协调,确保工程顺利进行。
四、展望未来在今后的工作中,我们将继续发扬优良传统,不断提高施工水平,为我国基础设施建设贡献力量。
具体措施如下:1. 深入学习国家相关法律法规和行业标准,提高自身业务水平。
2. 加强技术创新,提高施工效率和质量。
3. 优化施工组织,确保工程按期完工。
4. 注重人才培养,打造一支高素质的施工队伍。
总之,通过本次河堤施工工程,我们积累了丰富的施工经验,为今后的工程建设奠定了坚实基础。
河道治理工程竣工验收施工管理工作报告

河道治理工程竣工验收施工管理工作报告一、工程概述我公司于XX年开始承接XX地区河道治理工程项目,该项目的主要内容是对河道进行疏浚和加固,以改善河道的水流情况和保护河岸带。
二、施工准备在施工前,我们进行了详细的施工准备工作。
首先,我们组织了专业团队,包括工程师、技术人员和施工人员等,以确保施工过程的顺利进行。
其次,我们购买了必要的施工设备和材料,包括挖掘机、输送带、沙子、水泥等,以保证施工质量。
此外,我们还与相关部门进行了沟通和协调,以确保施工过程符合相关法规和标准。
三、施工过程我们按照项目计划和施工方案进行了有序的施工过程。
首先,我们对河道进行了疏浚工作,清除了淤泥和杂草,以提高河道的通行能力。
然后,我们进行了河岸的加固工作,使用了钢筋混凝土和石头等材料,以保护河岸不被水流侵蚀。
在施工过程中,我们按照施工方案的要求进行了严格的质量控制和安全管理,确保施工质量和施工人员的安全。
四、竣工验收在施工完成后,我们组织了竣工验收工作。
首先,我们对工程进行了全面的检查和测试,包括河道的通行能力、河岸的稳定性和施工质量等。
经过验收,该工程符合设计要求和技术规范,达到了预期的效果。
然后,我们提交了竣工验收报告,并与业主进行了沟通和交流,以确保双方对工程的理解和认可。
最后,我们进行了数据的汇总和整理,以备工程档案。
五、经验总结通过对该河道治理工程的施工管理工作的总结,我们得到了以下几点经验教训。
首先,施工前的准备工作非常重要,包括人员的组织、设备的准备和材料的采购等。
其次,施工过程中的质量控制和安全管理必须做到位,以确保工程质量和人员的安全。
最后,与业主和相关部门的沟通和协调也是施工管理的重要环节,必须及时解决问题和处理事务,以确保施工过程的顺利进行。
六、展望未来在完成该河道治理工程的同时,我们也意识到了河道治理工作的重要性和必要性。
我们将以此次工程为契机,不断提高自身的施工管理能力,不断优化施工工艺和技术,以更好地为社会提供高质量的河道治理工程服务。
堤防工程管理情况汇报

堤防工程管理情况汇报尊敬的领导:根据领导的要求,我对我们负责的堤防工程进行了管理情况的汇报。
现将情况如下:目前,我们正在负责的堤防工程位于XX县,全长XX公里。
该工程的目标是加固和维护河道的稳定性,保护周围的生态环境和农田的安全。
为了确保工程顺利进行,我们整合了多个部门的资源,建立了专业的项目团队,并制定了详细的工程管理计划。
在项目启动阶段,我们进行了充分的前期调研和方案设计,与相关专家和技术人员进行了充分的咨询和沟通,制定了科学合理的施工方案。
同时,我们与当地政府部门、农民合作社以及周边居民进行了广泛的宣传和协商,确保了项目的顺利推进和社会的支持。
随后,我们开始了施工工作。
在施工过程中,我们严格按照工程管理计划进行了组织和协调。
我们合理安排了施工人员和机械设备的调度,确保了施工进度的紧张和质量的保证。
同时,我们注重施工过程中的安全管理和环境保护,采取了严格的安全措施和环境监测措施,确保了工地的安全和周边环境的保护。
为了保证工程质量,我们严格执行了质量控制计划。
我们制定了详细的质量验收标准和程序,对施工过程进行了全程检查和控制,并定期进行了抽查和复核。
同时,我们与第三方检测机构建立了合作关系,进行了质量监督和检测,确保了工程质量的达标和可靠性。
除此之外,我们还注重与相关部门和群众的沟通和交流。
我们定期召开工程进展会议,与相关部门和农民代表交流工程情况和解决问题。
同时,我们建立了24小时工作电话和投诉箱,及时处理群众的问题和建议,为他们提供便利和支持。
当前,我们的堤防工程已经完成了XX%的进度。
工程质量符合预期,并取得了相关部门的认可和肯定。
我们将继续努力,确保工程按时完成,并达到预期的目标。
以上就是我们对堤防工程管理情况的汇报。
感谢领导的关心与指导,我们会继续努力,保证工程的质量和进度。
如有任何问题或需要,请随时与我们联系。
河堤改造工程施工管理报告

一、项目背景随着我国经济的快速发展,河堤作为重要的防洪、排涝、灌溉等基础设施,其安全性和稳定性日益受到关注。
为提高河堤的抗洪能力和保障周边地区的安全生产,某河堤改造工程应运而生。
本项目由我公司负责施工管理,现将施工管理报告如下:二、施工管理目标1. 确保工程质量和安全,按照设计要求,高标准、高质量完成河堤改造工程;2. 严格控制工程进度,确保按期完工;3. 合理安排施工资源,降低工程成本;4. 优化施工组织,提高施工效率;5. 做好环境保护和文明施工,确保施工现场整洁有序。
三、施工管理措施1. 组织机构与人员配置(1)成立项目经理部,负责整个项目的施工管理工作;(2)明确各岗位职责,确保责任到人;(3)选拔具备丰富经验的施工队伍,提高施工水平。
2. 施工方案与工艺(1)根据设计要求,制定详细的施工方案,明确施工顺序、施工工艺和施工方法;(2)采用先进的技术和设备,提高施工效率;(3)加强施工过程中的质量控制,确保工程质量。
3. 进度控制(1)制定合理的施工进度计划,明确各阶段施工任务和时间节点;(2)加强施工现场的协调与沟通,确保施工进度;(3)定期召开施工进度会议,分析进度情况,及时调整施工计划。
4. 质量控制(1)严格按照设计要求,进行原材料、半成品、成品的检验;(2)加强施工现场的质量监督,确保施工过程符合规范要求;(3)建立健全质量管理体系,提高工程质量。
5. 成本控制(1)合理编制施工预算,严格控制材料采购、施工工艺和施工进度;(2)加强施工过程中的成本核算,降低工程成本;(3)优化施工组织,提高施工效率。
6. 环境保护与文明施工(1)制定环境保护措施,减少施工对环境的影响;(2)加强施工现场的文明施工管理,确保施工现场整洁有序;(3)加强施工现场的宣传教育,提高施工人员的环保意识。
四、施工管理成效1. 工程质量:经过严格的质量控制,河堤改造工程质量达到设计要求;2. 施工进度:按期完成施工任务,确保了工程进度;3. 成本控制:通过合理的施工组织和成本核算,降低了工程成本;4. 环境保护与文明施工:施工现场整洁有序,达到了环境保护和文明施工的要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
****段治理工程一标段(0+000~2+000段)施工管理工作报告****建设工程有限公司2015年4月目录一、工程概况 (1)二、工程投标 (1)(一)标前准备 (1)(二)标书的编制依据 (1)(三)施工组织设计的编制原则 (2)(四)施工组织设计编制的依据 (2)(五)开标、中标与签订施工承包合同 (2)三、施工总体布置、总进度和完成的主要工程量 (3)(一)施工总体布置 (3)(二)施工进度 (4)(三)工程完成情况 (5)四、主要施工方法 (5)(一)施工测量 (5)(二)施工导流围堰施工 (5)(三)土石方工程施工 (6)(四)砌石工程施工 (8)(五)基础喷塑宾格石笼工程施工 (11)(六)堤顶泥结石路面碾压施工 (12)(七)植草护坡 (12)四、工程质量、生产安全和文明施工保证措施 (13)(一)质量保证措施 (13)(二)安全生产保证措施 (15)(三)文明施工措施 (16)六、价款结算与财务管理 (17)(一)价款结算 ......................................... 错误!未定义书签。
(二)财务管理 ......................................... 错误!未定义书签。
七、经验与建议 (17)(一)经验 (17)(二)建议 (18)八、附件 (18)一、工程概况本次****段治理工程初定从***街上游的***交通桥开始,至下游的***村止,设计治理主河道长4.0km,支流***河上游0.29km,总治理河长4.29km。
工程设计防洪标准为10年一遇洪水,工程级别为5级。
治理段项目保护人口1.0万人,保护农田0.2万亩,保护沿途土地面积4.5km2。
本项目为****段治理工程一标段0+000~2+000段(含***河0.29km),主要建设内容:新建防洪河堤、生态均质土护坡。
二、工程投标(一)标前准备接到***工程项目管理有限公司投标邀请书后,我单位购买了****段治理工程一标段(0+000~2+000段)的招标文件,及时组织具有丰富专业技术经验的人员,专门从事标书编制工作。
参加人员认真研读和理解招标文件中的《投标方案》、《合同条款》、《技术条款》和图纸,积极参加招标单位召开的标前会,进行现场考察,调查建筑材料的来源及供应价格。
根据投标文件的要求,结合我单位的施工经验及水利工程建设项目的特点,编制了投标文件,完全响应投标书中各条款要求,并在投标截止时间前(2014年1月7日)递交至***工程项目管理有限公司。
(二)标书的编制依据依据国家部委筑工程概算定额》,《水利水电建筑补充预算定额》,《水利水电和地方有关政策法规,行业标准,技术规范,《水利水电工程设计概(估)算定额》,《水利水电建工程施工机械台班费定额》。
(三)施工组织设计的编制原则(1)满足业主对工程工期、质量要求及安全生产、文明施工要求的原则。
(2)满足与业主、设计代表及有关单位协调施工的原则。
(3)充分利用工作面,机械设备连续均衡施工的原则。
采用先进的施工工艺、施工技术,制定科学施工方案的原则。
(四)施工组织设计编制的依据1、招标文件,设计图纸,技术文件,现场勘察资料;2、与工程有关的法律、法规;3、本单位的施工能力、经验及质量管理体系的文件;4、工程特点,现场客观条件。
(五)开标、中标与签订施工承包合同通过开标评标和答疑,***工程项目管理有限公司通知我公司以281.06万元中标。
我公司在接到中标通知后与县水务局签订施工合同,并按招标文件要求的格式和数量提供了履约保涵和预付款保涵,组建该工程项目部,2012年3月18日开始进驻现场。
三、施工总体布置、总进度和完成的主要工程量(一)施工总体布置1、施工管理机构设置为了保证****段治理工程一标段(0+000~2+000段)的顺利实施,我方成立了工程项目部,负责该工程的实施。
项目部设项目经理、副经理、技术总负责各一名,下设技术科、质检科、安保科、财务科、后勤科5个职能科室以及机械班组和人力班组。
项目经理负责整个工程项目的重大决策,项目副经理协助项目经理的具体管理工作,项目总工全面负责工程项目施工的技术工作,各科室各尽其职。
2、施工驻地布置本工程施工由于河岸堤线长,施工总布置的原则是集中统一指挥,分段设立工区,扩大施工工作面,减少项目干扰,力求节约用地,确保场内交通便利快捷,加快施工进度,以求在保证质量前提下,达到工期短、投资省的目的。
临建设施布置原则上力求合理、紧凑、厉行节约、经济实用,方便管理,确保施工期间各项工程能合理有序、安全高效地施工。
3、施工料场布置砂料、石块从附近***乡集镇的石场取料,平均运距3km,水泥从云南壮乡水泥厂拉运。
木材,油料***县县城采购,其余施工物资从当地自行采购。
4、施工用电施工用电可直接接用附近区域低压电源接线口,河道沿线架设380V低压线,考虑到供电不正常,自备2台柴油发电机。
5、施工用水工程施工区生活用水接***集镇供水系统,施工用水直接采用施工河段内河水。
6、施工通讯在项目区有通信信号,能保证项目部与各施工区、驻地与工地间的通讯联系,使工程能统一指挥,协调行动。
(二)施工进度该工程合同工期为2012年3月21日~2012年6月08日。
合同签于2011年3月15日,图纸会审、交桩等技术交底工作于2012年3月20日基本完成,施工工期为2011年3月18日~2011年7月14日。
本工程施工由于河岸线长,施工总布置的原则是集中统一指挥,分段设立工区,扩大施工工作面,减少项目干扰,力求节约用地,确保场内交通便利快捷,加快施工进度,以求在保证质量前提下,达到工期短、投资省的目的,项目部从以下几方面很抓落实:一是通过加大人力、物资、设备投入;二是根据工程进展的实际情况,及时调整施工进度计划,根据施工进度计划,合理安排人员、设备、材料进行施工,确保工程总进度计划满足合同要求;三是加强内部管理,在施工中加强与业主、设计方的联系,随时反映、解决施工中遇到的各种问题,并结合工程的实际情况,及时调整和优化施工方案,在确保施工质量的前提下加快施工进度。
(三)工程完成情况****段治理一标段(0+000~2+000段)建成河堤2365m,其中:主河道河堤2000m,支流河堤365m;亲水平台6处。
主要完成工程量:土方开挖10897.18m3、砂砾石开挖7972.90m3、河道清淤3722.12m3、河堤堤背土石方回填10606.67m3、河堤土石方回填3156.63m3、弃渣土方8828.89m3、M7.5浆砌石挡墙9520.25m3、腐殖土回填434.66m3、宾格石笼1328.55m3、土工网垫护坡1894.10 m2、泥结石路面(厚25cm)940.00m2、种草护坡1894.10m2、M10砂浆抹面1313.76m2、M10砂浆勾皮条缝4324.20m2。
四、主要施工方法(一)施工测量在进行施工前,根据业主提供的水准点、基准线,进行平面控制和高程测量,并将其成果报建设方施工管理人员,然后进行施工中的测量、放样。
(二)施工导流围堰施工围堰采用编织土袋装土石混合围堰,堰体前后边坡坡比均为1:0.5。
采用250g土工膜进行围堰防渗处理。
利用堤基表层开挖土料进行围堰填筑,不足部分从外部运输,围堰填筑从下游或从上游单头进行,自卸汽车运输,后退法卸料,装载机平场。
围堰拆除在本合同围堰范围内的永久工程施工完毕后进行。
采用机械加人工配合进行拆除,围堰拆除从上而下进行,水下部位拆除利用挖掘机退挖施工,围堰拆除碴料用自卸汽车运输至监理工程师指定的碴场堆弃。
(三)土石方工程施工本工程的土石方工程包括土石方(砂砾石)开挖运输和夯填。
其主要方式为人工配合机械开挖和夯填,1、清基、开挖土石方土方开挖按设计边坡分层进行,开挖边坡严格按设计要求。
土方开挖时,应先清除上部杂物,然后采用1m3液压反铲挖装4.5t 自卸汽车或自卸式拖拉机运至业主指定地点堆放,备用于围堰及堤后回填,余料用装载机装、自卸汽车集中运至弃渣场堆放。
土方开挖在离建基面20cm 时,采用人工开挖,不便使用机械开挖部位辅以人工进行。
开挖过程中应预留运输道路。
开挖前首先根据图纸、资料等进行施工放样,设立开挖边线、底宽线、坡顶线的标志,要求稳定易认。
在开挖施工过程中,随时进行自检,若发现有不合格之处,立即进行返工处理,直至达到设计要求。
施工期排水:为保证施工正常进行,必须做好排水工作。
首先在开挖边坡顶设置截排水沟拦截地表水,基坑内排水采用潜水泵明排的方法,在基坑一侧设排水沟,并设置集水坑,使渗出的地下水和流入的地表水汇至集水坑,用水泵抽出基床外。
2、土石方回填本治理河段,部分河段河堤低矮,高度不能满足设计洪水要求,造成洪水漫堤成灾。
这部分河段的河堤,设计采用两岸开挖的土石方进行回填压缩。
根据设计资料,回填部分的均质土堤,顶宽为2.0m,基底宽度大部分大于4.0m,由于河堤设计压实度为90%,拟定采用压路机压缩,同步上升。
(1)土料要求:用于填筑的土料不应含有草根、腐殖土、耕植土、杂物等有害回填质量的杂物,同时要求土料土性均一,严禁土石混杂填筑。
填筑土料的含水量、土块大小、超径颗粒及压实标准等均须符合施工详图的规定。
(2)施工工艺土方回填前应取用河道开挖时置于堤外的土石方进行填筑,土料的填筑最佳含水量、压实干密度,碾压遍数等施工参数,并严格按照确定的施工参数进行施工。
(3)施工工艺流程:测量放样→铺土→平土→晾晒或洒水(含水量控制)→压实→质检→整修边坡→刨毛→下一层回填由最低洼部位开始,按水平分层向上填筑,不得顺斜坡填筑,施工时应做到相邻的分段作业面均衡上升,减少施工接缝,如段与段之间不可避免出现高差,应以斜坡相接并按规定要求处理。
压实过程中要求层面平整,层次清楚。
用挖掘机将河道开挖时置于堤外的土石方挖运到施工工作面,部分河段开挖的可利用量不能满足该段的回填量需求,可从上下游段借土。
运抵施工工作面的土料,需进行分层平仓,每层铺土厚度控制在0.6m左右。
当平仓结束后,用压路机进行碾压,碾压方法要采取搭接碾压,行走路线要以堤线方向一致,碾压遍数现场确定,压实度达到90%即可。
到达堤顶高程后,采用人工对堤外坡进行修坡,外坡面采用蛙式打夯机夯实,(四)砌石工程施工砌石工程包括砌体的修琢、加工、砌筑、场地清理排水、材料供应等。
1、材料的选用(1)块石料场选择本工程砌石工程砂石料,在满足设计及规范要求的情况下就近购买。
(2)砌体石材砌体石材:母岩应坚硬新鲜,无风化剥落或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材应色泽均匀。
规格尺寸要符合相关规定。
(3)砂砂的质量应符合规范的规定。
采用的砂料,要求粒径为0.15~5mm,细度模数为2.5~3.0,砌筑条石砂浆的砂,其最大粒径不大于5mm。
