高支模应急预案
高支撑模板应急预案
工程概况
工程名称:淮北·恒大名都一期综合楼工程
建设单位:淮北粤通置业责任有限公司
设计单位:中铁合肥建筑市政工程设计研究院
监理单位:安徽南巽建设项目管理投资有限公司
建设地点:淮北市濉溪县龙脊山路与濉河东路交口
恒大名都及小区配套工程(一期)综合楼工程,长55.35m,宽55.12m,共4层全高23.1m。
上部结构设计造型独特,装饰豪华,现浇异型构件多,施工工艺复杂。
本工程首层大厅层高9.6m,范围:○9~○17轴13.8m长,○D~○G轴13.5m宽。
大厅支撑从基础承台顶面起加层高累计高度为12m,梁最大尺寸为350×800,其余梁截面为300×700,300×600,200×400;板厚120mm。
针对本工程高支模模板特点:模板支撑倾斜、架塌发生或其他因素造成质量、安全事故,因此紧急救援系统的建立是减少伤亡、降低损失的有效措施制定了该应急救援预案。
1、模板支架事故紧急救援系统
1.1应急组织机构
成立项目部模板支撑事故应急准备和响应领导小组
组长:徐贵明
副组长:陆正辉、孙二亮
组员:裴晓鹏、赵天真、俞佳斌、任磊、曹可悦、黄德和、朱传怀
1.2、紧急设施
1.2.1事故报警系统
事故发生时,现场用于救助的报警装置。
事故报警系统必须与工地的办公区、值班室、门卫等主要岗位相连。
1.2.2紧急救援工具
主要是用于清除坍塌物的起重和切割机具。
如千斤顶、起重葫芦、吊索具和金属切割机等。
1.2.3应急照明
用于事故现场紧急停电时以及救援时的照明。
1.2.4紧急医疗工具
用于紧急医疗救护的基本器材,如急救药箱、担架等。
1.2.5、紧急联络与通讯
发生事故需要外部救援时,除起动工地报警系统外,应拨打119报警和医疗救护120。
同时按预案规定的通讯方法向有关部门联络。
同时项目部配备专门车辆用以接送医治。
2、事故应急流程
当工地发生伤害事件,最先发现情况的人员应大声呼叫,呼叫内容要明确,地点或部位发生的情况,并将信息准确传出。
听到呼叫的任何人,均有责任将信息报告给与其最近的项目经理部管理人员、抢救小组成员,使消息迅速报告到现场负责人处。
项目经理迅速启动应急预案。
3、应急自救与抢救措施
1、高空坠落、物体打击自救
迅速移走周围可能继续产生危险的坠落物、障碍物。
为急救医生留通道,使其可以最快速度到达伤员处。
高空坠落不仅产生外伤,还产生内伤,不可急速移动或摇动伤员身体。
应多人平托住伤员身体,缓慢将其放至于平坦的地面上。
发现伤员呼吸障碍,应进行口对口人工呼吸。
发现出血,应迅速采取止血措施,可在伤口近心端结扎,但应每半小时松开一次,避免坏死。
动脉出血应用指压大腿根部股动脉止血。
2、坍塌自救
发生坍塌后,应先检查坍塌处是否还有可能的坍塌危险,当确认无危险后,方可实施抢救,如还可能造成二次坍塌,则必须采取有效措施控制。
清理坍塌物品不可使用工具,应人工清除,避免对伤员的二次伤害。
受坍塌伤害的
人员可能造成内伤、脊椎伤害和骨折,因此也不可急速摇动或移动伤员。
应多人平托伤员身体,缓慢将其放至于平坦的地面上。
止血和进行人工呼吸。
4、紧急撤离办法
事故发生,作业人员应立即停止作业,在采取必要的应急措施后,撤离危险区域。
撤离时以人员安全为主,不要急于抢救财物,并针对现场具体情况有序的向安全区域撤离。
5、紧急救援工作的一般原则
以确保人员的安全为第一,其次是控制材料的损失。
紧急救援最关键是速度,因为大多数坍塌死亡者是窒息死亡,因此,救援时间就是生命。
此外是要培养施工人员正确的处理险情意识,凡发现险情要立刻使用事故报警系统进行通报,紧急救援响应者必须是紧急工作组成员,其他人员应该撤离至安全区域,并服从紧急工作组成员的指挥。
6、急救知识与技术
鉴于模板支撑架坍塌事故所造成的伤害主要是机械性窒息引起呼吸功能衰竭和颅脑损伤所致中枢神经系统功能衰竭,因此紧急工作组成员必须熟练掌握止血包扎、骨折固定、伤员搬运及心肺复苏等急救知识与技术。
7、保护现场
现场负责人(项目经理)在组织自救的同时,应派人保护现场,防止事情扩大,为今后的事故调查提供真实依据。
项目部及施工管理人员应立即在现场维持秩序,在现场周围设置警戒范围,劝阻无关人员离开现场,防止其它相关事件的发生。
在医护人员来到后,项目施工管理人员和班组长应协助救治伤员并派专
人随救护车前往医院(提供受困人员方位、协助抢救),项目经理及其它施工管理人员应保护好现场(因抢救人员、防止事故扩大以及疏散等原因,需要移动现场物件的应当由专人负责,做出标志、绘出现场简图并写出书面记录,妥善保存现场重要痕迹、物证,并按规定移交有关人员处理)。
在现场抢救的同时,项目经理在报警的同时,应将事故情况立即向分公司应急领导
小组报告,并写出事故报告。
8、事故处理原则
事故处理的“四不放过”原则:
(1)事故原因没有查清不放过;
(2)事故责任者没有严肃处理不放过;
(3)广大职工没有受到教育不放过;
(4)防范措施没有落实不放过。
事故处理的“四不放过”原则是要求对安全生产工伤事故必须进行严重认真的调查处理,接受教训,防止同类事故重复发生。
“四不放过”原则的第一层含义是要求在调查处理伤亡事故时,首先要把事故原因分析清楚,找出导致事故发生的真正原因,不能敷衍了事,不能在尚未找到事故主要原因时就轻易下结论,也不能把次要原因当成真正原因,未找到真正原因决不轻易放过,直至找到事故发生的真正原因,并搞清各因素之间的因果关系才算达到事故原因分析的目的。
“四不放过”原则的第二层含义是要求在调查处理工伤事故时,不能认为原因分析清楚了,有关人员也处理了就算完成任务了,还必须使事故责任者和广大群众了解事故发生的原因及所造成的危害,并深刻认识到搞好安全生产的重要性,使大家从事故中吸取教训,在今后工作中更加重视安全工作。
“四不放过”原则的第三层含义是要求在对工伤事故进行调查特大安全事故的法律责任与预防控制处理时,必须针对事故发生的原因,提出防止相同或类似事故发生的切实可行的预防措施,并督促事故发生单位加以实施。
只有这样,才算达到了事故调查和处理的最终目的。
“四不放过”原则的第四层含义也是安全事故责任追究制的具体体现,对事故责任者要严格按照安全事故责任追究规定和有关法律、法规的规定进行严肃处理。
高支模应急救援预案

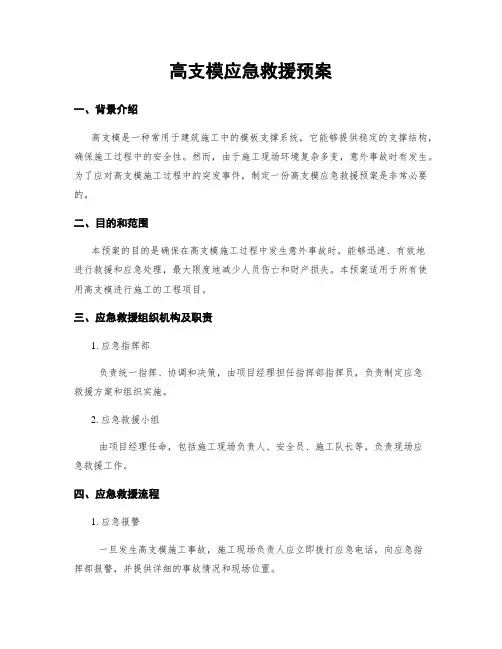

高支模应急救援预案一、背景介绍高支模是一种常用于建筑施工中的模板支撑系统,它能够提供稳定的支撑结构,确保施工过程中的安全性。
然而,由于施工现场环境复杂多变,意外事故时有发生。
为了应对高支模施工过程中的突发事件,制定一份高支模应急救援预案是非常必要的。
二、目的和范围本预案的目的是确保在高支模施工过程中发生意外事故时,能够迅速、有效地进行救援和应急处理,最大限度地减少人员伤亡和财产损失。
本预案适用于所有使用高支模进行施工的工程项目。
三、应急救援组织机构及职责1. 应急指挥部负责统一指挥、协调和决策,由项目经理担任指挥部指挥员,负责制定应急救援方案和组织实施。
2. 应急救援小组由项目经理任命,包括施工现场负责人、安全员、施工队长等,负责现场应急救援工作。
四、应急救援流程1. 应急报警一旦发生高支模施工事故,施工现场负责人应立即拨打应急电话,向应急指挥部报警,并提供详细的事故情况和现场位置。
2. 现场安全控制应急救援小组成员应立即前往事故现场,进行现场安全控制,确保施工现场的安全。
同时,应急救援小组成员应佩戴好个人防护装备,确保自身安全。
3. 伤员救治应急救援小组成员应根据现场情况,迅速进行伤员救治。
对于轻伤员,应及时提供急救措施;对于重伤员,应立即拨打120急救电话,并进行紧急救治。
4. 疏散撤离应急救援小组成员应组织现场工人有序疏散撤离事故现场,确保人员安全。
同时,应急救援小组成员应指导现场工人根据逃生通道进行疏散,并确保逃生通道的畅通。
5. 现场处置和事故调查应急救援小组成员应根据现场情况,采取相应的处置措施,防止事故扩大。
同时,应急救援小组成员应保留现场证据,协助相关部门进行事故调查。
五、应急救援设备和物资1. 急救箱每个施工现场应配备完整的急救箱,包括急救药品、消毒器具、敷料等,以便进行紧急救治。
2. 灭火器每个施工现场应配备足够数量的灭火器,以应对施工过程中的火灾事故。
3. 安全绳索和安全带每个施工现场应配备足够数量的安全绳索和安全带,以保证施工人员在高处作业时的安全。
高支模应急救援预案范文
高支模应急救援预案一、预案目的为确保我国高支模工程项目的顺利进行,防止和减少安全事故的发生,快速、及时地处理工程建设期间发生的各种突发性事故,最大程度地减少人员伤亡和财产损失,制定本应急救援预案。
二、预案编制依据1. 《中华人民共和国安全生产法》;2. 《建设工程安全生产管理条例》;3. 《建筑施工安全生产标准化管理办法》;4. 《建筑施工高处作业安全技术规范》;5. 相关政府部门和行业组织的安全规定和标准。
三、预案适用范围本预案适用于我国各类建筑施工过程中高支模工程的安全事故应急救援工作。
四、预案体系1. 高支模应急救援预案;2. 高支模安全生产操作规程;3. 高支模施工现场安全管理规定;4. 高支模安全培训和教育资料;5. 高支模安全事故应急预案演练。
五、应急工作原则1. 预防为主,防患于未然;2. 快速反应,及时处置;3. 统一指挥,协同作战;4. 科学救援,确保安全;5. 严格律己,合规操作。
六、危险性分析1. 高支模工程本身存在的风险:高支模工程由于高度较高,施工过程中易发生坍塌、坠落等事故。
2. 施工现场环境风险:施工现场环境复杂,可能存在地面不平、风力较大、周围建筑物等因素,增加高支模施工风险。
3. 作业人员素质风险:作业人员安全意识不强、操作不规范、缺乏培训等可能导致事故发生。
4. 安全管理风险:施工现场安全管理不到位,如安全防护设施不完善、安全监控不到位等。
七、机构与职责1. 应急救援领导小组:负责高支模安全事故的应急救援工作,统一指挥、协调各方力量。
组长:项目经理成员:项目技术负责人、安全负责人、施工负责人等。
2. 应急救援小组:负责高支模安全事故的现场处置工作,实施救援措施。
组长:安全负责人成员:施工现场相关人员3. 预防与预警(1)加强施工现场安全管理,确保安全防护设施完善;(2)对高支模工程进行风险评估,制定针对性安全措施;(3)对作业人员进行安全培训,提高安全意识与操作技能;(4)加强施工现场监控,及时发现安全隐患。
高支模专项应急救援预案
一、目的与依据为了提高高支模作业过程中的应急救援能力,最大限度地减少人员伤亡和财产损失,根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等相关法律法规,结合我国高支模作业的特点,特制定本预案。
二、适用范围本预案适用于我公司所有高支模作业现场,包括但不限于以下情况:1. 高度超过8米或搭设跨度超过18米的模板工程;2. 施工现场发生的模板坍塌、倾覆等事故;3. 因自然灾害、人为因素等导致的高支模作业安全事故。
三、组织机构及职责1. 成立高支模作业应急救援指挥部,负责统一指挥、协调、调度应急救援工作。
2. 指挥部下设以下机构:(1)应急救援办公室:负责预案的编制、修订、培训和演练;(2)现场救援组:负责现场救援、伤员救治、物资供应等工作;(3)后勤保障组:负责应急救援物资的储备、调配和供应;(4)宣传报道组:负责应急救援工作的宣传报道。
四、应急处置程序1. 预警与报告(1)发现高支模作业现场存在安全隐患,应立即上报指挥部;(2)接到报告后,指挥部应立即启动应急预案,并向上级部门报告。
2. 应急响应(1)现场救援组立即赶赴事故现场,进行现场救援;(2)后勤保障组负责调配应急救援物资,确保救援工作顺利进行;(3)宣传报道组负责应急救援工作的宣传报道。
3. 救援行动(1)对伤员进行初步救治,确保生命安全;(2)对事故现场进行安全隔离,防止次生事故发生;(3)对坍塌、倾覆等事故进行紧急抢修,确保现场稳定。
4. 应急结束(1)现场救援组向指挥部报告救援工作情况;(2)指挥部根据救援情况,决定是否结束应急响应;(3)应急结束后,指挥部组织相关部门进行事故调查和总结。
五、培训和演练1. 定期组织应急救援培训,提高救援人员业务素质;2. 定期开展应急救援演练,检验预案的有效性和可行性;3. 建立应急救援专家库,为应急救援工作提供技术支持。
六、附则1. 本预案由公司安全生产管理部门负责解释;2. 本预案自发布之日起施行。
高支模应急救援预案
高支模应急救援预案一、背景介绍高支模是一种常用于建筑施工中的模板支撑系统,用于支撑混凝土浇筑时的模板和钢筋。
然而,在高支模施工过程中,由于各种原因,如自然灾害、人为错误或设备故障等,可能会发生事故和紧急情况。
为了保障工人的生命安全和减少财产损失,制定一份高支模应急救援预案是非常重要的。
二、目标和原则1. 目标:确保高支模施工中发生事故或紧急情况时,能够迅速、有效地进行救援和应对,最大程度地减少人员伤亡和财产损失。
2. 原则:a. 安全第一:确保工人的生命安全是最重要的。
b. 快速响应:在发生事故或紧急情况时,迅速组织救援行动。
c. 协同合作:各相关部门和人员之间要密切合作,共同应对紧急情况。
d. 预防为主:加强安全培训和设备维护,预防事故和紧急情况的发生。
三、预案内容1. 应急组织机构:a. 组织机构:成立高支模应急救援指挥部,由项目经理或安全主管担任指挥部负责人,指挥部下设救援小组、通信组、后勤保障组等。
b. 职责分工:明确各组成员的职责和权限,确保救援工作有序进行。
2. 应急预案流程:a. 报警和通知:发生事故或紧急情况后,第一时间拨打应急电话,同时通知相关部门和人员。
b. 现场救援:救援小组迅速赶到事故现场,评估事态严重程度,并采取必要的救援措施,如疏散工人、提供急救等。
c. 通信和协调:通信组负责与相关部门和人员进行沟通和协调,及时传达救援进展情况。
d. 后勤保障:后勤保障组负责提供必要的物资和设备支持,保障救援工作的顺利进行。
3. 应急设备和资源:a. 救援装备:确保救援小组配备必要的救援装备,如安全帽、救生绳、急救箱等。
b. 通信设备:保证通信组配备可靠的通信设备,如对讲机、手机等,以便及时沟通。
c. 应急通道和疏散路线:确保施工现场设置合适的应急通道和疏散路线,方便工人疏散和救援人员进出。
4. 应急培训和演练:a. 培训:定期组织高支模施工人员进行应急救援培训,提高其应对紧急情况的能力和意识。
高支模应急救援预案
高支模应急救援预案一、背景介绍高支模是一种常用于建筑施工中的模板支撑系统,它具有结构稳定、承载能力强等特点,被广泛应用于大型建筑工程。
然而,在高支模施工过程中,由于各种原因可能会发生意外事故,例如支撑系统失稳、材料破损等,这就需要制定一份高支模应急救援预案,以确保施工过程中的安全。
二、目标和原则1. 目标:确保高支模施工过程中的安全,及时有效地处置意外事故,最大程度减少人员伤亡和财产损失。
2. 原则:- 安全第一:保障人员生命安全和身体健康。
- 快速响应:应急救援措施需迅速启动,以最短的时间内抵达事故现场。
- 组织协调:各相关部门、人员之间需要密切配合,形成合力。
- 科学决策:根据实际情况,采取合理有效的救援措施。
三、组织架构和职责1. 预案负责人:负责整个应急救援预案的制定、组织实施和评估。
2. 应急救援指挥部:由预案负责人牵头,负责指挥、协调和决策应急救援工作。
3. 救援队伍:包括消防队、医疗救援队、抢险救援队等,负责实施具体的救援行动。
4. 通信联络组:负责与现场人员进行沟通、传递信息,确保信息畅通。
5. 监测预警组:负责对高支模施工现场进行实时监测,及时发现潜在风险。
6. 各相关部门:包括建设单位、监理单位、施工单位等,需积极配合应急救援工作。
四、应急救援流程1. 事故发生:一旦发生高支模施工事故,现场人员应立即采取紧急措施,确保人员安全。
2. 报警通知:现场人员应立即拨打应急救援电话,向应急救援指挥部报告事故情况,并提供详细的位置信息。
3. 应急救援指挥部启动:接到报警后,应急救援指挥部立即启动应急救援预案,组织救援队伍赶赴现场。
4. 现场救援:救援队伍到达现场后,首先评估事故情况和危险程度,制定救援方案,并确保救援人员的安全。
5. 伤员救治:医疗救援队负责对伤员进行紧急救治,并将伤员送往医院进行进一步治疗。
6. 事故调查和处理:事故结束后,应急救援指挥部组织相关部门进行事故调查,找出事故原因,并采取相应的措施防止类似事故再次发生。
高支模应急预案
高支模应急预案随着建筑工程的不断发展,高支模模板在建筑施工中的应用越来越广泛。
然而,由于施工现场环境复杂多变,各种意外情况时有发生,因此制定一套高效可行的高支模应急预案势在必行。
本文将介绍一套完善的高支模应急预案,以应对各种突发情况,确保建筑施工的顺利进行。
一、灾害应急预案1. 高温天气应急预案(1)员工应做好充足的防晒准备,佩戴防护帽或遮阳伞;(2)增加补给水源,并定期进行水质检测,确保员工饮水安全;(3)合理调整施工计划,避开高温时段进行作业;(4)设立防暑降温点,提供充足的清凉饮品和食物。
2. 防雷电应急预案(1)设立防雷保护措施,如建设避雷针、接地装置等;(2)及时调整工地作业计划,避免在雷雨天气进行高空作业;(3)建立预警机制,及时发布雷雨预警信息,确保员工及时避险;(4)加强员工防雷知识培训,提高应对雷电事故的能力。
3. 地震应急预案(1)在施工现场设置避震装置,确保建筑物的稳固性;(2)制定良好的疏散方案和逃生通道,保障员工人身安全;(3)及时发布地震预警信息,确保员工及时避险;(4)组织地震演练,提高员工的应急反应能力。
二、事故应急预案1. 高支模坍塌事故应急预案(1)设置高支模检测及维修专职人员,定期检查模板的稳固性;(2)建立高支模材料使用记录,确保材料的质量安全;(3)加强对高支模施工人员的技术培训,提高其操作能力;(4)建立坍塌事故报警机制,形成完善的事故应急反应流程。
2. 火灾事故应急预案(1)施工现场应严禁吸烟和明火作业,设立禁火区域;(2)配置灭火器材,并对员工进行相应的灭火器使用培训;(3)设置明确的火灾逃生通道,并定期进行检查和维护;(4)定期组织火灾演练,提高员工的火灾应对能力。
三、环境污染应急预案1. 污水泄漏应急预案(1)建立污水泄漏监测系统,实时监测泄漏情况;(2)配备泄漏应急处理设备和人员,快速处置泄漏事故;(3)加强污水处理设备的维护和保养,确保其正常运行;(4)推行污水治理措施,减少污水泄漏的发生。
高支模应急救援预案
高支模应急救援预案一、背景介绍高支模是一种常用于建筑施工中的模板系统,用于支撑和固定混凝土结构。
然而,在高支模施工过程中,由于各种原因,如自然灾害、设备故障或人为错误等,可能会发生意外情况。
为了确保施工现场的安全,并能在紧急情况下迅速响应和采取有效的救援措施,制定一份高支模应急救援预案是至关重要的。
二、预案目的本预案的目的是为了确保高支模施工现场在发生紧急情况时能够迅速、有序地进行救援工作,最大限度地减少人员伤亡和财产损失。
三、应急响应组织和职责1. 应急指挥部:由项目经理或指定负责人组成,负责整体应急工作的组织和协调。
2. 通信组:负责与外界的沟通和信息传递,确保及时准确的信息流动。
3. 救援组:负责现场救援工作,包括人员搜救、伤员救治和安全疏散等。
4. 管理组:负责现场人员疏散、安全控制和事故调查等工作。
四、应急预案流程1. 应急预案启动- 当发生高支模施工现场的紧急情况时,项目经理或指定负责人应立即启动应急预案。
- 启动应急预案后,通知应急指挥部成员进行集合,并通知相关部门和施工人员。
2. 现场安全评估- 应急指挥部成员在到达现场后,首先进行现场安全评估,确认紧急情况的性质和程度。
- 根据评估结果,采取相应的措施,确保现场人员的安全。
3. 通知相关部门和人员- 应急指挥部成员将紧急情况的信息及时通知相关部门和人员,确保他们了解当前情况并做好准备。
4. 救援行动- 救援组根据紧急情况的性质和程度,制定救援方案并迅速展开救援行动。
- 救援组负责搜救被困人员、救治伤员,并确保现场人员有序疏散。
5. 事故调查和总结- 在紧急情况得到控制后,管理组负责对事故进行调查和分析,找出事故原因,并提出相应的改进措施。
- 整个应急救援过程进行总结,以便在类似情况下能更好地应对。
五、应急设备和资源准备1. 通信设备:确保应急指挥部和救援组之间的畅通沟通,包括无线对讲机、手机等。
2. 救援工具:准备必要的救援工具,如钢丝锯、手电筒、救生绳等,以便在救援过程中使用。
高支模应急救援预案
高支模应急救援预案引言概述:高支模是一种常用于建筑施工中的模板系统,其具有结构稳定、施工效率高等优点。
然而,在高支模施工过程中,也难免会遇到意外情况,如坍塌、火灾等,因此制定一套完善的高支模应急救援预案显得尤为重要。
本文将从五个方面详细阐述高支模应急救援预案。
一、事前准备阶段1.1 制定详细的高支模施工方案:在施工前,应制定一份详细的高支模施工方案,包括施工流程、材料使用、支撑结构等内容。
该方案应经过专业人员审核,并与施工人员进行培训,以确保施工过程的安全性。
1.2 定期进行设备检查:在施工前,应定期对高支模设备进行检查,包括支撑杆、连接件等。
如发现有损坏或疲劳的设备,应及时更换,以确保施工过程的稳定性。
1.3 制定应急演练计划:应定期组织高支模应急演练,模拟各种意外情况,并组织相关人员进行应急处置。
通过演练,可以提高施工人员的应急处理能力,减少事故发生时的损失。
二、施工过程中的应急措施2.1 建立安全警示标识:在施工现场的易发生事故区域,应设置明显的安全警示标识,提醒施工人员注意安全。
同时,应设置紧急疏散通道,以便在紧急情况下迅速疏散人员。
2.2 配备应急救援设备:在施工现场应配备应急救援设备,如灭火器、急救箱等。
并对施工人员进行相关培训,提高应急处理能力。
2.3 加强施工现场管理:在施工过程中,应加强现场管理,严格遵守安全操作规程。
定期组织安全检查,发现问题及时整改,确保施工过程的安全性。
三、事故发生时的应急处置3.1 迅速报警并启动应急预案:一旦发生事故,施工人员应立即报警,并启动事先制定的高支模应急救援预案。
预案中应包括事故类型、应急处理流程等内容,以便施工人员能够迅速做出反应。
3.2 疏散人员并组织救援:在事故发生后,应迅速疏散施工人员,并组织救援力量进行救援工作。
同时,应对事故现场进行封锁,防止次生事故的发生。
3.3 协助调查事故原因:事故处理完成后,应对事故原因进行调查,并制定相应的改进措施,以避免类似事故再次发生。
高支模应急救援预案
高支模应急救援预案一、背景介绍高支模是建造施工中常用的一种模板,用于搭建混凝土结构的支撑和模板系统。
然而,在高支模施工过程中,由于各种原因可能会发生意外事故,因此制定一份高支模应急救援预案至关重要。
本文将详细介绍高支模应急救援预案的制定和执行。
二、应急救援预案制定1. 预案编制组成员及职责预案编制组应由项目经理、安全主管、技术负责人、施工队长等相关人员组成。
项目经理负责协调组织预案制定工作,安全主管负责安全管理方面的内容,技术负责人负责技术指导,施工队长负责具体执行。
2. 风险评估和预警机制针对高支模施工可能浮现的风险,进行全面的风险评估,并建立预警机制。
例如,对于高支模的搭设过程中可能浮现的倾倒、坍塌等风险,制定相应的预警标准和应对措施。
3. 预案内容(1)事故报告和应急通知流程:明确事故报告和应急通知的流程,包括责任人、通知渠道和时间要求等。
(2)应急救援组织机构:明确应急救援组织机构的成员及职责,包括救援组长、指挥员、安全员、医疗救护人员等。
(3)应急救援装备和器材:列举必备的应急救援装备和器材清单,包括安全帽、救生绳、急救箱等。
(4)伤员救护和转运:明确伤员救护和转运的流程和方法,包括急救措施、医疗机构选择和联系方式等。
(5)事故现场处理:明确事故现场处理的步骤和注意事项,包括疏散、封锁、警示标识等。
(6)事故调查和事故报告:明确事故调查和事故报告的程序和要求,包括调查组成员、调查方法和报告内容等。
三、应急救援预案执行1. 应急演练定期组织高支模施工的应急演练,包括摹拟各种事故场景,检验预案的可行性和有效性。
演练过程中要注重救援人员的配合和沟通,以提高应急救援的效率和准确性。
2. 应急培训定期组织高支模施工人员的应急培训,包括安全意识培养、应急处置技能培训等。
培训内容要与实际工作密切结合,提高员工的应急救援能力。
3. 应急预案更新根据实际情况和经验教训,及时对应急预案进行更新和修订。
随着施工工艺和设备的改进,应急预案也需要不断完善,以应对新的风险和挑战。
高支模应急救援预案
高支模应急救援预案引言概述:高支模是建筑施工中常用的一种模板工法,但在施工过程中难免会遇到一些突发情况,如模板倒塌、工人受伤等。
为了保障施工安全和工人生命财产安全,制定一份高支模应急救援预案是非常必要的。
本文将从五个大点来阐述高支模应急救援预案的具体内容。
正文内容:1. 预案制定1.1 确定应急救援组织机构:应急救援组织机构应由专业人员组成,包括领导、指挥员、救援人员等。
1.2 制定应急救援预案:根据高支模施工的特点,制定详细的应急救援预案,包括应急救援流程、救援措施和应急装备等。
2. 应急救援流程2.1 报警与通知:在发生紧急情况时,及时报警并通知相关人员,包括施工负责人、应急救援组织机构成员等。
2.2 紧急疏散:对施工现场进行紧急疏散,确保工人安全撤离。
2.3 救援行动:应急救援组织机构成员按照预案进行救援行动,包括救援被困人员、处理事故现场等。
3. 救援措施3.1 人员救援:确保被困人员的安全,采取适当的救援措施,如使用救生绳索、搭建临时支撑等。
3.2 伤员救治:对受伤人员进行及时救治,包括急救措施和送医处理等。
3.3 事故现场处理:对事故现场进行处理,包括清理杂物、确保施工安全等。
4. 应急装备4.1 救援器材:配备必要的救援器材,如救生绳索、安全带、头盔等,以应对突发情况。
4.2 通讯设备:保障应急救援组织机构成员之间的通讯畅通,使用无线对讲机、手机等设备。
4.3 灭火器材:在高支模施工现场配备灭火器材,以应对火灾等紧急情况。
5. 事故后处理5.1 事故调查:对事故原因进行调查,找出事故发生的原因和责任。
5.2 救援人员心理疏导:对参与救援的人员进行心理疏导,缓解他们的紧张情绪。
5.3 事故总结与改进:根据事故经验,总结救援过程中的不足之处,并进行改进,以提高应急救援的效率和质量。
总结:高支模应急救援预案是保障施工安全和工人生命财产安全的重要措施。
通过制定应急救援预案,明确组织机构、流程和措施,配备必要的救援装备,及时进行救援行动,并在事故后进行调查和总结,可以有效应对突发情况,最大程度地减少损失。
