地毯地面铺设施工工艺及成品保护措施一、地毯铺设施工工艺及流程如下:1、操作工艺:1.1活动式铺设:是指不用胶粘剂粘贴在基层的一种方法,即不与基层固定的铺设,四周沿墙角修齐即可。

一般仅适用于装饰性工艺地毯的铺设。

1.2固定式铺设操作工艺:(1)基层处理:铺设地毯的基层,要求表面平整、光滑、洁净。

如为水泥地面,应具有一定的强度,含水率不大于8%,表面平整度偏差不大于±3mm。

(2)找规矩:要严格按照设计图纸对各个不同部位和房间的具体要求进行弹线、套方、分格,如图纸有规定和要求时,则严格按图施工,基层处理找规矩地毯剪裁钉倒刺板挂毯条细部处理及清理铺设地毯铺设衬垫如图纸没有具体要求时,应对成找中并弹线,便可定位铺设。

(3)地毯剪裁:地毯剪裁应在比较宽阔的地方集中同时进行。

一定要精确测量房间尺寸,并按房间和所用地毯型号逐一登记编号,然后根据房间尺寸、形状用裁边机断下地毯料,每段地毯的长度要比房间长出2mm左右,宽度要以裁去地毯边缘线后的尺寸计算。

弹线裁去边缘部分,然后以手推裁刀从毯背裁切,裁好后卷成卷编上号,放入对号房间里,大面积房厅应在施工地点剪裁拼缝。

(4)钉倒刺板挂毡条:沿房间或走道四周踢脚板边缘,用高强水泥钉将倒刺板钉在基层上(钉朝向墙的方向),其间距约400mm左右。

倒刺板应离开踢脚板那8~10mm,以便钉牢倒刺板。

铺设衬垫:将衬垫采用点粘贴法刷903胶,粘在地面基层上,要离开倒刺板10mm左右。

2、铺设地毯:2.1缝合地毯:将裁好的地毯虚铺在垫层上,然后将地毯卷起,在拼接处缝合。

缝合完毕,用塑料胶纸粘于缝合处,保护接缝处不被划破或勾起,然后将地毯平铺,用弯针在接缝处做绒毛密实的缝合。

2.2拉伸与固定地毯:先将地毯的一条长边固定在倒刺板上,毛边掩到踢脚板下,用地毯撑子拉伸地毯。

拉伸时,用手压住地毯撑,用膝撞击地毯撑,从一边一步一步推向另一边。

如一遍未能拉平,应重复拉伸,直至拉平为止。

然后将地毯固定在另一条倒刺板上,掩号毛边。

地毯工程施工工艺

地毯工程施工工艺

地毯工程施工工艺一、施工准备1. 材料准备:根据设计要求,提前准备好各种地毯材料,包括地毯、地毯背胶、地毯接缝条、地毯固定剂等。

2. 工具准备:准备施工所需的工具,包括切割刀、剪刀、直尺、卷尺、胶枪、钉子、地毯刷等。

3. 地面准备:确保施工地面平整、干净、无杂物。

对于有污渍的地面,需进行清洁处理。

4. 设计确认:与设计师沟通,确认地毯的铺设图案、颜色、款式等。

二、施工流程1. 地面测量:根据房间尺寸,测量地面面积,计算所需地毯的总面积。

2. 地毯裁剪:根据测量结果,将整块地毯进行裁剪,确保地毯尺寸符合施工要求。

3. 铺设背胶:将地毯背胶均匀涂抹在地毯背面,确保背胶干燥后进行铺设。

4. 铺设地毯:从房间一端开始,将地毯铺设到地面上,注意对齐地毯图案,确保整体美观。

5. 地毯接缝:对于多块地毯的接缝处,使用地毯接缝条进行拼接,确保接缝处牢固、美观。

6. 固定地毯:使用地毯钉将地毯固定在地板上,确保地毯不易移动。

7. 地毯修剪:对于地毯边缘多余的线条,使用剪刀进行修剪,确保地毯边缘整齐。

8. 清理现场:施工完成后,清理现场,确保施工区域干净整洁。

三、施工注意事项1. 地毯铺设前,确保地面平整、干净,无杂物。

2. 地毯背胶涂抹均匀,干燥后进行铺设,避免背胶未干导致地毯粘贴不牢固。

3. 在铺设地毯时,注意对齐地毯图案,确保整体美观。

4. 地毯接缝处需平整,使用地毯接缝条进行拼接,确保接缝处牢固、美观。

5. 使用地毯钉固定地毯时,注意不要刺穿地毯背面,以免影响地毯使用寿命。

6. 地毯铺设完成后,进行修剪,确保地毯边缘整齐。

7. 施工过程中,注意安全,避免施工人员受伤。

四、施工后养护1. 地毯铺设完成后,建议定期进行清洁保养,延长地毯使用寿命。

2. 避免地毯长时间暴露在阳光下,防止地毯褪色。

3. 地毯使用过程中,避免重物压痕、尖锐物品划伤。

4. 定期检查地毯固定情况,如有松动,及时进行加固。

5. 地毯发生损坏时,及时进行修复或更换。

地毯铺设施工工艺标准

地毯铺设施工工艺标准

地毯铺设施工工艺标准地毯在现代室内装饰中被广泛应用,地毯铺设是地面装饰的一项重要工程,一般需要特别的工艺标准来保证施工质量和美观程度。

本文将详细介绍地毯铺设工艺标准及其实施步骤。

一、材料采购地毯铺设施工前,需要首先采购合格的材料。

一般包括地毯、地毯胶、地毯衬垫、地毡、地毯贴边、地毯缝纫线等。

•地毯材料:首先应检查材料的尺寸、厚度和表面质量,地毯的厚度应根据地面平整度和使用需求确定。

同时,还需要确认地毯颜色、材料、花样是否与设计样板相符。

•地毯胶:地毯胶是将地毯与地面固定的关键材料,应选择优质的环保型地毯胶。

•地毯衬垫:地毯衬垫是放在地面下面的材料,可有效增加地毯的柔软度,缓冲地面的颠簸和凹凸,同时还能吸收噪音。

对于耐磨性和抗菌性的要求都比较高,应注意选择符合国家标准的产品。

•地毡:地毡是铺放在地板上的补充材料,可增强地毯的质感和延长使用寿命。

•地毯贴边:用来包覆地毯边缘的材料,能保护地毯边缘不受损伤,同时有助于固定地毯。

•地毯缝纫线:根据需要,地毯缝纫线可以与地毡或是地板连同使用,是地毯铺设的重要材料之一。

在采购材料前,建议先评估施工情况,购买合适数量和规格的材料,减少浪费,降低成本。

二、地面处理工艺在进行地毯铺设之前,需要进行地面处理工艺,确保地面平整、干燥、清洁,并检查地面缝隙等问题。

1.清洁地面:当地面有灰尘或杂物时,建议使用酒精、洗涤剂、果汁或牛奶等去污剂清洁并清洗。

同时,建议在施工前对地面进行完整的清洁,包括吸尘、擦洗等。

2.充填地面缝隙:如地面存在较大的缝隙,建议使用石膏粉将其填满。

对于深度超过10毫米的缝隙,可以使用水泥胶浆进行填充。

3.地面平整处理:对于地面不平整的情况,可以使用水泥和石膏来达到平整处理的效果。

对于较大的起伏或坑洼,建议进行混凝土浇注或轻质夹层的处理。

三、地毯铺设实施步骤在地面处理结束之后,即可进行地毯铺设。

1.地毯铺设方向:需要确定地毯铺设的方向。

一般来说,地毯和房间主要使用区域的方向应该保持一致。

地毯工程施工工艺(3篇)

地毯工程施工工艺(3篇)

第1篇一、施工准备1. 材料准备:地毯、地毯胶、切割机、滚筒刷、胶辊、电锤、剪刀、卷尺等。

2. 工具准备:水平尺、直角尺、线坠、水平仪等。

3. 人员准备:施工人员需具备地毯施工经验和技能。

二、施工流程1. 施工前准备(1)对施工现场进行清理,确保无杂物、垃圾等。

(2)检查地面平整度,如有凹凸不平,需进行找平处理。

(3)确定地毯铺设区域,绘制施工图。

2. 地毯铺设(1)将地毯卷起,沿着施工图进行定位。

(2)使用切割机将地毯裁剪成合适的尺寸。

(3)在地毯背面均匀涂上地毯胶。

(4)将地毯展开,用滚筒刷将地毯胶均匀涂在地面上。

(5)将地毯平铺在地面上,用胶辊压实。

(6)用直角尺检查地毯的垂直度,确保地毯与墙面垂直。

(7)使用切割机将地毯多余部分裁剪掉。

3. 地毯拼接(1)在拼接处使用切割机将地毯裁剪成合适的尺寸。

(2)在地毯背面均匀涂上地毯胶。

(3)将两块地毯对齐,用胶辊压实。

(4)检查拼接处是否平整,如有不平,可用剪刀进行微调。

4. 地毯收口(1)在地毯边缘涂上地毯胶。

(2)将地毯边缘与墙面粘贴牢固。

(3)用剪刀将地毯边缘多余部分裁剪掉。

(4)检查收口处是否平整,如有不平,可用剪刀进行微调。

5. 施工验收(1)检查地毯铺设是否平整、垂直。

(2)检查地毯拼接处是否牢固、平整。

(3)检查地毯收口处是否牢固、平整。

(4)确认地毯施工质量符合要求。

三、注意事项1. 施工前,需对施工人员进行技术培训,确保施工质量。

2. 地毯铺设过程中,注意保护地毯,避免划伤、污染。

3. 在地毯胶涂抹过程中,注意控制胶量,避免过多或过少。

4. 在地毯拼接过程中,确保拼接处平整、牢固。

5. 施工完成后,及时清理施工现场,确保环境卫生。

6. 地毯施工完成后,需进行一定时间的养护,使其胶水充分固化。

地毯工程施工工艺对施工质量至关重要,施工过程中需严格按照施工流程进行操作,确保地毯施工质量达到预期效果。

第2篇一、前言地毯作为一种常见的地面装饰材料,具有美观、舒适、耐磨等特点。

地毯工程施工说明(3篇)

地毯工程施工说明(3篇)

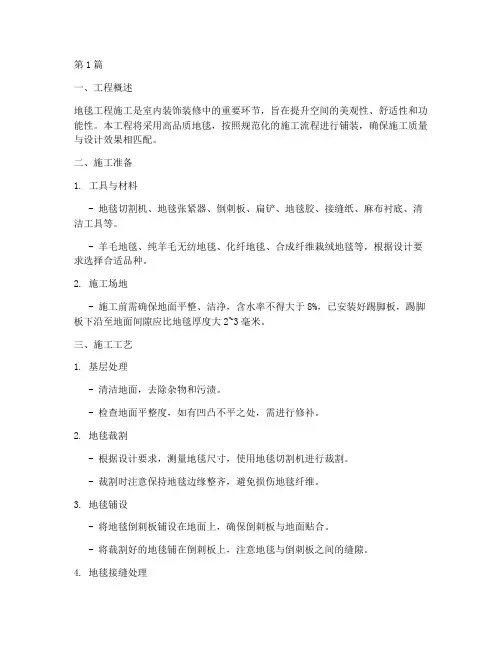

第1篇一、工程概述地毯工程施工是室内装饰装修中的重要环节,旨在提升空间的美观性、舒适性和功能性。

本工程将采用高品质地毯,按照规范化的施工流程进行铺装,确保施工质量与设计效果相匹配。

二、施工准备1. 工具与材料- 地毯切割机、地毯张紧器、倒刺板、扁铲、地毯胶、接缝纸、麻布衬底、清洁工具等。

- 羊毛地毯、纯羊毛无纺地毯、化纤地毯、合成纤维栽绒地毯等,根据设计要求选择合适品种。

2. 施工场地- 施工前需确保地面平整、洁净,含水率不得大于8%,已安装好踢脚板,踢脚板下沿至地面间隙应比地毯厚度大2~3毫米。

三、施工工艺1. 基层处理- 清洁地面,去除杂物和污渍。

- 检查地面平整度,如有凹凸不平之处,需进行修补。

2. 地毯裁割- 根据设计要求,测量地毯尺寸,使用地毯切割机进行裁割。

- 裁割时注意保持地毯边缘整齐,避免损伤地毯纤维。

3. 地毯铺设- 将地毯倒刺板铺设在地面上,确保倒刺板与地面贴合。

- 将裁割好的地毯铺在倒刺板上,注意地毯与倒刺板之间的缝隙。

4. 地毯接缝处理- 在地毯背面注明经线方向,避免接缝处绒毛倒绒。

- 纯毛地毯采用针缝结,缝时将地毯背面对齐,用线缝结实后刷地毯胶、贴接缝纸。

- 麻布衬底的化纤地毯,一般用地毯胶粘接缝处。

5. 地毯张紧- 使用地毯张紧器(撑子)将地毯短边一角塞进踢脚板下缝隙,然后撑平整个短边。

- 将撑子承脚顶住固定端的墙面上,确保地毯铺装平整。

6. 地毯收边- 使用扁铲将地毯边缘与踢脚板之间的缝隙填实,确保地毯固定牢固。

四、施工注意事项1. 施工过程中,注意保持地毯表面整洁,避免污染。

2. 遇到地毯起鼓、榴皱等问题,应及时进行处理,确保地毯铺装平整。

3. 注意施工安全,遵守施工现场安全规定。

五、施工质量标准1. 地毯铺装平整,无起鼓、榴皱现象。

2. 地毯接缝处整齐,无绒毛倒绒现象。

3. 地毯边缘与踢脚板之间的缝隙填实,地毯固定牢固。

4. 地毯表面整洁,无污染。

通过以上施工说明,相信地毯工程施工能够顺利进行,为室内空间增添美感与舒适度。

地毯施工工艺

地毯施工工艺

2.2地毯工程工艺一、地毯种类:1.按材质分类(1)纯羊毛地毯。

主要原料有粗绵羊毛。

(2)混纺地毯。

原料为羊毛与合成纤维,如85%羊毛+15%锦纶,或80%羊毛+20%尼龙纤维。

(3)化纤地毯,包括锦纶、腈纶、丙纶、涤纶地毯等。

(4)塑料地毯。

主要原料为聚氯乙烯树脂加增塑剂等多种辅助材料,经混炼、塑制而成。

(5)剑麻地毯。

以剑麻纤维为原料,经纺纱、编织、涂胶、硫化等工序而成。

2.按纺织工艺分类(1)手工纺织地毯。

经线与纬线通过手工打结纺织而成。

(2)无纺地毯。

将线毛缝在或粘在麻质衬底上,线毛无经纬之分。

(3)簇绒地毯。

由簇绒机的一排往复式针带动毛线穿过第一层毯底而成。

强出的毛圈绒头不割开的,称为圈绒地毯;生产时把毛圈绒头割开的,称为平绒地毯;部分毛圈绒头割开、部分不割开的,称为平圈割绒地毯。

3.按地毯等级分类(1)轻度家用级。

适用于不常使用的房间。

(2)中度家用或轻度专业使用级。

适用于卧室或餐室。

(3)一般家用或中度专业使用级。

适用于会客厅、起居室,交通过于频繁的地方(如楼梯)除外。

(4)重度家用或一般专业使用级。

供家庭重度磨损的场所使用。

(5)重度专业使用级。

只用于公共场所。

(6)豪华级。

其品质通常属于第(3)级以上,绒毛长,用于豪华气派的场所。

4.按地毯固定方法分类(1)卡条(倒刺板)固定。

先在地面铺一垫层,然后覆以地毯,地毯周边挂在倒刺板上。

(2)粘结剂固定。

通常用于本身带有泡沫橡胶背衬,直接用胶粘贴在地面上。

二、地毯辅助材料1.地毯垫层(1)橡胶波垫或人造橡胶泡沫垫。

厚度应小于10MM,表观密度应大于0.14T/M3。

(2)毛麻毯垫。

厚度应小于10MM,每平方米的重量应在1.4~1.9kg为宜。

适当的地毯垫层对达到令人满意的铺设效果和延长地毯的使用寿命起着关键的作用。

地毯垫层太软、太酥松、密度不均匀,如有气泡地皱、鼓包及开缝。

2.倒刺板、铝压条、锑条(1)木倒刺板。

木倒刺板为钉有两排斜铁钉的三夹板,厚1~6MM,宽24~25MM,长1200MM,用于墙、柱根部地毯固定。

地毯地面施工工艺方法

地毯地面施工工艺方法

地毯地面施工工艺方法
1. 地面准备
在施工之前,必须对地面进行准备。

首先,清理地面,确保没有杂物和灰尘。

然后,修复任何地面上的凹凸不平或损坏,确保地面平整。

2. 铺垫物安装
铺垫物是地毯的基础,它能提供额外的舒适性和保护地毯免受损坏。

将铺垫物铺在清洁的地面上,确保其平整稳固。

3. 地毯铺设
将地毯铺设在铺垫物上。

确保地毯与墙壁紧密贴合,没有皱褶或松动。

如果需要,可以使用钉子或胶水固定地毯。

4. 地毯缝合
如果需要拼接多个地毯,必须进行地毯缝合。

使用尺子和地毯
刀将地毯修剪至所需尺寸,然后使用地毯粘合剂将地毯接合。

5. 地毯修整
施工完成后,需要对地毯进行修整。

使用地毯刀修剪过长的地
毯边缘,确保地毯整洁。

6. 清洁和保养
地毯施工完成后,需要进行定期清洁和保养。

定期吸尘地毯,
避免踩踏或拖拉重物。

对于顽固的污渍,可以使用适当的清洁剂进
行清洁。

以上是地毯地面施工的一些常用工艺方法。

通过遵循这些方法,可以确保地毯的质量和美观。

在施工过程中,务必保持细心和耐心,避免引入不必要的错误和损坏。

地毯铺设施工工艺及施工方法

地毯铺设施工工艺及施工方法

地毯铺设施工工艺及施工方法地毯是一种常见的家居装饰材料,具有良好的保暖、隔音和装饰效果。

然而,地毯的铺设对施工工艺和方法要求较高,只有正确的施工才能确保地毯的质量和使用寿命。

本文将介绍地毯铺设的施工工艺和施工方法。

一、前期准备工作地毯铺设前,首先要进行前期准备工作。

具体包括以下几个方面:1. 确定铺设区域:根据实际需求和设计方案,确定地毯铺设的区域范围。

2. 准备施工工具和材料:准备好所需的施工工具和材料,如地毯刀、尺子、刷子、胶水、地毯垫等。

3. 清除障碍物:在铺设地毯之前,需要将铺设区域内的障碍物清除干净,确保没有任何碍事物。

二、地面处理地面处理是地毯铺设的关键步骤之一,它能够影响地毯的平整度和固定性。

具体步骤如下:1. 清洁地面:将地面彻底清洁干净,确保没有任何杂质,如灰尘、油污等。

2. 平整地面:使用找平涂料或水泥砂浆填平地面,确保地面平整无凹凸。

3. 处理问题地点:对于存在问题的地方,如地面上的裂缝、洞穴等,需要进行修补和处理。

4. 安装地毯垫:在地面上铺设地毯垫,起到增加地毯的弹性和舒适度的作用。

三、地毯铺设地毯铺设是地毯铺设施工的重要环节,施工方法有以下几种:1. 直接铺设法:将地毯直接铺设在地面上,然后用地毯刀进行裁剪和修整,最后用胶水将地毯固定在地面上。

2. 铺装法:这种方法适用于大面积地毯铺设。

首先将地毯按照定位要求铺设在地面上,然后用机械设备将地毯卷展开,最后用胶水进行固定。

3. 热熔法:这种方法适用于地毯铺设在地面上后需要对地毯边缘进行修整的情况。

先用热熔机熔化地毯边缘,然后将其与地面连接起来,最后用地毯刀进行修剪。

四、收尾工作地毯铺设完成后,还需要进行一些收尾工作,以确保地毯的美观和质量:1. 清理垃圾:清理施工现场的垃圾和杂物,保持环境整洁。

2. 边缘修整:使用地毯刀对地毯边缘进行修剪和整理。

3. 整理堆放:将多余的地毯材料整理好堆放好,以备后续维护和更换。

总结:地毯铺设的施工工艺和施工方法直接影响到地毯的质量和使用寿命。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地毯施工工艺
1 基本规定
(1)地毯面层应采用方块、卷材地毯在水泥类面层(或基层)上铺设。

(2)水泥类面层(或基层)表面应平整、坚硬、光洁、干燥,无凹坑、麻面、裂缝,并应清除油污、钉头和其他突出物。

(3)海绵衬垫应满铺平整,地毯拼缝处不露底衬。

(4)固定式地毯(满铺毯)铺设应符合下列规定:
1)固定式地毯用的金属卡条(倒刺板)、金属压条、专用双面胶带等必须符合设计要求;
2)铺设的地毯张拉应适宜,四周卡条固定牢;门口处应用金属压条等固定。

3)地毯周边应塞入卡条和踢脚线之间的缝中;粘贴地毯应用胶粘剂与基层粘贴牢固。

(5)活动式地毯(块毯)铺设应符合下列规定:
1)地毯拼成整块后直接铺在洁净的地上,地毯周边应塞入踢脚线下;
2)与不同类型的建筑地面连接处,应按设计要求收口;
3)小方块地毯铺设,块与块之间应挤紧服贴。

(6)楼梯地毯铺设,每梯段顶级地毯应用压条固定于平台上,每级阴角处应用卡条固定牢。

(7)地毯面层的允许偏差应符合国家标准《建筑地面工程施工质量验收规范》(GB50209)中表6.1.8的规定。

(8)应遵守12.1.3和12.1.6的有关的规定。

2 施工准备
2.1 技术准备
(1)地毯面层下的各层作法应已按设计要求施工并验收合格;
(2)样板间或样板块已经得到认可。

2.2 材料要求
(1)地毯:地毯的品种、规格、颜色、花色、胶料和辅料及其材质必须符合设计要求和国家现行地毯产品标难的规定。

污染物含量低于室内装饰装修材料地毯中有害物质释放限量标准。

(2)倒刺板:顺直,倒刺均匀,长度、角度符合设计要求。

(3)胶粘剂:地毯的生产厂家一般会推荐或配套提供胶粘剂;如没有,可根据基层和地毯以及施工条件选用。

所选胶粘剂必须通过试验确定其适用性和使用方法。

污染物含量低于室内装饰装修材料胶粘剂中有害物质限量标准。

2.3 主要机具设备
(1)根据施工条件,应合理选用适当的机具设备和辅助用具.以能达到设计要求为基本原则,兼顾进度、经济要求。

(2)常用机具设备有:裁毯刀、裁边机、地毯撑子、手锤、角尺、直尺、熨斗等。

2.4 作业条件
(1)材料检验已经完毕并符合要求。

(2)应已对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。

(3)施工前,应做好水平标志,以控制铺设的高度和厚度,可采用竖尺、拉线、弹线等方法。

(4)对所有作业人员已进行了技术交底,特殊工种必须持证上岗。

(5)作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。

(6)水泥类面层(或基层)表面层已验收合格,其含水量应在10%以下。

3 施工工艺
3.1 工艺流程
检验地毯质量→技术交底→准备机具设备→基底处理→弹线套方、分格定位→地毯剪裁→钉倒刺板条→铺衬垫→铺地毯→细部处理收口→检查验收
3.2 操作工艺
(1)基层处理:把沾在基层上的浮浆、落地灰等用錾子或钢丝刷清理掉,再用扫帚将浮土清扫干净。

如条件允许,用自流平水泥将地面找平为佳。

(2)弹线套方、分格定位:严格依照设计图纸对各个房间的铺设尺寸进行度量,检查房间的方正情况,并在地面弹出地毯的铺设基准线和分格定位线。

活动地毯应根据地毯的尺寸,在房间内弹出定位网格线。

(3)地毯剪裁:根据放线定位的数据,剪裁出地毯,长度应比房间长度大20mm。

(4)钉倒刺板条:沿房间四周踢脚边缘,将倒刺板条牢固钉在地面基层上,倒刺板条应距踢脚8~10mm。

(5)铺衬垫:将衬垫采用点粘法粘在地面基层上,要离开倒刺板10mm左右。


(6)铺设地毯:先将地毯的一条长边固定在倒刺板上,毛边掩到踢脚板下,用地毯撑子拉伸地毯,直到拉平为止;然后将另一端固定在另一边的倒刺板上,掩好毛边到踢脚板下。

一个方向拉伸完,再进行另一个方向的拉伸,直到四个边都固定在倒刺板上。

在边长较长的时候,应多人同时操作,拉伸完毕时应确保地毯的图案无扭曲变形。

(7)铺活动地毯时应先在房间中间按照十字线铺设十字控制块,之后按照十字控制块向四周铺设。

大面积铺贴时应分段、分部位铺贴。

如设计有图案要求时,应按照设计图案弹出准确分格线,并做好标记,防止差错。

(8)当地毯需要接长时,应采用缝合或烫带粘结(无衬垫时)的方式,缝合应在铺设前完成,烫带粘结应在铺设的过程中进行,接缝处应与周边无明显差异。

(9)细部收口:地毯与其他地面材料交接处和门口等部位,应用收口条做收口处理。

4 质量标准
4.1 主控项目
(1)地毯应符合9.23.4.2的要求。

(2)地毯表面应平服、拼缝处缝合粘贴牢固、严密平整、图案吻合。

(3)检验方法:同GB 50209—2002。

4.2 一般项目
(1)地毯面层不应起鼓、起皱、翘边、卷边、显拼缝和露线,无毛边,绒面毛顺光一致,毯面干净,元污染和损伤。

(2)地毯同其他面层连接处、收口处和墙边、柱子周围应顺直、压紧。

(3)地毯面层的允许偏差应符合GB 50209—2002中表6.1.8的规定。

(4)检验方法:同GB 50209—2002的检验方法及其中表6.1.8的规定相同。

5 注意事项
5.1 作业环境
应连续进行,尽快完成。

周边环境应干燥、无尘。

室内已处于竣工交验结束。

5.2 地毯起皱、不平
(1)基层不平整或地毯受潮后出现胀缩;
(2)地毯未牢固固定在倒刺板上,或倒刺板不牢固;
(3)未将毯面完全拉伸至神平,铺毯时两侧用力不均或粘结不牢。

5.3 毯面不洁净
(1)铺设时刷胶将毯面污染;
(2)地毯铺完后来做有效的成品保护,受到外界污染。

5.4 接缝明显
缝合或粘合时未将毯面绒毛持顺,或是绒毛朝向不一致,地毯裁割时尺寸有偏差或不顺直。

5.5 图案扭曲变形
拉伸地毯时,各点的力度不均匀,或不是同时作业造成图案扭曲变形。

5.6 不合格
凡检验不合格的部位,均应返修或返工纠正,并制定纠正措施,防止再次发生。

6 成品保护
(1)地毯进场应尽量随进随铺,库存时要防潮、防雨、防踩踏和重压。

(2)铺设时和铺设完毕应及时清理毯头、倒刺板条段、钉子等散落物,严格防止将其铺入毯下。

(3)地毯面层完工后应将房间关门上锁,避免受污染破坏。

(4)后续工程在地毯面层上需要上人时,必须带鞋套或者是专用鞋,严禁在地毯面上进行其他各种施工操作。

7 安全环境保护措施
(1)地毯、胶粘剂应单独存放,使用过层应远离明火区域。

材料存放、施工区域应配备必要的消防器材。

(2)胶粘剂、水性处理剂、稀释剂和溶剂等使用后,应及时封闭存放,废料和包装物应及时清出室内。

(3)胶粘剂应符合国家环境保护标准要求,严禁使用非环保型产品。

(4)废弃物应按环保要求分类堆放及回收。

8 质量记录
(1)地毯材质合格证明文件及性能检测报告。

(2)胶粘剂合格证明文件及性能试验报告。

(3)地毯面层分项工程质量验收评定记录。
