板材隔墙工程施工工艺流程
10.11.28板材隔墙工程施工工艺

10 板材隔墙工程施工工艺标准10.1 总则10.1.1 为加强建筑工程施工过程管理,确保板材隔墙工程施工质量符合国家施工质量验收规范的要求,制定本标准。
10.1.2 本标准适用于复合轻质墙板、石膏空心板、预制或现制的钢丝网水泥板等板材隔墙工程的施工。
10.1.3 板材隔墙工程施工必须采用工艺标准进行过程控制。
10.1.4 本标准是施工操作和过程控制的依据。
采用本标准进行施工控制时,应在施工方案中明确。
10.2 术语10.2.1 基层直接承受装饰装修施工的面层。
10.2.2 基体建筑物的主体结构或围护结构。
10.2.3 人造木板以植物纤维为原料,经机械加工分离成各种形状的单元材料,再以组合加入胶粘剂压制而成的板材,包括胶合板、纤维板、刨花板等。
10.2.4 游离甲醛含量在穿孔法的测试条件下,材料单位质量中含有游离甲醛的量。
10.3 基本规定10.3.1 承担建筑装饰装修工程施工的单位应具备相应的资质。
施工现场质量管理应有相应的施工技术标准,健全的质量、安全管103理体系、施工质量检验制度。
10.3.2 所有材料进场时应对品种、规格、外观和尺寸进行验收。
材料包装应完好,应有产品合格证书、中文说明书及相关性能的检测报告;进口产品应按规定进行商品检验。
10.3.3 板材隔墙工程施工时应具备施工图、设计说明以及其他设计文件。
10.3.4 板材隔墙与顶棚和其他墙体的交接处应采取防开裂措施。
10.3.5 民用建筑轻质隔墙工程的隔声性能应符合现行国家标准《民用建筑隔声设计规范》(GBJ118)的规定。
10.3.6 板材隔墙工程应对下列隐蔽工程项目进行验收:1.预埋件或拉结筋。
2 .填充材料的设置。
10.3.7 板材隔墙工程施工前应有主要材料的样板或做样板间(件),并应经有关各方确认。
10.3.8 板材隔墙工程应在基体或基层的质量验收合格后施工。
对既有建筑进行装饰装修前,应对基层进行处理并达到《建筑装饰装修工程质量验收规范》(GB50210)的要求。

隔墙工程施工工序

隔墙工程施工工序隔墙工程是建筑施工中的一项重要工序,它通过设置隔墙来划分室内空间,提供隐蔽管线和增强防火性能。
以下是隔墙工程施工的常见工序。
1. 设计和测量在进行隔墙工程施工前,首先需要由专业设计师进行设计,并进行详细测量,确定准确的尺寸和位置。
设计师会根据建筑要求和功能需求,确定隔墙高度、长度和墙体厚度等参数。
2. 墙体布线根据设计和测量结果,施工人员可以根据标准布局线设置隔墙的位置。
墙体布线需要使用专业的测量工具和辅助设备,确保墙体的垂直度和水平度。
3. 墙体打底隔墙施工的第一步是进行墙体打底。
一般情况下,墙体打底使用的材料是砖块或轻质砖。
施工人员将砖块按照设计要求依次砌筑,使用水泥砂浆进行粘接和固定。
4. 墙体顶部处理隔墙的顶部需要进行处理以确保墙体的完整性和美观性。
根据设计要求,可以选择不同的处理方式,例如使用石膏板、木质饰面等。
5. 墙体保温为了提高隔墙的保温性能,可以在墙体内部安装保温材料。
常见的保温材料包括聚苯板、岩棉板等。
施工人员需要将保温材料剪裁成适当尺寸,并用粘结剂将其固定在墙体内部。
6. 粉刷和装饰隔墙施工完成后,可以进行粉刷和装饰工作。
施工人员会根据设计要求选择适当的涂料和材料进行粉刷和装饰,以增加隔墙的美观性和功能性。
7. 维护和验收一旦隔墙工程施工完成,维护和验收工作就变得十分重要。
施工人员需要仔细检查隔墙的质量和完整性,并做好必要的维护工作。
随后,建筑师或相关部门会进行验收,并对隔墙的质量进行评估。
隔墙工程施工工序的顺序和操作流程可能会因具体的项目要求而有所不同。
然而,以上所述的工序是较为常见和基础的流程,可以作为参考。
施工人员在进行隔墙工程施工时,需要严格按照标准操作,确保施工质量和安全。
隔墙的质量和稳固性对于整体建筑的结构和使用效果起到至关重要的作用。
外墙装饰板材工程施工方案

外墙装饰板材工程施工方案一、施工前的准备工作1. 准备相关施工文件:施工图纸、设计说明、合同文件等;2. 确定施工队伍:组建施工队伍,并分别确定各施工人员的具体工作任务;3. 确定施工场地:选择合适的施工场地,确保施工现场的安全和顺利进行;4. 准备施工设备与材料:准备所需的施工设备、材料和工具,并确保其质量和数量满足施工需要。
二、外墙装饰板材施工工艺和方法1. 外墙装饰板材安装前的准备工作(1)清理外墙表面:清理外墙表面,去除杂物和附着物,确保表面平整、干净;(2)做好基层处理:对墙体进行基层处理,包括找平、抹灰等,以保证安装板材的平整度和牢固度;(3)必要的防护措施:对施工现场进行必要的封闭和安全防护,确保工人安全;2. 外墙装饰板材的安装工艺(1)确定安装位置:按照施工图纸确定板材的安装位置,标示出各板材的尺寸和安装位置,保证安装的准确性;(2)粘接和固定:选择适当的粘接材料,对板材进行粘接和固定,确保板材的牢固性和平整度;(3)拼接和接缝处理:对板材进行拼接和接缝处理,确保整体效果的美观和完整;(4)涂装和防护:对板材进行涂刷或喷涂,以保护板材的表面,延长使用寿命。
三、外墙装饰板材施工的注意事项1. 施工过程中的施工质量控制:严格按照规范和要求进行施工,确保施工质量;2. 施工现场的安全与保护:施工现场的安全防护工作要到位,保证施工人员和周围居民的安全;3. 施工进度的控制:合理安排施工进度,确保按照计划完成施工任务;4. 施工中的协调与配合:各施工人员之间要密切配合,共同完成施工任务;5. 施工后的清理与整理:施工完成后,对施工现场进行清理和整理,保持施工场地的整洁。
四、质量验收与保证1. 施工质量验收:对施工完成的外墙装饰板材进行验收,确保施工质量符合设计要求和规范要求;2. 施工保修与保障:对施工完成的外墙装饰板材给予一定期限的保修和保障,确保施工质量的持久稳定。
以上即是外墙装饰板材工程施工方案的内容,希望能对施工过程中的各项工作提供一定的指导和帮助。

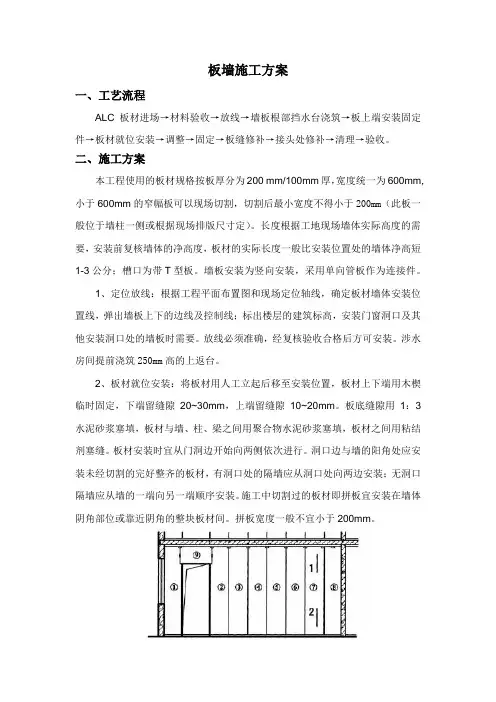

板墙施工方案

板墙施工方案一、工艺流程ALC板材进场→材料验收→放线→墙板根部挡水台浇筑→板上端安装固定件→板材就位安装→调整→固定→板缝修补→接头处修补→清理→验收。
二、施工方案本工程使用的板材规格按板厚分为200 mm/100mm厚,宽度统一为600mm,小于600mm的窄幅板可以现场切割,切割后最小宽度不得小于200mm(此板一般位于墙柱一侧或根据现场排版尺寸定)。
长度根据工地现场墙体实际高度的需要,安装前复核墙体的净高度,板材的实际长度一般比安装位置处的墙体净高短1-3公分;槽口为带T型板。
墙板安装为竖向安装,采用单向管板作为连接件。
1、定位放线:根据工程平面布置图和现场定位轴线,确定板材墙体安装位置线,弹出墙板上下的边线及控制线;标出楼层的建筑标高,安装门窗洞口及其他安装洞口处的墙板时需要。
放线必须准确,经复核验收合格后方可安装。
涉水房间提前浇筑250mm高的上返台。
2、板材就位安装:将板材用人工立起后移至安装位置,板材上下端用木楔临时固定,下端留缝隙20~30mm,上端留缝隙10~20mm。
板底缝隙用1:3水泥砂浆塞填,板材与墙、柱、梁之间用聚合物水泥砂浆塞填,板材之间用粘结剂塞缝。
板材安装时宜从门洞边开始向两侧依次进行。
洞口边与墙的阳角处应安装未经切割的完好整齐的板材,有洞口处的隔墙应从洞口处向两边安装;无洞口隔墙应从墙的一端向另一端顺序安装。
施工中切割过的板材即拼板宜安装在墙体阴角部位或靠近阴角的整块板材间。
拼板宽度一般不宜小于200mm。
3、垂直度、平整度调整:用2m靠尺检查墙体平整度,用线锤和2m靠尺吊垂直度,用橡皮锤敲打上下端木楔调整板材直至合格为止,校正好后固定配件。
4、板材固定:板材就位后,按照弹好的墙体位置线安装单向管板,每块板板顶一只卡件用射钉与砼连接(板高大于4m时底上各一只连接件)。
5、板缝处理:板材下端与楼面处缝隙用1:3水泥砂浆嵌填密实,板材上端与梁底缝隙用聚合物砂浆嵌填密实,上下端塞缝定位木楔应在砂浆结硬后取出,且填补同质砂浆。

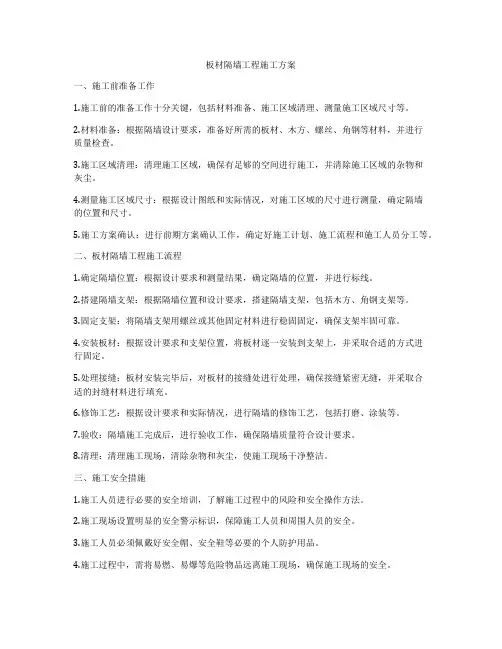

板材隔墙工程施工方案

板材隔墙工程施工方案一、施工前准备工作1.施工前的准备工作十分关键,包括材料准备、施工区域清理、测量施工区域尺寸等。
2.材料准备:根据隔墙设计要求,准备好所需的板材、木方、螺丝、角钢等材料,并进行质量检查。
3.施工区域清理:清理施工区域,确保有足够的空间进行施工,并清除施工区域的杂物和灰尘。
4.测量施工区域尺寸:根据设计图纸和实际情况,对施工区域的尺寸进行测量,确定隔墙的位置和尺寸。
5.施工方案确认:进行前期方案确认工作,确定好施工计划、施工流程和施工人员分工等。
二、板材隔墙工程施工流程1.确定隔墙位置:根据设计要求和测量结果,确定隔墙的位置,并进行标线。
2.搭建隔墙支架:根据隔墙位置和设计要求,搭建隔墙支架,包括木方、角钢支架等。
3.固定支架:将隔墙支架用螺丝或其他固定材料进行稳固固定,确保支架牢固可靠。
4.安装板材:根据设计要求和支架位置,将板材逐一安装到支架上,并采取合适的方式进行固定。
5.处理接缝:板材安装完毕后,对板材的接缝处进行处理,确保接缝紧密无缝,并采取合适的封缝材料进行填充。
6.修饰工艺:根据设计要求和实际情况,进行隔墙的修饰工艺,包括打磨、涂装等。
7.验收:隔墙施工完成后,进行验收工作,确保隔墙质量符合设计要求。
8.清理:清理施工现场,清除杂物和灰尘,使施工现场干净整洁。
三、施工安全措施1.施工人员进行必要的安全培训,了解施工过程中的风险和安全操作方法。
2.施工现场设置明显的安全警示标识,保障施工人员和周围人员的安全。
3.施工人员必须佩戴好安全帽、安全鞋等必要的个人防护用品。
4.施工过程中,需将易燃、易爆等危险物品远离施工现场,确保施工现场的安全。
5.定期进行施工现场安全检查,及时排除安全隐患。
四、施工质量控制1.严格按照设计图纸和施工方案进行施工,确保隔墙的尺寸、位置和板材质量符合设计要求。
2.施工过程中,做好临时支撑和固定工作,防止隔墙材料倒塌或移位。
3.施工人员应严格按照操作规程进行操作,避免因施工操作不当导致隔墙出现质量问题。
轻钢龙骨木工板隔墙施工方案

轻钢龙骨木工板隔墙施工方案一、工程概况隔墙工程是在建筑物的室内空间中,为了满足功能性和美观性的需要,将房间进行分隔而设立的墙体结构,起到隔音、隔热、遮蔽等功能。
本方案是采用轻钢龙骨和木工板材作为隔墙结构的材料,具有结构轻巧、施工速度快、强度高和易于装饰等优点。
二、施工工艺1.确定工程范围和要求,理清隔墙的位置和高度,并进行标线。
2.安装轻钢龙骨:(1)根据设计图纸要求,进行龙骨的数量计算和布置规划。
(2)在地面上打好位置及高度标示线,根据标识线安装U型轻钢龙骨。
(3)将U型轻钢龙骨垂直放置在地面上,并用地脚螺栓或电钻固定好。
(4)根据需要,在U型轻钢龙骨上安装C型轻钢龙骨,用自攻螺丝固定。
3.安装木工板材:(2)根据设计要求,将木工板材插入C型轻钢龙骨的槽口中。
(3)用自攻螺丝将木工板材与轻钢龙骨固定牢固。
(4)将木工板材按设计要求拼接在一起,确保接缝处平整。
4.加强隔墙结构:(1)根据设计要求,在隔墙两侧的C型轻钢龙骨上安装L型或U型钢件。
(2)用螺栓或自攻螺丝将L型或U型钢件固定在C型轻钢龙骨上。
(3)在隔墙的上部和底部安装横托件,用螺栓或自攻螺丝固定。
5.掩盖木工板材接缝:(1)用专用的木工胶将木工板材的接缝处进行填充,并打磨至表面平整。
(2)将木工板材的表面进行打磨处理,使其光滑。
三、施工注意事项1.在进行隔墙施工之前,需要对施工现场进行清理和防尘处理,确保施工环境整洁。
2.施工时应注意测量和标线的准确性,确保隔墙位置和高度的准确性。
3.安装轻钢龙骨时,应注意固定螺栓和自攻螺丝的紧固力度,确保龙骨牢固。
4.安装木工板材时,要注意木工板材的选择和尺寸的准确裁剪,确保木工板材的安装平整。
5.加强隔墙结构时,要注意选择合适的钢件进行固定,确保隔墙结构的稳定性。
6.在木工板材接缝处进行填充和打磨时,要注意使用专用的木工胶和工具,确保接缝处的平整和光滑。
为了保证施工质量和安全,建议由专业的施工队伍进行施工,并根据具体项目情况进行详细施工方案的编制。
板材隔墙工程施工方案

板材隔墙工程施工方案一、项目概况本工程为板材隔墙工程,主要包括板材隔墙的设计、材料采购、施工过程、验收及后期维护等内容。
板材隔墙是一种常见的室内隔墙结构,在建筑施工中应用广泛。
二、工程设计1. 设计原则板材隔墙在设计时需根据建筑结构、使用要求、风险评估等因素,确定隔墙的材料、结构形式、防火性能等要求。
设计时需充分考虑隔墙的承重性能、隔声性能、防火性能等要求。
2. 材料选择隔墙的材料主要包括板材、龙骨、隔音材料等。
板材可以选择石膏板、纤维板、水泥板等,龙骨可以选择木龙骨、钢龙骨等,隔音材料可以选择岩棉、泡沫等。
在选择材料时需根据具体情况进行综合考虑,确保隔墙的质量和性能。
3. 结构形式板材隔墙的结构形式主要包括单层隔墙、双层隔墙等。
在确定结构形式时需根据实际情况进行综合考虑,确保隔墙的稳固性和安全性。
4. 防火性能板材隔墙的防火性能是施工过程中必须要考虑的一个重要因素。
在设计时需根据建筑的防火要求确定隔墙的防火等级,并选用符合要求的材料,确保隔墙的防火性能达到标准要求。
三、材料采购1. 板材采购板材的采购主要包括石膏板、纤维板、水泥板等。
在采购板材时需注意材料的质量、规格、厚度等要求,确保板材的质量达标。
2. 龙骨采购龙骨的采购主要包括木龙骨、钢龙骨等。
在采购龙骨时需注意龙骨的材质、规格、强度等要求,确保龙骨的质量达标。
3. 隔音材料采购隔音材料的采购主要包括岩棉、泡沫等。
在采购隔音材料时需注意材料的吸音系数、密度等要求,确保隔音效果良好。
四、施工过程1. 安全防护施工前需对现场进行安全检查,确保施工现场的安全。
施工人员需佩戴好安全帽、安全鞋等防护用具,遵守现场作业规定,确保施工过程中的安全。
2. 龙骨安装先根据设计要求安装龙骨,确定隔墙的位置和尺寸。
龙骨安装时需保证水平和垂直度,确保隔墙的稳固性。
3. 板材安装将板材与龙骨进行配合安装,确保板材与龙骨之间的连接紧密。
板材安装时需保证板材的平整度和垂直度,确保隔墙的美观性和稳定性。
石膏板隔断墙施工主要施工方法

石膏板隔断墙施工主要施工方法前言背景墙以炳漆画的形式展现出一、石膏板隔断墙施工1、施工工艺:弹线→安装沿顶龙骨、沿地龙骨→安装竖龙骨→竖龙骨开口面安装支撑卡→安装横撑龙骨→安装洞口边附加龙骨→水电施工→龙骨调整→隐蔽验收→立一面隔墙板→线管穿线→立另一面隔墙板→检查2、石膏板龙骨为轻钢龙骨,龙骨有沿顶龙骨、沿地龙骨、竖龙骨、横撑龙骨、龙骨支撑卡。
竖向龙骨间距按设计要求。
隔墙最大高度大开间为5000,小开间8000,高度超过规定高度时,适当减小竖龙骨间距。
板材可横铺或纵铺,但板材周边必须落在龙骨上且墙体两面板缝要求错缝处理,以增强其隔声、防火性能。
板材间留5mm接缝,采用暗缝连接。
3、隔墙骨架与四周主体结构固定形式为膨胀螺栓,沿顶、沿地龙骨固定点的水平间距≤800mm,靠墙竖龙骨固定点的垂直间距≤1000mm。
竖向龙骨开口面支撑卡间距为400-600mm。
4、当龙骨框架安装完毕后,进行隐蔽验收,检查龙骨框架的尺寸和垂直度以及结构的有关设施,合格后再安装面板。
5、面板用自攻螺钉固定于龙骨上,固定顺序为:由每件板的中部开始向长边及短边固定,螺钉距板边15mm,螺钉中距为200-300mm,螺钉就位后,螺钉尾应沉入板面深度不超过1mm,并要求钉头长度以穿透板面和轻钢龙骨框架厚度8mm以上,并保证板材与龙骨结合牢固。
6、板材与龙骨每个螺钉固定位置须先做预钻孔,孔径要比螺钉直径小1mm。
板面钉头需做防锈和抹灰处理。
7、有防水要求时,隔墙龙骨安装前,下部需做与踢脚同高的砼导墙,砼标号为C20,并在板的两面及周边涂刷防水涂料。
墙上开洞口时,要在洞口四边增加加强龙骨。
二、粉饰板墙面施工1、材料要求:(1)装饰面板的品种、规格、材质等级,应符合设计图纸要求的规定。
(2)龙骨料一般用红松烘干料,含水率不大于12%,材质不得有腐朽、节疤、劈裂、扭曲等缺陷,并预先经防腐处理。
(3)衬板选用木工板。
(4)装饰面板。
(5)辅料:粘贴剂、防腐剂、乳胶、氟化钠、钉子;小电动台锯、小电动台刨、手电钻、木刨子、大中小槽刨、木锯、细齿刀锯、斧子、锤子、平铲、冲子、螺丝刀、方尺、割角尺、小钢尺、靠尺板、线坠、墨斗等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
原因:
1)板头不正,或采用下楔法施工 2)与结构粘结不牢,出现缝隙;
2)安装方法不对等。
预防: 1)合理选择板材;
3)在预制楼板上,没有做好凿毛和清洁 工作;
4)填塞的细石砼坍落度大。 预防: 1)切锯板材时,一定要找方正 2)隔墙下大楼板的光滑表面必须凿毛; 3)用细石砼填实。 5)讲究粘结顺序。
板材隔墙工程质量通病与防治
4、墙面抹灰面层开裂、空鼓: 5、板下端细石混凝土捻塞不密 现象: 实 隔墙抹灰后,过一段时间墙面出现开 现象:板下端细石混凝土捻塞不 裂,空鼓;与板顶交接处粘结不好, 密实,有蜂窝、麻面等 出现裂缝 原因: 原因: 1)板底部未清理干净; 1)基层不平整,抹灰厚度不匀; 2)细石砼坍落度太大,捣固不 2)温度变化及风干引起裂缝; 密实,板下端未抹严。 3)抹灰后管线穿墙凿洞,墙体受到 预防: 剧烈冲击振动。 1)清理板底垃圾; 4)砂浆配合比不当; 2)板下应采用C20干硬性细石砼, 5)板条规格尺寸过大或过小,材质 坍落度控制在0~20mm为宜, 不好; 并应在一侧支模,以利于捣 6)养护过程中,被碰撞破坏;7)每 固密实。 遍抹灰间隔控制不好 预防:根据以上原因制定预防措施
3.立墙板:
(1)沿隔墙位置边线设置墙板定位临
时木方,上方木可直接压线顶在上部结构底面, 下方木可离楼地面约lOOmm左右,上下方木 之间每隔1.5m左右立支撑方木,并用木 楔将下方木与支撑方木之间楔紧. (2)安装顺序:有洞口时,从门洞口处 向两侧依次进行;当无门洞时,从一端向另一 端顺序安装。 (3)将板的顶面和侧面用钢丝刷清除 干净
1—钢丝骨架;2—保温心材;3—抹面砂浆
泰柏板隔墙施工
工艺流程:
墙位放线
安装泰柏板
板缝处理
墙面抹灰
泰柏板隔墙施工 施工流程:
1.墙位放线:按施工图在楼地面、墙
顶和墙面上弹出水平 线和竖向垂直线,以 控制泰柏板和门窗安 装的位置和固定点。
泰柏板隔墙施工
2.安装泰柏板
(1)泰柏板与墙体的连接:在地面以上 500mm处用电钻打孔,打入直径8—12mm的膨胀 螺栓以固定u码,然 后把板材在u码内立 起。
4.嵌缝处理
石膏空心条板隔墙施工
5.做饰面
一般居室墙面:腻子刮平→打磨刮第二道腻
子→打磨→饰面层(油漆或壁纸墙布) 防潮要求较高的墙面:找平打磨后需刷 防潮涂料。
泰柏板隔墙施工
泰柏墙板是由14号高强镀锌低碳钢丝焊接而
成的三维钢丝网骨架和高热阻、自熄性聚苯乙烯泡沫 塑料芯料组成,两面喷涂20—31.5mm的水泥砂浆。 泰柏板具有轻质、高强、 防火、防水、隔声、保温、隔 热等优良的物理性能。除以上 优点外,它还具有优良的可加 工性能。 适用于高度小于3.05m、 门窗宽度小于1.22m的非承重 内隔墙,也可使用与屋面及 外墙。
泰柏板
轻质石膏空心板
玻璃纤维增强水泥条板
钢丝网增强水泥条板
条 状 隔 墙 板
施工机具工具与材料
机具 :冲击钻、电动螺钉旋具、砂浆搅拌机、
电焊机、气动钳、气泵。
工具:螺丝刀、锤子、斧头、锯子、刨子、
水平尺、吊线坠、墨斗、钢直尺、塞尺、腻 子刀、靠尺。
材料:板材、水泥、木楔、石膏、螺钉、木
砖、胶粘剂等等。。
冲击钻 电动螺丝刀
电焊机
气泵
锯子
刨子
斧头
手动电锯
锤子
钢尺
水平尺
靠尺
塞尺
石膏空心条板隔墙施工
石膏空心条板是以建筑石膏为主要
原料,掺加适量的粉煤灰、水泥和增强纤维 制浆拌和、浇注成型、抽芯、干燥等工艺制 成的轻质板材。具 有 质量轻、强度高、 隔热、隔声、防火 等性能,可钉、锯、 刨、钻等加工,施 工简便。建筑装饰中 应用较多的类型。
石膏空心条板隔墙施工
工艺流程:
基层处理
墙位放线
立墙板
嵌缝
做饰面
石膏空心条板隔墙施工
施工流程:
1.基层处理:检查墙体平整、牢固、楼
地面凿毛,并清扫干净,用水湿润。
2.墙位放线:按施工
图在楼地面、墙顶和墙面 上弹出水平线和竖向垂直 线,以控制石膏板和门窗 安装的位置和固定点。
石膏空心条板隔墙施工
泰柏板隔墙施工
4.墙面抹灰
抹灰前先检查安装质量,合格后进行。
水泥要选用强度等级在42.5MPa的普通硅酸盐水泥,
要选用中砂。 分两层:第一层约10mm,用1:2.5的水泥砂浆打 底湿养护48h后抹第二层厚8—12mm。 水电设备的安装,按管线和开关位置将泰柏板上 局部钢丝剪断,把线管和开关盒埋入墙内,管线 处用之字条将网补齐,开关盒上下各增放直径为 6mm的钢筋与网固定,最后用c25素混凝土将洞堵 实。
轻 质 隔 墙 工 程 施 工
1 .骨架隔墙施工 2 .板材隔墙施工 3 .砌块式隔墙施工 4 .玻璃隔墙与隔断施工
板材隔墙
单板高度相当于房间净高,不依靠骨架 直接配置而成的隔墙。
板 材 隔 墙 施 工 分 类
玻璃纤维增强水泥条板 玻璃纤维增强石膏空心条板 钢丝(钢丝网)增强水泥条板 复合夹芯轻质条板 泰柏板及各种面层的蜂窝板等 等。
泰柏板隔墙
隔墙罩面后效果
板 材 隔 墙 工 程 的 质 量验收
板材隔墙工程质Hale Waihona Puke 通病与防治1、墙面不平整:
现象:板材接缝处高度不平,凹凸偏 差超出允许范围,缝宽不一致 、立柱倾斜等。 原因: 1)板材厚度不一致和翘曲变形
2、墙板与结构连接不牢:
现象:墙板与楼顶板、外墙板或柱、底 面局部连接不牢,出现缝隙。
石膏空心条板隔墙施工
(4)在板的顶面和侧面涂抹一层胶粘剂(108胶 水泥砂浆),厚约3mm。然后将板立于预定位置, 用橇棍将板撬起,使板顶与上部结构底面粘紧;板 的一侧与主体结构或已安装好的另一块墙板粘紧, 并在板下用木楔楔紧。板与板拼接时要以挤出砂浆 为宜,缝宽不得大于5mm。挤出的砂浆应及时清理 干净。
2)安装时应采用简易支架;
3)安装前应在顶板、墙上和地面上 弹出墙板位置线;
4)条板切割应平整垂直。
板材隔墙工程质量通病与防治
3、门框固定不牢: 现象:门窗安装后不久即出现松动或 灰缝脱落现象,门框松动脱开 原因:板端凹槽杂物未清理干净,板 槽内粘结材料下坠;采取后塞口时 预留门洞口过大;水泥砂浆勾缝不 实 预防: 1)门框安装前,应将槽内杂物、浮 砂清理干净; 2)将后塞口做法改为随立板随立口 的工艺 3)确保预留口的大小误差在允许范 围内; 4)门框塞灰和抹粘结砂浆后,减少墙 体振动 4、板缝开裂: 现象:在相邻两块板的接缝处,有 时会出现两道纵向断续的发丝裂 缝 原因: 1)勾缝材料选用不当; 2)隔墙板设计构造尺寸及生产尺寸 不当; 预防: 1)不同板材采用不同的粘结剂; 2)勾缝材料必须与板材本身成分相 同 3)板缝用板材相同的材料堵缝。 4)提高施工精度; 5)确保隔墙板生产尺寸和合理设计
条板安装示意1
石膏空心条板隔墙施工
(5)在板下填塞l:2水泥砂浆或细石混凝土。待砂浆或细 石混凝土凝固具有一定强度后,应将木楔撤除,再 用细石混凝土堵严木楔孔,每块墙板安装后,应用 靠尺检查墙面垂直和平整情况。
石膏空心条板隔墙施工
(6)安装门窗框。先预留门窗洞口后安门
窗框 钢门窗与门窗框板中的预埋件焊接。 木门窗用L型连接件连接,一边用木螺 钉与防腐 木转连接,另一端与门窗框板中 的预埋件焊接。 门窗框与门窗框板之间缝隙不宜超过 3mm,用胶粘剂嵌缝。
泰柏板隔墙施工
墙板转角即阴阳
角部位均应设加强网, 一般阳角用通长角 网,阴角用蝴蝶 网,通过箍码 (箍距150)将其 连接牢固。
泰柏板隔墙施工
泰柏墙板与顶部的连接
泰柏墙板与地板的连接
泰柏板隔墙施工
泰柏板隔墙施工
3.板缝处理
墙板与墙板拼缝两 侧,必须用平连接网 或之字条进行覆盖、 补强,然后用箍码 (箍距150mm)把平 连接网或之字条同横 向钢丝连接。
