炼油厂拆除工程施工方案.docx

合集下载

加油站拆除施工方案(范本)

加油站拆除施工方案(范本)

**加油站拆除施工方案编制人:审核人:批准人:编制单位:编制时间:年月日目录一、编制说明 (3)1、说明 (3)2、编制依据 (3)二、工程概况 (3)1、工程简介 (3)2、工程特点 (3)三、施工技术方案 (4)1、施工工艺方案 (4)2、施工步骤 (4)四、施工部署 (5)1、施工总体目标 (5)2、施工组织机构 (5)3、人力资源计划 (5)4、施工机具设备计划 (5)5、施工进度计划 (6)五、安全措施 (6)1、施工安全保证措施 (6)2、环境保护措施 (7)3、健康保证措施 (9)4、事故应急预案 (10)一、编制说明1、说明本施工方案是我公司针对中石化湖南石油分公司加油站油罐区,油罐、透气管线、卸油管线改造工程之相应土石方开挖施工编制的技术文件。

2、编制依据1) 中石化湖南石油分公司加油站现场普遍实际情况;2) 《石油化工施工安全技术规程》SH3505—1999;3) 公司承建类似工程的施工经验。

二、工程概况1、工程简介因加油站拆迁改造需要,需对油罐区,油罐、透气管线、卸油管线进行拆除,故需对油罐人孔井、油罐防火堤进行拆除工程,并开挖拆除上述埋地管线及油罐。

现有油罐人孔井及防火堤一般为水泥砂浆砌砖结构;油罐区地面为回填土,部分加油站的油罐区地面为8~12cm厚的混凝土地面。

2、工程特点1)本工程施工,为旧加油站改造,防火防爆工作是安全工作的重点。

2)罐区地下埋设有油罐。

油罐内储存有易燃易爆物品————汽油、柴油,罐区土方可能因长期运行油品渗漏而含油。

3)油罐、管线埋于地下,完好状况不明,并埋设有地下接地网络,地下情况复杂。

三、施工技术方案1、施工工艺方案:根据本工程施工特点,为避免施工产生火花等引起火灾爆炸等安全事故,本工程不使用挖掘机等大型机械设备施工,全部采用人工开挖。

2、施工步骤施工准备→构筑物拆除→旧管线开挖拆除→新管沟开挖(1)、施工准备1) 人材机准备:施工所需的施工人员、施工机具进场。

加油站拆除施工方案

加油站拆除施工方案

拆除工程专项施工方案报审表工程名称:XX加油站改建工程XX加油站改建工程拆除工程专项施工方案编制人:审核人:审批人:新疆中油油田建设开发有限责任公司年月日目录一、编制说明 (4)1、说明 (4)2、编制依据 (4)二、工程概况 (4)1、工程简介 (4)2、工程特点 (4)三、施工技术方案 (5)1、施工工艺方案 (5)2、施工步骤 (5)3、施工准备 (13)4、构筑物拆除 (14)四、施工部署 (16)1、施工总体目标 (16)2、施工组织机构 (16)3、人力资源计划 (16)4、施工机具设备计划 (16)5、施工进度计划 (17)五、HSE保证措施 (17)1、HSE方针及目标 (17)2、HSE管理组织机构及保证体系 (17)3、施工安全保证措施 (18)4、环境保护措施 (20)5、健康保证措施 (20)6、事故应急预案 (22)一、编制说明1、说明本施工方案是我公司针对XX加油站改建工程对罐区,油罐、透气管线、卸油管线、输油管线拆除工程施工编制的技术文件。

2、编制依据1) 《石油化工施工安全技术规程》SH3505;2) 公司承建类似工程的施工经验;二、工程概况1、工程简介因加油站改造需要,需对原罐区,工艺管线、卸油管线、部分地坪进行拆除。

现有油罐区地面为回填沙及铺设的花砖,加油站的场区地面为混凝土地面。

2、工程特点1)本工程施工,为拆除原罐区及工艺管线等,防火防爆工作是安全工作的重点。

原罐区地下内有电气零管线路,需按要求规范进行拆除。

2)罐区地下埋设有油罐。

油罐内储存有易燃易爆物品————汽油、柴油,罐区土方可能因长期运行油品渗漏而含油。

3)油罐、管线埋于地下,完好状况不明,并埋设有地下接地网络,地下情况复杂。

三、施工技术方案1、施工工艺方案:根据本工程施工特点,为避免施工产生火花等引起火灾爆炸等安全事故,先对本工程的原加油机及加油机管线进行拆除,然后再对旧罐区进行逐步拆除,在存在地下情况不明时,不使用挖掘机等大型机械设备施工,全部采用人工开挖。

加油站拆除部分施工方案

加油站拆除部分施工方案

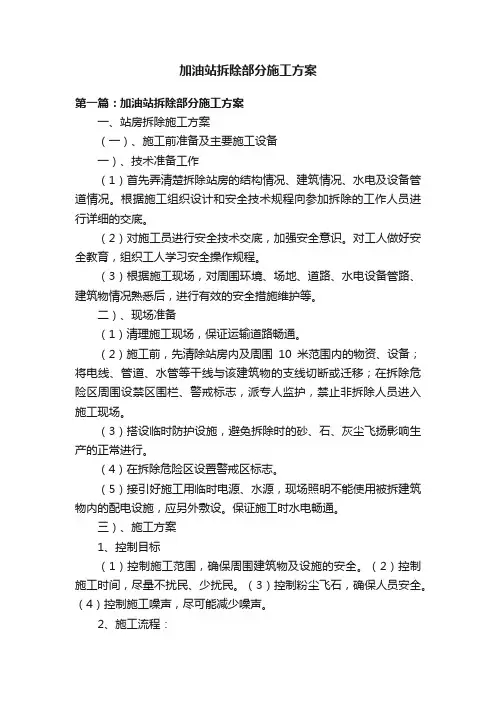

加油站拆除部分施工方案第一篇:加油站拆除部分施工方案一、站房拆除施工方案(一)、施工前准备及主要施工设备一)、技术准备工作(1)首先弄清楚拆除站房的结构情况、建筑情况、水电及设备管道情况。

根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底。

(2)对施工员进行安全技术交底,加强安全意识。

对工人做好安全教育,组织工人学习安全操作规程。

(3)根据施工现场,对周围环境、场地、道路、水电设备管路、建筑物情况熟悉后,进行有效的安全措施维护等。

二)、现场准备(1)清理施工现场,保证运输道路畅通。

(2)施工前,先清除站房内及周围10米范围内的物资、设备;将电线、管道、水管等干线与该建筑物的支线切断或迁移;在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场。

(3)搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行。

(4)在拆除危险区设置警戒区标志。

(5)接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设。

保证施工时水电畅通。

三)、施工方案1、控制目标(1)控制施工范围,确保周围建筑物及设施的安全。

(2)控制施工时间,尽量不扰民、少扰民。

(3)控制粉尘飞石,确保人员安全。

(4)控制施工噪声,尽可能减少噪声。

2、施工流程:周边维护→清拆管线→拆除门窗→拆除屋面→破碎拆除砖墙→破碎混凝土结构→回收有价废物四)施工组织(1)在甲方的支持下,做好群众工作,争取周边业主的配合,派专人做好周边警戒工作。

(2)按方案的程序安排,首先清拆原有管线。

瓦屋面采用人工拆除,砖墙体采用机械配合人工拆除。

划分区域,每排、每间、逐间进行拆除。

(3)拆除瓦屋屋面采用人工拆除。

严格控制飞石、响声、冲击波。

采用湿水除尘,减少声响及冲击波,确保不扰民。

五)、机械材料设备的准备(施工机械计划表)施工机械:风镐3台氧割设备2套挖掘机配带破碎锤1台(二)、施工要求和施工方法一)施工要求(1)进入施工现场,首先拆除与建筑物相连得管道、设备、电气、照明设施。

加油站拆除施工技术方案范本

加油站拆除施工技术方案范本

**加油站拆除施工方案编制人:审核人:批准人:编制单位:编制时间:年月日录目一、编制说明 (3)1、说明 (3)2、编制依据 (3)二、工程简况 (3)1、工程简介 (3)2、工程特点 (3)三、施工技术方案 (4)1、施工工艺方案 (4)2、施工步骤 (4)四、施工部署 (5)1、施工总体目标 (5)2、施工组织机构 (5)3、人力资源计划 (5)4、施工机具设备计划 (5)5、施工进度计划 (6)五、安全措施 (6)1、施工安全保证措施 (6)2、环境保护措施 (7)3、健康保证措施 (9)10、事故应急预案……………………………………………………………………4.一、编制说明1、说明本施工方案是我公司针对中石化湖南石油分公司加油站油罐区,油罐、透气管线、卸油管线改造工程之相应土石方开挖施工编制的技术文件。

2、编制依据1) 中石化湖南石油分公司加油站现场普遍实际情况;2) 《石油化工施工安全技术规程》SH3505—1999;3)公司承建类似工程的施工经验。

二、工程简况1、工程简介因加油站拆迁改造需要,需对油罐区,油罐、透气管线、卸油管线进行拆除,故需对油罐人孔井、油罐防火堤进行拆除工程,并开挖拆除上述埋地管线及油罐。

现有油罐人孔井及防火堤一般为水泥砂浆砌砖结构;油罐区地面为回填土,部分加油站的油罐区地面为8~12cm厚的混凝土地面。

2、工程特点1)本工程施工,为旧加油站改造,防火防爆工作是安全工作的重点。

2)罐区地下埋设有油罐。

油罐内储存有易燃易爆物品————汽油、柴油,罐区土方可能因长期运行油品渗漏而含油。

3)油罐、管线埋于地下,完好状况不明,并埋设有地下接地网络,地下情况复杂。

.三、施工技术方案1、施工工艺方案:根据本工程施工特点,为避免施工产生火花等引起火灾爆炸等安全事故,本工程不使用挖掘机等大型机械设备施工,全部采用人工开挖。

2、施工步骤施工准备→构筑物拆除→旧管线开挖拆除→新管沟开挖(1)、施工准备1)人材机准备:施工所需的施工人员、施工机具进场。

2023年炼油厂拆除工程施工方案

2023年炼油厂拆除工程施工方案

2023年炼油厂拆除工程施工方案施工方案书项目名称:2023年炼油厂拆除工程施工方案编制单位:XXX工程有限公司编制日期:2022年XX月XX日一、项目背景和目标1.1 项目背景炼油厂作为一座老旧厂房,建设和运营时间超过了30年。

随着时代的发展和环境保护意识的提升,该炼油厂的运营效益已经逐渐下降。

为了满足环保和经济效益的要求,有必要对该炼油厂进行拆除工程。

1.2 项目目标本次拆除工程的目标是彻底拆除炼油厂,并清除现场上的所有建筑物和设备,恢复场地原貌。

同时,要确保施工期间的安全和环境保护,避免对周边环境和居民造成影响。

二、施工组织与管理2.1 项目组织项目将成立专门的拆除工程项目组,负责本次工程的组织与管理。

项目组将由项目经理、工程师、技术员等组成,明确各自的职责和工作目标。

2.2 管理措施为了确保施工过程中的安全和质量,项目组将制定详细的管理计划和安全计划,并按计划进行监督和检查。

同时,项目组还将加强与监理单位和相应部门的沟通和协调,及时解决工程中的问题。

三、施工方法与工序3.1 施工方法本次拆除工程的施工方法主要包括爆破拆除、机械拆除和人工拆除。

具体选择的方法将根据实际情况和安全要求来决定。

3.2 工序安排根据项目的实际情况和施工要求,本次拆除工程的工序安排如下:1)拆除前准备工作:对施工现场进行清理和整理,确保施工场地的安全和整洁。

2)临时设施搭建:搭建临时工地办公室、宿舍、食堂等设施,为施工人员提供良好的工作和生活条件。

3)管线搬迁:对炼油厂的燃气、水、电等管线进行拆除和搬迁,确保施工过程的供应和安全。

4)爆破拆除:对炼油厂的主要建筑物和设备进行爆破拆除,确保高效和安全。

5)机械拆除:使用大型机械设备对拆除的建筑物和设备进行进一步拆除和清理。

6)人工清理:对拆除的碎片和残留物进行清理和处理,确保施工场地的清洁和安全。

7)场地恢复:对拆除后的场地进行平整和修复,还原到原来的状态。

四、安全与环境保护4.1 安全措施本次拆除工程的安全措施包括但不限于:1)制定详细的安全管理计划,确保施工过程中的安全。

拆除施工方案范本(3篇)

拆除施工方案范本(3篇)

第1篇一、工程概况1. 工程名称:XX拆除工程2. 工程地点:XX市XX区XX街道XX号3. 工程规模:拆除面积XX平方米,拆除层数XX层4. 工程内容:拆除建筑物、构筑物、附属设施等5. 施工单位:XX拆除工程有限公司6. 施工日期:XX年XX月XX日至XX年XX月XX日二、施工组织1. 施工队伍:由我公司组建一支具有丰富经验的拆除施工队伍,确保工程质量和安全。

2. 施工设备:配备先进的拆除设备,如液压切割机、破碎锤、吊车、运输车辆等。

3. 施工材料:选用符合国家标准的拆除材料,确保工程顺利进行。

4. 施工现场管理:成立施工现场管理小组,负责施工现场的安全、文明施工和进度控制。

三、施工工艺1. 拆除顺序:按照先上部后下部、先主体后附属的原则进行拆除。

2. 拆除方法:(1)建筑物拆除:采用液压切割机进行切割,破碎锤进行破碎,吊车进行吊装,运输车辆进行运输。

(2)构筑物拆除:采用液压切割机进行切割,破碎锤进行破碎,吊车进行吊装,运输车辆进行运输。

(3)附属设施拆除:采用液压切割机进行切割,破碎锤进行破碎,吊车进行吊装,运输车辆进行运输。

3. 拆除步骤:(1)拆除前,对拆除区域进行清理,确保无障碍物。

(2)拆除液压切割机、破碎锤等设备,并检查设备状态。

(3)对拆除区域进行切割,破碎,吊装,运输。

(4)对拆除区域进行清理,确保无残留物。

四、施工安全措施1. 施工人员安全:(1)施工人员必须佩戴安全帽、安全带、防尘口罩等防护用品。

(2)施工人员必须接受安全培训,掌握安全操作规程。

(3)施工现场设立安全警示标志,确保施工人员安全。

2. 设备安全:(1)设备在使用前必须进行检查,确保设备完好。

(2)设备操作人员必须持证上岗,熟练掌握设备操作技能。

(3)设备操作过程中,必须遵守操作规程,确保设备安全。

3. 施工现场安全:(1)施工现场设立安全警示标志,明确危险区域。

(2)施工现场设置安全通道,确保人员畅通。

(3)施工现场设置消防设施,确保火灾发生时能够及时扑灭。

2023年炼油厂拆除工程施工方案

2023年炼油厂拆除工程施工方案炼油厂拆除工程施工方案一、工程概况2023年炼油厂拆除工程旨在对炼油厂进行拆除和清理,确保安全、高效地处理炼油厂的设备和废弃物。

该工程涉及到大型设备的拆卸和运输、废弃物的收集和处理等工作。

工程周期约为6个月。

二、工程组织1.项目经理:负责整个工程的组织与管理,包括拆除计划的制定、施工进度的把控、安全质量的监督等。

2.技术负责人:负责拆除过程中的技术指导和安全措施的制定。

3.施工队伍:由熟悉拆除工作的专业人员组成,具备相关的技术和经验。

三、工程流程1.前期准备(1)拆除计划制定:根据炼油厂的实际情况,制定详细拆除计划,包括拆除顺序、步骤、安全措施等。

(2)物资采购:根据拆除计划,采购所需的拆除工具、设备和防护用品等。

(3)施工现场搭建:在炼油厂周围搭建施工区域,设置临时办公区和安全警戒区,确保施工安全。

2.设备拆除(1)设备勘测:对炼油厂内的设备进行勘测,了解设备的类型、规模和拆卸难度。

(2)设备拆卸:根据拆除计划,采取安全、高效的方式对设备进行拆卸,使用吊车、起重机等专业设备进行搬运。

(3)设备运输:将拆卸下来的设备运输到指定的场地,确保设备的安全和完整性。

3.废弃物处理(1)废弃物清理:对炼油厂内的废弃物进行清理和分类,将可回收的物品进行回收利用,对有害物质进行专门处理。

(2)废弃物运输:将清理出来的废弃物运输到指定的处理场地,确保废弃物不会对环境造成污染。

4.场地恢复(1)拆除后场地清理:对炼油厂的场地进行清理,清除残留的建筑物和设备。

(2)土地修复:对清理完成的场地进行土壤修复,恢复土壤生态功能。

(3)绿化美化:在炼油厂周围进行适当的绿化和美化工作,提高周围环境的质量。

四、安全措施1.施工前的安全培训:对施工人员进行必要的安全培训,包括拆除作业的注意事项、设备操作要点等。

2.现场安全警戒:在拆除现场周围设置安全警戒区,并设置专人进行安全监控和警示。

3.施工人员防护:要求施工人员佩戴必要的防护用具,如安全帽、安全鞋、手套等,确保人员安全。

加油站拆除部分施工组织方案

一、站房拆除施工方案(一)、施工前准备及主要施工设备一)、技术准备工作(1)首先弄清楚拆除站房的结构情况、建筑情况、水电及设备管道情况。

根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底。

(2)对施工员进行安全技术交底,加强安全意识。

对工人做好安全教育,组织工人学习安全操作规程。

(3)根据施工现场,对周围环境、场地、道路、水电设备管路、建筑物情况熟悉后,进行有效的安全措施维护等。

二)、现场准备(1)清理施工现场,保证运输道路畅通。

(2)施工前,先清除站房内及周围10米范围内的物资、设备;将电线、管道、水管等干线与该建筑物的支线切断或迁移;在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场。

(3)搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行。

(4)在拆除危险区设置警戒区标志。

(5)接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设。

保证施工时水电畅通。

三)、施工方案1、控制目标(1)控制施工范围,确保周围建筑物及设施的安全。

(2)控制施工时间,尽量不扰民、少扰民。

(3)控制粉尘飞石,确保人员安全。

(4)控制施工噪声,尽可能减少噪声。

2、施工流程:周边维护→清拆管线→拆除门窗→拆除屋面→破碎拆除砖墙→破碎混凝土结构→回收有价废物四)施工组织(1)在甲方的支持下,做好群众工作,争取周边业主的配合,派专人做好周边警戒工作。

(2)按方案的程序安排,首先清拆原有管线。

瓦屋面采用人工拆除,砖墙体采用机械配合人工拆除。

划分区域,每排、每间、逐间进行拆除。

(3)拆除瓦屋屋面采用人工拆除。

严格控制飞石、响声、冲击波。

采用湿水除尘,减少声响及冲击波,确保不扰民。

五)、机械材料设备的准备(施工机械计划表)施工机械:风镐3台氧割设备2套挖掘机配带破碎锤1台(二)、施工要求和施工方法一)施工要求(1)进入施工现场,首先拆除与建筑物相连得管道、设备、电气、照明设施。

油区拆除安全施工方案模板


安全培训:对施工人员进 行安全培训,提高安全意
识和操作技能
设备检查:对拆除设备进 行检查,确保设备性能良
好,安全可靠
拆除作业:按照方案进行 拆除作业,注意安全操作,
避免意外发生
验收检查:对拆除成果进 行验收检查,确保符合方
案要求,安全可靠
制定拆除方案:明确拆除 目标、方法、步骤和注意
事项
现场勘察:对拆除现场进 行详细勘察,了解地形、
监督与检查:设立专职安 全员,对施工现场进行定 期和不定期的检查,发现 问题及时处理
事故处理:制定应急预案, 确保在发生事故时能够迅速 有效地进行处理和救援
事故发生后,立即向相关部 门报告
添加标题
相关部门接到报告后,立即 启动应急预案
添加标题
对事故责任人进行处理,并 进行安全教育和培训
对事故进行调查和分析,找 出原因和责任
核并签署
立即停止施工,对不合格部位 进行整改
整改完成后,重新进行验收
如整改后仍不合格,需上报相 关部门,并采取相应措施
对不合格原因进行深入分析, 防止类似问题再次发生
明确安全责任:确定各岗位 的安全职责和权限
制定安全规章制度:建立健 全的安全管理制度和操作规 程
培训与考核:对员工进行安 全培训和考核,确保其具备 相应的安全知识和技能
环保要求:符合国家和地方 的环保标准和规定
监测和评估:对废弃物处理 过程进行监测和评估,确保
环保效果
采用低噪音设备,减少噪音污染 合理安排施工时间,避免夜间施工 采用减振措施,减少振动对周围环境的影响 定期监测噪音和振动水平,确保控制在规定范围内
粉尘治理:采 用湿式切割、 洒水降尘等措 施,减少粉尘
作业许可申请:填写作业许可申请表,明确作业内容、时间、地点、 人员等

油区拆除安全施工方案


个人防护装备配备及使用
防护装备选择
针对不同作业环境和危险源,选择合适的个人防护装备,如防火 服、防毒面具、安全帽、安全带等。
装备检查与维护
定期对个人防护装备进行检查和维护,确保其处于良好状态,满足 使用要求。
装备使用培训
对作业人员进行个人防护装备使用培训,提高其安全意识和操作技 能。
应急救援预案制定及演练
许可审批
相关部门对作业许可申请进行审批,核实安全措施是否到位、作业 人员是否具备相应资质等,确保作业安全可控。
作业过程监管
在拆除作业过程中,相关部门应加强对作业现场的监管,确保各项安 全措施得到有效执行,及时发现并处理潜在的安全隐患。
03
油区设备设施拆除方法
油罐清洗与废弃物处理
油罐清洗
采用高压水枪、清洗剂等工具和 材料,对油罐内壁进行彻底清洗 ,去除残留油品和油泥。
废弃物分类处理和资源化利用
对拆除过程中产生的废弃物进行 分类收集,分别存放于指定地点

对可回收的废弃物进行资源化利 用,如废钢铁可回收再利用于制
造等领域。
对不可回收的废弃物进行无害化 处理,如废油渣等可进行焚烧或
安全填埋处理。
05
监督检查与验收评估
施工过程中监督检查
监督人员职责
明确监督人员的职责和权力,确保他们具备足够的专业知识和经 验,对施工过程进行全面、严格的监督。
设施状况评估
02
对油区内的设施、设备、管道等进行全面检查,了解其结构、
材质、腐蚀程度等,为拆除方案提供依据。
危险源辨识
03
识别油区内的危险源,如易燃易爆物质、有毒有害物质等,制
定相应的防范措施。
制定详细施工方案
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

炼油厂拆除工程施工方案
一、工程概况
本工程为原张家口炼油厂设备拆除工程,主要包括储料仓、储油罐、榨油机、除污器及其附属设备、钢结构与管道拆除工程,总重量约2000吨。

二、工程特点
1、本工程的施工位于荣辰庄园小区内,且周边正在进行土建施工,现场条件相当复杂,在施工过程中既要考虑安全施工措施又要考虑
防盗措施。

2、在拆除过程中,由于一些主要设备是进口设备,而且拆除后还要利用,所以,在拆除过程中必须有对设备进行保护的措施,拆除后,还必须对设备进行妥善的保管。

因此,该拆除工作具有很大的难度,而且对施工人员的安全有很大的威胁性。

三、拆除前的准备
因为本拆除工程具有很大的易燃、易爆性,在拆除工作正式开始之前,建设单位应向相关部门办理拆除工程审批手续。

施工单位只有做好充分的准备工作,才能确保拆除工作的顺利进行。

从而优质、高效、经济、安全地完成拆除任务。

1、施工技术人员进入施工现场,熟悉施工现场的环境,了解拆除工作的主要内容,掌握所拆除设备的结构特点及其管道的走向、长度
及其障碍物等。

2、对拆除工作施工区域周边环境进行现场勘查,以了解拆除工作是否会对周边居民及其他施工单位造成影响,以便制订相应的安全防护措施。

3、编制有效的施工技术方案和安全保障措施。

4、编制人力计划和机具计划(见附表一、二)
5、组织具有一定拆除经验的施工人员,特别是起重吊装人员(持证上岗)进行该项工程的拆除工作。

四、拆除作业施工方案
由于该工程拆除的是炼油设备,而拆除方法是采用氧乙炔焰切割,很容易引起火灾或爆炸,故在拆除工作开始之前,应先将储油罐的人孔打开,以利于排气。

向罐内注水至罐体1/3处,再用泡沫灭火器在水面上喷洒一层泡沫,以防氧乙炔焰切割时,火星溅入罐内遇油气燃烧。

1、施工方法
1.1储油罐及其管道的吹除(置换)
储油罐及其管道的吹除(置换),其目的是将罐体和管道内残留的油污清除掉,以防在切割作业时火星遇油燃烧。

该项工作必须先与建设单位联系,并经建设单位同意后方可实施,或由建设单位负责吹除(置换)。

1.2脚手架搭拆
储料仓等高大设备拆除采用满堂红钢管扣件式脚手架,脚手架搭设前应进行计算确认荷载符合要求后进行。

脚手板采用木脚手板,对接布置,接缝要严密,板头两端与小横杆用铅丝捆绑牢固,严防探。

相关文档
最新文档
