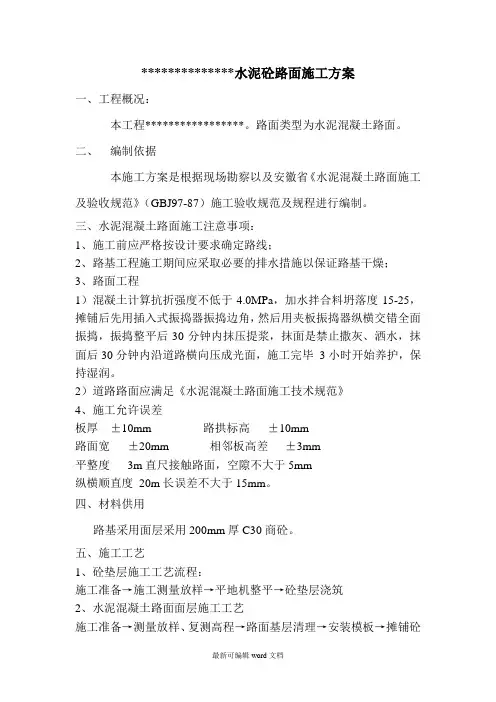

**************水泥砼路面施工方案一、工程概况:本工程*****************。
路面类型为水泥混凝土路面。
二、编制依据本施工方案是根据现场勘察以及安徽省《水泥混凝土路面施工及验收规范》(GBJ97-87)施工验收规范及规程进行编制。
三、水泥混凝土路面施工注意事项:1、施工前应严格按设计要求确定路线;2、路基工程施工期间应采取必要的排水措施以保证路基干燥;3、路面工程1)混凝土计算抗折强度不低于4.0MPa,加水拌合料坍落度15-25,摊铺后先用插入式振捣器振捣边角,然后用夹板振捣器纵横交错全面振捣,振捣整平后30分钟内抹压提浆,抹面是禁止撒灰、洒水,抹面后30分钟内沿道路横向压成光面,施工完毕3小时开始养护,保持湿润。
2)道路路面应满足《水泥混凝土路面施工技术规范》4、施工允许误差板厚±10mm 路拱标高±10mm路面宽±20mm 相邻板高差±3mm平整度3m直尺接触路面,空隙不大于5mm纵横顺直度20m长误差不大于15mm。
四、材料供用路基采用面层采用200mm厚C30商砼。
五、施工工艺1、砼垫层施工工艺流程:施工准备→施工测量放样→平地机整平→砼垫层浇筑2、水泥混凝土路面面层施工工艺施工准备→测量放样、复测高程→路面基层清理→安装模板→摊铺砼→抹平→压纹→拆模板→切缝→养护1)施工准备工作采用商品C30混凝土:○1在正式施工前,商品砼供应商的试验室应先按设计图纸要求的砼强度等级进行配合比设计,并按规定做好砼的试件,经有关部门审核符合要求后,才能正式在工程施工中使用。
砼的运输○2砼供应商采用搅拌车将工程所需的砼由搅拌站运送至现场,再用泵车运输至浇捣地点作业。
商品混凝土运输进入施工现场后将混凝土用泵车送到浇筑面上,连续浇筑。
在施工过程中,加强通信联络和调度,确保混凝土浇筑的连续均匀性。
○3为满足混凝土连续施工的需要,浇筑之前,应提前选择好行车路线和确定运输车数量,同时应做好沿途交通警察工作、工地附近居民工作,以防出现混凝土因交通和民扰出现问题。
水泥混凝土路面主要施工方法及工艺

水泥混凝土路面主要施工方法及工艺
(1)水泥混凝土路面施工流程图
路面混凝土采用商品混凝土,混凝土在搅拌场地搅拌后运输至现场采用人工摊铺、混凝土震动梁振捣密实的施工工艺。
(2)混凝土路面施工工艺
①机械设备
②模板制安:
施工人员在先按设计要求在基层上进行分隔立模及区域模板安装工作,路面混凝土模板采用槽钢制作,长度为3m,在槽钢后面焊接钢管套筒,钢管套筒内焊接Ф16钢筋斜支撑,斜支撑末端焊接钢管套筒,模板安装时,在末端钢管套筒内及槽钢内侧打入Ф16钢筋支撑将模板固定,模板顶面应与混凝土顶面设计标高一致
③路面混凝土浇筑:
混凝土采用商品混凝土,采用混凝土搅拌运输车运至现场,直接卸在基层上,人工铺筑找平。
混凝土振捣采用“三振法”进行施工,首先用插入式振捣棒纵横交错振捣一遍,再用平板振捣器每次重叠20cm满振一遍,然后用水泥振平梁(机)振捣,且采用真空吸水工艺,真空吸水完后用圆盘抹光机及平直的滚杠进一步滚揉表面,使表面进一步提浆并调匀。
挂线检查平整度,发现不符合之处应进一步处理刮平。
刮扛找平后,人工用抹子采用揉压方法,将混凝土板表面挤紧压实,压出水泥浆,至板面平整,并用铁抹子分三次压光。
最后用路面专用压纹器进行压纹,压纹做到纹理直顺。
路面混凝土施工完毕后及时切缝灌缝及养生。
④切缝灌缝及养生:
混凝土路面切缝采取与混凝土路面专用切割机进行切缝,切缝时中间一般可为8cm,板两端需大于10cm,施工缝和伸缩缝应采用弹性材料填充。
混凝土路面施工完毕后及时用草袋覆盖养生,养生时间不少于7天。
水泥混凝土路面严格按《水泥混凝土路面施工及验收规范》(GBJ97-87)进行施工。
(完整版)混凝土路面施工工艺

(完整版)混凝土路面施工工艺1. 前期准备工作- 清理施工现场,确保拆除障碍物和清除碎石;- 根据设计要求,制定施工方案,并进行审核;- 采购所需的混凝土原材料,包括水泥、砂石和骨料;- 准备好施工所需的设备和工具,如挖掘机、平地机、混凝土搅拌机等。
2. 路面基础处理- 按照设计要求进行路面基础处理,包括填土、夯实等工作;- 使用挖掘机挖掘土壤,确保基础稳定;- 用平地机进行初步夯实,使基础均匀坚实。
3. 填充基层- 合理选择填充材料,并按要求进行填充;- 使用专用机械进行压实,确保填充材料均匀、紧密。
4. 铺设混凝土- 按照设计要求,确定混凝土的配合比例;- 在铺设混凝土之前,进行模板的搭设,确保路面的平整度和标高;- 使用混凝土搅拌机将预先调配好的混凝土输送到铺设区域;- 搅拌混凝土的同时,进行充分的搅拌和震实,确保混凝土的均匀性和紧密性;- 将混凝土均匀地倒入模板区域,使用振动棒进行震实,确保混凝土的排气和密实;- 拉直混凝土表面,使其达到设计要求的平整度。
5. 养护工作- 混凝土铺设完毕后,立即进行养护,以防止快速脱水和裂缝的产生;- 采取适当的养护水化剂或盖水养护,保持混凝土表面湿润;- 对施工现场进行防尘、防风等措施;- 根据养护要求,进行适时的喷水养护。
6. 填缝和涂装- 混凝土基底养护后,根据需要,进行填缝处理;- 选择合适的填缝材料,填充路面裂缝和伸缩缝;- 涂装路面,保护混凝土路面免受外界侵蚀。
7. 完工验收- 完成混凝土路面施工后,进行验收;- 检查路面平整度、密实性和外观质量,确保符合设计要求;- 进行质量验收并出具相应的施工报告。
以上是混凝土路面施工工艺的完整版,希望能对您有所帮助。
如果需要更详细的信息,请参阅相关技术规范和标准。
混凝土路面做法

混凝土路面做法混凝土路面是一种常见的道路铺设材料,具有坚固耐用、防滑、耐冻融等优点。
以下是混凝土路面的施工方法:1. 准备工作:清理道路表面,确保平整干净,移除任何障碍物。
如果需要,在道路两侧设置临时栏杆或警示标志,确保施工区域的安全。
2. 浇注基层:首先,在道路表面浇注一层基层混凝土。
基层的厚度应根据道路使用情况和设计要求来确定,一般为10-15厘米。
在浇注前,先进行基层的压实和找平,确保基层的均匀和牢固。
3. 铺设钢筋网:在基层混凝土上铺设钢筋网,以增加混凝土的强度和抗裂性能。
钢筋网的种类和规格应根据设计要求确定,并将其正确铺设在基层上。
4. 混凝土浇注:在完成基层和钢筋网的铺设后,开始浇注混凝土。
混凝土应按照设计配比进行拌合,混合物的坍落度应适中,以便于施工人员的操作和振捣。
将混凝土均匀浇入整个施工区域,并使用振捣机械对混凝土进行振实,确保混凝土的质量和平整度。
5. 表面处理:待混凝土开始凝固后,可以进行表面处理。
常见的表面处理方法有机械抹平、研磨抛光或涂覆特殊的路面涂料。
这些处理可以提高混凝土路面的光滑度和耐久性。
6. 养护:混凝土浇筑完成后,需要进行养护以确保其强度和耐久性。
养护期间,要及时对混凝土路面进行湿润处理,防止其过早干燥和开裂。
养护时间一般为7-14天,具体时间根据天气条件和混凝土的配合比而定。
7. 后期维护:混凝土路面施工完成后,还需要进行定期的维护和修复。
如发现路面出现裂缝、破损或凹陷等问题,要及时修复,以延长路面使用寿命。
以上是混凝土路面施工的一般步骤和注意事项,每个施工项目可能会根据具体要求有所不同。
为了确保施工质量和安全性,在施工前应详细了解相关要求,并遵循相应的施工规范和操作规程。
水泥混凝土路面主要施工方法及工艺

水泥混凝土路面主要施工方法及工艺一、准备工作1.路面设计:根据道路使用功能、交通流量及设计标准等要求,进行路面设计,并制定施工方案。
2.清理基底:对道路基底进行清理,清除杂物、泥浆和其他污物,确保基底平整。
3.确定边线:根据路面设计要求,确定道路边线的位置,并进行标注。
二、材料准备1.水泥:选用符合规定标准的水泥,保证材料质量稳定。
2.砂石料:选用符合规定标准的砂石料,保证均匀性和稳定性。
3.水:选用清洁、无杂质的水源。
4.助剂:根据需要添加聚合物改性剂、增强剂等助剂,提高水泥混凝土路面的性能。
三、混凝土施工工艺流程1.混凝土搅拌:将水泥、砂石料、水和助剂按一定比例投入搅拌机,进行充分搅拌,确保材料均匀。
2.运输:将搅拌好的混凝土用卡车运输至施工现场,同时控制运输时间,以避免混凝土早期硬化。
3.倒料均匀:将混凝土倒入施工区域,同时通过平板拍打、振动器等工具将混凝土均匀铺平至所需厚度。
4.毛刷砼面:用毛刷在混凝土表面来回刷动,使混凝土搅拌料充分交错,减少砼体中气泡的存在。
5.振捣:在混凝土均匀铺平后,用振捣器对混凝土进行振捣,以排泄空气和提高混凝土的密实度,同时确保混凝土表面平整。
6.毛刷砼面:在混凝土表面具有一定硬度后,再次使用毛刷在混凝土表面来回刷动,以提高混凝土的密实性。
7.刨光:对混凝土表面进行刨光,使其平整度满足设计要求。
刨光时可以加水进行湿刨光或干刨光。
8.养护:对刨光后的混凝土路面进行养护,包括喷水、覆盖草帘等方式,以提高混凝土的强度和耐久性。
四、注意事项1.施工现场应保持清洁,严禁污染施工区域。
2.施工时要注意安全,人员穿戴好安全防护装备,避免人员伤害和事故发生。
3.控制混凝土搅拌时间,防止过搅拌导致水泥凝结失效。
4.控制混凝土均匀铺装和振捣的时间,以保证混凝土的致密度和平整度。
5.混凝土路面养护期间,应避免重物碾压和车辆碾压,以免影响混凝土的养护效果和平整度。
综上所述,水泥混凝土路面的施工方法及工艺包括准备工作、材料准备、混凝土搅拌、运输、倒料均匀、毛刷砼面、振捣、刨光和养护等步骤。
水泥混凝土路面施工方法完整版

水泥混凝土路面施工方法完成版主要工程施工方案、方法一)基层施工1、挖补找平人工配合机械砍伐路基用地范围内的树木及树根,运弃至指定地点。
用挖掘机挖除旧路面配合自卸汽车运往弃土场。
遗留的空洞及坑凹用适合填料回填并分层夯实。
场地清理完成后,全面进行填前碾压,使其密实度达到规定的要求。
路基帮宽地段和原地面自然坡度陡于1:5的斜坡上填筑时,按设计及规范要求挖台阶。
(1)基挖方①路堑土方开挖采用挖掘机挖装,自卸汽车运输,自上而下、由里向外逐层纵向开挖。
人工配合整修,以保证设计的坡率及边坡平顺。
土方随挖随运。
2、原基层压实A施工程序:作标准试验→测量放线→路基土方回填→碾压→压实度检验合格→进行下道工序。
B 施工方法和要点:a、作标准试验:施工前还应根据施工规范要求对沿线及土方路段的土样重新进行标准击实试验,试验标准上报监理并经批准后方可使用。
b、摊铺厚度的确定:应按土质类别、压实机具功能、碾压遍数等试验确定,但最大松铺厚度不应超过25cm。
经监理批准后方可使用。
c、碾压:碾压时应先轻后重,先慢后快,先两侧后中间进行碾压。
e、填方分几个作业段施工,两段交接处不在同一时间填筑,则先填地段应按1:1坡度分层留台阶;两个地段同时填则应分层相互交叠衔接,其搭接长度不得小于2m。
d、翻浆及软土地基处理:若小面积翻浆应将土挖出换填好土再进行碾压,若大面积翻浆则应犁耙翻晒,待水分蒸发后再进行碾压。
若遇大面积软土地基时,一般用掺石灰、打灰桩和抛片石挤淤和换填的方法予以稳定。
E、路基防护为防止水流、雨水、风力及其他因素对路基的危害、保证路基稳定、改善环境,应对路基进行防护和加固。
路基的加跑龙套和防护应在稳定的基础或坡面上施工。
路基防护工程所用的材料应符合设计或合同规定的有关要求。
F、路基养护(1)一般要求路基工程完工后,未交付使用前应进行养护和维护、出现损毁情况应负责维修。
大雨、风雪或积雪深化后应进行沿线巡视、对工程损毁应预记录,安排维修。
水泥混凝土路面施工方案(五篇)

水泥混凝土路面施工方案(五篇)第一篇:水泥混凝土路面施工方案水泥混凝土路面施工方案一、编制依据本施工方案是根据武汉市蔡甸区姚家山工业园道路排水工程设计图纸、现场勘察等施工验收规范及规程,有关部门的规定等进行编制。
二、执行标准及规范总汇1、《公路路面基层施工技术规范》(JTJ034-2000)2、《公里水泥混凝土路面施工技术规范》(JTGF30-2003)3、《水泥混凝土路面施工及验收规范》(GBJ97-87)三、主要技术指标1、道路等级:城市支路2、设计车速:30km/h3、车道数:双向2车道4、路面结构设计荷载:BZZ-1005、道路交通量达到饱和状态设计年限:15年水泥混凝土路面结构达到临界状态设计年限为:20年6、视距:停车视距20m;会车视距40m7、路面抗滑要求:表面构造深度一般路段不小于0.6mm,特殊路段不小于0.7mm。
8、武汉地震基本烈度为6度,设计基本地震加速度为0.05g,道路工程不设防。
四、工程概况该工程位于蔡甸区姚家山工业园区,共有第二大道延长线、第五大道、第六大道以及军需支路四条大道,为四条城市支路。
设计道路红线范围内多为荒地、鱼塘和少量1~3层民用建筑及牲口棚。
军需支路位于蔡甸区姚家山工业园区第二大道延长线位于蔡甸区姚家山工业园区东南部,为一条城市次干道。
道路施工起点与第三大道顺接,止点于第五大道。
设计道路沿线再无现状道路及市政管网设施。
第六大道位于蔡甸区姚家山工业园区北部,为一条城市支路。
道路起点于京珠高速辅道,止点于第五大道。
设计道路沿线再无现状道路及市政管网设施。
第五大道位于蔡甸区姚家山工业园东南部,为一条城市支路。
道路施工起点于园区东南部,止点于琴台大道。
设计道路沿线再无现状道路及市政管网设施。
五、技术人员及准备总工程师组织技术人员会审图纸,熟悉相关技术规范及施工工艺,然后分别对各部门技术人员进行技术交底。
现安装混凝土搅拌机一台,并已调试,性能良好。
测量工程师做好施工放样工作。
精编-水泥混凝土路面施工工艺详解[001]
![精编-水泥混凝土路面施工工艺详解[001]](https://img.taocdn.com/s3/m/6d6d81ecf7ec4afe05a1df4f.png)
水泥混凝土路面施工工艺1、施工准备1)、基层验收:基层表面应平整,表面高程、横坡度、宽度、平整度、密实度及强度等应符合设计要求,有现场监理工程师工序验收的合格签认。
混凝土面层施工前应对基层做全面检查,建立严格的交接制度。
2)、拌合站人员、配套机械设备、材料、原材料试验设备及人员都已齐备。
经试拌、生产的混凝土符合要求。
3)、施工设备:混凝土施工现场配置三辊轴摊铺机、运输设备、测量仪器等。
4)、砂石料准备:砂子要求含泥量不超过3%,细度模数大于2.5,级配良好;石子要求级配良好,针片状含量控制在10%以内,最大粒径控制在30mm以内。
5)、水泥准备:宜用终凝时间不超过6h的普通硅酸盐水泥,结块水泥严禁使用。
6)、混凝土配合比:选择合适的混凝土配合比和外加剂,对所选用的砂石料、水、水泥抽检取样,进行试配,制作试样,根据试件养护7天的抗压强度,得出试配结果,做为控制指标(附后)。
7)、混凝土的运输:混凝土采用自卸车进行运输,车厢要求平整、光滑、严密、不漏浆,使用前后冲洗干净。
混凝土拌和料在搅拌机出料后,蓬布覆盖并运输过程中防颠簸导致离析,运至现场浇筑的时间最长不超过1小时,在气温30-35摄氏度时最长时间不得超过45分钟。
运到浇筑地点的混凝土,应具有符合规范要求的坍落度和均匀性。
车辆倒车及卸料时,设专人进行指挥,分多堆进行卸料,卸料到位后运输车迅速离开现场。
2、支立模板支立模板:模板采用槽钢,槽钢高度与砼高度相同。
每米模板应设置1处支撑固定装置。
横向施工缝端模板应按设计规定的传力杆直径和间距设置传力杆插入孔和定位套管。
两边缘传力杆到自由边距离不宜小于150mm。
每米设置一个垂直固定孔套。
按照事先分好的板块铺设模板,模板安装稳固、直顺、平整、无扭曲,相邻模板连接应紧密平顺,不得有底部漏浆、前后错茬、高低错台等现象。
模板应能承受摊铺、振实、整平设备的负载进行、冲击和震动时不发生移位。
严禁在基层上挖槽,嵌入暗转模板。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水泥混凝土路面施工做法
水泥混凝土路面是一种刚性高级路面,它由水泥、水、粗集料、细集料和外加剂按一定级拌和成水泥混凝土混合料铺筑而成的路面,具有强度高、承载能力强、稳定性好、抗滑等优点。
所以,我国对水泥混凝土路面铺筑都非常重视,对路面的修筑施工技术进行了不断研究,使水泥混凝土路面得到了较快的发展。
特别是在高等级交通道路上,水泥混凝土路面得到了更广泛的应用。
1、水泥混凝土路面特点分析
1.1水泥混凝土路面概念
(1)常规混凝土路面。
我国于20世纪80年代末从国外引进,而且抗冲击、抗冻、抗裂等性能也大大提高,有利于延长路面使用寿命、减小路面截面厚度。
(2)碾压混凝土路面。
我国于20世纪80年代末从国外引进,收效较大,目前主要用于低速和重荷载道路、重型汽车停放场等的铺筑。
(3)钢纤维混凝土路面。
钢纤维能提高路面强度和韧性,而且抗冲击、抗冻、抗裂等性能也大大提高,有利于延长路面使用寿命、减小路面截面厚度。
(4)接缝钢筋混凝土路面。
该种路面的横向接缝的间距较常规混凝土路面大,可大大减少接缝数量,但造价较高。
1.2水泥混凝土路面结构特征
水泥混凝土路面具有良好的使用特性,具体说明如下:
(1)刚度大。
水泥混凝土具有较高的抗压、抗弯、抗拉和抗磨等力学强度。
混凝土路面的抗弯强度达4.0MPa~5.5MPa,抗压力强度达30MPa~40MPa,具有较高的承载力和扩散荷载能力。
(2)稳定性好。
水泥混凝土路面的水稳定性好、热稳定性好,特别是其强度能随时间而增长,因而,水泥混凝土路面用于气倏条件急剧变化地区时,不易出现沥青路面的某些稳定性不足的损坏。
(3)耐久性好。
由于水泥混凝土路面的强度和稳定性好,无需很多的养护和维修,使用耐久。
(4)抗侵蚀能力强。
水泥混凝土对油和大多化学物质不敏感,具有较强的抗侵蚀能力。
(5)养护费用少。
在正常设计和施工养护的条件小,水泥混凝土路面的养护工作量和养护费用仅约为沥青路面的1/3~1/4.当然,水泥混凝土路面也存在一些不足之处,具体说明如下:
①筑初期投资大;
②水泥和水的用量大;
③水泥混凝土路面接缝是水泥混凝土路面的薄弱点,一方面增加了施工的复杂性,另一方面在施工和养护不当时易于导致错台和断裂等操作的出现,影响路面平整度;
④修筑时养生时间长(14~21天);
⑤修补困难。
水泥混凝土路面的不足之处需要通过良好的施工工艺、合理的管理措施以及高效的资金利用率来逐步解决,而其具有的显著特点,能适应现代汽车运输载重量大、速度高且密度大的要求,决定了水泥混凝土路面具有良好的应用前景。
2、水泥混凝土路面的施工技术
2.1施工前准备
(1)材料准备。
在施工前按设计要求分批备好所需要的各种材料,并按规范要求进行送样试验,满足要求后方可使用。
(2)基层检验。
检查基层的宽度、路拱与标高、表面平整度、厚度和压实度等是否符合规范要求,如有不符之处,应予整修。
2.2测量放样和安设模板
测量放样是水泥混凝土路面施工的一项重要工作。
首先,应根据设计图纸放出中心线及边线,设置胀缝、缩缝、曲线起讫点和纵坡转折点等桩位;其次,根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线,放样时为了保证曲线地段中线内外侧车道混凝土块有较合理的划分,必须保持横向分块线与路中心线垂直;最后,对测量放样必须经常进行复核,包括在浇捣混凝土过程中,要做到勤测、勤核、勤纠偏。
基层检验合格后,即可安设模板。
模板可采用木模或钢模,尽量采用钢模,钢模多采用型钢或槽钢,长度3m~4m,高度与混凝土面层板厚度相等。
安装模板时,按放线位置在基层两侧打入铁钎固定,在弯道和交叉路口边缘处应适当加密。
模板安装完毕后,宜再检查一次模板相接处的高差和模板内侧是否有错位和不平整等情况,高差大于3mm或有错位和不平整的模板应拆去重新安装。
满足要求后在内侧面均匀涂刷一薄层油或沥青,以便拆模木模或钢模,尽量采用钢模,钢模多采用型钢或槽钢,长度3m~4m,高度与混凝土面层板厚度相等。
安装模板时,按放线位置在基层两侧打入铁钎固定,在弯道和交叉路口边缘处应适当加密。
模板安装完毕后,宜再检查一次模板相接处的高差和模板内侧是否有错位和不平整等情况,高差大于3mm或有错位和不平整的模板应拆去重新安装。
满足要求后在内侧面均匀涂刷一薄层油或沥青,以便拆模。
2.3混凝土摊铺机的合理使用
(1)振捣器间隔距离会对混凝土的密实度产生直接影响。
振捣不足,易使混凝土中出现气孔、蜂窝,在行车荷载作用下产生应力集中而导致裂缝;振捣过量,则粗骨料下沉,混凝土离析,影响其强度。
振捣器的间隔应根据不同混凝土的级配、和易性、塌落度以及摊铺后的密实度要求,予以适当调整,尤其是两边的振捣器距侧模板的距离更应该常调整,以防止塌边。
(2)许多摊铺机边模板的升降是通过液压缸来调整的。
在实际使用中,边模板不能与基层间距太大,以防止严重漏浆。
摊铺行走过程中随着基层变化,边模板会直接与基层接触,使边模板形成支承点,严重影响成型模对混凝土的挤压成型,因此也要随时调整。
(3)在施工中宜将摊铺速度控制在1m/min~2m/min,可会使摊铺机运行平稳,路面平整度好并便于连续摊铺。
2.4接缝施工
纵缝应根据设计文件的规定施工。
拉杆在立模后浇筑混凝土之前安设,纵向施工缝的拉杆则穿过模板的拉杆孔安设,纵缝槽宜在混凝土硬化后用锯缝机锯切;也可以在浇筑过程中埋人接缝板,待混凝土初凝后拔出即形成缝槽。
锯缝时,混凝土应达到5MPa~10MPa强度后方可进行,也可由现场试锯确定。
横缩缝宜在混凝土硬结后锯成,在条件不具备的情况下,也可在新浇混凝土中压缝而成锯缝必须及时,在夏季施工时,宜每隔3~4块板先锯一条,然后补齐;也允许每隔3~4 块板先压一条缩缝,以防止混凝土板未锯先裂。
横胀缝应与路中心线成90°,缝壁必须竖直,缝隙宽度一致,缝中不得连浆,缝隙下部设胀缝板,上部灌封缝料。
胀缝板应事先预制,常用的有油浸纤维板(或软木板)、海绵橡胶泡沫板等。
预制胀缝板嵌大前,应使缝壁洁净干燥,胀缝板与经壁紧密结合。
2.5摊铺后的养护
混凝土的养护对其早期强度增长和防止收缩裂缝极为重要,因此一定要加强混凝土的早期养护。
在表面收浆后予以覆盖和洒水养护,同时保证养护的时间,实际养护天数根据混凝土强度增长情况而定,一般宜为14d~21d。
