韩王公司3月份机电专业会会议纪要

合集下载

机电例会会议纪要模板

机电例会会议纪要模板

机电例会会议纪要模板会议时间:XXXX年XX月XX日会议地点:XXXXXX会议室与会人员:XXX、XXX、XXX、XXX会议主持:XXX会议记录:XXX会议内容:1. XXX报告了最近机电设备的使用情况和维护情况,提出了设备需要进行维修和更新的建议。

2. XXX对于设备维护保养方面提出了改进建议,并提出了相关的预算报告。

3. XXX分享了最近新技术的研究进展,对公司未来发展方向提出了一些建议,并提出了新设备采购的建议。

4. XXX汇报了上个月的生产情况和设备运行效率,对于设备运行中出现的问题提出了相关建议。

5. 讨论了关于员工安全培训的安排和方案,明确了培训的内容和时间安排。

6. 对于下一阶段的工作计划和目标进行了讨论和安排,明确了各个部门的工作重点和目标。

会议结论:1. 对设备的维护和更新要加强,在预算允许的情况下进行设备更新和功能升级。

2. 员工培训要加强,提高员工对设备的操作技能和安全意识。

3. 设备运行中出现的问题要及时解决,提高设备的运行效率和稳定性。

4. 抓紧时间制定下一个阶段的工作计划和目标,确保公司的生产和发展计划顺利推进。

5. 下次例会时间安排在XX月XX日,地点为XXXXXX会议室。

会议记录人:XXX会议审核人:XXX7. 关于新技术和设备采购提出的建议,需要相关部门进行进一步调研和评估,以确保新技术和设备的可行性和适用性。

8. 针对生产情况和设备运行效率问题,要成立专门的工作组进行深入调研,找出问题的根源并提出解决方案,确保生产效率和产品质量。

9. 对于员工的职业安全培训,需要加强定期的培训内容,确保员工对设备运行和操作的安全规程有充分的了解和掌握。

10. 针对下一阶段的工作计划和目标,各部门需要明确责任分工和工作任务,实现合作共赢,共同推动公司的发展。

11. 例会结束后,相关部门负责人要及时落实会议内容,确保各项工作计划的顺利进行。

以上内容为本次例会的会议纪要,如有补充或遗漏请大家指出。

3月30日安全检查纪要

3月30日安全检查纪要

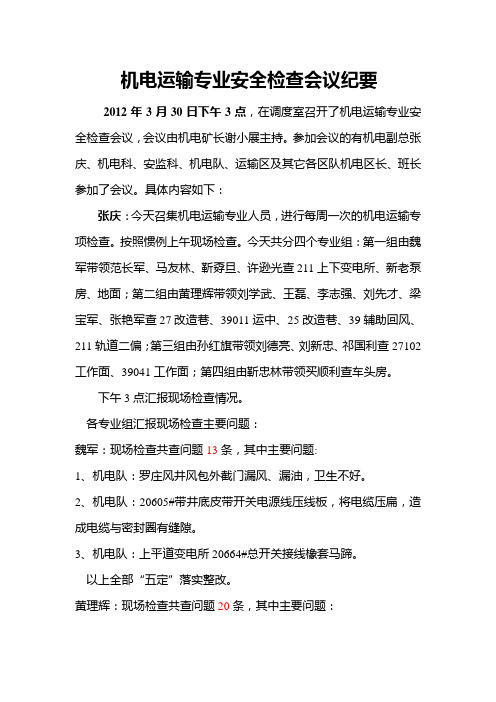

机电运输专业安全检查会议纪要2012年3月30日下午3点,在调度室召开了机电运输专业安全检查会议,会议由机电矿长谢小展主持。

参加会议的有机电副总张庆、机电科、安监科、机电队、运输区及其它各区队机电区长、班长参加了会议。

具体内容如下:张庆:今天召集机电运输专业人员,进行每周一次的机电运输专项检查。

按照惯例上午现场检查。

今天共分四个专业组:第一组由魏军带领范长军、马友林、靳孬旦、许逊光查211上下变电所、新老泵房、地面;第二组由黄理辉带领刘学武、王磊、李志强、刘先才、梁宝军、张艳军查27改造巷、39011运中、25改造巷、39辅助回风、211轨道二偏;第三组由孙红旗带领刘德亮、刘新忠、祁国利查27102工作面、39041工作面;第四组由靳忠林带领买顺利查车头房。

下午3点汇报现场检查情况。

各专业组汇报现场检查主要问题:魏军:现场检查共查问题13条,其中主要问题:1、机电队:罗庄风井风包外截门漏风、漏油,卫生不好。

2、机电队:20605#带井底皮带开关电源线压线板,将电缆压扁,造成电缆与密封圈有缝隙。

3、机电队:上平道变电所20664#总开关接线橡套马蹄。

以上全部“五定”落实整改。

黄理辉:现场检查共查问题20条,其中主要问题:1、国龙开二:两台坏潜水泵平躺地上,需及时上井。

2、国龙开三:信号保护处堆煤太多,已埋到保护三分之一。

3、国龙开一:配电点馈电开关只填写过载电流而无短路电流值。

以上全部“五定”落实整改。

孙红旗:现场检查共查问题8条,其中主要问题:1、准备队:液压管有两处脱钩。

2、综采队:风门外26175#馈电开关负荷线有潮气,起白毛。

3、准备队:第2号液压泵响声大。

以上全部“五定”落实整改。

靳忠林:现场检查共查问题5条,其中主要问题:1、运输区:车头房供电系统图多处涂改,还是老图,应抓紧更换新图。

2、运输区:120#照明保护转盖内有杂物,有锈蚀。

3、运输区:26119#总截开关试验漏电,顶上级开关,电源线负荷线压线板压扁,造成密封圈有缝。

机电系统会议纪要范文

机电系统会议纪要范文

机电系统会议纪要范文会议时间:YYYY年MM月DD日会议地点:XXXXX会议室主持人:XXX记录人:XXX参会人员:1. XXXX2. XXXX3. XXXX4. XXXX5. XXXX会议内容:1. XXXX发言:就机电系统的日常维护工作提出了以下建议:a. 加强设备巡检,确保设备运行正常;b. 定期对设备进行清洁和润滑;c. 增加备用零件的库存量,以减少设备故障带来的停工时间;d. 加强人员培训,提高员工的维护技能。

2. XXXX发言:针对机电系统的安全管理提出了以下建议:a. 设立安全监控系统,及时发现和处理安全隐患;b. 加强设备的防火措施,确保设备安全运行;c. 建立事故应急预案,做好应急演练;d. 加强对员工的安全培训,提高员工的安全意识和应对能力。

3. XXXX发言:在机电系统的节能环保方面提出了以下建议:a. 优化设备安装位置,以减少能源损耗;b. 定期进行能源消耗的监测和分析,找出节能的潜力;c. 替换老旧设备,采用更节能的替代品;d. 加强员工的节能意识,落实节约用电等措施。

4. XXXX发言:总结以上建议,提出了以下措施:a. 根据日常维护工作中的实际情况,制定详细的巡检计划和维护流程;b. 设立机电系统的维护保养记录,及时记录维护情况和维护人员;c. 每月召开机电系统例会,总结维护工作,交流经验并及时调整工作计划;d. 定期评估机电系统的安全管理和节能环保工作,建立指标体系,对工作进行量化评估。

会议结束,主持人对会议内容进行了总结,并指示相应部门负责人按照会议纪要制定工作计划和措施。

5. XXXX发言:在机电系统的故障处理方面提出了以下建议:a. 建立故障报修系统,方便员工及时报修设备故障;b. 设立专门的故障处理团队,提高故障处理的效率;c. 制定紧急故障处理流程,保证故障得到及时修复;d. 建立故障统计和分析机制,找出故障的根源并采取相应措施。

6. XXXX发言:结合上述建议,针对机电系统的综合管理提出了以下建议:a. 定期对机电设备进行全面检修,提高设备的运行效率和寿命;b. 建立设备维护档案,记录设备维护的历史和情况;c. 引进先进的设备管理系统,实现对机电设备的智能监控和管理;d. 建立机电系统的绩效考核机制,激励员工积极参与机电系统的管理工作。

机电会议纪要3月

机电会议纪要3月

机电会议纪要时间:2018年3月6日15时地点:小会场主持:李军参加:章志湖、李志忠、许功、曾钧、侯云峰、师仲红、陈志皓、徐尚红、盛秉义、各区队行政正职及机电队长内容:3月份机电例会会议传达了2018年2月份集团公司机电例会精神,要求各单位按照集团公司关于安全生产的统一部署,严格落实好党政同责、一岗双责、齐抓共管、失职追责和管行业必须管安全、管业务必须管安全、管生产经营必须管安全的要求,层层传导、层层压实安全责任,从严从实从硬从细抓好机电安全工作。

同时会议根据我矿情况,对近期的机电工作做了详细的安排:一、机电检修方面1、会议通报了2018年2月份机电事故情况,其中综采一队发生事故9起,开机率97.9%;机运区发生事故1起,15-2#层盘区开机率100%,主井开机率99.9%。

2、会议要求,各单位行政正职要提高检修认识,强抓检修质量,配齐检修人员,严格按照四检制要求对设备进行检修,严格按照检修牌板逐项检修,不能流于形式,确保检修到位。

同时,要求各单位认真对待3月份公司机电月检工作,按照上报的检修内容和时间,准时进行月检,提前准备好需要的备品备件,并由主要领导盯在检修现场,确保检修工作顺利完成,并做好相关检修记录。

二、辅助运输方面为加强辅助运输管理,保证运输安全,会议拟定:1、由运输一区负责,将井下在用电机车全部检查一遍,补齐缺少的玻璃,更换不响的喇叭和不亮的尾灯。

2、由运输一区和准备区负责,对井下在用矿车进行编号并油喷号码,所有矿车全部进行编号管理。

3、加强辅助运输现场管理力度,杜绝员工趴、蹬、跳矿车,禁止使用木板、石块等非专用打掩器打掩,禁止超拉超挂车辆,必须使用专用车辆对超长物料进行运输,严格执行“行人不行车、行车不行人”制度。

4、要求运一区每日9:45—10:45对猴车进行检修,确保猴车安全运行。

四、防爆管理方面2月份防爆检查共发现问题96条,已全部进行了整改。

其中防爆队在检查中发现,15#层北盘区皮带头处监测线四通缺挡板造成老鼠洞,虽然已通知通风区进行了整改,但该问题属于严重失爆,要求各队组引以为鉴,加强电气设备管理,坚决杜绝鸡爪、羊尾、老鼠洞、明接头等重大恶性失爆出现。

3.15机电专业会议纪要

3.15机电专业会议纪要

机电专业会议纪要
时间:2013.3.15—19:50 地点:工区办公室主持人:沈金安记录人:王豪参加人员:刘庆强田庆勇王豪
3月15日下午19:50机电矿长沈金安主持召开了机电专业生产工作会议。

机电运行部、综合工区汇报了进入3月份以来机电生产系统存在的隐患及需要解决的问题,沈矿长对机运专业的工作作了全面部署和安排,现将会议纪要如下: 1、近期综合工区日程安排紧凑,要求所有人员踏实工作,提高工作效率。

2、1402双机运转,3月16日完成。

3、更换地面小皮带滚筒,3月16日完成。

4、工区将公司检查问题整改情况形成书面材料,未完成的的写明原因,3月15日报调度室。

5、核查皮带米数,出现差错及时与厂家进行交涉。

6、完成机运专业文件汇编,3月23日报刘矿长。

7、主斜井安全设施不全,由运输李总拿出方案,综合工区负责实施。

8、加紧人车的试验安装。

尽快解决工人的上下井问题。

9 、落实罚款制度,矿管公司的罚款必须严格落实。

10、清理2401沉淀池,建正规沉淀池、排水池,3月16日完成。

11、安装井下电话,2401和北翼回风巷各安一部。

12、统计所有的仪器、仪表、绝缘工具、风包等设备检测计划上报批准。

13、将95m²电缆运至2401,3月16日完成。

14、固定集中回风巷地滑子,将地面皮带机房、压风机房开关接地,3月16日完成。

15、加紧制作水泥台阶板,铺设到集中回风巷底。

16、要求所有岗位司机、机电维修工及管理人员佩戴工具,3月20日之前必须全部带齐。

机电专业 2013年3月15日。

机电专业例会会议记录

机电专业例会会议记录

机电专业例会会议记录一、开会地点:科技一楼会议室二、主持人:***三、参加人员:调度室、机电科主要负责人及全体管理人员,采、掘、机、运、通主要负责人及维修组长,防治水、准备工区、机修厂供应部主要负责人。

四、排查机电问题隐患:1、主井南勾箕斗溜槽磨损严重。

2、带式输送机护栏不完善。

3、采区变电所未实现双回路供电。

五、整改措施1、主井南勾箕斗溜槽进行更换。

2、带式输送机护栏统一标准制作,并用螺栓固定,加设警示语。

3、采区变电所实现双回路供电,列入计划,购置电缆,按照计划及要求逐一加设第二回路。

六、会议重点1、机电科科长:首先,*科长传达集团公司机电处召开的机电专业例会会议精神,重点传达了每月要组织一次机电专业例会;每旬由机电副总组织大型固定设备和变电所进行质量大检查;每周组织一次采掘机电质量大检查;防爆电气设备检查工作;抓好皮带机整治工作;新《矿井机电设备管理规定》的学习及考试等工作。

其次,*科长将新、旧《矿井机电设备管理规定》进行对照,对修改的,变更的,添加的规定逐条进行了说明和强调。

最后,*科长认真传达了171号文件机电方面相关规定。

2、调度室副主任**主任结合近期上级部门各项检查中检查出的问题进行了通报,就检查出的问题重点强调以下几点工作。

(1)小电设备、低压馈电开关的失爆问题;(2)机电设备防爆面处理问题;(3)接地装置安装质量问题;(4)耙装机、小绞车的使用管理问题;(5)电缆吊挂问题;(6)加强配件管理工作;(7)机电设备文明生产工作;3、机电副总*副总结合科长、主任的工作强调,重点强调今后机电工作,职能部门要加大检查力度及考核力度,加强机电问题的落实整改工作。

针对**煤矿“7.21”事故、**煤矿“7.28”事故,*总对事故进行了说明,并和全体到会员工,认真学习剖析本单位以往发生的机电事故,开展大讨论活动,认真反思,分析查找机电工作中存在的问题,抓好施工安全技术措施的落实工作,分析机电现场工作重点和薄弱环节,研究制定针对性措施,狠抓落实。

3月份生产例会会议纪要1

3月份生产例会会议纪要2012年4月1日,我厂在一楼会议室召开了3月份工作例会,厂领导、各科室负责人、班长以上管理人员参加了会议。

会议由书记梁燕斌主持。

厂机关各科室、各班组分别汇报了3月份的工作完成情况,厂领导就分管工作分别做了点评并提出了具体要求。

会上,厂部与各科室、班组分别签订了2012年管理目标责任书、安全管理目标责任书,并学习了安全消防管理制度和防火应急预案。

现纪要如下:一、3月份产品产量和质量指标完成情况。

3月份计划加气砌块产量20000m³,实际完成产量21009.114m³,完成当月计划产量的105.05 %,超额完成当月生产计划。

1-3月累计完成38065.149 m³,完成年生产计划23万m³的16.55%。

3月份复合砖产品计划生产八孔砖700m³,实际完成产量722.814m³,完成当月计划产量的103.26%。

完成年生产计划8500m³的8.5%。

加气砌块成模率完成99.24%,干体积密度合格率6.33%,尺寸合格率90.24%,切割损坏率0.68%,成品率97.09%。

复合砖八孔砖:成品率98.4%;尺寸合格率99.27%;成型率99.85%。

二、3月份存在的问题和措施1.各科室、车间今后例会汇报内容主要从当月工作中存在哪些问题、如何解决、需厂部解决的问题及下月工作打算等几方面汇报。

2.材料科要将本科室人员分工情况和各岗位职责报科室分管领导处,重点工作放在提高管理上,抓制度的执行力,加强监督检查力度,在巡查中发现问题及时解决。

3.材料科继续加强成品库管理,根据现场实际码放情况,及时摆放警戒桩,调整警戒旗,注意库区卫生和产品码放。

4.材料科要尽快分析3月原材料石膏质量差的原因,加强原材料验收管理,严把原材料质量关。

5.针对工控机计量和材料盘库不符的问题,要求材料科制定盘库方案,技术科制定工控机校秤方案。

6.安全生产科尽快将安全学习资料下发到各班组,并组织各班组认真学习;加大监督检查力度,抓好班前会学习,平时巡检中发现问题及时解决;和维修车间对存在较大安全隐患的设备进行维修及评价,将结果报厂部主管领导。

3月份机电工作总结怎样写

3月份机电工作总结怎样写3月份机电工作总结。

3月份是一个紧张而充实的月份,对于机电工作来说更是如此。

在这个月里,我们经历了许多挑战和收获了许多成果。

以下是我们机电工作在3月份的总结和回顾。

首先,我们在3月份完成了一系列重要的机电设备维护和保养工作。

我们对生产线上的各种设备进行了定期的检查和维护,确保其正常运行和高效生产。

我们还对一些老旧设备进行了更新和改造,提高了设备的使用寿命和生产效率。

这些工作为公司的生产提供了坚实的保障,也为我们未来的发展奠定了基础。

其次,我们在3月份还积极参与了一些新项目的研发和设计工作。

我们的工程师团队不断努力,为公司开发了一些新的机电产品和解决方案。

这些新产品和方案的推出,为公司带来了新的商机和市场竞争力,也为我们带来了更多的挑战和机遇。

另外,我们在3月份也加强了对员工的技能培训和团队建设。

我们组织了一些技术培训和团队活动,提高了员工的专业水平和团队协作能力。

这些培训和活动不仅提升了员工的工作能力,也增强了团队的凝聚力和战斗力。

最后,我们在3月份还加强了对机电工作的质量管理和安全生产。

我们严格执行各项质量和安全规定,确保产品质量和生产安全。

我们还加强了对设备和场地的管理和维护,提高了工作环境的整洁和安全。

总的来说,3月份对于机电工作来说是一个充实而有意义的月份。

我们在这个月里取得了许多成绩和进步,也积累了许多经验和教训。

我们将继续努力,为公司的发展和未来的挑战做好准备。

相信在未来的日子里,我们会取得更加辉煌的成绩和更加美好的未来。

韩王矿机电运输输专业3月份月度工作小结、4月份工作计划[1][1]

韩王矿机电运输专业3月份月度工作小结1. 矿机电运输工作进展情况3月份,我公司的韩王矿机电运输专业的工作进展顺利。

我们主要完成了以下工作:•参与了多个煤矿的矿机设备运输工作,确保了设备顺利投入使用;•完成了两个煤矿的设备搬家工作,确保了搬运过程的安全和设备的完好无损;•参与了一次现场救援工作,成功挽救了一台重要设备的损失。

2. 矿机电运输工作中遇到的问题及解决方案在矿机电运输工作中,我们也遇到了一些问题。

其中,问题最多的是在设备运输过程中发生的路面不平、坡度陡峭等交通条件的限制。

针对这一问题,我们采取了多种措施,包括增加装卸现场的人员,加强对设备的安全检查,确保车辆能够顺利通过各种路况。

3. 3月份工作成效及评价在3月份,韩王矿机电运输专业共完成了10个项目的设备运输和搬家工作,日均运输车辆数约为5至10辆,完成率达到100%。

我们充分发扬团结拼搏、勇于挑战的精神,努力保障煤矿设备顺利投入使用,得到了客户的高度认可。

4月份工作计划1. 工作重点4月份,我们将重点围绕以下方面展开工作:•在设备运输工作中,进一步加强对路况的分析和评估,提高运输方案的可行性及安全性;•加强对装卸现场的管控,确保工作人员的安全;•在工作中总结经验,积极开展技术创新和工作提升。

2. 工作目标4月份的工作目标是:•成功完成20个设备运输与搬家项目,日均车辆数达到15到20辆;•提高工作安全系数,确保每一次工作都能够做到居安思危;•对工作中出现的问题及时总结,积极开展技术创新和工作提升。

3. 工作措施针对以上目标,我们将采取以下工作措施:•掌握每个工作项目的具体状况,分析路况,制定行之有效的运输方案;•在装卸现场设立专人负责安全管控,确保工作人员的安全;•加强与客户的沟通和交流,及时了解工作中出现的问题并总结经验;•协调内部资源,积极开展技术创新和工作提升,提升专业技能和工作效率。

4. 工作总结通过3月份的工作,韩王矿机电运输专业的工作得到了客户的高度认可。

3月15日机电例会会议流程

骆驼山煤矿3月机电例会会议流程
会议时间:2012年3月16日15:40.
会议地点:矿办公楼二楼
参加单位:机电动力部、生产技术部、安健环部、经营管理部、供应部、集控室、调度室、监测中心、电修车间、主洗车间、原煤车间、装运车间、原料部、机运队、综掘一队、通风队。

1、李富强传达贯彻公司一季度机电例会会议精神,宣布机电动力部分工。

2、范存江副部长安排3月防爆自查的相关安排,矿井机电管理中存在的问题和解决办法,主要包括电缆吊挂、管线敷设、斜井运输、矿车使用、未划分责任单位设备的责任明确。

3、任永利副部长通报设备出入库、叉车事宜、机修加工程序等相关安排。

4、包长安副部长通报洗选设备运行中存在的主要问题、供电系统存在的主要问题和解决办法,设备外委维修的程序和要求。

5、张国龙通报截止3月15日月计划的完成情况,3月15日至4月15日资产清点工作的安排。

6、生产技术部安排瓦斯等级鉴定相关事宜。

7、安健环部安排机电本质安全推进和重大隐患整改相关事宜。

8、供应部通报目前配件、材料计划申报、技术参数等方面需要解决的问题。

9、经营管理部通报机电设备管理相关事宜和要求。

10、各基层单位和车间提出需要部门和矿解决的问题。

11、领导讲话。

12、审核洗煤厂折旧采购设备技术参数。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

韩王公司2013年3月份机电专业例会会议纪要为认真贯彻落实焦煤集团3月份机电矿长例会会议精神,强力推进我公司机电运输规范化、统一化、精细化工作的开展,进一步提升我公司机电运输管理水平,夯实机电运输安全基础,确保“三零”工作目标顺利实现, 2013年3月27日上午8:00,在调度会议室召开了3月份机电专业例会,会议由公司机电副总工程师马会林主持,公司机电副总经理宋永茂及采二区、掘进区、修护区、运输区、机电队、通风区的机电副区(队)长、区(队)长、机电班长,机电科全体科管人员参加了会议。

会议首先由机电科通报了2月份机电专业例会安排工作的落实情况、3月份各区队月末检修安排内容、防爆管理、机电干部走动式巡查管理中存在的问题、机电设备损坏罚款情况并针对所存在的问题提出了有针对性的整改措施;然后机电副总马会林全文传达了3月份机电矿长例会会议纪要,并根据会议内容结合我矿实际对4月份工作进行了安排;最后,机电副总经理宋永茂针对近期各区队存在的共性问题对下一步机电运输工作进行了安排部署,现将会议主要内容纪要如下:一、通报了2月份机电专业例会安排工作的完成情况。

从完成情况上看各单位都能认真落实会议所安排的主要工作,但有些工作还未按期完成,其中对主斜井台阶的整修、护栏的加装因矿生产地区调整打眼工作未按期完成导致此项工作未完成,要求4月25日前必须完成;亮点工作的建设效果不佳,我矿第一季度在接受机电处检查时无申报验收,要求各单位要利用好2月份最后的时间完成亮点工程建设,申请验收。

二、对3月份月末检修工作进行了要求。

各单位要按照矿井编制的月末检修计划严格实施,制定好检修措施,杜绝措施与现场两张皮的现象。

检修后各单位要认真进行总结、组织好验收确保检修质量。

检修措施要在29日前审批结束上报机电科、总结要在4月2日前完成上报机电科。

另机运队要做好大型设备的检修工作,按照年度检修计划按期实施。

三、防爆管理、走动式管理及机电设备损坏情况。

本月防爆管理存在的问题是机电设备内有潮气现象,要求各单位要使用防潮剂此项工作机电科重点负责落实;走动式管理存在的问题是各级机电管理干部上报不及时造成机电科不能及时掌握实时巡查情况,4月份要抓好考核工作,促进区队管理水平;本月机电设备损坏主要在潜水泵烧坏情况上比较突出,各区队要加强对潜水泵坑的管理,在各级检查中凡发现有喝风、淤死现象要重罚。

四、会议对焦煤集团3月份机电矿长例会会议纪要进行了全文传达学习,并结合会议内容,根据公司实际对近期工作进行了安排并排出了4月份工作计划:业务工作计划:1、对矿井开关低压保护器的校验。

(其中馈电保护56余台、启动器120余台)责任单位:机电科机修厂负责人:李忠喜、常英只完成时间:2013年4月15日前2、一、二水平泵房小井的清挖(13个)、排水管路(9趟)、闸阀、配水闸阀的检查、检修工作及联合试验的方案的制定、对井下9台矿用变压器的试验。

责任单位:机电运输队负责人:尹连喜、汪建美、郭益鹏完成时间:2013年4月25日前3、对一、二水平水仓的清挖工作。

责任单位:掘进区负责人:袁自绍完成时间:2013年4月20日前4、制定大面积停电应急预案、正常供电方案、非正常供电预案。

责任单位:机电运输队负责人:尹连喜、郭益鹏完成时间:2013年4月8日前5、二水平泵房道轨的整修工作,保证大型设备能正常出入。

责任单位:机电运输队负责人:李密田、芦保国完成时间:2013年4月15日前6、21轨道三岔口重车道、21绞车房口上车场、21下车场的道轨的整修,确保电机车的正常通行。

责任单位:机电运输队负责人:李密田、芦保国完成时间:2013年4月10日前7、按照焦机便字(2013)05号便函《关于主通风机检修的通知》要求做好检修工作。

责任单位:机电运输队负责人:尹连喜、寇树玉完成时间:方案和措施4月20日前完成、检修工作4月30日前完成。

8、主井筒加装扶手、更换四股道磨损严重的道板。

责任单位:机电运输队负责人:李密田、芦保国完成时间: 4月25日前完成。

9、主井专用地滚的设计、购进、安装。

责任单位:机电科、供应科、机运输队负责人:马会林、牛庆余、李密田、芦保国完成时间: 4月25日前完成。

10、机修厂负责参与设计和加工所需的刮板输送机头(尾)搭接支架,加工好后各使用单位要在工作地点的末部机头及搭接的机尾上加装。

责任单位:机修厂、各使用单位负责人:常英只、肖国群申建新、袁自绍润国宣史经玉李国信完成时间:4月15日前。

11、各采掘单位除端头(末部)刮板输送机可使用木质压柱固定机头(尾)外,其他刮板输送机必须使用地锚固定的方式。

责任单位:各使用单位负责人:肖国群申建新、袁自绍润国宣史经玉李国信完成时间:4月25日前。

12、防爆电气下井记录本4月1日必须使用。

责任单位:机电科责任人:赵杰完成时间:4月1日前。

13、4月份要完成矸石山绞车改造方案的制定。

责任单位:机电科责任人:马会林完成时间:4月30日前。

14、要加强主井筒环境卫生的治理建立主井清理标准。

责任单位:机运队责任人:芦保国完成时间:4月1日前。

15、加强主井管理确保运输安全,要求建立主井检查制度。

责任单位:机电科责任人:何垚完成时间:4月1日前。

16、制定动态考核制度,主要考核上级检查出现的问题进行责任追究。

责任单位:机电科责任人:何垚完成时间:4月1日前。

17、通过近期下井检查发现防爆电气内部有发潮现象,必须加装防潮剂,机电科督促落实。

责任单位:机电科责任人:赵杰完成时间:4月15日前。

亮点工程计划:18、一、二水平泵房变电所亮点工程的建设。

责任单位:机运队负责人:尹连喜、汪建美完成时间:2013年4月30日前19、一水平西大巷轨道亮点工程的建设。

责任单位:机运队负责人:李密田、芦保国、丁选恩完成时间:2013年4月30日前20、、二水平煤柱工作面回风巷、集中运输巷配电点亮点工程的建设。

责任单位:采二区负责人:肖国群、申建新完成时间:2013年4月30日前。

21、21001配电点亮点工程的建设。

责任单位:掘进区负责人:袁自绍、润国宣完成时间:2013年4月30日前22、25煤柱及轨道煤柱工作面配电点的亮点工程的建设。

责任单位:修护区负责人:史经玉、李国信完成时间:2013年4月30日前23、二水平煤柱工作面排水点亮点工程的建设。

责任单位:采二区负责人:肖国群、申建新完成时间:2013年4月30日前24、21001排水点亮点工程的建设。

责任单位:掘进区负责人:袁自绍、润国宣完成时间:2013年4月30日前25、25煤柱工作面排水点亮点工程的建设。

责任单位:修护区负责人:史经玉、李国信完成时间:2013年4月30日前二、最后,针对近期各区队存在的共性问题,对下一步的工作进行了安排部署:1、机电科要将本次会议列出计划表形成纪要,上报机电处、下发各区队并做好落实工作。

2、重申了会议制度凡需参加机电专业会人员必须参加,凡请假罚100元,不请假罚200元。

3、机电干部走动式管理,是促进区队工作的各级管理人员要执行好,机电科要考核好。

4、3月份所安排的工作部分没有落实好,机电科要将3月份工作计划的完成情况作为机电系统“双基”考核的重要依据。

5、在停电操作上的规范,各单位检修必须加装低压停电机械锁,否则一经发现按违章论处。

机电科重点落实。

6、检修验收工作,各区队月底都要检修,检修过后区队要组织自检,矿井日常安排的其他工作由机电科负责验收,确保检修质量。

7、井上线路问题要规范,机修厂是整治的重点,另设备的摆放和环境卫生的管理也要加强,4月15日前必须有所提升。

8、措施的制定要严格,不能出现两张皮现象,干所写的、写所干的。

9、规定了主井施工,区队管理人员要在现场指导,确保施工安全和质量。

后附会议内容落实台账会议参加人员:(根据签名顺序排列)宋永茂马会林何垚李密田史经玉袁自绍肖国群芦保国丁选恩肖国群邱运常赵杰贾为民汪建美张国文申建新聂敬为李国权赵仁喜职小雷润国宣金建胜常英只李忠喜杨平李跃综韩王公司机电科二〇一三年三月二十八日韩王公司机电专业3月份专业例会会议落实台账序号安排事项责任单位责任人完成期限落实情况完成时间落实人1 对矿井开关低压保护器的校验。

(其中馈电保护56余台、启动器120余台)机电科机修厂李忠喜常英只2013年4月15日前2 一、二水平泵房小井的清挖(13个)、排水管路(9趟)、闸阀、配水闸阀的检查、检修工作及联合试验的方案的制定、对井下9台矿用变压器的试验。

机电运输队尹连喜汪建美郭益鹏2013年4月25日前3 对一、二水平水仓的清挖工作。

掘进区袁自绍2013年4月20日前4 制定大面积停电应急预案、正常供电方案、非正常供电预案。

机电运输队尹连喜郭益鹏2013年4月8日前5 二水平泵房道轨的整修工作,保证大型设备能正常出入。

机电运输队李密田芦保国2013年4月15日前6 21轨道三岔口重车道、21绞车房口上车场、21下车场的道轨的整修,确保电机车的正常通行。

机电运输队李密田芦保国2013年4月10日前7 按照焦机便字(2013)05号便函《关于主通风机检修的通知》要求做好检修工作。

机电运输队尹连喜寇树玉方案和措施4月20日前完成、检修工作4月30日前完成8 主井筒加装扶手、更换四股道磨损严重的道板。

机电运输队李密田芦保国4月25日前完成9 主井专用地滚的设计、购进、安装。

机电科、供应科、机运输队马会林牛庆余李密田芦保国4月25日前完成10 机修厂负责参与设计和加工所需的刮板输送机头(尾)搭接支架,加工好后各使用单位要在工作地点的末部机头及搭接的机尾上加装。

机修厂、各使用单位常英只肖国群申建新袁自绍润国宣史经玉李国信4月15日前811 各采掘单位除端头(末部)刮板输送机可使用木质压柱固定机头(尾)外,其他刮板输送机必须使用地锚固定的方式。

各使用单位肖国群申建新袁自绍润国宣史经玉李国信4月25日前12 防爆电气下井记录本4月1日必须使用。

机电科赵杰4月1日前13 4月份要完成矸石山绞车改造方案的制定。

机电科马会林4月30日前14 要加强主井筒环境卫生的治理建立主井清理标准。

机运队芦保国4月1日前15 加强主井管理确保运输安全,要求建立主井检查制度机电科何垚4月1日前16 制定动态考核制度,主要考核上级检查出现的问题进行责任追究。

机电科何垚4月1日前17 通过近期下井检查发现防爆电气内部有发潮现象,必须加装防潮剂,机电科督促落实。

机电科赵杰4月15日前18 一、二水平泵房变电所亮点工程的建设。

机运队尹连喜汪建美2013年4月30日前19 一水平西大巷轨道亮点工程的建设。

机运队李密田芦保国丁选恩2013年4月30日前20 二水平煤柱工作面回风巷、集中运输巷配电点亮点工程的建设。

采二区肖国群申建新2013年4月30日前21 21001配电点亮点工程的建设。
