hdpe缠绕管施工方案
hdpe缠绕管施工方案
HDPE缠绕管施工方案是指使用高密度聚乙烯(HDPE)材料
制成的管材进行缠绕管道的施工方案。
以下是一个700字的HDPE缠绕管施工方案:
一、施工前准备工作
1. 确定施工图纸和技术要求。
2. 检查施工现场,清除障碍物,确保施工安全。
3. 准备好所需的材料和设备,包括HDPE管材、管件、螺栓等。
二、施工工艺流程
1. 确定缠绕管道的起点和终点,并标注出孔位、连接位置等。
2. 清理管道表面,确保表面平整、干净,去除表面毛刺和污垢。
3. 在起点和终点位置固定起钉,作为起始点和终止点的基准。
4. 将HDPE管材固定在起点的位置上,采用逆时针方向绕圈
缠绕,每次绕圈时约重叠1/3至1/2的长度,直至绕到终止点。
5. 定期使用水平仪检查管道的水平度和垂直度,确保管道的整齐、平整。
6. 在缠绕的过程中,定期检查管道的质量,发现问题及时处理,确保施工质量。
7. 在管道的连接部位,使用HDPE管件进行连接,采用热熔
焊接的方法,确保连接牢固、密封性好。
8. 在管道的支撑和固定部位安装支架和支架搁板,确保管道的稳固。
9. 在管道的穿越部位,加装防腐层或防护套管,保护管道免受外部损害。
10. 确保施工现场的安全,设置警示标志,禁止闲杂人员进入
施工区域。
三、验收和交接工作
1. 在施工完成后,进行管道的验收工作。
检查管道的外观、尺寸、平整度、连接质量等,确保符合技术要求。
2. 进行管道的试压和泄漏测试,确保管道的安全性和可靠性。
3. 编制施工记录和验收报告,记录施工过程、质量情况和相关数据。
4. 进行交接工作,将施工记录和验收报告交予相关部门或业主,完成施工任务。
以上是一个HDPE缠绕管施工方案的简要介绍。
在实际施工中,还需根据具体情况进行灵活调整和细化。
为了确保施工质量和工期,施工人员应具备一定的技术水平和安全意识,并按照施工规范和要求进行施工操作。
同时,施工方应与相关部门和业主保持良好的沟通,及时解决和处理问题,确保施工顺利进行。
hdpe缠绕管施工方案
HDPE缠绕管施工方案1. 引言HDPE缠绕管是一种由高密度聚乙烯(HDPE)制成的管材,具有良好的耐腐蚀性能和高强度。
它广泛应用于水利工程、给排水工程、化工工程等领域。
本文将介绍HDPE缠绕管的施工方案,包括前期准备、施工工艺和注意事项等方面。
2. 前期准备在施工HDPE缠绕管之前,需要进行一些前期准备工作。
2.1 材料和设备准备•HDPE缠绕管:根据设计要求,选择合适规格的HDPE缠绕管。
•埋地管道工具:如挖掘机、钢筋切割机、电焊机等。
•管道支架和固定件:提供管道的支撑和固定。
•其他辅助材料:如焊接材料、切割刀具、封口材料等。
2.2 工程勘测和设计在进行HDPE缠绕管施工之前,需要进行工程勘测和设计工作,确定施工范围、管道布置和管径等参数。
2.3 施工人员培训和安全措施施工人员需要接受相关培训,了解用于HDPE缠绕管施工的工艺和操作规范。
在施工现场,需要采取必要的安全措施,如佩戴安全帽、安全鞋、手套等,确保施工过程安全可靠。
3. 施工工艺3.1 挖掘管沟根据设计要求,使用挖掘机挖掘出合适宽度和深度的管沟,保持沟底平整,并及时清除杂物和砂石。
3.2 安装管道支架和固定件在管沟内安装合适的管道支架和固定件,确保管道的水平和垂直度。
3.3 连接管道根据设计要求,使用热熔连接或电熔连接方法,将HDPE缠绕管连接成一条连续的管道。
连接前,需清除管道末端的污物和氧化层,使用相应的焊接材料和工具进行连接。
3.4 钢筋加固根据需要,在管道周围设置钢筋加固,以增强管道的强度和稳定性。
3.5 压力测试在连接完毕后,进行压力测试,检测管道的密封性和承压能力。
通常采用液体或气体进行压力测试,设定合适的压力和持续时间,以确保管道的安全可靠。
3.6 地面恢复完成压力测试后,对管沟进行回填,并进行夯实和平整,确保管道的固定和保护。
4. 注意事项•在HDPE缠绕管施工过程中,需遵循相关操作规范和施工要求,确保施工质量和安全。
hdpe双壁缠绕管施工方案
HDPE双壁缠绕管施工方案一、引言本文档描述了HDPE(高密度聚乙烯)双壁缠绕管的施工方案。
HDPE双壁缠绕管是一种用于输送液体和气体的管道系统。
它具有优异的耐腐蚀性和耐压性能,广泛应用于建筑、化工、环保等领域。
本文档将介绍HDPE双壁缠绕管的基本特点、施工流程和注意事项。
二、HDPE双壁缠绕管的基本特点HDPE双壁缠绕管是一种由内外两层HDPE材料(高密度聚乙烯)组成的管道系统。
其基本特点如下:1.高耐压性能:HDPE双壁缠绕管具有较高的耐压能力,能够承受较大的内压。
2.良好的耐腐蚀性:HDPE材料具有优良的耐腐蚀性,能够抵抗大部分化学物质的腐蚀。
3.轻质高强:相比于金属管道,HDPE双壁缠绕管具有较轻的重量和较高的强度,便于运输和安装。
4.寿命长:HDPE材料具有较长的使用寿命,可达数十年。
5.施工简便:HDPE双壁缠绕管的施工相对简便,不需要进行焊接,可采用热熔连接方式。
三、HDPE双壁缠绕管的施工流程1. 设计与准备工作•根据工程需求,设计HDPE双壁缠绕管的布置方案和管道参数。
•准备所需的材料和工具,包括HDPE双壁缠绕管、热熔连接工具、切割工具等。
2. 管道铺设1.根据设计方案,在施工区域排除障碍物,清理施工面。
2.根据管道的布置方案,进行土方开挖和回填工作,确保管道的埋深和坡度符合要求。
3.按照设计要求,依次铺设HDPE双壁缠绕管,并采用固定夹具固定。
4.接口连接:对于直线段的接口,采用热熔连接方式连接;对于转角处的接口,采用预制弯头或热熔连接方式连接。
3. 管道测试和验收1.进行管道的压力测试,确保管道的密封性和耐压性能符合设计要求。
2.对施工的管道进行检查和验收,包括检查管道的布置、连接点的密封性和管道的外观。
四、HDPE双壁缠绕管施工注意事项1.施工人员应具备相关技能和经验,了解HDPE双壁缠绕管的特点和施工要求。
2.施工前,应对现场进行认真的勘测和设计,确保施工方案的准确性和合理性。
hdpe塑钢缠绕管施工方案
hdpe塑钢缠绕管施工方案HDPE塑钢缠绕管是一种由高密度聚乙烯(HDPE)材料制成的管材,具有耐腐蚀性、高强度、耐压性能好等特点,可广泛应用于城市排水、给水、气体输送等领域。
下面是HDPE塑钢缠绕管施工方案。
一、施工前准备工作:1. 确定施工方案,包括管道布局、施工进度计划等。
2. 确定需要使用的材料和设备,并进行采购准备。
3. 准备施工现场,清理杂物,确保施工场地平整。
二、施工步骤:1. 进行地面准备工作,包括清理、平整地面。
2. 进行预埋件安装,包括锚固座、法兰等。
3. 进行管道安装,首先进行水平布线,然后根据布线进行地面开挖。
4. 用起重机将HDPE塑钢缠绕管吊装至开挖好的沟槽内,确保管道与法兰、锚固座等配件安装位置正确。
5. 进行管道连接,将管道与法兰、锚固座等配件连接,使用螺栓固定。
连接时要保证密封性能,并使用适当的工具进行紧固。
6. 进行管道防腐处理,包括涂刷防腐漆、包覆防腐材料等。
7. 进行管道压力测试,使用相应的压力泵对管道进行压力测试,检测管道是否漏水,确保管道是否符合要求。
8. 进行管道保温处理,对管道进行保温处理,以防止管道在使用过程中发生结露、凝结等问题。
9. 进行管道回填,将开挖的沟槽填补至开挖前的地面高度。
10. 进行线路调试和运行,对管道进行功能测试,确保管道运行正常。
11. 进行清理和收尾工作,清理施工现场,整理工具和设备。
三、安全注意事项:1. 在进行吊装作业时,要确保起重机和吊装索具的安全可靠,注意人员的安全防护。
2. 在进行开挖作业时,要注意确保沟槽两侧的支撑和排水措施。
3. 在进行管道连接和测试时,要进行严格的操作规范,保证安全可靠。
4. 在进行保温处理时,要采取适当的防火、保温措施,确保工作环境和作业人员的安全。
综上所述,HDPE塑钢缠绕管施工方案包括施工前准备工作、施工步骤和安全注意事项。
通过严格按照方案进行施工,可以确保HDPE塑钢缠绕管的质量和使用效果。
HDPE缠绕B型结构壁管施工方案

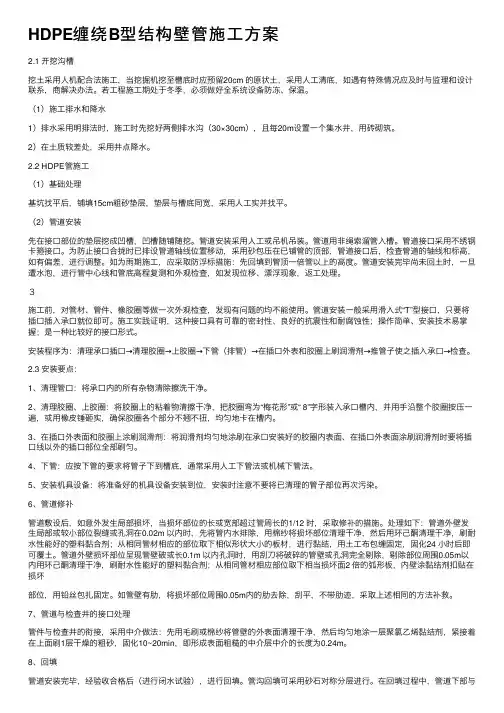

HDPE缠绕B型结构壁管施⼯⽅案2.1 开挖沟槽挖⼟采⽤⼈机配合法施⼯,当挖掘机挖⾄槽底时应预留20cm 的原状⼟,采⽤⼈⼯清底,如遇有特殊情况应及时与监理和设计联系,商解决办法。
若⼯程施⼯期处于冬季,必须做好全系统设备防冻、保温。
(1)施⼯排⽔和降⽔1)排⽔采⽤明排法时,施⼯时先挖好两侧排⽔沟(30×30cm),且每20m设置⼀个集⽔井,⽤砖砌筑。
2)在⼟质较差处,采⽤井点降⽔。
2.2 HDPE管施⼯(1)基础处理基坑找平后,铺填15cm粗砂垫层,垫层与槽底同宽,采⽤⼈⼯实并找平。
(2)管道安装先在接⼝部位的垫层挖成凹槽,凹槽随铺随挖。
管道安装采⽤⼈⼯或吊机吊装。
管道⽤⾮绳索溜管⼊槽。
管道接⼝采⽤不绣钢卡箍接⼝。
为防⽌接⼝合拢时已排设管道轴线位置移动,采⽤砂包压在已铺管的顶部,管道接⼝后,检查管道的轴线和标⾼,如有偏差,进⾏调整。
如为⾬期施⼯,应采取防浮标措施:先回填到管顶⼀倍管以上的⾼度。
管道安装完毕尚未回⼟时,⼀旦遭⽔泡,进⾏管中⼼线和管底⾼程复测和外观检查,如发现位移、漂浮现象,返⼯处理。
3施⼯前,对管材、管件、橡胶圈等做⼀次外观检查,发现有问题的均不能使⽤。
管道安装⼀般采⽤滑⼊式“T”型接⼝,只要将插⼝插⼊承⼝就位即可。
施⼯实践证明,这种接⼝具有可靠的密封性、良好的抗震性和耐腐蚀性;操作简单、安装技术易掌握;是⼀种⽐较好的接⼝形式。
安装程序为:清理承⼝插⼝→清理胶圈→上胶圈→下管(排管)→在插⼝外表和胶圈上刷润滑剂→推管⼦使之插⼊承⼝→检查。
2.3 安装要点:1、清理管⼝:将承⼝内的所有杂物清除擦洗⼲净。
2、清理胶圈、上胶圈:将胶圈上的粘着物清擦⼲净,把胶圈弯为“梅花形”或“ 8”字形装⼊承⼝槽内,并⽤⼿沿整个胶圈按压⼀遍,或⽤橡⽪锤砸实,确保胶圈各个部分不翘不扭,均匀地卡在槽内。
3、在插⼝外表⾯和胶圈上涂刷润滑剂:将润滑剂均匀地涂刷在承⼝安装好的胶圈内表⾯、在插⼝外表⾯涂刷润滑剂时要将插⼝线以外的插⼝部位全部刷匀。
hdpe缠绕增强管施工方案
HDPE 缠绕增强管施工方案引言HDPE 缠绕增强管是一种具有高强度和耐化学腐蚀性的管道,广泛用于各种工程领域,如供水、排水、石油和天然气输送等。
本文将介绍 HDPE 缠绕增强管的施工方案,包括管道布局、设备准备、挖掘施工、管道安装等内容,以确保施工的顺利进行。
管道布局在进行 HDPE 缠绕增强管施工前,需要进行管道布局的规划。
首先确定管道的走向和进出口位置,然后根据施工图纸确定管道的长度和连接方式。
在布局过程中要考虑到地面情况、施工条件和管道使用要求。
设备准备在施工过程中需要准备的设备包括挖掘机、推土机、吊车等大型机械设备,以及切管机、热熔机等施工工具。
此外,还需要准备焊接材料、管道连接件、夹具等辅助设备。
确保设备的完好和安全性能,以保证施工的质量和工期。
挖掘施工1.根据管道布局的要求,使用挖掘机进行土方开挖,确保挖掘的宽度和深度符合设计要求。
2.在挖掘过程中,需要注意保护周围的管道和设施,避免影响到其它工程。
3.挖掘完成后,进行土方整平,确保管道的安装环境平整和稳定。
管道安装1.在进行管道安装前,需要进行管道连接件的准备。
根据设计图纸,切割HDPE 管道,并使用切管机进行切割。
2.使用热熔机进行管道的焊接。
首先将管道两端加热,使其软化。
然后将两端迅速连接,使其冷却并形成稳定的连接。
3.在连接处使用夹具进行固定,保证连接的牢固性。
4.确保管道的坡度和高程符合设计要求,以保证液体或气体的流动和流经能力。
管道测试在完成管道安装后,需要进行管道测试以确保其质量和可靠性。
常用的管道测试方法有压力测试和泄漏测试。
1.压力测试:将管道内部充满压力介质,观察管道是否能够承受设计工作压力。
根据设计要求,测试压力和持续时间等参数进行测试。
2.泄漏测试:使用检漏仪器对管道进行泄漏检测,确保管道连接点和管道本身没有泄漏现象。
管道保护和修复在管道施工完成后,需要对其进行保护和维护。
主要包括以下几个方面:1.防腐保护:根据不同的工程要求,选择合适的防腐涂料或保护层对管道进行涂覆,防止化学腐蚀和物理损伤。
HDPE中空壁缠绕管施工工艺

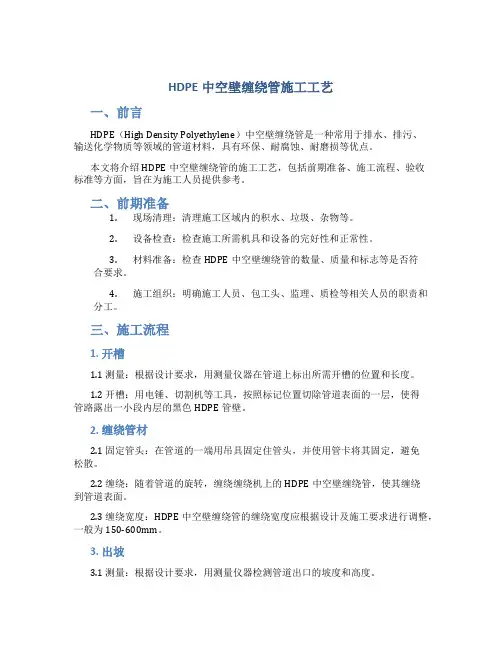

HDPE中空壁缠绕管施工工艺一、前言HDPE(High Density Polyethylene)中空壁缠绕管是一种常用于排水、排污、输送化学物质等领域的管道材料,具有环保、耐腐蚀、耐磨损等优点。
本文将介绍HDPE中空壁缠绕管的施工工艺,包括前期准备、施工流程、验收标准等方面,旨在为施工人员提供参考。
二、前期准备1.现场清理:清理施工区域内的积水、垃圾、杂物等。
2.设备检查:检查施工所需机具和设备的完好性和正常性。
3.材料准备:检查HDPE中空壁缠绕管的数量、质量和标志等是否符合要求。
4.施工组织:明确施工人员、包工头、监理、质检等相关人员的职责和分工。
三、施工流程1. 开槽1.1 测量:根据设计要求,用测量仪器在管道上标出所需开槽的位置和长度。
1.2 开槽:用电锤、切割机等工具,按照标记位置切除管道表面的一层,使得管路露出一小段内层的黑色HDPE管壁。
2. 缠绕管材2.1 固定管头:在管道的一端用吊具固定住管头,并使用管卡将其固定,避免松散。
2.2 缠绕:随着管道的旋转,缠绕缠绕机上的HDPE中空壁缠绕管,使其缠绕到管道表面。
2.3 缠绕宽度:HDPE中空壁缠绕管的缠绕宽度应根据设计及施工要求进行调整,一般为150-600mm。
3. 出坡3.1 测量:根据设计要求,用测量仪器检测管道出口的坡度和高度。
3.2 出坡:根据测量结果,在管道出口处适当的位置,装上出坡模具,对HDPE 中空壁缠绕管进行出坡处理,以保证管道的排水流畅性。
4. 封口4.1 热熔封口:在缠绕完毕后,将HDPE中空壁缠绕管的一端热熔封口。
将HDPE管首先加热并热熔到壁厚的1/3处,然后加热并熔合到壁厚的2/3处,最后加热并熔合到管体的末端。
封口后使用冷却水进行冷却。
4.2 硅圈封口:在管道的另一端,截取HDPE中空壁缠绕管并经过削口处理后,安装密封硅圈,并用拉杆、液压机等工具将其压紧,达到松动不得、漏水不得的目的。
5. 安装管夹根据设计要求,将管夹安装在需要固定的地方,以固定HDPE中空壁缠绕管。
hdpe双壁缠绕管施工方案
hdpe双壁缠绕管施工方案一、引言HDPE双壁缠绕管是一种具有优异性能的管材,广泛应用于给水、排水、土方、隧道工程等领域。
本文旨在提供HDPE双壁缠绕管施工方案,以确保施工过程顺利进行,保证工程质量。
二、材料准备1. HDPE双壁缠绕管:根据设计要求选购合适规格的HDPE双壁缠绕管,确保质量合格。
2. 相关管件和配件:包括连接件、法兰、套管等,确保符合设计规范。
3. 工具:水平仪、测量工具、切割机、焊接设备等。
三、施工步骤1. 安装管道支架:根据设计要求和预留位置,安装好管道的支架,确保管道平稳牢固。
2. 清理基底:清理管道敷设基底,确保无杂物、尘土等,保证基底平整。
3. 测量定位:利用测量工具确定管道的精确位置和坡度,进行测量标记。
4. 切割管材:根据测量标记,使用切割机将HDPE双壁缠绕管切割成所需长度。
5. 管道连接:将切割好的管材通过连接件进行连接,确保连接牢固密封。
6. 管道焊接:对于需要焊接的管道,使用焊接设备进行熔接,确保焊缝牢固可靠。
7. 检查和测试:在管道敷设完毕后,进行系统检查和测试,确保无渗漏、故障等问题。
8. 管道保护:在管道敷设完毕后,进行适当的管道保护措施,以防止损坏和外界不良影响。
9. 竣工验收:在施工完成后,进行竣工验收,确保符合设计要求和相关标准。
四、安全注意事项1. 施工人员必须佩戴相关防护用具,如安全帽、防护眼镜和手套等,确保工作安全。
2. 操作人员必须熟知施工流程,严禁擅自修改或忽略相关施工步骤。
3. 施工现场必须保持整洁,减少滑倒、绊倒等意外事故的发生。
4. 在使用切割机和焊接设备时,必须注意防火和防爆措施。
5. 进行施工前,必须对施工区域进行周围环境的调查,确保没有附近的地下管线等。
五、总结通过本施工方案,我们可以保证HDPE双壁缠绕管的敷设质量和施工安全。
在实施过程中,确保按照相关要求进行施工,并对施工资料进行完整记录,以备竣工验收。
在施工过程中,严格遵守安全操作规程,保证施工人员的安全。
hdpe中空壁缠绕管施工方案
HDPE中空壁缠绕管施工方案1. 引言HDPE中空壁缠绕管是一种新型的管道材料,由高密度聚乙烯(HDPE)制成。
它具有重量轻、耐腐蚀、耐压、抗震、使用寿命长等优点,逐渐被广泛应用于给水、排水、燃气、通信等领域的管道工程。
本文将介绍HDPE中空壁缠绕管的施工方案。
2. 施工准备工作在开始施工之前,必须进行一些准备工作,以确保施工顺利进行。
下面是准备工作的步骤:首先,需要准备好施工材料。
主要包括HDPE中空壁缠绕管、管件、牢固的支撑装置等。
确保材料的质量符合相关标准,并在施工现场储备足够的材料,以应对可能出现的意外情况。
2.2 施工人员培训施工人员需要经过相关培训,熟悉HDPE中空壁缠绕管的施工操作流程、注意事项以及安全操作规程。
只有经过培训的人员才能参与施工工作,确保施工质量和安全性。
2.3 施工设备准备为了高效完成施工任务,需要准备好必要的施工设备,例如起重机械、塔吊、挖掘机等。
确保设备的运行正常,并按照操作规程进行检查和维护。
在开始施工之前,必须对施工环境进行检查。
确保施工现场的地基稳固、无障碍物,并在必要的位置提供防护措施,确保施工人员的安全。
3. 施工步骤3.1 定位和测量首先,根据设计图纸和施工方案,确定施工现场的位置和管道的走向。
使用专业的测量仪器对施工现场进行测量,并标记出必要的参考点和施工孔位。
3.2 挖掘基坑根据设计要求,在标记好的参考点上,使用挖掘机或其他工具进行基坑的挖掘。
确保基坑的尺寸和深度与设计要求一致,并提前清理好基坑底部,以便后续的施工操作。
3.3 安装支撑装置在基坑挖掘完毕后,根据需要安装合适的支撑装置,以确保施工现场的安全。
根据基坑的尺寸和深度选择合适的支撑装置,并按照安全要求正确安装和调整。
3.4 安装中空壁缠绕管首先,将HDPE中空壁缠绕管按照设计要求切割成合适的长度。
然后,将管材放入基坑,并依照设计要求进行缠绕。
在缠绕过程中,要确保管材的牢固连接,并采取必要的固定措施,防止管材移位或脱落。
hdpe缠绕增强管施工方案
hdpe缠绕增强管施工方案随着城市化进程的不断推进和人们生活水平的提高,对供水、排水、建筑工程等方面的需求也在不断增加。
在这些工程中,管道的使用是不可或缺的一部分。
近年来,高密度聚乙烯(HDPE)缠绕增强管作为一种新型管材,得到了广泛的应用。
本文将重点论述HDPE缠绕增强管的施工方案,以帮助工程方快速、高效地进行管道工程建设。
一、施工前准备工作1. 确定施工现场以及管道布置方案。
根据实际工程需求,对施工现场进行勘测,并制定详细的管道布置方案,包括管道的起止点、管径规格、埋深、弯头位置等。
2. 准备施工所需的材料和设备。
包括HDPE缠绕增强管、连接件、管道支架、切割设备、焊接设备等。
确保所采购的材料和设备符合质量标准,并进行充分的检验和试验。
3. 制定施工计划和安全措施。
制定详细的施工计划,确定施工中的工序和时间节点,合理安排人员和设备。
同时,要制定相应的安全措施,确保工程安全和施工人员的人身安全。
二、施工步骤1. 埋设管道支架。
根据管道布置方案,在施工现场进行管道支架的埋设,确保支架的稳固和符合设计要求。
2. 进行管道的切割和拼装。
根据实际需要,使用切割设备将HDPE缠绕增强管切割成所需长度,并使用专用的连接件进行管道的拼装。
拼装时要注意连接件的牢固性和密封性。
3. 进行管道的焊接。
根据需要,使用焊接设备对管道进行热熔焊接,确保管道连接紧密、牢固,并达到所需的密封性能。
4. 进行管道的定位和测量。
在管道安装完成后,进行定位和测量工作,确保管道的位置和坡度符合设计要求。
5. 进行管道的测试和验收。
对安装完成的管道进行压力测试和检测,确保管道的质量和性能符合要求。
同时进行相应的验收工作,确保工程的顺利竣工。
三、施工注意事项1. 在施工过程中,要严格按照相关工艺规范和要求进行操作,确保施工质量和安全。
2. 在进行管道的切割、拼装和焊接时,要使用专用工具和设备,并确保操作人员具备专业技能和操作经验。
3. 在进行管道的埋设和定位时,要注意地质条件和环境因素,避免对管道造成损坏或影响。
HDPE中空壁缠绕管施工工艺
HDPE中空壁缠绕管施工工艺1.沟槽开挖管沟最深开挖达4m,土壤条件差,地下水位高,按分层组合槽开挖,将管基夯实平整,铺垫200mm的砂层,增大管道底部与基础接触面积,保护管道.2.管道地面拼接(1)接口连接方式HDPE中空壁缠绕管,管道接口内外使用热收缩带粘接密封,外部用电热熔固定带连接,保证接口的密闭性和足够的连接强度.(2)地面拼接在管沟边较平坦的部位顺管沟摆放管道,并根据两井间距切割相应的长度.管道切割可用木工切割锯,管道端部用木工刨刨平.在管道连接部位下挖300mm深,比电热熔带宽200mm操作坑.(3)热收缩带连接管道调平对齐.要求管道水平对正,两管道之间中线相对偏移量不大于7mm,对口间隙不大于10mm.①备燃汽加热装置:液化汽罐、胶管及喷枪.②道连接部位擦净,管端800mm内要求无泥砂尘土.③道连接部位要用燃气喷枪均匀加热到80~90°C.④将固定带胶面加热熔融后贴在管道上部,即对口缝应在管道的中部以上.⑤将收缩带的胶面稍微加热一下,目的是去除潮气并使胶软化,收缩带的三角形尖端在定位的2/3处粘接好并压实,要求从管底部沿中间圆周加固定带,同时要加热胶面以加强胶的粘接.收缩带的一端加成工成三角形是为了增大收缩带与管道的接触面积.⑥当加热到尖端固定片另一尖端时,要加密封胶条将其封闭以加固收缩带端部.⑦加热后,固定带的边缘应有少量的胶溢出,未达到此效果则应继续加热.内壁热收缩带的操作方法同以上各步骤.(4)电热熔固定带连接①电源采用50kW发电机(DN800以下用30kW发电机),供电电缆为10mm2电缆(DN1200及以上用12mm2).②管道连接部位擦净,管端500mm内不得有泥砂及水气.如有水滴、水气应使用棉布擦净,再用燃气喷枪烘干.③将电热熔带围在管道连接位置上,有连接线的一端在里面,带的中心线与管道中心线垂直,并不得偏出接口10mm.④尼龙扣带(DN900以上使用)或钢扣带将电热熔带紧固在管道上.同时将PE棒插在紧靠电热熔带的里端头部,管径在DN450以上的插入90—100mm,DN400以下的插入50mm,紧固时尽量缩小该部位空隙.插入PE棒的目的是为了保证电热熔收缩带的端部密封严密,起填充作用.。
