快速计算双代号时标网络计划总时差与自由时差(原创)

合集下载

时标网络总时差和自由时差的计算方法

时标网络总时差和自由时差的计算方法

利用 pdfFactory Pro 测试版本创建的PDF文档
时标网络图中总时差和 自由时差的计算方法 洪毅
利用 pdfFactory Pro 测试版本创建的PDF文档
n n

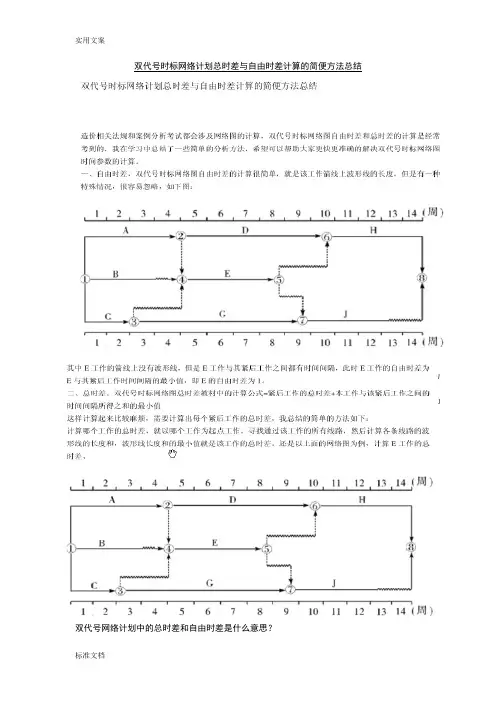

一、自由时差,双代号时标网络图自由时差的计算 很简单,就是该工作箭线上波形线的长度。 但是有一种特殊情况,很容易忽略,如下图:其中 E工作的箭线上没有波形线,但是E工作与其紧后工 作之间都有时间间隔,此时E工作的自由时差为E与 其紧后工作时间间隔的最小值,即E的自由时差为 1。
利用 pdfFactory Pro 测试版本创建的PDF文档
n
n
以下图为例,计算E工作的总时差:以E工作为起点工 作,通过E工作的线路有EH和EJ,两天线路的波形线 的和都是2,所以此时E的总时差就是2。 再比如,计算C工作的总时差,通过C工作的线路有三 条,CEH,波形线的和为4;CEJ,波形线的和为4; CGJ,波形线的和为1,那么C的总时差就是1。
利用 pdfFactory Pro 测试版本创建的PDF文档
ቤተ መጻሕፍቲ ባይዱ
n
n
n
二、某工作总时差=紧后工作的总时差+本工作与 该紧后工作之间的时间间隔所得之和的最小值。 这需要计算出每个紧后工作的总时差, 这样计算 起来比较麻烦。 简化方法:计算哪个工作的总时差,就以哪个工 作为起点工作,寻找通过该工作的所有线路,然 后计算各条线路的波形线的长度和,波形线长度 和的最小值就是该工作的总时差。

双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结双代号网络计划中的总时差和自由时差是什么意思?还有总时差的缩写为什么是TF,F是什么英文的缩写?最佳答案总时差是不影响总工期的情况下该工作拥有的时间总时差其实就是机动时间或宽裕时间F。

flexible:自由时差是在不影响后续工作的情况下拥有的时间,可以简单理解就是多余的时间双代号时标网络计划总时差与自由时差计算的简便方法总结项目组织与管理和实物课程的考试都会涉及网络图的计算,双代号时标网络图自由时差和总时差的计算是经常考到的,我在学习中总结了一些简单的分析方法,希望可以帮助大家更快更准确的解决双代号时标网络图时间参数的计算。

一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。

二、总时差。

双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。

还是以上面的网络图为例,计算E工作的总时差,以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。

再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。

施工管理中的自由时差和总是差的计算一项工作的自由时差(FF)是指在不影响紧后工作最早开始时间的前提下,该工作所具有的机动时间,自由时差也叫局部时差或自由机动时间,其计算公式如下:FFi-j=ESj-k—ESi-j—Di-j= ESj-k —EFi-jFFi-j—工作i-j的自由时差。

双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结双代号时标网络计划总时差与自由时差计算的简便方法总结双代号网络计划中的总时差和自由时差是什么意思?还有总时差的缩写为什么是TF,F是什么英文的缩写?最佳答案总时差是不影响总工期的情况下该工作拥有的时间总时差其实就是机动时间或宽裕时间F。

flexible:自由时差是在不影响后续工作的情况下拥有的时间,可以简单理解就是多余的时间双代号时标网络计划总时差与自由时差计算的简便方法总结项目组织与管理和实物课程的考试都会涉及网络图的计算,双代号时标网络图自由时差和总时差的计算是经常考到的,我在学习中总结了一些简单的分析方法,希望可以帮助大家更快更准确的解决双代号时标网络图时间参数的计算。

一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。

二、总时差。

双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。

还是以上面的网络图为例,计算E工作的总时差,以E工作为起点工作,通过E工作的线路有EH 和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。

再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。

施工管理中的自由时差和总是差的计算一项工作的自由时差(FF)是指在不影响紧后工作最早开始时间的前提下,该工作所具有的机动时间,自由时差也叫局部时差或自由机动时间,其计算公式如下:FFi-j=ESj-k—ESi-j—Di-j= ESj-k —EFi-jFFi-j—工作i-j的自由时差。

双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结

工作最早完成时间和最迟完成时间的计算EFi-j最早完成时间是在各紧前工作全部完成后,本工作有可能完成的最早时刻。

最早完成时间=工作最早开始时间+本工作持续时间。

LFi-j最迟完成时间是在不影响整个任务按期完成的条件下。

最迟完成时间=工作最迟开始时间+本工作持续时间。

FFi-j自由时差是在不影响其紧后工作最早开始的前提下,本工作可以利用的机动时间。

工作自由时差等于该工作的紧后工作的最早开始时间减本工作最早开始时间,再减本工作的持续时间所得之差的最小值。

工作的自由时差小于等于其总时差。

总时差的计算TFi-j总时差是在不影响总工期的前提下,本工作可以利用的机动时间。

工作总时差=工作最迟开始时间-最早开始时间。

总时差最小的工作就是关键工作。

在计划工期Tp等于计算工期Tc时,总时差为0的工作就是关键工作。

关键工作两端的节点称为关键节点,关键节点具有如下规律。

① 络计划的起始节点和终点节点必为关键节点。

②以关键节点为完成节点的工作,当Tp=Tc时,其总时差和自由时差必然相等。

其他非关键工作的自由时差小于等于总时差。

由关键工作组成的线路,且当每相邻的两项关键工作之间的时间间隔为0时,该条线路即为关键线路。

双代号时标网络图自由时差和总时差的计算一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。

二、总时差。

双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。

双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结双代号网络计划中的总时差和自由时差是什么意思?还有总时差的缩写为什么是TF,F是什么英文的缩写?最佳答案总时差是不影响总工期的情况下该工作拥有的时间总时差其实就是机动时间或宽裕时间F。

flexible:自由时差是在不影响后续工作的情况下拥有的时间,可以简单理解就是多余的时间双代号时标网络计划总时差与自由时差计算的简便方法总结项目组织与管理和实物课程的考试都会涉及网络图的计算,双代号时标网络图自由时差和总时差的计算是经常考到的,我在学习中总结了一些简单的分析方法,希望可以帮助大家更快更准确的解决双代号时标网络图时间参数的计算。

一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。

二、总时差。

双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。

还是以上面的网络图为例,计算E工作的总时差,以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。

再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。

施工管理中的自由时差和总是差的计算一项工作的自由时差(FF)是指在不影响紧后工作最早开始时间的前提下,该工作所具有的机动时间,自由时差也叫局部时差或自由机动时间,其计算公式如下:FFi-j=ESj-k—ESi-j—Di-j= ESj-k —EFi-jFFi-j—工作i-j的自由时差。

双代号时标网络计划清单总时差与自由时差计算地简便方法总结材料

双代号时标网络计划清单总时差与自由时差计算地简便方法总结材料

双代号时标网络计划总时差与自由时差计算的简便方法总结双代号网络计划中的总时差和自由时差是什么意思?还有总时差的缩写为什么是TF,F是什么英文的缩写?最佳答案总时差是不影响总工期的情况下该工作拥有的时间总时差其实就是机动时间或宽裕时间F。

flexible:自由时差是在不影响后续工作的情况下拥有的时间,可以简单理解就是多余的时间双代号时标网络计划总时差与自由时差计算的简便方法总结项目组织与管理和实物课程的考试都会涉及网络图的计算,双代号时标网络图自由时差和总时差的计算是经常考到的,我在学习中总结了一些简单的分析方法,希望可以帮助大家更快更准确的解决双代号时标网络图时间参数的计算。

一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。

二、总时差。

双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。

还是以上面的网络图为例,计算E工作的总时差,以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。

再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。

施工管理中的自由时差和总是差的计算一项工作的自由时差(FF)是指在不影响紧后工作最早开始时间的前提下,该工作所具有的机动时间,自由时差也叫局部时差或自由机动时间,其计算公式如下:FFi-j=ESj-k—ESi-j—Di-j= ESj-k —EFi-jFFi-j—工作i-j的自由时差。

网络计划时间参数的计算(总时差、自由时差)

网络计划时间参数的计算(总时差、自由时差)

双代号按⼯作计算法 按节点计算法 双代号时标络计划 单代号 单代号搭接计划 总时差 等于该⼯作LFi-j—EFi-J,或LSi-j—ESi-J TFi-j=LFi-j-EFi-j =LTj-(ETi+Di-j) =LTj-ETi-Di-j以关键节点为完成节点的⼯作,其总时差和⾃由时差必然相等。

当两个关键节点间有多项⼯作,且⼯作间的⾮关键节点⽆其他内向箭线和外向箭线时,则两个关键节点间各项⼯作的总时差均相等。

在这些⼯作中,除以关键节点为完成节点的⼯作⾃由时差等于总时差外,其余⼯作的⾃由时差均为零。

(4)当两个关键节点间有多项⼯作,且⼯作间的⾮关键节点有外向箭线⽽⽆其他内向箭线时,则两个关键节点间各项⼯作的总时差不⼀定相等,因为有外向箭线的⼯作在计算总时差时,要考虑两个或两个以上的紧后⼯作的时间参数。

在这些⼯作中,除以关键节点为完成节点的⼯作⾃由时差等于总时差外,其余⼯作的⾃由时差均为零。

 在计算⼯期等于计划⼯期的前提下,关键线路上⼯作的总时差和⾃由时差全部为零。

从终点节点开始,逆着箭线⽅向依次进⾏。

(1)以终点节点为完成节点的⼯作,其总时差应等于计划⼯期与本⼯作最早完成时间之差,即:TFi-n=Tp-EFi-n式中 TFi-n——以络计划终点节点n为完成节点的⼯作的总时差;EFi-n——以络计划终点节点n为完成节点的⼯作的最早完成时间。

(2)其他⼯作的总时差等于其紧后⼯作的总时差加本⼯作与该紧后⼯作之间的时间间隔所得之和的最⼩值,即:TFi-n=min{TFj-k+LAGi-j,j-k} 从终点节点开始,逆箭线⽅向按节点编号从⼤到⼩顺序依次进⾏。

(1)络计划终点节点n所代表的⼯作的总时差等于计划⼯期与计算⼯期之差。

当计划⼯期等于计算⼯期时,该⼯作的总时差为零。

(2)其他⼯作的总时差应等于本⼯作与其各紧后⼯作之间的时间间隔加该紧后⼯作的总时差所得之和的最⼩值。

TFn=Tp-TcTFi=min{LAGi,j+TFj}但在计算出总时差后,需要根据公式LFi=EFi+TFi判别该⼯作的最迟完成时间是否超出计划⼯期。

双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结双代号网络计划中的总时差和自由时差是什么意思?还有总时差的缩写为什么是TF,F是什么英文的缩写?最佳答案总时差是不影响总工期的情况下该工作拥有的时间总时差其实就是机动时间或宽裕时间F。

flexible:自由时差是在不影响后续工作的情况下拥有的时间,可以简单理解就是多余的时间双代号时标网络计划总时差与自由时差计算的简便方法总结项目组织与管理和实物课程的考试都会涉及网络图的计算,双代号时标网络图自由时差和总时差的计算是经常考到的,我在学习中总结了一些简单的分析方法,希望可以帮助大家更快更准确的解决双代号时标网络图时间参数的计算。

一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。

二、总时差。

双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。

还是以上面的网络图为例,计算E工作的总时差,以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。

再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。

施工管理中的自由时差和总是差的计算一项工作的自由时差(FF)是指在不影响紧后工作最早开始时间的前提下,该工作所具有的机动时间,自由时差也叫局部时差或自由机动时间,其计算公式如下:FFi-j=ESj-k—ESi-j—Di-j= ESj-k —EFi-jFFi-j—工作i-j的自由时差。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

快速计算双代号时标网络计划总时差与自由时差
2011年和2013年度二级建造师《施工管理》全国卷都涉及双代号时标网络图自由时差和总时差的计算,我总结了一些计算方法,希望对您有所帮助。

一、自由时差分两种情况,第一种,就是该工作箭线上有波形线。

第二种,本工作虽然没有波形线但要考虑其紧后的工作的时间间隔。

如下图:单位为周
第一种:求H自由时差,直接读图,波形线长度1,即H自由时差是1周。

第二种:求D自由时差:箭线上没有波形线,但是D工作与其紧后工作之间都有时间间隔,D工作紧后工作有G和H,DG时间间隔是4,DH时间间隔是2,取最小值2,所以D的自由时差是2周。

二、总时差。

双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值
这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,总结如下:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,计算每条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。

如计算D工作的总时差,
以D工作为起点工作,通过D工作的线路有DGI和DHI。

其中DGI线路的波形线的和是4,DHI线路的波形线的和是3,所以E的总时差就是3。

再比如,计算A工作的总时差,通过A工作的线路有三条,ACGI,波形线的和为0;ADGI波形线的和为6;ADHI波形线的和为5,那么C的总时差就是0。

2013年二级建造师施工管理考试第36题(双代号时标网络计划)
36.某分部工程双代号时标网络计划如下图所示(时间单位:天),工作A的总时差为()天。

A.0
B.2
C.3
D.1
解析:把A工作当做起始工作,通过A工作所有线路有ADHK、ADIK、ADIL、ADIM、ADJM,自由时差依次为2、2、2、3、1。

【答案】D 其实在考场上,没必要算出所有五条线路波形线长度,借你慧眼很快会发现ADJM(1-4-5-6-7-10-11)波形线最短。

该线路也是关键线路(总时差最小)。
