工程项目目标成本管理办法

合集下载

项目工程目标成本管理规定

项目工程目标成本管理规定

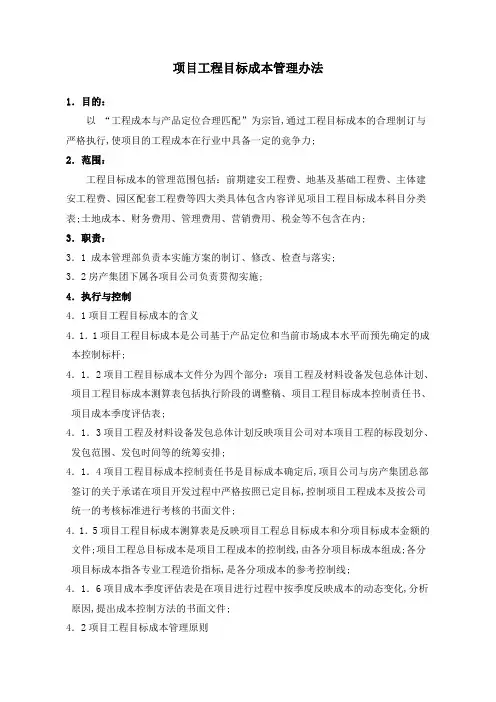

项目工程目标成本管理办法1.目的:以“工程成本与产品定位合理匹配”为宗旨,通过工程目标成本的合理制订与严格执行,使项目的工程成本在行业中具备一定的竞争力;2.范围:工程目标成本的管理范围包括:前期建安工程费、地基及基础工程费、主体建安工程费、园区配套工程费等四大类具体包含内容详见项目工程目标成本科目分类表;土地成本、财务费用、管理费用、营销费用、税金等不包含在内;3.职责:3.1 成本管理部负责本实施方案的制订、修改、检查与落实;3.2房产集团下属各项目公司负责贯彻实施;4.执行与控制4.1项目工程目标成本的含义4.1.1项目工程目标成本是公司基于产品定位和当前市场成本水平而预先确定的成本控制标杆;4.1.2项目工程目标成本文件分为四个部分:项目工程及材料设备发包总体计划、项目工程目标成本测算表包括执行阶段的调整稿、项目工程目标成本控制责任书、项目成本季度评估表;4.1.3项目工程及材料设备发包总体计划反映项目公司对本项目工程的标段划分、发包范围、发包时间等的统筹安排;4.1.4项目工程目标成本控制责任书是目标成本确定后,项目公司与房产集团总部签订的关于承诺在项目开发过程中严格按照已定目标,控制项目工程成本及按公司统一的考核标准进行考核的书面文件;4.1.5项目工程目标成本测算表是反映项目工程总目标成本和分项目标成本金额的文件;项目工程总目标成本是项目工程成本的控制线,由各分项目标成本组成;各分项目标成本指各专业工程造价指标,是各分项成本的参考控制线;4.1.6项目成本季度评估表是在项目进行过程中按季度反映成本的动态变化,分析原因,提出成本控制方法的书面文件;4.2项目工程目标成本管理原则4.2.1市场导向原则:项目工程目标成本的确定以项目所在地市场为导向,体现市场的合理先进水平,并且确保目标利润的实现;4.2.2操作性原则:项目工程目标成本的科目设置应符合公司统一要求和项目管理需要,本项目特点形成,各科目对应的目标成本指标应范围明确,数据来源有充分依据,目标总成本及各分项成本均应为经过努力可实现的目标;4.2.3前控制原则:项目工程目标成本管理应贯彻于项目工程建设的各阶段,成本管理应强调事前控制为主,事中、事后控制为辅,尽可能在项目工程发包前规划设计阶段发现问题,减少无效成本;4.2.4动态控制原则:项目工程已发生成本必须及时与目标成本进行比较并纠偏,确保项目工程总成本在目标控制范围内;4.3目标成本科目的设置:详见附件项目工程目标成本科目分类表附件14.4项目工程目标成本文件的制订及时间要求4.4.1.项目工程及材料设备发包总体计划附件2的编制4.4.1.1项目工程及材料设备发包总体计划的编制要求:①总承包发包标段划分;②拟分包项目安排及各分包工程承包范围,分包工程与总包工程在时间上及工艺上的相互衔接关系;③甲供材料设备的采购思路、品质要求、采购时间;4.4.1.2项目工程及材料设备发包总体计划的编制时间及流程①项目扩初设计完成后20天内,项目公司根据本项目特点编制项目工程及材料设备发包总体计划报房产集团总部;②房产集团总部成本管理部会同技术中心、材料设备部对项目工程及材料设备发包总体计划进行审核,在收到上报的项目工程及材料设备发包总体计划后40日内提出修改意见;③项目公司根据房产集团总部相关部门提出的修改意见对项目工程及材料设备发包总体计划进行调整,对未采纳的意见予以说明,并在20日内将调整后的项目工程及材料设备发包总体计划及相关说明上报房产集团总部;④房产集团总裁最终审定项目工程及材料设备发包总体计划;通过编制项目工程及材料设备发包总体计划理清项目工程建设思路,提高项目招标流程的计划性,明确成本划分,为目标成本的制订做准备;4.4.2项目工程目标成本测算表的编制4.4.2.1强化项目工程主体总承包招标;①强化招标准备工作,在招标前应完成对图纸的内审工作;②项目工程主体总承包推行工程量清单招标;工程量清单的编制:工程量清单计算规则的全国统一性为异地工程量清单核对提供有利条件;为保证工程量清单的准确率,在施工图质量得到保证的前提下,要求分别聘用一家本地和一家异地的咨询单位分别编制清单,工程量清单初稿出具后进行核对,核对调整后的清单作为招标文件的组成部分;③清单编制及核对过程中对施工图再次审查,整理在算量过程中发现的施工图中存在的问题,提交设计部门在工程招标前解决;4.4.2.2项目工程目标成本测算表的编制要求①项目工程目标成本测算表的科目必须按照房产集团统一的格式设置,详见附件项目工程目标成本科目分类表;②产品定位和目标成本测算是一个互动的决策过程,需要成本管理部会同技术、营销、工程反复沟通,力求找到品质与成本的平衡点,提高房产品的性价比;③项目工程目标成本测算各科目中的量,施工图中已明确可计算的,均应以实际计算所得量进入测算;未具备施工图的成本科目,应根据项目规划基本指标推算得出;④项目工程成本测算表中的单价应根据产品定位、交楼标准、图纸要求按当地工程造价计算依据及市场行情确定,如是参照房产集团内部已结算工程的单价或市场调查所得单价,则需注明参考数据的来源和依据;⑤对于具备施工图的成本科目,项目工程目标成本科目分类表中的甲供材料设备,对其品质应有准确的描述,并应与楼盘的定位相适应;4.4.2.3项目工程目标成本测算表的编制时间及流程①项目工程主体总承包合同签订后30日内,项目公司应编制项目工程目标成本测算表报房产集团总部;项目工程目标成本测算表可由项目公司自行编制也可委托有经验的造价咨询公司协助共同编制;②房产集团总部成本管理部会同技术中心、材料设备部对项目工程目标成本测算表进行审核,在收到上报的项目工程目标成本测算表后30日内提出审核意见;③项目公司根据房产集团总部相关部门提出的审核意见对项目工程目标成本测算表进行调整,对未采纳的意见予以说明,并在15日内将调整后的项目工程目标成本测算表及相关说明上报房产集团总部;④房产集团总裁最终审定项目工程目标成本测算表;4.4.3项目工程目标成本控制责任书的签订项目公司、房产集团总部对项目工程目标成本测算表中各分项及总成本目标确认后,共同签署项目工程目标成本控制责任书附件3;项目工程目标成本控制责任书中项目公司承诺按项目工程目标成本管理办法约定对工程成本进行控制并接受考核;相关考核指标根据本办理办法4.4.5.1条确定,并将具体奖惩金额在项目工程目标成本控制责任书中约定;4.4.4项目工程目标成本的执行4.4.4.1项目工程目标成本的监控①在各类联系单签证时,应做到一单一估,及时反映工程造价变动情况,涉及重大变更涉及金额50万元以上项目公司应及时估算相应成本变化金额和原因,并按公司相关变更联系单会签要求上报房产集团总部审批;项目公司应在每月10日前统计上月联系单变更情况并形成工程联系单月报附件4,上报房产集团总部;②在合同会签审批时,及时揭示施工和材料合同的合同造价与目标造价的差异;③反映项目成本的动态情况,项目公司每季度出一份项目工程动态成本季度评估,反映各成本科目的变化情况,单项科目实际成本与目标成本差额大于±5%时,项目公司应在项目工程动态成本季度评估分析成本偏离原因,提出改进意见;4.4.4.2目标成本的修订①项目公司与房产集团总部签订项目工程目标成本控制责任书后,相应的项目工程目标成本一旦实施,除以下原因外不得随意变更:a.市场变动引起项目定位发生变化;b.政策变动;c.特殊地质情况处理;d.规划条件变化;e.其他不可预见情况;发生上述原因时可由项目公司估算调整将引起的成本变动,申报目标成本修订审批表附件5;②房产集团总部收到目标成本修订审批表后10日内,由成本管理部会同技术、营销、材料设备等部门对目标成本调整的合理性进行审定,并形成书面意见报房产集团总裁审批;③项目公司收到经批准的目标成本修订审批表后,根据调整项目及调整金额及时修订项目工程目标成本测算表;④对于一般改变,作为正常的成本动态变化在项目成本季度评估表中反映,项目公司自行消化其中实际成本与目标成本的差异,使项目总成本仍控制在目标范围内且各分项成本间达到合理匹配;4.4.5项目工程目标成本的评估及考核4.4.5.1项目结算完成后,应按项目工程目标成本测算表对应成本科目分类,对比实际成本与目标成本的差异并按以下办法进行考核:注:上述考核指标及奖惩额度均以整个项目公司为考核单位,奖惩额度不占年度工资总额;4.4.5.2项目工程结算后,应总结各成本科目的造价指标和技术经济指标,录入公司成本数据库,作为新项目测算的依据;总结项目工程成本管理经验与教训,并形成文字,供其他项目借鉴;。

工程项目目标成本管理办法三篇

工程项目目标成本管理办法三篇

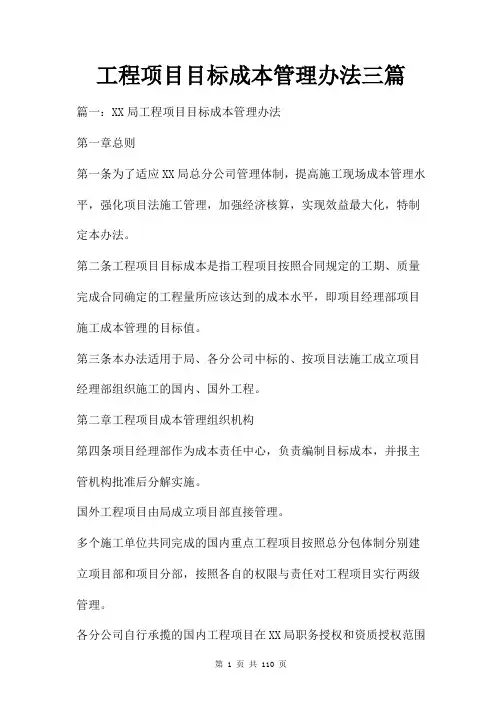

工程项目目标成本管理办法三篇篇一:XX局工程项目目标成本管理办法第一章总则第一条为了适应XX局总分公司管理体制,提高施工现场成本管理水平,强化项目法施工管理,加强经济核算,实现效益最大化,特制定本办法。

第二条工程项目目标成本是指工程项目按照合同规定的工期、质量完成合同确定的工程量所应该达到的成本水平,即项目经理部项目施工成本管理的目标值。

第三条本办法适用于局、各分公司中标的、按项目法施工成立项目经理部组织施工的国内、国外工程。

第二章工程项目成本管理组织机构第四条项目经理部作为成本责任中心,负责编制目标成本,并报主管机构批准后分解实施。

国外工程项目由局成立项目部直接管理。

多个施工单位共同完成的国内重点工程项目按照总分包体制分别建立项目部和项目分部,按照各自的权限与责任对工程项目实行两级管理。

各分公司自行承揽的国内工程项目在XX局职务授权和资质授权范围内,由各分公司成立项目部管理。

第五条XX局、各分公司相应成立“项目考核委员会”,负责对工程项目目标成本的审查、批复、考核以及相关管理办法的制定等工作。

局项目考核委员会由局有关领导及工程、市场、财务、经营计划、物资采办、人事、质量安全、审计等部门组成,办公室设在经营计划部门,负责日常工作。

各分公司项目考核委员会由各分公司自行组织设立。

第六条目标成本管理工作流程项目部根据工程合同、工期、施工组织设计、内部定额等文件以及成本历史资料编制目标成本,形成书面材料报项目考核委员会审查,项目考核委员会审批通过后,以项目考核委员会主任与项目经理签订“项目目标成本责任书”的形式下达项目部实施。

第三章目标成本的编制第七条目标成本构成 目标成本费用构成见下图:项目部为组织和管理工程施 工所发生的全部支出工程成本直接成本 人 工 费材 料 费机械使用费其他直接费 间接费用调 遣 费 临时设施费 分包费用第八条目标成本的编制应遵循以下原则(一)先进性原则制定目标成本应体现比本公司历史成本先进,比同行业平均成本水平先进,在成本管理方法上有所突破,有所创新。

工程项目成本管理办法

工程项目成本管理办法

工程项目成本管理办法第一章总则第一条为规范工程项目成本管理,提高工程项目的管理水平和效益,保证工程项目的工期和质量,根据相关法律法规,制定本办法。

第二条本办法适用于所有由政府或企事业单位委托进行的工程项目。

第三条工程项目成本管理应遵循公平、公正、公开、透明的原则,确保项目中的各类成本得到正确的核算和合理的运用。

第四条工程项目成本管理应落实责任制,明确各相关责任人的职责和义务。

第二章成本核算第五条工程项目成本核算包括预算编制、成本控制和结算审批。

第六条预算编制应根据工程项目的设计方案和需求,结合市场价格以及实际情况,编制成本预算。

预算编制应经过相关部门或专家组织的审核和批准。

第七条成本控制应在项目实施过程中,根据项目计划和进度,及时掌握工程施工中的成本情况,及时调整和控制成本。

控制成本应建立完善的成本台账和核算制度,确保核算的准确性和完整性。

第八条结算审批应在工程项目完工后,由相关部门组织编制工程项目竣工决算书,并委托专业机构对决算书进行审计和评估。

审计和评估结果作为决算审批的依据。

决算审批应公开透明,确保审批的公正性和合法性。

第三章成本管理第九条工程项目成本控制应建立相应的成本管理制度,实施“计划经济”和“市场经济”相结合的管理模式。

管理制度应包括成本控制目标、成本控制措施、成本控制责任人、成本分析报告等内容。

第十条工程项目成本管理应建立健全的内部控制制度,确保成本控制目标得以实现。

内部控制制度应包括风险评估、成本预警、成本核算、成本分析等环节。

第十一条工程项目成本管理应及时收集和分析有关的成本信息,掌握项目的成本变动情况,及时采取相应的措施进行调整和优化。

第十二条工程项目成本管理应加强与其他管理环节的协调配合,包括与质量管理、进度管理、安全管理等方面的协调配合。

第四章监督和考核第十三条工程项目成本管理应建立相应的监督和考核机制,确保成本管理的质量和效果。

第十四条监督机制应包括内部监督和外部监督两个层面。

工程项目成本管理规定

工程项目成本管理规定

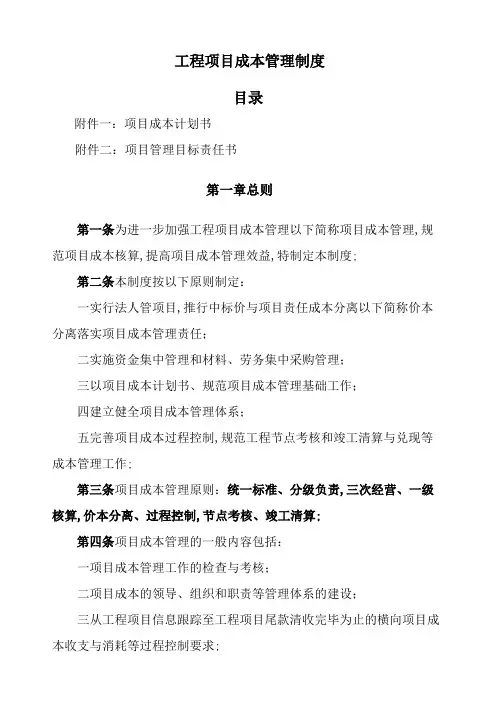

工程项目成本管理制度目录附件一:项目成本计划书附件二:项目管理目标责任书第一章总则第一条为进一步加强工程项目成本管理以下简称项目成本管理,规范项目成本核算,提高项目成本管理效益,特制定本制度;第二条本制度按以下原则制定:一实行法人管项目,推行中标价与项目责任成本分离以下简称价本分离落实项目成本管理责任;二实施资金集中管理和材料、劳务集中采购管理;三以项目成本计划书、规范项目成本管理基础工作;四建立健全项目成本管理体系;五完善项目成本过程控制,规范工程节点考核和竣工清算与兑现等成本管理工作;第三条项目成本管理原则:统一标准、分级负责,三次经营、一级核算,价本分离、过程控制,节点考核、竣工清算;第四条项目成本管理的一般内容包括:一项目成本管理工作的检查与考核;二项目成本的领导、组织和职责等管理体系的建设;三从工程项目信息跟踪至工程项目尾款清收完毕为止的横向项目成本收支与消耗等过程控制要求;第二章项目成本管理一般要求第六条项目部项目成本管理内容:一领导和组织项目成本管理工作,建立、健全项目成本管理体系,保证项目成本管理目标实现;二制定项目成本管理相关操作流程、项目成本定额,项目成本过程控制等操作性文件;三建立合格的供应商和分包商等基础数据库,实施材料集中采购和劳务集中招标;四制定统一标准的分包和采购合同文本,批准非标准分包和采购合同文本;五组织实施签订责任书与竣工项目责任成本考核兑现;负责合同策划与项目成本策划,编制项目合同计划书优化和确定施工方案、实施价本分离,组织材料的采购供应和消耗总量的控制、工程节点考核与部分兑现、竣工项目最终兑现;六确定授权范围,指导、检查和考核项目成本管理工作;七通过资金集中管理和收支两条线建设,实施项目责任成本的总体控制和资金收付的规范管理;八定期组织项目成本分析;九组织和指导竣工工程结算;第七条直营公司在总部授权范围内,负责项目成本过程管理:一负责项目合同策划与项目成本策划、编制项目合同策划书和项目成本策划书,优化和确定施工方案、实施价本分离、实施成本过程控制;二组织材料采购供应和施工过程材料消耗总量的控制、工程节点考核与部分兑现;三在资金集中管理模式下,依据合同和要素结算情况,办理资金收付,控制项目成本支出;四在总部授权的情况下,与项目经理部签订责任书、批准竣工项目兑现;第八条项目经理部根据公司管理目标,承担项目履约过程中的项目责任成本控制:一参与价本分离工作,签订责任书;二落实岗位作业成本责任,实施责任成本过程控制;三完成工程进度结算,按期收回工程款;四绘制项目资金成本收支控制图,按月、按工程节点开展成本分析,提出兑现方案;五办理并保管和上交工程索赔、变更及其它签证资料;六办理竣工工程总、分包结算,提供项目责任成本考核兑现基础资料;七在公司授权范围内,组织对部分或零星材料采购,承担相应的材料采购成本差异;第九条局总部统一按本制度,制定项目成本管理实施细则、统一业务操作流程;第十条局总部按法人管项目原则,规范资源配置:一项目经理部人员由局总部统一配置和调整;项目部配备由上级管理机构委派的成本会计负责项目成本核算工作;对项目成本管理的有关工作可以实行一岗多职的工作责任制;二资金按局集中管理的规定,实行收、支两条线管理;三分包商的招标、合同签订和结算审批由局总部和直营公司统一组织;四总部负责大宗材料集中采购与供应,统一周转料具、机械设备租赁和管理;直营公司和项目经理部在上级授权范围内,承担材料采购和供应;第三章项目成本管理工作职责第十一条局总部成立成本管理工作领导小组,协调和领导相关成本管理工作;由总经理或总经理授权人分管和领导成本管理工作,对局成本管理工作进行统一组织、领导与策划;建立成本管理责任管理体系,保证项目成本管理目标实现;第十二条局总部负责制定项目成本管理办法,标准成本定额及其标准成本测算办法即:价本分离办法,制定项目成本核算办法和项目成本绩效考核兑现办法;逐步实现生产要素的集中采购和供应管理;制定分包采购包括劳务、原材料、机械设备和料具租赁等标准合同;负责批准各单位的非标准采购合同等工作;指导、检查、督促各直营公司和项目经理部的项目成本管理工作;负责直管项目的项目责任成本测算、项目成本策划、项目经理部组建、施工过程的消耗管理和阶段考核,竣工后的项目清算和兑现;第十三条局项目成本管理分管领导职责:一领导、组织并协调项目成本管理工作,制定对所属机构成本管理工作考核标准、方法和程序;负责组织考核局直营项目;二组织制定和修改项目成本管理实施细则和操作流程;三参与局直营项目合同策划书的编制,组织和批准项目成本策划、价本分离;四负责局直营项目成本的过程监控,完成工程节点考核、部分兑现和竣工项目成本结算、审核兑现的工作;五定期或不定期组织召开项目成本管理经验交流会和典型项目简报的发布;第十四条局总部相关部门项目成本管理职责(一)工程部:1工程部为局成本管理主管部门和日常办事部门,牵头组织局总部相关部门建立健全各项成本管理制度;2承担要素管理和施工过程的成本控制工作;主要包括:制定项目劳务、材料、机械、周转料具等采购供应等管理办法;3负责局直管项目的生产要素监督管理工作;4负责直管项目经理部办公器材、设备的监督管理、回收及调剂工作;5建立项目管理体系,制定和修改成本、生产要素劳务、材料、机械、周转料具和专业分包的采购供应等管理办法;负责落实项目成本要素管理和过程控制,监督、指导直营公司进行项目成本策划和施工方案优化;6通过逐步推进要素的集中供应、采购工作,通过供应链的上游整合,完善降低项目成本途经;7定期组织成本管理工作检查,监督直营公司及项目经理部成本管理工作的运行状况;(二)市场营销部1负责制定和修改标准成本定额、落实标前成本测算和中标项目的报价交底工作;2负责中标项目报价交底的管理工作;(三)财务部1负责成本核算、信息反馈和成本预警工作;2组织对直营公司或项目部的成本考核,并做出公正的评价;3跟踪和全面掌握从中标起至竣工结算和项目责任成本考核止的各项成本活动情况;4负责局直管项目现场经费测算和局直管项目成本核算指导、管理工作;5建立项目成本核算的有关制度,负责项目风险抵押金管理,组织核算项目责任成本;6落实项目成本预警,组织召开有关项目责任成本分析会议;组织项目成本管理工作检查;(四)法务合约部:1负责制定合约管理有关制度,组织合约评审、签订,落实项目价本分离、项目履约和竣工结算管理;2负责标准成本定额制定和修改、项目成本策划、价本分离和竣工结算管理;3负责局直管项目的价本分离与项目责任成本合同的签订;其中:实行总承包的项目,由局总承包单位负责签订项目责任成本合同;五技术质量部1负责质量成本管理,编制质量成本定额;2负责测算局直管项目的质量成本;六安全环境部:1负责安全成本管理,编制安全成本定额;2负责测算局直管项目的安全成本;七人力资源部:1负责直营公司项目经理部的组建和项目经理部的人员编制与配备;2负责局直管项目工资表的审核,控制局直管项目工资总额;3负责项目绩效考核办法;负责局直管项目的过程考核确认、兑现工作;八资金部:负责建立项目资金管理制度,进行资金流入分解及资金流出的程序和额度管理;(九)党委工作部:负责制定项目CI标准和相应的成本支出;负责局直管项目CI成本测定;十审计部:1工程竣工后,审计项目结算收入和项目责任成本收支情况,确认项目责任成本节余,审核项目经理部责任成本降低额的兑现比例与兑现金额;2对重点工程项目实施过程审计,重点工程标准由局领导确定;3负责制定项目效益审计办法,负责对合同工期超过30个月的重大工程项目进行中期审计和对超过一亿元的工程结算项目进行效益审计和确认;负责重点项目的阶段审计和项目竣工审计;复审直营公司提交的项目审计报告,并对大型、特大型项目提出兑现意见;第十五条直营公司项目成本管理职责:(一)各直营公司负责本公司所有项目成本管理工作的落实;二按期完成项目责任成本测算,及时签订项目成本合同,通过集中采购或与局集中采购平台建立供求关系,负责本单位的生产要素的采购、供应、保管和耗用管理;(三)通过项目成本策划,落实各项生产要素的供应方式,确定每个项目责任成本考核阶段和兑现;(四)从项目投标到项目竣工清算的全过程落实制度管理,对公司成本管理有关责任部门的工作进行具体的指导、帮助并对各部门成本管理工作与效果进行监督与检查;五负责编制本单位项目经理部办公器具、设备采购、供应、保管、退还、调剂等相关规定;确保对项目所使用办公器具、设备完整和责任的可追溯性;六成立管理领导小组;由公司总经理或总经理指定的人员、生产副总经理、总工程师、总会计师、总经济师、采购、合约部、报价、工程、生产、财务、人力资源等部门负责人或骨干人员组成的项目成本管理领导小组;领导小组的组成情况报局备案;直营公司项目成本管理领导小组主要职责:1负责中标项目投标资料交接、施工方案优化、项目成本策划、项目责任成本测算和合同签订的协调工作;2负责项目施工过程中的项目责任成本的收入调整、阶段节点考核和项目成本的检查管理等工作;3负责项目竣工清算、竣工兑现确认等工作;第十六条直营公司各部门成本管理职责一成本主管部门职责:1牵头落实项目成本管理实施细则和操作流程;2组织和落实施工方案优化,组织编制项目成本策划书,协调项目价本分离与项目责任成本调整;3在价本分离等管理部门协助下,组织与项目经理部商定项目责任成本,负责责任书签订的准备和兑现管理工作,协调施工过程责任成本的工程节点考核;4协调相关管理部门确定工程节点,定期组织项目成本分析和项目成本预警工作;5检查、指导和督促项目成本管理工作,提出改进项目成本管理方法和意见;6组织项目经理部组建工作;二营销报价管理部门项目成本管理职责:提供项目招投标文件及其信息跟踪资料;其中:1保存和按规定移交招投标文件、报价文件、询价资料、报价底稿和报价阶段成本预测等资料;2除决策因素外,承担因投标造成标准成本亏损的责任;三技术管理部门项目成本管理职责:编制和优化施工组织设计技术标,协同工程管理部门优化项目进度计划,应用技术手段降低消耗;四工程管理部门项目成本管理职责:1在技术管理部门支持下,编制和优化项目工期计划,确定工程节点;2牵头确定生产组织方式、分包模式和料具配置方式,会同项目成本主管部门落实项目管理目标;3确定劳务、材料、周转料具、机械设备和临时设施等各种生产要素配置方案;4配合人力资源管理部门组建项目经理部;5承担项目非责任成本控制责任或由公司指定的其它管理部门;五人力资源管理部门项目成本管理职责:1负责项目经理部组建;2确定项目经理部人员配备、考核和薪酬的标准,负责工资表审核,监督项目工资总额;3建立项目经理绩效评价制度;六劳务分包管理部门项目成本管理职责:1组织劳务分包询价,建立和更新分包商数据库;2根据确定的分包模式,按照规定程序,组织劳务分包;3承担实际劳务单价与报价书中劳务单价的价差控制责任;4负责劳务分包结算审核;七材料采购供应部门项目成本管理职责:1负责材料供应数据库建立和更新;2根据工程项目的报价要求,做好材料询价,制定材料供应方案;3制定材料采购成本降低目标和措施,负责材料采购价格与中标价格的对比分析,承担采购单价与报价书单价的价差控制责任;4根据项目材料供应方案,编制项目材料采购计划,组织材料供应;5定期向项目经理部提供采购合同和租赁合同复印件;6监督和检查项目经理部材料消耗情况;八机械设备、周转材料管理部门项目成本管理职责:1参与机械设备、周转材料配置方案制定;2根据优化的施工方案和机械设备配置方案,按时组织机械设备、周转材料的进、退场;3制定机械设备、周转材料使用成本降低目标和措施;4负责机械设备、周转材料在使用过程中的维护和监督;5承担以上租赁单价与报价书单价的价差责任;九质量、安全、CI管理部门项目成本管理职责:1质量和安全管理部门,完成质量、安全配置方案确定和成本测算,跟踪监督施工过程中质量和安全成本投入以及使用情况;2负责审核质量和安全成本调整;3CI管理部门会同工程管理部门,落实CI投入标准;4承担以上预算投入与实际投入的成本控制责任;十价本分离管理部门成本管理职责:1在项目成本主管部门协调下,测算项目标准成本;2根据项目成本主管部门与项目经理部的商定结果,确定项目责任成本总额;3完成中报价与项目制造成本、项目责任成本之间对比分析;十一财务管理部门项目成本管理职责:1协助项目及时收回工程款,负责资金分配与平衡;2按照公司规定和合同条件,办理款项支付;3组织项目成本核算,完成项目成本分析;4协助资产管理部门对项目经理部的资产进行核算管理和竣工盘点;5负责提供工程节点考核和竣工清算与兑现资料,办理兑现支付工作;6负责项目管理人员风险抵押金的收缴、保管和返还工作;7负责项目现金流量分析;8根据项目经理部配置标准,计算现场经费;十二合同管理部门项目成本管理职责:1评估招标文件,组织总分包合同谈判;2组织编制项目合同策划书;3负责指导和协调施工过程中的合同变更与洽商;第十七条项目经理部应根据人员和岗位配置情况,明确项目成本管理职责,确定岗位作业成本控制目标,实施项目责任成本管理;第十八条项目经理部和项目经理成本职责一项目经理成本职责1项目经理是项目责任成本控制和工程款回收的第一责任人;2负责组织项目岗位作业成本的分解落实;3组织施工过程中的责任成本控制、工程节点考核和成本分析;4组织工程施工过程中的变更、签证和索赔管理工作;5组织工程进度结算和竣工结算;6工程款项支付审核;二项目经理部商务合约经理以下称商务经理成本管理职责:1负责编制与安排项目成本降低额和岗位作业成本计划;2实施工程节点考核、确认项目责任成本收入和岗位作业成本收入;3组织和策划项目索赔、签证、变更工作;4负责与发包方收入签认,审核分包结算,实施竣工工程结算;5负责项目相关经济资料的整理归档;6承担分包签证结算单价控制责任;三项目经理部技术负责人成本管理职责:1负责技术方案及工期进度计划实施、过程调整与优化;2协助商务经理做好项目索赔、签证和变更工作;3承担项目经理部确定的相关管理目标控制责任;四项目经理部成本会计成本管理职责:2负责项目责任成本核算,记录各项消耗支出,完成收支对比,做好项目成本分析、工程节点考核兑现工作;2承担项目经理部备用金管理责任,负责项目费用核销;3承担项目间接费用控制责任;五项目经理部料具负责人成本管理职责:1承担项目料具使用和消耗管理的岗位作业成本责任;2编制材料需求计划,控制材料消耗;3按规定完成料具的申请、验收、使用耗用和退场管理工作;六项目经理部机械负责人成本管理职责:1承担机械设备租用使用控制的岗位作业成本责任;2组织机械设备进场、使用和退场管理工作;3完成机械作业成本的预估与结算审核;七项目经理部专业工程师责任工程师成本管理职责:1对管理范围的生产要素消耗承担岗位作业成本责任;2及时编制需求计划,控制材料消耗;3按时提供成本核算资料;第四章项目价本分离第十九条编制项目成本策划书:一项目成本策划由项目成本主管部门组织实施;工程管理部门和价本分离管理等部门,在优化的施工方案基础上,负责工期计划、确定工程节点、配置生产要素等方案策划以下简称方案策划和成本测算相关内容;项目成本策划书由成本主管部门审核,公司分管领导批准;二项目成本策划书编制要求:合同造价在1亿元含1亿元以上或工期一年含一年以上的工程项目,必须按规定内容编制项目成本策划书;合同造价在1亿元以下、5000万元含5000万元以上,或工期在一年以下、半年含半年以上的工程项目,必须按规定编制项目成本策划书的部分内容;合同造价在3000万元以下或合同工期以半年以下的工程项目,可不编制项目成本策划书,但必须在项目管理策划书有关章节中安排成本策划内容;三编制项目成本策划书的时效要求,由各公司规定;第二十条编制项目合同策划书:一为防范履约风险,合同管理部门应实施项目合同策划,项目合同策划书由合同分管领导审批;二项目合同策划书的时效要求,由各公司规定;第二十一条营销报价阶段项目成本管理:一跟踪和筛选项目信息,论证所投标项目的发包方资金与资信情况,完成拟投标项目可行性分析;二项目经理候选人在条件许可时,应介入项目信息跟踪与论证;三确定投标阶段的项目管理目标、生产组织方式、分包模式和料具供应方式;编制施工组织设计;完成生产要素询价;四实施拟投标项目成本估算,评估履约风险,分析竞争对手能力和可能的报价,决定商务报价;第二十二条项目中标后,对所有招、投标文件,报价工作底稿、招标评审、报价评审资料和会议记录纪要,进行整理和分析,由项目成本主管部门协调,向价本分离管理部门移交上述文件资料;第二十三条优化施工组织设计、编制工期进度计划;一技术管理部门会同工程管理部门选择最合理的施工方案优化措施,落实通过技术手段降低成本措施,开展技术经济分析,经公司技术负责人和生产负责人批准后组织实施;二优化并编制工期进度计划;三工程管理部门协调相关部门,确定技术、质量、安全、健康、环保、文明施工等管理目标;第二十四条根据工期进度计划,确定施工过程中考核的工程节点;具体考核的工程节点,可在项目成本策划书中明确;第二十五条编制包括劳务、材料、周转料具、机械设备、临时设施等生产要素配置方案;第二十六条价本分离管理部门在项目成本主管部门协调下,组织项目标准成本测算;第二十七条发放内部招标文件:一根据确定的项目技术和其它管理目标,项目标准成本总额及明细组成、项目基本情况,填制内部招标文件,招标文件格式由各公司确定;二向项目经理候选人发放内部招标文件;三暂时不具备内部招标或以内部竞争形式,确定项目责任成本的单位,可以与拟定的项目经理部,确定责任成本范围,直接讨论责任成本总额或标准成本降低率,签订责任书;第二十八条项目经理候选人,分析和组织内部责任成本报价;一项目经理候选人研究招标文件,分析项目履约风险及其它情况;二项目经理候选人,根据项目成本情况和施工条件,在答疑过程中,与公司洽商责任成本组成,并提出该项目责任成本总额,完成项目经理部对该项目的内部投标;第二十九条公司制定评标标准,以合理的低价确定中标项目经理;第三十条组建项目经理部,公司总经理或其授权人与中标的项目经理签订责任书;项目经理部人员按各公司规定标准和方法及时完成风险抵押金交纳;一责任书一般包括:工程项目开、竣工时间,质量、安全、环保和文明施工要求,工程进度、技术进步、CI标准,甲乙双方职、权、利范围,责任成本开支总额、考核方式、奖罚标准和方法等内容;二责任书必须对责任成本降低额的奖励比例有明确标准和兑现程序,计算奖励方式应采用逐级递减的方法,直至封顶,其奖励总额不得大于责任成本降低额40%;第三十一条“三边工程”及未签合同先行进场组织施工等特殊情况下的工程项目,未能及时完成价本分离和签订责任书时,项目经理部可按。

工程项目目标成本管理办法

工程项目目标成本管理办法

工程项目目标成本管理办法一、背景介绍随着社会的发展和经济的进步,工程项目的规模和复杂性不断增加,项目成本管理变得尤其重要。

目标成本管理是一种有效的管理方法,旨在确保工程项目在预算范围内按时完成,并达到预期的质量要求。

本文将介绍工程项目目标成本管理的基本原则、流程和关键要素。

二、目标成本管理的基本原则1. 统一目标:明确项目的目标和范围,确保所有相关方对项目的目标有共识。

2. 预算制定:根据项目的目标和范围,制定合理的预算,包括直接成本和间接成本。

3. 成本控制:通过有效的成本控制措施,确保项目的实际成本不超过预算,并及时采取纠正措施。

4. 资源优化:合理配置项目资源,提高资源利用效率,降低成本。

5. 风险管理:识别和评估项目的风险,并制定相应的应对策略,以降低风险对成本的影响。

6. 管理审计:定期进行成本管理审计,评估项目的成本控制效果,并提出改进建议。

三、目标成本管理的流程1. 目标设定阶段在项目启动阶段,明确项目的目标和范围,与相关方达成共识,并制定项目的成本目标。

2. 预算制定阶段根据项目的目标和范围,制定项目的预算,包括人力资源、物资采购、设备投资等各项成本。

3. 成本控制阶段监控项目的成本执行情况,及时发现偏差,并采取相应的纠正措施,确保项目的实际成本不超过预算。

4. 资源优化阶段对项目的资源进行合理配置和优化,提高资源利用效率,降低成本。

5. 风险管理阶段识别和评估项目的风险,并制定相应的应对策略,以降低风险对成本的影响。

6. 管理审计阶段定期进行成本管理审计,评估项目的成本控制效果,并提出改进建议。

四、目标成本管理的关键要素1. 目标管理:明确项目的目标和范围,确保所有相关方对项目的目标有共识。

2. 预算管理:根据项目的目标和范围,制定合理的预算,包括直接成本和间接成本。

3. 成本控制:通过有效的成本控制措施,及时发现偏差,并采取纠正措施,确保项目的实际成本不超过预算。

4. 资源管理:合理配置项目资源,提高资源利用效率,降低成本。

工程项目管理目标成本(3篇)

工程项目管理目标成本(3篇)

第1篇一、引言工程项目管理目标成本是指在项目实施过程中,为实现项目预期目标而设定的成本控制标准。

它是项目成本管理的重要组成部分,对于确保项目在预算范围内顺利完成具有重要意义。

本文将从工程项目管理目标成本的概念、制定原则、制定方法、控制与调整等方面进行详细阐述。

二、工程项目管理目标成本的概念工程项目管理目标成本是指在一定时期内,为实现项目预期目标而设定的成本控制标准。

它包括项目直接成本和间接成本,是项目实施过程中成本控制的核心。

目标成本的制定应充分考虑项目的规模、复杂程度、技术水平、市场环境等因素,以确保项目在预算范围内顺利完成。

三、工程项目管理目标成本的制定原则1. 合理性原则:目标成本的制定应基于实际情况,合理估计项目所需资源,确保成本控制的有效性。

2. 可行性原则:目标成本应具有可实现性,既要确保项目目标的实现,又要兼顾成本控制。

3. 竞争性原则:在制定目标成本时,应充分考虑市场竞争因素,提高项目竞争力。

4. 动态调整原则:根据项目实施过程中的实际情况,对目标成本进行动态调整,确保成本控制的灵活性。

5. 预测性原则:目标成本的制定应具备一定的预测性,为项目实施提供参考依据。

四、工程项目管理目标成本的制定方法1. 工程量清单法:通过详细列举项目所需资源,计算项目直接成本,并估算间接成本,得出目标成本。

2. 类似工程法:参考类似工程项目成本,结合本项目实际情况,调整得出目标成本。

3. 参数估算法:根据项目规模、复杂程度等因素,采用参数估算方法计算目标成本。

4. 综合分析法:综合考虑项目实施过程中的各种因素,采用多种方法综合分析,得出目标成本。

五、工程项目管理目标成本的控制与调整1. 控制措施(1)加强项目前期策划,确保项目可行性。

(2)优化项目设计方案,降低项目成本。

(3)严格控制项目变更,避免成本失控。

(4)加强项目进度管理,确保项目按计划实施。

(5)加强合同管理,确保合同条款的执行。

2. 调整措施(1)定期对项目成本进行核算,分析成本差异原因。

工程项目的预算控制与成本管理

工程项目的预算控制与成本管理

工程项目的预算控制与成本管理在工程项目中,预算控制和成本管理是非常重要的环节。

良好的预算控制和成本管理能够确保项目按照计划进行,并且在合理的成本范围内完成。

本文将讨论工程项目的预算控制和成本管理,并介绍一些有效的方法和技巧。

一、预算控制1.确定预算目标:在项目启动前,需要对项目进行全面的规划和分析,确定合理的预算目标。

预算目标应该明确而具体,包括项目的总预算、各项工程的预算分配等。

2.编制详细的项目预算表:根据项目目标和工程需求,编制详细的项目预算表。

预算表应包括项目各个方面的费用,如人工费、材料费、设备费等,并确保预算表的合理性和准确性。

3.严格控制成本波动:一旦项目启动,必须严格控制成本的波动。

任何超出预算范围的费用都应及时纠正和控制,以避免对项目的影响。

4.定期评估和调整预算:在项目执行过程中,应定期对预算进行评估和调整。

根据项目的实际情况,及时修订预算,以适应项目变化和需求的发展。

二、成本管理1.建立成本管理体系:在工程项目中,建立一个完善的成本管理体系非常重要。

该体系应包括成本核算、成本控制、成本分析等内容,并且要确保各环节的衔接和协调。

2.合理利用资源:工程项目中的成本管理需要合理利用资源,包括人力资源、物资资源等。

通过合理配置资源,优化成本分配,最大程度地降低成本。

3.监控成本变动:成本管理要及时监控成本的变动情况。

通过收集、分析和比较实际成本和预算成本,可以发现成本波动的原因,并采取相应的措施进行调整。

4.及时沟通和汇报:成本管理需要与项目各方及时进行沟通和汇报。

通过与相关人员的沟通,可以及时解决成本管理中的问题,并确保项目的顺利进行。

三、有效的方法和技巧1.创新思维:采用创新思维,寻找降低成本的新方法和新途径。

例如,可以考虑使用新技术、新工艺等,以降低工程项目的成本。

2.风险管理:及时发现和处理可能影响成本的风险。

通过制定相应的风险管理计划,可以减少因风险导致的成本增加。

3.团队合作:建立高效的团队合作机制,使项目成员紧密协作,共同为项目的成本控制和管理而努力。

工程成本控制管理办法

工程成本控制管理办法

工程成本控制管理办法工程成本控制管理办法第一章总则第一条为了规范工程成本控制管理,合理有效地控制工程成本,确保工程项目的经济效益,保证项目质量和进度,制定本办法。

第二条工程成本控制管理是指在工程项目的全过程中,通过对成本进行监控、分析和调整,使工程成本能够控制在合理的范围内,确保工程项目的经济效益。

第三条工程成本控制管理的基本原则是质量至上、效益优先、节约用地、节约用能、节约材料、合理配置资源、提高效率、降低成本。

第四条工程成本控制管理的主要任务是根据工程项目的实际情况,确定合理的成本控制目标,做好成本控制计划,组织实施成本控制措施,确保工程项目的成本得到有效控制。

第五条工程成本控制管理应遵循成本核算的基本原则,即按照成本要素进行核算,真实、合理、准确地反映成本的发生和变动情况。

第六条工程成本控制管理应遵循成本监控的基本原则,即通过制定成本计划、收集成本数据、分析成本情况、进行成本控制,实现成本的有效监控和控制。

第七条工程成本控制管理应遵循成本调整的基本原则,即根据工程项目的实际情况,随时对成本进行合理调整,确保项目的成本得到有效控制。

第二章成本控制目标第八条工程成本控制目标是指根据工程项目的实际情况,确定合理的成本控制目标,并通过成本控制措施的实施,使目标得到有效实现。

第九条工程成本控制目标的制定应遵循以下原则:(一)科学性原则,即根据项目的特点和要求,制定符合工程实际情况的成本控制目标。

(二)经济性原则,即根据预算约束条件,制定经济有效的成本控制目标。

(三)可操作性原则,即成本控制目标应具备可操作性,即能够通过一定的控制措施实现。

第十条工程成本控制目标的具体制定应根据工程项目的不同阶段和不同任务进行,一般分为总目标和阶段目标。

第十一条工程成本控制目标的制定应考虑以下几个方面:(一)工期目标,即工程项目的完成时限。

(二)质量目标,即工程项目的质量要求。

(三)成本目标,即工程项目的成本控制要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程项目成本管理办法第一章总则第一条为了提高施工现场成本管理水平,强化项目施工管理,实现效益最大化,特制定本办法。

第二条工程项目目标成本是指工程项目按照合同规定的工期、质量完成合同确定的工程量所应该达到的成本水平,即作为项目成本管控及后期效益评价的标准。

第三条本办法适用于集团各项工程项目。

第二章工程项目成本管理组织机构第四条确立子公司董事长为成本管理第一责任人,各项目部作为成本责任中心。

第五条各子公司成立由董事长组织项目经理、工程部长、物资部长、机务部长、财务部长等相关职能部门成立“成本控制小组”,根据招投标文件、合同和现场实际情况,参考国家和行业定额编制项目预算成本,并负责施工过程中各项成本控制。

第六条集团本部与各下属集团成立“项目评价委员会”,负责对工程项目目标成本的审查、批复、评价以及相关管理办法的制定等工作。

“项目评价委员会”由集团领导及工程、财务、物资、机务、人才审计等部门领导组成,办公室设立在工程部门,负责日常工作。

集团“项目考核委员会”集团工程中心子集团“项目考核委员会”子集团工程中心子公司董事长子集团预算部门项目部“成本控制小组”图1 工程项目成本管理机构第三章成本的编制第七条成本构成成本费用构成见下图:工程成本直接成本间接成本人工费材料费机械费其他直接费项目部为组织和管理工程施工所发生的全部支出图2 成本构成第八条目标成本的编制原则(一)先进性原则制定目标成本应体现比本公司历史成本先进,比同行业平均成本水平先进,在成本管理方法上有所突破,有所创新。

(二)客观性原则制定目标成本要充分考虑工程项目的施工环境和施工条件,考虑成本费用的实际支出水平,反对不切实际的空想目标。

(三)可行性原则一是目标成本指标在实际运作中是可行的,比较符合实际情况,二是目标成本指标分解到各施工组后,具有可操作性,符合目前的管理水平和职工的接受程度。

(四)灵活性原则目标成本一般是在比较全面了解和分析当前主客观条件的基础上制定的,但由于施工现场作业的不可预见性,就要求适时调整和修订目标值,以适应变化的情况和管理要求。

第九条目标成本管理工程流程(一)项目进场后,子公司董事长组织项目部相关职能部门进行项目成本分析和测算,子集团相关职能部门指导子公司在收到经审定后的图纸2个月内,结合招投标文件、施工合同、施工组织设计等文件和工程实际情况,按分部分项工程作为编制对象,参考国家和行业指导清单价格编制项目预算成本,完成后由董事长审核。

(二)预算成本审核通过后,报所在子集团“项目评价委员会”审核,子集团“项目评价委员会”于5个工作日内予以回复审核意见,并将预算成本报集团“项目评价委员会”备案。

(三)预算成本审核通过后,作为项目成本控制目标,各子公司(项目部)根据施工组织设计、施工进度及工程实际情况进行分时、分组、分段工程成本费用分解,确定目标成本,作为项目分项工程成本控制基点。

(四)每月定期,由项目经理组织“成本控制小组”开展成本分析,进行成本控制。

“成本控制小组”根据部门职责严格遵守成本管理责任制度,为每月例行的成本分析提供所需的各种资料。

(五)项目部每月根据完成的工程情况进行月度成本核算和分部分项工程成本核算,对超标项目进行分析并要追究责任,责令责任部门拿出改进措施,降低成本费用。

(六)下属集团“项目评价委员会”每月对所管辖项目的目标成本执行情况进行审核、监督,有权利有义务对项目目标成本出现偏差的情况提出整改措施和考核方案。

接到审定图之后,子公司董事长组织有关部门在子集团预算部门指导下,2个月内完成项目成本编制是否通过是报子集团“项目评价委员会”审核,委员会于5个工作日内予以答复是否通过是报集团“项目评价委员会”备案子公司进行分组、分时、分段工程成本费用分解,确定目标成本每月定期由项目“成本控制小组”开展成本分析,进行成本控制项目部每月进行月度成本核算和分部分项工程成本核算,提出改进措施子集团“项目评价委员会”检查、监督成本控制完成情况,报集团“项目评价委员会”备案否否提出目标成本控制实际成本核算分析成本图3 目标成本管理工程流程第十条做好目标成本管理的基础工作(一)建立和健全各项原始记录,包括施工生产记录、劳动工资记录、材料物资记录、工程款结算记录等。

(二)建立和健全各项责任制度为保证施工项目成本管理,各分公司应建立健全以下各项责任制度:计量验收制度、定额管理制度、岗位责任制度、考勤考核制度、材料收发领用制度、机械设备管理与维修制度、成本核算分析制度以及目标成本管理制度,使各项经营活动有章可循。

(三)准确的财务核算为准确反映项目实际成本支出情况,并及时为目标成本的分析考核提供准确数据,为查找偏差提供方向,为采取措施纠偏提供建议,财务必须及时、准确地进行项目核算。

第十一条目标成本的分项测算(一)人工费测算工程部根据工程施工合同、内部施工定额标准、施工图、工程项目实物工程量、施工组织设计等有关文件,以及项目部批准的用工计划、合同工期、开工筹备期和工程收尾交工期,预测用工需求量,根据实际配置测算生产工人及管理人员工资费用等人工费总额。

附表一:《项目用工计划配置表》(二)材料费测算物资部根据施工合同中自购料内容,按照市场价格,编制工程材料的目标价格。

同时,编制施工技术措施用料、工具器具、劳保用品等材料目标价格,汇总工程用料目标总价格。

根据施工组织方案以及施工机具配备方案及各项材料消耗定额测算各项材料消耗用量。

各项材料价格和用量标准确定以后,可计算出材料费的支出总额。

附表二:《材料需求预测表》(三)机械使用费测算机务部根据施工技术组织措施和项目部落实的设备配备方案,以及工程合同工期、设备调遣方案和设备进退场情况等编制设备施工明细目录和设备费用目标计划,测算机械费用。

附表三:《机械(设备)需求预测表》(四)其他直接费测算由有关部门根据业务职责和历史经验数据编制该部门可控制的费用支出目标。

(五)间接费用测算由财务部门根据项目部人员、设备配备计划以及各项费用开支定额测算各项费用支出。

第十二条由项目部结合项目实际情况,根据成本编制依据和原则编制目标成本。

目标成本确定后原则上不做调整,如因特殊情况需要调整的,项目部以书面报告形式上报子集团“项目评价委员会”,评价委员会在审核后对其进行书面批复。

附表四:《项目总成本预算表》第四章目标成本的控制第十三条目标成本控制方法(一)制度控制项目部对现场各项成本费用支出应严格按照各项控制制度执行,必须照章办事,使成本控制有章可循。

(二)合同控制以与业主签订的合同为依据,施工过程中各项生产活动严格按照合同执行,对超出合同部分的工作量做好现场签证、索赔工作。

(三)目标成本分项控制1、人工费的控制(1)人工费的控制应“量价分离”,并实行动态管理,坚决控制、压缩工程项目多余劳动力和不必要的管理人员。

工程项目的人员决策权最终由项目经理负责。

(2)加强外雇工控制,结合实际情况合理安排外雇工用量及价格。

2、材料费的控制材料费的控制严格按照“量价分离”的原则,一是材料用量的控制;二是材料价格的控制。

(1)用量的控制材料消耗量主要是由项目经理部在施工过程中控制。

对于有消耗定额的材料,项目以消耗定额为依据,实行限额领发料制度。

需要超过限额领用的材料,查明原因,经过审批手续方可领料。

对于没有消耗定额的材料,实行计划管理和按指标控制的办法。

对于施工措施用料要制定用量限额严格控制,限额使用,财务部门要设立措施用料台帐专项核算。

(2)材料价格的控制材料价格控制主要由材料采购部门在采购中实行买价控制。

必须选定合格的供应商,实行货比三家、多方询价,在保质保量的前提下,争取最低买价。

对大宗物资采购实行招标采购,在保证质量的前提下,尽可能降低采购成本。

项目部或分公司有关职能部门对材料采购成本不定期进行跟踪检查,对超支较大的单项采购成本责成采购部门查找原因,并形成书面报告报送项目主管领导和有关部门。

3、机械使用费的控制机械费用主要由台班数量和台班单价两方面决定为有效控制台班费支出,主要从以下几个方面控制:(1)指导项目合理安排施工生产,督促项目加强设备租赁计划管理,减少因安排不当引起的设备闲置。

(2)协助项目加强现场设备的维修保养,尽量避免窝工,提高现场设备利用率;对于按时间单位租赁的机械,加快工作进度,提高使用效率。

(3)监督项目加强现场设备的维修保养,避免因不正当使用造成机械设备的停置。

(4)严格控制完工整修费用。

(5)严格控制对外租赁设备的数量和单价。

项目机务部应结合集团机务管理相关规定执行租赁计划,取得项目经理同意并由项目项目经理出面签订合同,具体实施办法参照集团《机务管理规定》执行。

4、间接费的控制各集团、子公司有规定的按现行规定执行,没有规定的由项目部制定开支标准及限额,如招待费、电话费等。

各职能部门在规定的开支范围内有权支配,超计划使用则需经过一定审批手续。

(四)加强分包费用的控制各子集团应严格参照《太平洋建设集团工程分包管理办法》执行分包管理,加强分包费用的控制,各子集团审计部门应对分包工程管理的全过程进行跟踪审计。

第十四条加强工程变更索赔管理在工程施工过程中,由于设计变更等原因,需要增减工程量的,双方应当在施工现场及时办理签证手续,据以调整工程项目目标成本。

目标成本的调整资料经项目经理批准后,报项目“考核评价委员会”审核、批准后备案。

第五章项目成本核算工程项目核算应严格按照《会计制度》和集团的相关核算规定执行。

第十五条项目成本实施细则1、“成本控制小组”作为项目成本管理中心,是项目核算执行者,对成本核算负主要责任。

由子公司董事长负责、主持和安排成本核算全面工作,对成本核算的节点划分和具体任务分工,督促“成本控制小组”按时完成成本核算工作。

2、项目综合办公室负责对节点(阶段)的所有项目人员的出勤及用工情况进行统计。

3、项目物资部负责对节点(阶段)的各项材料费用、材料消耗进行分析统计;项目机务部负责对机械使用、机械台班进行分析统计。

4、项目财会部负责对核算阶段现场经费、固定资产使用费、保险费、财务费用等费用进行统计。

5、由“成本控制小组”最终对各部门的核算数据进行汇总、分析,找出成本管理存在的问题,对成本核算成果及成本管理情况做出评价,汇总成分析报告资料报送“项目评价委员会”审核。

第十六条项目成本核算对象项目成本核算原则上以单项工程进行。

根据工程实施具体情况,可以采取不同合同段、标段划分进行核算。

第十七条项目成本核算周期原则上项目的成本核算每月进行一次,项目部根据工程特点和工程实施情况自行安排。

但每季度,项目部必须按照实施细则进行一次季度成本控制分析,季度成本报告需在下季度首月10日前报“项目评价委员会”审核。

第十八条成本核算内容成本核算包括:人工费、材料费、机械费、其他直接费、间接费用五项内容。
