喷灌施工方案和施工方法喷灌是一种灌溉方法,通过喷洒水雾来灌溉植物,广泛应用于农田、果园、花坛等植物的灌溉。

下面将介绍喷灌施工方案和施工方法。

一、喷灌施工方案1.设计规划:根据植物的需水量、土壤的渗透性和地形地势等情况,确定喷灌的布设方案。

一般来说,可以采取雨幕喷洒、喷洒器喷洒、旋转喷洒等方式进行灌溉。

2.系统设置:根据设计规划,设置主管道、分配管道和喷洒器等设施。

主管道负责输送水源到各分配管道,分配管道负责将水源输送到喷洒器,喷洒器通过喷洒水雾的方式进行灌溉。

3.设备选择:选择适用于喷灌的设备,如水泵、喷洒器、阀门等。

根据实际情况选择设备的型号、规格,并确保设备的质量可靠。

4.施工队伍:确定具备施工经验的队伍进行施工,并确保施工人员具备操作设备和处理突发事件的能力。

5.安全考虑:喷灌施工过程中需要注意安全,确保施工人员和设备的安全。

不得在斜坡和倾斜地形上进行喷灌,同时要防止设备的漏电和短路现象。

6.后期维护:喷灌施工完成后,需要进行定期的维护和检修工作,确保喷灌系统的正常运行。

维护包括清洗喷洒器、清理管道和更换损坏的部件等。

二、喷灌施工方法1.土壤处理:在喷灌施工前,需要对土壤进行处理,确保土壤的渗透性和抗坍塌性。

可以进行松土、破碎等操作,提高土壤的透水性和容水性。

2.设备安装:按照设计规划,将主管道和分配管道固定在地面上,确保通畅流动,并进行合适的坡度设置,以便水源能够顺利输送到喷洒器。

3.喷洒器安装:根据设计要求和喷洒范围,将喷洒器安装在固定的位置上,并调整好喷洒角度和喷洒量。

不同的植物和土壤要求不同的喷洒器设置,需要根据实际情况进行调整。

4.管道连接:将分配管道和喷洒器进行连接,确保管道之间的紧密连接和不漏水,可以使用接头、密封胶等材料进行固定。

5.输送水源:根据喷灌系统的需要,通过水泵将水源输送到主管道中,并保持一定的水源压力,以便正常进行喷洒。

6.调试喷洒:按照设计要求,对喷灌系统进行调试,确保喷洒器正常喷洒,并进行喷水范围的测试。

喷灌的施工方案(3篇)

喷灌的施工方案(3篇)

第1篇一、工程概况本工程旨在为某农业灌溉区提供高效、节能、环保的喷灌系统,以提高灌溉效率,节约水资源,改善作物生长环境。

喷灌系统包括水源工程、管道输水工程、喷头布置工程、控制系统及配套设施等。

以下为喷灌系统的施工方案。

二、施工准备1. 施工组织设计- 成立项目施工领导小组,明确项目经理、技术负责人、安全员等岗位职责。

- 制定详细的施工进度计划,确保工程按期完成。

2. 施工人员培训- 对施工人员进行专业培训,包括施工技术、安全操作规程、工程质量标准等。

- 对施工人员进行安全技术交底,确保施工安全。

3. 材料设备准备- 根据施工图纸和工程量清单,准备所需的材料、设备。

- 对材料设备进行检验,确保质量符合要求。

4. 施工现场准备- 清理施工现场,确保施工环境安全、整洁。

- 设置临时设施,如办公室、仓库、材料堆场等。

三、施工工艺1. 水源工程- 水源选择:选择合适的水源,如河流、湖泊、水库等。

- 取水构筑物:根据水源情况,设计取水构筑物,如泵房、渠道等。

- 施工要点:确保取水构筑物结构稳定,防渗漏,满足灌溉需求。

2. 管道输水工程- 管道材料:选择合适的管道材料,如PVC管、PE管等。

- 管道铺设:按照设计图纸,进行管道铺设,确保管道平直、无扭曲。

- 施工要点:管道连接处要牢固,避免渗漏;管道坡度应符合设计要求。

3. 喷头布置工程- 喷头选择:根据作物类型、灌溉面积等因素,选择合适的喷头。

- 喷头布置:按照设计图纸,进行喷头布置,确保喷头分布均匀。

- 施工要点:喷头安装牢固,方向正确,喷洒范围符合要求。

4. 控制系统及配套设施- 控制系统:选择合适的控制系统,如PLC控制、计算机控制等。

- 配套设施:包括阀门、过滤器、压力表等。

- 施工要点:控制系统安装牢固,操作简便;配套设施齐全,运行正常。

四、施工质量控制1. 材料质量:严格控制材料质量,确保材料符合设计要求。

2. 施工质量:严格按照施工工艺进行施工,确保工程质量。

喷灌给水工程施工方案

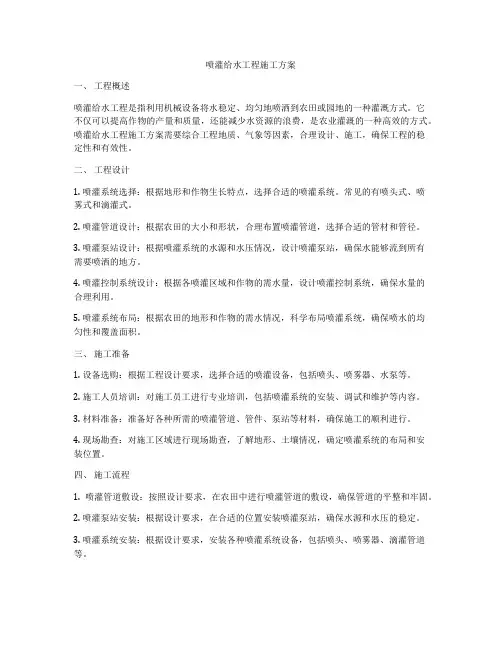

喷灌给水工程施工方案

喷灌给水工程施工方案一、工程概述喷灌给水工程是指利用机械设备将水稳定、均匀地喷洒到农田或园地的一种灌溉方式。

它不仅可以提高作物的产量和质量,还能减少水资源的浪费,是农业灌溉的一种高效的方式。

喷灌给水工程施工方案需要综合工程地质、气象等因素,合理设计、施工,确保工程的稳定性和有效性。

二、工程设计1. 喷灌系统选择:根据地形和作物生长特点,选择合适的喷灌系统。

常见的有喷头式、喷雾式和滴灌式。

2. 喷灌管道设计:根据农田的大小和形状,合理布置喷灌管道,选择合适的管材和管径。

3. 喷灌泵站设计:根据喷灌系统的水源和水压情况,设计喷灌泵站,确保水能够流到所有需要喷洒的地方。

4. 喷灌控制系统设计:根据各喷灌区域和作物的需水量,设计喷灌控制系统,确保水量的合理利用。

5. 喷灌系统布局:根据农田的地形和作物的需水情况,科学布局喷灌系统,确保喷水的均匀性和覆盖面积。

三、施工准备1. 设备选购:根据工程设计要求,选择合适的喷灌设备,包括喷头、喷雾器、水泵等。

2. 施工人员培训:对施工员工进行专业培训,包括喷灌系统的安装、调试和维护等内容。

3. 材料准备:准备好各种所需的喷灌管道、管件、泵站等材料,确保施工的顺利进行。

4. 现场勘查:对施工区域进行现场勘查,了解地形、土壤情况,确定喷灌系统的布局和安装位置。

四、施工流程1. 喷灌管道敷设:按照设计要求,在农田中进行喷灌管道的敷设,确保管道的平整和牢固。

2. 喷灌泵站安装:根据设计要求,在合适的位置安装喷灌泵站,确保水源和水压的稳定。

3. 喷灌系统安装:根据设计要求,安装各种喷灌系统设备,包括喷头、喷雾器、滴灌管道等。

4. 控制系统安装:安装喷灌控制系统,包括定时器、水表等设备,确保喷灌的自动化和智能化。

5. 调试和试运行:对喷灌系统进行调试和试运行,确保各个喷头均匀喷射、无死角。

五、施工注意事项1. 安全第一:在施工过程中,保证施工人员的安全,严格遵守安全操作规程。

室外安装喷灌工程施工方案

室外安装喷灌工程施工方案

一、工程概况1. 工程名称:某住宅小区室外喷灌系统安装工程2. 工程地点:某住宅小区3. 工程内容:室外喷灌系统包括喷头、管道、阀门、过滤器、施肥器、控制器等设备安装及调试。

4. 工期要求:合同计划工期为30日历天,计划于2023年3月20日进场施工,2023年4月20日完成。

5. 质量标准:达到国家、行业和地方现行标准、规范要求,工程质量等级为合格,并满足业主要求。

二、施工方案编制依据及采用的技术规范1. 某住宅小区室外喷灌系统设计图纸2. 《室外给水设计规范》(GB50013-2018)3. 《喷灌工程技术规范》(GB/T 50282-2006)4. 《城市绿化工程施工及验收规范》(CJJ/T 112-2006)三、施工准备1. 技术准备:熟悉设计图纸、施工规范、设备性能等,制定详细的施工方案。

2. 材料准备:采购符合要求的喷灌设备、管道、阀门、过滤器、施肥器、控制器等材料。

3. 人员准备:组织施工队伍,进行技术交底和安全培训。

四、施工工艺1. 管道安装(1)根据设计图纸和现场实际情况,确定管道走向和支架位置。

(2)铺设管道时,注意管道坡度,确保排水顺畅。

(3)管道连接采用焊接或螺纹连接,确保连接牢固。

(4)安装管道时,注意管道防腐和保温措施。

2. 喷头安装(1)根据设计要求,选择合适的喷头类型和数量。

(2)安装喷头时,注意喷头方向和间距,确保喷灌均匀。

(3)喷头安装牢固,防止在喷灌过程中脱落。

3. 阀门安装(1)根据设计要求,选择合适的阀门类型和数量。

(2)安装阀门时,注意阀门启闭方向,确保操作方便。

(3)阀门安装牢固,防止在喷灌过程中损坏。

4. 过滤器安装(1)根据设计要求,选择合适的过滤器类型和数量。

(2)安装过滤器时,注意过滤器进出口方向,确保过滤效果。

(3)过滤器安装牢固,防止在喷灌过程中损坏。

5. 施肥器安装(1)根据设计要求,选择合适的施肥器类型和数量。

(2)安装施肥器时,注意施肥器进出口方向,确保施肥均匀。

喷灌_施工方案(3篇)

喷灌_施工方案(3篇)

第1篇一、工程概况本工程为某农业灌溉项目,位于我国XX地区,占地面积约XX平方公里。

项目旨在通过喷灌系统提高灌溉效率,降低水资源浪费,实现农业现代化。

喷灌系统包括水源工程、管道工程、喷头工程、控制系统等部分。

本方案将详细阐述喷灌系统的施工方案。

二、施工准备1. 施工组织设计成立专门的施工项目部,负责整个工程的组织、协调和管理工作。

项目部下设工程部、质量部、安全部、物资部等部门,明确各部门职责,确保工程顺利进行。

2. 施工人员培训对施工人员进行专业培训,包括施工工艺、安全操作规程、设备使用等,确保施工人员具备相应的专业技能。

3. 施工材料及设备准备根据施工图纸和工程量清单,提前准备所需材料及设备,确保施工过程中材料充足、设备正常运行。

4. 施工现场准备清理施工现场,平整土地,搭建临时设施,确保施工环境满足要求。

三、施工工艺1. 水源工程(1)水源选择:根据地形、水源条件等因素,选择合适的水源,如水库、河流、地下水等。

(2)水源工程主要包括取水构筑物、输水管道、泵房等。

(3)施工要点:严格按照设计要求施工,确保取水构筑物、输水管道、泵房等结构安全、稳定。

2. 管道工程(1)管道材质:根据水源、地形、土壤等因素,选择合适的管道材质,如PVC、PE等。

(2)管道布置:按照设计图纸,合理布置管道走向,确保管道连接紧密、无渗漏。

(3)施工要点:严格控制管道铺设质量,确保管道连接牢固、坡度合理、无扭曲。

3. 喷头工程(1)喷头选择:根据灌溉要求、地形地貌等因素,选择合适的喷头类型,如旋转喷头、固定喷头等。

(2)喷头布置:按照设计图纸,合理布置喷头位置,确保喷头覆盖范围均匀。

(3)施工要点:严格控制喷头安装质量,确保喷头安装牢固、角度正确。

4. 控制系统(1)控制系统组成:包括控制器、传感器、执行器等。

(2)系统功能:实现灌溉自动化、智能化,提高灌溉效率。

(3)施工要点:严格控制控制系统安装质量,确保系统运行稳定、可靠。

喷灌工程施工方案及方法

喷灌工程施工方案及方法

喷灌工程施工方案及方法1. 前言喷灌工程是一种有效的灌溉方法,通过喷头将水喷洒到农田中,提供农作物所需的水分。

本文档旨在提供喷灌工程的施工方案及方法,以确保施工过程的顺利进行和工程质量的达标。

2. 施工准备在进行喷灌工程施工之前,需要进行充分的准备工作,包括但不限于以下方面:- 设计调研:对工程场地进行勘测和设计,确定管线敷设、喷头安装等相关参数。

- 材料准备:采购所需的管道、喷头、阀门等材料,确保质量合格。

- 机械设备准备:选用适当的机械设备,如挖掘机、起重机等,以提高工作效率。

- 人员组织:确定施工人员,包括技术人员、操作人员等,确保施工团队具备相关技能和经验。

3. 施工步骤喷灌工程的施工可分为以下几个步骤:3.1. 场地准备在施工场地进行清理,将杂物清除干净,确保施工区域整洁平整。

3.2. 管道敷设按照设计要求,进行管道敷设,包括主管道和支管道的安装。

确保管道与地面坡度适宜,以提供足够的水流速度和压力。

3.3. 喷头安装根据设计要求,安装喷头,确保喷头位置正确并具备良好的喷洒效果。

3.4. 阀门安装安装相应的阀门,用于控制水流量和喷洒范围。

确保阀门操作灵活可靠,以便根据需要进行调节和控制。

3.5. 机械设备操作根据实际需要,使用相应的机械设备,如挖掘机、起重机等,进行必要的挖掘、土石方移动和施工操作。

3.6. 系统调试在施工完成后,进行系统调试,确保喷灌系统正常工作,喷头喷洒均匀,水流畅通无阻。

4. 安全注意事项在进行喷灌工程施工过程中,需要严格遵守安全操作规范,确保工人和设备的安全。

以下是一些常见的安全注意事项:- 穿戴好个人防护装备,如安全帽、安全鞋等。

- 遵守施工现场规定,禁止与其他施工工序同时进行。

- 确保机械设备符合安全要求,定期检查设备状态。

- 在挖掘、移动土石方等操作时,注意周围环境和人员安全。

5. 结束语本文档提供了喷灌工程施工方案及方法,希望能够对喷灌工程的施工过程有所帮助。

室外安装喷灌工程施工方案

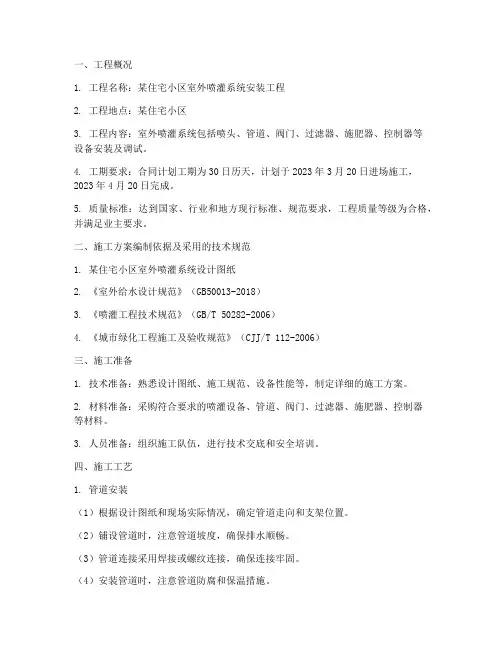

室外安装喷灌工程施工方案

室外安装喷灌工程施工方案一、工程概况喷灌系统是一种通过喷头将水雾化喷洒在农作物或景观植物上的一种灌溉系统。

它是一种节水高效的灌溉方式,可以满足多种作物和植物的灌溉需求。

本次施工的室外喷灌工程主要包括喷灌管道的敷设、喷头的安装、控制系统的布置等内容。

二、施工前准备1.确定施工范围和工程量:根据设计图纸和实际情况,确定喷灌系统的施工范围和具体工程量,包括管道长度、喷头数量、控制系统设备等。

2.准备施工材料和设备:根据工程量准备喷灌管道、喷头、控制系统设备、连接件等材料,并准备好所需的施工机具和工具。

3.制定施工计划:根据施工范围和工程量,制定详细的施工计划,包括施工工序、施工进度、施工队伍的组织管理等。

三、施工工艺1.地面清理和测量:在施工范围内进行地面清理,清除杂草、石头、树根等障碍物,并测量出喷灌系统的布置位置。

2.管道敷设:根据设计要求,在清理好的地面上进行喷灌管道的敷设,包括主管道和支管道的铺设,要求管道线路清晰、平整、牢固。

3.喷头安装:在喷灌管道敷设完成后,根据设计要求安装喷头,确保喷头布置合理、密实、喷洒范围覆盖全面。

4.控制系统布置:根据设计要求,在管道的起止点或重要节点处布置控制系统设备,包括阀门、计量器、控制器等,并进行管道连接及电气布线。

5.系统调试:喷灌系统完成安装后,进行系统调试和试运行,测试系统的运行状态和灌溉效果,调整喷灌角度和水量,确保系统灌溉效果达到设计要求。

四、安全措施1.人身安全:施工过程中,严格遵守作业规程,佩戴好安全帽、手套等防护用具,做好防护措施,确保施工人员的人身安全。

2.设备安全:施工机具和工具要进行定期检查和维护,确保设备的正常使用和安全操作。

3.环境保护:施工过程中,注意保护周围环境,避免因施工过程产生的噪音、粉尘等对周围环境和居民生活造成影响。

五、质量验收1.施工完成后,对喷灌系统进行全面的质量验收,包括管道连接是否牢固、喷头喷洒范围是否均匀、控制系统是否正常运行等。

喷灌工程施工组织方案(3篇)

喷灌工程施工组织方案(3篇)

第1篇一、工程概况本工程为某地区灌溉系统喷灌工程,主要目的是提高灌溉效率,改善灌溉条件,促进农业生产发展。

工程内容包括喷灌设备的安装、铺设灌溉管道、水源工程等。

工程总投资XX万元,工期为XX个月。

二、施工组织设计原则1. 科学合理:根据工程特点和施工条件,合理组织施工,确保工程质量、进度和效益。

2. 安全可靠:严格执行安全生产法规,确保施工安全。

3. 经济节约:合理配置资源,降低工程成本,提高经济效益。

4. 环保文明:保护施工现场环境,实现文明施工。

三、施工组织设计内容1. 施工准备(1)组织准备:成立工程指挥部,明确各部门职责,加强协调与沟通。

(2)技术准备:编制施工组织设计、施工方案、安全技术措施等。

(3)物资准备:采购所需设备、材料,确保质量符合要求。

(4)人员准备:组织施工队伍,加强培训,提高施工技能。

2. 施工工艺(1)喷灌设备安装:根据设计要求,安装喷灌设备,确保安装精度。

(2)灌溉管道铺设:按照设计要求,铺设灌溉管道,确保管道畅通无阻。

(3)水源工程:建设水源工程,包括蓄水池、泵房等,确保灌溉用水。

3. 施工进度计划(1)施工阶段划分:分为施工准备阶段、主体施工阶段、竣工验收阶段。

(2)各阶段时间安排:施工准备阶段为1个月,主体施工阶段为8个月,竣工验收阶段为1个月。

4. 质量控制(1)严格执行国家有关施工质量标准,确保工程质量。

(2)加强原材料、半成品、成品的质量检验,发现问题及时处理。

(3)加强施工过程中的质量控制,确保施工质量。

5. 安全生产(1)严格执行国家安全生产法规,确保施工安全。

(2)加强施工现场安全管理,防止安全事故发生。

(3)加强施工人员的安全教育,提高安全意识。

6. 环境保护与文明施工(1)加强施工现场环境保护,减少施工对环境的影响。

(2)加强文明施工管理,保持施工现场整洁有序。

(3)加强施工现场卫生管理,保障施工人员身体健康。

四、施工组织设计实施1. 成立施工组织设计实施小组,负责组织、协调、监督施工组织设计的实施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(一)、施工工艺及流程:绿化灌工程施工工艺流程图(图见附件)灌溉工程施工主要是和绿化工程相配合。

同时道路工程与绿化灌溉工程有路线交叉,在道路工程施工时,灌溉工程的输水管道、控制线缆的过路保护设施必须在道路路基铺设之前进行施工。

灌溉工程前期进场工作完成后,首先进行放线。

灌溉测量放线时,甲方必须提供地下管线图,并向测量放线技术人员进行技术交底工作。

为防止灌溉管道在绿化种植过程中被破坏,在绿化工程中种植乔木以后或在绿化树木定点放线后,方能进行灌溉管道工程施工。

管道首先进行灌溉主管道及线缆的放线、开挖及铺设等工作,及其附属设施(各种阀门、井体、镇墩等)的安装、砌筑等;绿化树木种植完成后,进行支管道的工程施工工作,以便于绿化工程进行草坪以及花卉的种植;管道铺设工程同时进行其它主管道试压、管道冲洗以及管沟的回填工作;在种植草坪之前完成喷头的安装工作。

在输水工程进行的同时,进行中央控制系统、泵站的安装,应保证绿化种植的用水要求。

即灌溉工程要在施工的同时提供绿化用水。

(二)、施工方案1、过路套管的安装套管要伸出道路两侧各0.5米,按设计要求的位置、管径及埋深在铺设正式路之前预埋。

2、放样施工前应依照预定的施工顺序将要施工的绿化区域按图纸进行放样,并由监理工程师核定,其方法如下:管线沟不论主管沟或支管沟均敷石灰线,可以根据现场的情况对图纸的管线进行适当调整。

快速取水阀的位置,设黄旗标志竿。

进排气阀位置设置,设蓝旗标志竿。

干管检修阀的位置以石灰做40cm×40cm正方形的白方块。

混凝土镇墩的位置以石灰做10cm宽、50cm长的十字。

放样前需指定专人与设计工程师研讨施工方法,放样过程中(施工亦同)该专人应随时与设计工程师密切配合磋商以确定灌溉系统排列的方式,放样完成后由设计工程师核定后方可施工。

放样之初各标识点应先以长于100cm的标桩将各点表示于地面,待石灰线完成后不重要的可视需要拔除重复使用。

另外,废除之桩位或石灰记号必须于当天消除不得留待隔日。

放样过程中对原设计的管线走向修改必须与设计工程师协商后方可确定。

3、开挖管沟槽沟槽的挖掘不论采用机械或人工方式,沟底不得有影响管道的大土块、石块或松散的浮土,挖掘出来的土方以不向管沟回落为原则,非必要禁止双面堆土。

如遇松软或易塌陷的土质除另规定处理办法外,堆土应离沟边30cm以上,以减轻侧土压。

4、铺设安装输水管道本次工程输水管道使用PVC给水管活套插接或胶合剂粘接。

凡活套插接的管道必须在管沟内连接,严禁连接好后再置入沟中,以免接口松动。

粘接管应在管沟未堆土的一侧先接好后再整段放入沟中,但必须注意下列各点:A、一次不得超过四根管,并只限于直管,凡转弯处必须在沟底施工。

B、PVC管置于有弧度的沟中时,其最小容许弯曲半径为管径的200倍。

C、沟外作业将管放入沟内时必须二人作业,不得一人将一端“掷”入沟内后,其余部分以不正当的扭摔方法使其“跌”入沟内,以防接头脱落漏水。

D、管道连接前要进行外观检查,发现有破损、裂痕、明显变形、颜色不统一等异常现象的管道必须立即更换,并加以标记另行保管。

E、各管连接涂胶之前管口内外管壁均应十分清洁、干燥,连接管件亦同。

F、管道连接前,应检查管头断面角度与管件内部角度是否相同。

如不同,应用锉子将其打磨成相同角度,并将渣子清除后方可连接。

5、管道压力试验管道安装后应作水压试验,它是检验管道安装质量,进行管道验收的主要内容之一。

水压试验按其目的的分为强度试验和严密性试验两种。

管道应分段进行水压试验,每个试验管段的长度不宜大于1km,非金属管道应短一些。

试验段的两端均应以管堵封住,并加支撑撑牢,以免接头膛开发生意外。

埋设在地下的管道必须在管道基础检查合格且回填土不小于0.5m后进行水压试验。

架空、明装及安装在地沟内的管道,应在外观检查合格后进行试验。

管道在测压前,应先向试验管段充水,并排除管内空气。

管内充水时间满足规定后,即可进行强度试验。

埋设在地下的管道在进行水压试验时,用试压泵将试验段管升压到试验压力,恒定时间至少10min,检查管道、附件和接口,如未发现管道、附件和接口破坏以及较严重的渗漏现象,则认为强度合格,即可进行渗水量测量试验--严密性试验。

严密性试验方法为:用试验泵将水压升到试验压力,并关闭试压泵的1号阀。

记录压力下降98kPa,所需的时间T1(min);打开1号阀再将管道压力提高到试验压力,迅速关闭1号阀后,立即打开4号阀向量水槽放水,记录压力下降98kPa,所需的时间T2同时测量在此段时间内放出的水量V(L),则试验管段的渗水量q可按下式计算:q=V/(T2-T1)(L/min)。

若在试验时管道未发生破坏,且渗水量不超过规定的数值,则认为试验合格。

管径不大于40mm的埋地压力管道在进行强度试验时,按规范规定,先升压到试验压力,观测10min,如压力降不大于49Pa且管道未发生破坏,即可将压力降至工作压力,再进行外观检查,有无渗漏现象。

6、管沟回填全部回填之前必须完成试压并经工程师同意后方可回填。

如果沟槽的土质较差,如:岩石结构或砾石较多等,则需外运沙或细土回填。

输水管置入管沟之前,沟底应先略加夯压以沟底无浮土为准。

沟底回填10cm厚(压实厚度)沙或细土并予刮平压实,使输水管与沟底紧贴而无间隙,再继续填至管面上10公分,进行夯实。

前项回填及埋管作业完成后即着手其余回填,其材料可使用原挖出的土方,但其中不可含石块(直径10cm或体积250cm3)、土块或其他杂物。

夯实度至少85%以上。

7、喷头安装(1)、喷头的布置间距必须按设计间距安装,不能擅自改变,以确保灌溉的均匀性。

(2)、喷头通过铰接管与管路连接,铰接接头螺纹必须与喷头螺纹匹配。

(3)、喷头顶部必须与地面齐。

(4)、喷头必须与地面垂直,周围要用细土回填,并充分夯实,保证喷头稳固。

(5)、灌木区喷头安装铰接管长度为灌木定植高度,用螺纹钢固定喷头,喷头顶部与灌木平齐。

8、泵站系统安装调试本工程所使用的水泵及调频器必须符合相关国家标准的有关规定,其规格、性能必须满足设计说明中的各项要求,并有明确的铭牌标注及产品说明书。

水泵及调频器均由生产厂家的技术人员指导安装,并按系统设计要求调试。

但应注意以下几点:(1)、水泵安装完成试运行前,必须由专业电工进行绝缘测试,如果不能满足绝缘要求,必须取出水泵查明原因。

否则,不得启动水泵。

(2)、调频器应在0至设计最大流量范围内多点、多次试运行,并观察运行状态。

(3)、首部系统各设备及连接件不得有损坏、渗漏等异常情况,并应整洁、美观。

9、控制系统安装调试控制系统安装完成后,进行系统调试。

(1)、检验线路的连接是否正确,通讯线路、电源线路是否通畅。

(2)、控制系统数据库的建立:分控阀流量参数的确定、基本自然条件参数的确定、系统主管道的流量分配。

(三)、施工注意事项1、放线工程(1)、根据设计图纸,选择基准点布置主管线及阀门位置。

(2)、根据设计图纸结合实际绿化灌乔木种植位置,选择基准点布置支管管线及灌水器的定点。

(3)、根据设计图纸以及现场放线结果,确定电磁阀和快速取水阀位置。

(4)、在放线结束后由现场负责人请甲方监理验收。

施工方案(一)喷灌系统施工1)、材料:采用符合国标的UPVC 管。

管端可为插口式或配管节的平口式,4 寸以上管口连接用相应垫圈连接,4 寸以下溶剂胶接。

连接管件和胶合剂、稀释剂都必须采用管材的专用材料。

2)、安装a. 挖沟:管沟深70cm,宽30cm,沟底不得留下石砾,沟底坡度均匀。

b. 管的连接与埋设:4 寸以上管连接用垫圈,按说明书安装;4寸以下管溶剂胶接前,管壁用稀释剂彻底擦净。

胶接时切忌管壁残留水份或冷凝水。

胶接后放置沟内。

所有管道的三通、弯头、闸阀需装置混凝土止推块。

c. 泥土回填:回填土应无石砾、树根等杂物,并用夯具夯实浇水沉实。

所有管子接口处暂不回填,目的是留待灌溉系统最后试验、观察是否漏水,通过试验后即可复土回填。

d. 灌溉系统加压试验:灌溉系统全部安装完成后进行管道试压试验。

启动水泵,待管内空气排出后,用试压泵增压,达到工作压力的 1.5 倍时关闭试压泵,用肉眼观察管道所有接头是否破裂或漏水,如在半小时内压力表指针无明显下降即为合格。

通过灌溉系统水压试验后即可把所有接头填土压实。

e. 管沟土壤回填夯实后,通过自动控制器启动水泵,通过洒水的水迹检查是否存在死角,发现后及时调整消除。

3)、喷灌系统试压操作:管线装配完成后,须进行试压试验,一般为使用水压的1.5 倍,维持 1 小时。

首先进行管件灌水作业:启动水泵,将水灌入管内,灌水前将应将所有阀门打开,待有水涌出后,再逐次由低处之阀门向高处之阀门喷头关闭。

管线灌水后,用试压泵加压,加压至1-2kg/m2 之低压时,须再次打开阀门或喷头,排除管内未完全排出的空气;其次,加压至所需之水压过程中,仍应做多次的排气,当达到所需之静水压时,关闭试压泵,并关闭泵与输水小水管之间的阀门;通常试水压力为使用水压的1.5 倍,并维持1 小时的时间,在维持的时间内,用肉眼观察接口处是否有了漏水现象,并留意压力指示针,是否有降压的趋势。

试压中如管线有漏水或破裂的情况发生时,须经检修后再进行试压,并试至要求之静水压标准。

采用活套管(胶圈)结合时,须填沙,留出接头处即可,填土埋设后,始可试水压,否则将会由活套头结合处脱开。

较长管线应分段试压,一般分段试水之管线总长度为500m 最为合适,如管线太长,则试水较费时。
