回填土施工方案(1)当基础的现浇混凝土浇筑完毕达到一定强度,不致因回填土而受损坏时,方可进行回填土。

结合本工程的特点,采用人工配合推土机进行回填。

(2)基坑回填土前,沟槽内的积水和有机杂物等要清除干净。

(3)基坑回填时应在相对两侧或四周同时进行。

回填土料、每层铺填厚度和压实等要符合要求。

(4)推土机填土时自下而上分层铺填。

大坡度推填土时,也应分层推平,不得居高临下,不分层次,一次推填。

在宽敞的地带采用推土机推填,推土机前进时推填,后退时将土刮平,用推土机来回行驶进行碾压,履带应重迭一半,采用纵向铺填顺序。

(5)场地狭小的独立基础处回填土时,由于推土机无法进入作业,采用人工进行回填土。

1)人工回填时采用手推车送土,人工用铁锹等工具进行填土。

2)回填时由场地最低部分开始,由一端向另一端自下而上分层铺填,深浅坑相连时,先分层填深坑,相平后与浅坑全面分层填夯。

(6)回填土应从最低处开始,由下向上整个宽度分层铺填碾压或夯实.(7)为保证填土压实的均匀性及密实度,提高碾压效率,在碾压机碾压之前,先用推土机推平,使表面平整。

碾压机械压实填方时,要控制好速度和压实遍数。

碾压机与基础要保持一定的距离,防止将基础压坏。

(8)每层填土控制在300mm 厚左右,回填完一层后,采用柴油打夯机及时夯实。

为了保证回填土的回填质量,保证日后不产生下沉,在施工回填土时,要严格按规范施工。

夯压时,一夯压半夯,夯夯相接,行行相连,每遍纵横交错,分层夯实。

(9)对有密实度要求的填方,在夯实或压实之后,要对要对每层回填土的质量进行检查,填土压实后的干密度要满足设计要求。

(10)回填土时如有地下水或滞水时,应在四周设置排水沟和集水井,将水位降低。

已填好的土如遭水泡,应把稀泥铲除后,方能进行下一道工序。

填土应保持一定的横坡,或中间稍高两边稍低,以便有利排水。

当天填土应在当天压实。

(11)根据室外地坪标高,控制好回填土的高度。

回填土的施工方案

回填土的施工方案
回填土的施工方案
第1篇
回填土的施工方案
一、项目背景
随着我国城市化进程的加快,土地资源日益紧张,如何在有限的土地上发挥最大效益,提高土地利用率,成为当前亟待解决的问题。在此背景下,回填土施工技术应运而生,它能在确保工程质量的前提下,充分利用现有土地资源,降低工程成本,提高土地利用率。
二、工程概况
本项目位于某市新区,占地面积约10000平方米,场地内原有建筑物已拆除,现为空地。根据规划,项目将在此地块上建设一栋高层住宅楼。为确保工程顺利进行,需对场地进行回填土施工。
2.确保施工过程中的质量控制,满足结构承载及稳定性需求。
3.优化施工流程,提高施工效率,降低成本。
4.保障施工安全,减少对周边环境的影响。
三、施工准备
1.技术准备:收集地块地质资料、设计文件和相关规范标准,编制详细的施工组织设计。
2.人员准备:组织专业施工队伍,进行技术培训和安全教育。
3.设备准备:选型合理、性能良好的施工机械和检测设备。
-施工前检查排水系统畅通性,施工过程中定期清理和维护。
五、施工进度计划
1.总体进度:回填土施工预计持续60天。
2.阶段划分:分为准备阶段、开挖阶段、回填阶段和收尾阶段。
3.进度安排:根据施工阶段和工程量,制定详细的施工进度计划,确保各阶段衔接合理。
六、安全与环境保护
1.安全管理:建立健全安全管理制度,严格执行安全操作规程。
3.验收程序:施工完成后,组织专业验收,对不合格部分进行整改。
八、结论
本回填土施工方案综合考虑了工程实际、技术要求和安全环保等因素,旨在为项目提供高效、可靠的施工指导。在施工过程中,应严格遵循本方案,并根据实际情况及时调整,确保施工目标的实现。通过本项目的实施,积累经验,为类似工程提供参考和借鉴。

场地回填土专项施工方案

场地回填土专项施工方案

场地回填土专项施工方案一、工程概况二、工程范围三、施工工艺1.原有土地准备工作(1)清理工地:将原有的建筑物、物体、垃圾等清理干净,确保施工区域整洁;(2)松土处理:对于原有土地的表面压实层进行松土处理,以利于回填土的固结;(3)清除杂物:清除现场的杂物,例如积水、草皮等;(4)地面调整:对不平整的地面进行修整,使其更加平整。

2.场地回填土工程(1)挖掘土方:根据实际情况,采用人工或机械进行土方的挖掘,确保土方的质量和均匀度;(2)运输土方:将挖掘的土方通过运输车辆或输送带设备进行运输;(3)分层回填:根据设计要求,将土方分层回填,每层不超过20cm,每层回填后进行高度的测量和压实。

3.边坡护面工程在回填土的边缘及斜坡上进行边坡护面的设置,以加固边坡,防止回填土的坍塌,确保施工质量。

四、施工工期计划本场地回填土专项施工计划总工期为XX天,包括了前期准备工作、土方回填和边坡护面的施工工作。

具体施工工序和日期如下:(1)前期准备:3天;(2)土方挖掘:5天;(3)土方运输:3天;(4)土方回填:10天;(5)边坡护面:4天。

五、质量验收标准(1)土方回填的均匀度,即各层次的土方回填的均匀性;(2)土方回填的高度,即各层次的土方回填的高度是否符合设计要求;(3)边坡护面设置的固定性和坚固性;(4)整体施工工程的外观质量。

以上是场地回填土专项施工方案的相关内容。

在实施施工过程中,应加强现场管理,保证施工质量,并及时与相关部门进行沟通和协调,确保工期进度。

同时还需要注意施工现场的安全措施,确保工人的人身安全。

基础土方回填施工方案

基础土方回填施工方案

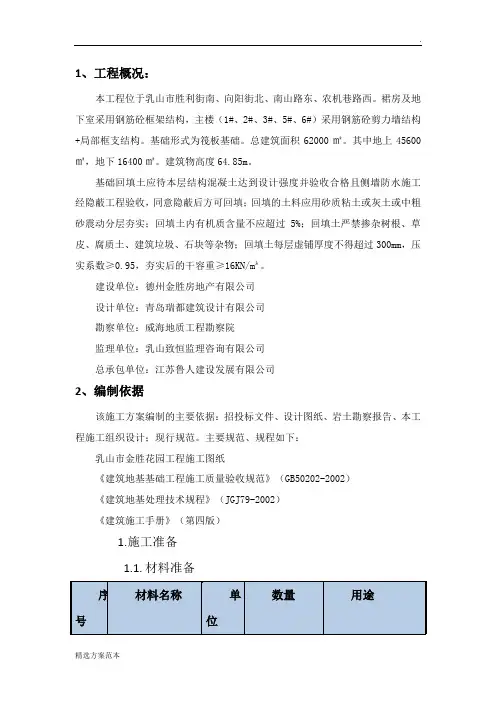

1、工程概况:本工程位于乳山市胜利街南、向阳街北、南山路东、农机巷路西。

裙房及地下室采用钢筋砼框架结构,主楼(1#、2#、3#、5#、6#)采用钢筋砼剪力墙结构+局部框支结构。

基础形式为筏板基础。

总建筑面积62000㎡。

其中地上45600㎡,地下16400㎡。

建筑物高度64.85m。

基础回填土应待本层结构混凝土达到设计强度并验收合格且侧墙防水施工经隐蔽工程验收,同意隐蔽后方可回填;回填的土料应用砂质粘土或灰土或中粗砂震动分层夯实;回填土内有机质含量不应超过5%;回填土严禁掺杂树根、草皮、腐质土、建筑垃圾、石块等杂物;回填土每层虚铺厚度不得超过300mm,压实系数≥0.95,夯实后的干容重≥16KN/m³。

建设单位:德州金胜房地产有限公司设计单位:青岛瑞都建筑设计有限公司勘察单位:威海地质工程勘察院监理单位:乳山致恒监理咨询有限公司总承包单位:江苏鲁人建设发展有限公司2、编制依据该施工方案编制的主要依据:招投标文件、设计图纸、岩土勘察报告、本工程施工组织设计;现行规范。

主要规范、规程如下:乳山市金胜花园工程施工图纸《建筑地基基础工程施工质量验收规范》(GB50202-2002)《建筑地基处理技术规程》(JGJ79-2002)《建筑施工手册》(第四版)1.施工准备1.1.材料准备1.2.施工机具准备1.3.劳动力安排非地下室回填时,普工6人,司机5人。

地下室肥槽回填:普工10人,司机2人;地下室室内回填:普工15人、司机2人。

电工1人1.4.项目管理人员职责施工工艺:施工条件工程施工前必须具备以下条件:各种地下管道已施工完毕,地下管道已经过灌水试验、压力试验合格。

管道的防腐、保温工作已完成。

地下室侧墙防水施工已完毕,并经建设单位、监理单位隐蔽验收合格。

基层已整平或回填完毕,密实度符合设计要求,并办理隐蔽验收手续;根据设计对回填土层的厚度、干密度要求及现场土料情况、施工条件,进行了必要的压实实验,根据已选定了土料,确定了土料含水量控制范围、铺土厚度、夯实或碾压遍数等参数。

基础回填施工方案

基础回填施工方案

基础回填施工方案一、施工准备1.土方工程的初步准备工作包括现场勘测、方案设计及施工组织设计。

2.制定施工计划,明确施工任务和时间节点。

3.编制施工方案,并进行安全评估。

4.采购所需材料和设备,做好物资准备。

二、土方开挖1.根据设计要求,确定开挖深度和开挖范围。

2.通过地质勘探和探井,了解地层结构和土质情况。

3.对需要开挖的区域进行边坡处理,确保施工安全。

4.使用适当的土方机械进行开挖,并及时进行土方运输和堆放。

5.在开挖过程中,必要时采取支护措施,防止滑坡和坍塌。

三、土方处理1.对开挖下来的土方进行清理和分选。

清除大块石头和根系,以及其他杂质。

2.分类堆放土方,根据土质种类和使用要求,进行临时堆放。

3.对土方进行水分调整,确保土壤的适宜湿度,以提高回填效果。

4.进行土方的加固处理,可采用稻草、灌浆等方法,增加土方的稳定性和密实度。

5.对土方进行护坡处理,根据设计要求,选择合适的护坡材料,进行固定和加固。

四、土方回填1.根据设计要求,确定土方回填的层数和压实度。

2.在回填过程中,根据现场实际情况进行调整,确保回填土的质量和稳定性。

3.分段回填,先进行底层回填,然后逐层回填,每一层均按要求进行压实。

4.在回填过程中,注意土方的均匀分布和填筑均匀性,避免出现局部压实过度或松散现象。

5.要注意与其他工程部分的衔接,确保土方回填与其他结构的连接和稳固。

五、施工质量控制1.在施工过程中,定期进行现场检查,检查工程的质量和进度。

2.根据设计要求和规范要求,对土方开挖和回填进行抽样检测,检测土方的质量指标。

3.对不合格的土方进行处理,及时进行补救措施。

4.对回填土方的压实度进行检测,确保压实度符合设计和规范要求。

5.对施工过程中出现的问题和隐患进行及时整改和处理。

六、施工安全措施1.在施工现场设置警示标志,提醒人员注意施工区域和施工过程中的潜在危险。

2.严格执行安全操作规范,确保施工人员的生命安全和财产安全。

3.对施工现场进行巡视和监控,防止降雨、风灾等自然灾害对施工带来影响。

土方回填工程施工组织设计

土方回填工程施工组织设计

土方回填工程施工组织设计土方回填工程是指在土地开发、基础设施建设等项目中,为了满足工程需要,将挖掘出的土方回填到项目用地或其他指定区域中的施工工作。

土方回填工程的施工组织设计是保证土方回填工程顺利进行的重要环节,需要综合考虑工程特点、工艺流程、施工机械设备、人员配备等各方面因素,制定有效的施工方案和组织措施。

以下是我对土方回填工程施工组织设计的一些思考和建议。

一、工程特点分析首先,对土方回填工程的工程特点进行综合分析。

包括土方回填区域的地质条件、土壤类型、回填层数、回填面积等。

通过对工程特点的了解,可以明确工程施工需要考虑的问题,如土方开挖和回填的施工难度、工期要求、人员和设备的安排等。

二、工艺流程制定根据土方开挖和回填的工艺要求,制定合理的工艺流程。

工艺流程应包括土方开挖、土方搬运、土方回填和平整等环节。

在制定工艺流程时,要根据具体情况选择适当的工艺方法和施工工艺,确保施工效率和施工质量。

三、施工机械设备选择根据土方回填工程的具体情况和施工要求,选择适当的施工机械设备。

土方回填工程通常选用挖掘机、推土机、装载机等设备进行土方开挖、搬运和回填作业。

在选择设备时,需考虑施工区域的地形、土壤类型、施工工艺等因素,选择具有适应性和效率性的机械设备。

四、人员配备根据土方回填工程的规模和施工要求,合理组织人员配备。

土方回填工程通常需要挖掘机操作工、推土机操作工、装载机操作工、施工班组长等人员。

在确定人员配备时,应根据施工计划和工期安排,合理安排人员的工作内容和工作时间,确保施工的顺利进行。

五、安全生产措施在土方回填工程施工组织设计中,要充分考虑安全生产问题,采取必要的预防措施。

施工现场要设置明显的安全标识和警示标志,禁止非施工人员入场。

施工人员要佩戴个人防护用品,并严格遵守相关的安全操作规程和操作要求。

施工过程中,要定期检查施工机械设备的安全性能,并进行维护保养,确保施工安全。

六、环境保护措施土方回填工程施工组织设计中,还要充分考虑环境保护问题。

回填土施工方案

回填土施工方案

目录1、编制依据 (2)2、工程概况 (2)2.1设计概况 (2)2.2回填土概况 (3)3、施工部署 (3)4、施工准备 (5)4.1技术准备 (5)4.2材料及机具准备 (5)4.3劳动力准备 (6)5、具体施工方法及措施 (6)5.1工艺过程 (6)5.2具体施工方法 (6)5.2.1灰土回填施工 (6)5.2.2素土回填 (7)5.2.3施工注意要点 (8)5.2.4雨季施工 (8)5.2.5回填土试验取样 (9)6、质量要求 (9)6.1基本要求 (9)6.2回填土工程质量允许偏差 (10)6.3土的最优含水率和最大干密度表 (10)6.4填方每层铺土厚度及压实遍数 (10)7、成品保护及安全文明施工 (10)附图: (11)1)、室外回填土范围及标高平面附图 (11)2)、地下室外回填土取样点平面布臵图 (11)1、编制依据2、工程概况2.1设计概况2.1.1西大望路3#楼工程建筑面积为13800平方米,建筑物总高度南50.0米,北檐口47.2米。

为高层住宅楼。

2.1.2该工程主体为全现浇剪力墙结构,地下二层,本工程的±0.00标高相当于绝对高程38.00m,室外设计地坪标高为-0.90m。

槽底标高为-7.560m,室外自然地坪为-1.50m左右。

本工程基础底板厚度750mm,底板模板采用240㎜厚砖模。

本工程地下二层为五级人防,地下室西侧外墙E~F轴间有一人防出口,人防出口净高2400㎜,出口宽度1800㎜,出口处砼四周甩出150㎜宽橡胶止水带。

2.2回填土概况2.2.1本工程基坑边坡放坡坡度为1:0.5,基础底面留有800㎜宽施工面,坡面采用钢筋网片喷射混凝土护壁。

回填土部位有地下室外肥槽和地下二层锅炉房顶面(-1.550m)回填。

根据现场实际情况此次回填到室外自然地坪。

回填土总高度为6.50m。

2.2.2本工程地下室外墙防水采用外防外贴法。

基层采用渗透结晶防水涂料,外层为3㎜自粘贴必定BAC防水卷材,防水保护层采用5㎜厚聚乙烯泡沫塑料片材或50㎜厚聚苯板。

桩基基础土方回填开挖施工方案

桩基基础土方回填开挖施工方案

目录1、编制依据 (1)2、工程概况 ................................ 错误!未定义书签。

3、施工部署 (2)4、土方、回填开挖方案 (5)5、质量技术组织措施 (7)6、主要管理措施 (9)7、加强安全生产防范措施 (10)8、应急预案 (10)9、附图 (11)基础土方开挖施工方案一、编制依据该施工方案编制的主要依据:招投标文件、设计图纸、本工程施工组织设计;建设部现行规范、规程及舟山市有关规程。

主要规范、规程如下:《建筑工程预防坍塌事故若干规定》建质《2003(82号)》《建筑边坡工程技术规范》GB50330-2002《建筑与市政降水工程技术规范》(JGJ/T111-98)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《建筑施工安全检查标准》(JGJ59-2011)《建筑施工手册》(第五版)2013 年《建筑工程施工质量验收统一标准》GB50300-2001《建筑机械使用安全技术规程》JGJ33-2012《岩土工程手册》建筑工业出版社1994 年二、工程概况建设单位:XXX代建单位:XXX设计单位:XXX勘察单位:XXX监理单位:XXX施工单位:XXX本工程为衢山镇万南万北新村棚户区改造工程(西侧地块),位于舟山市岱山县衢山镇桂花社区南面、北扫萁水库北面。

总用地面积:34296平方米,总建筑面积39240平方米,总工程造价为8046.8622万元,由十六幢单体及配套楼幢相组成,五层框架结构,建筑高度17.6米。

建筑物抗震设防烈度为七度,耐火等级为二级,框架结构抗震等级为三级,建筑抗震重要性类别为丙类,结构的设计使用年限为50年。

本工程桩基础采用φ600、φ700灌注桩,绝对标高XXXX相对于±0.000,拟建筑物基础普遍为浅基础,开挖深度一般为1.5~2米,但地下室基础稍深,原地面标高为2.88米,桩顶标高为XX米,推算开挖深度为2.00~2.88米。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

山西蓝海港置业有限公司晋城市蓝海港花卉市场基础回填施工方案晋城市恒诺达建筑工程有限公司目录1、编制依据 (1)2、工程概况 (1)3、回填施工概况 (2)4、施工准备 (2)5、材料要求和施工方法 (2)6、试验 (5)7、质量保证措施 (6)8、文明施工与环保措施 (8)1、编制依据2.工程概况本工程由山西蓝海港置业有限公司建设的晋城市蓝海港花卉市场位于晋城市西环路豪德市场东侧,建筑形式为地下1层地上7层(局部3层)的框架结构其中地下室战时为核六常六级甲类人防物资库,平时为汽车库,主楼结构总长79.10m。

总宽40.2m,结构设计总高度为31.2m,裙楼结构总长68.20m总宽68.60m,基础形式为钢筋砼柱下条形基础。

3、回填土施工概况本工程肥槽、覆土顶板、房心等位置均需要进行回填,回填高度不等,回填土量大。

控制回填土质量是下步装修工作的重要基础。

基础形式为柱下条形基础,基础周边回填土及位于设备基础、地面、散水踏步等以下的回填土,分层夯实,采用3:7灰土,压实系数λc=0.95,其余室内回填土采用素土回填,压实系数λc=0.94。

回填施工采用机械回填和人工回填土两种方式。

4、施工准备4.1技术准备4.1.1根据不同部位、不同阶段回填土作业时间,提前对机具进行准备,以满足施工需要。

如:振动式压路碾、蛙式打夯机、平板振动器、手推车、筛子、2m靠尺、麻绳、跳板、覆盖雨布和抽水泵等。

4.1.2按设计回填土料质量要求和回填土用量,落实用土的来源和使用时间。

4.1.3安排好回填土施工劳动力队伍,组织作业班组,做好施工技术交底,为保质保量的完成施工任务做好人力资源准备。

4.2作业条件1)清理基坑内的有机物、淤泥、浮土、建筑垃圾等。

2)回填前应清除基底的垃圾、散落材料等杂物,清除坑穴积水、淤泥,验收基底标高,对基础地梁、外墙、顶板和地下防水及保护层等进行检查验收。

检查预留的洞口、套管位置是否正确,并办好隐检手续。

基础混凝土强度达到规定的要求,方可进行回填土。

3)房心和管沟的回填,应对水、电、热、煤气等专业的管沟位置、标高进行落实并进行加固,有需要在回填前施工的部分及时完成。

可以后施工的管道部位,先进行回填,待设备安装阶段,再进行局部管沟开挖,管线安装完毕,按要求进行二次回填。

4)施工前应做好水平标志,以控制回填土的高度或厚度。

在基槽(坑)边坡上,每隔3 米弹定水平板控制点。

室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。

5、材料要求和施工方法5.1 材料准备1)根据不同部位、不同阶段回填土作业时间,提前落实运土车辆、夯压机械,以及脚手板、覆盖雨布和水泵等机械器具材料,以满足施工需要。

2)按设计回填土料质量要求和回填土用量,落实用土来源和使用时间。

3)按设计要求和土方施工及验收规程的规定,针对土料的含水率和干密度试验,确定试验程序,制定试验计划,做好试验准备。

4)安排好回填土施工劳动力队伍,组织作业班组,做好施工技术交底,为保质保量的完成施工任务做好人力资源准备。

5.2施工方法5.2.1工艺流程施工顺序:条形基础底部清理→检验土质→分层铺土、耙平→夯压密实→试验合格→验收5.2.2施工工艺1)回填前先验收基础及外墙防水及防水保护层,合格后方可回填。

2)室外肥槽回填土为3:7灰土。

办好隐检手续后方可进行回填土施工,回填土应按设计要求选择土质。

3)夯土时注意对基础、柱及预埋管线的保护(设置临时保护层板),预埋管线以上300mm 厚用人力夯夯实,不得使用机械夯实,以免破坏预埋管线。

4)回填土的干容重应按施工规范分层分段检验,并划出平面示意图标明位置,同时根据试验结果对夯实、碾压遍数和含水率进行调整。

5)填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;肥槽回填前,必须清理到基础底面标高,将松散垃圾、砂浆、有机物等杂物清除干净。

6)检验土质。

检验回填料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制范围内。

如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施。

如遇填料含水量偏低,可采用预先洒水润湿等措施。

7)进行回填土施工,下土及夯土时注意对防水及其保护层的保护。

8)因施工场地有限,根据现场实际,回填土根据每天的回填量,分堆堆放在基槽旁,并及时覆盖。

9)深浅两基坑(槽)相连时,应先填夯深基坑,填至浅基坑标高,再与浅基坑一起填夯。

如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为1:2。

上下层错缝距离不小于1.0m。

10)回填土应分层铺摊。

每层虚厚度为300mm,压实后厚度为250mm。

填土的标高控制线在护坡上放出。

每层铺摊后,随之耙平,并用蛙式打夯机夯实。

11)对于蛙式机打夯,要求回填土每层夯打三遍。

打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。

并且严禁采用水浇使土下沉的所谓“水夯”法。

12)对于阴阳角或肥槽过于窄小的部位,采用竖向电动夯夯实,不得漏夯。

一夯压半夯,夯排三次。

13)根据施工进度计划,分段安排回填土施工。

由于本工程单体建筑多、单层回填面积大,采取分段填夯。

回填顺序为先低处回填后高处回填,根据进度协调回填,交接处应填成阶梯形,碾迹重叠0.5~1m;不得在墙角等部位接缝,上下相邻两层回填土的接缝间距不得小于500mm,接缝处的回填土应充分夯实。

14)回填土方每层压实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。

15)修整找平:填方全部完成后,表面应进行拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土找平夯实。

16)雨期施工的填方工程,应连续进行尽快完成。

工作面不宜过大,应分层分段逐片进行。

17)雨期回填时,应有防雨措施,要防止地面水流入基坑和地坪内,以免边坡塌方或基土遭到破坏。

18)找平和验收:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平。

凡低于标准高程的地方,应补土夯实。

然后请质量检查人员验收。

5.2.3填土压(夯)实方法1)一般要求(1)填土应尽量采用同类土填筑,并宜控制土的含水率在最优含水量范围内。

当采用不同的土填筑时,应按土类有规则地分层铺填,将透水性大的土层置于透水性较小的土层之下,不得混杂使用,边坡不得用透水性较小的土封闭,以利水分排除和基土稳定,并避免在填方内形成水囊和产生滑动现象。

(2)填土应从最低处开始,由下向上整个宽度分层铺填碾压或夯实。

(3)分段填筑时每层接缝处应作成阶梯形斜坡,碾迹重叠0.5~1.Om,上下层错缝距离不应小于lm。

接缝部位不得在基础、墙角、柱墩等重要部位。

(4)填土应预留一定的下沉高度,以备在行车、堆重或干湿交替等自然因素作用下土体逐渐沉落密实。

预留沉降量根据工程性质、填方高度、填料种类、压实系数和地基情况等因素确定。

2)人工及机械夯实方法(1)人力打夯前应将填土初步整平,打夯要按一定方向进行,一夯压半夯,夯夯相接,行行相连,两遍纵横交叉,分层夯打。

人工夯实只适用于肥槽回填,大面积的回填土必须用机械碾压或机械打夯机夯实。

(2)用蛙式打夯机等小型机具夯实时,一般填土厚度不宜大于25cm,打夯之前对填土应初步平整,打夯机依次夯打,均匀分布,不留间隙。

(3)基坑(槽)回填应在相对两侧或四周同时进行回填与夯实。

(4)压实排水要求:已填好的土如遭水浸,应把稀泥铲除后,方能进行下一道工序。

填土区应保持一定横坡,或中间稍高两边稍低,以利排水。

6、试验6.1素土回填试验:素土回填后应确定其压实系数是否符合设计要求,压实系数通过土的实际干密度和土的最大干密度求得,土的最大干密度通过标准的击实试验确定,土的实际干密度采用环刀法取样,独立基础回填按每100~200平方米取一点,素土房心回填按每100~200平方米取一点。

以上取点均按层取样,取样部位应在每层压实后的下半部。

7、质量保证措施7.1质量标准7.1.1主控项目(1)回填土的土料,必须符合设计要求或施工规范规定。

(2)回填土必须按规定分层夯压密实,取样测定压实后的干土重力密度,其合格率不应小于90%,不合格干土重力密度的最低值与设计值的差不应大于0.08g/cm2,且不应集中。

7.1.2一般项目(1)虚铺厚度符合规定,夯压密实,表面无松动和起皮。

(2)分层留槎位置、方法正确,接槎密实、平整。

7.1.3 允许偏差项目7.2回填土必须按规定分层夯压密实,取样测定压实后的干容重,其合格率不应小于90%,其余10%的最低值与设计值的差不应大于0.08g/cm2,且应分散不得集中。

7.3应注意的质量问题7.3.1严格按要求测定土的重力密度,回填土每层都应测定夯实后的干土重力密度,检验其压实系数和压实范围,符合设计要求后,才能铺上层土,试验报告应注明土料种类,试验日期、试验结论、试验人员。

未达到设计要求的部位应有处理方法和复验结果。

7.3.2回填土下沉:主要原因是未严格按要求施工,因虚铺超过规定厚度或夯实不够遍数,甚至漏夯,以及施工用水渗入土层中造成。

7.3.3局部下沉:边缘和转交处夯压不实,接槎没按规定搭接和夯实。

7.3.4夜间施工时,应合理安排施工顺序,有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。

7.4 成品保护7.4.1施工时应注意保护定位桩及已施工完毕的基础柱、基础梁等结构,防止碰撞损坏。

特别是采用机械运土时,应安排专人负责看护和指挥车辆。

7.4.2夜间施工时,应合理安排施工顺序,有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。

7.4.3在溜槽出口前挡挂3m长橡胶带保护防水。

回填土根据每天的回填量,分堆堆放在溜槽旁,并及时覆盖。

7.4.4回土完后,应及时进行覆盖,防止淋雨。

7.4.5 加强防水层及其保护层的保护,施工时按规程施工,防止发生碰撞和挤压;如发现有损坏时,及时进行修复,不得填土掩盖。

7.5回填土雨期施工措施7.5.1回填土中含水率为12~15%,最大干密度不小于1850kg/m3,检验方法是以手握成团,落地开花为适宜。

如含水量偏高,可采用翻松、晾晒、均匀掺加干土或换土等措施。

7.5.2回填的级配砂石,石子最大粒径不超过50mm,压实系数0.95。

7.5.3回填土工作应连续进行,及时夯实。

运至现场的土要及时覆盖,防止淋雨。

施工完成的回填土面应及时进行覆盖。

8、安全文明施工和环境保护8.1施工安全措施8.1.1 加强基础周边的安全防护,应设预埋钢管围栏,并用密目安全网封闭,防止地面向基槽内落物。

8.1.2 采用翻斗车土料运输、采用蛙夯机进行回填土夯实,必须按机械操作规程进行作业,防止发生碰撞和挤压伤人。

8.1.3 上部结构施工应做好操作架子的安全防护,加强交叉施工人员的安全意识,防止高处施工落物击伤。

.8.1.4用小车向槽内卸土时,槽边必须设横木挡掩,土沿溜槽滑下,槽下人员撤至安全位置后方可倒土,倒土时应稳倾缓倒。
