2020年一建机电实务教材案例问题及答案汇总
2020年一级建造师机电实务考试真题及答案解析

2020一级建造师机电实务考试真题及答案一、单项选择题1.卤低烟阻燃电缆在消防灭火时的缺点是( )。
A.发出有毒烟雾B.产生烟尘较多C.腐蚀性能较高D.绝缘电阻下降参考答案:D参考解析:无卤低烟的聚烯烃材料主要采用氢氧化物作为阻燃剂,氢氧化物又称为碱,其特性是容易吸收空气中的水分(潮解)。
潮解的结果是绝缘层的体积电阻系数大幅下降。
由原来的17MΩ/km可降至0.1MΩ/km。
2.下列考核指标中,与锅炉可靠性无关的是( )。
A.运行可用率B.容量系数C.锅炉热效率D.出力系数参考答案:C参考解析:考机电工程常用工程设备锅炉可靠性:锅炉可靠性一般用五项指标考核,即运行可用率、等效可用率,容量系数、强迫停运率和出力系数。
3.长输管线的中心定位主点不包括( )。
A.管线的起点B.管线的中点C.管线转折点D.管线的终点参考答案:B参考解析:考查工程测量技术定位的依据:定位时可根据地面上已有建筑物进行管线定位,也可根据控制点进行管线定位。
例如,管线的起点、终点及转折点称为管道的主点。
4.发电机安装程序中,发电机穿转子的紧后工序是( )。
A.端盖及轴承调整安装B.氢冷器安装C.定子及转子水压试验D.励磁机安装参考答案:B参考解析:考查发电设备安装技术定子就位子→定子及转子水压试验子→发电机穿转子→氢冷器安装→端盖、轴承、密封瓦调整安装→励磁机装子→对轮复找中心并连接子→整体气密性试验等。
5.下列自动化仪表工程的试验内容中,必须全数检验( )。
A.单台仪表校准和试验B.仪表电源设备的试验C.综合控制系统的试验D.回路试验和系统试验参考答案:D参考解析:考查自动化仪表工程安装技术仪表回路试验和系统试验必须全部检验。
6.在潮湿环境中,不锈钢接触碳素钢会产生( )。
A.化学腐蚀B.电化学腐蚀C.晶间腐蚀D.铬离子污染参考答案:B参考解析:考查防腐蚀工程施工技术金属腐蚀的原理在精讲课里讲过,不锈钢晶间腐蚀,一般都是在酸、碱、盐环境中才会发生:这个题目背只是说潮湿环境,应该就是电化学腐蚀。
2020年一级建造师考试《机电工程管理与实务》真题及答案解析【完整版】

2020年一级建造师考试《机电工程管理与实务》真题及答案解析【完整版】一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.无卤低烟阻燃电缆在消防灭火时的缺点是()。
A.发出有毒烟雾B.产生烟尘较多C.腐蚀性能较高D.绝缘电阻下降【答案】D【解析】无卤低烟的聚烯烃材料主要采用氢氧化物作为阻燃剂,氢氧化物又称为碱,其特性是容易吸收空气中的水分(潮解)。
潮解的结果是绝缘层的体积电阻系数大幅下降。
2.下列考核指标中,与锅炉可靠性无关的是()。
A.运行可用率B.容量系数C.锅炉热效率D.出力系数【答案】C【解析】锅炉主要参数包括:蒸发量、压力、温度、锅炉受热面蒸发率、锅炉受热面发热率、锅炉热效率、钢材消耗率、锅炉可靠性。
其中,锅炉可靠性一般用五项指标考核,即运行可用率、等效可用率、容量系数、强迫停运率和出力系数。
3.长输管线的中心定位主点不包括()。
A.管线的起点B.管线的中点C.管线转折点D.管线的终点【答案】B【解析】定位的依据:依据地面上已有建筑物进行管线定位,也可根据控制点进行管线定位。
例如,管线的主点位置已在设计时确定,管线中心定位就是将主点位置测设到地面上去,并用木桩或混凝土桩标定。
管线的起点、终点及转折点称为管道的主点。
4.发电机安装程序中,发电机穿转子的紧后工序是()。
A.端盖及轴承调整安装B.氢冷器安装C.定子及转子水压试验D.励磁机安装【答案】B【解析】发电机设备的安装程序是:定子就位→定子及转子水压试验→发电机穿转子→氢冷器安装→端盖、轴承、密封瓦调整安装→励磁机安装→对轮复找中心并连接→整体气密性试验等。
5.下列自动化仪表工程的试验内容中,必须全数检验的是()。
A.单台仪表校准和试验B.仪表电源设备的试验C.综合控制系统的试验D.回路试验和系统试验【答案】D【解析】自动化仪表调试工作:①仪表试验。
包括:单台仪表的校准和试验、仪表电源设备的试验、综合控制系统的试验、回路试验和系统试验。
历年一级建造师《机电工程管理与实务》案例题真题答案及解析

2020年一级建造师《机电工程管理与实务》案例题真题答案及解析三、实务操作和案例特训。
(共5大题.(一)、(二)、(三)题各20分。
(四)、(五)题各30分)案例(一)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。
安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,技术交底满足施工要求,但材料采购因资金问题影响了施工进度。
不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图1),监理工程师认为压力试验条件不符合规范规定,要求整改。
由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求。
检查金属风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。
安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。
【问题】1.安装公司在施工准备和资源配置计划中哪几项的完成比较好,哪几项需要改进?2.监理工程师提出整改要求是否正确?说明理由。
加固后的风管可按什么文件进行验收?3.背景中的工艺管道系统的焊缝应采用哪几种检测方法?设计单位对工艺管道系统应如何分析?4.图1中的水压试验有哪些不符合规范规定?写出正确做法?【参考答案】1.(1)施工方案齐全,临时设施通过验收,施工人员按计划进场,技术交底满足施工要求。
说明该公司在施工准备时,技术准备和现场准备做的比较充分,制定配置计划时,劳动力配置计划合理。
(2)该项目在材料采购时资金影响施工进度,说明资金准备和物资配置计划不合理,需要改进。
【考点来源】1H420051施工组织设计的编制要求2.监理工程师提出整改要求正确。
理由:风管板材拼接缝应错开,不得有十字形拼缝加固后,虽然改变了外形尺寸但仍能满足安全和使用功能要求,可按技术处理方案和协商文件要求予以验收。
2020年一建机电实务真题答案及解析

2020年一建机电实务真题答案及解析一、单选题1.无卤低烟阻燃电缆在消防灭火时的缺点是()。
A 发出有毒烟雾B 产生烟尘较多C 腐蚀性能较高D 绝缘电阻下降正确答案:D答案解析:考查无卤低烟阻燃电缆的特性,无卤低烟的聚烯烃材料主要采用氢氧化物作为阻燃剂,氢氧化物又称为碱,其特性是容易吸收空气中的水分。
2.下列考核指标中,与锅炉可靠性无关的是()。
A 运行可用率B 容量系数C 锅炉热效率D 出力系数正确答案:C答案解析:考查锅炉的性能及主要参数,锅炉可靠性:锅炉可靠性一般用五项指标考核,即运行可用率、等效可用率、容量系数、强迫停运率和出力系数。
3.长输管线的中心定位主点不包括()。
A 管线的起点B 管线的中点C 管线转折点D 管线的终点正确答案:B答案解析:管线中心定位的测量方法,管线的主点位置已在设计射确定,管线中心定位就是将主点位置测设到地面上去,并用木桩或混凝土桩标定。
线的起点、终点及转折点称为管道的主点。
4.发电机安装程序中,发电机穿转子的紧后工序是()。
A 端盖及轴承调整安装B 氢冷器安装C 定子及转子水压试验D 励磁机安装正确答案:B答案解析:本题考查发电机安装程序,发电机设备的安装程序是,定子就位-定子及转子水压试验-电机穿转子-氢冷器安装-端盖、轴承、密封瓦调整安装-励磁机安装-对轮复找中心并连接-整体气密性试验等。
5.下列自动化仪表工程的试验内容中,必须全数检验的是()。
A 单台仪表校准和试验B 仪表电源设备的试验C 综合控制系统的试验D 回路试验和系统试验正确答案:D答案解析:本题考查自动化仪表调试,仪表回路试验和系统试验必须全部检验。
6.在潮湿环境中,不誘钢接触碳素钢会产生()。
A 化学腐蚀B 电化学腐蚀C 晶间腐蚀D 铬离子污染正确答案:B答案解析:考查腐蚀类型,按照金属腐蚀机理分类,化学腐蚀、电化学腐蚀。
例如不锈钢与非合金钢、低合金钢接触存在铁离子、铬离子电位差而形成微电池,产生电化学腐蚀。

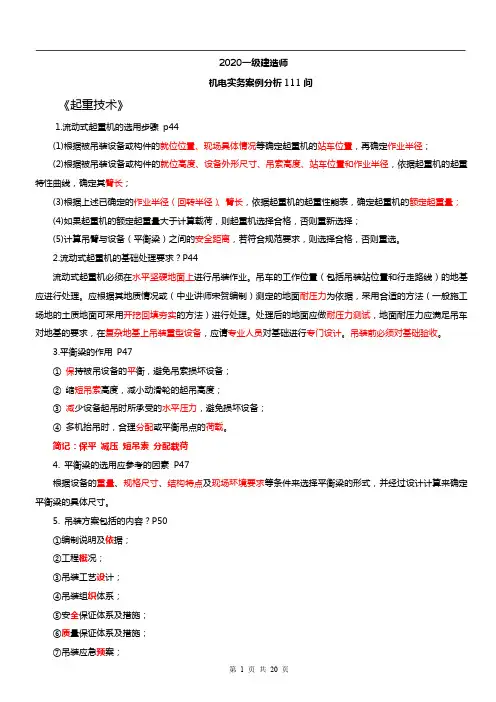

2020一建《机电实务》案例分析111问

2020一级建造师机电实务案例分析111问《起重技术》1.流动式起重机的选用步骤p44(1)根据被吊装设备或构件的就位位置、现场具体情况等确定起重机的站车位置,再确定作业半径;(2)根据被吊装设备或构件的就位高度、设备外形尺寸、吊索高度、站车位置和作业半径,依据起重机的起重特性曲线,确定其臂长;(3)根据上述已确定的作业半径(回转半径)、臂长,依据起重机的起重性能表,确定起重机的额定起重量;(4)如果起重机的额定起重量大于计算载荷,则起重机选择合格,否则重新选择;(5)计算吊臂与设备(平衡梁)之间的安全距离,若符合规范要求,则选择合格,否则重选。
2.流动式起重机的基础处理要求?P44流动式起重机必须在水平坚硬地面上进行吊装作业。
吊车的工作位置(包括吊装站位置和行走路线)的地基应进行处理。
应根据其地质情况或(中业讲师宋贺编制)测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填夯实的方法)进行处理。
处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求,在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计。
吊装前必须对基础验收。
3.平衡梁的作用P47①保持被吊设备的平衡,避免吊索损坏设备;②缩短吊索高度,减小动滑轮的起吊高度;③减少设备起吊时所承受的水平压力,避免损坏设备;④多机抬吊时,合理分配或平衡吊点的荷载。
简记:保平减压短吊索分配载荷4.平衡梁的选用应参考的因素P47根据设备的重量、规格尺寸、结构特点及现场环境要求等条件来选择平衡梁的形式,并经过设计计算来确定平衡梁的具体尺寸。
5.吊装方案包括的内容?P50①编制说明及依据;②工程概况;③吊装工艺设计;④吊装组织体系;⑤安全保证体系及措施;⑥质量保证体系及措施;⑦吊装应急预案;⑧吊装计算校核书6.吊装方案的管理P51施工单位应当在危大工程施工前组织工程技术人员编制专项施工方案。
实行施工总承包的,专项施工方案应当由施工总承包单位组织编制。
2020年一建机电工程实务真题及答案

2020年一建机电工程实务真题及答案一、选择题1. 答案:A. 选项解析:根据题干信息,题目要求计算机控制系统电气设备的总容量,需要根据控制系统的电流大小来计算。
而根据题干的描述,计算机控制系统的电流大小为10A。
所以根据公式计算可得总容量为10A * 220V = 2200VA。
选项A的答案与计算结果相符,所以选A。
2. 答案:B. 选项解析:根据题干信息,题目要求描述电力变压器的工作原理。
电力变压器是一种通过电磁感应原理来实现电能输送和变压的设备。
它由主线圈和副线圈组成,主线圈与副线圈通过磁场相连,当主线圈中有交流电流时,会在副线圈中感应出交流电流,实现电能的传输和变压。
所以选项B的描述与电力变压器的工作原理相符,所以选B。
3. 答案:C. 选项解析:根据题干信息,题目要求选择适用于电气设备绝缘强度试验的电源。
绝缘强度试验是用来检测电气设备的绝缘能力是否符合要求的试验,通常需要使用高电压进行测试。
根据选项的描述,选项C提供的是高压电源,可以满足进行绝缘强度试验的需求。
所以选C。
4. 答案:D. 选项解析:根据题干信息,题目要求选择适用于变频器的控制方法。
变频器是一种用来控制电机转速的设备,常用于调节电机的运行速度。
根据选项的描述,选项D提供的是通过控制输出频率来实现电机转速调节的方法,适用于变频器的控制需求。
所以选D。
5. 答案:A. 选项解析:根据题干信息,题目要求选择适用于电阻焊接的电流类型。
电阻焊接是一种常用的焊接方法,需要在焊接过程中提供电流来加热焊接部件。
根据选项的描述,选项A提供的是直流电流,直流电流在电阻焊接中常用于加热焊接部件。
所以选A。
二、简答题1. 答案:电梯的安全保护装置包括以下几个方面:- 超速保护装置:用于检测电梯的运行速度是否超过安全范围,当电梯运行速度超过设定值时,会触发超速保护装置,使电梯停止运行。
- 紧急制动装置:用于紧急情况下停止电梯运行,例如发生火灾或其他紧急情况时,乘客可以通过触发紧急制动装置停止电梯运行。
2020一建《机电》实务真题及答案解析-案例题(下)

2020一建《机电》实务真题及答案解析-案例题(下)案例题((一)、(二)、(三)题每题20分,(四)、(五)题每题30分)(四)背景资料A公司承包某商务园区电气工程,工程内容10/0.4-LN9731型变电所、供电线路、室内电气。
主要设备(三相变压器、开关柜)由建设单位采购,设备已运抵施现场,其他设备材料由A公司采购。
A公司依据施工图、资源配置计划编制了10/0.4-LN9731型变电所安装工作的逻辑关系及持续时间图。
A公司将3000m电缆排管分包B公司,预计单价130元/m,工期30天,B公司签订合同后第15天结束前,A公司检查电缆排管施工进度,B公司完成电缆排管1000m,但支付B公司工程进度款累计已达200000元,A公司对B公司警告,要求加快进度。
A公司对B公司进行质量管理协调,编制质量检验计划与电缆排管施工进度计划一致,A公司检查电缆型号、规格、绝缘电阻和绝缘试验均符合要求,在电缆排管检查合格后按施工图进行电缆敷设,供电线路设计要求完成。
变电所设备安装后,变压器及高压电器进行了交接试验,在额定电压下对变压器进行冲击合闸验收3次,每次间隔时间3min,无异常现象。
A公司认为交接试验合格,被监理工程师提出异议,要求重新冲击合闸试验。
建设单位要求变电所单独验收,给商务园区供电,A公司的整理变电所工程验收资料,在试运行验收中,有一台变压器运行噪声较大,经有关部门检查分析及A公司提供施工文件证明,不属于安装质量问题,后经变压器厂家调整处理通过验收。
10/0.4-LN9731型变电所安装工作的逻辑关系及持续时间【问题】1.按表计算变电所安装计划工期,如果每项工作都按表压缩天数,变电所安装最多可以压缩到多少天?2.计算B公司电缆排管CPI、SPI,判断B公司电缆排管施工进度提前还是落后。
3.电缆排管施工中的质量管理协调,有哪些同步性作用?10kV电力电缆应做哪些试验?4.变压器高低压的绝缘电阻测量应分别用多少伏的兆欧表?监理工程师为什么提出异议?写出正确的冲击合闸试验要求。
2020年一建《机电工程实务》真题及答案解析(案例题)

2020年一建《机电工程实务》真题及答案解析(案例题)2020年一建《机电工程实务》真题及答案解析三、案例分析题(共5大题.(一)、(二)、(三)题各20分。
(四)、(五)题各30分)。
例:乙施工单位可以直接向建设单位索赔吗?为什么?如你回答:不能,因为双方无合同关系。
以为全答对了?别高兴太早,5分只得了3分.正确答案是:不能(1分),因为双方无合同关系(2分),应该乙施工单位向甲施工单位索赔,甲施工单位向建设单位索赔(2分)。
这当然不怪你,是出题出的不好。
根据《浙江省事业单位公开招聘人员暂行办法》及相关招聘公告的规定,经过考试、体检、考察等程序,拟聘用陈晓龙等9人为事业单位工作人员(具体名单附后),现予以公示。
(一)背景资料某综合大楼位于市区,裙楼为5层,1#、2#双塔楼为42层,建筑面积116000m2。
建筑高度208m。
双塔楼主要结构为混凝土核心筒加钢结构框架。
其中钢结构框架的钢管柱共计36根,规格为φ1600×35、φ1600×30、φ1600×25,三种,材质为Q345-B。
钢管柱制作采用工厂化分段预制,经焊接工艺评定,焊接方法采用埋弧焊。
钢管柱吊装采用外部附着式塔式起重机,单个构件吊装最大重量为11.6t。
现场临时用电满足5台直流焊机和10台CO2气体保护焊机同时使用要求。
施工过程中,发生了如下事件:事件1:施工总承包单位编制了深基坑、人工挖孔桩、模板、建筑幕墙、脚手架等分项工程安全专项施工方案,监理单位提出本工程还有几项安全专项方案应编制,要求施工总承包单位补充。
事件2:由于工期较紧,施工总承包单位安排了钢结构件进场和焊接作业夜间施工。
因噪声扰民被投诉。
当地有关部门查处时,实测施工场界噪声值为75dB。
某建设工程施工过程中,由发包人供应的材料没有及时到货,导致承包人的工人窝工5个工作日,每个工日单价200元‘承包人租赁的一台挖土机窝工5个台班,台班租赁费500元,承包人自卸汽车窝工2个台班,该自卸汽车折旧费每台300元,工作时燃油动力费每台班80元。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2020年一级机电实务教材案例问题及答案汇总问题:1、按照机电工程行业的划分要求,机电工程划分为几个行业?该项目属于哪个行业?该建设项目在工程运行方面体现了哪些危险性?答:机电工程关联行业主要划分为八个行业:装备制造业;冶金、矿山及建材行业;石油、化工及石化行业;电力行业;军工行业;轻纺行业;建筑行业、农林粮油行业。
大型油气管道工程建设项目属于石油、化工及石化行业。
该工程建设项目体现了石油化工项目高压、易燃、易爆的危险性。
2、将BlM技术应用于站房施工,在四维(4D)施工模拟方面有何作用?答:在四维(4D)施工模拟的作用有:(1)在BIM三维模型的基础上融合时间概念可实现四维模拟,避免施工延期。
(2)可以直观地体现施工的界面、顺序,使总承包与各专业施工之间的施工协调变得清晰明了。
(3)通过四维施工模拟与施工组织方案的结合,使设备材料进场、劳动力配置、机械排班等各项工作变得更为有效、经济。
设备吊装方案等一些重要施工步骤,都可以用四维模拟的方式很明确地向业主、审批方展示出来。
3、施工组织设计还应有哪些内容?★★★答:施工组织设计的内容包括8点:工程概况、编制依据、施工部署、施工进度计划、施工准备和资源配置计划、主要施工方法、主要施工管理计划、施工现场平面布置等。
(补充:施工方案包括6点:工程概况、编制依据、施工进度计划、施工准备和资源配置计划、施工方法和工艺要求、质量安全保证措施等。
)4、机电工程项目有哪些特点?机电工程项目建设有哪些特征?★★答:特点是:设计的多样性;工程运行的危险性;作业环境的苛刻性。
特征是:设备制造的继续;工厂化、模块化;特有的长途沿线作业。
5、为推进机电工程工业化,把安装行业的技术、管理提高到一个新的高度和水平,你认为项目上应该从哪些方面着手?★★答:从以下方面着手:利用信息手段进行信息化管理,推行BIM、云计算、大数据、物联网先进技术的建设和应用,充分利用和整合优势资源,应用BIM技术、仿真技术、优化技术、虚拟建造技术,积极推广应用建筑业新技术,切实提高项目信息化管理的效率和效益,提高建造质量、确保安全,降低工程成本,缩短施工工期,提升项目管理的水平和能力。
把安装行业的技术、管理提高到一个新的高度和新的水平。
问题:1、业主和承包企业应采取的合理采购方式是什么?答:业主对进口设备宜采取公开招标采购方式,承包企业对管道主材采取公开招标米购方式,对非关键设备和物资宜米取询价米购方式。
2、采购设备、材料时项目管理的任务包括哪些?★★答:包括:对采购工作进行策划,制定采购计划、询价计划;询价,包括取得报价单、标书,要约或订约提议;商家选择;合同管理;合同收尾。
3、对施工过程中出现得主材问题寻求解决的办法是否属于项目采购管理的内容?答:属于,邀请工程专家对现场出现得材质问题进行论证属于服务采购。
4、监理工程师下达的停工令是否正确?承包商是否可以自行采购阀门?自行采购应履行哪些程序?答:监理工程师下达停工令正确,合同约定进口阀门由业主提供,承包商自行采购是不允许的。
若要自行采购需履行以下程序:(1)采购前应经过业主同意履行批准手续;(2)请设计部门履行变更程序;(3)阀门进场时填报验收单;(4)在监理单位检查确认后进行安装。
5、承包商自行采购阀门时,采购合同的履行环节包括哪些?采购时会面临哪些采购管理失控的风险?★★答:采购合同履行的环节包括:到货检验;损害、缺陷、缺少的处理;监造监理;施工安装服务;试运行服务等。
面临以下失控风险:订立合同前供货商选择失误的风险;阀门生产过程无法监造的风险;阀门包装运输过程中监督不力的风险;阀门交付验收的风险。
问题:1、工程的总体质量计划应由谁来制订?其主要内容是什么?★★答:由总承包单位制订,应包括质量目标、控制点设置、检查计划安排、重点控制的质量影响因素等。
2、工程分包合同应明确分包单位的那些安全管理职责?★★答:分包合同应明确分包单位的安全管理职责是:(1)在工程分包合同中,分包单位应承诺执行总承包单位制订的安全管理制度,并明确分包单位安全管理职责。
(2)分包单位应依据所承担工程的特点,制订相应的安全技术措施,报总承包单位审核批准后执行。
3、工程项目设计变更的具体程序是什么?答:项目部提交的设计变更经审查后应通过资料管理部门及时转发给有关单位执行。
重大设计变更由项目总工程师组织研究、论证后,提交建设单位组织设计、施工、监理单位进一步论证、审核,决定后由设计单位修改设计图纸并出具设计变更通知书,还应附有工程预算变更单,经建设、监理、施工单位会签后生效。
4、总包单位技术、安全部门制止分包单位实施真空泵负荷试运行的原因是什么?答:真空泵负荷试运行是由工程建设总承包单位承担,应报总承包单位审查批准后实施,且尚未向有关操作人员进行技术、安全交底以及试运行前的各项检查工作,只有完成这些事项并确认负荷要求后,才能进行试运行。
5、采购工作的原则是什么?设备采购文件的内容由哪些组成?★★答:采购工作应遵循“公开、公平、公正”和“货比三家”的原则。
采购文件的内容包括设备米购技术文件和设备米购商务文件。
问题:1、该省电子招投标的注册登记、获取招标文件的过程是否存在不妥当的管理行为?请说明理由。
答:设置投标报名的前置条件限制外省施工企业A下载招标文件不妥当,根据《电子招投标办法》相关规定:“出本办法和技术规范规定的注册登记外,任何单位和个人不得在招投标活动中设置注册登记、投标报名等前置条件限制潜在投标人下载资格预审文件或者招标文件。
”2、投标担保可以采取哪几种方式缴纳?★★答:投标担保可采用投标保函和投标保证金的方式,可使用银行保函、支票、银行汇票、现金等方式缴纳。
3、分析施工企业A亏损的根本原因。
针对A企业提出的索赔,建设单位会否予以补偿?★★答:A企业亏损的主要原因是在投标阶段未对工程所在地人工、材料、机械租赁的价格进行详细调研,没有充分估计相应的风险。
由于本工程是固定总价,且规定施工过程中不发生任何签证和价格变更调整,故针对施工单位提出的索赔,建设单位不会予以赔偿。
4、电子招投标系统根据功能的不同分为哪几个平台?答:交易平台、公共服务平台、行政监督平台。
问题:1、E公司提出的抗议是否合理?请说明理由。
(2019增)答:抗议合理。
因为《招标投标法》明确规定,招标人非法限定投标人所有制形式属于不平等招标。
本案例是公开招标,招标人取消E公司投标资格就属于违法行为。
1、本案例中评标委员会构成存在哪些问题?答:存在的问题有:5、评委应为5人以上奇数组成。
6评委不应全部是建设单位人员,还应有随机从专家库抽取的专家。
7、评委缺少经济专家。
8、技术和经济专家应超过评委总人数的03。
2、简述A公司拒绝下浮总价的法律依据?答:按《招标投标法》的规定,公布后的报价不得更改。
故A的做法正确3、设备监造大纲主要应包括哪些内容?★★ 答:主要内容包括:(1)制定监造计划及进行控制和管理措施。
(2)明确监造单位。
(3)明确监造过程及全程监造或重点部位监造(4)配备有资质的监造技术人员。
(5)明确监造技术要点和验收实施要求。
4、请列计算式,分析判断评委对C公司吊装方案的质疑是否合理?(答:双2019 增)机抬太吊时,每台吊车的起重负荷不得超过其额定载荷的80%,两台吊车抬吊时的计算荷载:Q=k1* k2* QQ=1.1*1.1~1.25*80=96.8~110若k2 取最大值1.25 ,贝U Q j=1.1*1.25*80=110t每台吊车的平均起重量为110∕2=55t ,在此情况下计算载荷已超过各台吊车额定负荷(50t)。
故评委质疑合理。
若k2 取最小值1.1 ,贝U Q=1.1*1∙25*80=96∙8t每台吊车的平均起重量为96.8∕2=48.4t ,在此情况下计算载荷也超过各台吊车额定负荷(50t)的80%=40t o故评委质疑合理。
问题:1、A公司中标的工程项目包含哪些承包内容?★答:包含设计、设备和材料米购,土建和安装施工,试运行直至投产运行。
2、国际机电工程总承包除项目实施中的自身风险外,还存在哪些风险?★答:政治风险、市场和收益风险、财经风险、法律风险、不可抗力风险。
3、A公司可向业主索赔的工期和费用金额分别是过少?答:EPC总承包模式总价包干、不做调整,因此原材料的涨价、税率提高、美元贬值均不能索赔;由于A公司自身原因造成的事件不可索赔,如本国劳务罢工;发生不可抗力事件,如短期局部战乱、百年一遇的大洪水,仅可索赔工期,费用各自承担;由于业主原因造成的损失,可索赔费用和工期。
可索赔工期:30+4+10天=44天;可索赔费用;40万美元。
4、业主要求用铜棒的做法是否合理?简述理由。
双方协调后,可怎样处理?答:不合理,合同规定执行中国标准,镀锌角钢作接地极符合中国规范,业主要求属提高技术标准。
处理方法:双方协调继续按A公司方案施工;如果按业主要求必须使用铜棒接地极,应履行设计变更手续,业主应补材料差价和其他损失。
5、负荷运行应符合的标准有哪些?★★★答:应符合的标准有:(1)生产装置连续运行,生产出合格产品,一次投料负荷试运行成功。
(2)负荷试运行的主要控制点正点到位。
(3)不发生重点设备、操作、人身事故,不发生火灾和爆炸事故。
(4)环保设施做到“三同时”,不污染环境。
(5)负荷试运行不得超过试车预算,经济效益好。
1、送达施工现场的阀门应进行哪些试验?如何实施?答:送达施工现场的不锈钢阀门应进行壳体压力试验和密封试验。
壳体试验压力为阀门最大允许工作压力的1.5倍,密封试验为阀门最大允许工作压力的1.1 倍,试验持续时间不得少于5mi n。
试验介质为洁净水,水中氯离子含量不超过25PPm O 2、不锈钢管道焊接后的检验内容有哪些?★★答:外观检验,致密性试验,强度试验,焊缝无损检测。
3、项目部可以向建设单位要求多少万元的工期提前奖励费?说明理由。
答:A公司可以向建设单位要求18万元的工期提前奖励费。
因为合同开工日期为3月1日,建设单位在9月21日擅自使用,以占有建设工程之日(9月21日)为竣工日期,所以本工程实际工期是205天,合同工期214天,工期提前了9天。
B公司晚移交作业面而延误的工期与建设单位没有直接关系,不得向建设单位索赔。
4、本工程的质量问题由哪个单位负责修理?保修书有哪些内容?★★答:本工程的质量问题是A公司造成的,由A公司负责修理并承担修理费用。
在工程竣工验收的同时,由A公司向建设单位发送工程保修书,其内容主要包括:工程简况,设备使用管理要求,保修范围和内容,保修期限,保修情况记录,保修说明,保修单位名称、地址、电话、联系人等。
问题:1、请分别指出以上合同条款中的不妥之处?答:不妥之处:第(1)款中,“施工单位不再承担因此引起的工期延误和费用增加责任”不妥;第(2)款中,“供施工单位参考使用” 不妥;第(3)款中,“检验如果不合格,工期应予顺延”不妥;第(4)款中,“建设单位工程师代表按施工单位提供的实际完成工程量报告核实工程量(计量)”不妥;2、针对合同条款中的不妥之处应如何改正?答:(1)施工单位按监理工程师批准的施工组织设计组织施工,不应承担非自身原因引起的工期延误和费用增加责任。
