万科提前看房及交付工作操作指引

万科提前看房及交付工作操作指引
万科项目
提前看房及交付工作操作指引
一、万科工程项目提前看房操作指引
1、组织提前看房活动的目的
为体现万科集团客户理念和公司对客户的全心关怀,针对客户在购买房屋后至房屋交付前这一阶段,希望了解项目工程进度及所购房屋的建设状况的愿望,公司采用在项目交付前期,组织客户实地参观项目的形式,让客户了解项目建设情况,同时请客户对房屋质量状况进行预验收,以便进行及时整改。

2、组织提前看房活动的前提
1)项目工程进度满足可开放参观的条件:
A、单体已竣工,室外景观已初步具备规模,
从小区大门至各楼栋道路基本整洁,并满
足安全通行的条件;
B、单体内部已进行初保洁,楼道内基本整洁,
无影响通行的施工物件;
C、室内已进行初保洁,环境基本整洁,无施
工物件;
D、全装修房室内已进行初保洁,各类设施及
配件已全部到位,无施工物件。

3、提前看房准备工作
1)交付前三个月——召开项目风险预控会议项目交付前三个月,由客户关系中心大项目客户经理牵头召开项目风险预控专题会议,会议主题为汇总项目可能引起客户投诉的工程质量、规划设计、销售承诺、景观环境、物业管理等问题,并确定项目是否具备提前交付的条件。

A)会议议程
主持人:大项目客户经理
与会部门:项目部、售案场、设计部、客户关系中心、物业公司服务中心、技术管理部等
会议主题:
汇总可能引发客户投诉的各类问题
落实提前看房的可行性
会议议程:
表,落实解决方案、时间节点及责任人
确定是否具备提前看房的可行性
示范文本:
假日风景五期第一
批交付风险预控会议纪
c)注意事项
风险预备会议后,各部门需联合对可能
引起客户投诉的问题进行现场查看,并
将查看出的问题、解决方案在相关会议
纪要中明确。

除去一般质量问题等,还应关注易引发客户投诉的景观问题,例如儿童游乐设

与住宅的距离,靠近住宅的车位前的绿
化等。

2)交付前两个月——落实提前看房各项准备工作
项目交付前两个月,由大项目客户经理牵头召集各部门召开专题会议,落实提前看房各项准备工作内容,并梳理已落实和未落实的风险问题。

A)会议议程
主持人:大项目客户经理
与会部门:项目部、售案场、设计部、客户关系中心、物业公司服务中心、技术管理
部等
会议主题:
落实提前看房各项准备工作
落实各项风险问题解决进展
会议议程:
a)各部门准备内容
b)会议成果——形成提前看房具体准备工作、时间节点及责任人
示范文本:
假日风景五期第一
批全装修房提前看房细
备注:提前看房服务标准中的时间节点需根据项目实际情况确定
c)注意事项:
提前看房时间尽量与销售开盘、集中签约等重要时间错开,避免影响销售。

根据项目实际进展,可确定提前交付可
行性,若需提前交付,相关准备工作则参
照交付准备会议内容
3、组织提前看房活动
A)提前看房流程
B)注意事项
项目部标段工程师全程参与提前看房活
动,为客户解答相关疑问
项目部需安排总包、智能化及铝合金门窗等单位提前看房期间需每天派人值守
全装修房提前看房期间,除上述单位以外,橱柜、电器厂家等也应派人值守,随
时负责处理客户相关投诉
示范文本
提前看房邀请函.do
c
二、万科工程项目交付操作指引
1、交付前一个月——召开项目提前看房总结会议及交付准备会议
项目交付前一个月,由客户关系中心大项目客户经理牵头召开提前看房总结会议及交付准备会,对提前看房过程中出现的各类问题进行总结,并落实解决措施,并对提前看房整改问题进行梳理,明确完成时间。

A)会议议程
主持人:大项目客户经理
与会部门:项目部、售案案场、物业服务中心、技术管理部等
会议主题:
提前看房总结,汇总整改进展
落实集中交付工作计划
会议内容:
b)会议成果
假日风景五期毛坯
房集中交付专题会议纪
c)注意事项
交付通知书发送十日后,物业技术管理部需
至邮局查询退回的《交付通知书》,并负责
与业主取得联系,补发交付通知书。

集中交付结束后第三天与未办理交付手续的客户电话联系,并向客户发送《交付催告书》d)示范文本:
交付通知书.doc
4、组织交付工作
A)交付工作流程
注意事项:
在签署房屋交接书后与客户交接钥匙,避免客户因房屋质量等问题拒绝领取钥匙。

若客户提出先验房后签署交接书,应先让客户进行验收。

若客户提出质量问题等原因而拒签交接书、支付费用等,则请客户签署《屋交付异议单》
集中交付结束后第三天向未办理交付手续的客户发送《催告函》
示范文本:
商品房交付催告(无异议).doc
商品房交付催告(
有异议).doc
商品房交付异议记
录单.doc
万科客户关系中心
2006-10-25。

合集下载

万科集团装修房交付验收指引(精)

万科集团装修房交付验收指引(精)

万科集团装修房分户交付验收指引1. 目的 ........................................................................................................................................... .. (2)2. 范围 ........................................................................................................................................... .. (2)3. 术语与定义 . (2)4. 交付验收标准使用说明 . (3)5. 分户交付验收流程 . ....................................................................................................................... 4 5.1. 分户交付验收流程图 . ............................................................................................................... 4 5.2. 分户交付验收流程说明 . .. (4)5.3. 分户验收表单填写示例 . (5)6. 支持文件 . (6)7. 质量记录表单 . (6)1. 目的明确装修房交付验收标准;规范装修房分户交付验收工作流程。

2. 范围适用于集团范围内装修房项目, 并特指装修房室内与公共部位 (大堂、楼梯间等装修工程。

3. 术语与定义万科集团装修房交付验收统一标准:与装修房过程验收标准相对应,对最终交付装修房产品质量进行验收的基本依据。

万科交房流程简析

万科交房流程简析

万科交房流程简析万科是中国知名房地产开发企业之一,其交房流程经过多年的发展和不断完善,现已经形成了一套相对成熟的交房程序。

下面将对万科交房流程进行简要的分析。

首先,万科在房屋即将交付前会进行验收,验收的内容主要包括房屋的主体结构、装修材料、设备设施等方面。

这一过程一般会邀请业主参与,以确保房屋的质量符合相关标准。

如果业主对房屋有任何质量问题或异议,万科将会及时进行整改或解决。

随后,万科会邀请第三方监理机构对房屋进行监理。

监理机构的任务是对房屋的施工过程进行监督和检查,以确保施工符合相关规范,并为业主提供一个公正的监督机制。

监理机构会对房屋结构、设备安装、材料使用等进行全面检查,并向业主提供监理报告。

在房屋交付前,万科会向业主提供交房通知书,通知业主交付房款和办理相关手续。

交房通知书中会详细说明交房的时间、地点、办理手续的要求等信息。

业主需要按照通知书指示准时到达指定地点进行交房。

业主在交房当天,需要到指定地点办理相关手续,包括签订房屋交接协议和查验房屋。

房屋交接协议是业主与万科签署的一份法律文件,其中会详细说明房屋的交付时间、交付条件、装修标准等内容。

业主需要仔细核对协议中的每一项内容,确保自己的权益得到保障。

在查验房屋时,业主可以根据自己的需求进行严格的检查。

如果发现任何质量问题或损坏,业主可以向万科提出整改或修复要求,万科会在合理期限内进行相应处理。

同时,万科也会向业主提供一份质量保修卡,保修期限内业主可以享受一定的售后服务。

房屋交付完成后,业主需要办理产权过户手续。

这一步是将房产从开发商的名下过户到业主名下的过程。

业主需要准备相关材料,并按照当地相关规定到所在地不动产登记机构进行办理。

总之,万科交房流程包括验收、监理、交房通知、签订协议和查验房屋等环节。

万科致力于保证房屋的质量和售后服务,确保业主的权益得到保障。

同时,业主需要仔细了解交房流程,确保自己的权益不受损害。

【推荐】售楼部开放邀请函-精选word文档 (14页)

【推荐】售楼部开放邀请函-精选word文档 (14页)

本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==售楼部开放邀请函篇一:售楼部开放活动执行方案金石〃欧洲小镇营销中心开放活动执行方案201X-06-271一、目的1、开始接受咨询,全面亮相;2、积累前期准客户;3、造势扩大影响力,宣布项目正式启动。

二、活动主题品牌金石礼遇全城欧洲小镇营销中心开放仪式盛大举行时间:201X年07月09日8:30 地点:欧洲小镇营销中心活动对象:新客户及各界友好人士1)活动亮点精彩文艺节目演出:营销中心广场,到场客户可观看精彩文艺节目演出。

购房礼券:所有到场并登记的客户均可到营销中心内部领取一张201X元购房礼券(购房礼券仅适用购买一期房源,可直接冲抵总房款,不可兑换现金,购买礼券可转让,每套房限用一张,仅限前500名来访客户。

)精美礼品派送:所有到场并观看完仪式的客户,凭身份证均可到营销中心内部领取精美水杯一个及扑克牌一副。

美食:营销中心内部准备甜品和饮料。

甜品(水果、小甜品、小糕点为主)在售楼中心内部桌上摆放,自助方式取食;饮料采取吧台和酒水车供应的方式(建议以橙汁、雪碧、可乐、咖啡、茶饮料为主,少量红酒为邀请嘉宾准备)。

2)客户邀请:邀约时间:07月1日-07月08日邀请理由:金石〃欧洲小镇营销中心盛情开放,现场精彩文艺节目表演邀您品鉴,更有营销中心开放月精美礼品,千元礼券等您来拿。

新客户现场咨询房源,可获201X元购房优惠礼券(仅限本人购房使用)。

邀约手段:之前到访客户电话通知,邀请函正式邀请。

同时短信、飞播全城邀约。

短信:27/1派发短信内容:欧洲小镇营销中心开放礼遇全城,限量201X元购房礼券、精美礼品,到场即享4719666 7/6日、7/8日派发短信内容:7月9日欧洲小镇营销中心开放仪式盛大举行,限量礼品、礼券、演出邀您共同见证4719666 飞播:7月1日-3日飞播内容:好消息:欧洲小镇营销中心盛大开放,限量购房礼券、精美礼品、精彩演出,到访即享4719666 7月7日-7月8日飞播内容7月9日,欧洲小镇营销中心开放仪式盛大举行,限量礼券、礼品、演出邀您共同见证4719666 7月9日-7月10日飞播内容喜讯:热烈祝贺欧洲小镇营销中心开放仪式盛大举办,限量购房礼券、时尚礼品到访即赠47196663)礼品赠送到场客户送201X元购房礼券一张,登记有效信息及联系方式后方可领取;到场客户送精美水杯及扑克,礼品在活动结束后凭身份证至营销中心内部领取。

万科集团房屋交付验房指引表

万科集团房屋交付验房指引表

验收要点确认栏问题记录1.11、密码开启正常2、对讲功能正常(含与物业服务中心对讲)□1.2锁具使用正常、无锈迹□1.31、照明开关正常、应急指示灯完备2、防火门开启闭合正常3、墙地面平整、无污染□1.4车位位置带认□2.11、表面平整、无破损、无污染2、门锁安装牢固、开关正常、关闭后门扇不松动3、门吸安装牢固、功能正常□2.2对讲机1、与监控中心对讲功能正常2、可视功能正常3、按键开锁功能正常□2.3安防1、红外幕帘布防、撤防功能测试正常2、手动报警功能测试正常□2.41、开关功能正常2、控制回路有标示,与实际对应准确3、箱体安装目测水平、表面整洁完好□3.1地暖1、开关位置2、功能演示□3.2开关1、表面无破损、无污染2、开闭顺畅3、对应控制终端无误□3.3照明1、灯位通电试验完好2、灯带光影无“断档”□3.4插座1、相序测试——左零右相,接地在上2、短路保护测试□3.5地板1、表面平直、整洁、无损伤2、铺设牢固、行走时无异响、蹬地无明显起灰□3.6涂料目测无色差、表面顺平、无污染、无破损□3.7墙、地砖1、表面平整、顺直2、砖面无色差、无破损、无明显空鼓3、砖缝饱满、色泽均匀□房屋交付验房指引表序号验收部位公共空间单元门禁信报箱地下车库(已购车位)公共楼梯间/电梯厅入户空间入户门安防系统户内配电箱户内空间设备水电设备3.8窗台石1、无明显色差2、无破损、无断裂□3.9门槛石无破损、无断裂□3.10地面石材1、无明显色差2、表面光洁、用手触摸无高低差□3.11顶棚1、目视顺平、线脚顺直2、无色差、无裂缝□3.12门套1、表面光滑平整2、线条顺直,接缝严密3、无裂缝、翘曲和损坏4、木饰面与墙面之间不打胶□3.13踢脚线1、表面无污染、无破损2、整体平直,与墙面、地板衔接处接缝宽度一致3、阴阳转角处方正、对缝严密4、与墙地面之间不打胶□3.14户内门1、表面无破损、无污染2、门锁安装牢固、开关正常、关闭后门扇不松动3、门吸安装牢固、功能正常□3.15铝合金/塑钢门窗1、表面无污染、无明显划伤2、启闭操作正常,推拉门移动顺畅平稳3、门窗四角无渗漏水迹4、门窗外泄水孔无堵塞5、门窗密封胶粘结牢固、完整、顺直□4.11、门板平整、无破损、无污染、无色差2、柜门与柜体缝隙对称一致,执手对齐3、开启关闭无异响4、柜内隔板平整、牢固□4.21、表面平整、光洁2、无破损、无污染、目测无接缝3、打胶顺平、宽窄一致□4.31、表面光洁、无污染、无破损2、溢水、排水正常,无渗漏□4.41、外观完好2、设备送电后无异常□5.1收纳1、表面光滑平整,无破损、无污染、无翘曲2、柜门与柜体缝隙对称一致,执手对齐3、柜内隔板平整、牢固□5.2紧急呼叫按钮1、与监控中心联动测试正常2、复位钥匙正常□装饰部件门窗主卧厨房空间厨柜台面水槽厨电起居空间部品户内空间设备及装饰工程6.11、表面光洁、无污染、无破损、无使用痕迹2、冲水顺畅、无堵塞3、目测马桶与墙面垂直,水箱与墙面平行,水箱与墙面间隙不大于两指宽度□6.21、表面光洁、无污染、无破损2、水喉左热右冷、切换正常3、溢水、排水正常,无渗漏4、打胶顺平、宽窄一致□6.31、表面平整、光洁2、无破损、无污染、目测无接缝3、打胶顺平、宽窄一致□6.41、安装牢固2、墙体连接处打胶严密、平整、宽窄一致3、玻璃有CCC标志4、排水正常□6.51、表面完好2、出水正常无渗漏□6.61、表面完好2、通电使用正常□6.7通电使用正常□6.8地漏排水正常(地漏处倒水一桶,同时检查阳台地漏)□保洁7干净、整洁□8.1水表读数记录□8.2采暖流量表读数记录□8.3电表读数记录□8.4煤气表读数记录□实测91、客厅、主卧门窗位置两处地面到顶棚的实测误差不大于10mm2、客厅、主卧开间进深的实测误差不大于10mm□需要说明的事项房屋交付条件以商品房买卖合同约定为准。

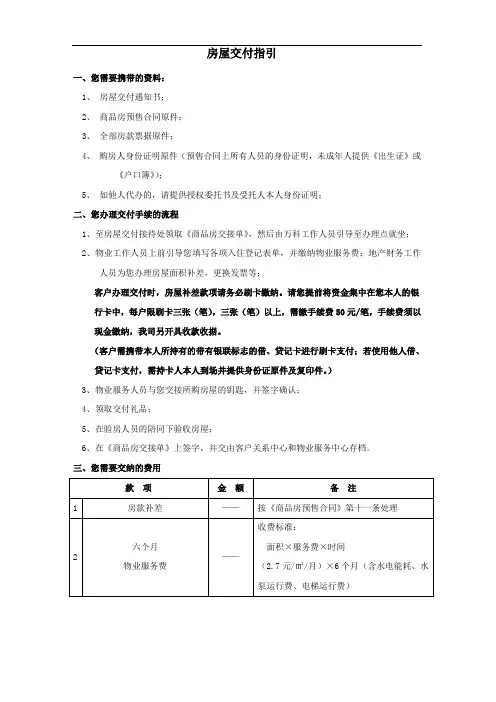

万科房屋交付通知工作指引

万科房屋交付通知工作指引

房屋交付指引一、您需要携带的资料:1、房屋交付通知书;2、商品房预售合同原件;3、全部房款票据原件;4、购房人身份证明原件(预售合同上所有人员的身份证明,未成年人提供《出生证》或《户口簿》);5、如他人代办的,请提供授权委托书及受托人本人身份证明;二、您办理交付手续的流程1、至房屋交付接待处领取《商品房交接单》,然后由万科工作人员引导至办理点就坐;2、物业工作人员上前引导您填写各项入住登记表单,并缴纳物业服务费;地产财务工作人员为您办理房屋面积补差,更换发票等;客户办理交付时,房屋补差款项请务必刷卡缴纳。

请您提前将资金集中在您本人的银行卡中,每户限刷卡三张(笔),三张(笔)以上,需缴手续费50元/笔,手续费须以现金缴纳,我司另开具收款收据。

(客户需携带本人所持有的带有银联标志的借、贷记卡进行刷卡支付;若使用他人借、贷记卡支付,需持卡人本人到场并提供身份证原件及复印件。

)3、物业服务人员与您交接所购房屋的钥匙,并签字确认;4、领取交付礼品;5、在验房人员的陪同下验收房屋;6、在《商品房交接单》上签字,并交由客户关系中心和物业服务中心存档。

三、您需要交纳的费用四:温馨提示为更加方便您的出行,8月22日至26日集中交付期间,我们特别安排了“集中交付专用接驳车”往返经天路地铁站与金色领域交付现场间,具体发车时间如下:经天路地铁站前往金色领域:上午:8:50 9:20 9:50 10:20 10:50 11:20下午:12:50 13:20 13:50 14:20 14:50 15:20 15:50 16:20金色领域前往经铁路地铁站:上午:10:05 10:35 11:05 11:50下午:13:05 13:35 14:05 14:35 15:05 15:35 15:05 16:50 17:15感谢您阅读完《房屋交付指引》,我们期待能为您提供方便、完善的交付服务!南京万东置业有限公司南京万科金色领域物业服务中心2013年8月。

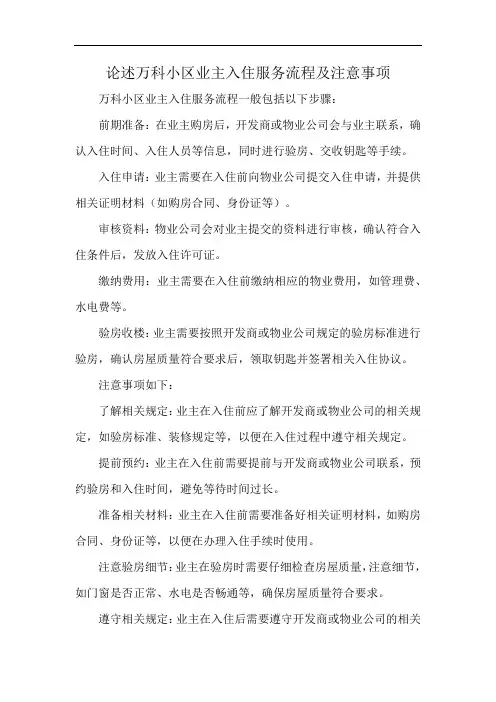

论述万科小区业主入住服务流程及注意事项

论述万科小区业主入住服务流程及注意事项

论述万科小区业主入住服务流程及注意事项万科小区业主入住服务流程一般包括以下步骤:前期准备:在业主购房后,开发商或物业公司会与业主联系,确认入住时间、入住人员等信息,同时进行验房、交收钥匙等手续。

入住申请:业主需要在入住前向物业公司提交入住申请,并提供相关证明材料(如购房合同、身份证等)。

审核资料:物业公司会对业主提交的资料进行审核,确认符合入住条件后,发放入住许可证。

缴纳费用:业主需要在入住前缴纳相应的物业费用,如管理费、水电费等。

验房收楼:业主需要按照开发商或物业公司规定的验房标准进行验房,确认房屋质量符合要求后,领取钥匙并签署相关入住协议。

注意事项如下:了解相关规定:业主在入住前应了解开发商或物业公司的相关规定,如验房标准、装修规定等,以便在入住过程中遵守相关规定。

提前预约:业主在入住前需要提前与开发商或物业公司联系,预约验房和入住时间,避免等待时间过长。

准备相关材料:业主在入住前需要准备好相关证明材料,如购房合同、身份证等,以便在办理入住手续时使用。

注意验房细节:业主在验房时需要仔细检查房屋质量,注意细节,如门窗是否正常、水电是否畅通等,确保房屋质量符合要求。

遵守相关规定:业主在入住后需要遵守开发商或物业公司的相关规定,如不得擅自改变房屋结构、不得乱扔垃圾等,以确保小区环境整洁有序。

维护房屋安全:业主在入住后需要维护房屋安全,如安装防盗门窗、定期检查消防设施等,确保家庭财产安全。

及时缴纳费用:业主在入住后需要按时缴纳物业费用,如管理费、维修费等,以确保物业服务正常进行。

关注小区活动:业主在入住后可以关注小区举办的各种活动,如社区文化节、运动会等,增进邻里关系,同时也可以丰富自己的生活。

总之,万科小区的业主入住服务流程相对规范和成熟,业主在入住过程中需要注意遵守相关规定和注意验房细节等方面的问题,以确保顺利入住并享受优质的物业服务。

入伙工作指引

1、目的为入住办理工作提供指引,以保证业主的顺利入住2、范围适用于集团下属各物业公司。

3、职责3.1 物业管理部负责编制、发布和修订本工作指引。

3.2 各地物业公司负责参照本工作指引,结合各项目的实际情况制定具体的入住工作方案和计划,保证入住工作的顺利完成。

4、方法和过程控制4.1 入住前期准备4.1.1 入住所收取的各项费用的确定4.1.1.1 确定开始计收管理费的时间。

一般入住时间在上半月的,从当月15 日开始计收;入住时间在下半月的,从下月起计收。

地产公司可能由于销售或其它需要,要求延迟计收管理费的时间,由地产公司支付延迟期间的管理费。

地产公司承诺赠送业主管理费的,由地产公司按期支付管理费。

4.1.1.2 确定需要预交管理费的月数。

通常情况下,为了使前期配套设施的完善和返修等工作有足够的人力管理,需要预收三个月管理费(但是业主如拒交的,也可让业主选择按月交纳)。

注意预收管理费的月数,不要超过当地物业管理法规的规定。

4.1.1.3 确定需要预交水电费的金额。

通常情况下,前期水电未抄表到户,需要投入大量的人力物力,一般预收一定金额(三个月用量)的水电费。

前期按业主实际用水、电量扣减,在扣减完毕时,管理处应通知业主按月实际用量交纳水电费。

4.1.1.4 确定是否需要代地产收取煤气开户费。

一般情况下,地产公司在开发建设时已经缴纳了此笔费用,地产公司可在售楼、代办房产证、按揭手续时一并收取该项费用,以免造成在入住时因业主拒交而交不回的情况。

如地产公司需要物业公司协助在业主入住时将此笔费用收回的,物业公司可代为办理,并提取15 的管理佣金。

4.1.1.5 煤气开户工本费和保险费等煤气开通费用。

此笔费用是由管理处代煤气公司收取的,事前须与当地公司煤气公司取得联系,确定交纳项目和额度。

4.1.1.6 门禁卡工本费。

此笔费用不宜收取过高,以免在后期引发顾客投诉。

4.1.1.7 有线电视初装费。

此笔费用是由管理处代有线电视台收取的,事前须与当地有线电视台确定初装费及收费细项(如主机、副机等),同时应在入住须知中注明或在入住现场备好各种户型的主副机数目,以供业主参考。

万科交房流程

万科交房流程一、了解交房时间。

购房者在购房合同中可以查看到交房时间,一般来说,开发商会在预售合同中明确交房时间,购房者可以根据合同中的约定提前做好交房准备。

二、办理贷款放款手续。

购房者需要在交房前完成贷款放款手续,确保资金到位。

购房者可以提前咨询银行相关工作人员,了解放款流程和时间,以便及时办理相关手续。

三、验收房屋。

交房当天,购房者需要与开发商进行房屋验收。

在验收过程中,购房者需要注意以下几点:1. 检查房屋的主体结构,包括墙面、地面、天花板等,是否存在裂缝、渗水等问题;2. 检查房屋的装修质量,包括门窗、地板、橱柜等,是否存在损坏或质量问题;3. 检查房屋的配套设施,包括水电、暖气、通风等,是否正常运行;4. 检查房屋的环境卫生,包括楼道、电梯、垃圾处理等,是否整洁清爽。

四、办理房产证手续。

购房者在验收合格后,需要与开发商办理房产证手续。

购房者需要提供相关材料,如身份证、购房合同、房屋验收合格证明等,按照开发商要求的流程办理相关手续。

五、办理入住手续。

购房者在办理完房产证手续后,即可办理入住手续。

购房者需要向物业管理处提交相关材料,如身份证、房产证等,办理入住手续并领取钥匙。

六、入住装修。

购房者可以根据个人需求和喜好,进行房屋的装修和布置。

在装修过程中,购房者需要注意选择正规的装修公司,确保装修质量和安全。

七、入住后注意事项。

购房者在入住后,需要注意以下几点:1. 定期检查房屋设施和配套设备,确保正常运行;2. 注意房屋的环境卫生,保持楼道、电梯等公共区域的整洁;3. 遵守物业管理规定,与邻居和睦相处,共同维护小区的和谐环境。

以上就是万科交房流程的相关内容,希望对购房者有所帮助。

祝愿购房者在新的家园里生活愉快!。

武汉万科商品房交付标准化工作手册2.0版

.武汉万科商品房交付标准化工作手册2.0版目录一、前言 (2)二、专项交付团队组织架构 (2)三、交付分项工作工期参数表 ................................................................... 3、3四、公共部位风险检查 ............................................................ 错误!未定义书签。

五、交付样板间联合检查 ....................................................................... 4、4六、交付准备会 (5)七、交付前联合风险检查 ....................................................................... 5、6八、工地开放活动.................................................................. 7、8、9、10、11九、交付准备................................................................... 11、12、13、14、15十、正式交付............................................................................... 15、16 十一、交付后维修整改 . (16)一、前言随武汉万科每年交付量急剧提升,交付工作频率高、全年交付量分布不平衡,交付资源有限,影响交付满意度。

因此,通过建立交付业务外包工作标准化运营机制,改变交付量大、频次高所带来的局面,前置销售、工程、设计、取证等风险、有效降低交付风险与交付成本,确保顺利交付,稳步提升客户满意度。

万科标准化交付流程-25P


50包
总包
乳胶漆 电线、水管
20桶 电线5卷、水管5件
石材、墙砖
50块
洁具 栏杆
马桶、五金件、面盆等 油漆 栏杆
各30件 2桶
部件50
木地板
木地板、踢脚线
500平方,踢脚线500米
弱电
可视对讲
30个
入户门
入户门
10套
室内门
室内木门
30套
维修时限
1、如补漆、调试等问题则由快修组人员于1小时以内处理完成,以便客户办理收房手续 2、如涉及更换或者湿作业等工序问题则配合验房工程师引导客户办理钥匙委托,并针对这类问 题于集中交付3天之内处理完成
交付费用预算
物品名称
活动布置
活动物资
兼职 现场物资 租用对讲机
交付礼品
工具箱
数量 1批 30人
单价(元)
总价(元)
备注
宣传桁架、马桶贴、门把手挂牌、立体字包 装、桌椅租用、园区包装、大堂及室内包装 等
交付预计5天,每天安排兼职6人
1批 200部
纸巾、纸杯、纸盘、水果、饮料、茶水等
交付预计5天,每天租用40部,配备耳麦、充 电器、备用电池
173套
108件套工具箱35*27*7cm
员工餐费
早餐 午餐
400餐 450餐
验房激励 验房奖励基金 5天
不可预估费用
合计
交付预计5天,餐费标准10元/人,按80人计算
交付预计5天,餐费标准15元/人,按90人计算 根据每人每天带业主验房套数最多且收楼率最 高的前10名
交付流程分享
金色家园二期三标段
王龙文 梁阳
对业主现场状况摄像、录音取证。
王龙文
