复杂地质条件下大断面隧道施工技术研究报告

复杂地质条件下大断面隧道施工技术研究报告

复杂地质条件下大断面隧道施工技术研究报告评审技术文件之一复杂地质条件下大断面隧道施工技术研究总报告集团有限公司二00 年月一、概述1、工程简介某市地铁某号线第七合同段全长1.834公里。

由某路站~某某站区间、某地铁站、某地铁站~环岛站区间三部分组成。

设施工竖井3座。

区间隧道均为暗挖,由于设计与3号线联络线、存车线和交叉渡线的需要,区间隧道断面复杂多变,共设计13种断面。

其中某路站~某某站区间右线325m范围内集中设计11种断面形式(见表1)。

复合式衬砌,大管棚和小导管超前支护,格栅钢架、钢筋网、喷混凝土初期支护,C30钢筋混凝土二次衬砌。

区间隧道埋深8~10m,穿越城市公园,隧道边界距城市小河0.5~9.0m,隧道经过地段下穿5处建构筑物:新江南大酒店、加油加气站、车辆管理所办公楼、机械研究所的索塔拉锚基础和河道疏浚工程暗河。

3、地质情况区间隧道地层主要为粉细砂层和粉质粘土层,根据铁路隧道设计规范,为Ⅺ级围岩,属于松土和普通土。

4、地下水情况地下水有台地潜水和层间潜水,水位较高,接近自然地面。

施工时采取降水措施,水位降至隧道底板1.0m以下,确保隧道在无水状态下施工。

二、工程特点1、区间设计断面多达13种,属典型的大断面洞群段落,采用6种施工方法,不同施工方法间转换多,断面间接口多。

2、区间1-1断面为三连拱隧道,埋深浅,跨度达22.5m,施工步序多,施工难度大。

3、区间下穿多种建筑物和管线,要求地面沉降量控制在30mm内,地表沉降要求严格。

隧道隆起量控制在10mm内。

三、关键技术1、地铁三连拱浅埋隧道施工效应分步模拟分析技术区间1-1断面为三连拱隧道,结构扁平,处于浅埋粉细砂地层,施工中隧道结构所受荷载加大,结构应力集中比较单拱隧道更趋复杂化,隧道成型和围岩稳定性控制的难度增大,稍有不慎,极易造成围岩过度变形,威胁区间管线和地表建筑物安全,甚至坍塌,严重影响施工进度和质量,因此选择合理的开挖方式和支护参数,保证围岩和结构的稳定极其关键。

大断面隧道施工方案范文研究报告范文

大断面隧道施工方案范文研究报告范文

大断面隧道施工方案范文研究报告范文施工方案附件3新建铁路兰渝线兰州至广元段四线浅埋段隧道施工技术研究关子岭隧道施工方案重庆交通大学二○○九年十一月施工方案目录第1章编制依据及原则 (1)1.1编制依据.............................................................11.2编制原则............................................................. 1第2章工程概述............................................................. .22.1工程概况.............................................................22.2地形地貌.............................................................22.3气象特征.............................................................22.4地层岩性 (3)2.4.1第四系全新统(Q4).............................................32.4.2下元古界(Pt1)................................................32.5地震及地震动参数.....................................................42.6地质构造.............................................................42.7水文地质条件.........................................................42.8特殊岩土和不良地质 (4)2.8.1特殊岩土.......................................................42.8.2不良地质.......................................................42.9工程地质条件评价及围岩分级...........................................4第3章施工组织计划 (7)3.1工程主要工程量.......................................................73.2人员及机具配置. (8)3.2.1劳动力组织及安排、管理模式及管理工作重点.......................83.2.2设备配置计划..................................................103.3工期目标、施工进度安排及工期保证措施.. (11)3.3.1总工期目标....................................................113.3.2总体施工进度安排..............................................113.3.3施工顺序安排.. (11)第4章具体施工方法 (15)4.1施工测量 (1)54.2洞口及洞身施工方法 (15)4.2.1洞口与明洞工程................................................154.2.2洞身施工方法..................................................164.3横洞施工 (2)14.3.1施工方案......................................................214.3.2施工方法......................................................224.4超前地质探测和预报.. (22)4.4.1地质预报的内容................................................224.4.2围岩坍方前兆预测..............................................234.5超前支护施工.. (23)4.5.1、大管棚施工作业指导书.........................................234.5.2、大管棚预注浆作业指导书.......................................244.5.3、超前小导管注浆作业指导书. (25)施工方案4.6出碴............................................................. ...254.7初期支护 (2)64.7.1喷射砼........................................................264.7 .2锚杆施工......................................................264.7.3钢拱架支护施工方法............................................274.7.4挂钢筋网......................................................284.8防水层施作方法......................................................284.9砼二次衬砌施工方法.. (28)4.9.1施工方法......................................................294.9.2施工注意事项..................................................294.9.3仰供及隧底填充................................................304.10防排水措施 (31)4.10.1洞口防排水...................................................314.10.2明洞衬砌外层设置土工布与塑料防水板...........................314.10.3洞内排水.....................................................324.10.4预防突水技术措施.............................................324.10.5注浆堵水.....................................................324.11施工通风 (33)4.12围岩监控量测及洞内观察 (34)4.12.1现场监控量测的作用...........................................344.12.2洞内观察.....................................................354.12.3选择监测项目.................................................354.12.4量测方法及顺序...............................................374.13不良地质地段处理 (37)4.13.1概述.........................................................374.13.2松散地层施工.................................................384.14冬季施工.. (38)4.14.1施工及生活用水...............................................384.14.2生活取暖.....................................................384.14.3砼、喷砼的冬期施工措施 (38)第5章施工工艺框图 (40)5.1隧道光面爆破工艺框图................................................405.2大管棚施工工艺框图..................................................425.3小导管注浆超前支护施工工艺框图......................................445.4隧道喷锚支护施工工艺框图............................................455.5隧道湿喷混凝土施工工艺框图..........................................465.6隧道衬砌施工工艺框图................................................485.7隧道防水板铺设的施工工艺框图........................................50第6章质量保证措施及安全体系.. (52)6.1质量保证措施 (52)6.1.1质量目标、方针................................................526.1.2质量管理组织机构及工程质量管理责任制..........................526.2质量、安全保证体系.. (56)6.2.1质量保证体系 (56)施工方案6.2.2安全保证体系..................................................566.2.3防洪防汛的保证措施............................................566.2.4隧道特殊安全保证措施 (57)施工方案关子岭隧道施工方案第1章编制依据及原则1.1编制依据1、关子岭隧道标段《施工承包招标文件》。

大断面隧道施工技术研究

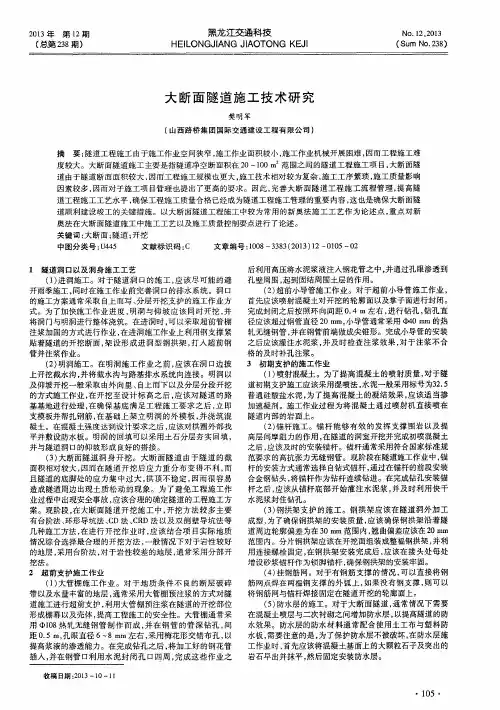

大断面隧道施工技术研究
道 由于隧道断 面面积较大 , 因而工程施工规模也更大 , 施工技术相对较为复杂 , 施工工序繁琐 , 施 工质量影响
因素较多 , 因而对于施工项 目管理也提 出了更高 的要求 。因此 , 完善大 断面隧 道工程施 工流 程管理 , 提高隧 道工程施工工艺水 平 , 确保 工程施工质量合格 已经成为隧道工程施 工管理的重要 内容 , 这也 是确 保大断面隧
1 隧 道 洞 口 以及 洞 身 施 工 工 艺
( 1 ) 进 洞施 工。对于隧道 洞 口的施工 , 应 该尽可 能的避 孔壁周围 , 起到 固结周 围土层 的作用。 ( 2 ) 超前小导管施工作业 。对于超前 小导管施工作业 , 开雨季施 工 , 同时在施工作 业前完善洞 口的排水 系统。洞 口 的施 工方案通常采取 自上而写 、 分层开挖支 护的施 工作业方 首先应该喷射混凝土对开挖的轮廓面 以及掌子面进行封 闭。 . 4 m左 右 , 进行 钻孔 , 钻孔 直 式。为了加快施 工作业进 度 , 明洞 与仰坡 应该 同时开挖 , 并 完成封闭之后按照环 向间距 0 0 m m, 小导管通 常采用 O m m的热 将洞门与明洞进行 整体浇筑 。在进 洞时 , 可 以采取超前管棚 径应该超过钢管直径 2 并在钢管前端做成 尖锥形 。完成小导管的安装 注浆加固的方式进行作业 , 在进洞施工作业 上利用钢支撑 紧 轧无缝钢管 , 并及 时检查 注浆效果 , 对于注浆 不合 贴着隧道 的开挖断面 , 架设形 成进 洞 型钢拱架 , 打入超 前钢 之后应该灌注水泥浆 , 管并 注浆 作业 。 格的及时补孔注浆。 ( 2 ) 明洞施 工。在明洞施工 作业 之前 , 应 该在洞 口边披 3 初期支护 的施工 作业 ( 1 ) 喷射混凝土 。为 了提高 混凝 土的喷射质量 , 对于 隧 上开挖截水沟 , 并将截水 沟与路基排水 系统 向连接。明洞 以 水泥一般采用标号为3 2 . 5 及仰坡开挖一般采取 由外 向里 、 自上而下 以及分层分段开挖 道初期支护施工应该采用湿喷法 , 为了提高 混凝土 的凝结效果 , 应该 适 当掺 的方式施 工作业 , 在 开挖至设 计标 高之 后 , 应该对 隧道 的路 普通硅酸盐水泥 , 基基 地进 行处理 , 在确 保基底 满 足工程 施工要 求之 后 , 立 即 加速凝剂。施工作业过程 为将 混凝土通 过喷射机直 接喷在 支模 板并 帮扎钢筋 , 在 基础上 架立 明洞 的外模 板 , 并浇 筑混 隧道 内部的岩面上。 凝土。在 混凝 土强 度达到设计要求 之后 , 应该对 拱圈外部找 ( 2 ) 锚杆施工 。锚 杆 能够 有效 的发 挥支撑 围岩 以及提 平并 敷设防水板。明洞的 回填 可以采用土石分层夯 实 回填 , 高层问摩阻力的作用 , 在隧道的洞室开挖并完成初喷混凝 土 之后 , 应该及 时的安装锚 杆。锚杆通常采用符合 国家标准规 并与隧道洞 口的仰坡形成 良好 的搭接 。 ( 3 ) 大断面隧 道洞 身 开挖 。大 断面 隧道 由于 隧道 的截 范要求的高抗张力无缝钢管 。现 阶段在 隧道施工作业 中, 锚 通过在锚杆的前段安装 面积相对较大 , 因而在隧道 开挖 后应力 重分 布变 得不利 , 而 杆 的安装方式通常选择 自钻式锚杆 , 将锚杆作 为钻杆 连续钻进。在完成钻孔安装锚 且隧道的底脚处的应力 集 中过大 , 拱顶 不稳 定 , 因而很 容易 合金钢钻头 , 应该从 锚杆底部 开始灌 注水泥浆 , 并及 时利用快 干 造成隧道周边 出现 土质松 动的 现象 。为 了避 免工程施 工作 杆之后 , 业过程 中出现安全事故 , 应该合理 的确定 隧道的工程施工方 水泥浆封住钻孔 。 案 。现阶段 , 在大 断面隧道 开挖施 工 中 , 开挖方 法较 多主要 ( 3 ) 钢拱架支 护 的施工 。钢拱 架应 该在 隧道洞 外加 工 有台阶法 、 环形导坑 法、 C D法 、 C R D法 以及双 侧壁导 坑法等 成型 , 为了确保钢拱 架的安 装质量 , 应该 确保钢拱架 沿着 隧 几种施工方法 , 在进行 开挖 作业 时 , 应 该结 合项 目实 际地质 道周边轮廓偏差 为在 3 0 m m范围 内, 翘 曲偏差应该在 2 0 mm 并 利 情况综合选择最合理 的开挖 方法 , 一般情 况下对于岩性较好 范 围内。分片钢拱架应该在开挖面组装成整榀钢拱架 , 在钢拱架 安装 完成后 , 应该在接 头处每 处 的地层 , 采用 台阶法 , 对于岩性较 差的地层 , 通常采用分部 开 用连接螺栓 固定 , 增设砂浆锚杆作为锁脚锚杆 , 确保钢拱架的安装牢固。 挖法。 ( 4 ) 挂钢筋 网。对于有钢 筋支撑 的情况 , 可 以直接将 钢 2 超 前 支护 施 工 作 业 如果没 有钢支撑 , 则可 以 ( 1 ) 大管棚施 工作 业 。对 于 地质 条 件不 良的断层 破碎 筋 网点焊在两榀钢支 撑的外 弧上 , 带 以及水量丰富的地层 , 通常采用大管棚 预注浆的方式对 隧 将钢筋 网与锚杆焊接 固定在 隧道 开挖的轮廊 面上 。 ( 5 ) 防水层 的施工 。对 于大断 面隧道 , 通常情况 下需 要 道施工进行超前支护 , 利用大管棚 预注浆在隧道 的开挖部 位 以提高隧道的防 形成棚幕 以及壳体 , 提高工程施工 的安全性 。大管棚通常 采 在混凝土喷层与二次 衬砌 之间增 加防水层 , 用 中1 O 8热 轧无缝 钢管 制作 而成 , 并在 钢 管 的管深 钻孑 L , 间 水效果 。防水层 的防水 材料通 常配合 使用土工 布与塑 料防 距0 . 5 m, 孔眼直径 6—8 m m左 右 , 采 用梅花形交错 布孔 , 以 水板 , 需要 注意的是 , 为 了保护 防水层不被破坏 , 在防水层施 首先应该 将混凝土基面上的大颗粒石子及 突出的 提高浆 液的渗透能力。在完成钻孔 之后 , 将加工好 的钢花管 工作业时 ,

关于大断面公路隧道施工技术分析

关于大断面公路隧道施工技术分析

关于大断面公路隧道施工技术分析摘要:现今,在社会的发展中,科学设计技术水平得到了较大提升,各种隧道施工方法以及技术也在不断发展。

而在当前社会中,由于交通通行量的大幅度增加,交通压力剧增。

但在大断面隧道公路的建设下,大大地缓解了这一问题。

但在施工中,最为重要的就是施工技术,因此,文章针对大断面公路隧道施工技术进行相关分析。

关键词:大断面;公路;隧道;施工技术引言在我国公路事业的发展下,大断面公路隧道必将成为公路隧道的重要组成部分。

随着我国经济实力的提升,大断面公路隧道得到了较为迅猛的发展。

在公路隧道的不断建设下,有效地提升了公路的通行能力,不仅有效地缓解了交通通行压力,还为人们提供着便利。

1大断面施工特点首先,由于大断面施工中,开挖的面积较大。

随着开挖断面积的不断增大,施工难度会出现明显增加的情况。

因此,在大断面的条件下,需要对初期支护以及超前支护的质量投以高度关注;其次,支护结构需要承载的力相对较小;此外,在开挖底部转角处,极易出现应力过度集中的问题,因此,要求地基需具有较高的承载力。

2大断面公路隧道基本施工方法2.1台阶法由隧道开挖设置台阶的方式可以将台阶法划分为两种,分别是:正台阶法和反台阶法。

第一,反台阶法适用于围岩较为稳定的岩层环境施工,它的台阶开挖工序是,先在坑道底层开挖一个下导坑,然后从下部至上部开挖台阶。

在施工时,要注意在进行上层钻眼作业必须采用工作平台或者漏斗棚架;第二,正台阶法一般适用于围岩性质不稳定的隧道施工环境中。

在施工过程中,需要对坑道断面进行分层处理,从坑道上部开始向下部开挖,就可以形成若干正台阶。

正台阶法的一大特点就是能够大大地提高施工效率,这都是因为上方台阶的钻眼施工和下方台阶的出渣能够同时进行而不会相互影响。

2.2双侧壁导坑法双侧壁导坑法,即眼镜工法,该其施工作业顺序是:首先,开挖一侧导坑,及时进行初期支护封闭揭露的围岩面;其次,在相隔适当距离后再开挖另一侧导坑,同时进行初期支护作业;最后,开挖上部核心土,做拱部初期支护,将拱脚支承放在两边导坑的初期支护上。

探讨大断面隧道施工方法

探讨大断面隧道施工方法

探讨大断面隧道施工方法章英文贵州省公路工程集团总公司【摘要】本文主要介绍了隧道基本开挖方法和辅助施工方法,以求能对大断面隧道的设计和施工有一定的指导意义。

仅供于同行参考。

【关键词】公路隧道施工新方法一、新奥法施工的原则1.隧道的整个支护体系中,起主要作用的是围岩本身,即视岩体是隧道的主要承载单元,它与各种内部加固或外部支撑结构形成统一的整体结构体系。

2.隧道开挖时,应尽量减轻对隧道围岩的扰动或尽可能不破坏围岩的强度,即尽可能维持原来的三维应力状态,这就有必要对开挖工作面及时施工做防护层,封闭围岩的节理和裂隙以防止围岩的松动和坍塌。

3.允许围岩有一定的变形,以利安全地发挥围岩的全部强度,使之在隧道周围形成承载环,但这种变形应受到严格的控制,以免过度变形导致围岩承载能力的降低和丧失或导致地表产生过大的沉陷。

4.衬砌支护结构的施工一般分成两个步骤完成。

洞室开挖后迅速施作初期支护,抑制岩体的早期变形,待围岩稳定后,再进行二次衬砌,如果外层衬砌很充分,并证实围岩变形趋于稳定,则内衬可视为附加的安全储备。

5.初期支护应尽量做成柔性的,以便与围岩紧密接触、共同变形和共同承载。

因此,初期支护大多采用喷射混凝土、锚杆和钢筋网的联合支护形式。

这种衬砌在力学上被视为易变形的壳体结构,只能承受较小的弯曲应力,以承受剪切应力为主。

6.隧道的几何形状必须满足在静力学上作为圆筒结构的计算条件,因此,要尽可能使结构圆顺,不产生凸出的拐脚,以避免产生应力集中现象。

同时,尽可能使结构闭合,以形成承载环。

7.在施工过程中,对隧道周边进行位移量测是必不可少的一个重要环节,以此作为合理选择支护结构形式与尺寸和指导施工的依据。

8.对外层衬砌围岩体的渗水要通过足够的排堵措施予以解决。

二、隧道开挖方法1.隧道基本开挖方法。

隧道主要施工方法包括全断面法、台阶法、分部开挖法、中隔墙法等。

全断面开挖主要适用于围岩较好的隧道,必须具备大型施工机械,且隧道长度不能太短,否则不经济。

讲义_大断面隧道设计施工技术(陈寿根)

讲义_大断面隧道设计施工技术(陈寿根)

大断面隧道设计施工技术第一部分概述近年来,随着我国公路和高速铁路建设的快速发展,大断面大跨度隧道不断涌现。

在大断面隧道修建中,如何选择正确的施工方法,以保证工程的安全建设和经济效益是一个非常重要的课题。

大断面隧道的跨高比大,导致围岩和衬砌的稳定性变差,必须从各方面包括断面结构设计,超前支护设计、开挖方法和方案,施工技术等方面进行分析研究,提出相应的处理方法。

目前我国已建成不少单洞三、四车道公路隧道,隧道跨度最大达到23m左右,开挖断面面积达到250m2以上,有的地方还提出建设单洞五车道,甚至六车道公路隧道的设想,其隧道断面积将进一步增大。

我国铁路隧道断面与公路隧道相比要小得多,大断面铁路隧道主要出现在近年来出现的高速铁路双线隧道中。

由于考虑到高速列车在高速通过隧道时产生的强大空气动力学效应,其隧道断面积随着列车速度而加大。

例如,350/h客运专线铁路双线隧道净空最大跨度达到12.6m(见图1.1),净空面积(内轨顶面以上面积)达到近120m2,开挖面积达到160m2以上。

我国最大断面的铁路隧道是位于设计时速达350公里的郑西高速铁路上的张茅隧道(全长8483米),其最大开挖断面积达164平方米,采用了三台阶七步流水作业法施工。

大断面隧道的最大特征是隧道的力学问题。

由于车道数的增加,宽度加大,而高度变化不大,使断面变得扁平。

扁平大断面隧道与近圆形断面隧道相比,具有如下主要特征。

z开挖后的应力重分布变得不利。

对于圆形隧道,在弹性介质、静水应力场中,开挖后周边的最大主应力是初始应力的2倍,当围岩强度小于围岩应力时,隧道周边围岩中将出现塑性区,需要施设支护结构来控制变形。

而对扁平的大断面图隧道来说,随着高宽比(高度/宽度)的减少,围岩内的最大主应力和衬砌拱顶处的最大弯矩急剧增加(见图1.2),与近圆形隧道相比,将出现更大的塑性区和更大的变形,需要更强大的支护结构来保持隧道的稳定。

z底脚处的应力集中过大,要求较大的地基承载力。

大断面公路隧道施工技术分析

大断面公路隧道施工技术分析

大断面公路隧道施工技术分析摘要:在我国交通行业不断发展期间,公路工程建设范围也在不断扩大。

因为施工面过于广泛,会受到各个地区地质环境和气候条件以及水文状况影响,这就导致工程建设难度比较大,施工企业要根据各个地区地理条件,结合施工要求选择合适施工技术,还需要对工程建设期间可能出现的风险问题预测和分析,才能保证工程建设水平能够得到有效提升。

施工企业在进行大断面公路工程建设时,要加强隧道项目建设,还需要强化施工工艺管理。

本文就大断面公路隧道施工技术进行相关分析和探讨。

关键词:大断面;公路隧道;施工;技术分析在进行各种类型公路工程建设时,大断面公路隧道属于主要施工内容,可以提高公路通行能力,而且能够缓解交通压力。

因为我国大断面公路隧道施工技术发展速度比较慢,在进行实践应用时,会受到各个方面因素影响。

施工企业需要加大资金投入力度,在现有技术基础上对其创新和优化,才能提高工程建设质量和效率。

施工企业还要从整体层面上制定合理施工规划,并从细节区域对工程建设风险查找和解决,才能促进项目健康发展。

施工企业要提高对技术重视程度,通过制定针对性技术管理体系,为工程建设提供充足支持[1]。

一、大断面公路隧道施工要求在进行大断面公路隧道工程建设时,对施工质量和建设安全性存在较高要求。

施工企业要根据各个环节作业特点,制定针对性质量和管理措施,还要对技术应用期间存在的各方面影响因素分析和控制,才能保证技术应用效果能够得到充分发挥。

施工企业在对工程项目管理时,首先要选择更加先进勘察技术和设备,并组建专业观察团队,做好区域内环境调查,在明确施工现场地理环境和地质特点以及水文状况之后,将其作为工程建设依据。

根据相关数据信息选择合适施工工艺之后,要根据现场实际情况对施工形式适当调整,只有这样才能提高工程建设水平。

施工企业还可以借助信息化技术构建数据模型,对各个环节建设行为模拟分析,从而对施工期间可能出现的问题预测和解决。

施工企业要保证所有环节建设行为都能符合预期设计要求,才能保证项目投入使用之后,能够满足行业规范要求,降低病害问题发生几率[2]。

试论大断面公路隧道的施工技术

试论大断面公路隧道的施工技术

试论大断面公路隧道的施工技术摘要:在目前的公路隧道施工中,依然存在着许多的问题。

在进行公路建设时,进行大断面隧道的开挖不可避免。

本文主要是介绍了大断面公路隧道的一些特点及基本的施工原则以及施工技术,对目前常见的施工方法进行了分析。

关键词:大断面;公路隧道;施工技术现阶段由于国家建设的需要,公路隧道发展快速,施工技术也随之越加成熟。

大断面公路隧道施工技术的发展,为复杂多样环境下的公路施工提供了强有力的技术支持,一方面能有效地提高公路的运载能力,另一方面可以有效地缓解巨大的交通压力,由此可见,加强对大断面公路隧道施工技术的研究,不仅可以提高我国对于特殊地段复杂地质构造施工环境的适应性,还可以促进我国交通运输业健康、快速、可持续性发展。

1.公路隧道施工存在的难点及应注意问题在公路建设中的隧道断面有着面积大、跨度大等特征,并伴有穿越地形复杂、支护衬砌要求高等特点。

因此在对大断面公路隧道的具体断面形式以及施工方式进行决策的时候,要进行数据上的分析和反馈,以此决定大断面公路隧道在支护结构中的受力形式,健全前期的设计,科学控制工程项目的造价,并且有效解决在隧道断面形状、围岩分类等条件下的支护形式和支护参数的问题。

另外在进行隧道开挖的时候,还要注意其浅埋地段的覆盖层以及围岩的稳固性能,这些可能会直接导致施工的时候出现塌陷等事故,同时这也是大断面隧道施工技术中的重难点。

现阶段公路隧道施工主要按照新奥法施工,在隧道的整个支护系统中,新奥法原理主要是充分发挥岩体的自承能力。

在对隧道进行开挖的时候,需要注意减少对隧道围岩的扰动,及时的进行支护,使隧道围岩及时的成为支护体系的一部分。

充分利用岩体的强度,要做到这点就需要在爆破开挖后对岩体做有效的防护层,封闭围岩的节点与裂缝,以此来预防围岩的松动与塌陷。

在进行围岩封闭工作的时候,可以要求其有一定的变形,以利于发挥出围岩的全面强度,使其在隧道的周边呈现出一个承载环,但是要控制其变形的程度,因为一旦过度的变形,就会让围岩承载能力降低,致使出现大的掉块或塌陷。
