现浇箱梁支架施工方案专家评审汇报(PPT87页)

合集下载

现浇箱梁施工技术PPT课件

现浇箱梁施工技术PPT课件

(五)、模板施工
❖ 模板采用竹胶板,并按1.2米间距用肋木及拉 筋加固
(1)底、箱式内模板:采用18mm厚竹胶板。底 模板直接固定于纵向方木小分配梁上,箱式 内模板支撑采用0.1×0.1m方木作为骨架。
(2)侧模板:采用6mm厚Q235钢板加工而成。
(3)模板安装采用汽车吊机配合,安装顺序是 先装底模,从箱梁中轴线开始往梁端延伸; 再安装侧模、内模。
四、施工质量控制
❖ 1 、建立健全完善的质量保证体系,实行质量责任制。 ❖ 2、基础施工先清除表面松碎石块、淤泥、苔藓,表面
平整干净;倾斜地段,将地表整平或挖成台阶。易风化 的岩层基底,按基础尺寸凿除已风化的表面岩层。
❖ 3、基础地质情况和承载力应满足设计承载力要求。 ❖ 4、支架搭设完后,节点连接牢固,整体稳定可靠。
六、施工安全防护及环保措施
❖ 1 、成立以项目经理为首的安全生产领导小组;施工中 设专职安全员,进行不定时检查,并在施工现场设兼职 安全员,进行全程安全监督。
(七)、混凝土养生
❖ 由于本工程是箱形梁现浇施工,混凝土养生 采用自然养护
(八)、模板拆除
❖ 当梁体混凝土强度达到设计强度的50%, 混凝土芯部与表层、箱内与箱外、表层温 度与环境温度之差均不大于15℃,且能保 证构件棱角完整时方可拆除侧模和端模。 气温急剧变化时不宜进行拆模作业。
❖ 拆除前先检查卷扬机等设备的性能,并清 理好拟进入的作业面。
二、编制依据
《高速铁路桥涵工程施工质量验收标准》 TB10752-2010 《高速铁路桥涵工程施工技术指南》铁建 设(2010)241号 《施工图设计文件》
三、箱形梁现浇施工流程
支架地基处理
支架安装 底模铺设、侧模安装 支架预压及沉降观测 底板、腹板钢筋绑扎

m以上现浇箱梁支架工程施工设计方案专家评审汇报课件 (二)

m以上现浇箱梁支架工程施工设计方案专家评审汇报课件 (二)

m以上现浇箱梁支架工程施工设计方案专家评审汇报课件 (二)- 现浇箱梁支架工程的概述- 现浇箱梁支架工程是指在道路、桥梁、隧道等建筑结构中,采用现场浇筑的方式制作箱形梁,并通过支架固定在预定位置上的工程。

- 现浇箱梁支架工程的优点是可以适应各种形状和尺寸的桥梁结构,而且制作周期短、质量可控,适用于各种复杂的工程结构。

- 设计方案的重要性- 现浇箱梁支架工程的施工需要经过严密的设计方案,包括箱梁的尺寸、钢筋布置、混凝土配合比、支架的选型等,这些都直接影响到工程的质量和安全。

- 设计方案的合理性可以保证工程施工的顺利进行,避免出现质量问题和安全事故。

- 设计方案的评审标准- 设计方案的评审标准包括但不限于以下几个方面:- 箱梁的尺寸是否符合设计要求;- 钢筋的布置是否合理,是否能够承受预期荷载;- 混凝土配合比是否合理,是否能够满足强度要求;- 支架的选型是否合适,是否能够稳定支撑箱梁;- 施工方案是否合理,是否能够保证施工进度和质量。

- 设计方案的优化建议- 针对现浇箱梁支架工程的设计方案,可以从以下几个方面进行优化:- 优化箱梁的几何形状,以减少混凝土用量和施工难度;- 优化钢筋的布置,以提高箱梁的承载能力和抗震性能; - 优化混凝土配合比,以提高混凝土的强度和耐久性;- 优化支架的选型,以提高支架的稳定性和安全性;- 优化施工方案,以提高施工效率和质量。

- 结论- 现浇箱梁支架工程的设计方案是工程质量和安全的重要保障,需要经过严密的评审和优化。

通过合理的设计方案和施工方案,可以保证工程的顺利进行,提高工程的质量和安全性。

现浇箱梁盘扣式现浇支架施工方案(通过专家论证)

现浇箱梁盘扣式现浇支架施工方案(通过专家论证)

天津某工程现浇箱梁支撑架安全专项施工方案编报单位:天津某第五分公司(盖章)编报日期:年月日目录第一章工程概况 (1)概况: (1)桥梁立面图及平面图 (2)施工总平面图 (3)施工总平面布置图 (3)参建单位: (4)预应力混凝土箱梁概况 (4)现浇支架区域内的水文及地质条件 (9)1#~2#附近高压线情况 (10)第二章编制依据 (12)编制依据 (12)编制说明 (13)第三章施工计划 (14)施工进度计划 (14)主要材料投入计划 (14)主要机械设备投入计划 (15)劳动力投入计划 (16)第四章现浇箱梁支架施工工艺技术 (17)现浇箱梁模板支撑体系设计 (17)现浇箱梁支架断面示意图 (18)现浇箱梁支架平面布置示意图 (22)现浇箱梁支架侧面布置示意图 (25)现浇箱梁支架临边防护布置示意图 (27)墩柱处支架布置图 (31)斜杆布置 (33)支架水平剪刀撑布置: (37)人行马道及支架边缘护栏的设置 (39)侧模及内模支撑体系 (41)支架基础处理 (41)施工方法 (43)支架施工工艺流 (43)支架搭设 (44)满堂支架的质量控制与检查验收 (45)支架基础预压、监测 (47)支架预压监测 (49)数据整理分析及预拱度的设置 (51)箱梁混凝土浇筑 (51)支撑系统拆除 (52)第五章施工安全保证措施 (54)安全组织保障体系 (54)施工现场去往港口医院的路线图 (55)安全技术措施 (55)一般措施 (55)防触电措施 (56)防火措施 (58)雨季施工安全措施 (59)高压线下施工安全控制措施 (60)安全控制措施 (60)支架坍塌的安全控制措施 (60)高处坠落的安全控制措施 (61)物体打击的安全控制措施 (61)机械伤害的安全控制措施 (62)起重伤害的安全控制措施 (62)安全制度措施 (63)安全管理制度 (63)安全生产责任制度 (64)安全教育培训制度 (64)安全检查制度 (65)领导现场带班制度 (65)监测与监控 (66)监测 (66)监控 (67)监测应急处置 (68)第六章施工质量保障措施 (69)质量保证体系 (69)质量保证措施 (69)基础处理质量控制措施: (69)脚手架搭设质量控制措施: (70)模板预压质量控制措施: (70)模板工程质量控制措施 (71)钢筋工程质量控制措施: (72)混凝土施工质量控制措施 (72)第七章施工管理及作业人员配备和分工 (75)施工管理体系 (75)各主要部门职责 (75)各主要岗位职责 (76)作业人员及专职安全管理人员 (78)第八章风险源辨识 (79)危险源辨识 (79)风险分析: (81)第九章检查验收 (83)验收组人员 (83)验收程序及内容 (83)地基处理验收 (83)支架的检查验收内容和方法 (84)验收程序和人员 (84)材料设备及构配件进场验收 (85)钢管的验收 (85)连接盘、楔形插销、扣接头的检验 (86)方木的检验 (86)竹胶板的检验 (87)可调底座的检验 (87)垫板底座的检验 (88)重大危险源验收 (89)验收程序 (89)验收内容 (89)设备进场的验收内容和方法 (90)起重吊车检查验收 (90)第十章应急处置措施 (91)目的 (91)组织机构及职责 (91)应急物资及送医路线 (91)事故报告程序 (92)危险源分析与针对措施 (92)事故应急简单急救法 (96)现场恢复 (97)应急预案管理与评审 (97)第十一章现浇箱梁支架结构复核计算 (98)计算依据 (98)支架结构布置 (98)支架体系受力检算 (98)荷载分析 (99)荷载效应组合 (99)箱梁自重——q计算 (99)1腹板处底模模板验算(取1cm宽的模板进行计算) (100)加密段腹板处次梁(10×10cm方木)检算 (102)加密段腹板处主梁(10×15cm方木)检算 (103)底板上方(非加密区90cm×120cm)主、次梁检算 (105)次梁(10×10cm方木)检算 (105)箱梁底板主梁(10×15cm方木)检算 (106)支架检算 (108)荷载效应组合 (108)立杆力学特性计算 (108)单肢立杆稳定性按下式计算 (108)水平风荷载作用的计算 (109)立杆稳定性的计算 (109)架地基承载力计算 (111)箱梁侧模受力验算 (113)支架整体抗倾覆稳定性计算 (117)对拉螺栓计算 (117)附件一竖向斜杆布置示意图 (119)附件二水平剪刀撑布置示意图 (120)第一章工程概况概况:现浇箱梁概况本工程为天津某工程,珠江道西延线西起中央大道,东连珠江道,中间以桥梁形式跨越海滨大道,桥梁工程总长度385m。

现浇箱梁模板及支架体系安全专项施工方案专家论证PPT文档67页

现浇箱梁模板及支架体系安全专项施工方案专家论证PPT文档67页
33、如果惧怕前面跌宕的山岩,生命 就永远 只能是 死水一 潭。 34、当你眼泪忍不住要流出来的时候 ,睁大 眼睛, 千万别 眨眼!你会看到 世界由 清晰变 模糊的 全过程 ,心会 在你泪 水落下 的那一 刻变得 清澈明 晰。盐 。注定 要融化 的,也 许是用 眼泪的 方式。
35、不要以为自己成功一次就可以了 ,也不 要以为 过去的 光荣可 以被永 远肯定 。
现浇箱梁模板及支架体系安 全专项施工方案专家论证
31、别人笑我太疯癫,我笑他人看不 穿。(名 言网) 32、我不想听失意者的哭泣,抱怨者 的牢骚 ,这是 羊群中 的瘟疫 ,我不 能被它 传染。 我要尽 量避免 绝望, 辛勤耕 耘,忍 受苦楚 。我一 试再试 ,争取 每天的 成功, 避免以 失败收 常在别 人停滞 不前时 ,我继 续拼搏 。
谢谢!
36、自己的鞋子,自己知道紧在哪里。——西班牙
37、我们唯一不会改正的缺点是软弱。——拉罗什福科
xiexie! 38、我这个人走得很慢,但尽全力做你应该做的事吧。——美华纳
40、学而不思则罔,思而不学则殆。——孔子

现浇箱梁支模架专项施工方案(通过专家论证)

现浇箱梁支模架专项施工方案(通过专家论证)

张家界沙堤大道建设工程第五标段箱梁模板专项施工方案编制单位:湖南望新建设集团股份有限公司编制日期:2016年8月18日目录第一章工程概况--------------------------------------------------- 3一、工程概况----------------------------------------------------------- 3二、施工平面布置 ------------------------------------------------------ 4三、施工要求----------------------------------------------------------- 4四、技术保证条件 ------------------------------------------------------ 5第二章编制依据--------------------------------------------------- 6第三章施工计划--------------------------------------------------- 7一、施工进度计划 ------------------------------------------------------ 7二、材料与设备计划---------------------------------------------------- 7第四章施工工艺技术---------------------------------------------- 11一、技术参数---------------------------------------------------------- 11二、工艺流程---------------------------------------------------------- 14三、施工方法---------------------------------------------------------- 14四、检查验收---------------------------------------------------------- 23第五章施工安全保证措施------------------------------------------ 25一、组织保障---------------------------------------------------------- 25二、技术措施---------------------------------------------------------- 28三、监测监控---------------------------------------------------------- 32四、应急预案---------------------------------------------------------- 47第六章劳动力计划------------------------------------------------ 50一、专职安全生产管理人员 -------------------------------------------- 50二、所需劳动力安排--------------------------------------------------- 50第七章计算书及相关图纸------------------------------------------ 51一、计算书 ------------------------------------------------------------ 53第一章工程概况一、工程概况工程基本情况太极溪3号桥系湖南省张家界沙堤大道工程K8+984处跨越太极溪及溪谷滩涂而设,本桥与太极溪流水方向夹角约为65°。

现浇箱梁支架搭设方案(经专家论证)

现浇箱梁支架搭设方案(经专家论证)

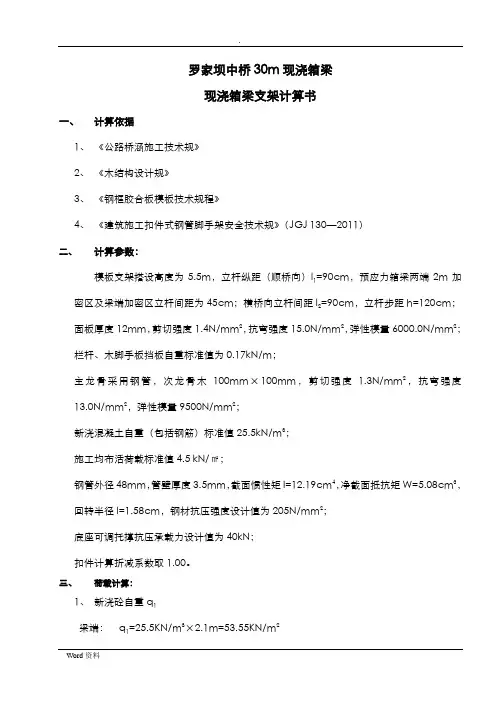

罗家坝中桥30m现浇箱梁现浇箱梁支架计算书一、计算依据1、《公路桥涵施工技术规》2、《木结构设计规》3、《钢框胶合板模板技术规程》4、《建筑施工扣件式钢管脚手架安全技术规》(JGJ 130—2011)二、计算参数:模板支架搭设高度为5.5m,立杆纵距(顺桥向)l1=90cm,预应力箱梁两端2m加密区及梁端加密区立杆间距为45cm;横桥向立杆间距l2=90cm,立杆步距h=120cm;面板厚度12mm,剪切强度1.4N/mm2,抗弯强度15.0N/mm2,弹性模量6000.0N/mm2;栏杆、木脚手板挡板自重标准值为0.17kN/m;主龙骨采用钢管,次龙骨木100mm×100mm,剪切强度1.3N/mm2,抗弯强度13.0N/mm2,弹性模量9500N/mm2;新浇混凝土自重(包括钢筋)标准值25.5kN/m3;施工均布活荷载标准值4.5 kN/㎡;钢管外径48mm,管壁厚度3.5mm,截面惯性矩I=12.19cm4,净截面抵抗矩W=5.08cm3,回转半径I=1.58cm,钢材抗压强度设计值为205N/mm2;底座可调托撑抗压承载力设计值为40kN;扣件计算折减系数取1.00。

三、荷载计算:1、新浇砼自重q1梁端:q1=25.5KN/m3×2.1m=53.55KN/m2箱室下:q1=25.5KN/m3×0.45m=11.48KN/m2翼缘板下:q1=25.5KN/m3×0.5m=12.75KN/m22、施工均布活荷载(包括振捣荷载)q2q2= 4.5 KN/m23、模板及支撑木自重q3q3=0.6KN/m2四、荷载效应组合计算脚手架及模板支撑架构件强度时的荷载设计值,取其标准值乘以下列相应的分项系数:①永久荷载的分项系数,取1.2;②可变荷载的分项系数,取1.4。

计算构件变形(挠度)时的荷载设计值,各类荷载分项系数,均取1.0。

由于满堂支架与台身连接接,可不考虑风荷载对支架的影响。

现浇桥梁盘扣式满堂支架专家论证汇报 PPT

现浇桥梁盘扣式满堂支架专家论证汇报 PPT

一、工程概况
• 危险源分析
• 1、坍塌事故 • 2、高处作业 • 3、机械伤害、物体打击 • 4、火灾、触电
• 重难点分析
• 难点:桥梁支架的地基处理是本工程的难点 • 重点:施工过程中支架体系的稳定性是工程重点
二、编制依据
• 2.1 国家、行业和地方规范 • 《建筑结构荷载规范》GB50009-2012 • 《租赁模板支撑架维修保养技术规范》GB50829-2013 • 《建筑施工临时支撑结构技术规范》JGJ300-2013 • 《钢管满堂支架预压技术规程》JGJ/T194-2009 • 《公路桥涵施工技术规范》JTG/T F50-2011 • 《建筑施工承插型盘扣式钢管支架安全技术规程》JGJ231-2010 • 《建筑施工模板安全技术规范》JGJ162-2008 • 《建筑施工高处作业安全技术规范》JGJ80-2011 • 《建筑施工脚手架安全技术规范》JGJ130-2011 • 《建筑施工安全检查标准》JGJ59-2011 • 2.2 安全管理法律、法规及规范性文件 • 建设工程安全生产管理条例(国务院第393号文) • 《建筑施工安全技术统一规范》GB50870-2013 • 《危险性较大的分部分项工程安全管理办法》建质[2009]87号 • 《建设工程高大模板支撑系统施工安全监督管理导则》建质[2009]254 号 • 2.3 设计图纸和施工组织设计 • 太原九院沙河道路快速化改造及综合治理工程施工图纸 • 太原九院沙河道路快速化改造及综合治理工程施工组织设计 • 太原九院沙河道路快速化改造及综合治理工程地质勘察报告
现浇桥梁盘扣式满堂支架专家论证汇报
汇报内容
• 一、工程概况 • 二、编制依据 • 三、施工部署 • 四、地基处理及排水 • 五、支架体系设计 • 六、材料检验 • 七、支架搭设工艺

箱梁满堂支架专项施工方案(专家会审)

箱梁满堂支架专项施工方案(专家会审)

招远市温沟路景观桥工程现浇箱梁施工方案山东金潮公路工程有限公司2014年7月4日2014年月日,招远市温沟路景观桥工程项目部办公室邀请了有关专家对施工单位山东金潮公路工程有限公司提交的《现浇箱梁施工技术方案》进行了审查,专家组听取了施工单位的汇报,经详细论证,形成了审查意见。

专家评审组名单目录一、工程概况 (8)二、进度计划 (9)三、施工准备 (16)四、主要项目施工方法及工作程序 (19)地基处理 (19)支架工程 (20)箱梁模板 (35)箱梁钢筋 (37)箱梁混凝土 (38)预应力施工 (41)五、工程质量保证措施、质量保证体系 (47)六、应急预案 (69)附1:箱梁施工进度计划表 (8)附2:现浇箱梁满堂支架预压试验流程图 (22)附3:满堂支架下的地基承载力及沉降的复核 (25)附4:碗扣支架计算书 (29)招远市温沟路景观桥现浇箱梁施工技术方案一、工程概况(一)、编制依据1、交通部2004年颁发的《公路工程技术标准》(JTG B01--2003)2、《城市桥梁设计规范》(CJJ11—2011)3、《公路桥涵设计通用规范》(JTG D60—2004)4、《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62—2004)5、《公路桥涵地基与基础设计规范》(JTG D63—2007)6、《公路工程抗震设计规范》(JTJ004—89)7、《公路桥涵施工技术规范》(JTG/T F50--2011)8、《城市桥梁抗震设计规范》(CJJ166—2011)9、《城市桥梁工程施工与质量验收规范》(CJJ2—2008)10、《钢结构设计规范》(GB50017—2003)(二)、工程简介招远市温沟路景观桥工程位于山东省招远市十里铺村东约150米,招远市横掌庄园办公楼西南约100米处,市城东河温家村段。

温沟路呈东西走向,起点接罗峰路,终点接规划路,路线全长约650米,道理规划红线宽34米,双向6车道。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1700
④2 粉质粘土 -39.17 8.6 41.8 0.948 0.66 13.3
l<9
34
850-1700
850
⑤11 含砂粘性土 -39.77 0.6 42.4 0.887 0.76
29
l<9
40
210-850
600
⑤1 粉质粘土 -47.87 8.1 50.5 0.825 0.52 16.7
120
软塑~可塑、厚层状
200
可塑-硬塑
软塑~可塑、粗粒含量约 170
15~30%
150
稍密状、湿、局部具层理结构
160
可塑~硬塑,局部变粘土
可塑~硬塑、粗粒含量约 260
20~30%
240
800~900 可塑-硬塑、局部夹砂 砾
可塑~硬塑、砂砾主要由 220
全风化岩块形成
⑧1
全风化晶屑玻 屑凝灰岩
现浇箱梁支架施工方案专家评审汇报( PPT87页)
20m以上现浇箱梁支架施 工方案
专家评审汇报
中交一航局大榭第二大桥I标
现浇箱梁支架施工方案专家评审汇报( PPT87页)
➢ 一、工程概况 ➢ 二、现浇箱梁支架设计 ➢ 三、支架验算 ➢ 四、支架施工 ➢ 五、支架预压 ➢ 六、支架拆除 ➢ 七、施工进度计划 ➢ 八、安全措施
100
②2 淤泥质粘土 -21.87 11.5 24.5 1.275 1.26
12
l<9
15
24-200
100
③1
粘土
-21.87
0
24.5 1.196 0.98
6.6
l<9
20
210-850
300
④1 粉质粘土 -30.57 8.7 33.2 0.834 0.48 14.9
l<9
50
1500-2300
l<9
60
850-1700
1300
一、工程概况
(2)其他地层位于地面下40m以下,包括: ⑤1、⑤2层粉质粘土。 ⑦1层粉质粘土、 ⑦2层含粘性土砾砂 ⑧1层全风化基岩; ⑧21层、⑧22层强风化基岩 ⑧3层、⑧4层中~微风化基岩。
在支架基础施工中,控制基础桩长在40m以内,因此40m以下地层不做详述。
编号 桥梁名称 起点桥墩 结束桥墩 孔数
1
Pdx46 Pdx50 4
下引桥
2
Pdx50
Pmz0
4
3
Pds15 Pds18 3
上引桥
4
Pds18
Pmz0
3
孔跨(m) 35+35+35+35 32.4+42.8+42.8+38
35+35+35 35+35+34.908
桥跨布置 支架高度 19.5~24 24~29 21.5~25.5 25.5~28.9
粉质粘土
60
⑤11 含砾砂粘性土
40
⑤12
粉土
45
⑤2
粉质粘土
50

含碎石粘性土
70
⑦1
粉质粘土
68
⑦2
含砾砂粘性土
75
40
灰褐色、松散
80
软塑、厚层状
50
流塑、局部有微层理构造
55
流塑、局部夹少量粉土
75
软塑、鳞片状
170
可塑、局部为粘土
180
可塑、粗粒含量约15~30%
130
稍密、很湿、局部具层理结构
支架钢管桩基础主要
原状土
混凝土路面 软土地基
一、工程概况
施工区域40m以内地质参数
高支架施工区域 地质资料
地层
名称
层底标高 层厚
(m)
(m)
累计深 天然空隙 液性指数 标贯击数
度(m) 比e
IL
N
桩长l
极限侧阻力标 极限端阻力标 端阻力取值 准值Qsk(KN) 准值Qpk(KN) (KN)
一、工程概况
1、工程简介 本标段为大榭第二大桥I标,即大榭侧引桥及引道工程。
I标段下引桥: K0+300
I标段上引桥: K1+048
I标段上引桥: K1+057
I标段终点: K2+105
大榭第二大桥I标施工平面图
一、工程概况
2、20m以上现浇箱梁工程量
本标段共有现浇箱梁28联(98跨)。其中支架高度20m以上的现浇箱 梁有4联(14跨),具体包括如下:
合计
4联
14
桥面宽度 12.5 12.5 12.5 12.5
按跨距可分为42.8m、35m、32.4m、38m计四种类型。其中35m跨数量最 多(10跨),42.8m跨承重最大(2跨)。
一、工程概况
3、现浇箱梁结构形式
高支架箱梁断面为标准桥宽断面, 桥宽12.5m,为单箱双室箱形截面。 42.8m、38m跨箱梁高2.3m;32.4m、35m跨箱梁高2.0m。断面图如下所示:
80
260
密实、原岩结构被破坏
Pdx50-51
查地质资料
查规范JGJ94-2008
2.63
①11 杂填土
-1.07 3.7
3.7
\
\
\
l<9
15
\
\
①2 粉质粘土 -1.07
0
3.7 0.921 0.71
\
l<9
18
850-1700
900
②1 淤泥质粘土 -10.37 9.3
13 1.353 1.36
\
9<l<16
15
24-200
一、工程概况
6、地质条件
根据工程勘察报告,本区域地层主要 特征如下:
(1) 地面下40m内深度地层包括:场 地内地层①1、①2层杂填土,厚度变化较 大,松散,均匀性很差,厚度为3-4m;下 部②1、②2淤泥质粘土,流塑状态,高压 缩性,易触变,为典型的软土,工程性能差, 厚度为15-20m。其下分布的④1、④2层粉 质粘土,物理力学性质较好,厚度为9-20m。
箱梁横断面(梁端侧)
箱梁横断面(渐变段) 箱梁横断面(跨中段)
一、工程概况
Pdx51
Pdx52
+31.024 梁端断面1 +28.274
墩 柱
梁中断面2
42.8m跨
箱梁2.3m厚
+32.522 +29.772
墩 柱
Pdx51
承台
+2.10
净空高度 26.624~27.822m
地面标高 2.50
图 Pdx51-52跨箱梁断面
一、工程概况
地质资料统计

地 面 以 下
以 下
40m
0 40m
地质层号
岩土名称
钻孔桩摩阻力 承载力基本容
标准值Kpa
许值Kpa
各岩土层物理特性
①11
杂填土
10
①2
粘土
18
②1
淤泥质粘土
15
②2
淤泥质粘土
15
③1
粘土
20
④1
粉质粘土 50
50
④11 含砾砂粘性土
55
④12
粉土
40
④2
粉质粘土
34
⑤1
Pdx52
+2.40 承台
一、工程概况
4、箱梁施工工艺
现浇箱梁砼施工工艺采用分步浇筑,第一步浇筑至箱梁腹板上承托处。 第二步浇筑至顶。一、二步砼浇筑间隔10-14天。
上断面面积:2.277平米 下断面面积:3.645平米 单边断面面积:0.57平米
一、工程概况
5、高支架箱梁位置
四联高支架箱梁主要位于 西湖路与广东长大院内,该区 域地质情况主要为软土路基, 地形均相对平坦,地面高程一 般为2.4-2.7m.
相关文档
最新文档
