郴州金科城井点降水计算书

合集下载

轻型井点降水施工方案

轻型井点降水施工方案

轻型井点降水施工方案一、工程概况1、楼工程,南处,靠黄河路,东临东山路,其建筑面积为。

2、本工程场地平坦,地下水位为自然地坪以下0.5m,上部为50cm厚回填土,自然地坪平均标高为4.01m;±3、1#、18#、19#地下室底板垫层底标高为-3.800m,承台垫层底标高为-4.200m;3#地下室底板垫层底标高为-3.850m,框架柱下大放脚垫层底标高为-4.150m;配套公建地下室底板垫层底标高为-4.350m,承台垫层最低标高为-4.650m,集水井基坑垫层底标高-5.350m。

4、地质勘察土质情况上部500为杂、素填土,下部为粉质粘土。

5、本工程建筑平面呈矩形。

地下为一层,地上局部六层。

二、方案编制依据1、企业标准的作业指导书。

2、甲方提供的设计图纸。

3、甲方提供的地质勘察报告。

4、国家及上海有关规范及标准。

5、建筑施工安全检查标准。

6、施工现场临时用电安全技术规程。

三、方案设计(1)根据规范要求、井点的适用范围及地质勘察报告,本工程降水深度为3~6m,土体渗透系数为0.1~80m/d,且土质为粉质粘土的应选用轻型井点降水。

(2)根据地质勘察报告,本工程开挖范围内的土层:表层为杂、素填土层,此层土含水量小透水性差;1#、18#、19#遇暗浜区域含水量较大,土体稳定性极差;第3层为淤泥质粉质粘土,此层含水量大透水性强,土体稳定性较差,在“自由水渗流”、“水头差”、“动水压力”等力的作用下很容易发生“管涌”、“流沙”、坑壁坍塌、位移等极不利于基坑稳定的情况。

为保证降水质量和施工的正常进行,基坑必须预降水并控制地下水位。

因本基坑粉沙层埋藏浅、厚度大,为较好的控制自由水和地下水位,使土体固结增强,本方案井点管延长米数按不大于55米计算,加强真空力度,以加大降水效果。

(3)本工程1#、3#、18#、19#根据计算得出降水深度为3.950m;22#配套公建按C-C剖面最长宽度计算得出降水深度为5.131m;实际长度根据井点钢管长度决定,均采用6m长钢管。

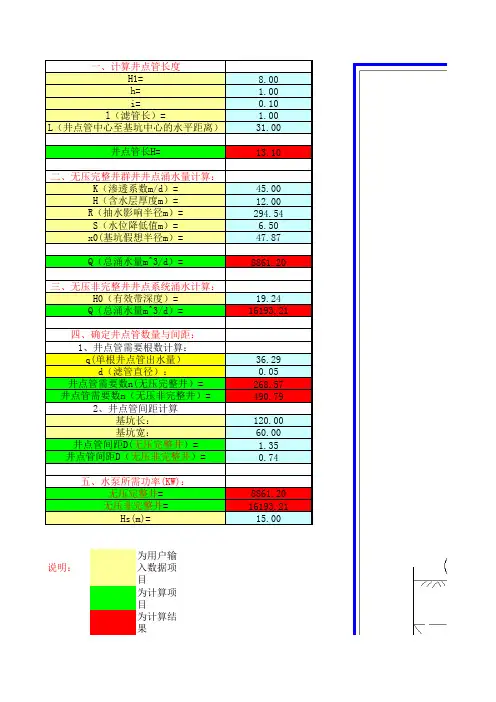

井点降水计算方案

井点降水计算方案

8.001.000.101.00
31.00
13.10
45.0012.00294.546.5047.878861.20
19.2416193.21
36.290.05268.57490.79
120.0060.001.350.74
8861.2016193.21
15.00
说明:为用户输入数据项目
为计算项目
为计算结果
为用户输入数据
本表格根据《建筑施工手册》相关规定计算,仅供参考.
d(滤管直径):井点管需要数n(无压完整井)=井点管需要数n(无压非完整井)=2、井点管间距计算
井点管间距D(无压完整井)=井点管间距D(无压非完整井)=H(含水层厚度m)=R(抽水影响半径m)=S(水位降低值m)=x0(基坑假想半径m)=四、确定井点管数量与间距:
q(单根井点管出水量)l(滤管长)=L(井点管中心至基坑中心的水平距离)=井点管长H=K(渗透系数m/d)=Q(总涌水量m^3/d)=Q(总涌水量m^3/d)=二、无压完整井群井井点涌水量计算:
三、无压非完整井井点系统涌水计算:
H0(有效带深度)=无压完整井=无压非完整井=Hs(m)=基坑长:基坑宽:五、水泵所需功率(KW):
1、井点管需要根数计算:
一、计算井点管长度
H1=h=i=。

轻型井点降水计算

轻型井点降水计算

举个例子:井点降水计算目前该工程根底处于春季施工,属于多雨季节,地下水位较高,根据"地质报告"提供,场地地下水位埋深在自然地面-1.5m以下,根底最大开挖深度3.55m。

根据"地质勘察报告"提供的地质情况及根底设计施工的要求,为确保施工质量及工程顺利进展,采用一级井点降水配合根底施工。

按照"建筑基坑边坡支护技术规程"和"施工规*"的要求对建筑物基坑涌水量计算。

1、涌水量的计算按"建筑基坑边坡支护技术规程"附录F2-1、F07。

A、39#楼基坑一级井点涌水量的计算:H2-hm2涌水量Q=1.366Klg〔1+R/r0〕+lg〔1+0.2 hm/ r0〕〔hm-l〕/la、根据"地质报告"提供的○3层渗透系数K=5.2×10-4cm/s。

按"市政岩土规*"取粉砂渗透系数:K=1.0m/db、抽水影响深度H0的计算:S‘=SA+L S‘为井点支管埋深地下水位至井点支管滤口上口的长度。

SA支管长度5.0m,L滤管长度1m,井点支付全长6m。

S‘=5.0m-0.2m+1m=5.8mS‘/ S‘+L=4.8/4.8+1=0.83根据计算,查"建筑施工手册"第二版上P879,H0值表查表得系数1.85H0=1.85〔S‘+L〕=1.85×〔4.8+1〕=10.73mc、含水层厚度的计算H:根据场地土层,场地无隔水底板含水层厚度取抽水影响深度2.5倍。

H=2.5×10.73m=27.0mhm=H+h/2 见"建筑基坑支护技术规程"附录h= H0- S‘ =10.73m-4.8m=5.93m hm=〔27.0+5.93〕/2=16.5md、一级井点降水影响半径:R=2S√HK 一级井点基坑中心要求深度SS=2.55mR=2×2.55× 27.0×1.0=26.5me、基坑等效半径r0=0.29〔a+b〕=0.29〔44.40+17.60〕=17.98m27.02-16.52涌水量Q=1.366Klg〔1+26.5/17.98〕+lg〔1+0.2 ×16.5/ 17.98〕〔16.5-1〕/l=408m3/df、确定井点管数井点管数n=1.1×Q/q Q=408m3/d单根井管q=65∏dl3√K =8.6m3 Q取单根井管经历值q=5m3/dn=90根设计计算值g、间距的计算:D=L/nh、基坑长度的计算:(44.4+17.6)×2=124D=124/90= 1.38m 符合施工技术的一般规定0.8m~1.6m,见"建筑施工技术"P25,按施工技术取间距1.2m 设一根支管。

井点降水试验方案

井点降水试验方案

井点降水试验施工方案1.概述根据招标文件要求,本标段XXX工程基坑开挖过程中存在渗透破坏,基坑开挖前需采取井点降水施措施,以保证施工的顺利进行。

减压井降水效果的成败、直接关系到整个工程的进度、质量,因此,减压井工程施工前,应进行降水试验,查明基坑开挖部位的地层特性、地下承压水压力及来水量,并根据试验成果确定减压井井口高程、深度、井距、数量等,为减压井施工提供可靠参数,保证减压井运行降水后,基坑施工在较干燥的环境下施工,避免造成基坑翻砂鼓水,边坡失稳等不良工程危害。

2.水文气象及地质条件2.1水文气象引XXX工程所处长江中下游地区,属亚热带季风气候,四季分明,具有霜期短,日照长,雨量充沛等特点。

区多年平均降水量1079.7mm,多年平均蒸发量1285.8mm,多年平均气温16.2℃。

进水口河段洪水来自于长江上游,具有高水位出现频繁且持续时间长,洪峰流量大等特点。

每年7~10月为主汛期,11月~次年4月为工程区的枯水期。

根据沙市站实测资料统计,自1933年设站以来,最高历史水位为45.22m,最大历史流量为55200m3/s。

2.2工程地质条件引XXXX平坦低洼平原区,工程区自第四纪以来,受新构造运动的影响,以垂直下降接受河湖相沉积为主。

区出露地层以第四系松散堆积物为主,具二元结构特征,第三系地层一般多深埋于第四系松散堆积物之下。

工程区地下水分为孔隙潜水、孔隙承压水及基岩裂隙水。

区地下水的水化学类型为重碳酸钙钠型及重碳酸钙镁型水,矿化度小于1克/升,属于低矿化淡水。

XXXX要有上部粘性土层、粉细砂、砂卵石层以及下伏下第三系泥质粉砂岩。

天然地基地基承载力标准值:壤土层地质为120kPa,粉细砂层地质为180kPa,砂卵石层地质为480kPa。

因砂层中富含承压水,直接开挖会出现基坑涌水、涌砂及渗透变形等问题,开挖时应采取基坑降水措施。

3.深井降水试验深井降水试验选在开挖深度最大的闸室段进行,深井降水试验步骤:先对闸室地层进行地质复勘,根据地质复勘了解地质分层情况及稳定地下水位;布置试验井进行抽水试验(实验包括单井抽降水试验和群井抽降水试验),计算确定含水层渗透性;通过计算初步布设深井并打孔进行验证。

降水井设计计算书

降水井设计计算书

本工程A 区:1 降水范围:为了不影响土方开挖和基础施工,降水井布置在基坑开挖线上外1m 处。

2 降水深度:要求将地下水降至建筑物标高-8.0m ;。

3 地下水静止水位:ho=-2.0米。

4 渗透系数:K =30.0m /d ;5 基坑为长方形箱体,取83.1米长度计算和33.3米宽度计算则假象半径:ro= 0.29(a+b )=0.29⨯(83.1+33.3)=33.8米;6 基坑降水降深:S=1m 。

7 单井涌水量q=120πrlk 1/3=120⨯3.14⨯0.15⨯2⨯3.1=350立米/d.采用600直径的降水井,井管内径0.15m ,壁厚5cm ;滤管长度2m 。

8基坑涌水量:9 井的数量为:1.1⨯5077.4/350=16个建筑物总长度:83.1+83.1+33.3+33.3=232.8米。

则井点布置采用基坑西侧每10米均匀设置,其余三侧每15米均匀设置,自基坑坡顶线外1米设置。

()dm arsh arsh l l /4.50777.1786.286)018.022.041.1/(247.0/986.286]22.0lg 1lg 72[730366.1]22.0lg lg S KS[366.1Q 35020.4433.820.6633.8502b0.44l r 0.66l r b 200=⨯=⨯--+⨯=-++⨯⨯⨯=-++=⨯⨯⨯K——渗透系数=30m/dH——含水层厚度=13mS降——基坑降水降深=1.0m10.井管的埋设深度:H=Hw1+Hw2+Hw3+Hw4+Hw5+Hw6=8+1+0.1 15+2+2+0.5=15.米取H=15米式中H:井管的埋设深度Hw1——基坑深度(m);Hw2——降水水位距离基坑底要求的深度(m);Hw3——ir0;i为水力坡度,在降水井分布范围内宜为1/10~1/15;r0为降水井分布范围的等效半径或降水井排间距的1/2(m);Hw4——降水期间的地下水位变幅(m);Hw5——降水井过滤器工作长度(m);Hw6——沉砂管长度(m)。

电梯井坑及集水坑降水计算

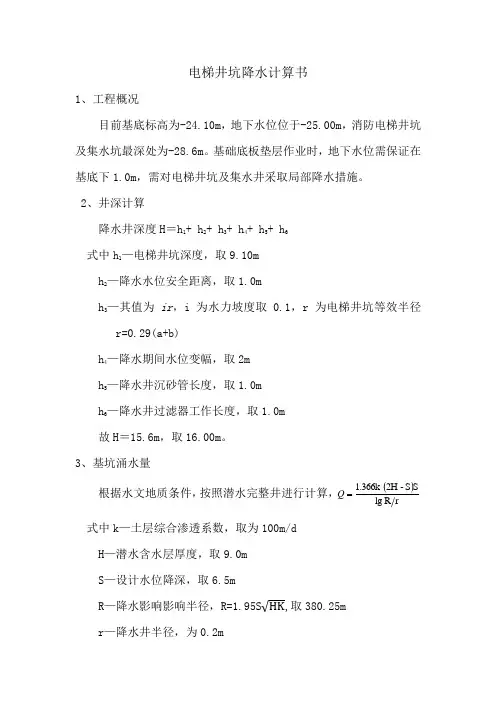

电梯井坑及集水坑降水计算

电梯井坑降水计算书1、工程概况目前基底标高为-24.10m,地下水位位于-25.00m,消防电梯井坑及集水坑最深处为-28.6m。

基础底板垫层作业时,地下水位需保证在基底下1.0m,需对电梯井坑及集水井采取局部降水措施。

2、井深计算降水井深度H=h1+ h2+ h3+ h4+ h5+ h6式中h1—电梯井坑深度,取9.10mh2—降水水位安全距离,取1.0mh3—其值为ir,i为水力坡度取0.1,r为电梯井坑等效半径r=0.29(a+b)h4—降水期间水位变幅,取2mh5—降水井沉砂管长度,取1.0mh6—降水井过滤器工作长度,取1.0m故H=15.6m,取16.00m。

3、基坑涌水量根据水文地质条件,按照潜水完整井进行计算,()rRlgSS-2H1.366k=Q 式中k—土层综合渗透系数,取为100m/dH—潜水含水层厚度,取9.0mS—设计水位降深,取6.5mR—降水影响影响半径,R=1.95S,取380.25m r—降水井半径,为0.2m经计算Q为3114m3/ d,4、单井涌水量计算单井涌水量:d—滤水管直径,取0.4ml—滤水管长度,取1.0mk—土层综合渗透系数,取为100m/d经计算q为816.4 m3/ d,5、降水井数量计算降水井数量n=Q/q=3114/816.4=3.8,故n取4需在电梯井坑周边设置四口13m深的降水井,降水井的构造为钢筋笼外敷竹篦子。

因此,配备四台抽水量为80 m3/ h的水泵,连续工作24小时,可满足本工程电梯井坑降水需求。

降水井在基础底板施工时封闭。

最新井点降水计算实例

轻型井点降水施工方案1、工程简介着中重说明基础工程中的地质概况、地下水概况以及与降水有关的情况,即为什么要降水?2、降水方式方法及采取的措施现场井点布置,采用的设备型号,技术参数等。

3、降水工作中应注意的事项在降水施工过程中,技术、质量、安全、环保应注意的事项4、计算书(附后)本节主要讨论轻型井点降水有关计算轻型井点降水计算一、总涌水量计算1.基坑总涌水量Q(m3/d),即环形井点系统用水量,常按无压完整井井群,用下式计算公式:(2H―s)sQ=1.366KlgR―lgx02.单井井点涌水量q(m3/d)常按无压完整井,按下计算公式:(2H―s)sq=1.366KlgR―lgr式中:K—土的渗透系数(m/d);H—含水层厚度(m);s—水的降低值(m);R—抽水影响半径(m),由现场抽水试验确定,也可用下式计算:R=1.95 s√H? Kr—井点的半径(m);x0—基坑的假想半径(m,当矩形基坑长宽比小于5时,可化成假想半径x0的圆形井,按下式计算:x0=√F/πF—基坑井点管所包围的平面面积(m2);π—圆周率,取3.1416;二、井点管需要根数井点管需要根数n可按下式计算:Qn=mq式中 q=65π?d?l 3√K式中:n—井点管根数;m—考虑堵塞等因素的井点备用系数,一般取m=1.1;q—单根井点管的出水量(m3/d);d—滤管直径(m);l—滤管长度(m);三、井点管平均间距井点管平均间距D(m),可按下式计算:2(L+B)D=n-1求出的D应大于15d,并应符合总管接头的间距(一般为80、120、160mm)要求。

式中:L—矩形井点系统的长度(m);B—矩形井点系统的宽度(m);四、例题某工程基坑平面尺寸见图,基坑宽10m,长19m,深4.1m,挖土边坡1:0.5。

地下水位-0.6m。

根据地质勘察资料,该处地面下0.7m,为杂填土,此层下面有6.6m的细砂层,土的渗透系数K=5m/d,再往下为不透水的粘土层。

井点降水计算计算书范例

井点降水计算书计算依据:1、《建筑基坑支护技术规程》JGJ 120-20122、《建筑与市政降水工程技术规范》JGJ/T111-983、《建筑施工计算手册》江正荣编著4、《基坑降水手册》姚天强编著一、水文地质资料二、计算依据及参考资料该计算书计算主要依据为国家行业标准《建筑基坑支护技术规范》(JGJ120-2012),同时参阅了《建筑施工手册》(第四版)和姚天强等编写的《基坑降水手册》。

三、计算过程示意图1、基坑等效半径不规则块状基坑:r o=(F/π)0.5=(2000/π)0.5=25.231m2、平均渗透系数k=∑(k i×h i)/∑h i=(1×0.8+0.1×3+3×6+12×8.857)/(0.8+3+6+18.657)=6.72m3/d3、井点系统的影响半径R0S d= H1+s-d w=5+0.5-0.2=5.3mS w= H1+s-d w +r o×i =5+0.5-0.2+25.231×0.15=9.085m潜水含水层:R=2S w(kH)0.5=2×9.085×(6.72×18.657)0.5=118.689mR0=R+r o=118.689+25.231=143.92m4、井点管的长度H d≥H1+s+r o×i+h+l=5+0.5+25.231×0.15+0.2+1=10.485m5、基坑涌水量计算基坑远离边界:Q=πk(2H-S d)S d/ln(R0/r o)=3.14×6.72×(2×18.657-5.3)×5.3/ln(143.92/25.231)=2057.265m3 /d6、单井出水量q0=120π×r s×l×k1/3=120×π×0.025×1×6.721/3=17.785m3/d7、井点管数量n=1.1Q/q0=1.1×2057.265/17.785=1288、集水管总长不规则块状基坑:La=C=600m9、井点的间距L d=L a/(n-1)=600/(128-1)=4.724m10、校核水位降低数值q=πk(2H-S w) S w /(ln(R/r w)+Σ(ln(R/(2r0sin(jπ/n)))))=3.14×6.72×(2×18.657-9.085)×9.085/(ln(118.689/0.04)+Σ(ln(118.689/(2×r0×sin(jπ/n)))))=27.099m3/dS i=H-(H2-q/(πk)×Σln(R/(2r0sin((2j-1)π/2n))))0.5=18.657-(18.6572-27.099/(3.14×6.72)×Σl n(118.689/(2×r0×sin((2×j-1)×π/(2×n)))))0.5=8.933m≥S d=5.3m满足要求!。

井点降水计算书

井点降水计算书计算依据:1、《建筑基坑支护技术规程》JGJ 120-20122、《建筑与市政降水工程技术规范》JGJ/T111-983、《建筑施工计算手册》江正荣编著4、《基坑降水手册》姚天强编著一、水文地质资料土层编号土层名称厚度hi(m) 渗透系数ki(m/d)1 素填土0.5~2.5 0.3462 粉土0.5~2.6 0.3463 粉土 4.1~13.0 0.7344 粉质粘土0.3~7.5 0.7345 黏土、粉质粘土12.3~14.7 0.734二、计算依据及参考资料该计算书计算主要依据为国家行业标准《建筑基坑支护技术规范》(JGJ 120-99) ,同时参阅了《建筑施工手册》(第四版)和姚天强等编写的《基坑降水手册》。

三、计算过程降水井类型均质含水层潜水完边界条件基坑远离边界整井井点管露出地面高度h(m) 0.2 降水曲线坡度i 0.15过滤器工作长度l(m) 1 过滤器半径r s(m) 0.025 单井出水量q(m 3/d) 8.247 降水影响半径R(m) 50.001 基坑形状矩形基坑基坑长度A(m) 188基坑宽度B(m) 66 基坑开挖深度(含承台、地梁)H1(m) 6基坑底面至降低后的地下水位距离0.5 水位埋深d w (m) 1.9s w(m)含水层厚度H(m) 33.1 平均渗透系数k(m/d) 0.67 计算简图如下:示意图1、基坑等效半径矩形基坑:r o=0.29 ×(A+B)=0.29 ×(188+66)=73.66m2、平均渗透系数k= ∑(k i×h i )/∑h i=[2×0.346 ×2+(8.5+3.8+13.4) ×0.734]/(2+2+8.5+3.8+13.4)=0.67m 3 /d3、井点系统的影响半径R0S= H 1+s w-d w =6+0.5-1.9=4.6m潜水含水层:R=2S(kH) 0.5=2×4.6 ×(0.67 ×33.1) 0.5=50.001mR0=R+r o=50.001+73.66=123.661m4、井点管的长度H d≥H1+s w+r o×i+h+l=6+0.5+73.66 ×0.15+0.2+1=18.749m5、基坑涌水量计算基坑远离边界:Q=1.366k(2H-S)S/lg(R 0/r o)=1.366 ×0.67 ×(2×33.1-4.6) ×4.6/lg(123.661/73.66)=1420.23 1m 3 /d6、单井出水量q=120 π×r s×l×k1/3 =120 ×π0×.025 ×1×0.67 1/3 =8.247m 3/d7、井点管数量n=1.1Q/q=1.1 ×1420.231/8.247=189.48、集水管总长矩形基坑:La=2 ×(A+B)=2 ×(188+66)=508m9、井点的间距Ld=La/(n-1)=508/(189.4-1)=2.69m10、校核水位降低数值S j=H-(H 2-Q/(1.366k)lg(R 0 /r o))0.5=33.1-(33.1 2-1420.231/(1.366 ×0.67)lg(123.661/73.66) )0.5=4.6m ≥S=4.6m经验算,其水位降低数值不小于井点系统的影响半径,满足要求!Welcome To Download !!!欢迎您的下载,资料仅供参考!。

井点降水方案(PKPM)

松江国际生态商务区15-1号商办、餐饮旅馆业用房工程轻型井点降水施工方案工程名称:施工单位:编制人: 编制时间:审核人: 审核时间:目录目录 (2)第一节、工程概况 (3)第二节、编制依据 (5)第三节、施工计划 (5)第四节、施工工艺技术 (7)第五节、施工安全保证措施 (10)第六节、劳动力计划 (16)第七节、计算书及相关图纸 (16)第一节、工程概况一、工程概况【工程概况应针对该危险性较大的分部分项工程的特点及要求进行编写】工程名称:松江国际生态商务区15-1号商办、餐饮旅馆业用房工程地址:上海市松江区,银泽路南侧,茸华环路西侧,中黄路北侧,茸梅环路东侧结构类型:框架及框架-核心筒结构计划工期:1200天施工面积:174504.29m2总高度:99.75m层数:23、24、27标准层高:3.35m,3.60m二、施工平面布置此图仅作施工现场设施布置示意,用户应根据实际工程自行编制三、施工要求1、根据施工现场平面布置图、施工组织设计、水文地质报告,做好管井及观测井的平面定位、降水深度等设计工作;2、根据施工进度计划安排,做好渣土外运申报和天气预报资料收集工作,保障土方开挖的顺利进行;3、排水所使用的电气元件,设备须符合《施工现场临时用电安全技术规范》JGJ46-2005的相关要求,经验收合格后方可投入排水施工;4、落实专人负责设备的管理工作,保证基坑内降水深度符合设计要求,视水量多少连续或间断抽水,直至基础施工完毕、回填土为止;5、土方开挖及基础结构施工阶段,组织人员对基坑的变形进行检测,若遇紧急状况,立即启动应急预案。

四、技术保证条件1、安全网络2、井点降水需严格执行该《专项施工方案》。

第二节、编制依据《建筑基坑支护技术规范》JGJ120-99;《建筑施工手册》(第四版);《基坑降水手册》姚天强编著;本工程总施工组织设计和水文地质报告。

第三节、施工计划一、施工进度计划此图仅作网络计划示意,用户应根据实际工程自行编制二、材料与设备计划(一)材料要求1、井点管用直径38-55mm钢管,带管箍,下端为长1.2-2m的同直径钻有φ10-18mm梅花形孔(6排)的滤管,外缠8号铁丝、间距20mm,管壁外包二层滤网,内层为细滤网,采用网眼30-50孔/cm2的黄铜丝网或尼龙丝网,外层为粗滤网,用网眼3-10孔/ cm2铁丝网或尼龙丝网或棕树皮,滤网外再缠20号铁丝、间距40mm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

16#、17#栋管井降水一、工程概况本工程场地位于郴州大道北侧与学院路东侧交界处,现已场地基坑开挖至-6.2米(168.3米,以现场实测为准)(±0.000绝对标高174.5米),从建筑物基坑的周边环境看,东、北侧为学院路和郴县大道绿化区、南侧为二期的待建场地,本工程质量目标市优质工程,安全生产文明施工目标为市标准化工地。

二、专项施工方案编制依据1、工程勘察院提供的岩土工程勘测报告(详勘13MJ-026KC/I);2、《建筑地基基础设计规范》GB50007-2011;3、《建筑基坑工程技术规程》JGJ120-2012;4、《建筑桩基技术规范》JGJ94-2008;5、《建筑地基处理技术规范》JGJ79-2002;6、《混凝土结构设计规范》GB 50010-20107、《建筑机械使用安全技术规程》JGJ33-20108、国家及湖南省颁布的其他施工规范、质量标准和文明施工规定。

9、建筑设计院完成的结构施工图10、国家现场相关设计与施工标准及规范11、建筑施工手册》(第四版)和姚天强等编写的《基坑降水手册》三、水文地质资料概况该工程场地内根据钻探揭露地层主要为人工填土、第四系坡积层及残积土层,下伏泥盆系灰岩。

基础土方开挖穿过的人工填土层及第四系坡积土Q4al(2、3、4、5、6、7)和 Q3al。

1、人工填土:褐黄色,主要由黏性土堆积而成,含有少量的卵石,湿松状态。

0.5~1.8米,层顶高程168.15~174.1米。

2、坡积Q4al粉质粘土○4褐黄色,含少量植物根茎,稍湿~湿,多呈可塑~硬塑状态,其干强度及韧性中等,捻面较光滑,摇振无反应。

层厚0.7~5米层顶高层166.88~168.71m。

3、Q3al含卵石粉质黏土,褐黄色,含10~20%的卵石,卵石粒径一般在2~8cm,湿,可塑状态。

层厚0.7~13.8米,层顶高层154.46~173.22m。

3、地下水位情况:1)、16#栋地下水位高程 167.34~164.51米;2)、17#栋地水位高程165.91~163.82米。

3)、18#栋地下水位高程168.38~167.19。

4)、19#栋地下水位高程170.52~169.72米。

整个场地稳定水位西高东低态势。

根据地质资料分析16#、17#栋的基坑高程多处在地下水位下(-8.2米,166.3米;-9.9,164.6米)水,故16#栋、17#栋土方开挖前要采用井点降水。

渗透系数51.8米/昼夜。

四、施工总体部署本工程为郴州金科城一期(16#、17#、18#、19#栋及地下室)项目工程,17#、18#、19#、16#栋位于郴县大道南面与学院路东侧,深基坑土方开挖工程主要由三个部分组成:先挖上层土(外单位已施工至168.3米,现场测量为准)。

桩施工完毕后土方开挖(承台顶标高在-8.2米),土方开挖至-8.5米后,再进行承台及地梁土方开挖。

1、16#、19#栋及地下室首先进行场地初整,然后测量放控制线,根据控制线把每个承台和地梁位置放出,撒上白灰线,再进行开挖。

在四周采用明沟排水,地下室中间开设纵横沟(后浇带位置)防止基坑积水,局部基坑底标高在地下水位以下(承台顶-7.7米),将在单个基坑外留设集水坑1000*1000*低于承台底1000,铺设200厚砂砾,积水坑墙厚240,实心砖Mu10,水泥砂浆M10砌筑。

2、17#、18#栋二层土方大开挖(暂估-8.5米),根据地质报告17#栋地下水位在承台基坑底以上,需要作降水处理,本案采用井管井点降水,在基坑开挖前15天布设井管井点降水,降低地下水位。

17#、18#栋号塔楼位置土方按1:0.75放坡,基坑壁护坡采用¢6双向钢筋网片、喷浆(1:2.5水泥砂浆,厚度60)、打土钉(¢16@1000*长1500钢筋)与挖土施工相互穿插进行。

开挖至-8.5米后,再进行测量放线,把每个承台位置用白灰画线,再根据灰线开挖承台和地梁,边挖边进行承台位置修整、标高控制。

基坑围护是土方开挖的前提,只有在良好的降水条件和稳定的基坑围护下,土方开挖才能顺利进行,共同完成整个土方工程。

对基坑围护方案中的监测点完成施工,并进行不少于二次原始数据测量,同时在监测点周边做监测点进行适当地保护。

本工程的基坑监测由专职安全员进行监测。

五、施工方法:5.1.0、各分项工程施工方案总体施工工艺(41#~44#楼流水作业):基坑支护、降水井施工→基坑降水→放线→土方开挖(分层开挖、土钉墙支护)→地基验槽→100厚C15砼垫层→桩基小应变→桩芯钢筋、混凝土浇筑→20厚1:3水泥砂浆找平层→2㎜厚JS涂膜防水层→20厚1:2.5水泥砂浆保护层→40厚C20细石混凝土保护层→弹线→筏板、电梯井、集水坑钢筋、模板→筏板、电梯井、集水坑砼浇筑→弹线→墙板、顶板、梁钢筋、模板→墙板、顶板、梁砼浇筑→墙板模板拆除→螺杆清理、防水砂浆封堵、阴阳角粉圆角→外墙卷材防水施工→EPS保护层板黏贴→土方回填→一层弹线→上部结构施工。

5.1.1、基坑井管井点降水本项目工程需要降水的17#栋及16#栋局部(根据地勘提供岩土工程详细勘察报告17#栋地下水位稳定在163.82~165.91米;16#栋地下水位稳定在164.51~167.71米)的建筑平面凸凹形,按近似矩形考虑。

占地面积比较大,给施工带来一定的难度,该地下室设置中间分水沟(后浇带),这样有利于组织施工流水。

因此,我项目部依据基坑实际开挖深度和周围环境,根据业主提供的地质资料:拟建场地地势低洼,场地内有水沟水塘等地表水体发育,场地地下水在勘察深度以内主要为浅层潜水,水分布于Q4al粉质粘土○4、○5、○6、○7、及Q3al粉质黏土中,根据抽水试验综合成果表7,抽水前静止水位在164.51~165.96米(绝对高程),该工程无地下设施,勘察时测得初见水位埋深0.3~2.8米不等,量测的潜水稳定水位标高在地面下为163.82~172.02m。

因基础位于地下水位以下,施工时应采取地基土不受挠动的措施,基坑开挖须在周边降水后坑内分层开挖,降水可以直接接入市政排水管网。

5.1.2. 管井降水参数表5.1.3、基坑总涌水量计算:根据基坑边界条件选用以下公式计算:基坑降水示意图Q为基坑涌水量;k为渗透系数(m/d);H为含水层厚度(m);h为设计降水面到潜水层底面的距离(m);R为降水井影响半径(m);r0为基坑等效半径(m);l为过滤器进水长度(m);通过以上计算可得基坑总涌水量为291.44m3。

5.1.4、降水井数量确定:单井出水量计算:降水井数量计算:q为单井允许最大进水量(m3/d);r s为过滤器半径(m);l为过滤器进水部分长度(m);k为含水层渗透系数(m/d)。

通过计算得井点管数量为3个。

5.1.5、过滤器长度计算群井抽水时,各井点单井过滤器进水长度按下式验算:l为过滤器进水长度;r0为基坑等效半径;r w为管井半径;H为潜水含水层厚度;R0为基坑等效半径与降水井影响半径之和;R为降水井影响半径;通过以上计算,取过滤器长度为3.297m。

5.1.6、基坑中心水位降深计算:S为基坑水位降深(m);Q为基坑涌水量;k为渗透系数(m/d);R0为井点系统影响半径(m);r0为基坑等效半径(m);l为含水层厚度(m);根据计算得S1=2.129m >= S=1.53m,故该井点布置方案满足施工降水要求!5.1.7、施工工艺流程:井点测量定位→钻孔定位→钻孔→清孔→吊放钢筋笼/钢管井管→回填砂砾过滤层→封口→洗井→安装水泵及控制电路→试抽水→降水井正常工作→降水完毕拔井管→封井5.1.8、质量要求:1、原则上降水管井布置在基坑边线1.0m以外;基坑范围较大时,可在基坑内临设降水管井和观测孔;2、钻探施工达到设计深度,宜多钻0.3~0.5m,用大泵量冲洗泥浆,减少沉淀,并应立即下管,注入清水,稀释泥浆比重接近1.05后,投入滤料,不少于计算量的95%,严禁井管强行插入坍塌孔底,滤料填至含水层顶板以上3~5m,改用粘土回填封孔不少于2m;3、由于降水管井分布集中,连续钻进,应及时进行洗井,不应搁置时间过长,或完成钻探后集中洗井。

4、全部降水运行时,抽排水的含砂量应符合下列规定:1)粗砂含量应小于1/50000;2)中砂含量应小于1/20000;3)细砂含量应小于1/10000;5.1.9、质量保证措施:1、当场地具备拔管回收条件时,可用钢管或铸铁及过滤器,不具备回收条件可用混凝土管或其它井管和过滤器;2、下放井管时管与管对接同心,并在管对接处周围采用竹片缠绕铁丝绑牢,确保井管整体垂直度。

透水管外包一层纱网缠绕,网孔不大于2.5×2.5;3、成井后及时试抽水洗井,直到出水变清。

在试抽水过程中,要密切注意水中含有物的变化,如出现出水长时间浑浊并含有大量粉粒成分时,应调细滤料粒.5.1.10、安全保证措施:1、降水施工过程中改变降水设计方案,应具有设计人员与施工人员的洽商处理意见书,必要时尚应具有审批手续;2、抽水设备应进行定期保养,降水期间不得随意停抽;当发生停电时,应及时更新电源,保持正常降水;3、发现基坑(槽)出水,涌砂,应立即查明原因,组织处理;4、降水过程中,特别是基坑开挖时,应随时观察基坑边坡的稳定性,防止边坡产生流砂、流土,潜蚀、塌方等现象;5.1.11、注意事项: 1、管井使用时,应经试抽水,检查出水是否正常,有无淤塞等现象;2、抽水过程中经常对抽水设备的电动机、传动机械,电流,电压等进行检查,并对井内水位下降和流量进行观测和记录。

5.1.12文明施工:1、在建筑物、构筑物、地下管线受降水影响范围的不同部位应设置固定变形观测点,观测点不宜少于4个,另在降水影响范围以外设置固定基准点;降水之前测量不少于2次,降水开始至达到设计降水深度期间,每天观测1次,达到降水深度后每2-5d观测一次,直至变形影响稳定或降水结束为止。

2、降水施工期间洗井抽出的淡水,在现场基本澄清后排放,并应防止淤塞市政管网或污染地表水体;3、降水施工排出的土和泥浆,不得任意排放,防止污染城市环境或影响土地功能;4、注意保护井口,防止杂物调入井内,经常检查排水沟、管,防止渗漏,冬季降水,须采取防冻措施。

5.1.13、应急措施:1、基坑侧壁少量渗水时,可浅插小孔径滤水管排水;2、基坑侧壁渗水较大时,可采用导水管、插铁板、码草袋。

砖砌沟等方法导水至基坑明排井并排出;3、连续桩护坡桩间渗漏水,可采用喷射混凝土,桩间加孔灌注混凝土、粘土封堵;4、局部地段集中渗漏严重,可采用基坑外加降水井、井排;5、基坑底部或拱顶、侧壁见水时,可采用速凝混凝土灌、喷护;6、地表水底铺设粘土,塑膜等增加渗透路径;7、当工程降水可能影响基坑稳定和地面沉降时,可采取人工回灌地下水;8、基坑底部隆起时,可采取重压法,降水法。
