双排脚手架计算
双排脚手架面积计算方法

双排脚手架面积计算方法我折腾了好久双排脚手架面积计算方法,总算找到点门道。
一开始我也是瞎摸索,根本不知道从哪下手。
我就想着,这脚手架不就是横竖搭起来的嘛,那面积是不是就简单的长乘宽呢?我就这么去算,结果算出来的数字和实际情况差得老远了。
后来我才知道,双排脚手架有好多部分得单独考虑。
就说这个双排,两个架子中间是有一定间隔的,这个间隔的部分可不能忽略不计。
我当时就错在把整个看起来的大长方形直接按长乘宽算了。
那正确的应该怎么算呢?我试过这么一个方法。
先把一排架子的长度量出来,这个很好理解吧,就像量一条长长的绳子,从这头到那头,一定要量准确,哪怕差一点点,最后的面积误差都会很大。
量完长度之后呢,再量架子的高度,这高度就像我们家里墙的高度一样。
然后就是考虑双排之间的间距了,这个间距别看就那么点距离,在计算面积的时候可重要了。
我这么给你说吧,它就像你给两个紧挨着的盒子中间留的空隙,虽然看着不大,但是占了实实在在的空间。
把这个间距量好之后呢,计算面积的公式就是(一排架子的长度+双排之间间距)×架子的高度。
不过这里面还有个要注意的地方。
有时候脚手架不是完全规则的长方形形状。
比如说在墙角的地方会有斜边,或者在一些复杂建筑结构旁边会有缺角什么的。
这时候我就有点犯难了,我想那就分割开来算呗。
把不规则的形状分成几个规矩的长方形或者三角形。
比如说像斜边的部分我就当成三角形来算,然后再和长方形部分的面积加起来。
但我不敢保证这个方法是最科学的,反正我这么算下来比之前算错的时候靠谱多了。
我还发现脚手架有时候会有一些突出或者凹进去的小部分,比如搭建的时候有个小平台或者是梯子的地方。
这些小地方看起来不起眼,但是要是计算精确面积的话也得考虑进去。
我之前就是忽略了这些小地方,结果算出来的和实际用量对不上。
对于这些小地方,我就大概估算一下它们占的面积,能等效成多大的长方形或者其他规则图形,然后再加入到总面积里面。
所以啊,这双排脚手架面积计算真不是个简单事儿,得特别细心,方方面面都要考虑到才行。
双排脚手架计算

双排脚手架计算概述双排脚手架是一种常用的建筑脚手架系统,通常用于搭建建筑物的外墙和屋顶的临时支撑结构。
在搭建双排脚手架时,需要进行一系列的计算,以确保其稳定性和安全性。
本文将介绍双排脚手架的计算方法,包括确定支撑点的位置、计算梁和杆件的受力情况以及确定所需材料的数量等。
支撑点位置的确定首先,确定支撑点的位置是双排脚手架计算的重要步骤。
支撑点的位置应合理地分布在建筑物的外墙上,以确保脚手架的平衡和稳定。
一般来说,支撑点应距离脚手架的端部不得超过3米,并按照一定的间距布置,以承受脚手架的受力。
梁和杆件的受力计算在搭建双排脚手架时,梁和杆件的受力是需要计算的重要参数。
根据脚手架的高度和跨度,可以计算出梁和杆件的受力情况,以确定所需的材料和支撑点的数量。
在进行受力计算时,需要考虑到脚手架上的荷载情况,如人员和工具的重量,以及外部的风荷载等。
根据受力计算结果,可以选择合适的材料和支撑点,以确保脚手架的稳定性和安全性。
材料数量的确定在搭建双排脚手架时,需要确定所需的材料数量,以确保充足的材料供应,并避免浪费和不必要的成本。
根据受力计算结果和脚手架设计图纸,可以计算出所需的梁、杆件、脚手板等材料的数量。
在计算材料数量时,需要考虑到材料的使用寿命、使用环境和使用频率等因素,以选择合适的材料和确定所需数量。
结论双排脚手架的计算是确保其稳定性和安全性的重要步骤。
通过确定支撑点的位置、计算梁和杆件的受力情况以及确定所需材料的数量,可以有效地搭建稳定和安全的双排脚手架。
在进行计算时,需要考虑到脚手架的高度、跨度、荷载情况以及材料的使用寿命等因素,以选择合适的材料和支撑点,并根据实际情况进行调整。
只有在严格按照计算结果进行施工和使用的前提下,才能确保双排脚手架的稳定和安全。
双排脚手架计算原理(双排脚手架计算公式)

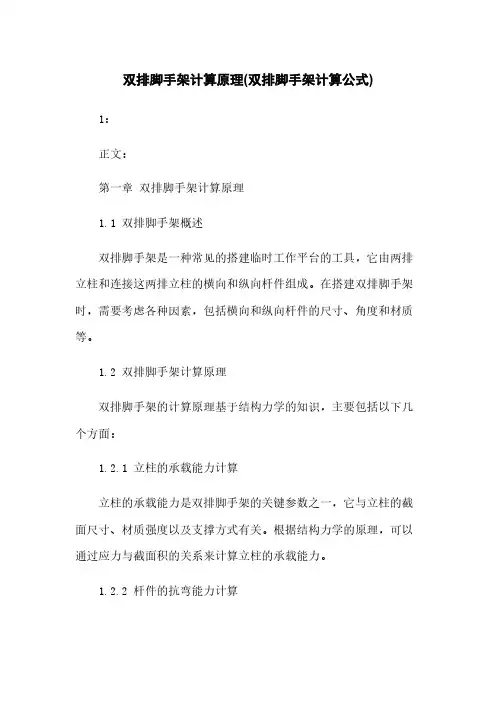

双排脚手架计算原理(双排脚手架计算公式) 1:正文:第一章双排脚手架计算原理1.1 双排脚手架概述双排脚手架是一种常见的搭建临时工作平台的工具,它由两排立柱和连接这两排立柱的横向和纵向杆件组成。
在搭建双排脚手架时,需要考虑各种因素,包括横向和纵向杆件的尺寸、角度和材质等。
1.2 双排脚手架计算原理双排脚手架的计算原理基于结构力学的知识,主要包括以下几个方面:1.2.1 立柱的承载能力计算立柱的承载能力是双排脚手架的关键参数之一,它与立柱的截面尺寸、材质强度以及支撑方式有关。
根据结构力学的原理,可以通过应力与截面积的关系来计算立柱的承载能力。
1.2.2 杆件的抗弯能力计算横向和纵向杆件通常会受到一定的弯曲力,因此需要计算其抗弯能力。
抗弯能力的计算涉及到杆件的截面形状、尺寸以及材质的弯曲强度等。
根据杆件的受力情况,可以采用梁的弯曲理论来进行计算。
1.2.3 连接件的耐力计算连接件的耐力是双排脚手架整体的稳定性和安全性的重要因素。
连接件的耐力计算通常涉及到连接件的截面尺寸、材质强度以及连接方式等。
根据连接件的受力情况,可以采用刚度法或强度法来进行计算。
1.3 双排脚手架计算公式双排脚手架的计算过程中会涉及到一些公式的应用,下面是一些常用的双排脚手架计算公式:1.3.1 立柱承载能力计算公式立柱的承载能力计算公式如下:N = S * σ其中,N为立柱的承载能力,S为立柱的截面积,σ为立柱材料的抗拉强度。
1.3.2 杆件抗弯能力计算公式杆件的抗弯能力计算公式如下:M = F * l其中,M为杆件的弯矩,F为作用在杆件上的力,l为杆件的长度。
1.3.3 连接件耐力计算公式连接件的耐力计算公式如下:P = A * σ其中,P为连接件的耐力,A为连接件的截面积,σ为连接件材料的抗拉强度。
附件:本文档附带的文件包括双排脚手架的设计图纸和计算表格等。
法律名词及注释:1. 承载能力:指材料或结构构件在一定条件下的负载承受能力。
双排扣件落地式脚手架计算书

双排扣件落地式脚手架计算书编制日前2022-04-27一、编制说明钢管扣件脚手架的计算参照《建筑施工扣件式钢管脚手架安全技术规程》(JGJ130-2001)。
计算的脚手架为双排扣件式脚手架,立杆采用单立杆,搭设高度为20m。
具体搭设尺寸为:立杆的纵距为1.2m,立杆的横距为1.05m,立杆的步距为1.8m。
连墙件采用三步三跨,竖向间距5.4m,水平间距3.6m。
横杆与立杆连接采用单扣件方式连接方式,小横杆在下(南方搭设法),大小横杆搭设方法见图。
采用的钢管类型为Φ48×3.5自重标准值按0.0384 kN/m考虑,脚手板自重标准值按0.35kN/m2考虑,栏杆挡脚手板自重标准值按0.11kN/m2考虑,安全设施与安全网自重标准值按0.005kN/m2考虑。
施工均布荷载为3.0kN/m2,同时2层施工,脚手架上共铺设脚手片4层。
二、大横杆的计算大横杆按照三跨连续梁进行强度和挠度计算,大横杆在小横杆的上面。
按照大横杆上面的脚手片和活荷载作为均布荷载计算大横杆的最大弯矩和变形。
设大横杆数量为:2 根。
㈠均布荷载的计算大横杆的自重标准值:0.0384 kN/m;脚手板的荷载标准值:0.35×1.05/3=.1225 kN/m;活荷载标准值:3.0×1.05/3=1.05 kN/m;静荷载的计算值:q1=1.2×.0384+1.2×.1225=.1931 kN/m;活荷载的计算值:q2=1.4×1.05=1.47 kN/m。
㈡强度计算最大弯矩考虑三跨连续梁均布荷载作用下的弯矩跨中最大弯矩计算公式如下:M1max=0.08q1l2+0.101q2l2跨中最大弯矩为M1max=0.08×.1931×1.22+0.101×1.47×1.22=.236 kN.m 支座最大弯矩计算公式如下:M2max=-0.10q1l2-0.117q2l2支座最大弯矩为M2max=-0.10×.1931×1.22-0.117×1.47×1.22=-.2755 kM.m选择支座弯矩和跨中弯矩的最大值进行强度验算:σ=M max/W=.2755×1000000/5080=54.2323 N/mm2;因为σ=54.2323 N/mm2≤205 N/mm2符合要求。
双排外脚手架计算

主厂房外脚手架承载能力验算纳林河二号矿井选煤厂总承包工程-主厂房外脚手架采用钢管双排外脚手架搭设扣件连接,钢管型号①48.3 X3.6mm,自重39N/m,抗压强度设计值205N/mm 2。
钢管脚手架计算参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011 ),计算中出现的查表数据除特殊说明外均出自此规范。
现场参数:双排脚手架搭设高度36m ,立杆采用单立杆,立杆纵距L a=1.5m,横距L b=0.8m,步距h=1.8m,连墙件采用二步三跨,竖向间距3.6m水平间距3m。
脚手板采用竹串片脚手板,自重0.35KN/m2;挡脚板采用竹串片脚手板挡板,自重0.172KN/m ;施工活载2KN/m2。
一、纵向、横向水平杆强度、扰度和连接扣件的抗滑移承载力验算1、横向水平杆的抗弯强度计算取一跨,按简支梁均布荷载计算。
小横杆恒载标准值q g1 包括:钢管自重0.039KN/m ,脚手板自重0.35KN/m 2x l.5m=0.525KN/m ,活载标准值q qi=2KN/m 2x i.5m=3KN/m。
弯矩设计值M=1.2M Gk+1.4EM Qk=1.2 X(q gi >L2)/8+1.4 (q qi >L2)/8=1.2 ».56KN/m >0.82/8+1.4 >KN/m X 0.82/8=0.39KN m截面模量W 查表B.0.1知W=5.26cm 2弯曲正应力o=M/W=0.39KN m/5.26cm 2=74N/mm 2<205N/mm 2 满足规范要求!2、横向水平杆的扰度计算扰度w=5qL4/384EIE 为钢管弹性模量=2.06>105I为钢管惯性矩=12.71cm4带入计算得w=1.02mm<800/150 与10mm满足规范要求!3、纵向水平杆抗弯强度计算取3跨计算,恒载均布,活载按最不利位置隔跨布置恒载q g=0.35KN/m 2>0.8m/2+0.039KN/m=0.18KN/m活载q q=2KN/m 2>0.8m/2=0.8KN/m自重弯矩标准值M GK=K1qL2施工荷载弯矩标准值M Qk=K2qL2K1、K2为最不利荷载布置时弯矩系数K1=0.08,K2=0.101弯矩设计值M=1.2M Gk+1.4 EM Qk数据代入得M=0。
悬挑全封闭双排脚手架搭设尺寸及计算

悬挑全封闭双排脚手架搭设尺寸及计算说明:1、材料:钢管φ4.8×3.5扣件,采用16#槽钢悬挑、φ15.5钢丝绳斜拉,吊环采用Ⅰ级钢,且都必须是合格的。
2、挑梁的端部同一平面必须在同一直线和水平上,安装是端部略高于根部,受力后呈水平。
3、挑力杆间距变动范围为1.4~1.8M,根据现场情况作适当的调整。
4、挑梁在楼板中的锚拉筋其埋设位置必须按钢梁的位置和长度正确预埋。
5、脚手架搭设4~5步架斜钢丝绳受拉以后,必须仔细检查受力是否均匀,不均匀者予以调整。
6、吊环应埋设在楼层的边梁内或剪力墙壁上。
7、连墙体位置如不在柱上,可改用柔性拉结,在边梁内埋设1φ10钢筋,此时每个接处必须设顶墙短管。
8、挑梁伸出墙面≥2.00M、≤3.00M设两根斜拉钢丝绳,拉在挑梁的第三层上。
9、搭设尺寸:步距1.8M、柱距1.65M、连墙件竖向间距3.6M,水平间距3.9M,用于主体结构、外墙装饰,外墙装饰时按两层同时作业。
高度为18M。
一、纵、横向水平杆的计算本工程采用的是竹笆板,属于施工荷载由横向水平杆传递给立柱情况,当排距为1.00M,施工荷载为2.00KN/M2时,操作层纵向水平杆间距,应不超过排距的三分之一,纵、横向水平杆的抗弯刚度、抗弯强度及扣件的抗滑移均满足要求,可不需进行计算。
二、立杆稳定验算本工程脚手架以相等的步距,柱距,排距,连墙件间距搭设,层底的立柱段所受压力最大,为脚手架的验算部位1)计算底层柱的轴向力(1)脚手架结构自重产生的轴心为Nck由建筑施工计算手册表7-4查得:高为一步距、宽为一个纵距的脚手架自重产生的轴力:Ngk1=0.458kN则18m高脚手架结构自重产生的轴向压力标准值为:n1×Ngk1=10×0.458=4.58 kN(2)脚手架一个立杆纵距的附件及物品重产生的轴力:脚手架板共铺设六层,采用竹笆板铺设。
按表中脚手架板0.3KN/m2与竹笆板0.05 KN/m2+钢管附件0.0768 KN/m2=0.1268 KN/m2 比较折算成脚手架上脚手板铺设层数为三层。
双排脚手架计算规则

双排脚手架计算规则双排脚手架是一种常用的建筑施工工具,它能够提供施工人员在高空作业时的支撑和稳定。
在搭建双排脚手架时,需要按照一定的计算规则来确定脚手架的搭建高度、材料使用量等参数,以确保施工安全和施工质量。
下面我们来详细介绍一下双排脚手架的计算规则。
一、搭建高度的计算。
在确定双排脚手架的搭建高度时,需要考虑到施工的实际需要和安全要求。
一般来说,双排脚手架的搭建高度不宜超过30米,超过这个高度就需要采取其他更安全的支撑方式。
在确定搭建高度时,需要考虑到脚手架的承重能力、支撑方式、施工环境等因素,以确保脚手架的稳定性和安全性。
二、材料使用量的计算。
在搭建双排脚手架时,需要计算所需的材料使用量,包括脚手架管、连接件、横向和纵向的横梁、脚手板等。
在计算材料使用量时,需要考虑到脚手架的搭建高度、横梁和纵梁的间距、脚手板的铺设方式等因素,以确保脚手架的稳定和安全。
三、承重能力的计算。
双排脚手架的承重能力是一个非常重要的参数,它直接关系到脚手架的安全性。
在计算脚手架的承重能力时,需要考虑到脚手架的材料、连接方式、支撑方式等因素,以确保脚手架能够承受施工现场的实际荷载。
在进行承重能力的计算时,需要参考相关的国家标准和规范,以确保计算结果的准确性和合理性。
四、搭建规范的计算。
在搭建双排脚手架时,需要按照相关的搭建规范来进行计算和设计。
搭建规范包括脚手架的结构设计、支撑方式、连接方式、施工安全等方面的要求,它是保证脚手架施工质量和安全的重要依据。
在进行搭建规范的计算时,需要考虑到施工现场的实际情况,以确保脚手架的搭建符合规范要求。
五、施工安全的计算。
在搭建双排脚手架时,需要考虑到施工安全的因素。
这包括脚手架的搭建高度、承重能力、支撑方式、连接方式等方面的要求,以确保施工人员在脚手架上的安全。
在进行施工安全的计算时,需要考虑到施工现场的实际情况和施工人员的实际需求,以确保施工安全的实现。
总之,双排脚手架的计算规则是确保施工质量和安全的重要依据,它涉及到脚手架的搭建高度、材料使用量、承重能力、搭建规范、施工安全等方面的要求。
双排双立杆脚手架计算书(完整版)

本脚手架计算依据:
《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130- 2001)(以下简称规 范)
《建筑施工手册》第三版(以下简称手册)
1)纵向水平杆、横向水平杆计算
W
6
= 0.478乌=94.09N/mm < f=205N/mm25.08 10
符合要求
(2)变形验算
查规范得:
弹性模量E=2.06X105N/mml
惯性矩l=12.19cm2
作用于横向水平杆线荷载设计值:
q=1.2X0.35X0.75+1.4X3X0.75=3.465 N/m
则挠度为:
44
=也=5彳竿1050__4=2.18mm竺=7mm384EI3842.061012.1910150
1.横向水平杆验算
(1)抗弯验算
作用于横向水平杆弯矩设计值:
M=1.2Mgk+1.4MqK
贝
22
Mna=1.2qG^lb+1.4qQk?b
8 8
2
=(1.2 0.35 0.75 1.430.75) 1.05
8
=0.478KN?m
查规范得:
截面模量W=5.08crm
Q235钢抗弯强度设计值
_Mmax .
同时也小于10mm
满足要求
2.纵向水平杆计算
(1)抗弯验算
横向水平杆向内侧挑出距离为300mm按200mn计算
a1)2=0.5X3.465X1.05X(1 +竺)2=2.578KN
lb1.05
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
脚手架施工方案一、工程概况本工程建筑面积3988.4m2,建筑层数三层,局部四层,建筑结构类型框架,总高度为16.3m。
二、搭设形式和材质1、本工程采用双排落地式外脚手架(扣件式钢管脚手架),架体外围护密目安全网封闭。
2、钢管选用国家标准《直缝电焊钢管》(GB/T13793)3号普通钢管,其质量符合《碳素结构钢》(GB/T700)中Q235-A级钢的规定,尺寸为外径48mm,壁厚3.5mm。
新、旧架管在使用前应保养、除锈,刷防锈漆,统一涂色。
3、扣件采用铸铁扣件,其材质符合国家标准《钢管脚手架扣件》(GB15831)规定。
4、脚手板采用竹脚手板。
三、施工准备1、单位工程负责人应按施工组织设计中有关规定的要求,向架设作业和使用人员进行技术交底。
2、应按《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001,8.1构配件检查与验收中8.1.1—8.1.5条规定和施工组织设计的要求对钢管、扣件、脚手板等进行检查验收,不合格产品不得使用。
3、经检验合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。
4、搭设前应对场地进行平整,清除场地杂物,硬化基础,并做排水措施。
5、当脚手架下有设备基础、管沟时,在脚手架使用过程中不应开挖,否则必须采取加固措施。
四、搭设(一)地基与基础1、脚手架地基与基础的施工根据脚手架搭设高度、搭设场地土质情况与现行国家标准《建筑地基基础工程施工质量验收规范》(GB50202-2002)的有关规定进行。
2、脚手架底座底面标高宜高于自然地坪50mm。
基础平整夯实,宜采用砼硬化,立杆垂直落在垫板上,垫板宜采用长度不少于2跨、厚度不小于50mm的木垫板,亦可采用槽钢。
3、脚手架基础经验验收合格后,应按施工组织设计的要求定位放线。
并将底座、垫板准确放在定位线上。
(二)搭设1、搭设作业顺序:先搭设立杆,立杆底部用横、纵向扫地杆固定(固定立杆底端前,应确保立杆垂直),沿着建筑物竖起3-4根立杆后,随即装设第一步纵向水平杆(与立杆扣接固定),和横向水平杆(小横杆,靠近立杆并与纵向水平杆扣接固定)、校正立杆垂直和平杆水平使其符合要求后,按40-60N.m力矩拧紧扣件螺栓,形成构架的起始段,按照上述要求依次向前延伸(水平杆采用对接、立杆采用对接),直至第一步架体交圈完成。
交圈后,再全面检查一遍构架质量和地基情况,严格确保设计要求和构架质量。
设置连墙件按第一步架的作业程序和要求搭设第二步、第三步……随搭设进程及时装设连墙件和剪刀撑要装设作业层间横杆、铺设脚手板和装设作业层栏杆、挡脚板或围护,封闭措施。
搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可拆除。
当搭至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件。
脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步。
每搭完一步脚手架后,应按《建筑施工扣件式钢管脚手架安全技术规范》表8.2.4的规定校正步距、纵距、横距及立杆的垂直度。
按照以上程序和要求搭设脚手架,每10—13m进行一次检查验收。
2、架体搭设:(1)架体间距、立杆、纵向水平杆、横向水平杆:a、立杆与纵向水平杆必须用直角扣件扣紧,不得隔步设置或漏扣,立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向应错开,高距不宜小于500mm,各接头中心至主节点的距离不宜大于步距的1/3。
立杆顶端宜高出女儿墙上皮1m,高出檐口上皮1.5m。
b、纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨,纵向水平杆接长宜采用对接扣件连接,纵向水平杆的对接扣件应交错布置:两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至主节点的距离不宜大于纵距的1/3c、双排脚手架的横向水平杆两端应采用直角扣件固定在纵向水平杆上。
主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
作业层上非主节点处的横向水平杆,宜根据支撑脚手板的需要等间距设置,最大间距不应大于纵距的1/2。
脚手架的横向水平杆靠墙一端至墙面距离不宜大于100mm。
(2)剪刀撑、连墙件a、剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离为150mm。
剪刀撑的接长宜采用搭接,搭接长度为1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端部距离为100mm。
每道剪刀撑宽度为4跨,6m,斜杆与地面的倾角宜在45℃-60℃之间。
剪刀撑应随立杆、纵向和横向水平杆等同步搭设,各底层斜杆下端均必须支撑在垫块或垫板上。
剪刀撑自脚手架转角处开始设置,高度随架体高度延伸。
本工程按照立杆间距1.5m计算,剪刀撑4跨6m。
两个剪刀撑之间的净距离为15m。
按照建筑实际长度、宽度,设置剪刀撑。
b、连墙件:①脚手架与建筑物之间应设置连墙件,连墙件按水平方向为4.5m,垂直方向为4.5m设一拉结点,拉结点在顶部和转角处加密,即在转角1m以内范围按垂直方向4m设一拉结点,顶部80cm以内范围按水平方向4.5m设一拉结点。
②连墙件应靠近主节点设置,偏离主节点的距离不大于300mm,应从底层第一步纵向水平杆处开始设置,当该处设置困难时,应采用其他可靠措施固定,宜优先采用菱形布置,也可采用方形或矩形布置。
③本工程连墙件采用刚性连墙构造形式,连接形式如图所示:i、单杆穿墙夹墙式——单根小横杆穿过墙体,墙体两侧用0.6m的短钢管(立放或横放)塞以垫木(6×8或5×10)固定。
ii、双杆穿墙夹固式——对上下或左右相邻的小横杆穿过墙体,在墙体两侧用小横杆塞以垫木固定。
(3)、防护栏、脚手板、通道a、防护栏:脚手架外侧自第二步起必须设置900mm防护栏杆和180mm挡脚板,脚手架内侧形成临边的,在脚手架内侧设1.2m高的防护栏杆和180mm的挡脚板。
b、脚手板:①作业层架板满铺并且做到稳固,离开墙面120-150mm。
②自顶层作业层的脚手板往下计,宜每隔12m铺设一层架板作为防护层,并在作业层下设水平兜网防护。
③在拐角、斜道平台口处的脚手板,应与横向水平杆可靠连接,防止滑动。
④脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长应取130-150mm,两块脚手板外伸长度的和不应大于300mm;脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm,其伸出横向水平杆的长度不应小于100mm。
c、通道:①上人通道应单独附着于外架设置,不宜设置在架体内。
②通道应设置为之字形,上人斜道坡度宜为1:3,宽度不宜小于1m;③斜道拐弯处应设置平台,其宽度不应小于斜道宽度。
斜道两侧及平台外围均应设置栏杆及挡脚板。
栏杆高度应为1.2m,挡脚板高度不应小于180mm。
④斜道立杆应单独设置,不得借用外架立杆,并应在垂直方向和水平方向每隔一步或一个纵距设一个连接。
⑤通道脚手板铺设时,应在横向水平杆下增设纵向支托杆,纵向支托杆间距不应大于500mm,接头宜采用搭接,下面的板头应搭在上面的板头,板头的凸棱外用三角木填顺。
⑥斜道脚手板上应每隔250-300mm设置一根防滑木条,木条厚度宜为20-30mm。
脚手架搭设的技术要求、允许偏差与检验方法,按照《建筑施工扣件式钢管脚手架安全技术规范》表8.24.的规定执行。
(三)检查验收1、新钢管的检查应符合下列规定:(1)应有产品质量合格证;(2)钢管表面应平直光滑,不应有裂缝、结疤、分层、错位硬弯、毛刺、压痕和深的划道;(3)钢管外径、壁厚、端面等的偏差,应分别符合允许偏差表的规定;(4)钢管必须涂有防锈漆。
2、扣件(1)新扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证。
当对扣件质量怀疑时,应按现行国家钢管脚手架扣件(GB15831)的规定抽样检测。
(2)旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用出现滑丝的螺栓必须更换。
(3)新、旧扣件均应进行防锈处理。
3、脚手架的检查与验收:脚手架及其地基基础应在下列阶段进行检查和验收:(1)基础完工后及脚手架搭设前;(2)作业层上施加荷载前;(3)每搭设完10-13m高度后;(4)达到设计高度后;(5)遇有六级大风或大雨后。
脚手架使用中,应定期检查下列项目:(1)杆件的设置和连接,连墙件、支撑、的构造是否符合要求;(2)地基是否积水,底座是否松动,立杆是否悬空;(3)扣件螺栓是否松动;(4)安全防护措施是否符合要求;(5)是否超载。
五、安全管理1、脚手架搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》(GB5036)考核合格的专业架子工。
上岗人员应定期体检,合格者方可持证上岗。
2、搭设脚手架人员必须戴安全帽、系安全带、穿防滑鞋。
3、脚手架的构配件质量与搭设质量,应按《建筑施工扣件式钢管脚手架安全技术规范》第八章的规定进行检查验收,合格后方准使用。
4、作业层上的施工荷载应符合设计要求,不得超载。
不得将模板支架、揽风绳、和其他管道固定在脚手架上;严禁悬挂起重设备。
5、当有六级及六级以上大风和雾、雨、雪天气时应停止脚手架搭设与拆除作业。
雨、雪后上架作业应有防滑措施,并应扫除积雪。
6、脚手架的安全检查与维护,应按《建筑施工扣件式钢管脚手架安全技术规范》第8.2.2-8.2.5条的规定进行。
安全网应按有关规定搭设或拆除。
7、在脚手架使用期间,严禁拆除下列杆件:(1)主节点处的纵、横向水平杆,纵、横向扫地杆;(2)连墙件。
8、不得在脚手架基础及其邻近处进行挖掘作业,否则应采取安全措施,并报主管部门批准。
9、临街、临路搭设脚手架时,外侧应有防止坠物伤人的防护措施。
10、在脚手架上进行电、气焊作业时,必须有防火措施和专人看守。
11、工地临时用电线路的架设及脚手架接地、避雷措施等,应按现行行业标准《施工现场临时用电安全技术规范》(JGJ46)的有关规定执行。
12、搭拆脚手架时,地面应设围栏和警戒标志,并派专人看守,严禁非操作人员入内。
六、脚手架的拆除(一)拆除脚手架的准备工作:1、应全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求;2、应根据检查结果补充完善施工组织设计中的拆除顺序和措施,经主管部门批准后方可实施。
3、应由单位工程负责人进行拆除安全技术交底。
4、应清除脚手架上的杂物及地面障碍物。
(二)、拆除:1、拆除作业必须由上而下逐层进行,严禁上下同时作业。
2、连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固。
3、当脚手架拆至下部最后一根长立杆的高度(欲6.5m)时,应先在适当位置搭设临时抛撑加固后,再拆除连墙件。
