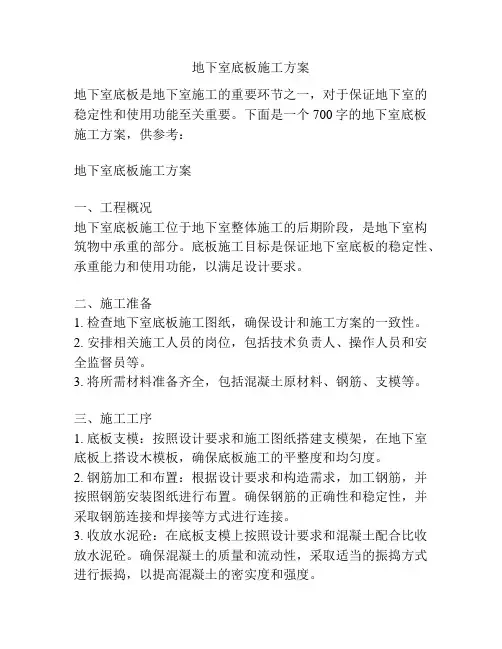

地下室底板施工方案地下室底板是地下室施工的重要环节之一,对于保证地下室的稳定性和使用功能至关重要。

下面是一个700字的地下室底板施工方案,供参考:地下室底板施工方案一、工程概况地下室底板施工位于地下室整体施工的后期阶段,是地下室构筑物中承重的部分。

底板施工目标是保证地下室底板的稳定性、承重能力和使用功能,以满足设计要求。

二、施工准备1. 检查地下室底板施工图纸,确保设计和施工方案的一致性。

2. 安排相关施工人员的岗位,包括技术负责人、操作人员和安全监督员等。

3. 将所需材料准备齐全,包括混凝土原材料、钢筋、支模等。

三、施工工序1. 底板支模:按照设计要求和施工图纸搭建支模架,在地下室底板上搭设木模板,确保底板施工的平整度和均匀度。

2. 钢筋加工和布置:根据设计要求和构造需求,加工钢筋,并按照钢筋安装图纸进行布置。

确保钢筋的正确性和稳定性,并采取钢筋连接和焊接等方式进行连接。

3. 收放水泥砼:在底板支模上按照设计要求和混凝土配合比收放水泥砼。

确保混凝土的质量和流动性,采取适当的振捣方式进行振捣,以提高混凝土的密实度和强度。

4. 混凝土养护:在混凝土浇注完成后,对其进行适当的养护。

采取覆盖保湿、喷水湿润等方法,提高混凝土的强度和耐久性。

5. 底板防水层施工:底板施工结束后,进行底板防水层的施工。

采用合适的防水材料,涂覆在底板表面,以防止地下水渗漏和污水浸泡等问题。

6. 地下室底板验收和质量检测:进行地下室底板的验收,检查底板的平整度、强度和防水性能等。

对照设计和施工图纸要求进行检测,确保底板达到设计要求和相关标准。

四、施工安全注意事项1. 施工人员必须配戴安全帽、防护眼镜等个人防护用品,严禁穿拖鞋等不符合要求的鞋子。

2. 施工现场必须设置明确的安全通道和警示标识,确保施工区域的安全性和通畅性。

3. 施工现场必须配备灭火器和应急救护设备,以备不时之需。

4. 在混凝土施工过程中,应确保施工现场的通风良好,以减少有害气体的积聚。

地下室底板结构施工方案

地下室底板结构施工方案

地下室底板结构施工方案
一、施工基础准备
1.检查地下室底板施工施工前,应检查基础状况,如基础深度、基础宽度及基础的健全性等,并确保满足施工要求,如若不符合要求应进行修整、夯实、砌筑等;
2.基础施工完之后,还应检查基础水平度、基础平整度以及基础稳定度等,并检查地下室底板施工应同时做到垂直度和平整度;
3.在施工之前,还需要进行地面清扫和浇灌,然后进行抹平机处理,保证地面灰层厚度符合要求;
二、施工过程
1.平整层施工,首先需要铺设砂浆骨料层,施工时,先抹平砂浆骨料层是砂浆搅拌均匀,然后将其均匀地铺设在预埋件上,以保证砂浆均匀、宽厚、无坑洼;
2.铺设防水层,在施工前先检查墙体外表面,如若因湿墙破损或有波纹现象出现,应进行修补并表面钝化处理;地下室底板施工应既要铺设防水层又要有排水管。

排水管应保证防水性能,防水层应满足使用要求,设施完备;
3.进行保温层施工,主要是将保温材料安装在地板下方,以防止冬季地面的温度过低,保障地下室的温度合理;
4.地面铺设,首先要先将地板切割成适应尺寸,然后将地板安装在保温层上;安装完成后。

地下室底板施工方案

地下室底板施工方案

地下室底板施工方案
地下室底板的施工方案应综合考虑结构稳定性、防水性和保温隔热等要求。

一般情况下,采用混凝土浇筑方式进行施工,以下是一个地下室底板的施工方案:
一、准备工作:
1. 清理地面:将地面上的杂物、垃圾、沙土等清理干净,确保地面平整整洁。

2. 探查地质:进行地质勘察,了解地下情况,确保地下室底板能够承受设计荷载。

二、材料准备:
1. 钢筋:根据设计要求,预先加工好的钢筋。

2. 混凝土:选择优质的混凝土材料,保证施工质量。

三、施工步骤:
1. 做模板:根据设计图纸制作模板,将模板安装于地面上,确保模板的平整和水平度。

2. 铺设防水层:在地板模板上铺设防水层,在地下室底板与地面之间形成有效的防水隔离层。

3. 安装钢筋:根据设计要求,在模板内安装好预先加工的钢筋,注意钢筋的间距和连接。

4. 浇筑混凝土:将预先调配好的混凝土,倒入模板内,同时用振捣器进行振捣,确保混凝土的密实性。

5. 养护:在混凝土浇筑完成后,进行养护工作,用湿布覆盖混凝土表面,防止水分蒸发过快。

四、验收和完工:
1. 验收:待混凝土养护期满后,对地下室底板进行验收,检查是否符合设计要求,如有问题及时修复。

2. 完工:经验收合格后,可以进行整理施工现场,并进行相应的记录和归档。

地下室底板的施工方案需要根据具体情况进行调整,上述方案仅供参考。

在施工工程中应严格遵守施工规范和安全操作规程,确保施工质量和工人安全。

地下室底板施工方案

地下室底板施工方案

地下室底板施工方案
一、概述
二、施工步骤
1.基础处理
在开始地下室底板施工之前,首先要进行基础的处理工作。

包括基础清理、填充基底等。

要确保地下室底板基础的平整性和坚固性。

2.防潮层施工
为了保证地下室底板的防潮功能,需要在基底上铺设防潮层。

通常选择优质的防潮胶膜材料,按照一定的施工规范进行铺设和固定。

3.底板加固
4.隔热层施工
5.隔水层施工
6.地坪施工
7.装饰层施工
为了美化地下室底板的外观,可以在地坪的表面进行装饰层施工,如涂料、蜡、地毯等。

装饰层的选择要考虑到环境性能和装饰效果,并按照施工规范进行施工。

三、质量控制和安全注意事项
1.施工前要进行现场勘测,检查地下室底板的承载能力和平整度,确保施工方案的可行性。

2.施工过程中要按照相关规范和标准进行施工,材料的选用和施工工艺要符合要求,以保证地下室底板的质量。

3.施工过程中要注意施工安全,合理安排作业人员,做好安全防护工作,确保人员的身体安全。

4.施工完成后要进行检查和验收,包括底板的平整度、防潮性能、防水性能等,确保地下室底板的质量达到要求。

总结:
地下室底板的施工是地下室建设中的关键环节,它承担着重要的功能要求。

在施工过程中,要注重选材、加固、防潮防水等方面,确保地下室底板的质量和安全。

同时,要合理控制施工流程,按照规范和标准进行施工,从而确保地下室底板的施工质量。

地下室底板施工方案

地下室底板施工方案

地下室底板施工方案一、前言地下室底板的施工是地下室建筑过程中不可或缺的一部分,它不仅需要具备强大的承重能力,还要具备保温、隔水、防潮等功能,以确保地下室的安全和舒适度。

本文将介绍地下室底板施工方案,包括材料选择、施工工艺等方面的内容。

二、材料选择1. 混凝土:地下室底板的主体材料为混凝土,必须选择强度高、耐久性好的混凝土材料。

混凝土的强度等级应根据地下室的使用要求确定,并按照相关标准进行配合和浇灌。

2. 防水层:为保证地下室底板的防水效果,需要在混凝土表面施工防水层。

常用的防水材料有防水卷材、防水涂料等。

选择防水材料时要考虑其耐久性、附着力以及施工方便性等因素。

3. 保温层:地下室底板的保温功能非常重要,可以选择聚苯乙烯板(EPS)、挤塑聚苯板(XPS)等保温材料。

选择保温材料时要考虑其保温性能、耐久性和环保性等因素。

4. 耐久层:为了提高地下室底板的耐久性,可以在混凝土表面施工一层抗压性好的耐久层。

耐久层可以使用石英砂混凝土、砂浆等材料,厚度一般为10-20mm。

三、施工工艺1. 混凝土浇筑:首先要进行地下室底板的混凝土浇筑工作。

在进行浇筑前,应将地下室底部的坑槽进行清理,清除杂物和灰尘,并做好防水处理。

浇筑混凝土时要注意控制浇筑速度和浇筑均匀性,避免出现冷缝和空洞等问题。

2. 防水施工:混凝土初凝后,应进行防水层的施工。

首先要将防水材料按照规定的施工方法进行铺设或涂刷,确保密封性良好。

在施工过程中要注意处理好防水层与墙地交界、管道穿墙等部位的防水处理。

3. 保温层施工:防水层施工完成后,可以进行保温层的施工。

将保温材料铺设在地面上,并进行搭接固定,确保整个地下室底板的保温效果。

同时要注意保温材料的施工密实度和平整度。

4. 耐久层施工:在保温层施工完成后,可以进行耐久层的施工。

将耐久材料按照规定的施工方法铺设或浇筑在保温层上。

在施工过程中要注意控制厚度和平整度,确保耐久层的强度和平整性。

四、施工注意事项1. 施工前应对施工区域进行细致的勘测和检查,并做好相应的施工准备工作。

地下室底板施工方案

地下室底板施工方案

(一)底板钢筋工程1. 钢筋绑扎的施工准备(1)技术准备1)配筋人员应充分领会设计要求,严格执行国家标准和施工规范进行底板钢筋的放样配筋。

在钢筋绑扎之前,技术人员、配筋员要对分包管理人员和工人进行技术规范交底和关键部位交底。

2)测量放线人员根据图纸,放出轴线、墙、柱、电梯井及水箱位置,用红油漆做明显标志,并报项目经理部进行检查复验。

3)钢筋进场同时提交钢筋材质证明,并严格按规范和规定标准及时进行复试,合格后方可使用。

4)做好钢筋接头连接和试验工作。

(2)材料准备钢筋由现场和场外结合进行加工,工地配专职材料员到现场负责清料,按部位按种类捆扎。

因现场场地狭小,场外加工钢筋应随用随进,进场后随即由塔吊运到基坑内,以减少二次搬运量。

(3)为减少接头数量和使接头位置具有规律性,钢筋用L=12m 长定尺钢筋。

2. 底板钢筋的连接方法(1)底板钢筋对接主要采用直螺纹和闪光对焊连接,区域交接处局部采用冷挤压连接。

(2)钢筋工程量见表3-1。

钢筋工程量表表3-1(3)整个底板共用钢筋量约为2041t,主筋直径为Ф32、Ф25、Ф22。

A 幢主楼2.3m厚筏板基础上下各2 层钢筋网片,裙房0.45m厚筏板基础上下各1 层钢筋;B、C 幢主楼0.7m厚筏板基础上下各1 层钢筋网片,裙房0.45m厚筏板基础上下各1 层钢筋。

在整个底板钢筋施工中,要注意钢筋的接头位置、下料长度等问题。

由于本工程底板钢筋施工全部采用机械连接(直螺纹)的施工方法,故必须配备足够的连接设备。

直螺纹设备配置25~30 套。

另外在预留上层柱子、外墙、剪力墙等竖向钢筋时,钢筋应套丝,为以后进行直螺纹施工做准备,在套丝的钢筋上采用塑料帽进行保护。

3. 钢筋绑扎程序测量定位放线(标明上层柱、墙和不同断面位置)→摆放垫块→铺电梯井、集水井坑短向钢筋→铺电梯井、集水井坑长向钢筋→铺电梯井、集水井坑构造钢筋→铺底板底层一层横向筋→铺底板底层一层纵向筋→铺底板底层二层横向筋→铺底板底层二层纵向筋→搭设钢管架子及上铁支撑→铺底板上层一层横向筋→铺底板上层一层纵向筋→铺底板上层二层横向筋→铺底板上层二层纵向筋→拆除架子、调整钢筋位置→绑扎拉结筋、加强筋、墙体插筋、柱子插筋→清理→自检→验收。

地下室底板方案

地下室底板方案
3.考虑环境因素,采用绿色施工,降低对周边环境影响;
4.结合工程实际,优化设计,提高施工效率。
三、底板设计要点
1.结构设计
-根据地质条件、建筑用途和设计荷载,确定底板厚度及结构形式;
-采用合理的配筋方案,确保底板在受力状态下的安全与稳定;
-混凝土强度等级的选择应满足耐久性和施工要求。
2.防水设计
-采用综合防水措施,包括结构自防水和附加防水层;
-防水层施工应在底板混凝土强度达到设计要求后进行;
-防水层施工质量应符合相关规范。
五、质量保障与安全管理
1.质量控制
-建立完善的质量管理体系,严格执行质量验收标准;
-对关键工序实行重点监控,确保施工质量;
-定期对施工人员进行质量意识和技术培训。
2.安全管理
-制定安全生产规章制度,落实安全生产责任制;
二、设计原则
1.符合国家及地方相关法律法规、技术规范和标准;
2.坚持以人为本,注重施工安全、环保和节能;
3.确保地下室底板结构的安全、可靠、经济、合理;
4.结合工程实际情况,优化设计方案,提高施工效率。
三、施工方案
1.底板结构设计
(1)底板厚度:根据地质勘察报告、建筑物荷载及结构计算,确定底板厚度;
5.施工记录:检查施工过程记录,确保完整、真实、准确。
六、总结
本方案针对某项目地下室底板施工,从设计原则、施工方案、安全及环保措施、质量保证措施和验收标准等方面进行了详细阐述。在施工过程中,应严格遵循本方案,确保地下室底板结构安全、可靠、经济、合理。同时,要根据实际情况,灵活调整施工措施,不断提高施工质量,为我国地下空间开发贡献力量。
第2篇
地下室底板方案
一、项目概述

地下室底板模板施工方案

地下室底板模板施工方案

地下室底板模板施工方案一、工程概述二、施工步骤1.准备工作(1)对地下室底板的施工图进行仔细研究,了解底板的设计要求和质量标准;(2)制定详细的工程施工方案,包括定位、选材、模板安装和拆除等;(3)检查现场施工条件,清理底板上的杂物和灰尘,确保施工面整洁;(4)重新检查底板的标高,确保施工的准确性。

2.材料选用(1)模板材料:选择承重性好、稳定性强、易切割和加工的优质木材;(2)模板支撑材料:使用钢支撑杆、调整千斤顶等,确保模板的稳定性;(3)防水材料:在模板施工前,需预先涂刷防水涂料,确保混凝土的强度和防水性能。

3.模板安装(1)根据施工图纸的要求,逐步安装模板,确保模板的平整度和水平度;(2)采用钢支撑杆和调整千斤顶对模板进行支撑和调整,保持模板的牢固性;(3)安装完成后,再进行一次全面检查,确保模板无松动和变形现象。

4.钢筋安装(1)根据设计要求,在模板内铺设钢筋,确保钢筋的预先弯曲和焊接的质量;(2)针对纵横交错的钢筋,需要进行交叉焊接和固定,保证其在混凝土中的稳定性。

5.混凝土浇筑(1)在混凝土浇筑前,先进行一次全面检查,确保模板和钢筋的质量达标;(2)根据施工图纸的要求,安排好各类混凝土材料的供应和搅拌;(3)按照协调的计划,逐步将混凝土倒入模板内,注意混凝土的均匀性和密实度;(4)在浇筑过程中,采取振捣和抹光等措施,确保混凝土的密实性和外观质量;(5)浇筑完成后,进行一次全面检查,确保混凝土表面的平整度和强度。

6.模板拆除(1)混凝土养护期满后,进行模板的拆除工作;(2)首先,逐步撤销支撑物,确保模板的平稳下降,防止产生冲击力;(3)逐一拆除模板,并及时清理模板残留物,恢复施工现场的整洁。

三、质量要求1.模板的安装和调整必须牢固、平整、垂直,不得有明显的松动和变形现象;2.钢筋的预先弯曲和焊接必须符合要求,交叉钢筋要牢固固定,不得有脱落和变形;3.混凝土的浇筑要均匀、密实,达到设计要求的强度和外观质量;4.混凝土的抹光和养护要到位,确保地下室底板的平整度和光洁度;5.模板的拆除工作要轻柔、有序,避免产生冲击力和损坏地下室底板。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

防水工程组织设计方案项目名称:地下室防水工程编制单位:广州大禹防漏技术开发有限公司二零一六年六月月四日别墅地下室防水工程组织设计方案第一章工程概况工程名称:工程地址:工程规模:第二章编制根据1、中华人民共和国国标《地下工程防水质量验收规范》GB50208-;2、中华人民共和国国标《地下工程防水技术规范》GB50108-;3、《建筑工程施工质量验收统一原则》GB 50300-4、广东省《建筑防水工程技术规程》DBJ15-5、关于招标文献。

第三章施工布置第一节:工期目的依照工程总体水平筹划,将集中人力,以及材料采购力度,按期完毕任务。

第二节:工程质量原则1工程质量地到国家规定合格原则,验收合格率100%。

2符合工程质量设计规定。

3工程验收符合如下规范《地下工程防水技术规范》--(GB50108-)《地下防水工程质量验收规范》--(GB50208-)《建筑工程施工质量验收统一原则》--(GB50300-)广东省《建筑防水工程技术规范—DBJ15-第三节:安全文明目的零伤亡事故文明施工创优第四节:重要施工机械投入第五节:重要劳动力投入第六节:重要材料投入第七节:施工安排1、成立专项负责机构为了使工程快而不乱,管理有序,成立由公司关于部门以及项目经理等构成现场管理机构,设立技术负责人、质安员及各专业和材料实验等专职人员,全面负责该项目施工、及技术交底、认真筹划进度、保证安全。

同步严格材料合格进场审核、彰扬文明施工工作,由项目经理负责详细实行,贯彻到现场详细人员,原则上先底板,后外墙,再顶板施工流程,为创优保质完毕该项工作,将整体分二个作业工作场,实行工期,质量奖励罚制度,以期顺利完毕任务。

2、加强施工技术管理:依照工程专业技术人员和技术工人管理素质状况,本工程采用公司→生产部→施工班组三级技术管理体制。

以公司技术负责人为统一领导分级管理技术责任制和以质量为中心技术管理制度。

施工组织设计:本工程施工组织设计由专业技术人员编写,工程主管领导审定,各分项工程施工组织设计由专业施工技术干部组织贯彻,公司技术负责人依照工程项目实际状况由各专业人员审定。

本工程施工图纸由专业技术人员认定后施工,如有影响,可向设计单位代表、甲方代表、监理公司代表请示、我司负责人、技术工程师、技术人员、安质人员、班组长将依照规范与经验作出书面联系函。

交设计代表、甲方代表、监理公司,审查会签后按书面批示行为执行。

3、技术交底:依照我公司工程特点,施工方案,质量原则,安全办法编制工具操作技术办法,并向施工人员及班组作全面交底,交底时应关于专业人员参加,程序如下;交底内容:基面条件无渍无垢,底板补强无渗,结点按方案施工,大面不得空鼓,搭接,涂料厚度达到设计规定,及时保养等。

4、技术变更管理:施工过程中,甲方、设计院、监理公司提出修改,经施工单位技术部门进行可行性研究,技术负责人核定后,反馈给设计方、甲方、监理公司。

由施工单位提出修改,经设计、甲方、监理公司进行可行性研究拟定与否实行。

若无异议,签名承认后发放给施工班组,资料员做好登记,存档分发,组织实行。

如设计单位所更改内容有异议,应与施工单位及关于部门一起商讨,谋求最佳解决方案。

5、检查日制度,定期进行质量检查制度贯彻状况,查质量事故隐患,查办法执行状况,进行质量动态分析,增进工程质量提高。

6、材料实验及实验制度,严格执行材料出厂、进库有出厂合格证,材料阐明书,并按规定进行抽样复检。

对原材料、防水材料实行全过程质量跟踪管理。

材料在使用前须经监理见证检查,卷材每万㎡一种批次号,涂料5T一种批次号,所有检查必要合格,其不合格材料必要撤场。

7、质量管理人员职责条例,在公司配齐专业人员有工程技术人员、质监员、施工员形成完整质量保证体系,特别是质监员、施工员要持证上岗。

8、质量管理奖罚制度,对质量工作做出成绩班组和个人予以一定精神物质奖励,对不负责任,质量差班组和个人予以必要处分或经济制裁。

9、所有产品成品为防止交叉作业破坏,施工须表达提示标志,并实行隔离施工,涂料25℃温度,雾水保养。

第八节:总体施工流程↓↓↓↓↓↓↓第九节:现场组织管理架构1、拟派人员架构第四章地下室重要施工办法第一节防水工程设计与选用材料阐明:本工程底板采用渗入结晶涂料,加1.5mm高分子防水卷材两层,侧墙采用单组份聚氨酯加2层1.5mm高分子卷材,顶板与侧墙相似,由于底板采用渗入结晶是以水为载体多晶体愈合生长,采用双面高分子,将其皮肤式粘接,应变徐变破坏,使钢条相连,侧墙采用双组份有其他良好延展性,满足裂变规定。

高分子防水卷材作用原理是材料运用水密性较好湿固胶——高分子聚合物自粘胶料与水泥水化反映形成硅油聚合粘接胶,使片材与基面(或后浇体)永久牢固粘接于底板,侧墙、顶板及屋面板;高分子卷材无论是外防外贴(POST-APPLIED)还是外防内贴(PRE-APPLIED)其部位都具备防水系统最大长处。

暨它与水泥水化形成粘接胶聚合胶,在压应力作用下可自愈微小损伤与刺破点,加之其母材高分子胎体有较强拉伸强度,更加彰显了材料品质,使之成为I级防水单层设计首选材料,其特点:1、基面规定低,节约工期,湿铺甚至未找平基面均可施工,不必底涂,施工自由度高,不受天气影响,含水率高基坑地下室具备明显长处。

2、刚柔结合。

湿铺胶与基层水化反映粘接胶层,其强度密实度大大高于无养护聚合涂料,给防水另添一份收获。

3、粘铺成材面不窜流、不渗漏,即便有局部破损,在外压作用下,记忆恢复成膜。

第二节材料物理性能1、高分子材料物理性能表:注意事项2、单组份聚氨酯物理指标注意事项3、水泥基渗入结晶防水涂料注意事项第三节地下室防水施工工艺,以及行为保证办法,验收原则和质量通病防治办法。

1、地下室防水施工阐明:地下室防水依照地下相对标高渗水压力拟定防水级别(本工程防水I级),作为I级防水、混凝土防渗级别是构造防水核心。

柔性防水作为构造体砼体辅助办法,其亲和性、抗渗性、抗扯破能力等都须具备优良物理性能,因而,设计选取了高分子卷材,其设计主控项符合GB50108-规范。

使防水质量有三个行为保证:一、合理设计选材;二、优质材料;三、优良施工行为保证。

防水层施工是该工程质量重中之重,为此,咱们将严格施工与自检程序:一方面下达技术交底,对结点中后浇带、积水井、电梯井、地梁沟接槎等某些注重密封,并加强附加层,每一道工序做到自检报验程序,然后以样板方式示范,之后大面施工。

为保证质量施工时每一细部做法规范,咱们将用流程方式制定施工检查、整治程序;并以责任方式,贯彻现场指引;以科学管理水平,充分体现我司作业水平。

2、工程施工流程与阐明:底板施工流程:↓↓→↓↓↓↓3、底板施工工艺:地下室底板防水,在足够抗渗不透水材料支持下,一种非水平平面基面,所凹凸体现功能需要,是防水施工工艺操作规范需重要阐述地方,其局部结点解决突出体当前层次构造功能与接槎解决上(含电梯井、集水井、后浇带、变形缝、承台地沟、桩头、接槎解决和穿墙管),这些内容施工必要符合设计及现场状况规定,这是防水工作重中之重,因而,重点部位质量必要依赖娴熟施工经验指引!第四节开工前基本规定:当一种开挖成形基面开始防水工程施工时候:1、如有地下水需继续通过盲沟和降水井排水,保持基面基本干燥,平整无渍,迅速完毕各节点部位以砖代模成形架构。

并做好降水工作,保证地下水低于底板50CM,其电梯井承台井如若地下水丰富,则基底铺设土工格栅,面铺400G/㎡土工布,然后用速凝混凝土浇捣,其比例外掺剂1:水泥3:瓜米石6:中砂4,初速度8秒80Mpa,60秒强度达到C30强度,如若是泥沙软基,则底板高程降10公分增长垫层厚度。

同步考虑将积水井、电梯井、承台井用直径5㎝PVC管直接连接疏水至最低处,减少排水,以便施工。

2、所有地面捣制一定设计强度混凝土垫层水平误差控制在15㎜,待终凝强度达到后,以递进方式进行下一道工序施工。

3、施工时,为了将垫层质量提高,其垫层须平板整夯器,拖拽收平垫层,然后人工原浆收面、收光、压实、保养,在井沟边与平面方向规定有一定弧形变角,可以代替找平层,应防材料受压后钝角破坏。

4、所有垫层按规定完毕后,重点解决大面积压力透水,透水在集水井、电梯井有非明显渗漏或涌漏,在补强时,由于沟井内找平层自身强度很低,补强工艺只得采用帏幕灌浆,塑性地下层面自防水功能或者用促凝水泥加强表面强度。

这是防水质量保证重点!5、在垫层上对其凹凸不平地方,用聚合物水泥基进行修整,在接槎部位加附加层,所有结点部位接口必要上下先涂一道聚乙烯醇胶浓度较高涂液浆料,使其渗入,然后大面积施工。

6、清理基层规定:对凹凸处人工修补,达到基层规定。

7、对立面、阴阳角等特殊部位应规定光滑平整。

对于不适基层必要凿打填抹。

8、基面合格后,先结点后大面,并做好中间验收和交叉作业工作。

之后大面涂刷渗入结晶涂料,水性比0.4~0.5,充分搅拌之后在基面湿面水冷下涂刷。

第五节工程结点解决:防水核心在于节点解决,本工程涉及节点有后浇带、桩头、地沟变形缝和卷材与涂料防水层甩槎与接茬解决,针对相应客观规定,依照类似工程经验,提出加强解决阐明。

1、后浇带:后浇带应设在受力和变形较小部位,间距宜为30-60M,宽度700-1000㎜,在700-1000㎜左右500㎜应做加强防水解决,其解决以防水附加层作为基本防水约束条件,在先后浇过程中,先后期龄不得不大于42d,在防水解决时,底层应作遇水膨胀嵌实解决,同步在构造中埋变形止水钢板,在保证这些构造性解决时,有必要作技术性办法加强,在这种加强中,先浇界面涂刷渗入结晶涂料,封闭后浇水份被先浇吸取,导致化热反映不完全而导致收缩离缝。

除了从防水防面考虑之外,后浇膨胀砼强度不得低于先浇强度,其膨胀率依照板块体积与施工温度计算膨胀率,其主筋搭按长度应不不大于45倍主筋直径,保证防水与构造性规范满足。

为了保证后浇带防水安全,在加强层上附加一层高分子卷材,使之抗拉强度增大,满足徐变作用(中埋止水条焊接处须涂密封涂料)。

(见施工大样图一)2、桩头解决:桩头结点解决是减少桩头渗水必要手段,在桩头解决上,环绕桩头用高强促凝防水渗入聚合砂浆批弧周边,然后涂刷密封膏,使涂料粘在桩头周边,之后粘铺高分子自粘卷材,施工时先依照桩周长加20CM栽成15公分长长形条材,在条材1/3下端每5CM直刀形成扇形面,之后,环绕桩头热熔粘牢,使承台面防水与桩头相连,其结口用外涂密封膏,使其内外粘接。

(见施工大样图二)3、底板立面与平面转角处,由于有立面与平面材料接槎,固在底板与剪力墙边高500MM地方应先热熔粘一道附加卷材,然后铺设一道高分子自粘卷材以便侧墙同类材料连接。

形成立面与平面底接保存1.2M双层粘接,粘接搭接不少于100㎜,转到立面后,应在侧墙300-500㎜处做双层附加,本工程先做底板,对立墙连接施工,转接甩槎材料应用暂时砖带保护。
