温水溪110kV变电站改造工程10kv保护测控更换专项施工方案
110kv变电站改造工程施工方案

110Kv XX变电站改造工程分四个阶段进行施工,本方案为第一阶段施工方案,主要工作是对#2主变中性点设备、#2主变二次设备、10kVⅡ段开关柜保护面板改造及110k VⅠ段母线11PT二次回路改造、11PT避雷器改造,保护和测控方式实现微机综合自动化。
(一)工程时间:开工时间:2005年8月15日,2005年9月15日竣工投产。
(二)改造内容:1.#2主变中性点改造和1021刀闸和1020刀闸辅助接点开关更换。
1020刀闸辅助开关接点可先调试,1021刀闸因110K VⅠ段母线带电须在送电操作时进行调试(不影响操作,若调试未成功,等到第四阶段停电在进行调试)。
2.#2主变变高CT端子箱更换(站内所要更换的4个CT和1个PT 端子箱先立好,重新敷设电缆,将环网电源完善,在所有改造工程完成后再拆除旧端子箱)。
3.#2主变保护柜旧电缆拆除,敷设电缆到新#2主变保护屏。
4.10kVⅡ段14面柜面板改造,更换7面馈线柜、1面分段隔离柜和1面站用变柜共9组CT。
5.更换#2站用变压器。
敷设临时站用电源至老控制室新配电屏。
6.更换110kV 11PT避雷器和新上11PT端子箱;完善11PT与12PT 的并列二次回路。
(三)施工条件:#2主变及10kVⅡ段母线转为检修状态(在1021刀闸开关侧接临时地线一组,在10k VⅠ、Ⅱ段分段隔离5001刀闸靠500开关侧接临时地线一组)。
10kVⅠ、Ⅱ母线分段隔离开关1112始终保持在合闸状态,#1、#3站用变分别供电老、新电气综合楼。
(四)施工时间安排:(一)#2主变中性点设备、刀闸辅助接点改造一、简述本站目前运行方式为#2主变热备用,10kVⅡ段母线上所有设备处于备用,其他设备处于运行状态。
本次改造更换中性点的隔离刀、避雷器、放电间隙及零序CT,其中中性点隔离刀采用电动操作机构;1021刀闸和1020刀闸辅助开关更换。
二、施工时间及条件时间:2005年8月16日~8月19日条件:#2主变转为检修状态(切开102、502开关,拉开1021、1020、5022刀闸,在1021、5022刀闸靠#2主变侧各挂临时接地线一组)。
10kv变电站施工方案

10kv变电站施工方案施工方案1. 概述本文将就10kv变电站的施工方案进行详细说明,旨在确保施工过程顺利进行,最大程度减少安全隐患,保障工程质量。
2. 施工准备2.1 设计准备在施工前,要进行充分的设计准备工作。
首先,进行工程布置图的设计,确保布置合理、安全。
其次,确定各种设备的选型和数量,确保施工所需设备完备。
最后,编制施工图纸,明确工程施工的各项细节。
2.2 动员准备施工前要进行人员动员准备。
首先,要成立专业的工程施工团队,包括项目经理、工程师、技术员等。
其次,制定人员的职责和工作任务,并进行培训,确保施工人员具备必要的专业知识和技能。
最后,配备必要的施工用具和材料,确保施工的顺利进行。
3. 施工流程3.1 基础施工在进行10kv变电站施工前,首先要进行基础施工工作。
包括场地清理和整平、地基开挖和加固等。
通过这一步骤,为主体结构的施工打下坚实的基础。
3.2 主体施工主体施工是整个施工过程的核心,其中包括以下步骤:3.2.1 设备安装将变压器、隔离开关、断路器等设备按照设计要求进行安装。
确保设备的稳定性和可靠性。
3.2.2 电缆敷设根据设计图纸进行电缆的敷设,包括电缆桥架的安装、电缆的拉线和穿线等。
保证电缆的牢固和整洁。
3.2.3 系统调试在设备安装和电缆敷设完成后,对整个系统进行调试,包括电气连接、开关操作等。
确保系统正常运行。
3.2.4 防火防雷对变电站进行防火防雷措施,包括防火涂料的喷涂、接地装置的安装等。
确保变电站的安全性。
3.3 完工验收完成主体施工后,进行完工验收。
由相关部门进行检测,包括电气设备的性能测试、电缆的绝缘测试等。
确保变电站满足设计和安全要求。
4. 施工安全措施4.1 人员安全施工过程中,要加强对施工人员的安全教育和培训,提高他们的安全意识。
配备必要的个人防护用品,如安全帽、防护眼镜等。
监督施工人员严格按照操作规程进行作业。
4.2 设备安全施工过程中,要确保设备的操作正常、无故障,并对设备进行定期维护和检修。
富溪对侧更换保护施工方案修改后

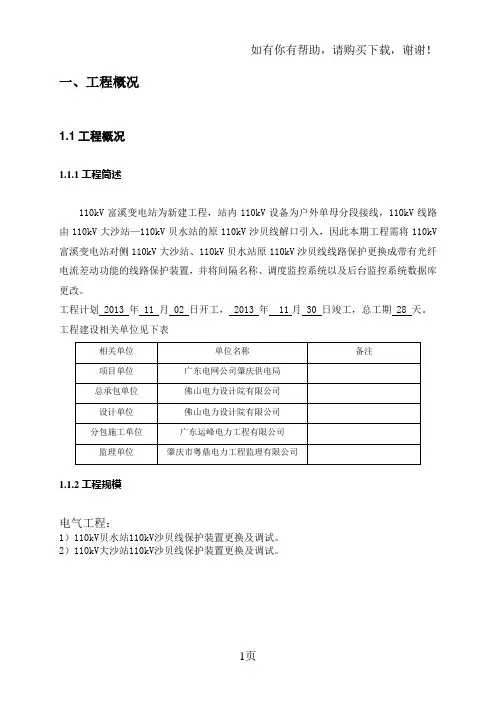

一、工程概况1.1工程概况1.1.1工程简述110kV富溪变电站为新建工程,站内110kV设备为户外单母分段接线,110kV线路由110kV大沙站—110kV贝水站的原110kV沙贝线解口引入,因此本期工程需将110kV 富溪变电站对侧110kV大沙站、110kV贝水站原110kV沙贝线线路保护更换成带有光纤电流差动功能的线路保护装置,并将间隔名称、调度监控系统以及后台监控系统数据库更改。
工程计划 2013 年 11 月 02 日开工, 2013 年 11月 30 日竣工,总工期 28 天。
工程建设相关单位见下表1.1.2工程规模电气工程:1)110kV贝水站110kV沙贝线保护装置更换及调试。
2)110kV大沙站110kV沙贝线保护装置更换及调试。
二、施工安排2.1管理组织机构及岗位职责2.1.1组织机构施工负责人:工作负责人:刘金彪、刘金海施工班组:8人;厂家配线人员:2人。
2.1.2岗位职责1.工程负责人:本项目施工的第一安全责任人,负责制订本安全目标、质量管理方针,对安全生产及安全体系建立、健全负全面的领导责任。
负责施工工作进度计划,人员职责的安排落实,施工方案的审批,对贯彻公司质量方针和实现质量目标负有全面责任。
2.施工负责人:负责落实总负责人的各项指令;负责施工方案的编制,施工的各项工作安排,合理调配好人力、物力车辆的使用,监督、落实施工班组在施工过程中,严格按照本方案进行施工。
3、安全管理主管:负责编制本施工的安全技术措施,负责检查安全指令、规章制度、安全技术措施的执行情况,配合有关部门排除安全障碍,每天巡视施工现场,发现隐患,及时组织解决。
监督现场人员的操作和设备的安全运行,制止违章作业,有权对违章人员进行处罚,有权发布指令采取保护性措施。
检查安全设施是否齐全、设备工器具的安全性、气候条件是否影响安全施工,监督施工人员持证上岗,参加安全大检查,对安全隐患提出整改措施并督促落实。
三、施工进度计划3.1工期及工程施工进度计划安排主要(进度控制)里程碑一览表。
温水溪110KV1#主变压器拆除更换与转运专项施工方案

温水溪110kV变电站改建工程1#主变拆除、转移专项施工方案批准:年月日审核:年月日编写:年月日中国能建湖南火电2016年农网EPC总承包三标段兴文县项目部2017年11月19号目录一、综合说明 (1)1 编制依据 (1)2 拆除并更换1#主变概况 (1)3 施工组织结构及职责 (1)4 停电时间; (2)5 停电范围; (2)二、施工前的准备 (2)1 准备工作安排 (2)2拆除设备 (2)3拆除与站内移动工具及辅材 (2)4 人员分工 (3)三、施工进度 (3)1#主变安装施工进度表: (3)四、施工方法与步骤 (3)4.1 附件拆除用12吨吊车进站及注意事项 (3)4.2原1#主变附件的拆除项目及注意事项 (7)4.3 原1#主变本体站内移出与道路运输; (7)4.4 原旧1#主变在大塘电厂的安装及注意事项 (9)五、施工安全措施 (9)(1)现场专责监护人的配置 (9)(2)起吊与站内轨道转移工作 (10)(3)附件的拆除和安装 (10)(4)电气焊作业 (11)(5)其它安全事项 (11)(6)定置管理 (12)六、质量保证措施 (12)七、1#主变在大塘承放位置; (12)1)在大塘原火电厂存放位置照片 (12)2)后附温水溪1#主变存放于大塘火电厂平面布置图; (13)一、综合说明1 编制依据1.《电气装置安装工程施工及验收规范汇编》2.《电气装置安装工程电气设备交接试验标准》(GBJ150-91)3.《国家电网公司电力安全工作规程》4.《温水溪110kV变电站改造工程施工设计说明书及图纸》5.《温水溪110kV变电站改建工程施工方案》2 拆除并更换1#主变概况温水溪110kV变电站原1#主变(容量31.5兆伏安)拆除,更换容量为40兆伏安的主变,施工单位负责拆除旧主变和新主变安装工作。
旧主变转运到大塘原火电厂临时存放,旧主变转运工作我公司计划承包给具有资质的专业大件运输公司完成(无锡成庆物流有限公司)。
变电站更换工程方案范本(2篇)

第1篇一、工程概况1.1 项目背景随着我国经济的快速发展,电力需求不断增长,变电站作为电力系统的核心组成部分,其安全、稳定运行对于保障电力供应至关重要。
为满足日益增长的电力需求,提高变电站的运行效率,降低故障率,本工程拟对现有变电站进行更换。
1.2 工程规模本工程拟更换的变电站为XX变电站,位于XX市XX区,占地面积约为XX平方米。
变电站主要承担区域内的供电任务,供电范围涵盖XX个村庄和XX个企事业单位。
1.3 工程目标通过本工程,实现以下目标:(1)提高变电站的供电能力,满足区域内的电力需求;(2)降低变电站的故障率,提高运行稳定性;(3)优化变电站的设备配置,提高运行效率;(4)降低变电站的运行成本,提高经济效益。
二、工程方案2.1 工程设计原则(1)安全性原则:确保变电站更换工程符合国家相关安全标准,确保施工和运行安全;(2)可靠性原则:选用优质设备,提高变电站的可靠性;(3)经济性原则:在满足工程要求的前提下,降低工程成本;(4)环保性原则:在施工和运行过程中,减少对环境的影响。
2.2 工程设计内容2.2.1 变电站主设备更换(1)主变压器更换:根据变电站容量和供电需求,选用XX型号主变压器,容量为XX千伏安;(2)断路器更换:选用XX型号断路器,额定电流为XX安培;(3)隔离开关更换:选用XX型号隔离开关,额定电流为XX安培;(4)接地开关更换:选用XX型号接地开关,额定电流为XX安培;(5)避雷器更换:选用XX型号避雷器,额定电压为XX千伏。
2.2.2 辅助设备更换(1)继电保护装置更换:选用XX型号继电保护装置,满足变电站保护要求;(2)自动化装置更换:选用XX型号自动化装置,实现变电站的自动化运行;(3)通信设备更换:选用XX型号通信设备,确保变电站信息传输的可靠性;(4)直流系统更换:选用XX型号直流系统,为变电站提供稳定的直流电源。
2.3 施工方案2.3.1 施工准备(1)成立工程领导小组,负责工程的组织实施;(2)编制施工组织设计,明确施工方案、施工进度、施工质量、施工安全等;(3)对施工人员进行培训,提高施工技能和安全意识;(4)办理施工许可,确保施工合法合规。
变电站更换工程方案(3篇)

第1篇一、项目背景随着我国经济的快速发展和城市化进程的加快,电力需求日益增长,原有变电站已无法满足日益增长的用电需求。
为提高电力供应质量和可靠性,保障电网安全稳定运行,我公司决定对某变电站进行更换工程。
本方案旨在详细阐述变电站更换工程的具体内容、实施步骤、质量控制、安全管理以及后期运维等方面。
二、工程概况1. 工程名称:某变电站更换工程2. 工程地点:某市某区3. 工程规模:新建变电站1座,占地面积约5000平方米4. 工程投资:约1亿元5. 工程建设周期:12个月三、工程内容1. 变电站拆除:拆除原有变电站内所有设备,包括变压器、高压开关柜、低压开关柜、继电保护装置、电缆、支架等。
2. 土建工程:新建变电站土建工程,包括基础、墙体、屋顶、门窗等。
3. 设备采购:采购变压器、高压开关柜、低压开关柜、继电保护装置、电缆、支架等设备。
4. 设备安装:将采购的设备安装至新建变电站内,并进行调试。
5. 电气一次、二次回路接线:按照设计图纸进行电气一次、二次回路接线。
6. 自动化控制系统安装:安装变电站自动化控制系统,实现远程监控、调度。
7. 通信系统建设:建设变电站通信系统,实现与其他变电站、调度中心的通信。
8. 环保设施建设:建设变电站环保设施,如防尘网、降噪设施等。
9. 竣工验收:完成变电站更换工程后,进行竣工验收。
四、实施步骤1. 工程前期准备(1)编制工程可行性研究报告,确定工程规模、投资、建设周期等。
(2)进行地质勘察,确保土建工程基础稳定。
(3)编制施工组织设计,明确施工工艺、质量要求、安全措施等。
2. 工程实施(1)变电站拆除:按照拆除方案,有序拆除原有变电站设备。
(2)土建工程:按照设计图纸,进行基础、墙体、屋顶、门窗等土建施工。
(3)设备采购:按照设备清单,进行设备采购。
(4)设备安装:按照安装规范,进行设备安装。
(5)电气一次、二次回路接线:按照设计图纸,进行电气一次、二次回路接线。
变电站更换工程方案范本

变电站更换工程方案范本一、前言变电站是电力系统中的重要组成部分,它承担着电能的输送、分配和转换等重要功能。
变电站更换工程是为了提高变电站设备的性能,确保电网的稳定运行而进行的一项重要工作。
本方案旨在对变电站更换工程进行规范化管理和实施,确保安全、高效、环保的施工过程,并最终实现工程目标。
二、工程概况变电站更换工程位于XX省XX市,项目范围包括变电站主体设备的更换和升级,配套设施的升级改造等。
工程总投资约XXX万元,涉及变压器、断路器、隔离开关、电缆等主要设备的更换。
为了确保工程实施的顺利进行,必须对工程的计划、施工方案、安全保障措施等进行全面评估和规划。
三、工程设计1. 设备更换计划针对变电站更换工程,需要对主要设备进行全面的更换计划。
首先是对现有设备进行全面评估,包括技术状态、运行状况、使用年限等方面的评估。
然后根据评估结果确定哪些设备需要更换,以及更换的优先顺序。
在设备更换计划中,需要考虑设备更换的时间节点、拆卸和安装的方式方法、人员配备等方面。
2. 配套设施升级改造在设备更换的同时,也需要对变电站的配套设施进行升级改造。
这包括变电站的控制系统、监控系统、配电系统等。
在设计方案中,需要详细规划每个配套设施的升级改造内容、技术指标、运行方式等,并与设备更换计划相协调。
3. 施工进度计划综合考虑设备更换计划和配套设施升级改造计划,需要合理制定施工进度计划。
在施工进度计划中,要注意各个工程节点的安排,确保每个阶段的工作可以按时完成,并协调各个部门之间的工作。
四、施工方案1. 施工组织设计设备更换工程属于大型设备安装工程,需要合理设计施工组织。
首先是明确各个施工单位的责任范围,包括设备供应商、设备安装单位、工程监理单位等。
其次是制定施工组织协调方案,包括施工计划、施工人员安排、材料供应等方面的具体措施。
2. 安全保障措施在设备更换工程中,安全问题是最为重要的。
为了确保施工安全,需要制定详细的安全保障措施。
工程110kv变电站施工方案设计方案图

工程110kv变电站施工方案设计方案图部门: xxx时间: xxx制作人:xxx整理范文,仅供参考,可下载自行修改施工设计批准:审查:校核:编写:3.1工程简况**水利枢纽施工供电110kv变电站工程是为满足**水利枢纽工程施工用电而建设,该工程位于枢纽**大桥左侧下游约200m处。
施工变电站的110kv进线接于**地区东笋变,施工变电站建成投产后,将枢纽右岸已建成的35kv临时变电站设备搬迁至施工变电站合并运行,35kv线路延伸过江进110kv施工变作为枢纽施工保安电源。
b5E2RGbCAP本工程主要工程工程有:<1)35kv施工供电备用线路工程;<2)110kv施工供电线路工程;<3)110kv施工变电站土建及安装工程;3.2施工布署3.2.1工程质量目标满足国家或电力施工验收规范,做到:土建分项工程和单位工程合格率100%,优良率85%以上;电气设备安装工程合格率100%,优良率90%以上;整项工程质量等级达到优良。
p1EanqFDPw3.2.2 工期目标按招标范围的施工图纸工程内容及招标文件要求,计划总工期210日历天。
3.2.3安全目标群伤群亡事故为零;重大设备事故为零;重大火灾事故为零;轻伤事故率控制在5‰以内。
3.2.4工程主要施工负责人简介施工主要负责人简介见第二章中“2.4拟投入本工作的主要人员表”。
3.2.5施工工序总体安排本工程的施工是在场地平整工作完成后进行。
施工队伍进场后,先按施工总平面图布置临时设施,并按平面布置要求对站内的主控楼基础和排水系统及110kv线路工程进行施工,在主控楼基础和排水系统完成后即安排主控楼主体工程、设备基础、电缆沟、构架基础等施工;最后进行电气设备安装及站内各附属设施的施工。
110kv施工变电所建成投产后,即进行35kv临时变电站搬迁工作。
在土建施工过程中安排电气预埋、接地等交叉作业。
DXDiTa9E3d3.3 施工进度计划根椐招标文件要求,本工程计划2001年5月25日开工,2001年12月20日完工,总日历工期210天,详细的施工进度见《**水利枢纽施工供电110KV输变电工程施工进度横道图》。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5)安装新保护测控装置。
6)连接二次接线。
7)保护测控装置输入整定值、调试。
二、现场组织机构
1、现场施工组织;
根据业主对工程质量、工期、安全的要求,我公司选派最优秀施工管理人员,技术骨干、施工人员组成一个10kV保护测控更换作业专项施工组织:
开口扳
12-14
2
作业
作业
30
梅花扳
8-10
2
作业
作业
31
梅花扳
8-10
2
作业
作业
四、施工安全管理
1、工程安全管理目标
本次10kV线路保护测控更换难度很大;作业空间狭小.带电距离近,停电时间短暂。故必须按安全目标进行施工。其安全工作目标是:不发生轻伤及以上事故和设备事故。
2、安全管理机构及主要职责
为了本次作业安全特成立现场安全小组;
5.5 人员安全意识教育
(1)长时间的施工作业使施工人员容易造成安全意识的麻痹,因此要长期坚持安全意识的教育,使安全始终在人的意识中占主导地位。
(2)此项作业时若需非专业人员副处时,但是非专业人员安全意识差,易发生安全事故,因此需要对非专业人员,进行如下工作。
4拆除本屏柜原电气设备和连接引线;
5安装新保护测控装置;
6连接二次接线;
7新保护测控装置输入整定值、做调试与实验。
3、作业人与员具体分工
1)人员:一次;陈恒军王峰颜中旭
二次;杜向阳王翔
调试;成俊辉王强陈红军汤正才
2)分工;
序号
单元名称
作业人员
作业队长
监护人
1
展放增加所需二次电缆
陈恒军王峰颜中旭颜中旭
故本次对10千伏保护测控装置工作安排如下;
1.)对10千伏出线屏柜7回路按奇数屏和隅数屏分开施工,
2.)不停一二次电的时候作业:
1展放10kV保护测控装置更换增加所需二次电缆。
2二次电缆剥削、做电缆头、校线穿号管、挂电缆号牌。
3.在需要更换的配电柜上开保护测控装置孔。
3.)停本屏柜的一二次电(注意;但一次母线有电,二次柜顶小母线有电)的时候作业:
杜向阳王强陈红军汤正
成俊辉
王翔
2
二次电缆剥削、做电缆头、校线穿号管、挂电缆号牌
杜向阳王强陈红军汤正才
成俊辉
王翔
3
在需要更换的配电柜上开保护测控装置孔
杜向阳王强陈红军汤正才
成俊辉
王翔
4
停电拆除原电气设备和连接引线
杜向阳王强陈红军汤正才
成俊辉
王翔
5
安装新保护测控装置
杜向阳王强陈红军汤正才
成俊辉
王翔
6
连接二次接线
(5)隔离开关操作机构改造。
(6)电容补偿装置改造。
(7)将110kV、温石线、温莲线、马石线、周石线更换为光差保护。
(8)35kV线路PT改造
(9)相关土建工程
2、综自改造——10kV保护测控装置更换现场工作任务;
1)敷设10kV保护测控装置更换增加所需二次电缆,和前期准备工作。
2)二次电缆剥削、做电缆头、校线穿号管、挂电缆号牌。
(4) 查操作回路中是否有电源交叉回路的情况
(5) 查各电器设备之间的电气联锁回路是否满足设计及防误要求
(6) 二次回路绝缘检查
(7) 查直流控制及信号回路对地的绝缘电阻,应满足规程要求
(8) 二次回路进行交流耐压试验。
(9) 绝缘检查时,要做好防误触电的措施,禁止在测量绝缘回路上有他人工作;
(10) 绝缘检查时,要做好防误触电的措施,禁止在测量绝缘回路上有他人工作,禁止带电位测回路绝缘。
(3)做电缆头时应美观实用,
(4)电缆头制作时注意热风枪的力度,以免烫伤电缆绝缘。
(5)校线穿号管、进行对芯,可采用“正反序”法对芯,若线芯上有数字编号,也可利用数字来对芯,然后核实一遍,号头要套牢。每对完一根电缆,应检查有无遗漏。
(6)挂电缆号牌时注意不能张冠李戴,必须一一对应。
5.3 在需要更换的配电柜上开保护测控装置孔安全技术措施;
3)、认真填写每天的安全工作票,特别是停电作业安全工作票,应清楚责任、落实人头,结合当天工作特点,提出针对性的安全措施和防范要求,由作业工负责人签字,产向全体作业人员宣读,进行安全交底。
4)、本次作业带电距离很近,必须要做好工器具、机械设备及安全防护用具的检查,鉴定工作,不合格的物品不得使用,确保施工作业安全,所有工器具不得以小代大。
组长;李黎明
副组长;蒲攀
成员;何治平 丁饶 成文
1)、安全管理小组组长:李黎明同志是本次10kV线路保护测控装置更换的作业安全第一责任人,是安全管理工作的主要决策人。
2)、安全管理小组副组长:蒲攀同志为本次10kV线路保护测控装置更换作业具体制定和实施工程质量管理办法、措施、奖惩条例;
3)、安全管理小组成员:何治平,丁饶,成文同志必须在此次10kV线路保护测控装置更换时在现场,对现场作业人员安全工作进行监督与监护,以保证安全目标的实现。
(11) 装置外部检查范围内的设备标志应正确、完整、清晰,表计、信号灯及信号继电器、光字牌的计量正确。
(12) 除去装置上备用连接片的原有标志或加注“备用”字样,所有连接片的连接应与图纸相符合。
(13) 装置外部检查范围内端子排上内部、外部连接线,以及沿电缆敷设路线上的电缆标号是否正确完整,与图纸资料是否吻合。装置外部检查范围内设备及回路的接地情况是否符合国家规程和反事故措施要求。
5)、凡进入现场的作业人员必须戴安全帽.绝缘鞋等带电作业要求,对于违纪者,给予经济惩罚,执行强化管理。
五、施工技术方案
1、安全技术措施
5.1 敷设10kV保护测控装置更换增加所需二次电缆安全技术措施
(1)敷设10kV保护测控装置更换二次电缆前必须明白电缆沟的走向,明确展放作业各主要环节的安全。
(2)敷设二次电缆前必须对全体作业人员进行安全交底。
(1)开孔时监护人必须在场不能离开,如需有必须离开的事情,应让具有监护能力的人担任监护。
(2) 在需要更换的配电柜上开保护测控装置孔时,注意本屏一二次带电。
(3)选取孔位时注意面板背后面是否有二次线芯,对下一部安装保护测控装置是否有阻碍。
(4)开孔时不能损伤孔以外的漆面。
(5)开孔作业人员应戴带护目镜、安全帽、戴手套、穿防绝缘鞋.必要时带绝缘手套。
施工总负责人:李黎明技术负责人:何治平
现场施工负责人:丁饶现场技术员:成文
现场安全负责人:蒲攀
2、作业人员配置;
根据现场实际情况,现场施工作业人员配置如下表
施工作业人员配置表
序号
单元工
程名称
投入
作业队数
每队的人员结构
备注
技工
普工
临时工
1
展放增加所需二次电缆
1
10
本屏柜一.二次未停电
2
二次电缆剥削、做电缆头、校线穿号管、挂电缆号牌
二次作业
作业
9
绝缘手套
35kV
2双
操作
操作
10
绝缘鞋
2500型
5双
作业
作业
11
线手套
20双
作业
作业
12
电缆钳
400-1型
1
作业
作业
13
低压验电笔
220V
5支
作业
作业
14
开孔器
1
开孔
开孔
15
磨光机(手砂轮)
1
开孔
开孔
16
热风枪
500W
2
二次电缆头作业
作业
17
钢丝钳
3
作业
作业
18
尖嘴钳
3
作业
作业
19
斜口钳
(3)对作业人员进行目视身体检查,如果发现身体不适及情绪不稳定人员,不能进行此作业。
(4)开启电缆沟盖板时,需要小心开启,开启盖板人员必须时时刻刻记住电缆沟里其它电缆带电,避免盖板掉下砸断而造成一次开关跳闸和短路等事故。
(5)敷设二次电缆前,对展放架设备及所用具、等进行仔细检查,使其保持良好的状态。
(6)电缆敷设人员应戴安全帽,戴手套、穿防绝缘鞋.必要时带绝缘手套。
(7)敷设二次电缆前,对作业范围加安全围护栏标识带,禁止非作业人员入内。
5.2二次电缆剥削、做电缆头、校线穿号管、挂电缆号牌安全技术措施;
(1)二次电缆剥削时,两头留头时注意长短,以免给下一道工序带来作业困难。
(2)二次电缆剥削时,剥刀应注意力度大小,以免划伤线芯绝缘。
杜向阳王强陈红军汤正才
成俊辉
王翔
7
保护测控装置输入整定值、调试实验
王强陈红军汤正才成俊辉
成俊辉
王翔
8
监理.业主验收送电
王强陈红军汤正才
王翔成俊辉杜向阳
(配合监理业主验收)
备注:4.5.6.7.8单元工程必须在一天之内完成
4、工器具配置
工器具配置配置表
序号
工器具名称
型号规格
数量
用于施
工部位
备注
1
微机继电保护试验仪
YTC1200
1
电气试验
试验
2
万用表
500型
2
电气试验
试验
3
单相调压器
1~250V
4
电气试验
试验
4
数字相位表
QX-1
1
电气试验
试验
5
接地摇表
ZC-29-13-1
2
电气试验
试验
6
10千伏验电器
GDY-II
2
作业验电
作业
7
线号机
TM-35EN
