学校运动场(塑胶跑道)改造项目施工
学校操场改造施工方案(运动器械与场地布局)

《学校操场改造施工方案》一、项目背景随着教育事业的不断发展和学生对体育活动需求的日益增长,学校现有的操场已不能满足教学和学生课外活动的需要。
为了给师生提供一个更加安全、舒适、功能齐全的运动场所,决定对学校操场进行全面改造。
本次改造将重点优化运动器械的布局和场地的整体规划,以提高操场的使用效率和安全性。
二、施工步骤1. 场地清理(1)首先对现有操场进行全面清理,清除杂草、垃圾等杂物。
(2)拆除老旧、损坏的运动器械和设施。
2. 场地测量与规划(1)使用专业测量仪器对操场进行精确测量,确定场地的尺寸和形状。
(2)根据学校的需求和实际情况,制定合理的场地布局方案,包括跑道、足球场、篮球场、网球场等运动区域的划分,以及运动器械的摆放位置。
3. 基础施工(1)对场地进行平整,确保地面平整度符合要求。
(2)根据不同运动区域的要求,进行基础处理。
例如,跑道区域需要铺设稳定层和碎石层,以保证跑道的平整度和稳定性;足球场需要铺设草皮基层等。
4. 运动器械安装(1)根据规划方案,安装各类运动器械,如单杠、双杠、爬杆、篮球架、足球门等。
(2)确保运动器械的安装牢固可靠,符合安全标准。
5. 场地铺装(1)跑道区域铺设塑胶跑道材料,确保跑道的弹性、防滑性和耐磨性。
(2)足球场铺设人工草皮,提供良好的运动体验。
(3)篮球场、网球场等区域铺设专业的运动地板,保证场地的平整度和防滑性能。
6. 标线绘制(1)根据不同运动区域的要求,使用专业的标线漆绘制场地标线,如跑道线、篮球场线、足球场线等。
(2)确保标线清晰、准确,符合比赛标准。
7. 竣工验收(1)对改造后的操场进行全面检查,确保施工质量符合要求。
(2)组织相关部门和人员进行竣工验收,验收合格后交付使用。
三、材料清单1. 塑胶跑道材料:包括塑胶颗粒、胶水、催化剂等。
2. 人工草皮:优质的人造草皮材料。
3. 运动地板:专业的运动地板材料。
4. 运动器械:单杠、双杠、爬杆、篮球架、足球门等。
塑胶跑道修缮工程施工方案

一、工程概况1.1 工程名称:XX学校塑胶跑道修缮工程1.2 工程地点:XX学校1.3 工程内容:对学校现有塑胶跑道进行检测、评估,对损坏、老化、磨损严重的部分进行修缮,确保跑道使用安全、舒适。
二、施工准备2.1 施工组织机构成立项目经理部,下设工程技术组、质检安全组、材料供应组、施工队伍等,明确各部门职责,确保工程顺利进行。
2.2 施工人员及设备组织专业施工队伍,确保施工人员具备相关资质和经验。
设备包括:切割机、打磨机、喷枪、切割刀片、滚筒、尺子、水平仪等。
2.3 材料准备根据现场实际情况,选用符合国家标准的塑胶跑道材料,包括:基础层材料、面层材料、粘合剂等。
三、施工工艺3.1 施工流程1)现场勘察及检测:对现有跑道进行全面勘察,检测跑道损坏、老化、磨损情况。
2)基础处理:清除跑道表面杂物,对损坏的基础进行修复,确保基础坚实、平整。
3)面层铺设:按照施工规范进行面层铺设,确保铺设均匀、平整。
4)养护:完成面层铺设后,进行养护,确保跑道质量。
3.2 施工要点1)基础处理:对损坏的基础进行修复,确保基础坚实、平整。
修复材料应选用与原基础相同的材料。
2)面层铺设:铺设前,对场地进行清扫,确保无杂物。
按照施工规范进行面层铺设,确保铺设均匀、平整。
铺设过程中,注意控制材料厚度,避免出现高低不平现象。
3)粘合剂使用:选用符合国家标准的粘合剂,确保粘合强度。
施工过程中,严格控制粘合剂用量,避免浪费。
4)养护:完成面层铺设后,进行养护,确保跑道质量。
养护期间,禁止行人、车辆通行。
四、施工进度4.1 施工工期:XX天4.2 施工安排:根据现场实际情况,合理分配施工人员、设备,确保工程按时完成。
五、质量保证措施5.1 施工人员:加强施工人员培训,提高施工技能,确保施工质量。
5.2 材料检验:对进场材料进行严格检验,确保材料质量符合国家标准。
5.3 施工过程监控:对施工过程进行全程监控,发现问题及时整改。
5.4 质量验收:工程完成后,进行质量验收,确保工程质量达到预期目标。
小学运动场塑胶跑道改造项目施工方案

施工组织设计目录第一章编制依据及工程概况第一节编制依据第二节工程概况第二章工程施工的重难点及保证措施第三章施工总体目标第四章施工准备第五章施工总体部署第一节施工总体方案安排第二节施工组织机构第三节施工任务划分及劳动力配置计划第四节验收批的划分第五节施工平面布置第六节施工进度计划第七节施工机具设备及仪器、仪表计划第八节设备、人员动员周期第六章施工协调工作第七章主要施工方法第一节施工测量第二节运动场土方施工方案第三节运动场排水施工方案第四节运动场碎石垫层施工方案第五节运动场砼面层施工方案第六节塑胶跑道施工方案第七节运动场塑胶场地施工方案第八节足球场人工草坪的施工方案第八章工程质量保证措施第一节组织保证措施第二节制度保证措施第三节技术管理措施第四节施工质量控制第五节工程档案管理第六节工程交付使用后的质量管理第九章安全管理体系与措施第一节安全生产目标及安全承诺第二节安全生产管理体系第三节安全生产保证措施第十章工期保证措施第十一章文明施工及环境保护管理措施第一节文明施工措施第二节维护正常秩序专项措施第三节环境保护措施第四节工程节约措施第十二章“四新技术”的推广运用第十三章冬雨季施工保护措施第十四章降噪防尘及环境保护措施第十五章降低工程造价措施第十六章工程配合服务和质量保修承诺附表一:拟投入的主要施工机械设备表附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章编制依据及工程概况第一节编制依据一、编制依据1、招标文件及其等效补充文件,随同文件发送的有关施工图。
2、现行技术规程、规范及技术标准。
3、本企业的施工技术水平、管理水平及成功经验。
二、编制原则1、严格按招标文件中各项技术标准和条款进行编制。
2、执行国家有关政策法规、规程、行业技术标准和技术规定。
3、结合实际因地制宜的原则。
4、统筹安排、综合平衡、妥善协调、前后兼顾的原则。
塑胶跑道球场学校操场改造施工组织设计施工方案

塑胶跑道球场学校操场改造施工组织设计施工方案一、项目概况塑胶跑道球场学校操场改造项目的主要目的是提升学校操场的品质和功能,以满足学校师生的需求。
项目包括对塑胶跑道进行重新铺设,球场进行修复和改造,并设置相关配套设施,如休息区和储物柜等。
本施工方案旨在对项目进行全面的组织设计,确保施工进度、质量和安全。
二、组织架构1.项目经理:负责项目整体管理和协调,监督施工进度和质量。
3.现场施工人员:包括土建施工、塑胶跑道施工、球场修复等各个工种,负责具体施工任务。
三、施工方案1.项目准备工作:(1)成立项目组,明确各成员职责和权限;(2)制定项目施工计划,明确工期和任务分解;(3)完成土地平整、测量、设计等前期工作。
2.土建施工:(1)清理操场现有设施和垃圾,保持施工现场整洁;(2)进行地面平整处理,包括填土和夯实,确保地基稳定;(3)进行排水系统的施工,确保雨水能够顺畅排除。
3.塑胶跑道施工:(1)在地面完成基层的施工,包括铺设防潮层和碾压;(2)根据设计要求,进行塑胶跑道的施工,包括铺设胶层和面层;(3)进行检测和验收,确保塑胶跑道符合质量要求。
4.球场修复:(1)修复现有球场的损坏部分,包括修补球场表面的裂缝和凹陷;(2)重新划线,按照标准尺寸和线路进行标记;(3)进行检测和验收,确保球场修复符合质量要求。
5.配套设施建设:(1)设置休息区,包括休息椅、遮阳设施等;(2)设置储物柜,方便学生存放体育器材;(3)根据实际需求,设置其他配套设施,如跑步道、健身器材等。
四、安全措施:1.制定施工安全管理制度,确保施工过程中安全生产;2.进行安全教育和培训,提高施工人员的安全意识;3.设置警示标识和防护设施,确保工人的人身安全;4.定期检查施工现场,及时发现并纠正安全隐患。
五、施工进度控制:1.制定详细的施工计划,明确各项工作任务和时间节点;2.进行施工进度的日常监督,及时发现和解决施工过程中的问题;3.设立里程碑,并进行阶段性验收,确保施工进度按计划进行;4.制定应急方案,以应对可能出现的施工延误等问题。
二级塑胶跑道工程施工方案

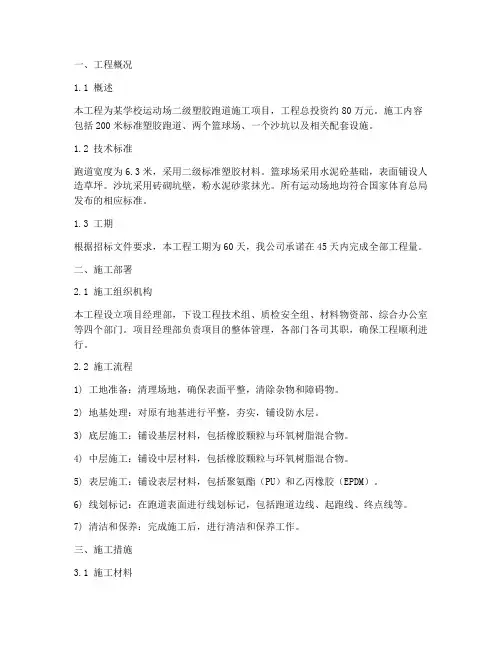

一、工程概况1.1 概述本工程为某学校运动场二级塑胶跑道施工项目,工程总投资约80万元。
施工内容包括200米标准塑胶跑道、两个篮球场、一个沙坑以及相关配套设施。
1.2 技术标准跑道宽度为6.3米,采用二级标准塑胶材料。
篮球场采用水泥砼基础,表面铺设人造草坪。
沙坑采用砖砌坑壁,粉水泥砂浆抹光。
所有运动场地均符合国家体育总局发布的相应标准。
1.3 工期根据招标文件要求,本工程工期为60天,我公司承诺在45天内完成全部工程量。
二、施工部署2.1 施工组织机构本工程设立项目经理部,下设工程技术组、质检安全组、材料物资部、综合办公室等四个部门。
项目经理部负责项目的整体管理,各部门各司其职,确保工程顺利进行。
2.2 施工流程1) 工地准备:清理场地,确保表面平整,清除杂物和障碍物。
2) 地基处理:对原有地基进行平整,夯实,铺设防水层。
3) 底层施工:铺设基层材料,包括橡胶颗粒与环氧树脂混合物。
4) 中层施工:铺设中层材料,包括橡胶颗粒与环氧树脂混合物。
5) 表层施工:铺设表层材料,包括聚氨酯(PU)和乙丙橡胶(EPDM)。
6) 线划标记:在跑道表面进行线划标记,包括跑道边线、起跑线、终点线等。
7) 清洁和保养:完成施工后,进行清洁和保养工作。
三、施工措施3.1 施工材料1) 塑胶材料:符合国家体育总局发布的相应标准。
2) 人造草坪:符合国家体育总局发布的相应标准。
3) 砼材料:符合国家相关标准。
3.2 施工工艺1) 地基处理:清除场地表面泥土、杂物,平整地基,夯实,铺设防水层。
2) 底层施工:采用橡胶颗粒与环氧树脂混合物铺设基层,确保基层平整、均匀。
3) 中层施工:采用橡胶颗粒与环氧树脂混合物铺设中层,确保中层平整、均匀。
4) 表层施工:采用聚氨酯(PU)和乙丙橡胶(EPDM)铺设表层,确保表层平整、均匀。
5) 线划标记:根据需求和规定,在跑道上标记出跑道边线、起跑线、终点线等。
6) 清洁和保养:清除施工过程中产生的杂物和残留物,定期进行清洁和维护。
塑胶跑道球场学校操场改造施工设计方案施工组织设计

目录第一章、工程概况第二章、施工部署第三章、施工组织及施工工艺(包括前期准备、材料采购、加工制作、安装工艺等)第四章、确保工程质量的技术组织措施第五章、确保工期的技术组织措施(包括农忙、雨季施工安排)第六章、确保安全施工的技术组织措施第七章、确保文明施工的技术组织措施第八章、成品保护措施第九章、降低成本、缩短工期、提高质量的措施第十章、劳动力安排计划及主要施工机械配备计划第十一章、施工进度计划第十三章、农民工工资保证第一章、工程概况一、编制依据⑴////////////////////////////////////工程招标文件⑵现行施工及验收规范、操作规程和质量标准二、工程概况工程名称:///////////////////////////////////改造工程采购单位:///////////////////////////学质量要求:按国家标准达到合格第二章、施工部署一.设备、人员动员周期我公司签订中标合同后,立即进行人员、设备的动员和调遣工作。
3天内派项目经理部的主要负责人、管理人员、技术人员进驻工地,与监理办和业主接洽的同时,详细勘察、了解施工沿线情况,尽快安排落实施工营地,着手水、电、路三通的准备工作,开始料场、拌和场、机械停置场、预制厂的修建工作。
同时,我公司会同项目经理部有关人员按照施工方案中工序的先后,组织相应的机械陆续进入工地,施工机械、测量试验设备、混凝土拌和设备等。
原材料试验及混凝土配合比设计与施工机械、人员进入现场同步进行。
1.1设备、人员、材料运至施工现场的方法设备人员动员周期均需5天,其中主要工程机械和人员动员周期控制在3天之内,主要便道和施工临时设施建设控制在15天之内,主要机械设备用平板拖车运到工地。
人员通过本单位汽车运输。
主要材料如钢筋、水泥等在定点厂家或指定厂家购买,直接送货到场。
地材从工地附近的料场调运,自卸汽车运输至现场。
二.组织管理目标1、质量目标:达到合格工程质量等级标准。
小学操场改造:塑胶跑道和人造草坪的施工指南
小学操场改造:塑胶跑道和人造草坪的施工指南1. 项目概述为了提高小学操场的使用功能和学生的运动体验,本次项目将重点对塑胶跑道和人造草坪进行改造。
本施工指南将详细介绍施工前准备、施工流程、施工要点及验收标准。
2. 施工前准备2.1 设计图纸和方案在施工前,首先要确保有完整的设计图纸和施工方案。
图纸应包括操场尺寸、塑胶跑道和人造草坪的布局、颜色等详细信息。
2.2 材料准备根据设计方案,提前准备所需的材料,包括塑胶颗粒、胶水、人造草坪、草坪粘结剂等。
确保材料符合国家相关标准和质量要求。
2.3 人员组织组织专业的施工团队,包括施工管理人员、技术人员、施工工人等。
对施工人员进行技术培训和安全教育,确保施工顺利进行。
3. 塑胶跑道施工流程3.1 清理原场地将原操场表面清理干净,去除杂物、杂草等。
对破损的地方进行修补,确保地面平整。
3.2 铺设基础层根据设计要求,铺设合适的基础层。
基础层可采用混凝土、沥青等材料。
确保基础层的平整度和厚度符合要求。
3.3 铺设找平层在基础层上铺设一层找平层,找平层可采用沥青混合料或水泥砂浆。
找平层的厚度应均匀,确保塑胶跑道表面的平整度。
3.4 铺设塑胶颗粒层在找平层表面均匀撒上塑胶颗粒,并使用专业设备进行摊铺。
确保颗粒层的厚度和密度符合要求。
3.5 硫化处理对塑胶颗粒层进行硫化处理,使其与找平层粘结牢固。
硫化过程中,需保持现场通风良好,确保施工安全。
3.6 验收塑胶跑道施工完成后,进行验收。
验收标准包括跑道平整度、厚度、弹性、抗滑性等。
4. 人造草坪施工流程4.1 清理原场地同塑胶跑道施工前的清理工作。
4.2 铺设基础层根据设计要求,铺设合适的基础层。
基础层可采用混凝土、沥青等材料。
确保基础层的平整度和厚度符合要求。
4.3 铺设草坪将人造草坪按照设计方案铺设于基础层上。
草坪之间需均匀粘结,确保连接牢固。
4.4 修剪和整理对铺设完成的人造草坪进行修剪和整理,确保草坪的整齐度和美观度。
小学操场改造:塑胶跑道和人造草坪的施工指南
小学操场改造:塑胶跑道和人造草坪的施工指南概述本文档旨在提供小学操场改造项目中塑胶跑道和人造草坪的施工指南。
通过遵循以下步骤和注意事项,可以确保施工过程顺利、高效且符合相关法律法规。
施工步骤1. 确定施工需求:与学校管理层和相关利益相关方讨论,明确操场改造的具体需求和目标。
2. 寻找合适的供应商:与多家供应商进行沟通,比较他们的产品质量、价格和施工经验,选择最合适的供应商。
3. 进行现场勘测:由专业团队进行操场现场勘测,确保施工前的准备工作可以顺利进行。
4. 制定施工计划:根据勘测结果和项目需求,制定详细的施工计划,包括施工时间表、所需材料和人力资源等。
5. 进行必要的地面处理:确保操场地面平整、坚固,清除杂草和其他障碍物。
6. 安装塑胶跑道:按照供应商提供的安装指南,正确安装塑胶跑道,确保其平整、无缺陷。
7. 铺设人造草坪:根据供应商提供的铺设指南,将人造草坪铺设在操场的适当区域。
8. 进行施工监督:安排专人对施工过程进行监督,确保施工质量符合要求。
9. 进行竣工验收:在施工完成后,对改造的操场进行验收,确保塑胶跑道和人造草坪的质量达到预期。
10. 进行后期维护:制定操场后期维护计划,包括定期清洁、检查和维修等工作,以保持操场的良好状态。
注意事项- 遵守相关法律法规:在施工过程中,必须遵守当地的建筑法规和环境保护法规,确保施工不会对环境造成负面影响。
- 选择优质材料:选择经过认证的高质量塑胶跑道和人造草坪材料,以确保其使用寿命长、安全可靠。
- 注意施工安全:施工过程中,必须严格遵守安全操作规程,确保施工人员和学生的安全。
- 定期维护保养:定期对塑胶跑道和人造草坪进行清洁、检查和维护,及时修复损坏和磨损部分,以延长使用寿命。
结论本文档提供了小学操场改造项目中塑胶跑道和人造草坪的施工指南。
通过遵循施工步骤和注意事项,可以确保施工质量和安全,使改造后的操场能够满足学生和教职员工的需求,提供一个安全、舒适的活动场所。
学校塑胶跑道施工方案(3篇)
第1篇一、项目概述本项目为某学校塑胶跑道施工项目,旨在为学校提供一个安全、舒适、环保的运动场地。
塑胶跑道具有弹性好、耐磨、防滑、耐候性强等特点,是现代学校体育设施的理想选择。
本方案将详细阐述塑胶跑道的施工流程、技术要求、质量控制及后期维护等内容。
二、施工准备1. 施工人员准备- 组建专业的施工团队,包括项目经理、施工队长、技术员、质检员、安全员等。
- 对施工人员进行专业技能培训和安全教育。
2. 施工材料准备- 购买符合国家标准的塑胶跑道材料,包括基础层、 cushion 层、跑道面层等。
- 准备必要的施工工具,如切割机、刮板、尺子、水平仪等。
3. 施工场地准备- 清理施工现场,确保场地平整、干净。
- 检查排水系统,确保排水畅通。
- 设置安全警示标志,确保施工安全。
三、施工流程1. 施工测量- 根据设计图纸,对跑道进行测量,确定跑道的尺寸和位置。
- 使用全站仪、水准仪等测量仪器进行精确测量。
2. 基础层施工- 清理基础层,确保表面平整、无杂物。
- 按照设计要求,铺设基层砂石,厚度一般为15-20cm。
- 使用平板振动器对基层进行压实,确保密实度。
3. cushion 层施工- 将 cushion 材料均匀铺设在基层上,厚度一般为5-10cm。
- 使用专业工具对 cushion 层进行平整和压实。
4. 跑道面层施工- 将跑道面层材料均匀铺设在 cushion 层上,厚度一般为8-10mm。
- 使用刮板将材料刮平,确保表面平整。
- 使用喷涂机对跑道面层进行喷涂,形成均匀的涂层。
5. 标志线施工- 根据设计要求,绘制跑道标志线,包括起点线、终点线、道次线等。
- 使用专业工具进行精确绘制。
6. 施工验收- 施工完成后,进行自检和互检,确保工程质量符合国家标准。
- 邀请相关人员进行验收,包括设计单位、监理单位、学校等。
四、质量控制1. 材料质量控制- 严格筛选材料供应商,确保材料符合国家标准。
- 对进场材料进行检验,包括外观、尺寸、厚度、密度等。
塑胶操场工程施工方案设计
一、项目背景随着我国教育事业的发展,学校对运动设施的要求越来越高。
塑胶操场作为一种新型环保运动场地,具有优良的耐磨、防滑、抗老化等特点,已成为学校运动场地的首选。
本方案针对某学校塑胶操场施工,提出以下施工方案设计。
二、施工范围1. 施工场地:某学校操场区域,面积约为5000平方米。
2. 施工内容:包括基础施工、面层铺设、排水系统、照明系统等。
三、施工工艺1. 施工准备(1)现场勘查:对施工场地进行详细勘查,了解场地地形、排水情况等。
(2)材料准备:按照设计要求,提前准备所需材料,如基础材料、面层材料、排水材料等。
(3)人员准备:组织施工队伍,明确各工种职责,进行技术交底。
2. 施工步骤(1)基础施工1)清理场地:将操场区域内的杂草、杂物、石块等清理干净。
2)平整场地:采用推土机对场地进行平整,确保场地表面平整度达到要求。
3)铺设基础层:按照设计要求,铺设C15混凝土基础层,厚度为15cm。
4)基础养护:基础层铺设完成后,进行养护,确保混凝土强度达到设计要求。
(2)面层铺设1)基层处理:对基础层进行打磨、清洁,确保基层平整、干净。
2)铺设胶水:按照比例将胶水均匀涂刷在基层上。
3)铺设面层:将面层材料按照设计要求铺设在基层上,确保拼接严密。
4)胶水固化:面层铺设完成后,进行胶水固化,确保面层与基层粘结牢固。
(3)排水系统1)设置排水沟:按照设计要求,设置排水沟,确保操场区域排水畅通。
2)铺设排水管:将排水管铺设至排水沟,确保排水管与排水沟连接紧密。
3)检查排水系统:排水系统施工完成后,进行试水检查,确保排水系统畅通。
(4)照明系统1)安装灯具:按照设计要求,安装照明灯具,确保操场区域照明充足。
2)铺设线路:将照明线路铺设至灯具位置,确保线路连接牢固。
3)检查照明系统:照明系统施工完成后,进行试灯检查,确保照明系统正常。
四、施工质量保证措施1. 严格按照设计要求和施工规范进行施工,确保工程质量。
2. 对施工人员进行技术培训,提高施工人员素质。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章编制依据第二章施工部署及平面布置第三章施工方法及主要技术措施第四章施工进度计划及工期保证措施第五章项目部情况第六章施工机械配备及材料投入计划第七章安全生产及文明施工措施第八章劳动力安排使用计划第九章工程质量保证措施第十章工程竣工验收管理附表:拟投入本标段的主要施工设备表拟配备本标段的试验和检测仪器设备表劳动力计划表计划开、竣工日期和施工进度网络图施工总平面图临时用地表第一章编制依据本施工组织设计根据国家现行法律、法规和施工技术规范、规程、标准,武警水电第一支队一大队营区塑胶跑道工程招标文件、对该工程地理位置,地面构筑物的现场勘察,结合本企业的综合实力水平,成功管理经验及近年同类工程的施工成果等编制而成。
1.1编制依据1.1.1唐山市曹妃甸区职业技术教育中心运动场改造工程《招标文件》;1.1.2国家制定的现行《工程施工及验收规范》及各专业《施工操作规程》及《建设工程质量管理条例》,有关田径场施工验收规范,工程建设标准强制性条文。
1.1.3公司现有的施工机械、设备、技术力量。
1.1.4建设部推广的新技术、新工艺、新标准。
1.1.5 ISO9001质量管理体系标准、ISO14001环境管理体系标准、GB/T28001职业健康安全管理体系标准。
我公司《质量手册》,《程序文件》及《作业指导书》。
1.1.6技术规范1.《国际田径协会联合会田径场地设施标准手册》;2.塑胶跑道国家标准(GB/T14833-1993);3.《城市道路路基工程施工及验收规范》CJJ44-91;4.《给水排水管道工程施工及验收规范》GB50268-97;5.《混凝土工程施工质量验收规范》GB50204-2002;8.《建设地面工程施工质量验收标准》GB50209-2002;9.建筑工程质量验收统一标准(GB/T50303-2002);10.建筑工程项目管理规范(GB/T50326-2001);11.建筑工程文件归档管理规范(GB/T50328-2001);12.建筑机械使用安全技术规范(JGJ33-2001);13.施工现场临时用电安全技术规范(JGJ33-2001);14.建设工程施工现场供用电安全规范(GB50194-93);15.《建筑工程安全防护、文明施工措施费用及使用管理规定》;16.《建设工程质量管理条例》;17.《建设工程文件归档整理规范》(GB/T50328—2001);18.《建设工程项目管理规范》(GB/T50326—2001)19.招标文件规定的其他技术规范、规程、标准。
1.2编制原则1.2.1遵守、执行招标文件各条款的具体要求,确保实现业主要求的工期、质量、安全、环境保护、文明施工和职工健康等各方面的工程目标。
1.2.2在认真、全面理解设计文件的基础上,结合工程情况,应用新技术成果,使施工组织设计具有技术先进、方案可靠、经济合理的特点。
1.2.3充分研究现场施工环境,妥善处理施工组织与周边接口问题,使施工对周边环境的影响最小化。
1.2.4施工组织设计编制尽可能做到总体施工部署和分项工程施工组织相结合,重点项目和一般项目相结合,特殊技术和普通技术相结合,总体上使施工组织设计具有重点突出,内容全面,思路清晰的特点。
1.2.5以总工期和阶段工期控制为原则,科学合理地配置资源,确保劳力、材料、设备、资金满足工程需要,合理划分施工区段和施工顺序,做到目标明确,统一部署,统一指挥。
1.2.6按招标文件总体要求做好与业主、监理、设计及相邻承包商之间的协调和配合,制定接口配合措施,保证施工顺利进行。
第二章施工部署及平面布置2.1工程概况项目名称:学校运动场改造项目施工2.2施工总体部署2.2.1指导思想施工质量、工期、安全生产及文明施工都会对整个工程起到至关重要的作用,公司也将其列为重点工程,公司各级领导、有关部门均给予高度重视,决心在以往类似工施工经验基础上,巩固成绩,克服缺点,坚持公司“质量第一,信誉为本,顾客至上,开拓创新、不断改进”的质量方针,运用科学管理,制定严格的质量、进度和安全生产的控制措施,大力采用新技术、新工艺和新材料,以科技推动生产,降低成本。
在施工过程中,同建设单位、监理单位、设计单位和质检单位密切合作,实施ISO9001:2000版质量保证体系。
责任到人,实行目标管理,精心组织施工,确保优质、高效、高速、安全、文明施工。
2.2.2项目实施方案根据贵方的要求、国际田联所颁布的规则、手册等对竞赛的规定及其他专业规范,结合贵方场地实际状况及条件,我公司本着“讲求信誉,质量第一”的指导思想,在场地铺装施工方法、材料选择、安全和环保工作等各方面均做了较充分的准备,并在保证质量及效率的前提下,尽可能提高投资绩效比。
1.工期目标工期:60日历天。
信守合同,按期完成合同项目是企业取得信誉的基础。
我公司将把本工程作为“支持体育,奉献爱心”的重点工程来抓。
在网络计划的指导下,一是抓好日计划、周计划的落实;二是根据计划保障物力、财力供应,保证施工机械良好的工作状态,保持生产持续进行;三是特定周调度会,确保重点项目实施;四是积极采取新工艺提高工效,缩短工期,确保一次合格率,杜绝返工。
2.质量目标:合格标准。
为完成这一目标,各道工序均要严把质量关,牢固树立创优意识。
在原材料选择和施工工艺上必须达到标准要求。
对质量保证资料的收集、整理要与施工进度同步进行,也要达到合格标准。
3.安全目标本工程做到安全、文明施工,杜绝一切安全和火灾事故的发生。
4.效益目标加强全面管理,将资金合理安排使用并充分发挥地利优势,配合业主协调各方面关系,创造良好社会经济效益。
5.管理措施项目负责人在工程管理中,一是科学安排,合理调度,提高生产效益;二是在技术管理中,做到不返工,积极采用新材料、新技术、新工艺;三是在机械管理中提高机械设备利用率,加强维修、保养、减少折旧、大修费用;四是加强计划进度管理,缩短工期。
2.3总体布置原则2.3.1保证社会交通通畅,便于施工物资、车辆、设备的进出及内部循环。
2.3.2保证水、电源供给,施工路通畅,尽可能方便施工,确保工期计划中关键线路施工任务的完成。
2.3.3符合安全生产,文明施工,对环境保护的要求。
2.4消防设施:在各工区生产区及办公区内,各配备消火栓、121灭火器、铁锹、砂堆等。
2.5卫生设施:在各工区分别设置移动式冲洗厕所,定期请环卫部门清理及消毒,现场租用四个移动厕所供施工人员使用,派专人定时清掏,维护现场的清洁。
2.6临时供水本工程用水量主要用于生活用水和消防用水等。
水源由甲方提供现况管网报批后临近接入。
2.7临时用电2.7.1从业主提供的电源位置,并根据不同施工阶段的现场情况,在每个施工阶段的施工区域内,引出施工用输电缆线,用电采用埋地铺设,同时铺设至施工现场和临设区内。
2.7.2配电系统要有二级以上保护,做到一机一闸,并就近设开关控制箱。
考虑到用电高峰临时停电和前期施工用电,同时配备2台120KW发电机,以满足工程需要。
2.7.3临电电源、电线敷设要避开人员流量较大的出入口以及容易被附落物体打击的范围,电线尽量采用暗敷方式。
2.8施工平面布置图附后。
第三章施工方法及主要技术措施3.1施工准备3.1.1技术准备施工准备是保证工程顺利进行,实现工程质量目标,按期完成任务的保证前提。
必须引起每个施工管理者的重视,各自做好自己应做的施工准备工作。
1.项目部技术负责人组织有关人员进行详细的图纸自审,建设单位主持图纸会审,公司有关部门和项目部有关人员参加,领会设计意图,了解设计要求,并结合施工条件对工程项目的做法进行认真的研究。
2.进行技术交底,项目技术负责人给施工员、技术员进行工程全面交底;施工员就工程的施工组织设计和施工工艺向班组进行分部分项工程的班前交底。
3.1.2施工现场准备根据工程特点及现场情况,合理、科学地布置施工平面,做到文明施工、方便施工、安全施工。
3.1.3材料准备1.根据施工方案,组织施工前期设备、材料的进场。
2.依据公司质量体系文件评价与确定物资分承包方,同时组织前期施工需用物资的准备和进场。
3.建立物资进场记录台帐。
3.1.4劳动力准备:1.根据各施工阶段所需要的主要工种劳动力和施工进度编制劳动力计划安排。
2.开工前对电工等进行专业培训,不合格者不得上岗。
3.1.5资金准备对于该工程的实际情况,工期紧、任务大,开工前期投入一部分资金备料;确保工程顺利施工,认证履行合同条款,按合同要求设立专用帐户,保证专款专用。
3.1.6机械设备准备根据总体工程进度计划和工程量大小,合理配置施工机械设备,按计划提前五天落实到位,机械管理按公司有关规定执行。
3.2工程测量3.2.1测量准备1.认真学习设计文件,熟悉施工现场,掌握设计要求。
抽调有经验的测量工程师及部分测量人员组成测量队,依据有关部门进行移交的测量控制点(导线点与水准点),结合施工组织设计制定工程测量具体技术方案。
2.配备先进的经纬仪、水准仪等符合控制精度要求的测量仪器。
对使用的仪器、工具,应认定在规定有效期内,且在使用前完成检查、校正,以保证测量结果的准确性。
3.在完成交接桩手续后,由技术测量人员用远红外测距仪及水准仪分别将提供的导线点与水准点进行复测,复核后将有关资料及成果呈报监理工程师认证后使用,并做好导线桩栓桩和水准点的砌筑保护,并根据场地总平面图进行复测,确保工程坐标的准确性。
4.沿线临时水准点设在坚实固定不下沉、不被碰动的地物上,做到定期复核并按规范要求完成闭合差。
高程控制网的步设,因地制宜,做到确保精度,方便使用,满足施工的实际需要。
3.2.2场地施工定位测量放线1.依据建筑总平面图定出本工程场地的施工中心线。
2.根据现场施工的实际情况和轴线控制网布设,以场地的施工边线为控制线。
3.验线:控制轴线网施测后,由施测人员自检,自检合格后由工长复检,再由专职质检员专检,确认无误后申报监理工程师验线审核。
3.2.3施工高程测量1.现场施工用水准点,采用高精度水准仪进行数次往返闭合,每个阶段施工现场水准点布置数量不少于4个,以便于相互校核和分段施工的需要。
2.施工中标高控制施工中标高控制方法:在场内平面易于传递标高的位置布设标高传递点。
3.3基础结构各层施工方案基础工程的质量对确保整个场地达到优质水平起着举足轻重的作用。
为此,我公司采取基础与面层一条龙整体施工的办法,便于施工过程中各工序的有效衔接和甲方的监督管理,保证隐蔽工程的质量达到体育设施建设规范的要求,从而区别于通常的市政道路工程。
各基础结构层自下住上依次为:基础:素土夯实—300mm 3:7灰土分两步夯实—塑胶布—200 ㎜厚C25混凝土3.3.1原基础处理1.对原基础层进行开挖,开挖同时掌握开挖深度,严禁超挖,并定出标高及坡度,开挖完毕用14T振动压路机碾压,压实度达到≥95%。
