土方挖填施工方案37885

合集下载

土方挖填工程施工方案

土方挖填工程施工方案

土方挖填工程施工方案一、工程概况本项目位于市地,总用地面积为XXX平方米,工程内容涉及土方的挖掘和填筑。

主要包括挖土填筑、土方平整、边坡保护等工作。

工程时间为X个月,总造价为X万元。

二、施工方案1.施工前准备(1)组织编制施工组织设计、施工方案等文件,明确施工工艺和工程要求。

(2)组织开展现场踏勘和勘测,了解工程地质情况、土质情况、水文水源条件等。

(3)制定施工进度计划和人员配置计划,安排施工队伍和施工人员。

2.土方挖掘(1)确定挖土深度和挖方量,根据设计要求选择挖方开挖方法,如机械挖掘、爆破挖掘等。

(2)根据地质情况和挖方量,合理选择挖土机械设备、工具等,并进行现场试验和调试。

(3)按照挖方进度计划,组织挖土工作。

挖土过程中,要注意施工安全,确保挖掘面的稳定和周边设施的保护。

(4)挖土结束后,对挖土面进行清理,清除临时设施和垃圾,保持良好的工作环境。

3.土方填筑(2)根据设计要求和填筑高程要求,进行地面平整和土方填筑。

(3)选择合适的填筑机械设备进行土方填筑作业,根据填筑工艺进行操作。

填筑过程中,要注意土方的均匀性和紧实度。

(4)填筑完成后,对填筑土方进行压实和平整处理,保证填筑面的平整度和强度要求。

4.边坡保护(1)根据设计要求和地质情况,对边坡进行相应的保护措施。

可以采用钢筋混凝土护坡、砌体护坡、草皮护坡等方式进行保护。

(2)按照设计图纸,进行施工,确保边坡的稳定和安全。

5.施工后收尾(1)进行工程验收和质量检查,确保工程质量符合设计要求。

(2)清理现场,恢复原状,清除临时设施和残留物。

(3)编制施工记录和竣工图,整理工程档案。

三、安全措施在土方挖填工程施工过程中,应严格按照国家建设规范的要求进行操作,并进行以下安全措施:(1)施工现场设置明显的警示标志,指示施工区域和作业区域。

(2)合理安排挖土机械设备和人员,确保施工过程中安全作业。

(3)对挖掘和填筑土方的周围环境进行管控,防止土方坍塌和滑坡等事故发生。

土方工程挖方填方施工方案

土方工程挖方填方施工方案

土方工程挖方填方施工方案一、工程概况1. 工程名称:XX土方工程挖方填方施工方案2. 工程地点:XX县XX村3. 工程范围:挖方填方总面积为XXX平方米4. 工程内容:挖方、填方、边坡处理、排水等工作5. 工程背景:本工程是为了XX项目的顺利进行,为之后的建筑施工提供地基处理和场地平整工作。

二、施工目标1. 保证工程质量,按照国家标准和规范进行施工。

2. 保证施工安全,做好现场安全管理,杜绝安全事故发生。

3. 完成工程进度,按时完成挖方填方工作,确保后续工程的顺利进行。

4. 控制成本,合理使用资源,降低施工成本,提高经济效益。

三、施工方案1.挖方工作挖方是土方工程中的重要环节,它直接影响到填方的施工质量和工程进度。

在挖方工作中,需要按照设计要求和地质特征进行施工。

1.1 探测地质条件。

在进行挖方工作前,需要对工程区域的地质进行探测和调查,了解土壤的性质、坡度、水文情况等,为后续施工提供数据支持。

1.2 制定挖方方案。

根据探测结果和设计要求,制定挖方方案,确定挖方的深度、坡度等参数。

1.3 配备挖掘机械。

根据挖方方案的要求,选择合适的挖掘机械,进行挖方作业。

1.4 施工过程管理。

在挖方工作中,需要对挖掘机械的操作进行严格管理,确保安全和施工质量。

2.填方工作填方是土方工程中的另一个关键环节,它直接影响到土壤的承载能力和场地的平整度。

在填方工作中,需要注意以下几点:2.1 选择填方土。

根据设计要求和地质情况,选择合适的填方土,确保填方的均匀性和承载能力。

2.2 控制填方厚度。

根据设计要求,控制填方的厚度,避免填方过高或过低,影响后续工程的施工。

2.3 夹层处理。

在填方工作中,需要对夹层进行处理,确保填土的紧密性和稳定性。

2.4 施工质量检查。

在填方工作结束后,进行施工质量检查,确保填方的均匀性和承载能力。

3.边坡处理在土方工程中,边坡处理是非常重要的一个环节,它直接影响到工程的安全和稳定。

在边坡处理工作中,需要注意以下几点:3.1 边坡设计。

大型土方工程挖填专项施工方案

大型土方工程挖填专项施工方案

大型土方工程挖填专项施工方案一、工程概述本工程是一项大型土方工程,包括挖土和填土两个主要施工内容。

施工的目标是按照设计要求恢复地面地貌,提供给后续工程使用。

二、施工前准备工作1.施工前确定挖方和填方的数量和位置,并编制详细的施工方案和进度计划。

2.设计并设置施工标志和警示牌,确保施工现场的安全。

3.对施工区域进行勘测,并记录地面起伏、土质和地下水位等相关数据。

4.准备施工需要的设备和工具,包括挖掘机、推土机、卡车等。

5.检查并确保施工区域的供电和排水设施符合要求。

6.员工培训和安全教育,确保工人了解施工要求和安全操作规程。

三、挖土施工1.根据设计要求,按照进度计划和施工方案进行挖土工作。

根据土质情况选择合适的挖掘机,并设置挖掘机的挖掘深度和斗容。

2.进行挖土前,确保施工区域的临时交通路线和道路畅通,确保施工车辆可以正常进出。

3.挖土过程中,严格按照设计要求和施工方案进行操作,控制挖土的坡度和边坡,防止发生滑坡和坍塌事故。

4.挖土施工过程中,保持施工现场的整洁和安全。

及时清理挖土产生的废弃物和垃圾,并采取措施防止灰尘污染。

5.挖土结束后,对挖土的场地进行整平,并进行水洗、喷播种等措施,促进植被恢复。

四、填土施工1.按照设计要求和施工方案,选用合适的填土材料,并控制填土的厚度和均匀度。

2.填土过程中,确保填土材料的质量符合要求,并适时进行水化处理和加固措施。

3.填土过程中,要注意控制填土的坡度和边坡,防止发生塌方和坍塌事故。

4.填土结束后,进行场地整平和压实工作。

使用合适的设备进行场地的压实,确保填土均匀和稳固。

5.填土施工过程中,保持施工现场的整洁和安全,及时清理产生的废弃物和垃圾,并采取措施防止灰尘污染。

五、施工安全措施1.在挖土和填土施工区域设置安全警示标志和警示牌,确保工人和施工车辆遵循安全管理规定。

2.在挖土和填土施工现场设置警戒线,并派出专人负责安全管理,确保施工现场的安全。

3.工人必须佩戴个人防护装备,包括安全帽、安全鞋、安全带等。

土方挖填施工方案

土方挖填施工方案

土方挖填施工方案一、施工准备1.了解工程设计文件,包括土方工程的设计图纸、设计要求等内容,确保施工方案符合设计要求。

2.调查地下管线的位置和埋深,制定施工计划和保护措施,避免对地下设施造成破坏。

3.确定土方挖填区域的边界,标明施工限界线,保证挖填活动不超出规定范围。

二、土方挖掘1.根据设计要求,选择挖掘方法和机械设备。

一般常用的挖掘方法有软土爆破法、机械挖掘法、人工挖掘法等,机械设备常用的有挖掘机、装载机、平地机等。

2.进行现场测量,确定挖掘深度和挖方体积,根据体积大小来计算挖方量,确保挖方施工的准确性。

3.挖掘前对挖方面积外围进行围护,确保挖方过程中的安全性。

4.按照挖掘深度和坡度要求进行挖掘,挖掘后需要及时测量挖方体积,以核实挖方量和坡度是否满足设计要求。

三、土方搬运1.根据挖方量和搬运距离,选择合适的搬运设备和运输方式。

常用的设备有自卸车、平地机等,运输方式可采用自卸和抽注输送等方法。

2.配置足够数量的搬运设备,确保土方搬运的连续性,避免施工进度影响。

3.对搬运路线进行优化,确保搬运过程中的平稳性和安全性,避免对周边环境和结构造成破坏。

4.对搬运道路进行维护和清理,保持道路的通畅性和平整度,确保搬运效率和安全性。

四、土方堆码1.根据设计要求,选择合适的堆场位置和布局。

堆场位置应避免对周边环境和结构造成不良影响,布局要合理稳定,方便土方回填。

2.对堆场进行平整处理,保持堆场的平整度和排水性能。

3.根据挖方量和堆高要求,合理安排堆放土方的方式和堆码形状,确保土方的堆放稳定性和体积利用率。

4.定期检查堆场的形状和稳定性,及时采取保护措施,避免堆方体倒塌和滑坡。

五、土方回填1.根据设计要求,选择合适的回填方法和机械设备。

常用的回填方法有顺序回填法、平整回填法、机械回填法等,机械设备常用的有铲车、推土机等。

2.根据回填要求,合理安排回填顺序和步骤,确保回填均匀性和一致性。

3.对回填层进行夯实处理,保证回填层的密实度和稳定性。

建筑工程土方挖填专项施工方案

建筑工程土方挖填专项施工方案

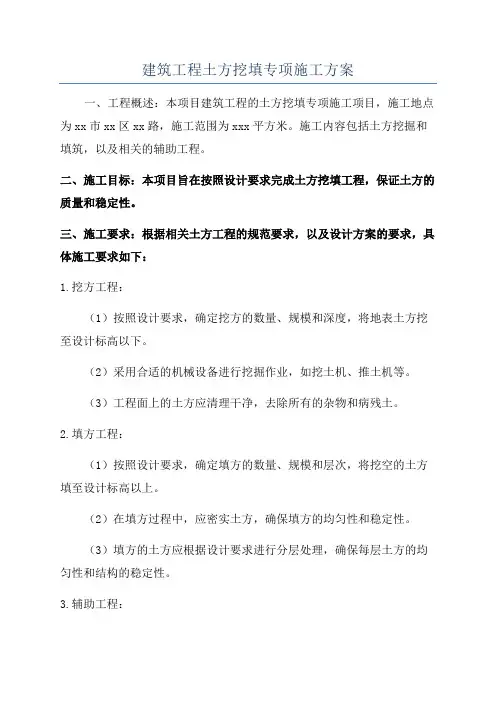

建筑工程土方挖填专项施工方案一、工程概述:本项目建筑工程的土方挖填专项施工项目,施工地点为xx市xx区xx路,施工范围为xxx平方米。

施工内容包括土方挖掘和填筑,以及相关的辅助工程。

二、施工目标:本项目旨在按照设计要求完成土方挖填工程,保证土方的质量和稳定性。

三、施工要求:根据相关土方工程的规范要求,以及设计方案的要求,具体施工要求如下:1.挖方工程:(1)按照设计要求,确定挖方的数量、规模和深度,将地表土方挖至设计标高以下。

(2)采用合适的机械设备进行挖掘作业,如挖土机、推土机等。

(3)工程面上的土方应清理干净,去除所有的杂物和病残土。

2.填方工程:(1)按照设计要求,确定填方的数量、规模和层次,将挖空的土方填至设计标高以上。

(2)在填方过程中,应密实土方,确保填方的均匀性和稳定性。

(3)填方的土方应根据设计要求进行分层处理,确保每层土方的均匀性和结构的稳定性。

3.辅助工程:(1)施工期间,应设置警示标志,确保施工安全。

(2)在土方挖填过程中,应及时清理作业场地,保持工地的整洁。

(3)挖方和填方施工过程中,应及时检测土方的质量,确保满足设计要求。

四、施工步骤:1.准备工作:(1)组织项目团队,明确施工任务。

(2)购置和租赁必要的机械设备。

(3)制定详细的施工计划,并安排相关人员和物资。

2.挖方工程:(1)按照设计标高,确定挖方的深度和规模。

(2)根据工程面积和挖方深度,计算出挖方总量。

(3)根据挖方总量,确定挖方的时间计划和工作量。

(4)采用合适的机械设备进行挖方作业。

(5)挖方作业完成后,进行清理和检查。

3.填方工程:(1)根据设计要求和挖方总量,计算出填方总量。

(2)根据填方总量,确定填方的时间计划和工作量。

(3)采用合适的机械设备进行填方作业。

(4)填方过程中,要注意土方的质量和均匀性。

(5)填方作业完成后,进行整理和检查。

4.辅助工程:(1)设置警示标志,确保施工现场的安全。

(2)保持施工现场的整洁,并清理作业场地。

土方挖填施工方案

土方挖填施工方案

土方挖填施工方案土方挖填施工方案一、工程概述本项目是某土地开发建设项目,施工内容包括土方挖填工程。

主要包括挖土、运土、填土等工作,完成土地的平整和整体地貌的改造。

二、工程要求1.施工标准:按照相关工程规范和设计要求进行施工,确保施工质量符合标准。

2.施工流程:按照挖土、运土、填土的顺序进行施工,确保工程的连贯性和顺畅性。

3.工程安全:严格按照安全操作规程进行施工,确保施工过程安全可控。

三、施工方案1.挖土工程:1.1 土方开挖:土方开挖采用机械开挖方式,根据设计要求对挖出的土方进行分类堆放。

1.2 土方清运:采用大型运土车进行土方的清运,按照装载要求进行装载和卸载操作,确保土方的整体运输。

2.运土工程:2.1 运输路线:根据工程现场的实际情况,确定土方的运输路线,确保运输过程顺畅无阻。

2.2 运输方式:根据土方的数量和距离,选择适合的运输方式,可以采用拖拉机、自卸车等方式进行运输。

3.填土工程:3.1 填土方法:采用块状填土法进行填土,将挖出的土方按照设计要求进行堆放,确保填土的均匀和紧实。

3.2 填土层数:按照设计要求确定填土的层数和每层的填土量,逐层进行填土,确保填土的整体稳定性。

四、施工组织1.项目经理:负责组织协调施工各方,监督施工进度和质量。

2.施工队:由一支合格的施工队伍负责具体的施工任务,包括挖土、运土、填土等环节。

3.设备保障:确保施工所需的机械设备和运输工具能够正常使用,保证施工进度。

五、安全措施1.施工现场应设置明显的标识,标明危险区域,以便工作人员注意避让。

2.施工人员需要佩戴必要的防护装备,包括头盔、安全鞋、手套等,确保人身安全。

3.定期组织施工人员进行安全培训,提高安全意识和应急处理能力。

六、施工进度1.施工时间:根据工程的规模和施工组织情况,制定合理的施工时间,确保工程能够按时完成。

2.施工计划:制定详细的施工计划,包括每个施工环节的时间安排和工作内容,确保施工进度可控。

道路工程土方挖填施工方案

道路工程土方挖填施工方案

道路工程土方挖填施工方案一、背景与概述道路工程土方挖填施工是指在道路工程建设中进行土方开挖和填方的过程,是道路工程建设的重要环节之一。

土方挖填施工直接关系到道路工程建设的质量和进度,因此需要制定科学合理的施工方案,以确保施工过程安全、高效。

本文将对道路工程土方挖填施工的关键内容进行详细分析和阐述,并给出相应的施工方案,以便于相关施工人员和管理者了解道路工程土方挖填施工的要点和注意事项,确保施工顺利进行。

二、工程概况本次土方挖填施工的工程概况如下:1. 工程名称:XX道路改扩建工程2. 工程地点:XX省XX市3. 工程范围:改扩建道路总长度为XX公里,路宽为XX米。

4. 工程内容:主要包括土方开挖、填方、路基压实和路面铺设等工程。

三、施工准备1. 施工组织设计:确定施工组织架构和人员分工,明确各级负责人及其职责,制定施工计划和安全生产方案。

2. 施工人员培训:对施工人员进行必要的培训,包括操作技能、安全生产规定等内容。

3. 施工设备准备:准备必要的土方挖掘机、推土机、压路机等施工设备,保证设备完好、性能良好。

4. 施工材料采购:采购所需的土方填充料、路基材料、路面材料等,保证材料质量合格。

5. 施工场地准备:对施工场地进行清理、平整,确保施工的顺利进行。

四、土方开挖施工方案1. 勘测设计确认1.1 按照设计要求,对道路工程的开挖区域进行勘测,确认土方开挖的具体范围和深度。

1.2 根据勘测数据,进行开挖范围和深度的标示,制作开挖施工图纸。

2. 施工工艺及方法2.1 开挖机械的选择根据开挖范围和土质情况,选择合适的土方开挖机械,确保开挖效率和质量。

2.2 施工工艺根据开挖范围和土方性质,确定合理的开挖工艺,采用逐层开挖、边坡保护等方式,确保施工安全。

2.3 施工方法根据设计要求和施工图纸,采用适当的施工方法,包括机械开挖、人工开挖等,保证土方开挖的精准和顺利进行。

3. 安全防护措施3.1 作业面围护对开挖施工现场进行围护,设置警示标识,确保施工现场的安全。

土方挖 填工程施工方案

土方挖 填工程施工方案

土方挖填工程施工方案一、工程概况土方挖填工程是土木工程中的一项重要工程。

土方挖填工程的主要任务是在地面或建筑底部进行推土或挖土的处理,以改善地面或建筑物的使用条件。

土方挖填工程分为挖土和填土两个过程,其中挖土是将顶土、石渣、泥块、松散砂石等不适合工程要求的土壤或石渣清除出工程范围外,填土是将符合工程要求的土壤或石渣填入工程范围内,保证工程的稳定和安全。

土方挖填工程的施工方案的编制对工程的质量、进度和安全具有重要的指导作用。

本土方挖填工程总占地面积 5000 平方米,位于XX 城市的一片开发用地,工程范围是进行整地处理,使地面平整、排水、排泄道等符合规划设计要求,以满足后期建筑施工的需要。

本工程施工内容主要包括挖土、填土、压路、通风和支护工程。

挖土区域包括地基销土,填土区包括石灰填土以及压路等。

本工程有10 名技术工人和3 台挖掘机,其中 2 台负责挖土工作,1 台负责填土和压路工作。

工期为 30 天,确保安全、质量和工期目标的实现。

二、施工方案2.1 挖土工程方案(1)确定工程挖土的分层范围。

根据设计要求,确定各分层挖土深度,按照不同地层的特点和特殊情况进行挖土。

(2)确定挖土机具的边界。

在挖土区域内,标明挖土机具的边界范围,明确挖土机具的工作范围和安全区域。

(3)设置标志牌。

在挖土区域内显著位置设置警示标志,防止非施工人员进入挖土区域,保障施工安全。

(4)施工过程中,根据实际情况,定期检测挖土机具的工作状态,及时处理机具故障,确保施工进度和施工质量。

(5)根据挖土现场实际情况,加强现场施工管理,严格遵守施工程序,确保挖土质量和施工安全。

2.2 填土工程方案(1)填土前,应将填土材料进行分级处理,并按照设计要求进行合理的堆放和保证填土质量。

(2)按照先挖坑,后填土的原则,分区域进行填土,严格控制填土面的平整度和填土层的厚度,确保填土的质量和稳定性。

(3)填土过程中,配合挤土机进行填土的压实,确保填土层的坚实性和稳定性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

土方挖填施工方案本工程路基开挖战线分散,为加快施工进度,区段内采用多点作业,全面推进。

路基施工纵向分段、横向分层开挖,为确保工程质量及施工安全,路基、路面、排水及防护工程施工中,建筑材料、施工工序等应严格按相应规程、规范及设计要求执行。

另外,结合本工程特点,还需特别注意以下几点:1、填方路基填前场地应严格按规范程序进行清理、碾压。

地表坡度陡于1:5时,注意填前横向台阶开挖。

选择合适的填筑材料,严格控制摊铺厚度,分层碾压。

台(墙)背回填采用小型机具分层夯实。

2、挖方路基边坡防护必须及时实施。

对于高度大于15m边坡应分台阶开挖,分层防护。

一、土方开挖本合同施工图纸所示的土方明挖工程,包括本合同范围内路基、涵管土方明挖工程,其工作内容包括:准备工作、场地清理、排水、边坡观测、完工验收前的维护,将开挖可利用或废弃的土方运至监理工程师指定的堆放地点并加以保护和处理,以及对废弃渣场进行清理、绿化等。

(一)施工工艺土方开挖施工工艺流程见下图土方开挖施工工艺流程图1、施工方法及措施(1)施工准备开挖前先由测量人员对原始地形进行复测,经监理工程师批准后,对开挖边线进行测量放线,按设计要求做好截水沟,同时进行施工便道修筑,并形成开挖区内的临时排水沟。

人工配合反铲挖掘机清除开挖工程区域内的树根、杂草、垃圾、废渣及监理工程师指明的其它障碍物,并按设计要求做好坡外截水沟。

采用反铲挖掘机修筑施工便道,并同步形成开挖区内临时排水沟。

(2)场地清理场地清理包括植被清理和表土开挖。

其范围包括临时工程、堆渣场等施工用地需要清理的全部区域的地表。

1)植被清理开挖工程施工场地地表的植被清理,延伸至离施工图所示最大开挖边线外侧至少5m 的距离。

对于有树木根系的部位,挖除树根的范围延伸到离施工图所示最大开挖边线外侧3m 的距离。

同时对于开挖区域附近的天然植被,采取必要的保护措施,以免对周围环境造成不良影响。

对于无价值可燃物,尽快将其烧毁。

在烧毁期间,采取必要的防火措施,指派专门的守护员,以免发生火灾。

对于无法烧尽或严重影响环境的清除物,按监理工程师指定的地区进行掩埋。

路基用地范围内的树木、灌木丛等在施工前砍伐或移植,砍伐的树木应堆放在路基用地之外并妥善处理。

2)表土的清挖、堆放和有机土壤的使用表土系指包含根须、草木植物及覆盖草等植物的表层有机土壤。

根据监理工程师指示的表土开挖深度进行开挖,并对路基用地范围内的垃圾、有机物残渣及原地面以下至少100~300mm 内的草皮、农作物的根系和表土进行清除,并运至指定地点堆放。

表土堆积体不宜过高,避免将土壤压实和防止冲刷流失。

堆存的有机土壤利用于工程的环境保护、土壤保护和恢复造地工作。

(3)临时性排水措施设计在每项开挖工程开始前,规划开挖区域内外的临时性排水措施,提前做好排水设施。

在场地开挖过程中,做好临时性地面排水设施,保持必要的地面排水坡度、设置临时坑槽、使用机械排除积水以及开挖排水沟排除雨水和地面积水等,保护永久建筑物和永久边坡免受冲刷。

承包人采取的临时性排水措施,应注意保护已开挖的永久边坡面及附近建筑物及其基础免受冲刷和侵蚀破坏。

在平地或平凹地区进行开挖作业时,在开挖区周围设置挡水堤和开挖周边排水沟以及采取集水坑抽水等措施,阻止场外水流进入场地,有效排除积水。

(4)开挖方法土方开挖采用反铲挖掘机装15t自卸车运至指定弃渣场,弃渣场内的弃土有序堆放。

对可利用的有机土,单独进行开挖,并堆放到监理工程师指定的地点。

开挖过程中,经常校核测量开挖平面位置、水平标高、控制桩号、水源点和边坡坡度等项目,确保工程施工质量符合设计图纸要求,达到业主满意。

对本工程开挖获得的可利用渣料进行统一规划,渣料专用于本工程永久和临时工程的填筑及场地平整等。

可利用渣料和弃置废渣应分类堆存进行工程开挖时,将可利用渣料和弃置废渣分别运至指定地点分类堆存。

严格按照监理工程师批准的施工措施计划所规定的堆渣地点、范围和堆渣方式进行堆存,保持渣料堆体的边坡稳定,并有良好的自由排水措施。

可利用渣料在开挖、装运、堆存和其他作业时,采取可靠的质量保证措施,保证可利用渣料的质量。

二、路基土石方填筑本工程土石方回填主要是填筑路基的土石方回填,其它的土石方回填可参照本节规定进行施工。

1、施工程序填筑面作业采取卸料、摊铺、洒水、压实流水作业方式。

在整个作业面每个填筑区内每层土石料主要作业程序如下:填料运输→卸料→摊平→洒水→碾压→现场试验、检验→下一层施工。

(1)现场填筑试验1)碾压试验前首先在施工现场选择有代表性的地段进行试验,试验地段既有代表性,又不影响正常的填筑施工。

试验场地一般为15×20m,在试验前,需对试验场进行抄平,并碾压密实。

2)设备选择:对于本工程,计划投入的碾压设备型号和性能见表:(2)碾压试验步骤用选定的碾压机械进行碾压,机械走行速度控制在2-3Km/h。

在前四遍中,各试验段每压完一遍,进行一次压实度检测,并作好记录;在第五遍至第八遍时,每两遍进行一次测试,经检测后,如果测试值达到规范要求,则停止该层的碾压试验。

按相同的方法填筑第二层,按同上频次检测作好试验记录。

根据前两层测试资料,求得填料各项压实指标和含水量的关系,并结合填料压实特性,确定压实试验填料最佳含水量的范围,作业施工控制含水量。

施工时将派专人详细记录下填料种类、各填筑层厚度、最佳含水量、碾压遍数等有关数据。

取样检查:用注水法在碾压面的测量网点附近挖坑取样,测定回填料的压实密度。

(3)资料整理:根据测量结果和试验数据来整理碾压试验成果,并根据碾压试验成果的数据绘制如下关系曲线:以铺料厚度H1为参数,绘制干密度γd与碾压遍数Ni的关系曲线,同时检测填筑含水量。

2、施工方法(1)测量放样填筑基础施工前做好清理和排水工作,最终开挖线以下的所有勘探坑槽回填处理结束。

对已清理和处理好的基础,验收前在路面上标识高程、桩号等标志,配合地质工程师进行地质描述,并测绘基础地形图和绘制断面图,报请监理工程师批准。

(2)基础验收及填筑准备1)填筑开始前,严格按施工图纸要求,认真清理好基础,进行基础的缺陷处理和路边坡修整,自检合格后向监理工程师报请资料。

2)掌握开挖进度和料源情况,在料区内把好质量控制检验关,进行各种填筑料的物理力学性质的抽样检验。

3)现场生产性试验结束。

选定施工碾压参数及指标。

4)设置若干种类、数量的标识牌,标识各填筑区当前的状态,如“该区验收合格”、“该区正在碾压”、“该区正在进料”等,便于质检员和监理工程师检查。

4)做好填筑施工机械的维护、保养,以确保设备完好率。

(3)土石料运输在料源区根据设计对填筑料的要求,进行检验鉴定,合格方可装车运输。

运输车辆主要采用15t自卸车,料场采用CAT320反铲装车。

(4)卸料主要采用进占法卸料。

(5)铺料运至作业面的填筑料采用推土机摊铺、平料。

结合以往的施工经验,每层铺料时厚度比压实厚度多填10cm左右,经碾压后达到技术要求层厚,最终参数将通过试验来确定。

铺料时要求层厚均匀,表面平整、防止粗细颗粒分离。

可人工配合推土机进行,边卸料边平整,尽量使填料掺合均匀,保证不出现架空现象。

每层铺料均采用高度标杆来控制,以免出现超厚和欠填现象。

1)填土路基施工①路基基底根据地面和土质的实际条件,按设计要求进行处理。

②压实设备无法压碎的大块硬质材料,予以清除或破碎。

③路基填筑采取横断面全宽、纵向水平分层填筑方式。

填料采用自卸汽车运输方式。

④路基填筑区段完成一层卸土后,用推土机和平地机进行平整,使填铺面在纵向和横向上平顺均匀,在平整的同时,对路基进行初步压实,以保证压路机压到路肩时不致发生滑坡。

⑤路基的压实在填土层的松铺厚度、含水量及平整度符合要求后,采用重型压路机。

碾压时遵循先轻后重,先慢后快原则。

2)填石路基施工①填石路堤使用重型振动压路机分层洒水压实。

②填石料采用自卸汽车进行运料,在石质填料装运时,尽量使填料混合均匀,避免大粒径填料集中装运。

③填石路堤在推土机摊铺时,其摊铺层厚略小于摊铺厚度,以便于后期平整和局部补充细料。

④填石料摊铺时的平整度对填石料的压实效果影响很大,未达到平整度要求的填石路堤,在表面局部补充细料并加以人工整平。

3)填筑土石混合料路基施工①天然土石混合材料中所含的石料强度大于20MPa时,石块的最大粒径不大于压实厚度的2/3;当所含石料为软质岩时,石料最大粒径不超过压实厚度。

②土石混填施工采取分层填筑,分层压实。

每层铺填厚度不超过50cm。

③当土石混合填料来自不同路段,其岩性或土石混合比相差较大时,采取分层或分段填筑。

④土石混合铺填采取先大后小、石渣或石屑嵌缝找平碾压的原则。

4)结构物处的填筑结构物包括涵管、挡土墙。

为了减少结构物处填土不均匀沉降,保证行车的舒适性,本工程所有结构物处回填均应用透水性材料并分层碾压。

台背填土长度顺线路方向长度:台背上层不小于涵台高度加2m长度,底层不小于2m;涵管台背填土长度不小于台高的3~4倍;涵管填土长度每侧不小于2倍孔径长度。

a填筑要点①清理结构物填筑地段的松土、杂物、对原地面进行压实。

②对结构物处已填筑了一定高度的路基,沿路线方向进行人工挖台阶。

台阶顶宽不小于60cm,台阶处的填土压实度要符合路基填土的压实度标准,清理的松土应运离施工现场,若台背处路基尚未开始填筑,则台背填筑可与路基填土同步进行。

③每层的松铺厚度不超过15cm。

④结构物处能用大型压路机碾压的地方,尽量使用大型压路机,对大型压路机不能碾压的地方,则用小型压路机或振动夯碾压密实。

⑤压实后检测工作同步进行,每填一层土,都要进行压实度检测,严格按照挂牌划线施工,每层填筑都应进行拍照,并且会同检测资料一并存档。

b施工注意事项①在构造物完成后,才能进行台背回填。

②结构物处填料应保证排水畅通,不能积水。

③台背回填必须与锥坡填土同时进行,在回填压实施工中,构造物台背应对称分层回填,并保证结构物完好无损。

④台背填土沉降观测。

台背填土高度超过8m时,应在清理好地表上安装沉降板,沉降板应符合图纸和监理工程师的要求。

沉降板应安置距桥台背2m 处,按路基中心线和左右两侧路肩内缘位置,施工过程中应对沉降板采取可靠的保护措施,不使其变形和损坏。

⑤每填筑一层填料进行观测,台背填筑完毕后,应每14天进行一次定期观测,直至进行底基层施工前。

⑥每次观测后应及时整理汇总观测结果,并报监理工程师,当监理工程师需要检查原始记录时,不得拒绝提供原始记录。

⑦排水:在地表过分潮湿地段,在路堤两侧护坡道外开挖纵向排水沟,在路基范围内开挖纵横向排水沟,排除积水,切断或降低地下水,并按排水设计或监理工程师的指示进行施工;在护坡道外侧的排水沟,在沟的外侧填筑土埂,防止水流入;在路基范围内开挖的横向排水沟,当为可切断或降低地下水位作用时,回填符合要求的填料;在路基范围内有大片低洼积水地段时,或先作土埂排除积水,并将杂草、淤泥以及不适宜的材料清除出路堤外,按监理工程师要求的深度将此地面翻松,经处理后再进行压实。

相关文档
最新文档
