附件2阶段一涉及材料环节一:1、市级海洋行政主管部门向我局提交开展海域使用论证申请,申请材料包括市海洋行政主管部门的请示和附件。
(1)请示内容应包括项目业主、是否属于国家和省重点、预计投资收益、拉动区域经济产值、增加就业人口数量等项目基本情况;项目位置、用海面积、用海方式、占用岸线等用海情况;项目用海必要性和规模的合理性、海洋功能区划的符合性、权属设置情况等。
(2)附件包括县(区、市)级申请有关材料,市海洋行政主管部门现场踏勘报告及技术审查报告,海域使用申请书,申请海域的坐标图(宗海位置图和宗海界址图,由具备海洋测绘资质的单位出具,统一采用2000大地坐标系),资信证明材料(含项目业主单位法定代表人身份证、组织机构代码证、营业执照等)。
2、省海域使用动态监管中心的现场踏勘报告、技术审查报告,省海监总队对项目是否存在未批先填的审核意见,省海洋行政主管部门开展海域使用论证工作通知。
环节二:1、用海单位委托有资质单位编制的《海域使用论证报告》并审查请示.2、专家组评审意见、专家组组长复核意见、《海域使用论证报告》(报批稿),技术单位的技术审查报告。
3、海洋环境影响报告书(送审稿),技术单位的技术审查意见。
环节三:1、用海单位提交出具用海预审意见的请示材料,包括用海预审的申请、海域使用论证报告书(报批稿)、项目用海图件(用海示意图、位置示意图、平面布置示意图、虚拟三维示意图、最新遥感影像图、功能区划示意图等)、项目公示材料。
2、动管中心现场踏勘和技术审查意见、省海监总队出具的项目是否存在未批先填的核查意见、我局对项目用海的审查意见.3、项目海洋环境影响报告书(报批稿),部队、海事、当地海洋部门对项目海洋环境影响评价意见,省海洋主管部门的项目环境影响核准文件。
4、省海洋主管部门的项目用海预审意见(有效期2年)。
阶段二:审核审批阶段(大工程,小工程县级办可)阶段二涉及材料环节一:项目所在地市政府向省政府提出用海审批申请,申请材料包括请示及附件.1、请示内容包括:项目基本情况(含项目业主、投资与收益、项目位置、用海面积、用海方式,占用岸线情况等),项目用海的必要性和规模的合理性,海洋环境影响评价、利益相关者协调、社会稳定风险评估和公示的情况.2、附件及图件包括:(1)海域使用申请书;(2)海域使用审批呈报表;(3)海域使用论证报告书及用海示意图、位置示意图、平面布置示意图、虚拟三维示意图、最新影像示意图、功能区划示意图;(4)海洋环境影响报告书及相关资料(省海洋部门的核准意见、向省环保部门备案的资料、海事部门意见、军事部门意见);(5)其他涉海部门意见(海事关于通航、水利部门关于防洪规划同意文件);(6)省发改部门核准(备案)的相关资料,是否属于国家和省重点;(7)与利益相关者的协议;(8)社会稳定风险评估报告的审查材料;(9)公示材料(需在当地主要媒体进行公示);(10)资信证明资料;(11)法律法规要求的其他文件。

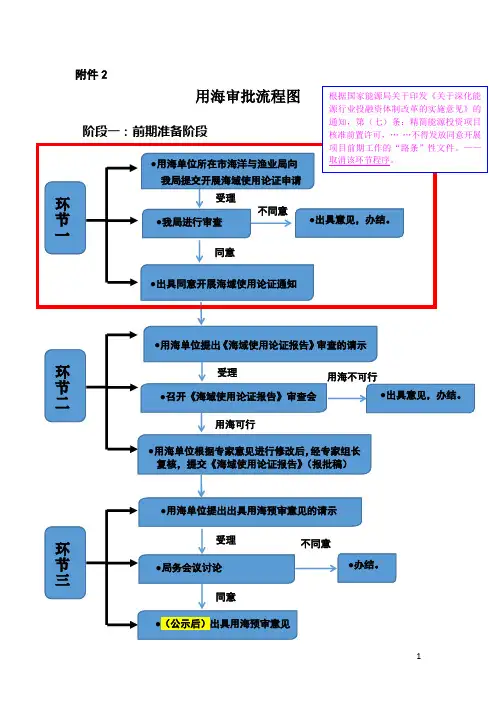

用海审批流程图(1)word版本

附件2阶段一涉及材料环节一:1、市级海洋行政主管部门向我局提交开展海域使用论证申请,申请材料包括市海洋行政主管部门的请示和附件。
(1)请示内容应包括项目业主、是否属于国家和省重点、预计投资收益、拉动区域经济产值、增加就业人口数量等项目基本情况;项目位置、用海面积、用海方式、占用岸线等用海情况;项目用海必要性和规模的合理性、海洋功能区划的符合性、权属设置情况等。
(2)附件包括县(区、市)级申请有关材料,市海洋行政主管部门现场踏勘报告及技术审查报告,海域使用申请书,申请海域的坐标图(宗海位置图和宗海界址图,由具备海洋测绘资质的单位出具,统一采用2000大地坐标系),资信证明材料(含项目业主单位法定代表人身份证、组织机构代码证、营业执照等)。
2、省海域使用动态监管中心的现场踏勘报告、技术审查报告,省海监总队对项目是否存在未批先填的审核意见,省海洋行政主管部门开展海域使用论证工作通知。
环节二:1、用海单位委托有资质单位编制的《海域使用论证报告》并审查请示。
2、专家组评审意见、专家组组长复核意见、《海域使用论证报告》(报批稿),技术单位的技术审查报告。
3、海洋环境影响报告书(送审稿),技术单位的技术审查意见。
环节三:1、用海单位提交出具用海预审意见的请示材料,包括用海预审的申请、海域使用论证报告书(报批稿)、项目用海图件(用海示意图、位置示意图、平面布置示意图、虚拟三维示意图、最新遥感影像图、功能区划示意图等)、项目公示材料。
2、动管中心现场踏勘和技术审查意见、省海监总队出具的项目是否存在未批先填的核查意见、我局对项目用海的审查意见。
3、项目海洋环境影响报告书(报批稿),部队、海事、当地海洋部门对项目海洋环境影响评价意见,省海洋主管部门的项目环境影响核准文件。
4、省海洋主管部门的项目用海预审意见(有效期2年)。
阶段二:审核审批阶段(大工程,小工程县级办可)阶段二涉及材料环节一:项目所在地市政府向省政府提出用海审批申请,申请材料包括请示及附件。
廉政防控风险材料(海域处)

⒈厅海域和海岛管理处主要工作职责
⒊海域使用审批流程图
⒋廉政风险点及防控措施一览表
⒌无居民海岛使用审批流程图
⒍廉政风险点及防控措施一览表
⒎区域用海规划审批流程图
⒏廉政风险点及防控措施一览表
9.铺设海底电缆管道路由调查、勘测及施工审批流程图
10.廉政风险点及防控措施一览表
11.填海项目竣工验收流程图
12.廉政风险点及防控措施一览表
13.海域勘界领导小组办公室业务流程图
14.廉政风险点及防控措施一览表
厅海域和海岛管理处主要工作职责
⒈负责拟订并组织实施海洋功能区划、海域开发利用总体规划和无居民海岛保护规划;
2.负责海域使用的审核、论证评估、权属登记,以及海域使用金的征收和减免工作;
3.负责无居民海岛使用的审核、论证评估、权属登记,承担无居民海岛名称及其标志设置工作;
4.负责海底电缆、管道的铺设和管理,承担省海洋开发管理领导小组的日常工作;
5.按规定负责管理海洋自然资源,依法负责本行政区毗邻海域采砂临时用海的监督管理;
6.组织实施海域勘界。
厅海域和海岛管理处岗位职责
海域使用审批流程图
省重点
项目
廉政风险点及防控措施一览表
无居民海岛使用审批流程图
廉政风险点及防控措施一览表
区域用海规划审批流程图
廉政风险点及防控措施一览表
铺设海底电缆管道路由调查、勘测及施工
审批流程图
廉政风险点及防控措施一览表
填海项目竣工验收审核流程图
廉政风险点及防控措施一览表
海域勘界领导小组办公室业务流程图流程图1.资料和成果使用管理
2.印章使用
3.财务报销。
航海航行工作流程图

四、驾驶台值班记录五、船上培训指导驾驶员(教员)检查培训进度表一、职能Function: 航行(操作级)Navigation at the operational level适任1、Competence:航行计划、导航和定位Plan and conduct a passage and determine position(STCW Code, Table A-II/1)一、职能Function: 航行(操作级)Navigation at the operational level适任1、Competence:航行计划、导航和定位Plan and conduct a passage and determine position(STCW Code, Table A-II/1)一、职能Function: 航行(操作级)Navigation at the operational level适任2、Competence:航行计划、导航和定位Plan and conduct a passage and determine position(STCW Code, Table A-II/1)一、职能Function: 航行(操作级)Navigation at the operational level适任3、Competence:航行计划、导航和定位Plan and conduct a passage and determine position ( STCW Code, Table A- II/1 )船上培训记录簿附页(EXTRA PAPERS FOR ON BOARD TRAINING RECORD BOOK)职能:训练内容顺序号:No. 日期:(FUNCTION): (NUMBER OF THE TASK): NO. (DATE):。
进出口报关流程图

进出口报关流程图进出口报关流程是指进出口货物所需经过的一系列报关手续和程序。
下面是一个典型的进出口报关流程图,总共分为六个步骤。
步骤一:委托报关商首先,出口货物的所有人或进口货物的买主需要选择一家合适的报关商作为代理人,以完成所有的报关手续。
委托报关商后,货主需要提供相关的货物信息和必要的文件。
步骤二:准备文件报关商将准备所需的所有文件,包括货物的船舶或飞机文件,商业发票,装箱单,运输合同和保险单等。
这些文件将用于进出口地海关的审批。
步骤三:备案报关在货物到达进出口地或准备出口的时候,报关商会将所有的文件和相关信息进行备案申报。
这个过程要求报关商根据海关的规定填写报关单,并将它提交给海关。
步骤四:缴纳关税接下来,报关商需要根据货物的性质和分类计算并缴纳相应的关税。
关税根据海关规定的税率计算,并在此步骤中支付给海关。
步骤五:海关检查海关会对货物进行检查,以确保其与报关单上所描述的一致。
此外,海关也会检查货物是否符合国家的质量、安全和环境标准。
如果货物符合要求,则可以继续下一步。
步骤六:获得清关凭证一旦海关检查通过,货物所有人或买主将获得一个清关凭证。
清关凭证是进出口货物的“通行证”,无论是出口货物还是进口货物,都需要凭借此证明文件,方可完成报关流程。
在获得清关凭证后,货物所有人或买主可以将货物运送到目的地或从目的地提取货物。
总结起来,进出口报关流程图包括委托报关商、准备文件、备案报关、缴纳关税、海关检查和获得清关凭证等六个步骤。
这一流程图展示了进出口货物报关的一般流程,虽然因各种因素而导致具体的报关流程略有不同,但这个流程图提供了一个较为典型的参考。
海域使用权审核流程图

58.奖励保护渔用航标的有功单位和个人流程图
59.新建渔港的有关文件资料的审核确认流程图
60.参与新建渔港的设计、论证和验收
61.省批准用海的海域使用权审查流程图
62.渔船拆解预审流程图
63.养殖机动渔船新建、跨省购置、跨省卖出的审核流程图
48.对渔业资源增殖保护费的征收流程图
49.海域使用检查流程图
50.海洋环境检查流程图
51பைடு நூலகம்海洋工程检查流程图
52.对渔业船员培训机构的条件、培训情况、培训质量等进行监督检查流程图
53.渔政检查流程图
54.对水产苗种生产经营情况检查流程图
55.对水产品质量监督检查流程图
56.渔业船舶所有权、抵押权、变更、租赁、注销、证书换发登记流程图
15.船舶进出渔港签证及渔业船舶航行签证簿年审流程图
16.权限内渔业船舶国籍登记流程图
17.辖区内船长24米以下且主机功率147KW以下的海上钢质渔业船舶,主机功率147KW以下的海上玻璃钢及铝合金渔业船舶,海上木质渔业船舶,营口地区、鞍山地区内河渔业船舶及44.1KW以下渔业船舶配备的产品检验流程图
终结
拟处罚构成犯罪不需处罚
不需听证需要听证
听取辩词放弃或逾期要求听证
执行
结案
43.对违法从事捕捞活动暂扣捕捞许可证、渔具、渔船的强制流程图
44.对渔业船舶、设施违法行为强制的流程图
45.对应当报废的渔业船舶的强制拆解流程图
45.
46.对相关渔业船舶非法使用的重要设备、部件和材料的拆除流程图
47.海域使用金征收流程图
18.水产苗种进出口许可流程图
19.在渔业部门管理的国家级自然保护区的实验区开展参观、旅游活动审批流程图
广东省重大项目前期工作指引 新型基础设施建设行业册

广东省重大项目前期工作指引新型基础设施建设行业册(试行)2023年3月编写委员会主任:艾学峰副主任:吴道闻林吉乔黄华东秦黎明蔡木灵黄恕明郑良辉杨林安周国英杜挺关志伟执行主编:马占飞梁翼副主编:方俊伟龚岸桥黄本胜陈贤文纪少锋董林李巍李鹏郑建飞蒋主浮许险峰徐宁傅贵编辑:(按姓氏笔画为序排列)方鉴明王根红白钰李响李海燕李炜强张杨陈泽铭陈川吴文睿宋世举杨玉奎杨箐丛龚磊黄莹谢波綦伟锋组织单位:广东省发展和改革委员会广东省自然资源厅广东省生态环境厅执行单位:广东省投资和信用中心广东省工程咨询协会咨询单位:广东省城乡规划设计研究院有限责任公司广州市城市规划勘测设计研究院广东君略科技咨询有限公司广东省国际工程咨询有限公司新型基础设施建设行业册编制组指导单位:广东省投资和信用中心广东省工程咨询协会牵头单位:广东省电信规划设计院有限公司参编单位: 广东君略科技咨询有限公司广州赛宝联睿信息科技有限公司中通服中睿科技有限公司组长:郑建飞副组长:涂进杜飞燕编制成员:刘东文刘倬彤林成创王根红朱晏龙兰泽勇方俊伟张杨谢波陈泽铭徐宁陈川李海燕李炜强前言党的十八大以来,我省坚决贯彻落实党中央、国务院各项决策部署,采取一系列促投资的政策措施,积极扩大有效投资,聚力重大项目建设,以创新为引领,以保障民生建设为重点,推动全省固定资产投资稳定增长,投资结构持续优化,投资质量显著提高,对经济持续健康发展发挥了关键性作用,2013至2021年,全省固定资产投资年均增长12.0%。
近两年来,面对严峻复杂的国内外环境,特别是新冠肺炎疫情的严重冲击,我省以“两新一重”项目为发力点,稳投资政策落地见效,促进投资稳定增长,为稳住全省经济大盘发挥了重要作用。
持续聚焦促投资稳增长,已经成为当前我省经济工作的主题。
推动重大项目建设是扩内需稳增长的“引擎”和“压舱石”,在全省经济社会高质量发展中,发挥着积蓄能量、坚定信心的重要作用。
为加快重大项目尽快开工建设,近年来,我省实行“省市联动、分级负责”的跟踪服务机制,成立省重大项目并联审批工作专班,形成“每日跟踪、每周调度、半月研判、每月分析”工作机制,及时协调解决制约项目建设的突出问题。
海关监管类业务流程图

海关监管类业务流程(1)申报申报是指进口货物的收货人、出口货物的发货人或者他们的代理人在进出口货物时,在海关规定的期限,以电子数据报关单和纸质报关单申报方式向海关申报其进出口货物的情况,并随附有关货运和商业单证,申请海关审查放行,并对所申报容的真实准确性承担法律责任的行为。
进出口企业向海关申报时必须提供合同、发票、装箱单、提运单、载货清单、报关单、代理报关授权委托协议、出口收汇核销单(出口)、进口许可证件、减免税证明、加工贸易备案手册(纸质或电子数据的)及其他进出口有关单证。
其中,进口货物的收货人或其代理人应自运输工具申报进境之日起十四日向海关申报,逾期申报的,由海关按规定征收滞金。
出口货物除海关特许的外,应当在货物运抵海关监管区后、装货二十四小时之前,向海关申报。
(2)查验根据《中华人民国海关进出口货物查验管理办法》,查验是指海关为确定进出口货物收发货人向海关为确定进出口货物收发货人向海关申报的容是否与进出口货物的真实情况相符,或者为确定商品的归类、价格、原产地等,依法对进出口货物进行实际核查的执法行为。
查验货物时,进出口货物收发货人或者其代理人应当到场,负责按照海关要求搬移货物,开拆和重封货物的馐,并如实回答查验人员的询问以及提供必要的资料。
实施查验时需要撮货样、化验,以进一步确定或者鉴别进出口的品名、规格等属性的,海关依照《中华人民国海关对进出口货物实施化验鉴定的规定》等有关规定办理。
查验结束后,查验记录应当由在场的进出口货物收发货人或者其代理人签名确认。
对进出口货物有嫌疑的以及经海关通知查验,进出口货物收发货人或者其代理人不在场的情况下,对进出口货物进行径行开验。
海关在监管区实施查验不收取费用。
对货物加海关施封的,按照规定收取封志工本费。
因查验而产生的进出口货物搬移、开拆或者重封包装等费用,由进出口货物收发货人承担,在海关监管区外查验货物,进出口货物收发货人或者其代理人应当按照规定向海关交纳规费。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
附件2
阶段一涉及材料
环节一:
1、市级海洋行政主管部门向我局提交开展海域使用论证申请,申请材料包括市海洋行政主管部门的请示和附件。
(1)请示内容应包括项目业主、是否属于国家和省重点、预计投资收益、拉动区域经济产值、增加就业人口数量等项目基本情况;项目位置、用海面积、用海方式、占用岸线等用海情况;项目用海必要性和规模的合理性、海洋功能区划的符合性、权属设置情况等。
(2)附件包括县(区、市)级申请有关材料,市海洋行政主管部门现场踏勘报告及技术审查报告,海域使用申请书,申请海域的坐标图(宗海位置图和宗海界址图,由具备海洋测绘资质的单位出具,统一采用2000大地坐标系),资信证明材料(含项目业主单位法定代表人身份证、组织机构代码证、营业执照等)。
2、省海域使用动态监管中心的现场踏勘报告、技术审查报告,省海监总队对项目是否存在未批先填的审核意见,省海洋行政主管部门开展海域使用论证工作通知。
环节二:
1、用海单位委托有资质单位编制的《海域使用论证报告》并审查请示。
2、专家组评审意见、专家组组长复核意见、《海域使用论证报告》(报批稿),技术单位的技术审查报告。
3、海洋环境影响报告书(送审稿),技术单位的技术审查意见。
环节三:
1、用海单位提交出具用海预审意见的请示材料,包括用海预审的申请、海域使用论证报告书(报批稿)、项目用海图件(用海示意图、位置
示意图、平面布置示意图、虚拟三维示意图、最新遥感影像图、功能区划示意图等)、项目公示材料。
2、动管中心现场踏勘和技术审查意见、省海监总队出具的项目是否存在未批先填的核查意见、我局对项目用海的审查意见。
3、项目海洋环境影响报告书(报批稿),部队、海事、当地海洋部门对项目海洋环境影响评价意见,省海洋主管部门的项目环境影响核准文件。
4、省海洋主管部门的项目用海预审意见(有效期2年)。
阶段二:审核审批阶段(大工程,小工程县级办可)
阶段二涉及材料
环节一:
项目所在地市政府向省政府提出用海审批申请,申请材料包括请示及附件。
1、请示内容包括:项目基本情况(含项目业主、投资与收益、项目位置、用海面积、用海方式,占用岸线情况等),项目用海的必要性和规模的合理性,海洋环境影响评价、利益相关者协调、社会稳定风险评估和公示的情况。
2、附件及图件包括:
(1)海域使用申请书;
(2)海域使用审批呈报表;
(3)海域使用论证报告书及用海示意图、位置示意图、平面布置示意图、虚拟三维示意图、最新影像示意图、功能区划示意图;
(4)海洋环境影响报告书及相关资料(省海洋部门的核准意见、向省环保部门备案的资料、海事部门意见、军事部门意见);
(5)其他涉海部门意见(海事关于通航、水利部门关于防洪规划同意文件);
(6)省发改部门核准(备案)的相关资料,是否属于国家和省重点;
(7)与利益相关者的协议;
(8)社会稳定风险评估报告的审查材料;
(9)公示材料(需在当地主要媒体进行公示);
(10)资信证明资料;
(11)法律法规要求的其他文件。
环节二:
1、省政府转来我局审查的办文转批件。
2、省海监总队现场踏勘核查项目是否存在未批先填并提出意见、省海洋主管部门海域使用审核委员会会议纪要。
环节三:
1、省海洋主管部门上报省政府关于用海项目申请审批请示件,附件包括项目所在地市政府向省政府提出用海审批申请、海域使用审批呈报表、现场踏勘报告、海域使用第三方评估报告。
2、省政府转来对用海项目的批复签报件。
3、我局对项目用海的正式批复件。
阶段三:后续服务阶段
阶段三涉及材料
环节一:
1、省海洋主管部门项目用海批复文件、海域使用金缴纳通知书。
环节二:
1、用海单位提交海域使用金缴纳收据,登记申请表,用海批复文件,用海界址图、位置图等材料,国家动管中心出具的海域使用管理配号。
2、用海单位向不动产登记管理局申请不动产统一登记所提交材料包括:海域使用管理配号、海域使用金缴纳收据,登记申请表、批复文件、用海界址图、位置图等。
不动产登记局发放的不动产登记证(海域使用)。
环节三:
1、用海单位向省海洋主管部门和国土部门提交的填海项目提出竣工验收申请,申请材料包括:填海项目设计、施工、监理报告,填海工程竣工图,海域使用权证书及海域使用金缴纳凭证复印件等材料。
2、用海单位提交的竣工验收测量报告。
3、竣工验收合格的,省海洋主管部门会同国土部门出具竣工验收批复,竣工验收不合格的发出限期整改通知书。
