燃气管道吹扫试压记录(最新版)

合集下载

管道试压吹扫规范要求(最新版)

管道试压吹扫规范要求(最新版)

管道试压吹扫规范要求(最新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改管道试压吹扫规范要求(最新版)一、工程概况特变电工多晶硅项目一期工程中的管道介质分为蒸汽、蒸汽冷凝液、氢气、氯化氢、仪表空气、制冷液、冷却水、氮气、洗涤液、氯硅烷(汽、液)等,管道材质有不锈钢、碳钢、合金钢等。

为了使管道试压、吹扫工作能顺利的进行,特编制本施工说明书。

由于多晶硅装置生产中氯硅烷等介质遇水反应生成盐酸将腐蚀设备管道,并在反应同时产生氢气将造成爆炸危险。

此外结合国内多晶硅行业的建设、生产操作习惯,为保证各项目的开车进度,管道命名表中的大量管道在试验介质栏填写的是“空气”(或氮气),与常规设计中大量采用水压有较大区别。

本规定提请各施工单位在试验时注意气压试验的危险性,应合理组织试压回路避免由此带来的风险。

若选择水压试验,则请注意在水压试验后将系统中的水排净,并保证在输送氯硅烷等工艺介质前将系统干燥吹扫至露点-40℃以下。

使用范围:成达工程公司负责工程设计的所有多晶硅装置HCL合成、三氯氢硅合成、精馏提纯、罐区、氢化、还原、三套尾气分离系统(CDI)、这几个主要工序中氯硅烷管道及与氯硅烷管道设备直接相连的HCL,H2,N2等管道,不适用于废气及废液处理工序。

采用的主要标准:GB50235-97《工业金属管道工程施工及验收规范》试验基本依据:管道在脱脂清洗、安装完毕、热处理及无损检验合格后应进行压力试验,试验介质和压力的选择建议按成达工程公司提交的设计文件《管道命名表》进行。

管道试压检查记录表

管道试压检查记录表
管道试压检查记录GY—14
单位工程名称
管道规格
管线编号
管道长度
管道规格
ห้องสมุดไป่ตู้设计压力
工作压力
试验压力
试压介质
大气温度
吹扫时间
年 月 日 时至 年 月 日 时




时 间
表压(MPa)
稳压时间
检查情况
月 日时分
时分
月 日时分
时分
月 日时分
时分
月 日时分
时分
月 日时分
时分
月 日时分
时分
月 日时分
时分
月 日时分
时分
月 日时分
时分
月 日时分
时分
结果:
记录人:
试压负责人:
施工技术负责人:
年 月 日
建设(监理)单位专业工程师:
年 月 日
说明:结果由监理人员填写,其余内容由施工单位填写。

燃气管道吹扫试压方案

燃气管道吹扫试压方案

燃气管道吹扫试压方案1. 引言燃气管道吹扫试压是在燃气管道安装、改造或维修后进行的一项重要工作。

通过吹扫试压可以确认管道的密封性能以及安全运行的可靠性。

本文档将介绍燃气管道吹扫试压方案,包括相关设备、流程以及注意事项,以确保吹扫试压操作的有效性和安全性。

2. 吹扫试压设备在进行燃气管道吹扫试压前,需要准备以下设备:•空气压缩机:用于提供吹扫管道所需的气体压力。

•压力表:用于监测气体压力的测量设备。

•管道连接件:用于连接管道和压力表。

•阀门:用于控制气体流动的装置。

•清洁工具:如刷子、抹布,用于清洁管道。

•安全装备:如手套、护目镜等,用于保护操作人员。

•其他必要的工具。

3. 吹扫试压流程3.1 准备工作在进行吹扫试压前,需要进行以下准备工作:1.确认管道安装或维修工作已经完成,无泄漏和松动的地方。

2.确保吹扫试压所用气体符合相关规定和标准,并符合安全要求。

3.准备吹扫试压设备,检查其正常工作状态。

4.准备清洁工具,清洗管道内的杂质和尘土。

3.2 吹扫管道1.将空气压缩机连接到管道的一个端口,并用阀门控制气体流动。

2.逐段吹扫管道,从低端到高端。

可以使用压力表监测吹扫时的气体压力。

3.在吹扫过程中,可以使用清洁工具清洁管道内的杂质和尘土,确保吹扫效果良好。

4.吹扫完毕后,关闭气源。

3.3 试压管道1.在吹扫完毕后,将压力表连接到管道的一个端口,并用阀门控制气体流动。

2.增加气体压力,逐段试压管道。

可以使用压力表监测试压时的气体压力。

3.持续试压一段时间,观察管道是否存在泄漏或变形现象。

4.试压完毕后,关闭气源,并记录试压结果。

4. 注意事项在进行燃气管道吹扫试压时,需要注意以下事项:1.操作人员应熟悉操作流程,并佩戴相应的安全装备。

2.吹扫试压设备应保持良好的工作状态,并定期进行维护保养。

3.管道吹扫试压前应进行清洁工作,确保管道内无杂质和尘土。

4.气体压力应符合相关规定和标准,不得超过管道承受压力。

管道吹扫试压通气记录

管道吹扫试压通气记录

环境温度 22° 23°
—— —— —— ——
压降率<1°
—— 无 —— —— —— ——

—— —— —— ——
检测记录人 日期
牛传鲁 2015.5.26 施工单位
检测记录人 日期
牛传鲁 2015.5.26 安管科 代表
检测记录人 日期
牛传鲁 2015.5.27 工程科 代表工程质量 优代表年月日






—— —— —— ——
压力 3.2 3 3.2 3.2
—— ——
时间
15.5.26 15.5.26 —— —— —— ——
压力 3.2 3.2
—— —— —— ——
环境温度 24° 22°
—— —— —— ——
压降率<2° 时间 —— 无
—— —— —— —— 15.5.26 15.5.27 —— —— —— ——
施工单位: 阀室位置 中压管道是否通气 低压管道是否通气
台前县亚泰建设安装有限责任公司 小区南大门口 已通气 否 后附管线图 有 有 试压失败及修补记录
—— ——
管线长度: 温度表(种类型号) 压力单位:
压力表(种类型号) 试验介质
强度试验(6小时) 吹扫结果 有灰尘 有灰尘 干净 干净
—— ——
严密性试验(24小时) 压力 3.2 3.2
管道吹扫试压通气记录
工程名称: 桩号: 自 世博一品城一期小区 1号 桩至 10号 桩 1.6Mpa 空气 管道吹扫 序号 时间 1 2 3 4 5 6
15.5.26 15.5.26 15.5.26 15.5.26 —— ——
地点:
安泰街北、滨河路西 PE63-PE75*237米 1000° Mpa

室外燃气管道燃气管道吹扫

室外燃气管道燃气管道吹扫

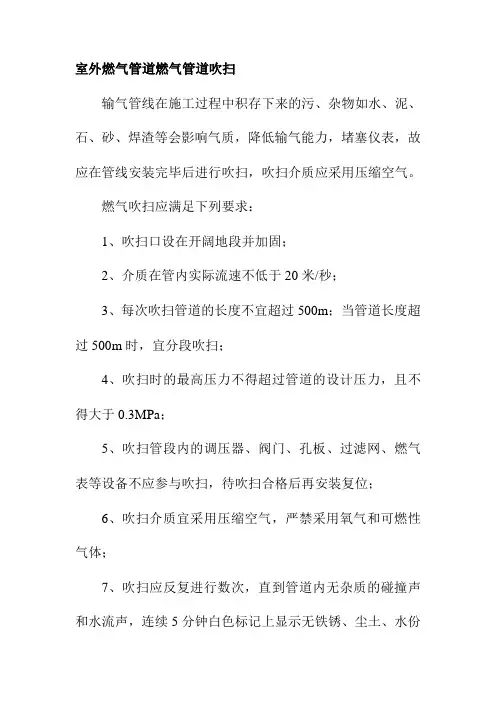

室外燃气管道燃气管道吹扫输气管线在施工过程中积存下来的污、杂物如水、泥、石、砂、焊渣等会影响气质,降低输气能力,堵塞仪表,故应在管线安装完毕后进行吹扫,吹扫介质应采用压缩空气。

燃气吹扫应满足下列要求:1、吹扫口设在开阔地段并加固;2、介质在管内实际流速不低于20米/秒;3、每次吹扫管道的长度不宜超过500m;当管道长度超过500m时,宜分段吹扫;4、吹扫时的最高压力不得超过管道的设计压力,且不得大于0.3MPa;5、吹扫管段内的调压器、阀门、孔板、过滤网、燃气表等设备不应参与吹扫,待吹扫合格后再安装复位;6、吹扫介质宜采用压缩空气,严禁采用氧气和可燃性气体;7、吹扫应反复进行数次,直到管道内无杂质的碰撞声和水流声,连续5分钟白色标记上显示无铁锈、尘土、水份及其它污物,确认吹净为止,同时做好记录。

十一、试压与验收试压包括强度试验和严密性试验(一)室外燃气管道强度试验强度试验的目的是检查管材、焊缝和接头处有无变形等明显缺陷及泄漏点。

1、强度试验前应具备下列条件:1)实验用的压力表应在校验有效期内;2)管道焊接检验、吹扫合格;3)埋地管道回填土宜宜回填至管上方0.5m以上,并留出焊接口。

2、管道应分段进行压力试验,试验管道分段最大长度宜按表4-20执行。

管道试压分段最大长度表4-203、管道试验用压力表不应少于两块,并应分别安装在试验管道的两端。

4、试验用压力表的量程应为试验压力的1.5~2倍,其精度不得低于1.5等级。

5、强度试验压力和介质应符合表4-21的规定强度试验压力和介质表4-216、进行强度试验时,压力应逐步缓升,首先升至试验压力的50%,应进行初检,如无泄漏、异常,继续升压至试验压力,然后宜稳压1小时后,观察压力表不应少于30分钟,无压力降为合格。

(二)室外燃气管道严密性试验严密性试验的目的是检查焊缝和接头处的微量泄漏。

1、严密性试验的介质宜采用空气,试验压力应满足下列要求:1)设计压力小于10KPa时,试验压力应为20KPa。

城镇燃气吹扫、试压作业指导书

城镇燃气吹扫、试压作业指导书

城镇燃气管道吹扫、试压作业指导书编制校核审核前言为了保证城镇燃气输配管网的安全正常运行,解决实际施工中遇到的各种关于管道吹扫、试压的问题。

特编制本指导书,用于指导和规范化管理施工中管道吹扫、试压的问题.实际工作中,如发现本指导书未尽特殊情况,应由建设(监管部门)、设计、监理、施工单位四方协同商议,必须符合规范和法律法规并形成书面会签文件后执行.目录一、适用范围 (2)二、参考资料 (2)三、吹扫、强度试验、严密性试验 (2)(一)一般规定 (2)(二)吹扫 (3)2。

1吹扫流程 (3)2。

2吹扫介质与方法 (4)2.3吹扫压力 (4)2.4管道吹扫长度 (4)2.5工作内容与要求 (4)(三)强度试验 (6)3。

1强度试验流程 (6)3。

2强度试验压力与介质 (6)3。

3管道强度试验长度 .................................................................... 错误!未定义书签。

3。

4工作内容与要求 (7)(四)严密性试验 (9)4.1严密性试验流程 (9)4。

2严密性试验压力与介质 (9)4.3工作内容与要求 (10)四、附件 (12)附件1 (12)附件2 (13)附件3 (14)附件4 (15)附件5 (16)一、适用范围本作业指导书适用于城镇燃气设计压力不大于4。

0MPa的新建、改建和扩建输配工程和室内供气压力小于或等于0.8MPa(表压)的新建、改建和扩建的城镇居民住宅、商业用户、燃气锅炉房、试验室、工业企业项目的施工及验收。

二、参考资料《城镇燃气输配工程施工及验收规范》 CJJ33—2005《城镇燃气室内工程施工与质量验收规范》 CJJ94-2009三、吹扫、强度试验、严密性试验图3。

1 总体流程图(一)一般规定1。

1吹扫、试压方案已通过监理、(建设)单位审批,已经完成吹扫、试压技术交底。

1。

2除补口、涂漆、隔热层和保温层外,已按设计文件全部安装完成,安装质量经施工单位自检和监理(建设)单位检查确认符合规范规定,检验记录资料齐全且签字完成。

中压燃气管道吹扫试压方案

通道县天然气利用工程燃气管道吹扫试压方案编制: 廖军华审核: 胡佑华审批: 杨波四川华安油气工程安装有限公司2014年 5月一、工程概况1、工程简述本工程为通道县天然气利用工程。

输气管线规格:PE100 SDR17.6,De90、De110、De160、De200;管道设计压力:0.4Mpa;天然气运行压力:0.2~0.35 Mpa;设计温度:常温输送介质:天然气二、编制依据1、《城镇燃气设计规范》GB50028-20062、《城镇燃气输配工程施工及验收规范》CJJ33—20053、通道县天然气利用工程管道施工设计规范及施工设计说明4、现场实际情况三、施工流程施工程序:前期准备→管线吹扫→强度试验→严密性试验→完善试验记录。

1、前期准备(1)施工准备①管线及管线附件安装完毕。

②所有的设备,资料齐全,质量证明书符合要求。

③用作吹扫气源的设备已完成准备工作。

④吹扫试压的进气和排气系统已安装完毕。

⑤吹扫试压用临时放散阀安装就位完毕。

(2)其他准备①施工前,应向施工人员做好技术交底,使所有人员明确任务及施工注意事项。

②沿线进行检查确保所有焊口应全部组焊补口完毕,不存在漏焊、漏补。

③试压段的管沟应全部回填完毕,不存在露管现象。

④沿线的工农关系已协调,放空点应安排妥当。

2、管线吹扫(1)吹扫要求①吹扫范围内的管道已按设计图纸全部完成;②施工前,应将用于施工的设备如空压机进行全面检查、保养、清除机械故障,进行试运转,使之处于运转良好状态。

③试验用压力表已经校验合格,精度不低于 1.5级、表盘满刻度值为最大被测压力的1.5-2倍,压力表不少于2块;④吹扫口应设在开阔地段并加固,吹扫时应设安全区域,吹扫出口严禁站人。

⑤吹扫口与地面的夹角30°~45°之间,吹扫口管段与吹扫管道必须采用平缓过渡对焊。

吹扫口直径应符合表1的规定。

表1 吹扫口直径(mm)⑥吹扫介质:吹扫介质宜采用压缩空气,严禁采用氧气和可燃性气体。

管道吹扫与试压检查表

4.2.6气体泄漏性试验及真空度试验
管道系统气体泄漏性试验,应按设计文件规定进行。试验压力为设计压力。管道系统气体泄漏性试验和真空度试验相关要求按SH3501-2002标准实施。
4.2.7、填写记录
管道系统试压完毕,应及时拆除所用临时盲板,核对盲板加置记录,并填写管道系统试压记录。
⑥经吹扫合格的管道系统,应及时恢复原状,并填写管道系统吹扫记录。
4.1.2水冲洗
①冲洗奥氏体不锈钢管道系统时,水中氯离子含量不得超过25mg/L。
②管道系统水冲洗时,宜以最大流量进行冲洗,流速不得小于1.5m/s。
③水冲洗后的管道系统,用目测排出口的水色和透明度,应以出、入口的水色和透明度一致为合格。
b.不参与系统吹扫的设备及管道系统,应与吹扫系统隔离;
c.管道支架、吊架要牢固,必要时应予以加固。
③吹扫压力不得超过容器和管道系统的设计压力。
④管道系统吹扫前,应编制吹扫方案,经审查批准后, 向参与吹扫的人员进行技术交底。
⑤吹扫的顺序应按主管、支管、疏排管依次进行。吹出的脏物不得进入已清理合格的设备或管道系统,也不得随地排放污染环境。
④化学清洗后的废液处理和排放应符合环境保护的规定。
4.2工艺管道压力试验
4.2.1、管道系统试压前条件
管道系统试压前应按SH3501-2002标准中8.1.2条款对相关资料进行审查确认;经检查被试压管道系统全部按设计文件施工完毕;管支吊架的型式、材质、安装位置正确,数量齐全,紧固程度、焊接质量合格;焊接及热处理工作已全部完成;合金钢管道的材质标识明显清楚;焊缝及其他需要进行检查的部位不应隐蔽;试压用的临时加固措施符合要求,临时盲板加置正确,标识明显,记录完整;试压用的检测仪表的量程、精度等级、检定期符合要求;因试验压力不同或其他原因不能参与管道系统试压的设备、仪表、安全阀、爆破片等应加置盲板隔离,并有明显标志。有经批准的试压方案,并经技术交底。

中压燃气管道吹扫试压方案

中压燃气管道吹扫试压方案一、方案概述为确保中压燃气管道的安全使用,需要对新建或维修的管道进行吹扫试压。

本方案旨在指导中压燃气管道的吹扫试压操作,确保操作安全和试验合格。

二、试验设备1.高压空压机:用于提供试压所需的压力和气体。

2.吹管:选择合适材质和尺寸的气体传输管道。

3.压力表:用于监测试压过程中的压力变化。

4.管道安全阀:用于避免过高的压力对管道造成损害。

三、试验步骤1.检查气体管道布置:确保管道安装正确、无死角和堵塞,并保证线路畅通。

2.检查气体传输管道:检查吹管是否存在损坏或堵塞情况,确保吹管畅通。

3.连接高压空压机:将高压空压机与管道连接,并确保连接牢固。

4.开启空压机:按照空压机的操作步骤,启动空压机,将空气送入管道进行吹扫。

5.吹扫气体管道:通过空压机,将气体送入管道中进行吹扫,确保管道内杂质清除。

6.监测压力变化:使用压力表监测管道内的压力变化,确保管道内的压力达到要求。

7.试压启动:当吹扫完成后,关闭空压机,并连接试压设备,开始试压。

8.监测试压过程:使用压力表监测试压过程中的压力变化,并确保压力稳定在要求范围内。

9.试压结束:当试压时间到达规定时间后,关闭试压设备,并记录试压结果。

10.清理场地:试压结束后,将设备和管道清理干净,并归位。

四、安全注意事项1.操作人员必须经过专业培训,并熟悉试压流程和各种设备的操作方法。

2.气体管道吹扫前,要确保人员安全撤离,防止发生气体泄漏引发事故。

3.在试压过程中,要时刻关注压力变化,避免超过管道承受压力。

4.在试压过程中,应设置适当的安全阀,以防止管道压力过高导致设备和管道受损。

5.严禁在试压过程中随意操作设备和管道,确保操作规范和安全。

五、质量控制1.在吹扫过程中,要确保管道内无杂质和堵塞情况,否则需重新吹扫。

2.在试压过程中,要严格控制试压时间和压力,确保试压结果符合规定标准。

3.在试压结束后,要仔细检查管道和试压设备是否存在漏气或损坏情况,并及时处理。

天然气工程管道吹扫、试压检验批质量验收记录表


施工单位检查评定结果 (章)
主控项目、一般项目全部合格,符合设计及施工质量验收规范要求
项目专业质量检查员:××× 结论 监理单位验收结论(章) 同意验收 专业监理工程师:××× 结论: 同意验收 项目公司验收结论(章) 现场代表:×××
×年×月×日
×年×月×日
×年×月×日
天然气工程管道吹扫、试压检验批质量验收记录表
工程名称 ××××工程 启动编号 ××—××××—××—××
分项工程名称
×××
验收部位
具体桩号表示
施工单位
××××公司 《城镇燃气输配工程施工及验收规范》 CJJ33-2005
项目经理
×××
施工执行标准名称及编号
检验批编号
×××
质量验收规范的规定
施工单位检查评定记录
监理单位验收意见
主 控 项 目
1
气压试验时,强度试验压力为设计压力的1.5 且≮0.2倍,气压试验无压力降为合格
√ 符合设计及施工质量 验收规范要求,同意 验收 √
2
严密性试验压力应满足CJJ33-2005第12.4.3条 要求。严密性试验无渗漏为合格
一 般 项 目
1
2ห้องสมุดไป่ตู้
实测偏差值:实测数据如在 管道吹扫系统应使管道吹扫出的脏物不得进入 偏差允许范围内,则直接填 符合设计及施工质量 设备,设备吹扫出的脏物也不得进入管道 写;如超出允许偏差值,则 验收规范要求,同意 管道吹扫应使吹扫的气体无铁锈、尘土、石块 验收 、水等杂物 结论:
