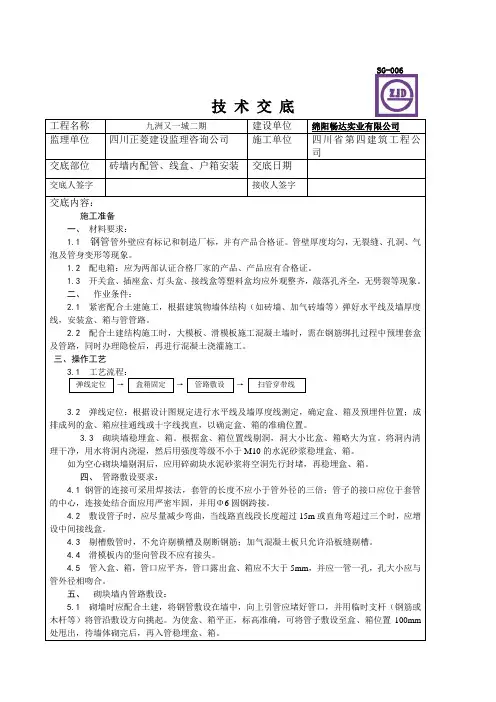

墙体配管技术交底
砖墙内配管技术交底

技术交底
工程名称
九洲又一城二期
建设单位
绵阳畅达实业有限公司
监理单位
四川正菱建设监理咨询公司
施工单位
四川省第四建筑工程公司
交底部位
砖墙内配管、线盒、户箱安装
交底日期
交底人签字
接收人签字
交底内容:
施工准备
一、材料要求:
1.1钢管管外壁应有标记和制造厂标,并有产品合格证。管壁厚度均匀,无裂缝、孔洞、气泡及管身变形等现象。
4.3剔槽敷管时,不允许剔横槽及剔断钢筋;加气混凝土板只允许沿板缝剔槽。
4.4滑模板内的竖向管段不应有接头。
4.5管入盒、箱,管口应平齐,管口露出盒、箱应不大于5mm,并应一管一孔,孔大小应与管外径相吻合。
五、砌块墙内管路敷设:
5.1砌墙时应配合土建,将钢管敷设在墙中,向上引管应堵好管口,并用临时支杆(钢筋或木杆等)将管沿敷设方向挑起。为使盒、箱平正,标高准确,可将管子敷设至盒、箱位置100mm处甩出,待墙体砌完后,再入管稳埋盒、箱。
1.2配电箱:应为两部认证合格厂家的产品、产品应有合格证。
1.3开关盒、插座盒、灯头盒、接线盒等塑料盒均应外观整齐,敲落孔齐全,无劈裂等现象。
二、作业条件:
2.1紧密配合土建施工,根据建筑物墙体结构(如砖墙、加气砖墙等)弹好水平线及墙厚度线,安装盒、箱与管管路。
2.墙时,需在钢筋绑扎过程中预埋套盒及管路,同时办理隐检后,再进行混凝土浇灌施工。
参加人员:
由施工单位填写四川省建设厅制
5.2剔槽敷管时,应在槽两边弹线,用快錾子剔。加气混凝土墙,应用刀锯锯两边后再别,槽宽及槽深均比管外径大5mm为宜。敷管时,每隔0.5m左右用铁钉、细铅丝将管子固定好。然后用强度等级不小于M10的水泥砂浆抹面保护,厚度不应小于15mm。
墙体配管技术交底

墙体配管技术交底1、墙体砌筑前,做好预埋管道的疏通工作。
不通的管道做好登记,以备二次配管时重新敷管。
2、卫生间、水井间止水带内的管线,及时接出止水带,并做好防护工作。
3、止水带内的水暖套管及时预留放置。
4、顶板、梁下的管道如若错墙,需剔凿顶板、梁体后,按要求敷管,并做好隐蔽处理,严禁管线外露。
5、砌体时,要有专人负责,做好开关、插座、箱体位置的预留工作。
6、砌筑好的墙体,要等到墙体灰缝干透时(砌体完毕后四十八小时),方可用切割机切割线槽。
7、切割线槽时用的电源线要使用同轴铜芯电缆软线,严禁使用护刀线。
电源线要有漏电防护装置。
8、墙体切割人员要佩戴防尘口罩,绝缘手套、绝缘鞋。
9、线槽切割要横平竖直:一根线管宽度为不超过40mm,两根线管不超过60mm,深度不超过40mm .10、剔凿墙体时,洞口不宜剔凿过深,过大、过宽,避免影响墙体结构。
11、同一墙体的弱电插座与强电插座要按照规定标高埋设,要水平一致,严禁东倒西歪,高度不一。
12、开关、插座、箱体埋设高度为砌体好墙体的10mm。
(未粉刷)13、严禁在没有切割线槽的墙体上剔凿,严禁使用电镐剔凿墙体。
14、切割线槽时,要用墨斗弹线,确定开关、插座、箱体位置。
15、剔凿后的垃圾要每天清理,保持好现场卫生。
16、敷设的管道连接处要用胶水粘接,严禁大管套小管。
17、开关插座距地高度严格按照图纸所标尺寸安装.入户开关距离砌筑好门边距离为200±20mm,可视对讲距离入户开关为200±20mm。
18、开关、插座、箱体要用适合管径的锁母连接。
19、构造柱内的线盒,要在构造柱绑扎完毕后进行,管、盒,要绑扎牢固,盒体平直。
配合土建浇注,派人看守,防止管线移位和损伤。
20、线槽内的管与线盒固定前,线槽要用水喷洒,湿润。
21、线槽内的管与线盒好用水泥固定牢靠,严禁线管露出墙体。
固定的水泥砂浆要饱满,不得高于墙体。
22、线管口朝上的管线,在管线配好后,用管帽封堵,严禁粉墙时,灰土落入管线。
墙内配管安全技术交底要求模板

一、交底编号编号:____________________二、工程名称工程名称:____________________三、交底日期日期:____年__月__日四、施工单位施工单位:____________________五、分项工程名称分项工程名称:墙内配管工程六、交底提要1. 明确墙内配管工程的安全操作规程;2. 提高施工人员的安全意识,预防安全事故发生;3. 确保施工质量,保证工程顺利进行。
七、交底内容一、施工前的准备工作1. 施工人员必须经过专业培训,掌握墙内配管工程的相关知识和技能;2. 施工现场应配备必要的安全防护设施,如安全帽、安全带、防尘口罩等;3. 施工前应对施工现场进行勘察,确保施工环境安全、符合要求;4. 严格按照设计图纸和施工方案进行施工,确保施工质量。
二、施工过程中的安全要求1. 施工人员必须佩戴安全帽,进入施工现场必须系好安全带;2. 施工过程中,严禁酒后作业、疲劳作业;3. 施工人员应严格遵守操作规程,不得擅自改变施工顺序和方法;4. 施工现场应保持整洁,避免杂物堆积,确保通道畅通;5. 施工过程中,严禁将电源线、气焊管线等易燃易爆物品放置在墙内;6. 施工人员应保持警惕,发现安全隐患应立即停止施工,并报告现场负责人。
三、墙内配管施工技术要求1. 墙内配管应严格按照设计图纸进行,确保管道布局合理、符合规范;2. 管道焊接应选用合格材料,确保焊接质量;3. 管道安装过程中,应保持管道垂直、水平,避免弯曲、扭曲;4. 管道连接处应采用专用胶水或密封剂进行密封,防止漏气、漏水;5. 管道安装完成后,应进行试压、试漏,确保管道无泄漏现象。
四、施工后的安全要求1. 施工完成后,应对施工现场进行清理,确保无安全隐患;2. 施工现场应设置警示标志,提醒过往人员注意安全;3. 施工单位应定期对施工现场进行安全检查,确保施工安全。
八、注意事项1. 施工人员应充分了解本安全技术交底内容,确保施工过程中的安全;2. 施工单位应加强对施工人员的安全教育培训,提高安全意识;3. 施工现场应配备必要的安全防护设施,确保施工人员的人身安全;4. 施工单位应严格按照本安全技术交底要求进行施工,确保工程顺利进行。
砌体内配管技术交底10

5.每一段或每一层施工完毕后,必须找当时负责人验收签字后才能认可。
二、违反管理规定的处理办法:
1.不按规定,不正确佩戴个人防护用品者,每人每次罚款20元。
2.不按技术交底去做,造成质量不合格的,返工不记工,如不返工者另派他人去做按所用时间2倍给返工人。
4、钢管煨弯时出现凹扁过大,弯曲半径不够的情况,注意在使用手动弯管器时,受力点要适当移动;使用液压弯管器时,模其要配套,焊接钢管的焊缝不应放在侧面。
5、跨接地线焊接长度不够,焊缝不饱满,出现夹渣、咬肉等质量问题,是由于操作人员责任心不强,应加强自检、互检并加强技术培训。
附表:箱、盒出后砌清水墙深度表
技术交底记录
表C2-1
编号
工程名称
援尼日尔综合医院工程
交底日期
施工单位
北京城建集团有限责任公司
分项工程名称
建筑电气
交底提要
砌体内配管技术交底
交底内容:
一、施工准备
1、作业条件
随土建砌体砌筑同时进行。
2、主要机具
刚性阻燃FPC管时:铅笔、钢卷尺、手锤、錾子、钢锯、锯条、半圆锉、弯管弹簧、剪管器、热风机、电炉子、工具袋、电工常用工具等。
2、敷设管路与FPC管的敷设方法基本相同
3、管路的连接
审核人
交底人
接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录
表C2-1
编号
工程名称
援尼日尔综合医院工程
交底日期
墙体配管技术交底

四、电线管敷设的控制要点:
敷设管路时,应尽量减少弯曲,PVC电线管应采用套管粘接和专用接头进行连接,接口处应用胶粘剂粘接牢固。管路垂直或倾斜敷设时,每隔1m距离应有一个固定点,在距两端300~500mm处各加一个固定点。管进盒、箱,一箱一孔,先接端接头然后用内锁母固定在盒、箱上。在管路外侧钉上钉子,并用铅丝将管子绑牢,成排管子敷设间距应保持在15mm以上。
五、管槽的修补控制:
管槽在修补前应对管路开槽部位进行浇水湿润,然后采用强度等级不小于M10的水泥沙浆抹面修补至管面平第一遍,强度达到后再浇水湿润,最用等级不小于M10的水泥沙浆抹面保护至墙面平,保护层厚度大于15mm,且修补完成的沙浆饱满平整。
六、箱盒的成品保护:
1、箱盒固定和修补完成,对箱盒内部用泡沫再次封堵,确保箱盒的净洁及防止箱盒内的管线堵塞
3、然后根据规范要求产品质量实测实量操作指引及线管的管径、根数,用长直尺画出垂直管路。线槽尺寸:砌体墙槽深度≤dn+20mm,墙槽宽度≤dn+60mm。(例一根PVC管Ф20的电线管开槽的宽度为60mm,双管开槽为90 mm。多根并排敷设管与管之间间距为10mm)
4、卫生间设有局部等电位箱,卫生间插座如有PE线引入,PE线要与LEB箱连接.,需预留相应的管线到LEB箱。
二、墙体开槽的控要点:
1、砌体墙面电线管应机械开槽与开洞,经切割机切割线槽后用錾子沿槽内边进行剔槽;墙槽用水泥砂浆填补密实,且与砌体墙平。线槽尺寸:砌体墙槽深度≤dn+20mm,墙槽宽度≤dn+60mm。
2、砌体沟槽只能竖向或斜向开槽,尽量保证直线时每一线盒安装位置居中,确保工艺美观;
3、砌体门洞过梁影响管线敷设,梁柱因预留配管位置偏移,严格按要求处理不得影响结构,在砼保护层20~30mm内妥善处理到位。
施工交底(墙体配管)

上海市建筑工程安全质量监督总站制施工交底记录建设单位上海建工二建集团有限公司工程名称南虹广场交底日期年月日交底地点工地现场交底部位墙体配管引用规范规程《建筑电气工程施工质量验收规范》(GB50303-2002)施工图设计交底内容技术:1、本工程采用PVC电线管砌块砖开槽暗敷方式,开槽必须垂直平行。
2、PVC管弯曲半径大于6倍管子直径。
3、严禁横向配管,配管层应有铁丝网外粉饰保护层4、强弱电箱部位配管要整齐,确保管子进箱垂直。
质量:1、墙体配管应将管子埋入离墙面不得少于10mm。
2、开关标高离1米标准线30.5公分,插座下口离1米标准线69.5公分,门边离毛墙边距离为12公分。
其他标高相应根据设计要求施工。
3、后砌墙盒子高出墙面10-15mm,同一套房间内的标高应一致。
产品保护:1、尽量使用预埋下来的短管,长料长用,短料短用。
2、砌墙时专人负责看护,专人负责把所有接线盒固定,墙面配管盒子冒出墙面统一10-15mm。
3、机械开槽配管完成后,用水泥砂浆固定填充,填充沙浆要打毛抹平。
所有箱子、盒子的后面也要用沙浆或细石混凝土填充。
安全:1、施工人员进入现场,要严格执行“施工现场六大纪律”,正确使用好各种劳防用品;进入现场必须带好安全帽、安全带。
2、施工作业使用的机械设备、工具、性能和防护设施必须完好,禁止带病使用,作业人员应经常加以维修保养。
3、上下脚手与钢筋网上行走,必须注意安全。
高处作业人员要加强对工具、材料的堆放安全,严禁乱抛现象发生,防止人员、材料高空坠落伤人事故发生。
出席人员签字班(组)长(签字)年月日交底人(签字)年月日。
混凝土墙内暗配管技术交底
铅笔、钢卷尺、手锤、錾子、钢锯、锯条、半圆锉、圆锉、扁锉、手动弯管器、液压弯管器、压力案子、套丝扳、套丝机、工具袋、电工常用工具等。
二、质量要求
(一)主控项目
1、金属的导管和线槽必须接地(PE)或接零(PEN)可靠,并符合下列规定:
(1)镀锌的钢导管、可挠性导管和金属线槽不得熔焊跨接接地线,以专用接地卡跨接的两卡间连线为铜芯软导线,截面积不小于4mm2;
冷天气施工时可以把细砂炒热并把管路拿到室内预制。
容易出现的质量问题
原因和解决办法
PVC管接头松动
管在接头内插接不到位,胶粘剂涂抹不均匀,涂抹胶粘剂后要及时插入并用力转动,使之插接到位。
PVC管煨弯时出现凹扁等
选用配套的弯管弹簧,热煨时要保证煨弯部位受热均匀。
成品保护要求:其他工种堵洞时不得敲打或弯折电线管路。
一、施工准备
(一)混凝土墙内PVC管施工准备
1、作业条件
在土间墙体、梁、柱钢筋绑扎完成后,支立模板前进行。
2、材质要求
(1)PVC管的材质必须合格,氧指数大于等于27%,设计有特殊要求时还必须符合设计要求。进场材料必须有产品合格证,以及有效的氧指数检测报告。
(2)外观检查,管材内外壁光滑,无凸棱凹陷、气泡等缺陷。
(2)管路与箱盒的连接:本项工作应在土建对50线进行核查后,配和箱盒的安装同时进行,使用配套的盒接头和胶粘剂。首先测定好箱盒位置,根据其位置截取适当长度的管路,如果原来管路长度不够时,可采取接短管的办法,使其长度满足使用要求。按照上面套管与管路连接的办法,把盒接头与各管路连接,把盒接头的另一端插入箱盒,并用配套的锁母固定,然后把箱盒固定在合适的位置。
使用手动弯管器是,受力点要适当移动,不能用力过猛;使用液压弯管器时,模具要配套,焊接钢管的焊缝不应放在侧面;钢管直径大于80mm时,最好到专业厂家加工定做。
后砌墙配管 技术交底1
表C2-2技术、安全交底记录施工单位: 2012年4月 1日编号工程名称交底部位后砌墙墙体暗配管共 1 页第 1 页交底内容:1 严禁在墙体、地面开槽。
严禁在梁、柱打洞。
2 施工后要做到工完场地清。
施工现场的垃圾要及时的清理。
3 施工时要尽量使用短管,合理的节约材料、合理下料,避免浪费。
4 墙面开槽要浇水后再抹灰,抹灰时要注意抹平整、结实,抹灰不得超出墙面、不得空鼓、不得裂缝。
严禁把配管明露出抹灰层。
5 接线盒安装不规范的要整改合格,比如高低不一致的,高出墙面的,盒子有损坏的。
接线盒出墙面不得超过1cm。
6 一根管开槽时开3公分的槽,两根以上以此类推,并列的两根管之间要有3-5mm 之间的间距。
配管要垂直、水平。
管路要全部封堵。
7 钢管进入接线盒长度为1-3mm,管口要无毛边、毛刺、管口要光滑。
8 开关安装高度为1.3米,距门框的距离为18cm。
9 没有接到位的管路要接到位,强、弱电系统的管路要全部扫通,发现有不同的及时的处理(在土建抹灰前处理合格)10 墙体上的电气孔洞要全部堵平整,为土建抹灰创造条件。
11 施工时要密切配合土建施工,现场工人要及时跟上。
12 室内箱体预留洞要全部找出来。
13 墙体的所有暗配管内外壁要全部刷油。
接线盒要全部刷油。
14 套管两端必须满焊。
15 所有的管口要进行封堵。
扫管时先用破布把管内的积水清理干净,及时进行管口的封堵。
16.所有不通的配管要在土建抹灰前全部处理完毕,在抹灰后进行开槽配管的项目部将视情节严重进行适当的处罚。
17.项目部将不定期进行扫管情况的抽查。
18 劳务队队长要每天上下午在施工现场检查施工,发现问题后及时的处理,遇到问题要及时的报告项目部。
技术负责人:交底人:接交人:。
墙体配管(JDG管)技术交底
4、预制大楼板就位完毕,及时配合土建在整理板缝锚固筋时,将管路弯曲连接部位按要求做好。
5、预制空心板,配合土建就位同时配管。
6、随墙(砌体)配合施工立管。
(二)施工工艺:
1、预留箱盒位置
根据设计图纸要求在配电箱的位置处预留一个比箱体尺寸大的洞口,左右各大50~100mm,上下各大150~200mm。对于接线盒或开关插座盒,留洞尺寸可定为150mm×250mm。为以后安装箱盒施工方便,焊接钢管不能进入箱盒洞内太长,以便采用接短管的办法与箱盒连接。
6、面板、盖板的规格型号与所用盒配套,外形完整无损,颜色均匀一致,有产品合格证。
7、圆钢、扁钢、角钢等材质应符合国家有关规范要求,镀锌层完整无损,并有产品合格证。
8、螺栓、螺丝、胀管螺栓、螺母、热圈等应采用镀锌件。
9、其他材料(如铅丝、电焊条、防锈漆、水泥、机油等)无过期变质现象。
(二)主要机具
1、煨管器、液压煨管器、液压开孔器、压力案子、套丝板、套管机。
5、对管口处设置塑料护口并用胶带进展包扎封堵;
6、对完成的配管及时进展交接,由各专业增加人员对已完工内容进展成品保护。
五、安全措施:
1、进入施工现场必须戴平安帽,并系好平安帽扣带。特殊工种必须持证上岗;
2、现场动火时必须开用火证,明确看火人,并配有灭火器材;
3、使用电焊机时,电焊机的外壳必须接地良好。电源装拆应由电工进展。拉、合电源开关时,面部不能朝向开关。工作完毕,应切断焊机电源;
4、管路的切断
切断管路使用砂轮锯或钢锯,注意锯出的管口应平齐、不得有斜口,锯断后应用圆锉清除毛刺。
5、管路的套丝
二次砌体暗配管施工技术交底
电气工程二次砌体暗配管施工技术交底一、编制依据《建筑电气工程施工质量验收规范》GB50303—2015《电气工程施工方案》二、施工准备1、作业条件1)二次砌体完成,构造柱模板、脚手架等拆除并清理,二次配管区域场地清理干净,道路畅通,有足够的施工空间;2)与土建工序交接前确认现场是否画出建筑1m线,并进行校核,确认无误后会签;3)一次机电图纸、二次机电图纸完善,能够指导现场施工;4)熟悉图纸,提前了解布局及与其他专业间的配合情况;5)吊顶内配管应配合吊顶施工,在吊顶内桥架、水管、风管等大型管道施工完成之后,吊顶龙骨安装前根据工程进度合理安排施工。
2、材料准备JDG管及其专用接头、接线盒、镀锌圆钢、BRV-4mm2黄绿双色线等。
3、材料要求及验收三、工艺流程放(弹)线定位→切割管槽→剔打管槽→除渣清理→固定线盒→配管→线盒保护→管槽抹灰→工完场清四、施工要点1)根据建筑基准线,利用激光水平仪将接线盒预留尺寸、标高及位置确定,并做好标记;2)根据图纸及已定位的盒、箱对管路进行定位画线,画线完成后,使用切槽机进行切槽,剔槽宽度、深度根据线管管径,单根线管剔槽宽度为10mm+D(管外径)+10mm,排管剔槽宽度为(N+1)*10mm+N*D(管外径),剔槽深度不小于D (管外径)+15mm;3)剔槽时注意不要用力过大,以免破坏周边墙面,洞口不易剔槽过宽、过深,以免影响土建结构;4)接线盒安装前宜预制加工,所预制的半成品接线盒安装管堵后填入封堵材料,并用胶带密封好备用。
5)接线盒、户箱固定应平正牢固,位置准确;固定好之后线盒、户箱洞封堵用1:2.5水泥砂浆并添加适量膨胀剂进行修补,洞宽度大的位置用豆石混凝土填充;6)盒洞修补处抹灰应平整牢固,线盒四周抹灰宽度相同;7)管槽封堵同线盒、户箱洞封堵;8)配管完成后,立即将剔槽、抹灰产生的垃圾进行清理,做到工完场清。
9)注意事项(1)暗装的插座盒、开关盒须与装饰面平齐,盒内干净整洁,无锈蚀;(2)插座盒、开关盒高度严格按照设计图纸要求执行,不得随意更改;(3)线管进盒、箱时,应“一管一孔”,先接端接头然后用内锁母固定在盒、箱上;(4)成排接线盒安装,盒与盒之间间距控制为2mm,成排接线盒下口高度一致,标高误差不大于1mm,同一室内接线盒标高误差不大于5mm;(5)管与线盒(户箱)连接时,盒内露出的螺纹应为2-3扣,线盒内管口用管堵封闭,金属接线盒应设置可靠接地连接,镀锌钢管跨接采用4mm2铜芯黄绿双色软线,JDG管采用专用盒接及紧定螺丝做接地连接体。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3)加工管弯 使用手板弯管器煨等,将管子插入配套的弯管器,手板一次煨出所需弯度,管子弯弧 处不能出现凹陷瘪管现象,弯曲半径不小于管子直径的6倍。 4)稳埋盒、箱 ○1 盒、箱固定应平正牢固、灰浆饱满,收口平整,纵横座标准确,随土随砌体电工配 合施工,在约300mm处预留出进入盒、箱的箱子长度,将管子甩在盒、箱预留孔外,管端 头堵好,等待最后一管一孔地进入盒、箱稳埋完毕。 ○2 剔洞稳埋盒、箱,再接短管: 按弹出的水平线,对照设计图找出盒、箱的准确位置,然后剔洞,所剔孔洞应比盒、 箱稍大一些。洞剔好后,先用水把洞内四壁浇湿,并将洞中杂物清理干净。依照管路的走 向敲掉盒子的敲落孔,再用水泥砂浆填入洞内将盒、箱稳端正,待水泥砂浆凝固后,再接 短管入盒、箱。 剔槽后应先稳埋盒,再接管,管路每隔1m左右用镀锌铁线固定好管路,最后抹灰并抹 平齐。
三、工艺流程 弹线定位→加工管弯→稳住盒箱→暗敷线管→扫管穿带线
四、 操作工艺 1)安装准备 认真熟悉图纸,核对图纸与现场是否有偏差,有问题及时与项目人员联系。 根据施工方案确定的施工方法做好准备工作。 2)弹线定位 ①根据设计图要求,在砖墙、大型木模板砼墙等处,确定盒、箱位置进行弹线定位,
按弹出的水平线用小线和水平尺测量出盒,箱准确位置并标出尺寸。 ②根据设计图灯位要求,现浇砼楼板上,进行测量后,标注出灯头盒的准确位置尺寸
5)暗敷管路 ○1 管路连接: 管路连接应使用套箍连接(包括端接头按管)。 管路垂直或水平敷设时,每隔1m距离应有一个固定点,在弯曲部门应以圆弧中心为始 如距两端300~500mm处各加一个固定点,每一个接头处要用胶带纸封好,防止泥沙进入管 内,造成堵管现象。 管进盒、箱,一箱一孔,先接端接头然后用内锁母固定在盒、箱上,在管孔上用顶帽 型护口堵好管口,最后用纸或泡沫塑料块堵好盒子口(堵盒子口的材料可采用现场现有干 燥柔软物件,如水泥纸袋等)。 6)扫管穿带线 对于现浇砼结构,如墙、楼板应及时进行扫管,即随拆模随扫管这样能够及时发现堵 管不通现象,便于处理因为在砼未终凝时,修补管路。 对于砖混墙体,在抹灰前进行扫管,有问题时修改管路,便于土建修复。经过扫管后 确认管路畅通,及时穿好带线,并将管口、盒口、箱口堵好,加强成品配管保护,防止出 现二次堵塞管路现象。 7)特殊情况 由于图纸变更,增加了部分灯具、插座等或改变了走线方式,之前预埋过程中所使用 的图纸上没有该部分的说明及描述,所以增加的部分灯具、插座等安装需要明配管施工, 具体情况与专业工长及监理、业主确定后再行施工。
(具体高度见图纸说明)。 ③各种隔墙剔槽稳埋开关盒弹线。根据设计图要求,在砖墙需要稳埋开关盒的位置,
进行测量确定开关盒准确位置尺寸(具体高度见图纸说明)。 ④墙体上开槽:根据已弹好线,采用切割机切割深度为管直径+1.5厘米,宽度确定为
管直径+2.0厘米,如是多根并排敷设,宽度为n(根数)×(管直径+ 1.0)+3.0厘米。切 割机切割后,再用扁錾子剔除。
8)成品、半成品保护
管线、线盒安装完成后,在管孔上用顶帽型护口堵好管口,最后用纸或泡沫塑料块 堵好盒子口(堵盒子口的材料可采用现场现有干燥柔软物件,如水泥纸袋等)。
审核人
交底人
接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各存一份。 2.当做分项工程技术交底时,应填写分项工程名称栏,其他技术交底PG001
工程名称 施工单位
南宁华润中心一期购物中心 武汉理工大建筑公司
交底日期 分项工程名称
2011 年 5 月 21 日 电气工程
交底提要 二次砌墙配管、配盒
一、 材料要求 1、 JDG 镀锌电线管、钢制线盒、铁丝、铁钉、锁母、直接、胶带等
二、主要机具 1、 机械:切割机。 2、 工具:钢锯、手锤、铁钎、弯管器。 3、 其他:水平尺、线坠、钢卷尺、小线、水准仪、墨斗。
