地下连续墙钢筋笼制作技术交底
连续墙钢筋笼制作交底

工程名称苏州中心广场项目南区基坑围护工程施工单位中国建筑西南勘察设计研究院有限公司交底部位基坑围护工程工序名称地下连续墙钢筋笼制作交底摘要关于地下连续墙钢筋笼制作施工。
交底内容:一、材料准备地下连续墙钢筋笼制作主要施工材料准备:表-1 施工材料准备序号名称等级/数量备注1 钢筋32圆钢32 28,25钢筋进场堆放在制作好的钢筋堆放区(吊机吊放)2 焊条E502 焊接钢筋用3 标识牌40cm×30cm 标记已检与未检钢筋原材和钢筋笼二、机具准备套丝机(2台),钢筋弯曲机(2台),切割机(2台)电焊机(12台)三、作业条件3.1 场地硬化平整(20m×35m),具备良好的钢筋制作作业条件。
3.2 钢筋制作场区面积具备连续钢筋笼制作作业条件四、施工进度及技术要求4.1钢筋笼制作要保证每天一幅到两幅(以保证地下连续墙的连续施工作业)。
4.2钢筋笼制作采用现场整幅笼制作并整体吊装方案,制作前,对原材料必须进行送检,送检合格后方可进行加工制作。
4.3钢筋制作时需按设计及规范要求进行,三级螺纹钢(本工程的竖向筋)均采用直螺纹套筒车丝连接,连接套筒必须采用一级套筒;钢筋的焊接应按照《钢筋焊接及验收规范》(JGJ 18-2003)中要求执行。
交底人接受交底人交底日期注:本记录一式两份,一份交接受交底人,一份存档。
工程名称苏州中心广场项目南区基坑围护工程施工单位中国建筑西南勘察设计研究院有限公司交底部位基坑围护工程工序名称地下连续墙钢筋笼制作交底摘要关于地下连续墙钢筋笼制作施工。
4.4钢筋水平筋与竖向筋交叉点采用点焊连接,点焊点可跳点焊接(即梅花状点焊),点焊数不得小于50%的交叉点总数,钢筋笼两端的交叉点应全部点焊,起重吊点位置满焊,以确保吊装安全及不发生不可恢复的变形或节点松脱;4.5 焊点必须牢固、焊缝长度必须符合设计及规范要求,严禁假焊、漏焊4.6竖向筋连接采用直螺纹连接,连接用接驳器(直螺纹套筒)需采用一级,其材质及抗拉强度需满足设计及规范要求,每200个接头做一组试验件4.7钢筋笼吊点处需按深化图纸进行局部加强,以确保吊装的整体性及刚。
地下连续墙钢筋笼吊装作业技术交底

施工技术交底
工程名称:XXXX集团杭州地铁XXX一期工程XXXX标编号:
图4钢筋笼入槽示意图
四、质量控制要点:
(1)、在钢筋笼起吊前必须重新检查吊点和搁置钢筋的焊接情况,确保焊接质量满足起吊要求后方可开始起吊。
(2)、钢筋笼吊装前必须对吊点处三道分布筋与主筋交叉点是否满焊。
(3)、钢筋笼入槽过程中,须检查防绕流钢板是否撬开临时固定点焊接和钢板是否搭接严密。
(4)、钢筋笼入槽过程中,要求精确控制钢筋笼入槽位置,必须保证封口筋锚入连接幅段工字钢内15~20cm,保证连续墙刚性接头的抗剪及抗渗漏性能。
(5)、钢筋笼在入槽过程中割除导管仓内的加固钢筋,确保导管仓顺直、畅通。
(6)、如钢筋笼下放困难切不可强行冲击下放,必要的时候将钢筋笼重新拎出,对槽段重新处理后再入槽。
五、安全控制措施
(1)、机械操作及特种作业人员必须持证上岗,严格按照安全操作规程进行操作。
(2)、起重安装作业前,先对场地进行规划,清除工地起吊过程所经道路的障碍物,保证道路的平整度,并且组织人员对作业场地清扫,确保道路畅通、整洁。
(3)、吊装协助人员应将成品钢筋笼里面夹杂的短钢筋头、遗留焊条等清理,避免钢筋笼在吊起后落下硬质物件伤人。
(4)、在起吊前仔细检查吊具、钢丝绳的完好情况,必须符合安全规范要求。
对于吊具的检查重点是对滑轮及钢丝绳质量的检查,如发现钢丝绳有小股钢丝断裂或滑轮有裂纹现象,一律不得使用。
地下连续墙钢筋笼

钢筋对焊注意事项:
a.对焊前应清除钢筋端头约150mm范围的铁锈污泥等,防止夹具和钢筋间接触不良而引起“打火”。钢筋端头有弯曲应予调直及切除。
b.当调换焊工或更换焊接钢筋的规格和品种时,应先制作对焊试件(不小于2个)进行冷弯试验,合格后,方能成批焊接。
施工技术交底
工程名称:天津地铁5、6号线工程文化中心部分第1合同段编号:
施工单位
中铁隧道集团有限公司
作业班组
地连墙作业班
交底内容
地下连续墙钢筋笼加工
交底时间
年月日
1.
工程概况
本次技术交底的主要内容为天津地铁5、6号线工程文化中心部分第1合同段,环湖西路站围护结构地下连续墙成槽施工,环湖西路站共129幅地下连续墙,其中包括18辐异型墙。围护结构地连墙施工平面图见后附图1所示。
(7)按设计预埋与各层主体结构及混凝土支撑主筋连接的预留钢筋,预留钢筋与钢筋笼主筋电焊牢固,预埋时应根据实测的导墙标高埋设。
5.安全文明施工
(1)机械操作人员必须持证上岗。
(2)进入施工现场的人员必须正确佩戴劳保设施。
(3)钢筋堆放要按型号堆码整齐、稳当、防止倾倒和塌落。施工场地内的废料杂物必须按规定存放于废旧料区,不得随意堆放。
3钢筋笼的加固:为了防止钢筋笼在吊装过程中产生不可复原的变形,各类钢筋笼均设置纵向抗弯桁架,转角形钢筋笼还需增设定位斜拉杆等。见图5钢筋笼加固示意图。
图5钢筋笼加固示意图
4钢筋笼吊装
钢筋笼吊装详见地连墙钢筋笼吊装技术交底。
3.地下连续墙钢筋加工及安装质量检验
地下连续墙钢筋加工及安装质量检验标准如表1所示。
地下连续墙技术交底

工程名称
分项工程名称
交底内容:
分部工程 地下连续墙施工技术交底
一、工程概况 工作井平面尺寸 38×22m,作为盾构始发井,底板埋深 22.6m,采用地下连续墙围护,其
中与暗埋段相接处的连续墙厚 600mm,深 15m(墙底标高-22.730m,共计 5 幅),其余范 围内的连续墙厚 1000mm,深 39.5m,(墙底标高-30.900m,共计 17 幅)。地下连续墙接 茬处外侧采用Φ1000mm 摆喷止水。
共设置 5 道支撑,其中第一~四道为钢筋混凝土支撑,且第一、二道围檩作为盾构施工期 间的顶、下一层板水平框架梁,第五道为Φ609 钢支撑,壁厚 16mm。 二、工程地质与水文状况
工作井基坑开挖范围主要土层为①层填土、②1 砂质土②2 层粘质粉土夹砂质粉土、②3、 ②4 层砂质粉土、③1 层粉砂、③2 层砂质粉土、⑤层(淤泥质)粉质粘土。工作井围护结构地 连墙墙趾均位于⑦层灰色粉质粘土中。
含砂率(%) <3
<4
<4
<7
>8
>11 洗砂瓶
PH 值
8~9
8~9
>8
>8
>14
>14 试纸
挖槽期间泥浆液面必须高于地下水位 0.5m 以上。泥浆储备量必须满足草壁开挖使用。
5、成槽施工
(1)槽段放样根据设计图纸和业主提供的测量控制桩点在导墙上精确划出分段标记
线。
(2)槽段开挖 标准槽段采取三序成槽,先挖两边,再挖中间。开挖过程中要实测槽壁变形、垂直度、
(4)清底、下放锁口管及清孔 采用抓斗撩抓法清底,在成槽完毕之后进行。清底后立即下放锁口管,锁口管在槽口 采用钢销连接,锁口管中线与分幅线对齐。 混凝土浇注前利用混凝土浇注导管用正循环法清孔。

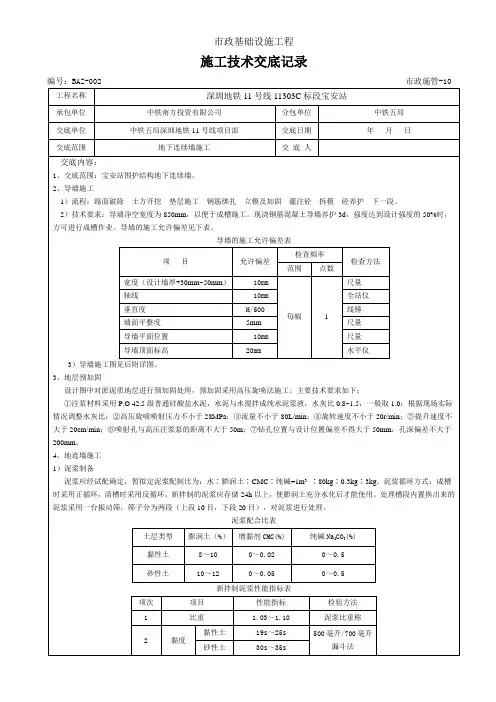

地连墙施工技术交底记录

1)泥浆制备
泥浆应经试配确定,暂拟定泥浆配制比为:水∶膨润土∶CMC∶纯碱=1m3∶80kg∶0.3kg∶3kg。泥浆循环方式:成槽时采用正循环,清槽时采用反循环。新拌制的泥浆应存储24h以上,使膨润土充分水化后才能使用。处理槽段内置换出来的泥浆采用一台振动筛,筛子分为两段(上段10目,下段20目),对泥浆进行处理。
6、地连墙施工图见后附详图。
会签栏
参加单位(部门、班组)
参加人员
2)技术要求:导墙净空宽度为850mm,以便于成槽施工。现浇钢筋混凝土导墙养护3d,强度达到设计强度的50%时,方可进行成槽作业。导墙的施工允许偏差见下表。
导墙的施工允许偏差表
项目
允许偏差
检查频率
检查方法
范围
点数
宽度(设计墙厚+30mm~50mm)
10mm
每幅
1
尺量
轴线
10mm
全站仪
垂直度
H/500
地连墙成槽允许偏差表
序号
项目
允许偏差
1
深度
1~100mm
2
槽位
1~30mm
3
墙厚
1~50mm
4
垂直度
≤1/300
5
沉渣厚度
≤100mm
清基后泥浆指标表
项目
清基后泥浆
检验方法
比重
黏性土
≤1.15
比重计
砂性土
≤1.20
黏度(s)
20~30
漏斗计
含砂率(%)
≤7
洗砂瓶
3)接头
①接头管(箱)及连接件应具有足够的强度和刚度;②进场首次使用前应进行现场组装实验;③接头管(箱)应露出导墙顶1.5~2m;④接头管(箱)吊装应缓慢,并严格控制垂直度;⑤接头管(箱)背后应填密实;⑥接头管(箱)在砼初凝后开始提升,每30min提升一次,每次50mm~100mm,并应在砼终凝前全部拔出;⑦接头管(箱)起拔应垂直、匀速、缓慢、连续,不损坏接头处砼。接头管(箱)起拔后应及时清洗干净,以备下次使用。⑧采用工字钢接头时应配置接头管(箱),下端应插入槽底,上端高出地连墙泛浆高度,需指定有效的防止砼绕流措施。工字钢接头顶部偏差小于20mm。
地下连续墙施工安全技术交底

施工部位: 编号:
交底人(技术负责)
作业班组
监督人(安全员)
交底日期
年 月 日
被交底人:
安全技术交底内容:
地下连续墙施工安全技术交底
1、吊机进场后对吊机的各项性能技术指标进行验收;每次钢筋笼起吊前,检查吊机停放的地基的平稳性,吊机的各项性能;各班组作业人员对起重用品进行检查;
2、吊机由持证的起重工专人统一指挥,监控人员必须到场;并做好记录;
3、钢筋笼加工好后,加工人员负责检查钢筋笼上有无未固定的附着物,防止起吊后滑落伤人;质量员、安全员起吊前,对钢筋笼再进行一次复查;
4、严格执行吊装令的要求,起吊前,划分出工作区域பைடு நூலகம்无关人员撤离工作区域;
5、双机抬吊过程中,必须保证每台吊机承受重量不得超过该机允许起吊重量的80%;
6、主吊吊着钢筋笼行走时,要控制行走速度,行走要平稳;
7、大风、大雨等恶劣天气停止起吊;
8、夜间施工,必须保证足够的光线照明。
安全技术交底照片
照片1
安全技术交底照片
照片2
地下连续墙施工技术交底

表B2 技术交底记录编号:工程名称交底时间2011年4月24日交底提要:本次交底主要是针对地下连续墙施工。
交底内容:(包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全措施;施工质量标准及验收规范的有关条文;施工图中必须注意的尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)一、工程概况明挖段基坑宽约为 45.5m,深度约11.9m,桩号 K1+323〜K1+364.5围护结构采用 600mm厚地下连续墙,基本幅宽 6m,深度为18m,共计33幅。
二、施工工艺流程地下连续墙施工工艺流程见图 11、泥浆制备与管理泥浆主要是在地下连续墙挖槽过程中起护壁作用,其次是携沙、冷却和润滑,泥浆具有一定的密度,在槽内对槽壁产生一定的静水压力,相当于一种液体支撑,槽内泥浆面如高出地下水位0.5 米一1.0米,能防止槽壁坍塌,泥浆护壁技术是地下连续墙工程基础技术之一,其质量好坏直接影响到地连墙的质量与安全。
1)泥浆配合比根据地质条件,泥浆采用膨润土泥浆,针对松散层及砂砾层的透水性及稳定情况进行不同的配置:见下表泥浆性能指标表筑导墙图1地下连续墙施工工艺流程图2)泥浆循环①在挖槽过程中,泥浆由循环池注入开挖槽段,边开挖边注入,保持泥浆液面距离导墙面0.2 米左右,并高于地下水位 1米以上。
②砼灌注过程中,上部泥浆返回沉淀池,而砼顶面以上4米内的泥浆排到废浆池,原则上废弃不用。
3)泥浆质量管理①泥浆制作所用原料符合技术性能要求,制备时符合制备的配合比。
②泥浆制作中每班进行二次质量指标检测,新拌泥浆应存放24小时后方可使用,补充泥浆时须不断用泥浆泵搅拌。
③混凝土置换出的泥浆,应进行净化调整到需要的指标,与新鲜泥浆混合循环使用,不可调净的泥浆排放到废浆池,用泥浆罐车运输出场。
泥浆调整、再生及废弃标准见下表泥浆调整、再生及废弃标准注:表内数字为参考数,应由开挖后的土质情况而定。
地下连续墙技术交底

三级技术交底记录连续墙主要施工工序有:修筑导墙、泥浆制拌、槽段挖掘、钢筋笼制作及吊装、水下砼浇筑、泥浆循环及处理、连续墙接头防水处理。
施工工艺流程见图。
3、地下连续墙施工 3.1 测量放线复测建设单位提供的基点、导线点及水准点,并经监理工程师复核无误后,在施工场地内引测施工用平面控制点和水准点(要做好二个以上的水准点),并报监理工程师复测。
施工过程中要经常复测基点,确保其精度符合要求。
测量放线必须注意以下几点:⑴ 测量定位所用的所有仪器必须经过鉴定合格; ⑵ 按测量方案设置加密控制点,并及时通知监理复核; ⑶ 测量交底必须交到现场值班经理、质检工程师以及作业班组长现浇钢筋混凝土地下连续墙施工工艺流程挖导墙制 备 泥 浆沉 淀池 振动筛与 旋流器 分离出的砂、石、土浇 筑 混凝土储 备泥 浆 开挖过 程补浆 排除沉渣 钢筋笼制 作 浇灌机架组装定位 修筑导墙挖 槽吸泥清底吊 放钢筋笼 插入混凝 土导管 组装挖 槽机械 机械 就位置换出泥 浆泥浆排放或处 理弃 运补进 泥浆4、泥浆工艺根据地质条件,泥浆采用膨润土泥浆,针对松散层及砂砾层的透水性及稳定情况,泥浆配合比如下:参考配合比为 水:膨润土:CMC :碱 = 100:5~8:0.06:0.15~0.1. (每立方米泥浆材料用量Kg )上述配合比在施工中根据试验槽段及实际情况再适当调整。
水循环用泵泥浆搅拌机 化学制作处材料储存 工作平台 槽排渣槽旋流器振动器废弃泥浆开挖槽段新鲜泥浆储可循环池循环池沉淀池给水泥浆制作基本流程图加膨润土充分搅拌纯碱 搅拌均匀后放入贮浆池静止24h 后待用先用水将CMC 溶解成25%的溶液制拌泥浆投料顺序加CMC。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
③钢筋焊接接头按规定作拉弯试验,试验合格后,方可焊接钢筋,制作钢筋笼。
④按翻样图布置各类钢筋,保证钢筋横平竖直,间距符合规范要求,钢筋接头焊接牢固,成型尺寸正确无误。
⑤按翻样图构造混凝土导管插入通道,通道内净尺寸至少大于导管外径5厘米,导管导向钢筋必须焊接牢固,导向钢筋搭接处平滑过渡,防止产生搭接台阶卡住导管。
注浆施工时采用跳孔注浆(相邻两只墙趾注浆孔不可同时进行注浆施工)。注浆量及注浆压力可由施工单位根据现场地质情况及施工经验确定,但不得小于2立方。墙趾注浆加固后土体强度Ps>1.0MPa。
3、钢筋笼吊装
起吊设备:1台250T和1台100T履带吊抬吊。主钩起吊钢筋笼顶部,副钩起吊钢筋笼中部,多组葫芦主副钩同时工作,使钢筋笼缓慢吊离地面约1.0m高,并改变笼子的角度逐渐使之垂直,后撤掉副吊,控制钢筋笼垂直度,对准槽段位置缓慢入槽并控制其标高。钢筋笼放置到设计标高后,用槽钢制作的扁担搁置在导墙上。钢筋笼安放就位后必须在4h内开始灌注混凝土。
a、钢筋笼制作
①各种类型钢筋笼在钢筋笼底模上整幅加工成型。
②连续墙竖筋数量=幅宽/竖筋间距+1,每幅连续墙钢筋数量必须放足,间距可适当调整。钢筋笼加工时纵向钢筋及横向钢筋在搭接部位必须焊接,主筋焊接接头采用闪光对焊,横向钢筋焊接可采用单面搭接焊,长度不小于10d,接头位置要相互错开,同一连接区段内焊接接头百分率不得大于50%,纵横向受力筋相交处需点焊。
二、施工流程及技术措施
1、钢筋笼加工场地
钢筋笼按一个单元槽段,整体一次吊装,在现场制作。根据成槽设备的数量及施工现场的实际情况,本工程搭设2个钢筋笼制作平台,现场制作钢筋笼,平台根据设计的钢筋间距,插筋、预埋件、及钢筋连接器的设计位置画出控制标记,以保证钢筋笼和预埋件的布设精度。
2、钢筋笼制作流程及工艺
⑥为了防止钢筋笼在吊装过程中产生不可复原的变形,各类钢筋笼均设置纵向抗弯桁架,拐角形钢筋笼还需增设定位斜拉杆。
⑦为了保证钢筋笼吊装安全,吊点位置的确定与吊环、吊具的安全性经过设计与验算,作为钢筋笼最终吊装环中吊杆构件的钢筋笼上竖向钢筋,必须同相交的水平钢筋自上至下的每个交点都焊接牢固。
⑧按设计要求焊装预留插筋(或接驳器)、预埋铁件及其它预埋件,并保证插筋、埋件的定位精度符合规定。钢筋连接器数量须放足,导管范围内钢筋连接器移向导管两侧,数量不减。钢筋笼制成品必须请监理单位验收签证,否则不可进行吊装作业。
根据要求,在钢筋笼吊放前要再次复核导墙上4个支点的标高,精确计算吊筋长度,确保误差在允许范围±2cm内。
吊放钢筋笼必须垂直对准槽中心,吊放速度要慢,不得强行压入槽内,发现遇阻及时吊起经处理后重新吊放。
三、施工质量要求及标准
钢筋笼的制作允许偏差
项目
允许误差(mm)
检查方法
主筋间距
±10
任取一断面,连续量取间距,取平均作为一点,每片钢筋网上测四点
3、施工现场与临设区保持道路畅通,并设置雨水排水明沟,使现场排水得到保障。
4、施工中的污水、冲洗水及其它施工用水要排入临时沉淀池沉淀处理后排放。
5、减少施工噪音和粉尘对临近群众的影响,对大型机械采取简易的防噪措施,车辆在工地上限速行驶,避免产生灰尘,并经常洒水减少灰尘的污染。
五、安全文明施工:
1、施工作业人员进入工地必须戴好安全帽;每个作业人员都要身穿反光衣服;进场人员必须逐一进行三级安全教育。
序号
里程桩号
备注
1
SDK18+846.406~SDK18+869.306
墙厚800mm,墙深35.5m,合计13幅
2
SDK18+869.306~SDK19+150.79
墙厚800mm,墙深34.5m,合计94幅
3
SDK19+150.79~SDK19+175.390
墙厚800mm,墙深35.5m,合计14幅
2、焊接作业时作业人员必须佩带防护面罩等相应防护用品。
钢筋笼吊装作业时,必须专人指挥起吊,吊装作业半径内严禁非作业人员进入;每日开工前要按照机械设备检查、检修规程进行严格检修,保证设备机具的安全稳定。
3、材料堆放整齐有序,场地清洁。
4、施工用电必须符合市政工程施工规范要求。
交底人
复核人
现场副经理
领工员
施工技ቤተ መጻሕፍቲ ባይዱ交底
工程名称:xxx集团杭州地铁xxx线xxx标xxx站编号:SGQC-04
总包单位
xxx集团有限公司
协作班组
交底内容
连续墙钢筋笼安制
交底时间
交底内容:
一、施工部位及施工概述:
本施工段(SDK18+846.406~SDK19+175.390)800mm厚地下连续墙121幅,分幅长度为3.6m-8.15m,标准段地墙深度为34.5m,端头井为35.5m,连续墙接头采用工字钢接头。依据施工场地现场情况,本施工段围护结构地下连续墙投入2套成槽机。详见施工场地平面布置图。
⑦重点检查钢筋笼拉筋弯钩是否小于90度,严禁钢筋笼入槽过程将槽壁泥皮拉裂而出现坍槽现象。
⑧钢筋笼吊筋长度必须由现场技术人员确定控制,根据导墙搁置扁担位置实测导墙标高和钢筋笼笼顶标高计算吊筋长度(每幅墙、每一根吊筋)。
⑨钢筋笼在入槽过程中仔细检查接驳器的完好情况,如有发生接驳器或钢筋脱焊和接驳器帽子脱落现象必须马上弥补后再入槽。
⑩如钢筋笼下放困难切不可强行冲击下放,必要的时候将钢筋笼重新拎出,对槽段重新处理后再入槽。
四、环境保护措施:
1、施工现场不准乱堆垃圾及余物,应在适当地点设置临时堆放点,专人管理,集中堆放,并定期外运。清运渣土垃圾及流体物品,要采取遮盖防尘措施,运送途中不得撒落。
2、材料根据工程进度陆续进场。各种材料堆放分门别类,堆放整齐,标志清楚,预制场地做到内外整齐,清洁,施工废料及时回收,妥善处理。工人在完成一天的工作时,及时清理施工场地,做到工完场清。
分部筋间距
±20
钢筋笼厚度
±10
钢尺量,每片钢筋网检查上、中、下三处
钢筋笼宽度
±20
钢筋笼长度
±50
预埋件中心位置
±10
钢尺量,抽查
①钢筋笼加工平台采用型钢制作,且必须安装加固牢固,钢筋笼加工平台平整度不大于20mm。
②纵向钢筋及横向钢筋在搭接部位必须焊接,主筋焊接接头采用闪光对焊,横向钢筋焊接可采用单面焊接,长度不小于10d,接头位置要相互错开,同一连接区段内焊接接头百分率不得大于50%,纵横向受力筋相交叉处需电焊,四周钢筋交叉点需全部电焊。
b、钢筋保护层
地下连续墙主筋保护层厚度采用:迎水面70mm;背水面50mm,在钢筋笼设定位垫块,垫块间距为1.5m,如遇预埋件(块)可适当调整。钢筋保证平直,表面洁净无油污,钢筋笼面先用铁丝绑扎,然后点焊牢固,内部交点50%点焊,桁架处100%点焊。
c、注浆管埋设
每幅地下墙钢筋笼内设置两根Ф48钢管作为脚趾注浆加固时的注浆孔,钢管在接近顶部点焊于钢筋笼上,中腰用圆环套住固定在钢筋笼上。等钢筋笼放进所挖槽中再将焊点割掉,将钢管插入槽底约0.5m(铁管上部高于导墙顶面、下部插入槽底泥土),铁管放置前须将铁管两端包起防止泥浆堵塞。
③钢筋笼焊接要求必须满足钢筋焊接规范要求,钢筋笼验收前必须将焊渣清理干净。
④为保证保护层的厚度,在钢筋笼宽度水平方向设4列保护垫块,每列保护垫块竖向间距1.5m。
⑤必须严格控制电焊机电流,严格出现主筋咬伤和烧伤主筋现象。
⑥重点控制钢筋笼吊点加固钢筋和吊环钢筋焊接质量(焊缝长度、宽度和厚度、饱满度)。
