高空除尘风管吊装方案

施工组织设计/方案报审表工程名称:×××回转窑安装及部分土建工程编号:
××××回转窑安装及部分土建工程
原料仓上部除尘管道
吊装方案
编制:
审批:
200×年0月发布 200×年0月实施
目录
1 工程概况
2 准备工作及必备条件
3 吊装
4 机具措施用料及人员计划5安全技术措施
1 工程概况
×××有限公司6#、7#、8#回转窑除尘系统原料仓上部除尘风管管道制作安装工程,风管为Φ600x4焊管,焊管在加工厂进行预制,预制好的焊管已运至现场。

由于汽车吊作业站位不好,仓顶施工人员作业困难,焊管利用50t汽车吊辅臂加进行吊装至高度为37m的原料仓顶平台支架上,支架高6m,吊装总高度42.2米。

吊装日期为09年4月11日。

风管重量如下:
焊管总长60;总重量约3.5t。

分两段吊装:①第一段长度31m,重量约1.8t;②第二段长度29m,重量约1.7t。

2 准备工作
2.1 除尘风管对接焊缝应按图纸要求(见焊接符号)全部焊缝完毕,要求焊缝高度符合要求,焊缝饱满,不存在漏焊之处,焊渣已清理干净,焊缝处均已除锈刷防锈漆。

2.2 管托提前安装到位,避免吊装时高空固定的危险性。

2.3 风管上焊接好防滑挡块。

2.4 吊装落位固定用缆绳准备妥当,并将缆绳栓在除尘风管上适当位置。

2.5吊装风管所用钢丝绳已准备妥当。

2.6 汽车吊操作司机应预先查看吊装现场与实物,有特殊要求可预先提出,事先予以处置。

2.8吊车摆放场地的地基加固处理,支腿垫木准备充足数量。

3 吊装
3.1 吊装机具:根据风管重量和起吊高度参数及汽车吊性能参数表选用50t汽车吊。

3.2 钢丝绳、卡环选型:钢丝绳选用4根Φ14mm,每根承载力为5t;卡环选用2t。

3.3 吊装时钢丝绳绑扎位置:以5米为间隔,在管道上取4个吊点,吊点两边焊接防滑挡块,配以葫芦调整钢管在空中符合安装的自由姿态。

3.4 吊装步骤
3.4.1 风管吊装顺序:1#-3#原料仓上部风管(31m段) 3#-5#
原料仓上部风管(29m段)
3.4.2汽车吊站位在距原料仓边距离8m处。

3.4.3用短钢丝绳将手拉葫芦挂在汽车吊吊钩处,钢丝绳围过风管挂在手拉葫芦挂钩上。

风管吊点钢丝绳两侧预先焊接防滑挡块。

3.4.4吊车起吊风管,起吊离地后检查风管是否发生变形,风管是否平稳,若不平则通过手拉葫芦调平。

检查完毕后,缓慢起吊上升至42.7m处管托上落下固定。

4 机具措施用料及人员计划
4.1 机具措施用料计划
4.2钢架吊装人员安排
5安全技术措施
5.1 吊起前必须进行试吊,即将风管吊离地面一定高度后,检查钢丝绳的绑扎情况及受力状况,以及风管的平衡,在无异常情况出现后方可正式起吊。

5.2 吊装时划定吊装工作范围,并拉好警戒线,禁止无关人员进入。

5.3 吊装之前相关人员召开碰头会,明确各自职责,统一指挥信号。

5.4 吊装需由专人指挥,起升速度宜缓慢平稳。

5.5 风管吊离地面后,拉好麻绳,防止风管转动。

5.6 风管落位后应在确认可靠固定后,方可松钩。

5.7各个支架之间拉安全钢丝绳以备挂安全带和施工人员行走时把扶。

5.8×××担任吊装现场安全员,×××担任吊装指挥。

合集下载

风管吊装施工方案精选全文完整版

风管吊装施工方案精选全文完整版

可编辑修改精选全文完整版风管吊装方案1、工程特点本工程百货店、商场/影院部分通风系统具有如下特点、难点:①风管体量大,主风管尺寸2500×800mm~2000×400mm,单节1.25m,不计保温单节重量超过120kg;②大体量风管多,百货店整体送回风管单层长度超过450节;商场/影院部分单层超过300节;③楼层净空高,地上挑高6.0m,地下室挑高6.3m,影院地下三、四层主机房上空挑高达8.5m;④工期紧张,业主要求在明年8月30日完成通风系统安装调试。

2、编制依据①工程设计图纸及现场结构实际尺寸、标高。

②专业升降机械的使用范围及操作规程。

③相关施工及验收规范、标准、施工图集。

3、工作重点及注意事项①高空作业难度较大,楼板下方机电各专业管线较多,因此,施工前需与工长协调好管路走向及连接方式,过程中严格按设计施工,杜绝返工现象发生。

②施工前对施工班组做好平台搭建及风管吊装的安全交底、技术交底。

③在风管安装期间,需和消防单位协调好,地面施工与风管安装应分片区流水作业。

④风管起吊和组装过程中,项目部和施工班组安全员都要进行旁站监督,遇到不按规定操作时,应马上阻止施工,并给予纠正,避免任何安全事故发生。

4、操作平台分析及选用①钢管脚手架施工平台:优点:a:承重量大,能满足本工程风管要求。

b:搭建、使用费用相对较低。

缺点:a:体积大,移动较困难,相比效率较低。

b:对地面平整度要求较高。

②成品移动平台优点:a:搭建方便,费用较低。

b:自带行走轮,移动方便。

缺点:a:承载能力低于脚手架平台。

b:地面不平或连接处固定不牢时平台易发生摇晃或倾覆。

5.吊装用具选择及分析①胎具吊装优点:a:使用型钢焊接,造价低。

b:一次性吊装多节风管,提高效率。

缺点: a:胎具焊接不当容易扭曲。

b:需要在风管走向上安装吊点,耗时多。

②液压升降机托举优点:a:移动方便。

缺点:a:每次只能托举一节,需频繁移动平台。

风管吊装方案

风管吊装方案

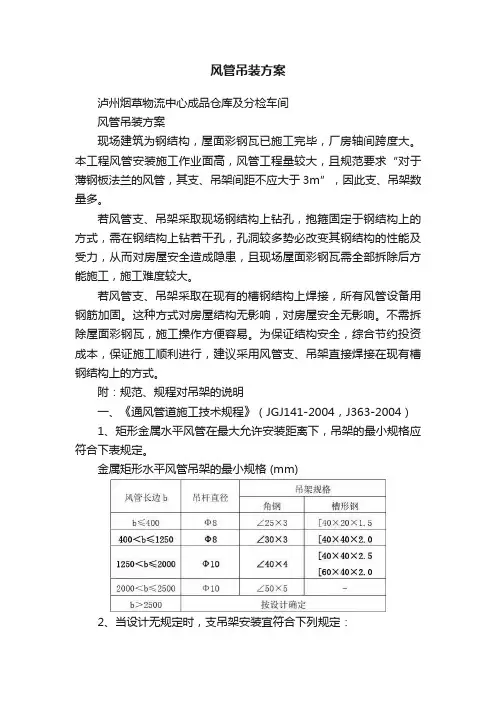

风管吊装方案泸州烟草物流中心成品仓库及分检车间风管吊装方案现场建筑为钢结构,屋面彩钢瓦已施工完毕,厂房轴间跨度大。

本工程风管安装施工作业面高,风管工程量较大,且规范要求“对于薄钢板法兰的风管,其支、吊架间距不应大于3m”,因此支、吊架数量多。

若风管支、吊架采取现场钢结构上钻孔,抱箍固定于钢结构上的方式,需在钢结构上钻若干孔,孔洞较多势必改变其钢结构的性能及受力,从而对房屋安全造成隐患,且现场屋面彩钢瓦需全部拆除后方能施工,施工难度较大。

若风管支、吊架采取在现有的槽钢结构上焊接,所有风管设备用钢筋加固。

这种方式对房屋结构无影响,对房屋安全无影响。

不需拆除屋面彩钢瓦,施工操作方便容易。

为保证结构安全,综合节约投资成本,保证施工顺利进行,建议采用风管支、吊架直接焊接在现有槽钢结构上的方式。

附:规范、规程对吊架的说明一、《通风管道施工技术规程》(JGJ141-2004,J363-2004)1、矩形金属水平风管在最大允许安装距离下,吊架的最小规格应符合下表规定。

金属矩形水平风管吊架的最小规格 (mm)2、当设计无规定时,支吊架安装宜符合下列规定:1)靠墙或靠柱安装的水平风管宜用悬臂支架或斜撑支架;不靠墙、柱安装的水平风管宜用托底吊架。

直径或边长小于400mm的风管可采用吊带式吊架。

2 )靠墙安装的垂直风管应采用悬臂托架或有斜撑支架,不靠墙、柱穿楼板安装的垂直风管宜采用抱箍吊架,室外或屋面安装的立管应采用井架或拉索固定。

3、金属风管支吊架安装应符合下列规定:矩形风管装立面与吊杆的间隙不宜大于150mm,吊杆距风管未端不应大于1000mm。

二、《通风与空调工程施工质量验收规范》(GB 50243—2004)1、风管支、吊架的安装应符合下列规定:1)风管水平安装,直径或长边尺寸小于等于400mm,间距不应大于4m;大于400mm,不应大于3m。

螺旋风管的支、吊架间距可分别延长至5m 和3.75m;对于薄钢板法兰的风管,其支、吊架间距不应大于3m。

风管吊装方案

风管吊装方案

目录1.编制依据 (2)2.工程特点 (2)3.操作平台分析及选用 (3)4.工作重点及注意事项 (4)5.吊装工艺 (4)6.施工安全管理 (7)风管吊装方案1.编制依据1.1工程设计图纸及现场结构实际尺寸、标高。

1.2专业升降机械的使用范围及操作规程。

1.3相关施工及验收规范、标准、施工图集。

2.工程特点(1)工期紧,机电工作量大。

在施工过程中需与土建专业、钢结构专业相互交叉作业。

(2)风管数量多。

单11.700米标高处排烟风管就有92组,约30000M2。

(3)风管高度较高。

本工程一层净空高13.07米,排烟风管底标高11.700米,在13.20m层楼板下方,需高空作业。

(4)风管重量重,不便于高空运输和拼装。

排烟风管大(2800*480和2000*360),而且按设计要求都是采用无机玻璃钢风管,每节(1.5米/节)风管大约重120kg。

3.操作平台分析及选用3.1电动剪刀式液压升降平台:优点:操作方便,移动灵活,功效高。

缺点:(1)购买和租用费用较高。

(2)额定载重低,最大负载量普遍为200—500kg。

本工程每节风管大约重240kg,加上4-6名操作工人的体重,已超过最大负载量,因此不能作为风管承重的平台。

(3)上部的操作平台尺寸较小,不便于2800*480排烟风管安装。

3.2钢管脚手架施工平台:优点:(1)承重量大,能满足本工程风管要求。

(2)平台尺寸大,风管能放在平台上进行部分组装前的准备工作。

(3)费用相对较低。

缺点:(1)体积大,移动较困难,相比效率较低。

(2)对地面平整度要求较高。

(3)首先还是要将风管吊到施工平台上,然后就位组装。

(4)施工安全系数相比较低,需加大现场安全监管力度。

3.3 吊装方案选用结合本工程机电工期紧,任务量大,工作面提供时间较集中的特点,拟采用电动液压升降平台和卷扬机配合使用的方案。

卷扬机可用作高空大体积风管吊装,电动液压升降平台可配合进行支吊架的安装,能最大限度的提高功效。

屋面除尘管道吊装方案

屋面除尘管道吊装方案

一工程概况及工程特点1.1 工程概况1.1.1 ****炼钢转炉大型化改造工程除尘管道,是由***钢铁设计研究总院设计,我项目部进行制作,经验收合格后进行安装。

1.1.2 除尘管道部分包括有:屋面除尘管道、厂房内部除尘管道以及厂房外部除尘管道。

1.1.3 目前厂房内部除尘管道已基本安装就绪,屋面除尘管道也已经安装完60﹪,厂房外部除尘管道安装完一小部分。

1.2 工程特点1.2.1 除尘系统管道制作难度较大。

由于管道直径较大,而且是分多节进行组对,要保证对口精度,卷制完,还需采取防变形措施。

1.2.2 吊装难度大。

由于主厂房D-E跨跨度较大(30m)、高度较高(37.5m)、需使用大型履带吊车(250t)进行屋面除尘管道的吊装工作。

1.2.3 另外除尘管道重量大,体积大,安装时,需经过滑移、起升、调整、旋转、定位等几个步骤才能到达安装位置;在吊装过程中,为避免发生人员伤亡事故,还需要采取严格的安全保护措施。

1.2.4 工期紧、任务重。

目前D-E跨屋面板已经封闭,需提前进行拆除,待屋面除尘管道支架安装完毕后,才能进行管道的吊装工作,而且250t履带吊到场时间也仅有10天时间,工期较为紧张;另外,除尘管道施工量较大,各道工序必须紧密配合,连续作业,任务较重。

二工程主要实物量2.1 位于主厂房DE跨16线至21线之间除尘管道(图号:39F691-4)规格有:Ф1220X6(含90°弯头、柔性补偿器各1个),总重为3708kg。

Ф4020X10(含90°弯头1个),总重为32674kg。

Ф3820X10(含90°弯头、柔性补偿器、异径管各1个),总重为14310kg。

另有除尘管道支架N24~N32,共计9个。

2.2 连接9段烟道和机力空冷器的管道(图号:39F691-3)规格为Ф2220X6(含异径管、柔性补偿器、法兰、加固圈等)总重为8636kg。

2.3 上接DE跨5线屋面上Ф2700X7管道、下接混铁炉扒渣除尘四通管的一段管道规格为Ф2700X7(图号:39F716-10,弯头,膨胀节),总重为14535kg。

除尘主管道吊装专项方案

除尘主管道吊装专项方案

施工组织设计(专项方案)报审表工程名称:涟钢210转炉厂除尘系统化优改造工程项目致:涟钢钢铁集团有限公司我方已根据施工有关规定完成了涟钢210转炉厂除尘系统优化改造工程主管道吊装施工组织设计(专项方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。

附:施工方案(方案)承包单位(章):东科环保公司负责人:日期:建设单位审查意见:建设单位(章):负责人:日期:涟钢210转炉厂除尘系统优改工程主管道吊装专项施工方案建设单位:涟钢钢铁集团有限公司编制人:萧明亮审核人:施工单位:辽宁东科环保有限公司编制日期:二零一四年元月十日一、工程概况1.1工程简介本次吊装内容包括涟钢210转炉厂除尘系统优化改造工程中主管5至16线的管道安装,管线由D列16轴线柱处转向西至D列5轴线处 ( 通长为D4200圆管约280m,),安装标高为:39.00m。

1.2工程特点及施工难点分析(1)安装全部为超高空作业、危险性极大。

使用双桅杆抬吊吊装安装管道构件。

施工操作困难,固定点不确切,给操作带来很大困难和危险。

(2)管道管径大(4.2米),安装标高均为+39m,在厂房内施工,吊装困难,安装措施费用高。

因现场为边生产边施工,施工危险性大。

加之施工场地极其狭窄,作业环境差,粉尘多、施工现场不时有毒害气体泄漏,在很大程度上降低了工效,造成人力物力的浪费。

二、施工部署2.1工期安排a该主管道系统计划于2014年 1 月15日吊装15-16线。

此时间内需占用D,E跨此段场地内6*28米的地空领域。

b为了不影响吊装进度,需将东2门现已拼接好的25米长管道利用业主16,17,18号天车接力转运至西面5-6线间暂放,时间为元月11日至15日,占用场地需5米*27米。

c东2门继续进行5-6线的管道带90°弯头的拼接与焊接工作,计划元月18日进行吊装。

以上内容敬请业主知悉并予以协调解决腾空场地.2.2施工准备a机具材料准备序号名称规格单位数量备注1 汽车起重机35t 台 1 根据现场用2 汽车起重机35t 台 13 交流电焊机BX1-500 台4 38KW/台8 手拉葫芦10T 个 49 手拉葫芦5T 个 210 手拉葫芦3T 个 411 手拉葫芦2T 个 415 卸扣20T 个 416 卸扣10T 个 417 钢丝绳8T 个85T 个83T 个82T 个8 6*37+1Φ32 M 6018 卷扬机6*37+17Φ24 M 60 6*37+1Φ19.5 M 1600 6*37+1Φ17.5 M 400 6*37+1Φ13.5 M 200 5t 台 419 卷扬机3t 台 220 卷扬机2t 台 221 卷扬机1t 台 122 滑轮组20t6门组 423 单门滑车8t 台 224 单门滑车5t 台 625 单门滑车3t 台 426 单门滑车2t 台 227 气割设备套 2b劳动力安排1)起重工:4人 2) 专职指挥员1人 3)专职安全员 1人4)操作工:4人 5)铆工:2人 6)电工:1人7)地锚检查:2人 8)焊工:3人2.3管道吊装a.D列16~10轴D4200管道吊装:管道总长147.28m,该轴线内厂房分为6跨,四个24m跨,一个21m跨,一个27m跨,根据现场情况可分6次吊装,每节管道吊装前的长度从16轴开始至10轴分别为:26.58m、24m、24m、21m、27m、24.7m,管道安装中心标高为+39.00m,经过现场实地察看,现场无法满足汽车吊吊装条件,可采用卷扬机加双桅杆的方式抬吊吊装。

厂房高空安装风管安全施工方案

厂房高空安装风管安全施工方案

防坠落设施检查
检查防坠落设施是否齐全、完好 检查安全带、安全绳等是否正确佩戴 检查安全网、防护栏等是否牢固可靠 检查作业平台、脚手架等是否稳固安全
安全带等防护用品检查
检查安全带是否完好无损,是否有磨损、断裂等情况 检查安全帽是否佩戴正确,是否有破损、变形等情况 检查安全鞋是否完好,是否有磨损、开胶等情况 检查手套、护目镜等防护用品是否完好,是否有破损、变形等情况
ห้องสมุดไป่ตู้
事故报告与处理制度
事故报告:发生事 故后,立即向相关 部门报告,并填写 事故报告表
事故调查:成立事 故调查组,对事故 原因进行调查和分 析
事故处理:根据调 查结果,制定处理 方案,对责任人进 行处理
事故预防:针对事 故原因,制定预防 措施,防止类似事 故再次发生
安全责任与监督
安全生产责任制
定期进行安全检查,确保设 备设施完好,作业环境安全。
风管安装固定
风管安装前,应检查风管质量,确保无破损、变形等问题 安装过程中,应使用安全绳、安全带等安全防护设备,确保施工人员安全 风管固定应牢固可靠,避免松动、脱落等安全隐患 安装完成后,应进行质量检查,确保风管安装质量符合要求
防坠落措施
佩戴安全帽、安全带、安全绳等防 护设备
定期检查防护设备,确保其完好有 效
监督机制:设立专职安全监督员,对施工过程进行实时监督,发现问题及 时纠正
第三方安全评估
评估机构:具有相关资质的第三方安全评估机构 评估内容:施工方案的安全性、可行性、合规性 评估方法:现场检查、资料审查、人员访谈等 评估报告:出具详细的评估报告,提出改进建议和措施
THANK YOU
汇报人:
制定应急预案
确定应急救援组织架构和职责

高空除尘风管吊装方案

施工组织设计/方案报审表工程名称:×××回转窑安装及部分土建工程编号:××××回转窑安装及部分土建工程原料仓上部除尘管道吊装方案编制:审批:200×年0月发布 200×年0月实施目录1 工程概况2 准备工作及必备条件3 吊装4 机具措施用料及人员计划5安全技术措施1 工程概况×××有限公司6#、7#、8#回转窑除尘系统原料仓上部除尘风管管道制作安装工程,风管为Φ600x4焊管,焊管在加工厂进行预制,预制好的焊管已运至现场。

由于汽车吊作业站位不好,仓顶施工人员作业困难,焊管利用50t汽车吊辅臂加进行吊装至高度为37m的原料仓顶平台支架上,支架高6m,吊装总高度42.2米。

吊装日期为09年4月11日。

风管重量如下:焊管总长60;总重量约3.5t。

分两段吊装:①第一段长度31m,重量约1.8t;②第二段长度29m,重量约1.7t。

2 准备工作2.1 除尘风管对接焊缝应按图纸要求(见焊接符号)全部焊缝完毕,要求焊缝高度符合要求,焊缝饱满,不存在漏焊之处,焊渣已清理干净,焊缝处均已除锈刷防锈漆。

2.2 管托提前安装到位,避免吊装时高空固定的危险性。

2.3 风管上焊接好防滑挡块。

2.4 吊装落位固定用缆绳准备妥当,并将缆绳栓在除尘风管上适当位置。

2.5吊装风管所用钢丝绳已准备妥当。

2.6 汽车吊操作司机应预先查看吊装现场与实物,有特殊要求可预先提出,事先予以处置。

2.8吊车摆放场地的地基加固处理,支腿垫木准备充足数量。

3 吊装3.1 吊装机具:根据风管重量和起吊高度参数及汽车吊性能参数表选用50t汽车吊。

3.2 钢丝绳、卡环选型:钢丝绳选用4根Φ14mm,每根承载力为5t;卡环选用2t。

3.3 吊装时钢丝绳绑扎位置:以5米为间隔,在管道上取4个吊点,吊点两边焊接防滑挡块,配以葫芦调整钢管在空中符合安装的自由姿态。

除尘器及风管安装施工方案

一、工程概况本工程为某工厂除尘系统安装工程,主要包括除尘器及风管的安装。

除尘器主要采用脉冲喷吹布袋除尘器,风管采用镀锌钢板风管。

工程量约为1000平方米。

二、施工准备1. 施工图纸:熟悉施工图纸,了解工程结构、尺寸及要求。

2. 材料设备:准备足够的镀锌钢板、除尘器、风机、法兰、螺栓、密封垫等材料设备。

3. 人员组织:成立施工班组,明确各岗位人员职责。

4. 施工机械:准备施工所需的风管切割机、焊接机、卷板机、吊车等机械。

5. 施工安全:制定安全措施,确保施工安全。

三、施工工艺1. 风管制作(1)根据图纸要求,选用合适的镀锌钢板。

(2)按照设计尺寸,使用卷板机将镀锌钢板卷成风管。

(3)焊接风管,确保焊接质量。

(4)对风管进行防腐处理。

2. 风管安装(1)根据图纸要求,确定风管安装位置。

(2)在安装位置处设置支架,确保支架牢固。

(3)将风管与支架连接,使用螺栓固定。

(4)检查风管安装质量,确保风管平整、垂直。

3. 除尘器安装(1)根据图纸要求,确定除尘器安装位置。

(2)在安装位置处设置支架,确保支架牢固。

(3)将除尘器与支架连接,使用螺栓固定。

(4)检查除尘器安装质量,确保除尘器水平、垂直。

4. 风机安装(1)根据图纸要求,确定风机安装位置。

(2)在安装位置处设置支架,确保支架牢固。

(3)将风机与支架连接,使用螺栓固定。

(4)检查风机安装质量,确保风机水平、垂直。

四、施工质量控制1. 材料设备:确保材料设备符合设计要求,质量合格。

2. 风管制作:严格按照图纸要求制作风管,确保风管尺寸、形状、焊接质量符合要求。

3. 风管安装:确保风管安装位置准确,支架牢固,连接紧密。

4. 除尘器、风机安装:确保除尘器、风机安装位置准确,支架牢固,连接紧密。

5. 防腐处理:对风管、除尘器、风机等设备进行防腐处理,确保使用寿命。

五、施工进度安排1. 施工前期准备:5天2. 风管制作:10天3. 风管安装:15天4. 除尘器、风机安装:10天5. 质量检查及验收:5天总计:45天六、安全文明施工1. 施工现场应保持整洁,材料堆放整齐。

烧结除尘管道吊装方案

烧结室除尘管道、冷却室除尘管道与机尾除尘管道相连段吊装技术措施方案中冶成工达钢烧结项目部2010年9月目录一、编制依据-----------------------------------------4二、工程概况------------------------------------------4三、主要施工工艺及技术方法----------------------------4一)施工准备---------------------- ----------- ------4 二)吊装设备及吊装技术------------------------ -------- 5四、措施费用------------------------------------- ---9五、安全措施及注意事项--------------------------------9 一)注意事项------------------------------------------------9 二)安全措施------------------------------------------------10一、编制依据:1、招标文件规定及国家现行的规范和标准。

2、本单位有关人员对工程建筑场地的勘察。

3、本单位质量体系文件。

4、本单位承担类似工程的经验。

5、施工组织设计。

6、业主提供的图纸资料。

二、工程概况:1、工程概况项目业主:达州钢铁集团股份有限责任公司项目发包方:达州钢铁集团股份有限责任公司项目名称:达钢集团260m2烧结工程工程地点:达钢集团厂区内2、吊装内容260 m2烧结工程烧结室除尘管道、冷却室除尘管道与机尾相连段,共3件,单件构件~12t。

三、主要施工工艺及技术方法一)施工准备:1、技术组织:施工前,组织作业人员先对施工图纸、技术规范、现场施工条件等进行熟悉,并做好施工方案的技术交底。

2、场地安排:烧结室除尘管道、冷却室除尘管道与机尾相连段位于烧结室1轴线和机尾电除尘器之间,吊装地点只能位于环冷机北侧公路上,由于各单件构件重量~12t,只能把管道运到现场进行预拼装,预拼装完成后就地吊装。

风管吊装方案

风管吊装方案引言风管吊装是指将风管部件安装到预定位置的一种施工方式。

在空调系统、通风系统、排烟系统等建筑工程中,风管吊装是不可或缺的环节。

本文将为您介绍一种有效、安全的风管吊装方案,帮助您顺利完成工程。

一、前期准备工作在进行风管吊装工作前,需要进行一系列的前期准备工作,以确保施工的顺利进行。

以下是几项重要的前期准备工作:1.设计方案:根据实际工程要求,设计合理的风管吊装方案,考虑到吊装的安全性和效率。

2.安全评估:进行风险评估,并制定相应的安全措施,保证吊装过程中的安全。

3.团队组织:确定负责各个环节的团队成员,明确各个责任,并确保团队之间的密切协作。

4.材料准备:根据设计方案,准备好所需的吊装设备、工具和材料,确保施工过程中的顺利进行。

二、风管吊装过程1.基础准备:在开始吊装之前,需要对基础进行准备,确保能够承受风管的重量。

根据设计方案,确定风管的安装位置,并进行必要的基础加固工作。

2.吊装设备安装:将吊装设备安装到预定位置,确保设备的稳定和安全。

根据实际需要,选择适当的吊装设备,如吊车、起重机等。

3.风管运输:将风管按照设计方案进行标记,并用吊装设备进行运输。

在运输过程中,需要注意风管的保护,避免损坏和变形。

4.风管安装:将风管吊装到预定位置,并进行固定。

根据设计方案,选择适当的固定方式,如吊杆、吊座等。

确保风管安装牢固、稳定,并符合设计要求。

5.安全监控:在整个吊装过程中,需要有专人负责安全监控工作。

及时发现和处理存在的安全隐患,确保施工现场的安全。

三、安全措施风管吊装过程中,安全是至关重要的。

为了保证吊装工作的安全进行,以下是几项常用的安全措施:1.培训教育:对参与吊装工作的人员进行培训,确保他们了解吊装操作的流程和规范,掌握所需的技能。

2.使用合适的吊装设备:根据实际需求,选择合适的吊装设备,并确保设备处于正常使用状态。

3.安全带使用:工作人员需要佩戴良好的安全带,并连接到安全固定点,以便在高空工作时保证其安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
