电力电缆保护方案

合集下载

电力电缆保护及方法

电力电缆保护及方法

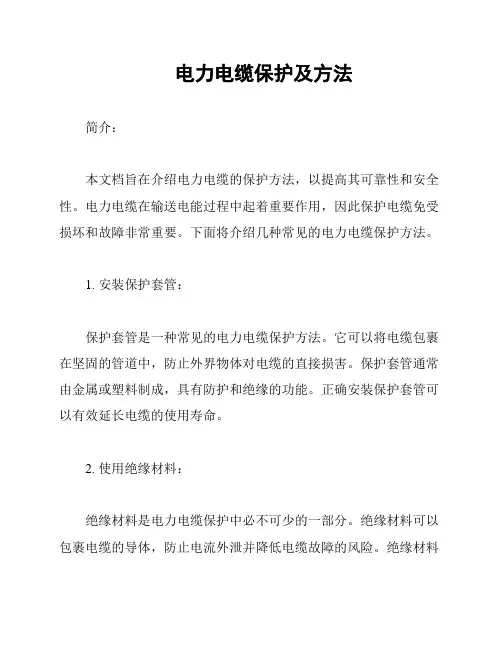

电力电缆保护及方法简介:本文档旨在介绍电力电缆的保护方法,以提高其可靠性和安全性。

电力电缆在输送电能过程中起着重要作用,因此保护电缆免受损坏和故障非常重要。

下面将介绍几种常见的电力电缆保护方法。

1. 安装保护套管:保护套管是一种常见的电力电缆保护方法。

它可以将电缆包裹在坚固的管道中,防止外界物体对电缆的直接损害。

保护套管通常由金属或塑料制成,具有防护和绝缘的功能。

正确安装保护套管可以有效延长电缆的使用寿命。

2. 使用绝缘材料:绝缘材料是电力电缆保护中必不可少的一部分。

绝缘材料可以包裹电缆的导体,防止电流外泄并降低电缆故障的风险。

绝缘材料通常由橡胶、塑料等材料制成,具有良好的绝缘性能。

选择合适的绝缘材料能够提高电缆的安全性和可靠性。

3. 增加地下敷设:地下敷设是一种常见的电力电缆保护方法。

将电力电缆埋设在地下可以减少外界对电缆的影响,例如恶劣天气、机械碰撞等。

地下敷设还可以减少电缆被人为破坏的风险。

确保地下敷设的深度符合规定,以确保电缆得到足够的保护。

4. 定期检查和维护:定期检查和维护是保护电力电缆不可或缺的一环。

定期检查可以及时发现电缆存在的问题和潜在风险,维护可以修复和加固电缆,确保其正常运行。

建立定期检查和维护的计划,并按时进行执行,能够有效保护电力电缆。

结论:通过采取以上的保护方法,可以提高电力电缆的可靠性和安全性。

在实际应用中,根据具体情况选择适合的保护方法,并严格按照相关规定和标准进行操作,以确保电缆得到有效保护。

以上是关于电力电缆保护及方法的简要介绍,希望本文对您有所帮助。

高压电缆保护方案

高压电缆保护方案

高压电缆保护方案摘要:高压电缆的保护对于电力系统的安全运行至关重要。

本文针对高压电缆保护问题进行了深入探讨,提出了有效的保护方案,包括防火、绝缘、防护和监测等方面的措施。

通过合理选择保护措施,可以有效降低高压电缆的故障率,确保电力系统的稳定运行。

1. 引言在电力系统中,高压电缆作为输送电能的重要组成部分,承担着将电能从发电厂输送到用户之间的重要任务。

因此,高压电缆的安全运行对于电力系统的稳定性和可靠性具有至关重要的意义。

然而,高压电缆在运行过程中会面临各种各样的外界因素的影响,如高温、火灾、机械损坏等。

因此,采取适当的保护措施,确保高压电缆的安全运行,对于电力系统的正常运行具有重要意义。

2. 防火保护措施高压电缆在使用过程中容易发生火灾,给电力系统带来严重的安全隐患。

为了防止火灾事故的发生,可以采取以下防火保护措施:(1)高压电缆的敷设要符合相关标准,避免与易燃物接触。

(2)在火灾易发区域增加火灾探测器和报警装置,及时检测并报警。

(3)配置灭火设备,包括灭火器、喷淋系统等,以便在火灾发生时迅速扑灭。

(4)定期进行火灾防护设备的检查和维护,确保其正常工作状态。

3. 绝缘保护措施高压电缆的绝缘性能对其安全运行起着重要作用。

缺乏足够的绝缘会导致电缆的能量损耗和信号传输失效。

因此,为了保护高压电缆的绝缘性能,可以采取以下措施:(1)对高压电缆进行绝缘测试,及时发现绝缘故障。

(2)定期检查和维护电缆绝缘层,补充绝缘油或绝缘材料。

(3)对于有损伤或老化的绝缘材料,及时更换或修复,确保绝缘层的完整性。

(4)在需要强化绝缘的地方,可以采用绝缘材料套管进行保护。

4. 防护措施高压电缆在使用过程中容易受到机械损坏和外力破坏。

为了保护高压电缆的完整性和安全运行,可以采取以下防护措施:(1)在高压电缆敷设的地方设置保护管道或护套,以防止机械损坏。

(2)对于埋地敷设的高压电缆,应加强对其周围土壤的保护,避免因土壤移位或挤压而导致电缆的损坏。

电力电缆保护方案及方法

电力电缆保护方案及方法

电力电缆保护方案及方法概述电力电缆在能源输送中起到至关重要的作用,因此保护电缆以确保其正常运行是至关重要的。

本文档提供了一些常用的电力电缆保护方案及方法。

1. 安装保护管道为了保护电力电缆免受外部环境的损害,可以采用安装保护管道的方法。

保护管道可以有效地隔离电缆与外界接触,防止物理损坏和环境侵蚀。

在选择管道材料时,应考虑管道的耐腐蚀性和耐压性,以确保电缆得到有效的保护。

2. 使用电缆保护套管电缆保护套管是一种外部覆盖在电缆表面的保护材料,可以提供额外的保护层。

套管通常由聚氯乙烯(PVC)或聚酯薄膜制成,具有耐温、绝缘和耐磨损等特性。

它可以有效地减少电缆的外部压力和摩擦,防止电缆被划伤或磨损。

3. 做好接地保护接地保护是保护电力电缆的重要方法之一。

良好的接地系统可以确保电缆周围的电场分布均匀,减少电缆受到的电磁干扰。

在设计和施工过程中,应根据地质条件和电缆类型选择合适的接地方法,并确保接地系统的可靠性和稳定性。

4. 定期巡检与维护定期巡检和维护是保障电力电缆正常运行的重要环节。

通过定期检查电缆的外观和绝缘状态,及时发现并修复潜在的问题,可以防止损坏和事故的发生。

在巡检和维护过程中,应遵循相应的操作规程,并记录相关的数据和发现。

5. 做好防火措施电力电缆的防火措施至关重要,特别是在易燃、易爆的场所或环境中。

可以采用阻燃管道、防火涂料和防火隔板等措施,来减少火灾对电缆的影响。

此外,及时排查和清理周围的可燃物,也是保护电缆免受火灾威胁的重要举措。

结论以上是一些常用的电力电缆保护方案及方法。

在进行实际的电缆保护工作时,应根据具体情况选择合适的保护措施,并确保其可靠性和有效性。

保护电缆的安全和正常运行,对于能源输送和供电系统的稳定运行至关重要。

注意:本文档提供的信息仅供参考,请根据实际情况进行决策和实施。

电线电缆使用时的安全要求与保护措施

电线电缆使用时的安全要求与保护措施

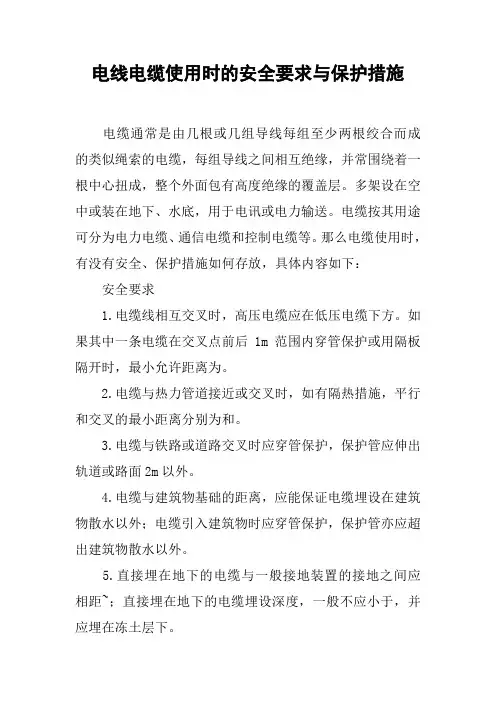

电线电缆使用时的安全要求与保护措施电缆通常是由几根或几组导线每组至少两根绞合而成的类似绳索的电缆,每组导线之间相互绝缘,并常围绕着一根中心扭成,整个外面包有高度绝缘的覆盖层。

多架设在空中或装在地下、水底,用于电讯或电力输送。

电缆按其用途可分为电力电缆、通信电缆和控制电缆等。

那么电缆使用时,有没有安全、保护措施如何存放,具体内容如下:安全要求1.电缆线相互交叉时,高压电缆应在低压电缆下方。

如果其中一条电缆在交叉点前后1m范围内穿管保护或用隔板隔开时,最小允许距离为。

2.电缆与热力管道接近或交叉时,如有隔热措施,平行和交叉的最小距离分别为和。

3.电缆与铁路或道路交叉时应穿管保护,保护管应伸出轨道或路面2m以外。

4.电缆与建筑物基础的距离,应能保证电缆埋设在建筑物散水以外;电缆引入建筑物时应穿管保护,保护管亦应超出建筑物散水以外。

5.直接埋在地下的电缆与一般接地装置的接地之间应相距~;直接埋在地下的电缆埋设深度,一般不应小于,并应埋在冻土层下。

保护措施随着电力电缆埋地敷设工程的迅速发展,对电缆保护提出的更高要求,电缆保护套管是采用聚乙烯PE和优质钢管经过喷砂抛丸前处理、浸塑或涂装、加温固化工艺制作而成。

是保护电线和电缆最常用的一种电绝缘管。

因为具有绝缘性能良好、化学稳定性高、不生锈、不老化、可适应苛刻环境而被广泛得以应用。

使用电缆保护套管保护电缆可以达到如下优势:1、良好的耐腐蚀,使用寿命长,可在潮湿盐碱地带使用。

2、阻燃、耐热性好,可在130度高温下长期使用而不变形,遇火不燃烧。

3、强度高、刚度高。

用在行车道下直埋无需加混凝土保护层,能辊快电缆工程建设进度。

4、电缆保护套管无论是管材还是管件都具有一定柔性,能抵御外界重压和基础沉降所引起的破坏。

5、具有良好的抗外界信号干扰性能。

6、内壁光滑,不刮伤电缆。

设计采用承插式的连接方式,方便安装连接。

接头处加橡胶密封圈封既适应热胀冷缩,又防止泥砂进入。

存放方法电缆如果要长期存放,根据电缆的放置位置,应作以下考虑:1、屋檐下。

地下电缆保护方案

地下电缆保护方案

地下电缆保护方案1. 引言地下电缆在现代社会扮演着至关重要的角色,为各种设施和建筑物提供电力供应。

因此,为了确保电缆的安全运行和延长其使用寿命,必须采取适当的保护措施。

本文旨在介绍几种常见的地下电缆保护方案,以防止电缆在不同环境条件下受到损坏。

2. 塑料管道保护塑料管道保护是一种常见而有效的地下电缆保护方案。

在这种方案中,电缆被安装在特制的塑料管道中,并埋入地下。

塑料管道可以保护电缆免受外部压力和环境因素的损害。

同时,塑料管道还可以防止电缆被损坏或破裂。

选择合适的塑料管道对于电缆保护至关重要。

一般来说,高密度聚乙烯(HDPE)管道是一种受欢迎的选择,因为它具有良好的强度和耐腐蚀性。

此外,HDPE管道还具有良好的耐久性和可靠性,可以满足各种地下环境的需求。

3. 路面覆盖保护在一些特殊情况下,电缆可能需要穿越道路或人行道等开放区域。

为了保护这些电缆免受车辆或行人的压力和损坏,可以采用路面覆盖保护方案。

常见的路面覆盖保护方案包括使用橡胶垫、塑料板或混凝土覆盖物来覆盖电缆。

这些覆盖物不仅可以提供电缆的保护,还可以提供防滑和防水功能。

此外,它们还能帮助减少电缆由于振动而引起的损坏风险。

4. 温度控制保护一些特殊环境下的地下电缆可能会暴露在极端温度条件下。

这种情况下,为了确保电缆的正常运行,需要采取温度控制措施。

一种常见的温度控制保护方案是利用保温材料对电缆进行包裹。

保温材料可以有效地减少温度变化对电缆的影响,从而保护电缆免受温度应力的损害。

常见的保温材料包括绝缘泡沫、玻璃棉和矿棉等。

另外,一些地下电缆还可以通过冷却系统来控制温度。

例如,在高温条件下运行的电缆可以通过水冷却系统来降低温度,从而保持电缆的正常工作温度。

5. 地下电缆标志为了方便地识别和检修地下电缆,应在地下电缆附近设置相应的标志。

标志可以帮助人们警惕电缆的存在,并提供必要的信息。

地下电缆标志通常由可见的标志牌或标志线组成。

标志牌上通常标有电缆的种类、电压等重要信息。

改造电力井现状电缆保护方案

改造电力井现状电缆保护方案

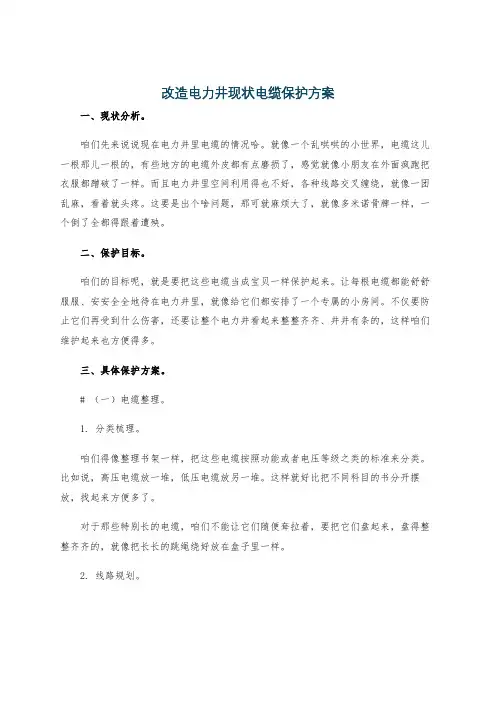

改造电力井现状电缆保护方案一、现状分析。

咱们先来说说现在电力井里电缆的情况哈。

就像一个乱哄哄的小世界,电缆这儿一根那儿一根的,有些地方的电缆外皮都有点磨损了,感觉就像小朋友在外面疯跑把衣服都蹭破了一样。

而且电力井里空间利用得也不好,各种线路交叉缠绕,就像一团乱麻,看着就头疼。

这要是出个啥问题,那可就麻烦大了,就像多米诺骨牌一样,一个倒了全都得跟着遭殃。

二、保护目标。

咱们的目标呢,就是要把这些电缆当成宝贝一样保护起来。

让每根电缆都能舒舒服服、安安全全地待在电力井里,就像给它们都安排了一个专属的小房间。

不仅要防止它们再受到什么伤害,还要让整个电力井看起来整整齐齐、井井有条的,这样咱们维护起来也方便得多。

三、具体保护方案。

# (一)电缆整理。

1. 分类梳理。

咱们得像整理书架一样,把这些电缆按照功能或者电压等级之类的标准来分类。

比如说,高压电缆放一堆,低压电缆放另一堆。

这样就好比把不同科目的书分开摆放,找起来方便多了。

对于那些特别长的电缆,咱们不能让它们随便耷拉着,要把它们盘起来,盘得整整齐齐的,就像把长长的跳绳绕好放在盒子里一样。

2. 线路规划。

规划好每根电缆在电力井里的走向,就像给汽车规划好行驶路线一样。

要让它们尽量走直线,避免不必要的弯曲和交叉。

如果必须交叉的话,也要像立交桥一样,让它们分层交叉,不能乱成一团。

# (二)防护措施。

1. 电缆桥架安装。

给电缆装上桥架,这桥架就像是电缆的“高速公路”。

把电缆放在桥架上,既能让它们整齐排列,又能避免它们和地面或者墙壁直接摩擦。

就像咱们走在桥上,不用担心脚被地面的石头磕到一样。

桥架的材质要选好,得是那种坚固又耐用的,像钢铁之类的就不错。

而且桥架的尺寸要根据电缆的数量和粗细来确定,不能太窄了让电缆挤在一起,也不能太宽了浪费空间。

2. 电缆保护管套设。

对于一些比较脆弱或者容易受到外界干扰的电缆,咱们要给它们穿上保护管,这保护管就像是电缆的“防护服”。

比如说,在靠近其他管道或者有尖锐物体的地方,保护管就能起到很好的防护作用。

电缆保护施工方案

电缆保护施工方案

电缆保护施工方案1. 引言在电力、通信和输油输气等领域中,电缆是起着至关重要作用的组成部分。

为了保护电缆免受外界环境和人为损坏,需要进行电缆保护施工。

本文档将详细介绍电缆保护施工方案,包括施工前的准备工作,施工过程中的注意事项以及施工后的检查和维护工作。

2. 施工准备2.1 确定施工区域在进行电缆保护施工前,需要确定施工区域的范围。

根据电缆的布置方案和保护要求,确定施工区域,并进行必要的测量和标记工作。

2.2 确定施工材料和设备根据电缆保护的具体要求,选择合适的保护材料和设备。

常用的电缆保护材料包括电缆护套、管道、护罩等,而设备包括挖土机、压路机等。

2.3 准备施工人员和工具组织合适的施工人员,并提供必要的培训和指导,确保他们了解施工方案,并熟悉相关的工具和设备。

同时,确保施工人员具备相关的安全意识和防护措施。

3. 施工过程3.1 封闭施工区域在开始施工前,需要封闭施工区域,确保施工过程中不会受到外界干扰。

可以采用围栏、警示标志等方法进行封闭,并设置相关的警示措施,以提醒行人和车辆避开施工区域。

3.2 清理施工区域在施工前,需要清理施工区域,包括清除杂草、障碍物和其他妨碍施工的物品。

确保施工区域整洁,并为施工人员提供一个安全的工作环境。

3.3 进行挖掘工作根据施工设计,进行挖掘工作,开挖电缆的敷设通道。

在挖掘过程中,需注意安全,避免影响周围建筑物和管道的稳定性。

根据施工要求,保持挖掘的合适深度和宽度,并进行必要的支护工作。

3.4 敷设电缆和保护材料在完成挖掘工作后,开始敷设电缆和保护材料。

根据电缆的特性和要求,进行电缆的敷设,并在敷设时采取必要的保护措施,如加装护套、使用护管等。

确保电缆的安全和可靠敷设。

3.5 封闭施工区域在完成电缆敷设后,进行封闭施工区域的工作。

包括填埋挖掘的土方、恢复地面的平整等。

同时,进行必要的检查,确保施工质量符合要求。

4. 施工后的检查和维护4.1 检查施工质量在完成施工后,进行施工质量的检查。

电力电缆安全保护措施

电力电缆安全保护措施

电力电缆安全保护措施电力电缆是输送电能的重要设备,其安全保护至关重要。

本文将从电力电缆的安装、绝缘保护、接地保护和防火措施等方面,探讨电力电缆的安全保护措施。

一、安装保护1. 电缆敷设要遵循规范,保证电缆的安全可靠运行。

在电缆敷设前,应对敷设线路进行勘测,了解地下管线情况,避免与其他设施相互干扰。

同时,应选择合适的敷设方式,如埋地敷设、架空敷设或管道敷设,确保电缆不受外界环境的影响。

2. 电缆的弯曲半径应符合规定,避免过小的弯曲半径对电缆绝缘层的损坏。

在弯曲处,可采取适当的措施,如增加弯曲半径、安装弯曲保护套管等,保护电缆的绝缘层不受损。

3. 在电缆的弯曲处、槽口和穿越墙体等位置,应采取防护措施,如安装护套、护管等,保护电缆不受外界物理损伤。

二、绝缘保护1. 电缆的绝缘层是保证电缆正常运行的重要部分,应定期检测绝缘状况。

常见的检测方法有绝缘电阻测试和局部放电测试等,及时发现绝缘故障,并采取相应的维修措施。

2. 绝缘层应具备足够的绝缘强度,以抵抗电压和电流的影响。

在电缆的绝缘层上,可以加装绝缘套管、绝缘垫片等,提高绝缘层的绝缘性能。

三、接地保护1. 电缆的金属护套和接地导线应进行可靠的接地,以有效排除电缆内部的感应电压和雷电冲击。

接地电阻应符合规定的要求,可采用接地网、接地极等方式进行接地。

2. 在电缆终端处,应设置合适的接地装置,如接地盒、接地极等,确保电缆终端的安全接地。

四、防火措施1. 电缆穿越防火隔墙或隔板时,应采取防火措施,如设置防火套管或防火堵板等,防止火灾蔓延和阻隔烟气。

2. 在易燃易爆场所或重要建筑物中,应选择具有阻燃性能的电缆,以减少火灾发生的概率。

3. 定期对电缆进行维护保养,清除电缆周围的可燃物,保持电缆通道的畅通。

电力电缆的安全保护措施包括安装保护、绝缘保护、接地保护和防火措施等。

通过合理的敷设、绝缘保护、接地和防火措施,可以保证电力电缆的安全可靠运行,避免事故的发生。

因此,在电力电缆的使用和维护过程中,必须严格按照相关规范和要求进行操作,确保电力系统的安全稳定运行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

嘉定区集约化供水管道改造工程
电力电缆保护方案
编制人员:王强
审核人员:管惠刚
编制单位:上海嘉定城市建设有限公司
编制日期:二○一四年八月
一、工程概况
本工程宝安公路为新敷设供水管道DN600球墨铸铁管6315米,DN200球墨铸铁管200米,DN600钢管过路管540米,DN600钢管175米,DN500钢管120米,DN300钢管120米,架设DN600钢管过桥600米,过河段为DN600PE100直壁管;曹安公路为新敷设供水管道DN800球墨铸铁管855米;博园路新敷设供水管道DN500球墨铸铁管2495米,DN200球墨铸铁管45米,DN500钢管敷设825米,架设DN500钢管过桥170米。

嘉定区集约化供水管道改造工程主由球墨铸铁钢管、钢管开槽铺设、顶管拖拉、新建桥管施工及其他零星项目工程组成。

二、施工准备阶段采取的措施
为保护地下管线在施工中的安全,避免被破坏,管线单位和施工单位应积极沟通,互相协调配合,采取积极、有效的措施保护地下管线,主要应做好以下几方面的工作:
1、开工前建设单位组织相关管线单位和施工单位、监理单位参加管线综合调度交底会。

管线责任单位将管线的性质、走向、埋深、管径以及管线的变化情况尽量向施工单位交底清楚;并对施工现场派出监护人员。

施工单位项目部技术负责人在制定施工组织设计方案时,要从现状管线保护角度考虑方案的可操作性和安全性,从方案上保证管线安全。

2、施工单位取得各种地下管线资料后,对照现场与图纸资料互相校核验证。

建立健全地下管线安全保证体系,项目部设专职安全员,作业队伍进行三级安全教育和安全技术交底,挑选技术水平过硬的机械操作人员,并对操作人员进行安全施工技术交底。

制定安全生产责任制,明确奖惩措施,责任落实到人。

3、现场地下管线详细调查,可采用的方法主要有:
⑴挖探坑:这是长期以来市政施工企业探明地下管线的主要方法,探坑采用人工开挖,开挖时应采用铁锨薄层轻挖,不宜使用羊镐、钢钎等尖锐工具。

根据现场情况确定探坑的间距,通过两处以上探坑暴露的管线情况来推断该种管线的大致走向和埋深等信息。

⑵采用管线探测仪探测:在对地下管线的勘测中,采用科学的手段人工开挖结合现代测绘技术、仪器,即可有效的探测各类地下管线的准确位置和埋设深度等数据,在旧路开挖前进行全面探测,与现有管线图纸资料对照复核, 以获得地下管线的准确信息。

⑶与各专业管线单位监护人员进行交流,请他们介绍一下管线的分布情况,施工中应该注意的事项,对工程的安全、进度十分有利。

⑷根据经验,仔细观察,合理判断分支管线的埋设位置和种类。

重点观察部位:大路口处四周集中穿路管线,沿线单位处支管接入情况,一般从检查井盖位置可以看出管线的大致走向;电线杆引下线、配电柜至附近电力检查井之间应小心地下敷设的电力电缆。

4、绘制管线分布图。

对调查出的各种地下管线叠加绘制在同一张平面分布图上,注明每种管线的埋设方式,张贴在办公室显要位置,组织施工管理人员交底学习,随时提醒相关人员注意管线安全。

5、现场做好警示标志。

对已查明的地下管线,在施工现场应做好醒目的警示标志,方法是沿管道走向插小红旗,旗杆上设置方向标和标志牌,标志牌上注明管道名称、管径、根数、埋深等信息,小红旗之间洒白色石灰连成线,提示施工人员和机械操作人员注意保护地下管线安全。

对于埋设较浅,
受到重压会有危险的管线,还应采用设置警戒线的方式禁止一切重型机械通过。

三、施工过程中采取的措施
1、机械开挖沟槽、路槽作业时,应有专人指挥,在地下管线位置安全距离外洒白色石灰线,线内禁止机械作业,避免因管道两侧土体受到挤压而损坏管道。

管道位置采用人工薄层轻挖,管道暴露后应采取临时保护和加固措施,随时检查是否存在安全隐患。

3、特别针对百安公路上及于田路上的11万伏超高压电缆,采取开样沟措施将管线暴露,同时采取打钢板桩加固并对管线进行悬吊,确保管线安全。

2、对开槽中发现的没有标明的地下管线,或虽有竣工资料,但管线的位置、走向与实际不符合时,要及时会同有关单位召开专门的会议,制定专门的保护方案。

3、机械操作人员必须服从现场管理人员的指挥,小心操作,挖掘动作不宜太大,防止盲目施工,施工机械行进路线应避开已标明的地下管道位置。

4、常见的管道等遇到障碍物时,为了避让障碍会突然抬高,或者走向突左突右、很不规则的现象。

因此施工人员要时刻保持警惕,不能依据某探坑处发现的管线位置、高程而想当然地认为全线如此。

5、开挖作业时根据土层的变化和土壤含水量的变化来推测管线位置,根据经验:土壤突然变湿或局部翻浆应考虑可能因附近供水管道渗漏引起的;土层显示为原状土则比较安全,若显示为回填土或采用其它材料回填而成则应小心地下管线。

6、根据专业管线的常用包管材料来判断管道位置和种类。

电力直埋管常用混凝土包管。

所以路槽开挖时,当突然挖出以上材料时应小心地下管道。

四、电缆保护方案
本工程涉及涉及高压电缆管线为曹安公路北侧(塔山路~于田路)、宝安公路北侧百安公路路口。

于田路(曹安公路向南)、博园路均无高压电力管线涉及。

1、曹安公路北侧(塔山路~于田路)设计管位DN800球墨铸铁管,开槽施工,设计开挖深度米。

管位位于曹安公路北侧,110KV电力管线北侧2米平行走向。

施工前现场人工开挖样沟,确认电力管线实际位置和深度,平行段施工区域,严禁在电力管线安全保护距离内采用人工开挖,严禁动用机械施工。

110KV电缆管线一侧采用钢板桩支护,防止电缆管线向开挖沟槽方向位移。

曹安公路于田路路口东北角,DN500向南拖拉管穿越曹安公路,与110KV 电力管线相交。

拖拉管与电力管线交叉位置,人工开挖样沟,探明电力管线深度,拖拉管从电缆管线下方穿越,保持大于3米的安全距离,拖拉管北侧基坑位置与电力管线大于5米的安全距离。

2、宝安公路北侧设计管位DN600球墨铸铁管,此段宝安公路北侧平行段无高压电力管线。

在宝安公路百安公路路口西北角,涉及一路110KV电力南北向穿越宝安公路,与设计管线相交。

施工前人工开挖样沟,探明电缆管线位置和深度,涉及管位从电缆下方穿越。

交叉穿越施工具体保护方案,人工挖出电缆管线箱涵,用钢板桩对电缆管线箱涵进行悬吊加固保护,管位穿越后,在管位两侧、电缆箱涵底部砌两道支撑砖墙加固,回填采用黄沙冲水回填,待回填完成后拆除钢板桩支撑并覆土。

3、开挖样洞前后及正式开工前,通知电力公司相关监护人员到场。

严格落实上述保护措施。

如在施工时遇到特殊情况,及时通知电力部门协商解决,不盲目施工。

五、发生地下管线安全事故应采取的措施
1、项目部设安全领导小组,负责施工过程中可能造成事故的处理。

2、当发生挖断电力事故时,现场人员应立即对现场周边进行现场封闭,疏散人员并立即通过电话通知相关管理部门,现场人员立即拨打抢修电话;情况紧急时还应立即通过火警“119”、公安指挥中心“110”请求支援,防止事故进一步扩大。

3、夜间施工不能使用高温灯(如碘钨灯)。

4、可能对区域内外人群安全构成威胁时,必须对与事故救援无关的人员进行疏散。

5、事故发生后,应立即上报应急指挥部。

事故报告内容应包括事故发生的时间、地点、部位(单位)、简要经过、伤亡人数和以采取的应急措施等。

6、应急信息的对外传递由应急指挥部按照规定的“上报程序”执行。

7、事故的预防由业务主管部门按照《事故、事件、不符和控制程序》的要求,做好日常工作的检查、纠正落实。

其他未尽事宜,我项目部将根据施工中遇到的实际情况会同相关部门制定具体施工方案。

嘉定区集约化供水管道改造工程项目部
2014年8月。
