溢洪道工程技术交底记录

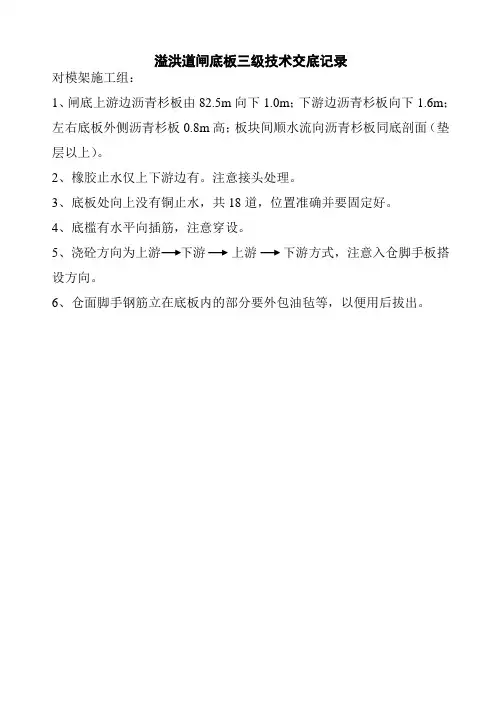

溢洪道闸底板三级技术交底记录

对模架施工组:
1、闸底上游边沥青杉板由82.5m向下1.0m;下游边沥青杉板向下1.6m;左右底板外侧沥青杉板0.8m高;板块间顺水流向沥青杉板同底剖面(垫层以上)。
2、橡胶止水仅上下游边有。
注意接头处理。
3、底板处向上没有铜止水,共18道,位置准确并要固定好。
4、底槛有水平向插筋,注意穿设。
5、浇砼方向为上游下游上游下游方式,注意入仓脚手板搭设方向。
6、仓面脚手钢筋立在底板内的部分要外包油毡等,以便用后拔出。
对钢筋工区:
1、与止水相交的钢筋要缓弯绕过,不得弄破止水或直接靠止水内侧安设(因保护层太厚)。
2、架立筋要适量。
保证钢筋在浇砼中不发生超规范变形。
3、保护层内要绑砼垫块,确保保护层厚。
4、注意闸墩插筋位置及数量。
插筋接头要错开,保证同一断面接头不大于50%。
对浇砼人员:
1、现考虑底板一次浇成,方量在,要提前检修备足运输及振捣机具。
上下游击队来回浇筑,并要求在两小时内浇一层(层浇筑),防止冷出现。
2、上下游齿槽深2.6m,加上脚手板面距板面高0.5m,共计3.1m,超过2.0m,应在脚手板下挂串筒,防止砼料离析。
溢洪道开挖安全技术交底模板

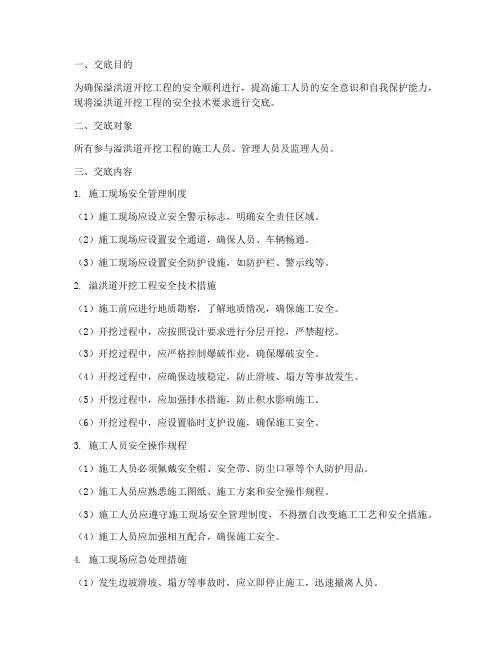

一、交底目的为确保溢洪道开挖工程的安全顺利进行,提高施工人员的安全意识和自我保护能力,现将溢洪道开挖工程的安全技术要求进行交底。
二、交底对象所有参与溢洪道开挖工程的施工人员、管理人员及监理人员。
三、交底内容1. 施工现场安全管理制度(1)施工现场应设立安全警示标志,明确安全责任区域。
(2)施工现场应设置安全通道,确保人员、车辆畅通。
(3)施工现场应设置安全防护设施,如防护栏、警示线等。
2. 溢洪道开挖工程安全技术措施(1)施工前应进行地质勘察,了解地质情况,确保施工安全。
(2)开挖过程中,应按照设计要求进行分层开挖,严禁超挖。
(3)开挖过程中,应严格控制爆破作业,确保爆破安全。
(4)开挖过程中,应确保边坡稳定,防止滑坡、塌方等事故发生。
(5)开挖过程中,应加强排水措施,防止积水影响施工。
(6)开挖过程中,应设置临时支护设施,确保施工安全。
3. 施工人员安全操作规程(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)施工人员应熟悉施工图纸、施工方案和安全操作规程。
(3)施工人员应遵守施工现场安全管理制度,不得擅自改变施工工艺和安全措施。
(4)施工人员应加强相互配合,确保施工安全。
4. 施工现场应急处理措施(1)发生边坡滑坡、塌方等事故时,应立即停止施工,迅速撤离人员。
(2)发生安全事故时,应立即启动应急预案,及时报告相关部门。
(3)施工过程中,应配备必要的应急救援设备,如救生圈、绳索等。
四、交底要求1. 施工单位应组织施工人员认真学习本交底内容,确保施工人员掌握安全操作规程。
2. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
3. 施工单位应加强对施工现场的安全检查,确保施工安全。
4. 施工单位应严格执行安全生产责任制,确保安全生产。
五、交底时间(根据实际情况填写)六、交底人(填写交底人姓名及职务)七、接受人(填写接受人姓名及职务)八、备注(如有其他要求,可在此处填写)请各位施工人员认真学习本交底内容,严格遵守安全操作规程,确保溢洪道开挖工程安全顺利进行。
溢洪洞二衬安全技术交底模板

一、交底目的为确保溢洪洞二衬施工过程中的安全,提高施工人员的安全意识和操作技能,降低安全事故发生的风险,特制定本安全技术交底。
二、交底对象本交底适用于参与溢洪洞二衬施工的所有人员,包括施工管理人员、技术人员、操作人员等。
三、交底内容1. 施工现场环境及安全要求(1)施工现场应设置明显的安全警示标志,施工区域应设立围挡,防止无关人员进入。
(2)施工现场应保持整洁,确保施工通道畅通,施工材料堆放整齐。
(3)施工人员应佩戴安全帽、安全带等个人防护用品。
2. 施工工艺及安全操作(1)二衬混凝土浇筑前,应检查模板支撑体系是否牢固可靠,模板接缝应严密,防止漏浆。
(2)浇筑过程中,操作人员应按照施工规范进行操作,不得擅自更改施工工艺。
(3)浇筑过程中,严禁操作人员站在模板边缘、支撑结构上,防止发生坠落事故。
(4)混凝土浇筑过程中,应严格控制混凝土的坍落度,确保混凝土质量。
3. 高处作业安全(1)高处作业人员必须佩戴安全带,安全带应系挂在高处作业区域的安全钩上。
(2)高处作业平台应设置防护栏杆,防止作业人员坠落。
(3)高处作业时,应采取防滑措施,防止作业人员滑倒。
4. 施工用电安全(1)施工现场用电设备应按照规范要求安装,并定期进行检查和维护。
(2)施工用电线路应采用绝缘电缆,严禁私拉乱接。
(3)施工用电设备操作人员应具备相应的操作资格,并严格遵守操作规程。
5. 施工机械安全(1)施工机械操作人员应熟悉机械性能和操作规程,确保操作熟练。
(2)施工机械应定期进行保养和维护,确保机械状态良好。
(3)施工机械操作过程中,应严格按照安全操作规程进行,防止机械伤害事故。
四、安全注意事项1. 施工人员应严格遵守各项安全操作规程,不得违章作业。
2. 施工过程中,如发现安全隐患,应立即停止作业,并及时报告上级管理人员。
3. 施工现场应保持通讯畅通,确保紧急情况下能够及时联系。
4. 施工人员应关注天气预报,遇有恶劣天气时,应采取相应的安全措施。
溢洪道抢险公路基层施工技术交底

附:高空从事高空作业的人员,必须身体健康,严禁患有高血压、贫血症、严重心脏病、精神症、癫痫病、深度近视眼在500度以上人员,以及经医生检查认为不适合高空作业的人员,不得从事高空作业,对井架、起重工等从事高空作业的工种人员要每年体检检查一次
(1) 在平台、屋沿口操作时,面部要朝外,系好安全带。
(2) 高处作业不要用力过猛,防止失去平衡而坠落。
(3) 在平台等处拆木模撬棒要朝里,不要向外,防止人向外坠落。
(4) 遇有暴雨、浓雾和六级以上的强风应停止室外作业。
(5) 夜间施工必须要有充分的照明。
溢洪道底板、墙体钢筋施工技术交底

3.2.5.1焊缝厚度不小于0.05d。
3.2.5.2焊缝宽度不小于0.1d。
3.2.5.3焊缝长度不小于0.5d。
3.2.5.4接头处弯折不大于4°。
3.3允许偏差工程,见表3-3。
钢筋安装位置的允许偏差值表3-3
项次
项目
允许偏差(mm>
4.2绑扎墙筋时应搭临时架子,不准蹬踩钢筋。
4.3严禁随意割断钢筋。
5应注意的质量问题
5.1墙主筋的插筋与底板筋要固定绑扎牢固,确保位置准确。必要时可附加钢筋电焊焊牢。混凝土浇筑前应有专人检查修整。
5.2露筋:墙钢筋每隔1m左右加绑带铁丝的水泥砂浆垫块<或塑料卡)。
5.3搭接长度不够:绑扎时应对每个接头进行尺量,检查搭接长度是否符合设计和规范要求。
3.1.2钢筋表面必须清洁,带有颗粒状或片状老锈,经除锈后仍有麻点的钢筋,严禁按原规格使用。
3.1.3钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头设置,必须符合设计要求和施工规范的规定。
3.1.4焊接接头机械性能,必须符合钢筋焊接规范的专门规定。
3.2基本工程:
3.2.1绑扎钢筋的缺扣、松扣数量不得超过绑扣数的10%,且不应集中。
3.2.2弯钩的朝向应正确,绑扎接头应符合施工规范的规定,搭接长度不小于30d。
3.2.3对焊接头无横向裂纹和烧伤,焊包均匀。接头处弯折不得大于4°,接头处钢筋轴线的偏移不得大于0.1d,且不大于2mm。
3.2.4焊接接头焊缝表面平整,无凹陷、焊瘤,接头处无裂纹、气孔、灰渣及咬边。接头尺寸允许偏差不得超过以下规定:
检验方法
1
焊接
±10
绑扎
溢洪道抢险公路土石方开挖施工技术交底

施工技术交底记录

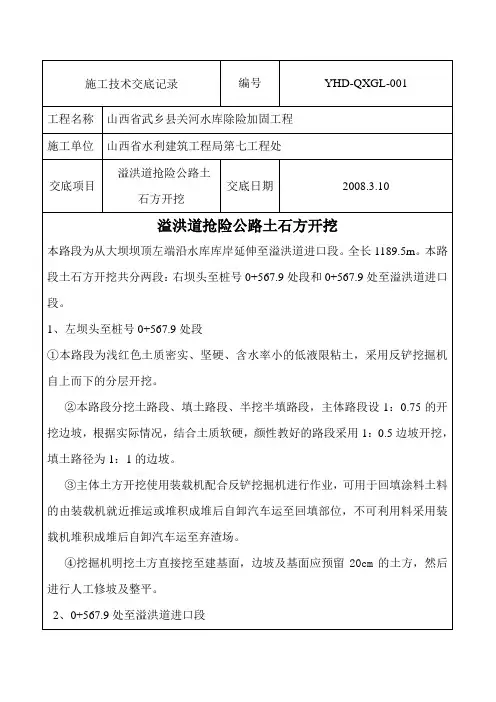

编号
YHD-QXGL-001
工程名称 山西省武乡县关河水库除险加固工程
施工单位 山西省水利建筑工程局第七工程处
交底项目
溢洪道抢险公路土 交底日期
石方开挖
2008.3.10
溢洪道抢险公路土石方开挖
本路段为从大坝坝顶左端沿水库库岸延伸至溢洪道进口段。全长 1189.5m。本路
段土石方开挖共分两段:右坝头至桩号 0+567.9 处段和 0+567.9 处至溢洪道进口
公路等级
二级
高速公路
层位
二级以下公路
一级公路
基层(Mpa)
2.5-3②
3-5①
底基层(Mpa)
1.5-2.0②
1.5-2.5①
注:①设计累计标准轴次小于 12×106 的公路可采用低限值;设计累计标准轴次超 过 12×106 的公路可用中值;主要行驶重载车辆的公路应用高限值。某一具体 公路应采用一个值,而不用某一范围。
表 1-2 用做基层时水泥稳定土的颗粒组成范围
筛孔尺寸
通过质量百分 筛孔尺寸 通过质量百分率
(mm)
(%)
溢洪道工程施工安全交底

溢洪道工程施工安全交底时间:XXXX年XX月XX日地点:工程现场施工办公室主持人:工程部经理与会人员:施工队相关人员会议内容:1. 安全意识培训首先,我们要重点强调的是安全意识的培养。
施工队全体成员都要牢记安全第一的原则,平时要保持警惕,随时注意周围的安全状况,发现任何潜在的安全隐患要及时报告并加以解决。
安全责任不仅仅是施工队长和监理人员的责任,每个人都要对自己的安全负责。
2. 安全帽、安全鞋和其他安全防护装备的佩戴在施工现场,所有人员都必须佩戴安全帽和安全鞋,并确保其符合规定标准。
同时,需要根据实际情况,配备其他必要的安全防护装备,比如耳塞、眼镜、手套等。
任何人员未佩戴安全防护装备出现在施工现场,将被视为违规处理。
3. 工地交通安全施工现场常常会出现大量的机动车辆和行人往来,因此交通安全尤为重要。
所有的车辆必须按照规定的车辆通行路线行驶,严禁乱停乱放,不能影响到其他车辆和行人的通行。
行人要走指定的人行道,严禁在车辆通行道上行走。
4. 施工设备的安全使用在施工过程中,各种施工设备的使用非常普遍,但也存在很大的安全隐患。
所有设备的操作人员必须具备相关的资质证书,并严格按照操作规程进行操作。
任何人员未经培训操作设备,或者违规操作设备,将被立即停工处理。
5. 起重吊装作业安全起重吊装作业是施工中的一个重要环节,也是一个高风险作业。
在进行起重吊装作业前,必须制定详细的作业方案和安全措施,确保作业的顺利进行。
吊装作业现场必须划定禁止人员进入区域,操作人员要经过专门培训,并在操控台上标明操作员姓名,确保作业的安全性。
综上所述,施工安全交底会议的目的就是为了强调施工中安全意识和安全措施的重要性,并要求全体施工人员严格遵守相关规定,确保施工过程中不发生任何安全事故。
希望大家共同努力,共同维护工程施工的安全和顺利进行。
感谢大家的配合!。
溢洪道技术交底

CB15附件2 施工技术交底记录(承包[2019]技交号)说明:可加附页。
附件溢洪道消能防冲段施工技术交底内容1土石方开挖1.1土石方开挖工程施工顺序土石方开挖主要施工流程:施工道路的修建及场地准备→地形测量、放样→土方明挖→土渣清运→破碎锤破碎开挖→石渣清运→基础验收。
1.2 土石方开挖方法正式开工之前,按规划布置修筑施工道路。
开挖采用自上而下,分层开挖的方式进行。
按先土方后石方的开挖顺序进行。
土方开挖采用液压挖掘机配合20t自卸车运输至弃渣场弃渣。
由于消力池距离高速公路桥墩距离太近,石方开挖采用液压挖掘机破碎锤破碎开挖,并用液压挖掘机配合20t自卸车运输至弃渣场弃渣2混凝土浇筑工程施工2.1、仓面施工准备工作仓面施工准备工作包括测量放样及检查,地基或已浇筑混凝土面的处理和清理,模板、钢筋、止水等设施的埋设和安装等,也包括上述工作内容的质量检查、验收和记录。
验槽测量放样:采用全站仪进行测量放样。
仓面施工准备前,先进行验槽测量放样,检查上道工序的产品质量是否满足要求,以确保这次施工准备工作的顺利进行。
基底清理:将基础面或已浇混凝土面进行处理和清理。
对基面上的泥土、锈斑、钙膜、破碎和松动土块以及一切不符合要求的基层清除和处理。
对已浇混凝土面,将老混凝土面进行人工凿毛或高压水枪冲毛,使其满足“无乳皮面”这一施工规范要求。
立模前测量放样:采用全站仪按设计图尺寸进行测量放样。
2.2、模板安装根据测量放样提供的尺寸和控制点进行模板安装。
模板安装要有足够的强度、钢度和稳定性,以保证混凝土浇筑后结构物的形状和相互位置等符合设计要求,因此,在模板安装过程中,设置足够的临时固定设施,以防模板变形和倾覆。
模板安装前要清理其表面的杂物,对已变形的模板进行较正。
模板表面涂脱模剂以保证其光洁平整;钢模面板涂刷矿物油类的防锈保护涂料,并不得采用污染混凝土的油剂。
模板拼接严密紧闭,以免漏浆。
浇筑时派人对模板值班巡视,加强保护。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(3)、消力池段结构设计:
侧墙采用重力式挡墙,安全超高取0.5m,顶宽取0.5m,内坡直立,外坡1:0.3,放大角0.2m,墙高为:水深+池深+安全超高,采用M7.5浆砌石,M10水泥砂浆抹面。侧墙高度>2.0m时,在1/3墙高处设一排¢50毫米的排水孔,孔间距1.5m。消力池底板厚度50厘米,采用M10浆砌石,M10水泥砂浆抹面。消力池底板厚度50厘米,采用M10浆砌石,M10水泥砂浆抹面。
C、养护
D、质量检查验收
(1)原材料的检查验收
对砌石工程所用的块石应进行物理力学性质和外观尺寸的检查。
对用于砌石的水泥、水、外加剂以及砂等原材料应规定进行质量检查。
(2)胶凝材料的检查和验收
应定期检查砂浆材料或小骨料混凝土的配合比。
水泥砂浆或小骨料混凝土的均匀性检查:定期或每批在拌合机出料口的始末各取一个试样,测定其湿容重,其前后差值不得大于35kg/m3。
(4)取土场
根据沟道地形,谷坊内回填土取土场选择在沟道两侧比较平缓的山坡上,土方运距20-30m,取土场底部高度和田面高度保持一致,以增加造地面积。取土场高边坡的坡比为1:0.75,且每开挖高4m设一平台,平台宽1.5m,平台内栽植灌木进行植物防护。
(2)陡坡段结构设计
侧墙采用重力式挡墙,安全超高取0.5m,顶宽0.5m,内坡直立,外坡1:0.3,放大角0.2m,基础厚0.4m,采用M7.5浆砌石,M10水泥砂浆抹面。陡坡段坡比取1:2,末端流速在超过了浆砌石的允许流速(V允=6.5m/s,加大20%,V允=7.8m/s),底板采用M10浆砌石,M10水泥砂浆抹面,侧墙高度>2.0m时,在1/3墙高处设一排¢50毫米的排水孔,孔间距1.5m。
5、接砌第二层以上石块时,每砌一块石块,应先铺好砂浆,砂浆不必铺满、铺到边,尤其在角石及面石处,砂浆应离外边约4.5cm,并铺得稍厚一些,当石块往上砌时,恰好压到要求厚度,并刚好铺满整个灰缝。灰缝厚度宜为20~3Omm,砂浆应饱满。
6、块石基础每天可砌高度不应超过4.2m。在砌基础时还必须注意不能在新砌好的砌体上抛掷块石,这会使已粘在一起的砂浆与块石受振动而分开,影响砌体强度。
水泥砂浆或小骨料混凝土的抗压强度的检查:在拌合机出料口及浇筑现场进行砂浆或细石混凝土取样试验,同一标号试件数量,以28天龄期的按每200m3砌体取成型试件1组3个。
(3)砌筑物的检查验收
外观检查:砌体表面的平整度、石块嵌挤的紧密度、缝隙砂浆的饱满度、沉降缝贯通情况等的外观质量检查。
砌体尺寸和位置的允许偏差,不应超过规范规定。
二、 谷坊横断面设计
(1)高度
谷坊顶高=溢洪道口底坎高+设计溢洪道水深+溢洪道安全超高+谷坊顶安全超高、溢洪道安全超高采用0.5米;谷坊顶安全超高采用0.5米。
(2)谷坊顶宽度
谷坊高度在5m以下时顶宽为2m;高度在5m以上时顶宽为3m;兼作生产路时顶宽为4m。
(3)谷坊边坡
谷坊高度在5m以下时,上、下游坡比均采用1:1.2,高度在5m以上时,上、下游坡比均采用1:1.5.
一、溢洪道
(1)、进口段结构设计
进口段采用矩形顶堰,侧墙采用重力式挡墙,安全超高取0.5m,顶宽0.5m,内坡直立,外坡1:0.3,放大脚0.2m,采用M7.5浆砌石,M10水泥砂浆勾缝,长度取堰上水深的3-6倍;基础厚0.4m,采用M10浆砌石,M10水泥砂浆勾缝。
堰前进水口为八字墙,交角45°,长度为1.5或2倍侧墙高,溢洪道进口底板砌护至谷坊上游坡脚位置,并设置深1m,宽0.5m的防冲齿墙。
谷坊、溢洪道工程技术交底记录
工程名称:延川县杨家圪台镇拓家川土地整治项目编号:JJ-04
建设单位
延川县治沟造地项目建设管理办公室
监理单位
陕西永明项目管理有限公司
施工单位
陕西圣豪建筑工程有限公司
交底日期
2015年3月7日
工程名称
延川县杨家圪台镇拓家川土地整治项目
工序名称
溢洪道、谷坊
交底内容:
溢洪道、谷坊设计及施工方法
2、基础验收合格后方可进行浆砌块石砌筑。砌筑前,应先检查基槽(或基坑)的尺寸和标高,清除杂物,接着放出基础轴线及边线。
3、浆砌块石施工采用座浆法砌筑。砌筑时,先铺砂浆后砌筑,石块应分层卧砌,上、下错缝,内外搭砌,砌立稳定。施工分段位置设在沉降缝或伸缩缝处。
4、砌第一层石块座浆前还应洒水湿润。第一层使用的石块尽量挑大一些的,便于错缝。石块第一层都必须大面向下放稳,以脚踩不动即可。不要用小石块支垫,要使石面平放在基底上,使地基受力均匀基础稳固。选择比较方正的石块砌角石,角石两边应与准线相合。角石砌好后,再砌面石;最后砌填中间部分的腹石。砌填腹石根据石块自然形状交错放置,尽量使石块间缝隙最小,再将砂浆填入缝隙中,最后根据各缝隙形状和大小选择合适的小石块放入用小锤轻击,使石块全部挤入缝隙中。禁止采用先放小石块后灌浆的方法。
(4)、尾水渠段结构设计:
消力池后设4米长的尾水渠,出口两侧外扩1米,放大脚0.2m,采用M7.5浆砌石,M10水泥砂浆勾缝;基础厚0.4m,采用M10浆砌石,M10水泥砂浆勾缝。
(5)施工方法
A、砌筑方法
1、砂浆必须拌和均匀。一次拌料应在其初凝之前使用完成。砂浆的配合比须经试验确定,并须征得监理人的同意。砌筑砂浆采用移动拌和机拌制,砂浆水平运输采用1t机动翻斗车,运到对应岸坡上倒在钢板上堆放,再由人工供应到工作面。
7、砌筑块石挡土墙时,块石的中部厚度不宜小于20cm;每砌3~4皮为一分层高度,每个分层高度应找平一次;外露面的灰缝厚度,不得大于4cm,两个分层高度间的错缝不得小于8cm。
B、勾缝
勾缝砂浆应采用细砂和较小的水灰比,灰砂比控制在1∶1至1∶2之间。砂浆采用32.5级以上的普通硅酸盐水泥。石料砌筑24h后进行勾缝,缝宽不小于砌缝宽度,缝不小于缝宽的2倍,勾缝前必须将槽缝冲洗干净,清缝施工不得残留灰渣和积水,并保持缝面湿润。勾缝砂浆必须单独拌制,严禁与砌体砂浆混用。当勾缝完成和砂浆初凝后,砌体表面应刷洗干净。在养护期间应经常洒水,使砌体保持湿润,避免碰撞和振动。
