18-第十八章 矿井采掘交替开拓延深与技术改造
煤矿矿井开拓延伸与技术改造

4 0・
科 技论 坛
煤矿矿井开拓延伸与技术改造
刘 辉
Hale Waihona Puke ( 龙煤鹤 岗分公 司富力煤矿 , 黑龙江 鹤 岗 1 5 4 1 0 3 ) 摘 要: 随着国民经济的发展 , 人民生活水平 的提 高, 煤炭能 源的需求量也 日益增加 。在 日益 紧张 的情形 下, 国内的煤炭企业必须加 强对煤矿开拓延伸技 术的研 究。本文就对矿 井的开拓延伸 以及技 术改造作 出了阐述 , 特别是对煤矿矿 井 , 做 了详 细阐述 。
关键词 : 煤矿矿 井; 开拓延伸 ; 技 术改造 主平硐副立井互相结合的开拓延伸方式只要挖掘一条 的主平硐 , 其 矿井的开拓延伸是矿井工作中的关键步骤,它能直接影响到整个开 剁井 以及立井。在 瓦斯量 比较多的煤矿 , 这 采局面, 此阶段对矿井的开采战略部署也有着重要的作用。另—方面, 矿 回风井简两 以采用平硐 、 井开采的开拓延伸方法是否合理直接关系到矿井的诸多方面发展,例如 种方式非常适用, 它的主平硐的矿井通道E 匕 较长, 有利于通风, 并且 , 由于 井简短以及立井j 函 风好的优势, 达到了提高采煤率的效 矿井 枣i 曼 发展、 运营 兄、 生产 . 境、 生产 展、 煤炭 瘌 . 方面。 特 运用简单的系统、 别在煤矿矿井方面, 随着煤矿采煤技术的提高 , 煤矿企业为了确保煤矿的 果 可持续发展 , 并且, 能保证企业安全I l 俐 的生产, 提高煤矿资源的采出率 , 1 4分区域的开拓延f E 防武 就 顷着重发展矿井的开拓延伸技术。这样才能使煤矿企业用最低的投 这种开拓方式可以按照煤层的赋存方式 、 地形条件、 倾斜的方向和井 田的走向进行分区开拓。 这 几年煤矿开采技术不断发展, 分区域的开拓延 伸方式也受到了专业人员的欢迎。虽然它的形式有很多种, 但都具备也一 矿井新水平开拓延深的特点 井巷工程量大, 大体接近新建矿井: 些相同的特点 : 这种方式可以有效解决那些瓦斯比较多、 开采深度比较深 可以充分利用原有井巷和没备; 施工技术和管理复杂 , 边生产 , 边延 的矿井。 可以对矿井实施分区域的建设, 多头并进, 分区域投产: 等。 这种方 深, 施工与生产在运 、 提、 通风方面相互干扰; 工期长 , —般要 5 - 8 年( 延深 式节省占地面积 , 节省资金 , 可使地面主要生产系统统一起来, 压煤量又 3~ 5 年, 过渡 2~ 3 年) ; 能更好地适应开采煤层特点, 改进矿井开拓、 准备 E 匕 较少。从以 E 这些优点可以看出, 采用分区域方式进行开拓延伸 , 能够 巷道布置,有可能扩大生产能力矿井技术改造是利用矿井原有的基础和 提高设备能力, 让生产管理更加集 中, 提高了生产率 , 为煤矿企业安全生 设施 , 用现代新技术 、 新工艺、 新装备、 新材料对原有的生产系统、 设备、 工 产提供了保证, 并实现了最大的利益。 艺等进行更新和改造。 2开拓方式对技术改造的影响 矿井技术改造的 目的就是扩大矿井生产能力 矿井改扩建是对储量 以上的几种开拓方式, 它们之间不会互相干扰 , 对矿井生产不造成影 丰富、开采条件好 、已经达到和超过设计生产能力的矿井进行的技术改 响。为了让技术改造的速度加 决, 可以把改造施工分成两方面进行: 即一 造。 方面可以对新井筒进行施工,另—力面对暗斜井采区的准备巷道进行施 矿井改扩建的基本条件 足够的煤炭储量; 开采条件( 煤层赋存、 地质 工, 这样和新的井筒相通序 西 风系统就形成了, 接下来再对回采巷道进行 构造 冶谴 ; 有增产潜力( 原生产系统、 设施) 。 经矿井改扩建方式: 矿井合理 施工, 可以大大缩短技术改造时间。为了不影响生产 , 采用斜井开拓的改 集中生产; 矿井开拓系统技术改造; 矿井生产系统技术改造。 造矿井可以把原来的风井或者副井换成临时的主井,原来的主井正常提 1 煤矿矿井开拓延伸的方法 升, 等改造完成后再换回, 这样就刁 响到生产。 煤矿旷井的开拓延伸可以采用以下 , 1 种 方式 : 3 列原来的井巷工程和设备尽量利用, 改造费用可以大大减少 1 . 1 斜井开拓的延伸方式 对 进行选用时,原有的井巷工程和设备要尽量把它们充分 斜井开拓的延伸方式可以沿着煤层斜井进行,在建井的时候也不影 利用, 这样可以降低成本。要尽量缩短改造周期 , 在管路和压风、 排水等设 响生产, 而目 还能对地质材料进行及时补充给予, 而求斜井井筒的机械设 施改造 匕 要面面俱到。在设备的提升问题 , 备、 井底车场、 施工安装技术以及 —些工业设施都不复杂, 运用方便 , 还有 机,要采取增大电机的容量、加尾绳以及改变电机级数等方法来提升速 建斜井需要的时间较短, 初期投入资金少 、 掘进的速度 陕, 见效陕都是斜 度; 采取增加缓 的容量来降 提升不平衡的系数; 采取增加胶带输 井开拓的延伸方式的优点, 并且 皮带斜井还能为大型煤矿提供需要, 方便 送机 的带速、 密度、 皮带槽角等方法来提高斜井的提升能力。 延伸, 而 目不会给矿井生产带来大的影响。相应的, 斜井开拓的延伸方式 在对原井巷工程进行利用的时候,以上的开拓方式虽新开了主井和 还存在着一定的缺点 : 由于斜井井筒较长, 在同等的深度 ̄ d C - T, 就需要 副井 , 但利用原来的主井改成副井, 或者把副井改成主井, 可以提高主、 副 更长的管线程度 , 也会耗费更多的人力财力 , 在用轿车进行提升时, 它的 井的提升自 力, 还可以采用原来的井筒原地改造, 从而提高了提升能力。 提升力小 , 但耗 电量j 淀大, 这样就使 口 了, 旋Ⅱ 中, 割井有 结束 语 的时候要穿过表土层、流沙层以及含水层 ,这样就大大的增加了施工难 国家为了让煤矿生产安全进行, 对 度。把斜井布置在躁层中时, 由于受到开采震动的影响 , 导致煤柱损失, 易 煤矿行业进行了大整合, 很多的矿井技术有待于进—步改造, 对开拓的方 导致井下作业的安全隐患。 法也要重新进行部署。在新局面下, 我国的煤矿采深度要不断增加 , 开拓 1 2立井开拓延伸的方式 水平也需要更进—步的提高。煤矿工作者要在平时工作中不断积累经验 , 在—些大中型的煤矿中, 立井开拓延伸的方式被广泛运用, 其原因是 勇墩怠 新, 为推进我国的煤矿事业发展做出—份努力, 从而也促进我国国 其井 较短, 透风性强, 提升速度校陕, 并目 . 提升能力也较大, 井筒断面大, 民经济的发展。 有利于让最大风量得到满足, 确保井下作业的安全。而且, 这种方式还广 参考文献
【采矿课件】第十八章矿井运输和提升

• 5—井筒;6—井架;8—卸载机构;9—地面煤仓
PPT文档演模板
2020/10/31
•图18-17
• 立井单绳箕斗
•
1—悬挂装置;2—
导向装置;3—顶棚; 4—
框架;5—斗箱;6—闸门
【采矿课件】第十八章矿井运输和提 升
第四节 矿井提升
u 二、提升钢丝绳
u 矿井提升钢丝绳用于直接联接提升容器和提升机,进行传 递动力,完成提升任务的重要部件。
第一节 矿井运输、提升的任务及方式
u
矿井运输与提升是煤炭生产过程中必不可少的重要环
节。煤炭从回采工作面采出之后,就开始了它的运输过程。
通过各种相互衔接的运输方式将煤炭从工作面运至井底车
场.再经提升设备或其它运输设备提升或运至地面。另外,
人员和设备等也需要运送。
u
运输和提升方式的选择,主要取决于煤层的埋藏特征、
•ZK型架线式电机车
2020/10/31
【采矿课件】第十八章矿井运输和提 升
第三节 轨道运输
五、矿井轨道运输的辅助设备
u 1、翻车机
u 2、推车机和阻车器
u 3、爬车机
– 爬车机是用来在短距离内将矿车沿轨道送到较 高轨面上去的设备。它能单个连续地运送矿车。 在矿车自溜运输线路上,可以用它来使矿车补 偿因自溜运行而失去的高度。
升
第四节 矿井提升
u (二)立井箕斗提升系统 u (三)斜井箕斗提升系统 u (四)斜井串车提升系统 u (五)斜井钢丝绳胶带输送机提升系统
PPT文档演模板
2020/10/31
【采矿课件】第十八章矿井运输和提 升
第四节 矿井提升
•图18-16 立井箕斗提升系统示意图
•
矿井开拓延深与技术改造(“矿井”文档)共40张

辅助运输采用新设备如:单轨吊、卡轨车、齿轨车 井底车场及煤仓改造。
缩短列车经过井底车场的时间间隔——改良调车方式、增设行车 复线、增设井底缓冲煤仓
加大井底煤仓容量
全省煤矿总工程师培训
Ø 采用“三新〞 Ø 产延协调 Ø 同产期短
矿井开拓开采
全省煤矿总工程师培训
矿井开拓开采
〔四〕新旧消费程度过渡时期的技术措施
消费程度过渡时期:过渡2 3年 上—开采程度开场减产至终了 下一开采程度投产至全部接替
消费程度过渡时期: 2 3年或3 4年
在过渡时期内上下两程度同时消费,添加了提升、通风、排水的复杂性
综采采区一面保产,普采、炮采采区 — 两面保产。
采面集中 — 提高年产量的关键。
一矿一区一面,一矿一区两面,跨上下山或石门开采, 倾斜长壁
全省煤矿总工程师培训
B、改扩建矿井的开辟系统改造
矿井开拓开采
l 由单一井筒〔硐〕开辟方式改造为综合开辟方式 (1)矿井消费规模较大,在30万t/a以上,矿井的主要消费系统比较正规,但采煤方法落后,机械化程度低,单产低,效益差;
Ø 分组l集中大巷综布合置时开,新辟程度方通风式利用矿原程井度的上煤开组分辟组集系中大统巷。改造
3、提高矿井消费的机械化和集中化程度。
改换或添加电机,加快带式保立送井机运箕转速斗度;提升改造为斜井胶带提升〔主斜副立〕
提升机为大型设备,检修困难。
在1000多个中小煤矿中,可分为三种类型:
绞车由单机拖动改为双机拖动;
提升高度添加,需改换设备。
值得留意的是,有些消费矿井不设采区、盘区或带区煤仓,而是将采区、盘区或带区带式保送机直接与大巷带式保送机搭接,也获得了
矿井开拓延深和矿井技术改造机电运输设计

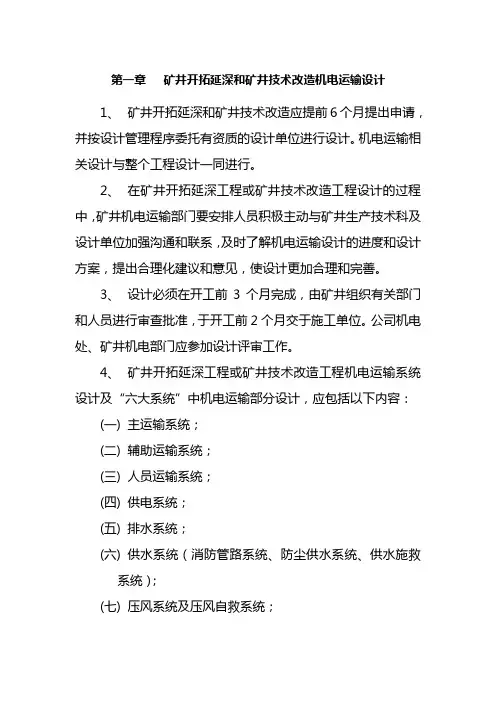

第一章矿井开拓延深和矿井技术改造机电运输设计
1、矿井开拓延深和矿井技术改造应提前6个月提出申请,并按设计管理程序委托有资质的设计单位进行设计。
机电运输相关设计与整个工程设计一同进行。
2、在矿井开拓延深工程或矿井技术改造工程设计的过程中,矿井机电运输部门要安排人员积极主动与矿井生产技术科及设计单位加强沟通和联系,及时了解机电运输设计的进度和设计方案,提出合理化建议和意见,使设计更加合理和完善。
3、设计必须在开工前3个月完成,由矿井组织有关部门和人员进行审查批准,于开工前2个月交于施工单位。
公司机电处、矿井机电部门应参加设计评审工作。
4、矿井开拓延深工程或矿井技术改造工程机电运输系统设计及“六大系统”中机电运输部分设计,应包括以下内容:
(一)主运输系统;
(二)辅助运输系统;
(三)人员运输系统;
(四)供电系统;
(五)排水系统;
(六)供水系统(消防管路系统、防尘供水系统、供水施救
系统);
(七)压风系统及压风自救系统;
(八)通信联络系统
(九)人员定位系统等。
机电运输系统设计应包括有设计方案、设备配置明细、施工设计及工程预算。
《采矿学》课程教学大纲

《采矿学》课程教学大纲课程中文名称:采矿学课程英文名称:Mining Science课程编号:适用专业:采矿工程学时数:82(其中实验学时6)学分数:4.5一、课程的性质和目的《采矿学》是研究采矿技术的综合性技术科学,是采矿工程专业的首要主干课程,是本专业的必修课。
本课程系统阐述了现代化矿井的采煤方法、准备方式及采区设计,开拓方式及矿井开采设计的基本原理和方法;其他开采方法以及露天开采。
通过本课程的学习,使学生掌握采煤(地下及露天)技术,采场及巷道控制的基本理论和方法。
其基本要求为:掌握采煤方法、采煤工艺和回采巷道布置的基本理论和方法;掌握准备方式与采区设计的基本理论及主要方法;掌握矿井开拓及矿井开采设计的基本理论和主要方法;了解露天开采的基本理论和主要方法;了解采矿技术的最新研究成果及发展方向,为学生今后从事采矿工程设计、生产技术管理及科学研究奠定基础。
二、课程教学内容本课程主要讲述煤矿开采的基本概念、开采理论、开采方法与技术。
包括采煤方法;准备方式及采区设计;井田开拓及矿井开采设计;矿井其他开采方法以及露天开采。
采煤方法、准备方式与井田开拓是本课程的重点;建立井下开拓、开采系统的空间概念是本课程的难点。
以下分章阐述:页脚内容1绪论、第一章煤矿开采的基本概念(2学时)了解煤炭工业在国民经济重点重要地位,初步了解煤矿开采的历史、现状,了解《采矿学》的特点、性质、目的及任务。
掌握煤田开发、矿井巷道名称、井田内的划分以及矿井生产的基本概念。
第一篇采煤方法第二章采煤方法的基本概念和分类(1学时)理解采煤方法的基本概念,熟悉采煤方法的分类及应用概况。
第三章单一走向长壁采煤法采煤工艺(6学时)掌握爆破采煤工艺、普通机械化采煤工艺、综合机械化采煤工艺的技术原理和技术方法,熟悉其他条件下机采的工艺特点、采煤工艺方式的选择方法,掌握采煤工艺的特殊技术措施,能运用所学知识进行工作面的工艺设计。
第四章单一走向长壁采煤法(2学时)掌握单一走向长壁采煤法的巷道布置及生产系统;理解单一走向长壁采煤法采煤系统中的各主要内容。
矿井开拓延伸与技术改造PPT课件

第二十章 矿井开拓延深与技术改造
上节内容
井底车场调车方式及线路布置 井底车场的形式及其选择 井底车场主要硐室
16:59
矿井开拓延深及技术改造
矿井的采掘关系 矿井开拓延深 矿井的技术改造
第一节 矿井的采掘关系
➢ 开采计划
(一)采煤工作面接替计划 1. 编制采煤工作面接替计划的方法和步骤 (1)根据采区和工作面设计,在设计图开采外,要按自上而下的顺序开采。 (4)为实现合理集中生产,应尽量减少同时生产的采区数
及工作面数,避免工作面布置过于分散。 (5)为便于生产管理,各采煤工作面的 接替时间,尽量不
要重合,力求保持一定的时间间隔。 (二)采区接替计划 编制采区阶梯计划时,应使投产采区或近期接替生产的采区
(5)检查与接替有关的巷道掘进、设备安装能否按期完成 运输、通风等生产系统和能力能否适应。
2. 编制采煤工作面接替计划的原则及应注意的问题 (1)年度内所有进行生产的采煤工作面产量总和加上掘进
出煤量,必须确保矿井计划产量的完成,并力求各月采煤 工作面产量较均衡。 (2)矿井两翼配采的比例与两翼储量分布的比例大体一致 ,防止后期形成单翼生产。 (3)为确保合理的开采顺序,上下煤层工作面之间,保持 一定得错距和时间间隔,除了间距较大或有特殊要求允许 上
适用条件:
井筒延深不受地质、水文条件限制;断面和提 升设备能满足新水平提升要求;或更换提升设备后 直接延深合理。
第二节 开拓延深
斜井直接延深
18 m1 m2
Ⅱ3
1 Ⅰ2
第二节 开拓延深
2)暗井延深
原主、副井不再延深,用暗立井或斜井延深。
21
21
Ⅰ
Ⅰ
3
Ⅱ
煤矿技术管理规范(最新)

煤矿技术管理规范(最新)第一篇开采技术第一章矿井开采第一节生产技术一、生产技术管理是煤矿企业管理的重要组成部分,具有较强的技术性、专业性、系统性是矿井生产管理和实现安全高效的基础。
煤业公司各级领导干部、各级管理机构都要把生产技术管理作为一项重要工作来抓,促使生产技术管理工作科学化、规范化、系统化。
二、公司及公司所属各单位要建立行政一把手领导下的以总工程师为首的技术管理体系,总工程师对技术工作全面负责,设立由总工程师负责的科研、设计、地测、生产技术等部门,各业务部(科)室的主要负责人为所管技术业务主要责任人。
总工程师应对总经理(矿长)负责,主管本单位技术工作,按要求配齐专业技术人员。
三、生产技术管理包括以下部分:(一)认真贯彻国家和行业的安全生产方针、政策、法律、法规、标准以及上级有关安全生产的规定、决定等,严格执行上级部门颁发的各种生产技术标准和要求。
(二)矿井水平、采区、工作面的接替。
(三)生产过程中的抽、掘、采衔接方案的编制;抽、掘、采、探、放等工程的具体工作设计及相关作业规程、措施编审。
(四)收集和掌握各生产环节动态情况,调整技术方案和技术管理。
(五)做好本部门技术人员的安全技术培训和教育。
四、采、掘工作面开工前必须有批准的作业规程(含安全措施),矿总工程师必须对作业规程编制质量负责,组织有关业务部门进行会审,总工程师审查批准后执行。
重要工程,如:大硐室开凿、巷道维修、大型设备安装、工程开工、贯通、收尾、过断层等,要有矿总工程师批准的安全技术措施。
(一)违反作业规程必须追究采、掘区队长的责任,主管生产的副矿长和矿总工程师必须定期检查监督。
(二)有煤与瓦斯突出、自燃发火、水害威胁、冲击地压的采、掘工作面,必须编制防治灾害的专门安全技术措施。
(三)每个采、掘工作面都应以本煤层和邻近采区的地质和矿压观测等资料为编制作业规程的依据,确定采掘工作面的顶板管理方法、支护方式等内容。
(四)采、掘工作面要实施正规循环作业,提高单产、单进水平和资源回收率。
煤矿开采学第六章矿井开拓延深及技术改造

主讲人:李建忠
Tel: E-mail: @
第六章 矿井开拓延深及技术改造
目录
第一节 矿井采掘关系 第二节 矿井开拓延深 第三节 矿井技术改造
第六章 矿井开拓延深及技术改造
第一节 矿井采掘关系
第一节 矿井采掘关系
采煤与掘进是煤矿生产的两个基本环节:
掘 采 掘 采 进 煤 ( ( 准 回 备 采 ) ) 采 煤 就 必 须 掘 进 , 掘 进 为 采 煤 做 准 备 。
2、采区间的开采顺序
8 10 12 11 9 7 相对于井筒(前进式、后退式)
3、区段间的开采顺序(下行式、上行式) 4、工作面回采顺序(采面推进方式)
相对于上山(后退式、前进式、往复式、旋转式)
5、煤层(组)间的开采顺序 (下行式、上行式、同时开采) 上下煤层同采时必须保证足够的安全错距。
第一节 矿井采掘关系
生产掘进 生 率矿 产井 掘产 进量 总 (m进 /万尺吨) 开掘掘进 (率 开矿拓井巷产 道 工 量掘 程进 出( 总 煤 m/进 ) 万尺 吨) 生产矿井全部掘 生进 产 矿率 矿 井井 产全 量 工部 程井 总 出巷 进 煤( 掘 尺 m进 /万吨)
3、三量(满足可采期规定)
第一节 矿井采掘关系 五、三量及可采期☆☆
原则:采掘并举,掘进先行。 在煤矿生产中,掘进工作在时间上和空间上都
必须超前采煤工作。采煤与掘进的配合关系称采 掘关系。
为确保矿井的采掘平衡,必须认真制定开采 计划和巷道掘进工程计划,并切实执行
☆☆采掘关系的定义必须记住☆☆
第一节 矿井采掘关系
一、开采顺序
6 4 2 1 3 5 1、阶段间的开采顺序(下行式、上行式)
煤
锚喷
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3)主井在新水平集中出煤,经溜井放煤到新水平 优点:提升系统简单,提升机运转条件好。 缺点:多开溜井,增加提升费用。 使用:水平过渡期短,可用此法 。
4)利用副井提一部分煤
优点:不增加设备。
缺点:改造地面系统。
2、通风 要求:上下两个开采水平独立通风; 维护原(上)水平采区上山为新水平回风道。 利用上水平运输大巷的配风巷为新水平回风道。
三、新旧生产水平过渡时期的技术措施
生产水平过渡时期:过渡2 3年; 上一开采水平开始减产至结束 下一开采 水平投产至全部接替; 生产水平过渡时期: 2 3年或3 4年; 在过渡时期内上下两水平同时生产,增加 了提升、通风、排水的复杂性。
1、提升
直接延深原有井筒(箕斗)的矿井,须采取: 1)通过式箕斗 两个水平分班出煤,同时加大两个水平 煤仓容量。 优点:提升系统单一,不增加提升工作 量; 缺点:每更换水平提煤时,调整钢丝绳 长度;扩大容量煤仓;提升机为大型设备, 检修困难。 适用:水平过渡期短。
1、矿井延深方式
直接延深;
暗井延深;
直接延深与暗井延深; 新开一个井筒延深一个井筒; 深部新开立井或斜井。
1)直接延深(原有主、副立井或斜井)
2
1
3 m 1 m2 5
3
5
Ⅰ Ⅱ
特点:
可利用原设备;环节、工程量较少;生产与延深干扰大; 技术要求高,要短期停产。施工复杂;辅助巷道以后难用; 提升高度增加,需更换设备。
适用条件:
井筒延深不受地质、水文条件限制;断面和提升设备能 满足新水平提升要求;或更换提升设备后直接延深合理。
斜井直接延深
1 Ⅰ 2
18 m 1 m2
Ⅱ
3
2)暗井延深 原主、副井不再延深,用暗立井或斜井延深。
2 1
2
1
Ⅰ
Ⅰ 3 m1 m2 Ⅱ
Ⅱ
Ⅱ Ⅰ
特点: 生产与延深互不干扰; 延深施工容易; 暗井位置、方向、倾角、提升方式不 受原有井筒限制,而按下水平开采有利
四、矿井生产系统的技术改造 改造矿井生产系统的薄弱环节。
矿井井下生产系统包括:提升、运输、通
风、排水、动力供应。
1、矿井提升系统改造 技术措施: 普通胶带改为钢丝绳牵引胶带或强力胶带; 加大箕斗容量; 罐笼改为箕斗; 斜井箕斗或串车改为胶带机; 绞车由单机拖动改为双机拖动; 加大提升速度,缩短一次提升时间; 增加井筒数,加大提升能力。
新开一个井筒,延深一个井筒适用: 需提高矿井生产能力,结合矿井改扩建 的大型矿井。
例:平四矿、徐州旗山新开主立井、张小楼 新井,延深副立井。 新汶协庄2 Ⅱ
新开一个井筒,延深一个井筒 (平一矿)
3
-25 -185
+152 2 1 4
5)深部新开立井或斜井 开采浅部的中小型矿井不单独向深部延深,
布置;
增加工程量:暗井车场
增加了运输环节。
暗井延深适用: 受地质及水文地质条件限制,原井筒不宜直 接延深;
原有提升设备不能满足新水平需要,又无法 更换;
原有井筒延深在经济上不合理; 平硐开拓矿井,生产水平以下的阶段无法用 平硐开拓时,用暗立(或斜)井开拓新水平;
暗井延深多采用暗斜井延深,受富含水层影 响。
2、矿井运输系统改造 运输系统环节包括:大巷、采区、井底车场、 辅助提升。 大巷运输改造技术措施: 改固定矿车为底卸式矿车; 普通胶带改为钢丝绳牵引胶带或强力胶带; 辅运环节改造措施: 辅助运输采用新设备如:单轨吊、卡轨车、齿 轨车 井底车场及煤仓改造。
3、矿井通风系统技术改造 扩大风量、调整全矿通风系统; 改造、更新通风设备; 双主扇并联运转;换高效风机;采用大功 率离心式风机;更换主扇;改变叶片等。
2、扩大井田范围
毕各庄井田不再建矿,划归范各庄矿井田
-120
5 6 4
毕各庄区
2 1 -4 80
-20 -3000 -400 6 -500 -70000
3
-310 7
00 -7 8000 - 90 -
3、矿井单独集中改造 加大水平垂高、采区尺寸、工作面长度和工 作面连续推进长度、提高单产; 水平集中 — 一个水平保矿井产量(16时, 上下山开采); 采区集中 — 适当加大采区走向长度,提高 工作面单产水平。 采面集中 — 提高A的关键。 一矿一区一面,一矿一区两面,跨上下山或 石门开采,倾斜长壁。
3)直接延深结合暗井延深 直接延深原有的主井井筒或副井井筒,不 直接延深的副井井筒或主井井筒采用暗井延深。
特点和适用条件介于直接延深和暗井延深 之间。
2 1 Ⅰ 3 m 1 m2 Ⅱ
4)新开一个井筒,延深一个井筒
采深加大后,原主副井提升、通风满足不了。
4 1 2
Ⅰ 3 m 1 m2 Ⅱ
特点: 对生产干扰小,可大幅度提高矿井生产能力; 需增加改造地面生产系统的工程量, 基建工程与投资大。
第二节
矿井技术改造
一、矿井改扩建
二、矿井合理集中生产
三、改扩建矿井的开拓系统改造 四、矿井生产系统的技术改造
矿井技术改造 — 利用矿井原有的基础和设施,
用现代新技术、新工艺、新装备、新材料对原
有的生产系统、设备、工艺等进行更新和改造。 矿井技术改造的目的 — 扩大矿井生产能力 。 一、矿井改扩建 矿井改扩建是对储量丰富、开采条件好、
分组集中大巷布置时,新水平通风利用原水平
上煤组分组集中大巷。
3、排水 一段排水。上水平的水涌入下水平水仓,集中排 到地面。 两段独立排水。两个水平各有排水系统。 两段接力排水。下水平的水排至上水平,后统一 排到地面。 两段联合排水。上下水平共用一套管路,设三通 阀控制,上下水平各有水泵,上下水平均可排水。 选用: 根据井下涌水大小、水平过渡期长短、设备情 况等因素,选定排水方式。 一段排水两段接力排水方法和下水平的水排至 上水平,后统一排到地面的方法应用较多。
已经达到和超过设计生产能力的矿井进行的技
术改造。
1、矿井改扩建的基本条件 足够的煤炭储量; 开采条件(煤层赋存、地质构造)合适;
有增产潜力(原生产系统、设施);
有可充分利用的原井上下生产系统和设施。
2、矿井改扩建方式
矿井合理集中生产; 矿井开拓系统技术改造; 矿井生产系统技术改造。
二、矿井合理集中生产
2)上水平开采下山采区 特点:上水平开始减产时,靠井筒附近开采 12 个下山采区,集中于上水平出煤,称
“剃头下山”。
主要生产转入下水平后,原下山采区改为上山
采区开采,集中下水平出煤。
优点:缓和水平接替,利于矿井延深。 缺点:采区提升更换方向,重新布置车场。 适用:煤层16,水平接替紧,采用此法。
中国矿业大学 矿业工程学院 主讲:万志军教授
第十八章
矿井采掘交替、开拓延深 与技术改造
第一节 矿井开拓延深 第二节 矿井技术改造
开拓延深—向矿井深部发展。 技术改造—用新技术、新工艺、新装备、 新材料对原有的生产系统、设备、工艺 等进行更新和改造。
第一节
矿井开拓延深
一、矿井开拓延深方式
二、矿井开拓延深方式的确定
4、排水系统改造 水仓、水泵和管路 5 、供电系统技术改 造 增加容量 增加线路
升高电压
6、地面系统改造
深部众矿井合并后集中延深。 特点:深部众矿井合并后集中延深。
适用:浅部井型小、分散,装备落后,深部储
量丰富,并要改扩建的矿井。
例:淮南毕家岗一水平( -90m )共建 7 对小斜
井,二水平延深新开一对斜井; 汾西高阳煤矿,井型扩大新区接续。
二、矿井开拓延深方式的确定 开拓延深方式确定原则 充分利用现有井巷、设备和设施; 生产系统简单、缩短新旧生产水平同采的时 间; 保持或扩大原有生产能力; 采用新技术,新工艺和新设备。
三、新旧生产水平过渡时期的技术措施
特点:
井巷工程量大,有的甚至接近新建矿井;
可以充分利用原有井巷和设备;
施工技术和管理复杂,边生产,边延深,施
工与生产在运、提、通风方面相互干扰; 工期长,一般要5年左右; 能更好地适应开采煤层特点,改进矿井开拓、 准备巷道布置,有可能扩大生产能力。
一、矿井开拓延深方式
生产集中化 — 指生产手段和劳动力在时 间和空间上的集中,在单位时间及较小空间上, 用最少的劳动消耗,取得最大的产量和最佳经 济效果。 生产集中化的途径:矿井合并、扩大井田 范围、提高开采强度。
1、矿井合并 相邻井田在向深部发展中合并。 • 片盘斜井群合并,我国曾将94处合并为31处 • 富力矿上部 7 对片盘斜井,深部集中开拓, A由108万t/a189万t/a200万t/a • 整合小煤矿后合并成一个大型煤矿。 新旧矿井合并。 • 淮北局,原 26 对矿井,现为 9 个矿井。徐州 局的庞庄煤矿即有庞庄煤矿、张小楼煤矿和 东城煤矿三矿组成。
三、改扩建矿井的开拓系统改造 由单一井筒(硐)开拓形式改造为综合开拓 形式; 原平硐开拓,延深新水平时增立井或斜井; 原斜井开拓,延深新水平时新增立井(多作 副立井); 原立井开拓,延深新水平时新增斜井(多作 主斜井); 综合开拓形式矿井的开拓系统改造; 立井箕斗提升改造为斜井胶带提升(主斜副 立)。
