(完整版)110kVxxx变电站工程作业指导书(电气部分)
(完整版)110kv变电站一次电气部分初步设计

110kv变电站一次电气部分初步设计毕业设计题目110KV变电站一次电气初步设计学生姓名谭向飞学号20XX309232 专业发电厂及电力系统班级20XX3092 指导教师陈春海评阅教师完成日期20XX 年11月6日三峡电力职业学院毕业设计课题任务书课题名称学生姓名指导教师谭向飞陈春海 110kV 变电站一次电气初步设计专业指导人数发电厂及电力系统班号 20XX3096 课题概述:一、设计任务 1.选择110kV变电站接线形式; 2.计算110kV变电站的短路电流;3.选择110kV变电站的变压器,高/低压侧断路器、隔离开关、母线、电流互感器、电压互感器,并校验。
二、设计目的掌握变电站一次电气设计的计算,能选择电气设备。
三、完成成果110kV变电站一次电气接线及设备选择。
I原始资料及主要参数: 1、110kV渭北变所设计最终规模为两台110/10kV主变,110kV两回进线路,变压器组接线线,10kV8回馈线,预计每回馈线电流为400A, 2、可行研究报告中变压器调压预测结果需用有载调压方式方可满足配电电压要求,有载调压开关选用德国MR公司M型开关,#2主变型号SZ9-40000/110, 5×110+-32%/,YNd11,Uk%=。
3、110kV配电装置隔离开关GW5-110ⅡDW/630;断路器3AP1-FG-145kV, 3150A﹑40kA;复合绝缘干式穿墙套管带CT 2×300/5;中心点隔离开关GW13-63/630,避雷器HY5W-108/268及中心点/186。
4、出八回线路、10kVⅡ段母线设备﹑变二侧开关分段以及电容补偿。
10kV断路器选用ZN28E-12一体化弹簧储能操作,支架落地安装;主变10kV 侧及分段隔离开关用GN22-10G手动操作;10kV线路及电容器隔离开关用GN19-10Q手动操作;出线CT两相式,二组次级绕组,用作测量和保护;电容器回路三相式;变二侧CT 三组次级用作测量﹑纵差﹑过流及无流闭锁。
110KV变电站控制电缆敷设作业指导书

茌平新城110kV变电站控制电缆敷设作业指导书编制:日期:审核:日期:批准:日期:施工单位:日期:一、施工准备1、工器具准备电缆放线架、钢锯、电缆剪断钳、兆欧表、对讲机、塑料编带、塑料胶带、绑线、记号笔、打号机(线号管)、打牌机、尼龙绳、尼龙扎带、热缩管、热缩枪、压线钳、线鼻子、接地软线(做屏蔽)、万用表、剥线钳、斜口钳、尖嘴钳、壁纸刀、螺丝刀、打火机、手套、急救箱等。
“可做表说明”2、技术准备(1)熟悉就地设备、控制盘柜的安装位置、电缆沟走向。
(2)核对接线图纸和电缆清册,并与相关专业人员进行图纸会审。
(3)对电缆敷设路径进行二次设计,编制电缆敷设清单。
核对电缆规格、型号、数量与电缆清单相符。
(4)敷设前应按设计和实际路径计算每根电缆的长度,合理安排每盘电缆。
二、施工方法及要求1、电缆运输及现场存放根据现场情况,规划好电缆盘存放场所,一方面要考虑不影响交通,另一方面要选择易于放线的位置,电缆盘在现场应摆放整齐。
2、电缆敷设前应完成的工作电缆敷设要专人负责,严格过程控制。
敷设前,应检查电缆型号、规格等应符合设计,对电缆进行外观检查及绝缘电阻测量,并做好记录,合格后方可施放。
3、敷设通道应畅通并验收合格检查敷设路线是否明确,有无堵塞或不便通行的地方。
检查电缆两端的设备是否就位,位置是否正确,并预先编号以利施工。
4、电缆敷设的工艺要求(1)动力电缆、控制电缆与信号电缆应分层敷设。
自上而下的排列顺序为:35kV电力电缆、10kV电力电缆、照明电缆、直流电缆、控制电缆、通讯及屏蔽电缆。
敷设后应根据需要留出一定的备用长度(2)尽量同一方向电缆一次敷设完毕,对不能一次敷设的电缆,给其留出适当的位置,以便以后敷设。
(3)在敷设过程中注意转弯部分,应配备有经验的电缆工,一根电缆敷设完,在转角处每根电缆要一致地相互平行转弯,即整理、绑扎、挂牌,以保证敷设整齐、美观、正确。
(4)在十字交叉处,要力求把分向一边的电缆一次进行敷设,另一边再作一次敷设,使交叉处只成两层交压,以求美观,沿竖井敷设时使电缆交叉尽量集中在底部。
110kV主变施工作业指导书

#1、主变压器吊罩安装作业指导书批准:日期:年月日审核:日期:年月日日期:年月日编写:日期:年月日中国能源建设集团江苏省电力建设第三工程公司霞浦延亭风电场工程土建施工及设备安装调试工程项目部年月日目录1、适用范围 (1)2、编制依据 (1)3、作业流程 (2)4、工艺流程说明及主要质量控制要点 (3)4.1、作业准备 (3)4.2、变压器油品质要求 (6)4.3、安装前的检查和试验 (7)4.4、主变吊罩检查 (7)4.5、附件安装 (9)4.6、内部检查和接线 (10)4.7、抽真空处理和真空注油 (12)4.8、热油循环 (13)4.9、电缆排列与二次接线 (13)4.10、现场检查与试验 (13)5、危险点辨识及预控措施 (14)6、工艺质量要求 (15)7、质量通病防治措施 (17)8、强制性条文 (17)9、环境因素识别与预控 (198)10.1、环境因素识别 (19)10.2、环境因素汇总及评价表 (20)1、适用范围本作业指导书适用于霞浦延亭风电场工程土建施工及设备安装调试工程。
主变主要参数:型号:SZ11-50000/110容量:50 MVA额定电压(kV):(110±8*1.25%)/10.5额定频率:50HZ联结组标号:YNd11冷却方式:ONAN产品代号:JRB.714.6496.1总重:85460 kg充油运输重:59150kg器身吊重:37205kg绝缘油重:20915kg上节油箱吊重:6070kg绝缘油型号:新疆克拉玛依25#油制造厂家:福州天宇电气股份有限公司2、编制依据2.1《电气装置安装工程_电力变压器、油浸电抗器、互感器施工及验收规范》GB50148-2010。
2.2《电气装置安装工程质量检验及评定规程》(DL/T5161.1-5161.17-2002)。
2.3《国家电网公司输变电工程标准工艺(一):施工工艺示范手册》。
2.4《国家电网公司输变电工程标准工艺(三):工艺标准库》。
110kV正兴变电站工程程施工作业指导书

1 适用范围 (1)2 上道工序应具备的条件 (1)3 作业场地和环境要求 (1)3.1 土方作业场地……………………………………………………………..…… .13.2 环境要求 (1)4 施工准备 (1)4.1 人员配置要求 (1)4.2 物资材料要求 (1)5 作业内容及流程 (2)6 施工步骤及作业方法 (3)6.1 土方击实试验 (3)6.2 土方开挖 (3)6.3 土方回填工作面的划分 (3)6.4 回填基底处理 (3)6.5 回填土料处理 (3)6.6 铺土及压实 (3)7 质量检查 (4)7.1 土方回填压实度检查 (4)7.2 土方施工记录 (5)8 主要危险点、主要安全措施及注意事项 (5)8.1 土方开挖 (5)8.2 土方运输 (6)8.3 施工注意事项 (6)9 安全文明施工要求 (6)1、适用范围本作业指导书适用于变电土建工程基坑、基槽土方开挖和回填以及所区场地平整的挖填施工。
2、上道工序应具备的条件a、场平施工前原地面标高应进行复测。
b、基坑开挖前经过测量定位复查,且结果满足要求,测量定位成果记录齐全。
c、基坑土方回填前应经过隐蔽工程验收合格,且验收记录签字齐全后方能进行。
3、作业场地和环境要求3.1 土方作业场地a、土方工程施工应根据现场实际情况制定相应施工方案;b、应保证施工机械有足够的操作面,同时应按照事先制定的施工顺序进行土方作业,保证施工机械能有序进出进行土方作业。
c、多人共同开挖基坑应保证操作人员间的安全距离。
3.2 环境要求土方开挖及土方回填不宜在雨、雪天施工作业。
4、施工准备4.1 人员配置要求:4.1.1 施工员:1 人,能通过试验室提供的土方击实试验报告,正确鉴定现场土方回填含水率达到最优含水率,熟练掌握土方施工工艺以及质量要求并对工作人员进行交底。
4.1.2 试验员:按验收规范的规定现场进行土方回填取样,并配合试验人员对土方回填质量进行检验。
4.1.3 机械操作人员:每台挖机、装载机、推土机、压路机等配备一人进行操作,操作人员应持有相应机械的操作上岗证,能够正确操作土方作业机械;4.1.4 指挥人员:根据土方工程量,土方开挖深度及土质情况,正确指挥机械作业;4.1.5 其他人员:人工配合土方局部开挖,局部回填根据实际情况进行确定;4.1.6 技术资料要求:土方作业前施工人员应持具有“土方击实试验报告”,施工图纸或单项工程施工技术方案及交底记录;4.2 物资材料要求:土方作业前,应先取土样送至实验室进行土方击实试验,确定土方回填的最优含水率,土方回填前含水率应接近最优含水率,正负偏差控制在2%;方能保证土方回填质量要求。

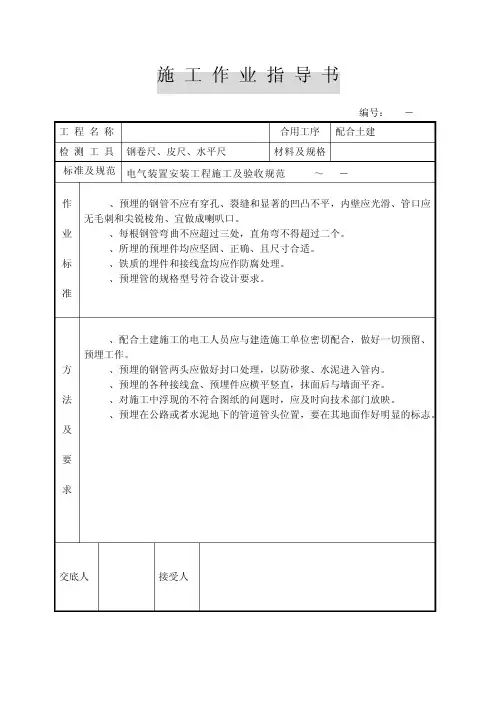

变电站电气作业指导书

编号:BDZ-001工 程 名 称 合用工序 配合土建检 测 工 具 钢卷尺、皮尺、水平尺 材料及规格标准及规范电气装置安装工程施工及验收规范GB50168~172-92作 业 标 准1、预埋的钢管不应有穿孔、裂缝和显著的凹凸不平,内壁应光滑、管口应无毛刺和尖锐棱角、宜做成喇叭口。
2、每根钢管弯曲不应超过三处,直角弯不得超过二个。
3、所埋的预埋件均应坚固、正确、且尺寸合适。
4、铁质的埋件和接线盒均应作防腐处理。
5、预埋管的规格型号符合设计要求。
方 法 及 要 求1、配合土建施工的电工人员应与建造施工单位密切配合,做好一切预留、预埋工作。
2、预埋的钢管两头应做好封口处理,以防砂浆、水泥进入管内。
3、预埋的各种接线盒、预埋件应横平竖直,抹面后与墙面平齐。
4、对施工中浮现的不符合图纸的问题时,应及时向技术部门放映。
5、预埋在公路或者水泥地下的管道管头位置,要在其地面作好明显的标志。
交底人 接受人编号:BDZ-002工 程 名 称 合用工序 接地网安装检 测 工 具 钢卷尺、接地电阻测试仪 材料及规格标准及规范《电气装置安装工程接地装置施工及验收规范》GB50169-92作 业 标 准1、接地体顶面埋设深度应符合设计规定,接地体的间距不宜小于其长度的2倍;2、接地体(线)的焊接应采用搭接焊,其搭接长度必须符合下列规定:a、扁钢为其宽度的两倍(且至少三个棱边焊接);b、圆钢为其直径的6倍;c、圆钢与扁钢连接时,其长度为圆钢直径的6倍;d、扁钢与钢管、扁钢与接地体焊接时,除应在其接触面两侧施焊外,并应焊以由钢带弯成的弧形卡子或者直接由钢带本身弯成弧形与钢管(或者角钢)焊接。
3、独立避雷针的接地装置与道路或者建造物出入口等距离应大于3m,当小于3m时要采取措施。
4、明敷接地线时,支持件间的距离在水平直线部份宜为0.5~1.5m,垂直部份宜为1.5~3m,转弯宜为0.3~0.5m,沿建造物水平敷设时, 离地面距离宜为250~300mm,与建造物的间隙宜为10~15mm。
110KV变电站电气一次部分初步设计说明书.docx

110KV变电站电气一次部分初步设计说明书第一部分设计说明书第1章原始资料该课题来源于工程实际,建设此变电站是为了满足该地区输变电的需要。
本次设计的变电站高压侧从相距 6.5km 的 PX110kV变电站受电,经过降压后分别以35kV、10kV 两个电压等级输出。
它在系统中起着重要的作用,它是变换电压、汇集和分配电能的电网环节,可以降低输电时电线上的损耗,主要的作用是将高压电降为低压电,经过降压后的电才可接入用户。
1.1 建站规模(1)、变电站类型:待建电站属于110kV 变电工程。
(2)、主变台数及容量:待建DK110kV 变电站主变台数及容量为:本期2×31.5MVA,远景规划: 2× 31.5MVA。
(3)、主变台数及容量:待建DK110kV 变电站主变台数及容量为:本期2×31.5MVA,远景规划: 2× 31.5MVA。
(4)、进出线:待建DK110kV变电站从相距6.5km 的 PX110kV变电站受电,线径 LGJ-240;变电站进出线 ( 全部为架空线 ) ,110kV共 2 回;35kV 共 4 回;10KV 共16回。
(5)负荷情况:待建 DK110kV变电站年负荷增长率为 5%,变电站总负荷考虑五年发展规划。
(6)无功补偿:待建DK110kV变电站无功补偿装置采用电力电容两组,容量为 2×3000kvar 。
(7)建站规模:待建DK110kV变电站所占地面积可采用半高型布置。
1.2 、短路阻抗系统作无穷大电源考虑,归算到本站110kV 侧母线上的阻抗标幺值X1= X 20.06 , X 00.154 (取 S B100 MVA, E S 1.0 )。
1.3 、地区环境条件待建 DK110kV变电站所在地区年最高气温35℃,年最低气温- 15℃,年平均气温 15℃。
第 2 章电气主接线设计电力系统是由发电厂、变电站、线路和用户组成。
110千伏送电线路工程基础施工作业指导书

xx至xx110千伏送电线路工程基础施工作业指导书批准:审核:编写:xx公司xx至xx110千伏送变电工程项目部二Oxx年xx月目录1、工程概况 (2)1.1工程简介 (2)1.2地形地貌 (2)1.3线路方位 (2)2、基础施工工艺流程 (2)3、施工方法及说明 (3)3.1 复测 (3)3.2 分坑 (5)3.3 土石方工程 (6)3.4 现浇基础浇制 (11)3.5 排水沟施工 (15)3.6护坡(挡土墙)施工 (15)3.7 接地体施工 (17)3.8 回填土 (18)3.9 保护帽施工 (18)4、质量要求、控制点和控制措施 (18)5、职业健康安全措施和环境保护 (20)11、工程概况1.1工程简介工程起止点及长度xx至xx110kV送电线路工程,包括xx至xx110kV送电线路(长约25km)和110kVxx~xx 线路改造(长约1.5km)。
线路采用采用110kV电缆、单、双回混合建设,线路总长约26.5km。
xx至xx110kV送电线路由电缆段和线路段组成。
电缆段概况:起自xx110kV变电所的110kV出线构架,沿原xx~xx的110kV线路电缆沟敷设, 终至xx线的#107终端塔,长度为0.13km。
110kVxx~xx线路段概况:本工程的#0~#10杆沿原xx线#107~#97双回路塔的另一侧挂线(共11基杆塔,其中耐张塔10基,直线塔1基),此段材料只计挂线金具和导线;N11#~79#为双回路铁塔,单边挂线;#79~#89为单回路铁塔,其中的#90铁塔属其他工程项目,工程量不计入本工程项目。
改造110kVxx~xx线路长约1.5 km,需拆除原xx线#56~#60杆塔,再新建杆塔6基。
导线、避雷线使用情况如下:导线:LGJ-300/40钢芯铝绞线,地线:GJ-50钢绞线,16芯OPGW复合光缆。
线路途经xx市xx镇和xx镇。
1.2地形地貌全线经过的地形多为水田、旱地、丘陵、山地。
110kVxxx变电站工程作业指导书电气部分

110kVxxx变电站工程安装作业指导书(电气部分)xxxxxxx安装有限公司110kVxxxx变电站工程项目部2008年7月110kVxxxx变电站工程安装作业指导书(电气部分)1施工组织1.1 施工单位:xxxxxxx安装有限公司1.2 项目负责人:xx,全面负责现场施工、安全工作。
1.3 施工负责人:xx,负责设备安装、调试施工工作,同时对现场安全工作进行监督。
1.4 设备安装负责人:xx,负责设备安装施工工作,同时对现场安全工作进行监督。
1.5 调试负责人:xx,负责设备调试施工工作,同时对现场安全工作进行监督。
1.6 安全员:xx、xx,负责施工用具安全检查和现场安全措施的落实、检查,在施工过程中负安全监督责任。
1.7 工作成员:在施工负责人和工作负责人的指挥下进行设备安装、调试工作。
2工程内容:安装2台kVA变压器(110/10kV);安装110kVGIS9个间隔;安装10kV高压柜回,2座10kV母线桥(主变压器室),4座10kV户内封闭母线桥;安装组10kV电容器,组10kV接地变;安装微机保护控制屏®,直流屏面,所用电屏面;敷设全站控制保护电缆及电力电缆并接线;全站设备试验;微机保护及控制系统调试,并配合保护调试。
3现场作业要求:人员资质和要求人员资质:经过《电业安全工作规程》培训和考试合格,通过技能鉴定并取得相应专业技术等级证书。
人员要求.工作业人员应熟悉掌握本手册作业程序,必须严格执行作业手册和工序卡。
.工负责人应为本专业的高级工及以上人员。
.施工作业人员应具备基本电力系统知识,并熟悉相应电力设备安装工作程序及工艺要求。
.进入作业现场工作人员必须穿戴合格的安全防护用品,着装整洁规范。
.施工作业人员都有责任自觉执行作业手册和工序卡,并互相监督执行。
.外协施工队伍必须具备相关施工资质和安全资质,并在西安高压供电局备案。
.参加作业人员必须精神饱满,且身体状况良好。
现场作业原则坚持按照施工图进行施工、按“验收规范”验收管理的原则。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
110kVxxx变电站工程安装作业指导书(电气部分)xxxxxxx安装有限公司110kVxxxx变电站工程项目部2008年7月110kVxxxx变电站工程安装作业指导书(电气部分)1 施工组织1.1 施工单位:xxxxxxx安装有限公司1.2 项目负责人:xx,全面负责现场施工、安全工作。
1.3 施工负责人:xx,负责设备安装、调试施工工作,同时对现场安全工作进行监督。
1.4 设备安装负责人:xx,负责设备安装施工工作,同时对现场安全工作进行监督。
1.5 调试负责人:xx,负责设备调试施工工作,同时对现场安全工作进行监督。
1.6 安全员:xx、xx,负责施工用具安全检查和现场安全措施的落实、检查,在施工过程中负安全监督责任。
1.7 工作成员:在施工负责人和工作负责人的指挥下进行设备安装、调试工作。
2 工程内容:2.1 安装2台 kVA变压器(110/10kV);2.2 安装110kV GIS 9个间隔;2.3 安装10kV高压柜面,2座10kV母线桥(主变压器室),4座10kV户内封闭母线桥;2.4 安装组10kV电容器,组10kV接地变;2.5 安装微机保护控制屏面,直流屏面,所用电屏面;2.6 敷设全站控制保护电缆及电力电缆并接线;2.7 全站设备试验;2.8 微机保护及控制系统调试,并配合保护调试。
3 现场作业要求:3.1 人员资质和要求3.1.1 人员资质:经过《电业安全工作规程》培训和考试合格,通过技能鉴定并取得相应专业技术等级证书。
3.1.2 人员要求3.1.2.1 工作业人员应熟悉掌握本手册作业程序,必须严格执行作业手册和工序卡。
3.1.2.2 工负责人应为本专业的高级工及以上人员。
3.1.2.3 施工作业人员应具备基本电力系统知识,并熟悉相应电力设备安装工作程序及工艺要求。
3.1.2.4 进入作业现场工作人员必须穿戴合格的安全防护用品,着装整洁规范。
3.1.2.5 施工作业人员都有责任自觉执行作业手册和工序卡,并互相监督执行。
3.1.2.6 外协施工队伍必须具备相关施工资质和安全资质,并在西安高压供电局备案。
3.1.2.7 参加作业人员必须精神饱满,且身体状况良好。
3.2 现场作业原则3.2.1 坚持按照施工图进行施工、按“验收规范”验收管理的原则。
3.2.2 坚持“安全第一、预防为主”,超前管理、超前控制的原则。
3.2.3 持全过程管理、全过程控制的原则。
3.2.4 召开班前会进行两交底,明确人员分工,明确工作的技术要求和危险点,工作人员签名。
3.2.5 检查工器具是否合格齐全,电动工器具外壳应接地,电缆线有无破损,现场消防器具是否配备。
3.2.6 填写、签发安全施工作业票、许可作业票、宣读作业票,工作人员签名,检查现场安全措施。
3.3 技术原则3.3.1 认真核对图纸、会审记录、设计变更等有关设计修改的内容,及时反映在图纸上。
3.3.2 认真进行施工现场勘察,核对设计图中设备型号、数量的正确性,保证设备安装正确。
同时了解施工现场现状,针对实际情况指定施工方案。
3.3.3 合理安排、配置各施工小组负责人及工作人员,并进行质量标准和技术交底。
3.3.4 准备工器具及消耗材料。
4 作业指导部分:4.1 变压器作业部分:4.1.1 现场准备4.1.1.1 检查验收土建工程应具备变压器安装的条件。
4.1.1.2 落实现场起重机械,活动范围符合安规及施工要求。
4.1.1.3 工器具、设备、材料应有防雨、防尘措施。
4.1.1.4 对新装设备会同有关部门进行开箱检查,并填报“设备材料开箱检查单”并对附件妥善保管,技术文件填表签字后存档。
4.1.1.5 变压器安装前对变压器油、110kV以上套管油取样送检,瓦斯继电器、释压器、温度计重新校验。
4.1.1.6 变压器安装前按标准进行必要的电气试验。
4.1.2 变压器主体就位4.1.2.1 变压器吊装所用机械设备及吊绳必须合格,起重能力、负重安全系数合格,吊绳必须挂在规定位置。
4.1.2.2 变压器吊装必须由持证起重工指挥。
4.1.2.3 吊装时起吊试验,将变压器吊离地面或拖车平板10 mm—20 mm时静止3—5分钟方可继续吊装。
4.1.2.4 变压器就位时器身必须平稳落在基础上,不得有空隙,不平时用钢板垫实。
4.1.2.5 变压器就位时,纵、横、中心线与设计中心线误差不得大于±20mm。
4.1.2.6 变压器就位时油枕方向应垫高坡度1%—1.5%。
4.1.3 附件组装4.1.3.1 散热器安装A、安装散热器时应关闭阀门,防止碰伤门板。
结合面清理干净,密封垫合格,弹性良好。
压紧为1/3垫子高度,并开启阀门。
B、安装散热器应注意每组间隔均匀,水平差不大于10mm,连铁组装尽可能调平。
4.1.3.2 高压充油套管、LH安装A、LH(升高座)安装时应注意接线盒连通油管方向,安装前密封面清理干净,将合格密封垫粘在槽内,吊时尽量保持与密封面水平,使用定位措施,防止密封垫出槽。
B、升高座紧固时应均匀,最后一遍由一人操作。
C、升高座组装时应将高压引线抽至升高座上部,临时固定,有绝缘内衬筒时应放置合适,不得高出升高座。
D、高压套管安装执行GBJ148—90有关《高压套管安装》部分2.5.7条。
4.1.3.3 纯瓷套管安装A、安装中性点CT时注意二次接线盒方向,穿缆引线不可损坏绝缘。
放气塞面向箱体内,套管压脚加装铝或纸垫。
B、利用手孔连接的套管,要有防止工具脱落的措施。
4.1.3.4 有载分接开关安装有载分接开关在技术人员指导下连接,(注油后)测试时应转动灵活,档位指示正确,由试验人员进行直流电阻测量。
4.1.3.5 油枕安装A、油枕胶囊组装前必须充气检漏,放置油枕内顺其长与油枕平行,不得翻转、偏扭。
油枕内应有支架或吊带,不得妨碍油表浮筒的全程活动。
B、油枕固定时应校正连接管与瓦斯油管的中心线,误差±2mm。
油枕方向应有2%—4%的升高坡度,必要时给油枕加垫调整。
C、油枕油标有小胶囊时应事先排尽小胶囊中的空气,在油枕无油时将油标油位调零。
D、油表安装时应将浮筒连杆长度调整,使浮筒可全程活动,浮筒在油枕中位置与油表指示相符。
4.1.3.6 测温装置安装A、温度计必须校验合格,温包内注入少量变压器油使测温元件与箱体全面接触。
B、温度计乙醚管走经应避免被踩坏,其弯曲直径不小于100mm,温度计乙醚管根部应有防水措施。
4.1.3.7 瓦斯继电器安装瓦斯继电器必须经校验合格。
装前拆除档板扎带,注意油流方向,继电器表面箭头指向油枕。
4.1.3.8 有载分接开关安装、调试机构箱安装应按厂家说明书进行测水平、垂直度,误差±2mm。
4.1.3.9 集气盒安装集气盒安装位置应在值班员可操作的部位,瓦斯继电器内充油后应将集气盒内气体排空。
与瓦斯继电器连通管走径尽量避免易损部位,其弯曲半径不小于100mm,500mm—600mm应有固定夹子。
4.1.3.10 释压器安装经校验合格的释压器安装时应清理密封面,使用合格密封垫,装后不渗油,导油管、接线盒方向正确。
微型开关在断开位置,投运前拆除保险片。
4.1.3.11 油管道、呼吸器安装各处油管道连接应核对法兰加工号,法兰连接平行园周误差不大于2mm,密封垫合格,水平管小于φ25.4mm,超过1000 mm应加装支撑。
呼吸器内装合格硅胶适量,油封盖内盛油符合标准。
4.1.3.12 风扇电机安装风扇支架应水平,调整杆双侧一致,固定牢固,不振动,风扇电机加装防震垫,叶片与散热管间隙均匀,转动灵活,转向一致,绝缘良好;电机引线应有防护套管,引线固定点不超过1000 mm。
4.1.3.13 接地线安装箱体应可靠与接地网连接,必要时两点接地。
铁芯接地应在箱体下部,接地引线截面不小于100 mm。
4.1.4 抽真空及真空注油、热油循环4.1.4.1 抽真空时必须将真空时不能承受负压的附件与油箱隔离,应有防止油箱严重变形的措施,其油箱变形量不得超过箱体厚度的两倍。
4.1.4.2 抽真空时应缓慢进行。
首次抽至-0.04Mpa停止观察一小时不泄漏,继续进行。
第二次抽至-0.06Mpa停止观察一小时,无异常时抽至-0.08Mpa保持二小时。
4.1.4.3 变压器真空注油应在规定真空维持二小时后进行,每小时3—5吨的速度向箱内注油,注入的合格油应用真空滤油加温高于芯体温度。
注入至箱体顶部200 mm时停止,并维持真空四小时后破坏真空,从油枕补油管压力补油,至油枕顶部溢油孔溢油为止(油枕胶囊已充气)变压器各排气塞放气,调整油表油位适合环境温度,严禁从底部补油。
4.1.4.4 变压器密封检查利用变压器油枕高度,对油箱及各附件、散热器静压二十四小时,观察各处密封无渗漏。
4.1.4.5 变压器表面喷漆、涂刷相序、标志变压器各附件安装正确,油位合适,无渗漏,表面无锈蚀静置四十八小时方可进行表面喷漆。
4.1.4.6 采集油样送检主变压器——简化、色谱、微水、油样高压套管——色谱、简化+介损油样分接开关——简化安装后按GB50150—91《电气设备交接试验》做交接性电气试验。
4.1.4.7 变压器安装过程安全注意事项A、施工过程中每个工序应分工明确,每个人各负其责,在工序卡上签字。
B、设备起吊信号统一,服从指挥,起吊中吊物,吊臂下严禁人员通过,必要时设置禁止通行区。
C、更换密封垫必须严格操作工艺,密封面干净无污、平整、无毛刺,垫子尺寸合适,放置平稳(必要时胶粘),紧固均匀。
D、变压器安装时穿无袋无金属工作服,工具进行登记,严防个人物品、工具、螺栓等金属物遗留箱体内。
E、充氮运输变压器应排氮或吊罩15分钟后方可开工。
F、现场工具、电源、设备应有专人管理,工具编号造册,设备、电动工具可靠接地。
G、吊装所有瓷部件时应使用合格的棕绳、尼龙绳、钢丝绳,必要时加装衬垫,保护设备。
H、登高作业所用梯子应有防滑措施,高压套管上部作业要第腰绳。
4.2 110KV GIS作业部分:见《110kVxxx变电站工程GIS安装作业指导书》4.3 成套配电柜(10KV开关柜和380V低压配电柜)作业部分:4.3.1 设备开箱、检查,检查设备是否完好,备品、备件、专用工具、出厂合格证、试验数据、技术资料是否齐全。
4.3.2 按图纸设计将成套柜按顺序变比要求,排列在基础上,调整好柜列的垂直度、水平度、不平度,柜间接缝应符合下表规定。
4.3.4 安装主母线、联络母线、分支母线,母线接触面平整,并涂导电脂,接触充分,联接牢固。
4.3.5 10kV手车式柜或成套柜安装应符合下列要求:4.3.5.1 手车推拉应灵活轻便,无卡阴碰撞现象。
4.3.5.2 动触头与静触头的中心线应一致,触头接触应紧密。
手车推入工作位置后,动触头顶部与静触头底部的间隙应符合产品说明要求。
