市政预制井吊装方案
预制下水井室安装施工方案

一、编制依据及范围1.1 编制依据1. 相关规范及标准图集;2. 施工现场实际情况;3. 业主的相关要求。
1.2 编制原则1. 根据建设方要求进行施工;2. 根据工程特点部署编制施工方案;3. 减少对环境的破坏,确保安全质量的情况下保证进度;4. 合理配置生产要素。
1.3 编制范围本施工方案适用于预制下水井室的安装工程。
二、工作范围1. 预制下水井室包括井筒、井座、井盖等组成部分;2. 安装地点为城市道路、住宅小区、工厂等需要排水的地方。
三、主要施工方法1. 施工准备(1)了解施工现场实际情况,确定预制下水井室的型号、数量及安装位置;(2)检查预制下水井室的质量,确保符合设计要求;(3)准备安装工具、设备,如吊车、电钻、水平尺等。
2. 施工步骤(1)基础处理:根据设计要求,对井室安装位置进行基础处理,确保基础平整、坚实;(2)吊装预制井筒:使用吊车将预制井筒吊装至基础,调整位置,使其与基础平面平行;(3)连接井筒与井座:在井筒上安装连接件,将井筒与井座连接,确保连接牢固;(4)安装井盖:将预制井盖吊装至井筒顶部,调整位置,确保井盖水平;(5)检查安装质量:检查井室安装质量,包括水平度、垂直度、连接牢固度等;(6)验收:完成安装后,进行验收,确保符合设计要求。
四、施工注意事项1. 施工过程中,应确保人员安全,佩戴安全帽、手套等防护用品;2. 吊装过程中,应注意吊车操作,防止吊车倾覆;3. 预制下水井室安装过程中,应避免碰撞、损坏;4. 施工现场应保持整洁,及时清理垃圾;5. 施工过程中,应密切关注天气变化,如遇雨、雪等恶劣天气,应暂停施工。
五、施工进度安排1. 施工准备:1天;2. 基础处理:1天;3. 吊装预制井筒:1天;4. 连接井筒与井座:0.5天;5. 安装井盖:0.5天;6. 检查安装质量:0.5天;7. 验收:0.5天。
本施工方案适用于预制下水井室的安装工程,旨在确保施工质量、安全、进度,为我国城市排水设施建设贡献力量。
市政工程吊装专项方案设计

市政工程吊装专项方案设计一、项目概况市政工程是城市基础设施建设的重要组成部分,包括道路、桥梁、给水排水、燃气供热等公共设施。
这些设施的建设和维护离不开吊装作业,因此市政工程吊装专项方案设计对于工程的安全施工和质量保障至关重要。
二、工程特点市政工程吊装工作的特点主要包括以下几点:1. 吊装场地狭小,工作空间受到限制;2. 吊装对象多为大型构件,重量较大;3. 吊装作业环境复杂,需要考虑周围环境的影响;4. 吊装作业涉及到多个相关方的协作,需要统筹安排。
三、设计原则针对市政工程吊装作业的特点,本方案设计的原则包括:1. 安全第一,保障吊装作业的安全;2. 合理施工,保障吊装作业的高效进行;3. 环保节能,降低施工对环境的影响;4. 协同合作,确保各相关方的协作顺畅。
四、方案设计1. 吊装作业前期准备在吊装作业前,需要对吊装场地进行勘察和规划,确定吊装设备的选型和布置方案。
同时,需要对吊装对象进行认真的分析和评估,确定吊装作业的施工方案和安全措施。
2. 吊装设备选型和布置根据吊装对象的重量和形状,选用适当的吊装设备,如起重机、吊车、高空作业平台等。
对吊装设备进行布置,确保作业空间充足,作业过程中不会受到阻碍。
3. 安全防护措施对吊装场地和吊装设备进行必要的安全防护,包括设置隔离带、安全警示标识、安全网、安全带等。
对吊装作业人员进行安全教育和培训,确保他们了解吊装作业的危险性和安全操作规程。
4. 施工方案制定制定吊装施工方案,包括吊装工艺、起吊点选择、搭接点设计、吊装路线确定等。
对各项施工环节进行周密的计划,确保吊装作业的高效进行和施工质量。
5. 监测和调整在吊装作业过程中,需要对吊装设备和吊装对象进行实时监测和调整,确保吊装作业的安全进行。
对吊装过程中可能出现的问题,及时采取措施进行处理。
六、施工实例以某市政工程为例,该项目为一座大型桥梁的建设工程,桥梁主体结构采用预制梁,需要进行吊装作业。
在吊装作业前,施工方认真进行了吊装方案设计,具体措施包括:1. 对吊装场地进行勘察和规划,确保吊装设备的安全布置;2. 选用了大型起重机和吊车作为吊装设备;3. 对吊装对象进行了细致分析和评估,确定了合理的吊装方案;4. 对吊装场地和设备进行了安全防护,确保了吊装作业的安全进行;5. 制定了详细的吊装施工方案,对各个吊装环节进行了周密计划。
预制检查井施工方案

预制检查井施工方案一、施工工艺流程施工准备→基坑开挖→地基处理、垫层施工→底板施工→井室拼、吊装→管道连接→流槽施工→盖板吊装→调节块安装→井盖安装→回填→验收。
二、施工方法1、测量放线用全站仪进行检查井位和水准仪进行高程测量放线及复核。
2、基坑开挖开挖管及检查井沟槽和基坑,开挖过程中药控制好标高。
3、检查井底基础施工进行基底处理,地基承载力特征值应符合设计要求。
垫层及底板注意控制高程和平面位置,支模和绑扎好钢筋后进行砼浇筑。
4、井室拼装、吊装待底板砼强度达到70% 后可进行检查井吊装。
装配式预制检查井吊装使用16T汽车吊,各调节拼块之间,垂直方向的接缝为企口连接,由 1:2 防水水泥砂浆密封。
安装时注意井室垂直,注意井室预留口轴线与管道轴线相符合。
5、管道连接将管道两侧和上部分别以防水砂浆填满,插捣防水砂浆,直至完全饱满,最后抹出三角状防水砂浆,宽度保持在5-6cm。
6、流槽施工施工前应先将检查井井基、井墙洗刷干净。
采用M10水泥砂浆砌MU10粉煤灰砖,流槽表面采用20mm厚1:2防水砂浆分层抹面,抹面应压实,平整顺直。
7、盖板安装流槽施工完后即可吊装井室盖板,吊装时先坐浆,并调节和控制盖板水平。
8、调节块及井盖按地面高度安装好调节块及井盖。
位于路面的井口采用反做法。
回填井室到路基标高后,进行基层施工,这时需用2厘米厚钢板覆盖井孔,钢板与路基持平。
待沥青下面层碾压成型后,刨除如设计图的倒梯形圆环状基层料,然后安装井筒及调节环,浇筑C40素混凝土至沥青上面层底,浇筑后表面拉毛。
9、沟槽及井室回填砂浆强度达到70%后,方可进行检查井井周回填,回填压实度满足有关要求。
井周分层回填,回填时夯实两边填料,动作不能过猛,以免挤坏管道接口,而且应尽量沿管对称填筑,该部分的密实度应达到设计及规范要求。
出线竖井预制件吊装专项施工技术措施.

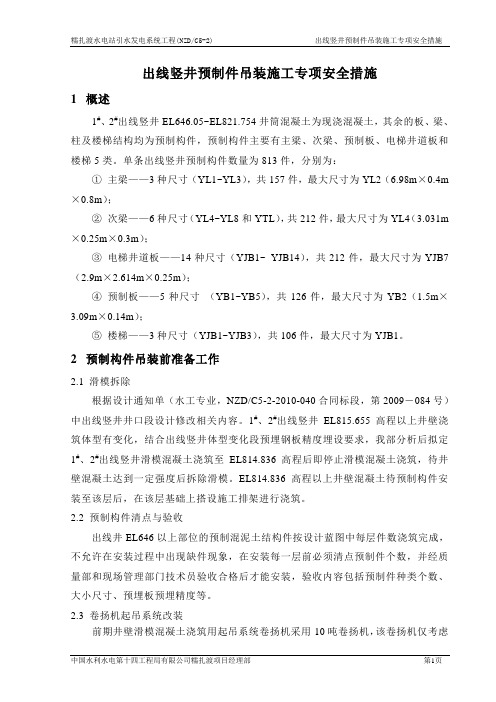

出线竖井预制件吊装施工专项安全措施1概述1#、2#出线竖井EL646.05~EL821.754井筒混凝土为现浇混凝土,其余的板、梁、柱及楼梯结构均为预制构件,预制构件主要有主梁、次梁、预制板、电梯井道板和楼梯5类。
单条出线竖井预制构件数量为813件,分别为:①主梁——3种尺寸(YL1~YL3),共157件,最大尺寸为YL2(6.98m×0.4m ×0.8m);②次梁——6种尺寸(YL4~YL8和YTL),共212件,最大尺寸为YL4(3.031m ×0.25m×0.3m);③电梯井道板——14种尺寸(YJB1~ YJB14),共212件,最大尺寸为YJB7(2.9m×2.614m×0.25m);④预制板——5种尺寸(YB1~YB5),共126件,最大尺寸为YB2(1.5m×3.09m×0.14m);⑤楼梯——3种尺寸(YJB1~YJB3),共106件,最大尺寸为YJB1。
2预制构件吊装前准备工作2.1 滑模拆除根据设计通知单(水工专业,NZD/C5-2-2010-040合同标段,第2009―084号)中出线竖井井口段设计修改相关内容。
1#、2#出线竖井EL815.655高程以上井壁浇筑体型有变化,结合出线竖井体型变化段预埋钢板精度埋设要求,我部分析后拟定1#、2#出线竖井滑模混凝土浇筑至EL814.836高程后即停止滑模混凝土浇筑,待井壁混凝土达到一定强度后拆除滑模。
EL814.836高程以上井壁混凝土待预制构件安装至该层后,在该层基础上搭设施工排架进行浇筑。
2.2 预制构件清点与验收出线井EL646以上部位的预制混泥土结构件按设计蓝图中每层件数浇筑完成,不允许在安装过程中出现缺件现象,在安装每一层前必须清点预制件个数,并经质量部和现场管理部门技术员验收合格后才能安装,验收内容包括预制件种类个数、大小尺寸、预埋板预埋精度等。
市政工程顶管工作井预制及下沉施工方案

工作井预制及下沉施工方案工作井预制及下沉施工程序如下:施工准备场地平整井位放线开挖浅基坑砂垫层和素混凝土垫层沉井制作布置降水井点或排水沟、集水井挖土下沉浇注底板混凝土施工其它辅助设施。
1.工作井预制1.1 工作井浅基坑开挖首先测量放线,基底开挖尺寸比工作井外廓大1.5m,四周边坡按1:0.5放坡。
为了减少沉井深度,先将基坑开挖至自然地面以下2.8m,基坑坡顶周围平整场地,以利排水。
1.2工作井制作高度的确定工作井采用钢筋混凝土沉井的方式。
根据工程实际情况,拟定工作井采取三次浇筑混凝土,二次下沉的施工方法,本方案以4-1工作井为例叙述。
4-1工作井为圆形钢筋混凝土结构,内径为14.0m,壁厚1000㎜,下沉深度15.32m。
考虑到满足D3520防水钢套管安装的稳定性,拟定第一次浇筑套管以下3660㎜刃脚部分,再浇筑至套管以上1.0m(高度4.96m),待刃脚部分混凝土强度达到100%,第二次浇筑混凝土强度达到70%以后,即可开始沉井,沉井深度5.82m。
第一次沉井到位以后浇筑上部6.7m钢筋混凝土,待混凝土强度达到70%再进行第二次沉井,沉井深度6.7m,最后沉井深度达到15.32m。
要使沉井在自重下顺利下沉,其下沉系数K应大于1.15,可按下式计算:K=(Q-B)/{L(H-2.5)ƒ+R}≥1.15式中:Q—沉井自重及附加荷重(KN);B—被井壁排除的水重(KN),当采取排水下沉时,B=0;H—沉井下沉深度(m);L—沉井外部周长(m);2.5—按摩擦力在深5m时达到最大值,5m以下保持常值;ƒ—单位面积摩擦力的平均值(KN/㎡),对粒性土为25~50;R—刃脚反力(KN),当挖空时R=0,本沉井工程分三次浇筑混凝土,两次沉井,高度分别为8.6m、6.7m,其混凝土量分别为384m³和316m³(钢筋分别为54t和42t),取B=0, R=0 ,ƒ=kN/25㎡,则第一节:K1=(384×24+540)/{3.14×16(8.62-2.5)×25}=1.29第二节:K2=(700×24+960)/{3.14×16(15.32-2.5)×25}=1.11从以上计算数据来看,第二节沉井下沉系数略微不足,采取触变泥浆减阻措施,即可滿足沉井下沉要求。
预制混凝土检查井施工计划

施工人员组织
组建专业施工队伍
01
组建具备预制混凝土检查井施工经验和专业技能的施工队伍,
确保施工质量。
进行安全和技术交底
02
对施工人员进行必要的安全和技术交底,明确施工要求和注意
事项,提高施工的安全性和效率。
制定详细的施工计划
3
雨水收集利用
设置雨水收集设施,将收集的雨水用于施工现场 降尘、绿化等,实现水资源的循环利用。
06
应急预案
突发状况处理
设备故障
在施工过程中,如遇设备故障,应立即停止作业,联系专业维修人 员进行检修,确保设备正常后再继续施工。
天气突变
如遇极端天气,如暴雨、大风等,应立即停止露天作业,确保人员 安全。
盖板安装பைடு நூலகம்
将盖板放置在检查井口上,调整位置和水平度, 确保盖板平稳、不渗漏。
盖板固定
使用预制的混凝土块或其他固定装置对盖板进行 固定,防止其位移或倾倒。
03
质量检测与验收
外观检测
总结词
检查井外观应平整、无裂缝、无气泡、色泽均匀。
详细描述
外观检测是质量检测的第一步,主要检查预制混凝土检查井的表面是否平整, 有无裂缝、气泡等缺陷,以及色泽是否均匀。这些因素都直接影响到检查井的 耐用性和美观度。
事后调查与总结
事故原因调查
对发生的事故进行深入 调查,找出事故原因, 为以后的工作提供借鉴。
经验教训总结
对事故处理过程中的经 验和教训进行总结,提 高应对突发事件的能力。
改进措施制定
根据调查结果和总结的 经验教训,制定相应的 改进措施,完善施工计 划和应急预案。
市政工程起重吊装方案
市政工程起重吊装方案一、背景在城市的建设过程中,起重吊装是不可缺少的环节。
市政工程起重吊装不仅需要考虑施工的安全和效率,还需要考虑对周边环境和居民的影响。
因此,制定一个科学合理的起重吊装方案对于市政工程的成功实施至关重要。
二、目标1.保障施工安全:确保起重吊装过程中没有安全隐患,保障施工人员和周边居民的安全。
2.提高施工效率:合理安排起重吊装工序,提高施工效率。
3.减少对周边环境和交通的影响:尽量减少起重吊装对周边环境和交通的影响,减少对市民生活的干扰。
4.节约成本:通过科学合理的起重吊装方案,尽量节约施工成本。
三、预先准备工作在制定起重吊装方案之前,需要做好一些预先准备工作,包括但不限于以下内容:1.了解具体任务要求:详细了解待吊装物体的重量、尺寸和形状等具体要求。
2.扎实的技术储备:具备起重吊装工程所需的技术和设备。
3.了解当地的规章制度:熟悉当地的起重吊装相关法规和规章,确保施工过程中的合法合规。
4.周边环境评估:评估起重吊装对周边环境和交通的影响,做好充分的周边环境调查和分析。
四、方案制定根据预先准备工作的结果,结合市政工程的实际情况,制定起重吊装方案。
具体内容包括但不限于以下几个方面:1.选择合适的起重设备:根据吊装物体的重量和尺寸,选择合适的起重设备,比如塔吊、起重机、压顶机等。
2.确定吊装方案:确定吊装的具体工序和方法,包括吊装点的选择、吊装过程中的协调配合等。
3.施工安全措施:制定吊装过程中的施工安全措施,包括但不限于安全警示标识、临时围栏、安全防护网等。
4.周边环境保护措施:制定对周边环境和交通的保护措施,尽量减少吊装对周边环境和交通的影响。
5.施工效率优化措施:制定各个工序的具体施工方案,优化施工效率,尽量减少施工时间。
6.成本控制方案:制定合理的成本控制方案,尽量节约施工成本。
五、方案实施在制定好起重吊装方案之后,需要进行方案实施。
在实施过程中需要注意以下几个方面:1.严格遵守方案要求:严格按照制定的起重吊装方案进行实施,保证方案的科学合理性。
预制装配式钢筋混凝土沉井施工工法
预制装配式钢筋混凝土沉井施工工法预制装配式钢筋混凝土沉井施工工法一、前言预制装配式钢筋混凝土沉井施工工法是一种高效、节约、可靠的施工方法,通过预先制作钢筋混凝土沉井模块,再在现场组装吊装,使施工工期缩短,质量得到保证。
二、工法特点1. 工期短:预制组装,施工过程简化,能够大幅度缩短施工周期;2. 质量可控:预制模块在工厂制作,保证了施工质量的一致性;3. 节约材料:通过模块化的构造设计,能够充分利用钢筋和混凝土,减少浪费;4. 环保节能:采用钢筋混凝土材料,可重复利用,减少资源消耗和环境污染。
三、适应范围预制装配式钢筋混凝土沉井施工工法适用于各类沉井工程,包括排水、农田灌溉、给水、燃气等井工程,适用于不同地区和地形条件。
四、工艺原理预制装配式钢筋混凝土沉井施工工法的原理是将施工过程划分为预制和组装两个阶段。
预制阶段,根据设计要求,在工厂预先制作好标准化的沉井模块,包括沉井筒、井盖等部分;组装阶段,将预制好的沉井模块运至施工现场,进行吊装并组装成完整的沉井结构。
五、施工工艺1. 预制阶段:在工厂进行钢筋的预制、混凝土的浇筑,并按照设计要求进行养护。
2. 运输阶段:运输预制好的沉井模块至现场,采用专业运输设备,注意保护模块的安全。
3. 组装阶段:利用起重设备将沉井模块吊装至指定位置,通过连接件进行组装,确保结构的稳定和牢固。
六、劳动组织 1. 项目经理负责全面组织、协调工程施工,确保施工进度和质量;2. 现场施工人员包括预制作业人员、运输人员、吊装人员等,各司其职,配合默契,确保施工顺利进行。
七、机具设备1. 钢筋加工设备:包括剪切机、钢筋弯曲机等;2. 混凝土搅拌设备:包括混凝土搅拌车、水泥罐等;3. 吊装设备:包括起重机、吊车等。
八、质量控制 1. 钢筋质量:检查预制钢筋的种类、直径、长度、弯曲等是否符合设计要求;2. 混凝土质量:检查混凝土配合比、坍落度、强度等是否符合设计要求;3. 模块连接质量:通过检查连接件的连接情况,保证沉井结构的稳定性。
预制混凝土检查井施工方案
度)为6m。 地基承载力特征值不小于100KN/m2. 预制混凝土检查井按其形状分为圆形、矩形,其与管道
的连接方式为刚性接口,但在与检查井相接的第一节官 道上应设柔性接口。
6
邢台市政建设集团 恒基建材总公司
邢台市政建设集团 恒基建材总公司
预制一体式钢筋混凝 土检查井施工方案
质量技术部 2015年7月15日
邢台市政建设集团 恒基建材总公司
目录
1 检查井施工设计要求
2 预制一体式检查井的优点
3 工艺流程及施工操作要点
4 经济、社会与环保效益分析
2
邢台市政建设集团 恒基建材总公司
前言
检查井是地下管道中重要的构筑物,对城市功能的发挥、 环境保护及人民生活都有着重要影响。目前我国地下管 道检查井的用材及施工工艺比较落后,主要采用粘土砖 砌筑,已落后于我国城市的快速发展。我公司预制混凝 土检查井的生产有力的推动了目前周边地区的地下管道 检查井的升级,服务城市的发展进程。
主干路井周回填要求
次干路井周回填要求 19
邢台市政建设集团 恒基建材总公司
8、井口处理(根据设计要求)
一般井口采用反做法。回填井室到路基标高后,进行基 层施工,这时需要2cm厚钢板覆盖井孔,钢板与路基持平。 待沥青下面层碾压成型后,刨除如设计图的倒梯形圆环 状基层料,然后安装井筒及调节环,浇筑C40的素混凝土 至沥青上面层底,浇筑后表面拉毛。
接缝做法:检查井与钢筋混凝土管连接采用1:2水泥砂浆 或采用聚氨酯掺和水泥砂浆,接缝厚度为10-15mm。
检查井底板下铺100mm后碎石层(无设计要求时)。 填土时,在井室或井筒周围同时回填,回填土密实度根据
预制装配式检查井施工工法
本工程开挖施工污水管,采用预制装配式钢筋混凝土排水检查井,顶管施工污水管,采用现浇钢筋混凝土井,检查(沉砂)井井径分配如下:22. 1 采用移动式预制生产模式现场制作,同时采用revit 建模技术保证检查井的尺寸准确性,降低成本,缩短工期。
因为市政道路管线的每个检查井的结构、形式和接口开孔尺寸等不同,开口高度也不一样,造成检查井不可能进行工厂化流水生产制作模式进行生产制作,而且一般的预制制作方法带来的成本也较大,检查井的开孔位置、尺寸等无法保证,施工拼装过程中的拼装精密度无法得到保证。
课题小组通过现场研究发现,我们可以利用现场的实际情况,利用施工道路的沿线的一侧或周边空地,搭建临时的生产厂区,将预制混凝土构件所需要的设备、材料、工装模块等直接运输到施工现场附近,同时依照施工图纸的要求和尺寸,采用revit 建模技术,对每个检查井的井室、井口环、井盖等进行建模,可以准确统计每一块模板的尺寸和各边之间的角度,为现场木工下料提供精确的尺寸,减少下料错误,从而节省材料。
另外,建模后让抽象的图纸形象化,通过直观的三维模型对工人进行交底,降低了对工人空间想象能力和施工经验的要求。
工人能够准确地理解设计意图,对施工工艺有更加直观、清晰的认识,从而减少了向工人交底的时间,降低了施工返工率。
此外当某个区域或工程做完之后,可将移动式设备拆装到下一个工地,循环利用,从而大大地节约了施工成本,提高了施工效率。
4.2 井体与管材间及井体各部件采用新型橡胶密封圈柔性连接,密封圈本体的内环面上设置若干个呈波纹状设置的凹槽,外环面上设置倒刺,强化密封效果。
检查井及部件联接处渗水或漏水不仅影响检查井及管道的正常使用,造成检查井体和管件的腐蚀,引起基础不均匀沉降,而且会发生检查井与管件之间产生拉裂或压裂,影响检查井体和管件的使用周期,严重时可引起地下水质改变、土壤变坏以及周围重要建筑物的结构破坏等不良影响。
为了解决因密封不好而渗水所造成的影响,井体与管件及井体各部件之间有更好的连接,我们通过各种方案的比较,最后决定在井体与管件间及井体各部件之间的密封圈进行优化调整,采用一种新型橡胶密封圈,此密封圈本体的内环面上设置若干个呈波纹状设置的凹槽,可増加密封圈本体与构件的接触面个数,这样即使密封圈本体与构件相接触的接触面上某一局部位置受到损坏也不影响到整体的密封性,延长密封圈本体的使用寿命,也有效地提高了检查井各部件的密封性能;另外在密封圏本体的外环面上设置倒刺,可防止井体与管道相互之间的滑动。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
市政预制井吊装方案
引言
市政预制井是城市市政工程中常见的一种设施,通常用于下水道和供水系统中。
在吊装市政预制井的过程中,需要严格控制吊装过程,以确保施工的安全性和高效性。
本文将介绍市政预制井吊装方案,包括吊装前的准备工作、吊装过程中的安全措施以及吊装后的验收工作。
吊装前的准备工作
在进行市政预制井的吊装前,需要进行一系列准备工作,以确保吊装过程的顺
利进行。
1. 吊装方案设计
在吊装前,应该委托专业的工程师进行吊装方案的设计。
吊装方案应考虑到预
制井的尺寸、重量和施工现场的特殊条件等因素,确保吊装过程的安全性。
2. 吊装设备准备
根据吊装方案的要求,准备好吊装所需的设备。
通常需要使用起重机、吊具、
钢丝绳等设备进行市政预制井的吊装。
确保吊装设备的质量可靠,并进行安全检查。
3. 作业场地准备
在吊装过程中,需要设置合适的作业场地。
场地应平整、无障碍物,并根据吊
装方案设置好吊装点和固定点。
同时,根据施工现场的情况布置好工作区域,并对人员进行工作区域的限制。
4. 人员培训和鉴定
为了确保吊装过程的安全性,需要对相关人员进行吊装操作的培训和鉴定。
培
训内容包括吊装设备的操作规程、安全操作流程以及紧急情况下的处置方法等。
只有经过培训和鉴定合格的人员才能参与吊装作业。
吊装过程中的安全措施
在市政预制井吊装过程中,需要采取一系列安全措施,保障吊装工作的顺利进行。
1. 吊装设备检查
在启动吊装作业前,需要对吊装设备进行全面的检查,确保设备的工作状态良好。
检查内容包括起重机的工作性能、吊具的完好程度、钢丝绳的连接情况等。
如发现任何问题应及时进行维修和更换。
2. 吊装人员佩戴安全装备
吊装人员应佩戴符合相关标准的安全帽、安全鞋、安全带等个人防护装备。
同时,吊装现场应设置明显的警示标志,以提醒他人注意安全。
3. 吊装前的准备工作
在吊装前,需要根据吊装方案的要求,对预制井进行固定和绑扎。
确保预制井的稳定性,防止在吊装过程中发生倾斜或脱落等意外情况。
4. 吊装操作规范
在进行吊装操作时,吊装人员应按照操作规程进行操作,严禁超载操作和不当操作。
注意吊装速度的控制,避免预制井的晃动和碰撞。
5. 紧急情况的应急预案
预先制定并宣传紧急情况的应急预案,包括火灾、坠落、起重机故障等意外情况的应对措施。
同时,吊装现场应设置灭火器和急救箱等紧急救援设备。
吊装后的验收工作
市政预制井吊装完成后,需要进行验收工作,以确保吊装工作的质量和安全。
1. 预制井的检查
吊装完成后,需要对预制井进行全面的检查。
检查内容包括预制井的外观完好性、固定状态、附件安装情况等。
如发现任何问题,应及时进行修复或更换。
2. 相关记录的整理
吊装完成后,应对吊装过程中的相关记录进行整理。
包括吊装方案、设备检查报告、吊装操作记录等。
这些记录不仅是对吊装过程的记录,也是对吊装工作的一种验证和总结。
3. 吊装质量的评估
根据吊装过程中的记录和预制井的实际情况,对吊装质量进行评估。
评估内容包括吊装过程中的安全性、操作规程的遵守程度、预制井的完好性等。
根据评估结果,及时进行改进和提升。
结论
市政预制井的吊装是一项复杂的工作,需要严格遵守吊装方案和安全措施。
本文介绍了市政预制井吊装方案,包括吊装前的准备工作、吊装过程中的安全措施以及吊装后的验收工作。
通过有效的准备、安全措施和验收,可以确保市政预制井吊装工作的顺利进行,并最大限度地确保施工的安全和质量。
