喷射混凝土施工作业指导书
喷射混凝土施工作业指导书一、概述1.1、目的明确隧道喷射混凝土施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范隧道喷射混凝土施工作业。
1.2、编制依据⑴、《实施性施工组织设计》⑵、《公路隧道施工技术规范》(JTG F60—2009)、《公路工程质量检验评定标准》(JTC F80/1-2004)国家的相关规定、标准以及有关现行的国家和行业技术规范和标准。
⑶、《XX省XX至XX高速公路两阶段施工图设计文件》⑷、本项目的机械配备、施工能力、技术力量和经济实力以及在类似工程中的施工经验。
1.3、适用范围适用于XX省XX至XX高速公路XX所有隧道喷射砼施工。
二、施工方法及工艺2.1、喷射混凝土强度等级隧道初期支护喷射混凝土设计强度等级为C20。
喷射混凝土配合比的设计应满足:强度符合设计要求、不发生管路堵塞、能向上喷射至设计厚度的要求。
2.2、喷射混凝土施工2.2.1、喷射混凝土工艺介绍喷射混凝土是利用压缩空气,将按一定比例配合的混凝土拌和料通过管道输送并高速喷射到受喷面上凝结硬化,从而形成混凝土支护层。
目前国内隧道喷射砼施工根据施工工艺的不同分为干喷、潮喷和湿喷。
喷射混凝土是利用压缩空气,将按一定比例配合的混凝土拌和料通过管道输送并高速喷射到受喷面上凝结硬化,从而形成混凝土支护层。
干喷:各种材料(不含水)按照设计配比要求进行干拌和——拌和好的松散混凝土直接喂入(通过机械或人工上料)喷射机料斗——由空压机提供的压缩空气裹携物料通过输料管送到喷头处——在此处加入水与物料混合——在风压作用下喷射到受喷面上。
干喷由于操作简单、方便曾经大范围推广,但近年来由于粉尘过大、污染严重、回弹量大、质量难以保证等弊病,目前已经杜绝使用。
潮喷:将各种材料(湿润)按照设计配比要求进行拌和,然后将干混料直接喂入喷射机料斗,由空压机提供的压缩空气裹携物料通过输料管送到喷头处——在此处加入水与物料混合——在风压作用下喷射到受喷面上。
由于潮喷工艺改进了干喷的施工工艺,延续了干喷的操作简单、方便、经济等特点,并且减少了粉尘的污染。
目前在隧道施工中大范围使用。
湿喷:各种材料(含水)按照设计配比要求进行充分搅拌——拌和好的混凝土直接喂入(通过机械或人工上料)湿喷机的强力振动料斗——由空压机提供的压缩空气裹携物料通过输料管输送到喷头处——在此处加入速凝剂与物料混合——在风力作用下喷射到受喷面上。
由于湿喷粉尘污染少、回弹量小、质量能够得以保证的特点,但由于受施工水平的影响---施工材料成本(液态速凝剂高、施工速度慢,目前还不能得以推广。
但随着施工技术的不断发展,湿喷依然是代替潮喷的发展趋势。
喷射混凝土在洞外拌和站集中拌和,由自卸翻斗车运至洞内,采用喷射砼机喷射作业。
在隧道开挖完成后,先喷射4cm厚混凝土封闭岩面,然后打设锚杆、架立钢架、挂钢筋网,对初喷岩面进行清理后复喷至设计厚度。
施工工艺见图1。
2.2.2、喷射前准备⑴、喷射前应对受喷岩面进行处理。
一般岩面可用高压水冲洗受喷岩面的浮尘、岩屑,当岩面遇水容易潮解、泥化时,宜采用高压风吹净岩面。
若为泥、砂质岩面时应挂设钢筋网(网格尺寸按设计加工),用环向钢筋和锚钉或钢架固定,使其密贴受喷面,以提高喷射混凝土的附着力。
图1 喷射混凝土施工工艺框图⑵、设置控制喷射混凝土厚度的标志,一般采用预埋设钢筋头做标志,亦可在喷射时插入长度比设计厚度大5cm的钢筋,每2m设一根,作为施工控制用。
⑶、检查机具设备和风、水、电等管线路,喷射砼机就位,并试运转。
①、选用的空压机应满足喷射机工作风压和耗风量的要求;压风进入喷射机前必须进行油水分离;②、输料管应能承受0.8MPa以上的压力,并应有良好的耐磨性能;③、保证作业区内具有良好通风和照明条件。
④、喷射作业的环境温度不得低于5℃。
⑷、若遇受喷面有涌水、渗水或潮湿的岩面,喷射前应按不同情况进行处理。
①、大股涌水宜采用注浆堵水后再喷射混凝土。
②、小股水或裂隙渗漏水宜采用岩面注浆或导管引排后再喷射混凝土。
③、大面积潮湿的岩面宜采用粘结性强的混凝土,如添加外加剂、掺合料以改善混凝土的性能。
2.2.3、拌合料(混凝土、干混料)搅拌、运输潮喷采用洞外全自动计量强制式搅拌机集中拌和,由自卸翻斗车运至洞内,速凝剂喷射机喂料时加入。
湿喷砼搅拌采取全自动计量强制式搅拌机,施工配料应严格按配合比进行操作,速凝剂在喷射机喂料时加入。
掺有合成纤维混凝土的搅拌时间宜为4~5min。
搅拌完成后随机取样,如纤维已均匀分散成单丝,则混凝土可投入使用,若仍有成束纤维,则至少延长搅拌时间30s才可使用。
运输采用砼运输罐车,随运随拌。
喷射砼时,多台运输车应交替运料,以满足湿喷砼的供应。
在运输过程中,要防止混凝土离析、水泥浆流失、坍落度变化以及产生初凝等现象。
2.2.4、喷射作业⑴、喷射操作程序应为:打开速凝剂辅助风→缓慢打开主风阀→启动速凝剂计量泵、主电机、振动器→向料斗加混凝土。
⑵、喷射混凝土作业应采用分段、分片、分层依次进行,喷射顺序应自下而上,分段长度不宜大于6m。
喷射时先将低洼处大致喷平,再自下而上顺序分层、往复喷射。
①、喷射混凝土分段施工时,上次喷混凝土应预留斜面,斜面宽度为200~300mm,斜面上需用压力水冲洗润湿后再行喷射混凝土。
②、分片喷射要自下而上进行并先喷钢架与壁面间混凝土,再喷两钢架之间混凝土。
边墙喷混凝土应从墙脚开始向上喷射,使回弹不致裹入最后喷层。
③、分层喷射时,后一层喷射应在前一层混凝土终凝后进行,若终凝1h后再进行喷射时,应先用风水清洗喷层表面。
一次喷混凝土的厚度以喷混凝土不滑移不坠落为度,既不能因厚度太大而影响喷混凝土的粘结力和凝聚力,也不能太薄而增加回弹量。
边墙一次喷射混凝土厚度控制在7~10cm,拱部控制在5~6cm,并保持喷层厚度均匀。
当喷砼设计厚度大于一次喷射厚度时,应分层进行喷射。
两次喷射的最小时间间隔,在常温(15~20℃)条件下,掺速凝剂或用喷射水泥、双快水泥等速凝水泥时,为15~20min。
当间隔时间超过2h时,复喷前应喷水湿润。
⑶、喷射速度要适当,以利于混凝土的压实。
风压过大,喷射速度增大,回弹增加;风压过小,喷射速度过小,压实力小,影响喷混凝土强度。
因此在开机后要注意观察风压,起始风压达到0.5MPa后,才能开始操作,并据喷嘴出料情况调整风压。
一般工作风压:边墙0.3~0.5MPa,拱部0.4~0.65MPa。
⑷、喷射时使喷嘴与受喷面间保持适当距离,喷射角度尽可能接近90°,以使获得最大压实和最小回弹。
喷嘴与受喷面间距宜为1.5~2.0m;(最佳的喷嘴与受喷面间距为1.0m左右)喷嘴应连续、缓慢作横向环行移动,一圈压半圈,喷射手所画的环形圈,横向40~60cm,高15~20cm;若受喷面被钢架、钢筋网覆盖时,可将喷嘴稍加偏斜,但不宜小于70°。
如果喷嘴与受喷面的角度大小,会形成混凝土物料在受喷面上的滚动,产生出凹凸不平的波形喷面,增加回弹量,影响喷混凝土的质量。
2.2.5、养护喷射混凝土终凝2小时后,应进行洒水养护。
养护时间不小于7d。
当气温低于+5℃时,不得洒水养护。
三、施工注意事项3.1、施工控制要点⑴、喷射混凝土原材料先检验合格后才能使用,速凝剂应妥善保管,防止受潮变质。
严格控制拌合物的水灰比,经常检查速凝剂注入环的工作状况。
对于湿喷喷射混凝土的坍落度宜控制在8~13cm,过大混凝土会流淌,过小容易出现堵管现象。
喷射过程中应及时检查混凝土的回弹率和实际配合比。
喷射混凝土的回弹率:侧壁不应大于15%,拱部不应大于25%。
⑵、喷射混凝土拌合物的停放时间不得大于30min。
⑶、必须在隧道开挖后及时进行施作。
喷射混凝土严禁选用具有潜在碱活性骨料。
喷混凝土厚度应预埋厚度控制标志,严格控制喷射砼的厚度。
⑷、喷射前应仔细检查喷射面,如有松动土块应及时处理。
喷射机应布置在安全地带,并尽量靠近喷射部位,便于掌机人员与喷射手联系,随时调整工作风压。
⑸、喷射完成后应检查喷射混凝土与岩面粘结情况,可用锤敲击检查。
同时测量其平整度和断面,并将此断面与开挖断面对比,确认喷射砼厚度是否满足设计和规范要求。
当有空鼓、脱壳时,应及时凿除,冲洗干净进行重喷,或采用压浆法充填。
⑹、在喷射侧壁下部时,需将上半断面喷射时的回弹物清理干净,防止将回弹物卷入下部喷层中形成“蜂窝”而降低支护强度。
⑺、经常检查喷射机出料弯头、输料管和管路接头,发现问题及时处理。
管路堵塞时,必须先关闭主机,然后才能进行处理。
⑻、喷射完成后应先关主机,再依次关闭计量泵、震动棒和风阀,然后用清水将机内、输送管路内残留物清除干净。
⑼、钢架及钢筋网片后严禁用石棉瓦及其他背材遮挡以形成初支背后空洞,对于断面超挖过大处预留喷射口,待喷射混凝土达到强度后补喷密实。
3.2、喷射砼施工中的几个问题3.2.1、回弹率回弹率的大小,与喷射作业中的各个施工环节都有关系。
影响回弹率的因素很多,主要有以下几种:⑴、喷面的岩性及平整度:当岩性较软,受喷面较平整时,回弹量就小此。
⑵、喷射速度:如果速度过低,因冲击能量不够大,材料压缩不充分,回弹量便增加,反之,速度过高冲击能量过大,回弹量也增大,因此喷射速度保持在50~60m/s之间比较适宜。
⑶、喷射角度:喷射料束偏离垂直位置,回弹量会增加。
⑷、喷射距离:一般采用1.0m左右,过大过小都会因冲击能量过大或过小使回弹量增加。
⑸、喷射部位:由于受重力影响,拱部回弹量比边墙多。
⑹、水泥用量:水泥用量增加,会提高灰浆的缓冲作用而降低回弹,但过大降低砼的抗压强度和增大粉尘量。
⑺、含砂率:砼中的含砂率达到45%左右为好。
⑻、水灰比:水灰比过小,砼呈疏松状态回弹量加大,反之则减少。
⑼、速凝剂的质量:初凝时间在4.5~5.0min,终凝时间在10min范围内,回弹率较低。
为保证紧贴,防止离膨现象,根本途径是减少回弹量。
因此喷射前应清理浮石,冲洗岩石,保证水泥水化充分,从而提高结合面处喷射砼的粘结力。
3.2.2、粉尘问题干喷法喷射砼时,会产生大量粉尘,危害人体健康,因此宜采取防尘措施:⑴、适当加大骨架含水率,控制在4~6%,粉尘浓度为15毫克/m3以下为宜。
⑵、加强通风,采用混合式通风效果最好,风机安放在距工作面5~15m以内效果更为显著。
⑶、适当增加拢料管长度,在喷嘴水环到出口之间接一段0.5~1.0m长的管子。
⑷、严格控制风压,改进喷射工艺。
3.2.3、预防喷射砼裂缝的产生措施①喷水养护,使砼经常处于湿润状态。
②控制水泥用量和砂石掺量,石子不宜过少,砂子的掺量不宜过多。
③改进操作技术,控制好水灰比及每次喷射的厚度,以提高砼的密实性。
喷射砼剥落:造成喷射砼剥落的原因主要是喷射砼层厚度不够、边墙底脚复碴未清除,以及岩壁冲洗不彻底,据此采取相应措施可以防剥落。
地铁工程喷射混凝土作业指导书
喷射厚度和喷射部位
项目
一次喷射厚度(cm)
掺速凝剂
不掺速凝剂
拱部
5~6
3~4
边墙
7~10
5~7
分层喷射厚度一般为粗骨料最大粒径的二倍,如一次喷射厚度小于 5cm,
使用石子的最大粒径也要相应减小。
5、分层喷射的间隔时间
分层喷射合理的间隔时间不仅与水泥品种、速凝剂掺量有关,而且与施工
温度、速凝剂种类和水灰比大小等有关。分层喷射间隔时间不宜过短,当掺
则应以混凝土进行强度对比试验加以复核
碎石、卵石应保持洁净,不得含有粘土团块或有机杂物,更不得混进
煅烧过的白云石和石灰石块等。
石子的级配(通过各筛孔的累计质量百分数%)见下表
骨料粒径 (mm) 优
良
石子级配表
0.15 0.30
5~7
10~ 15
4~8 5~22
0.60
17~ 22
13~ 31
1.20
23~ 31
地铁工程喷射混凝土作业指导书
一、喷射混凝土材料
1、水泥
1)水泥采用普通硅酸盐水泥。
2)水泥标号不应低于 32.5R 号水泥。
3)防水工程宜采用硅酸盐膨胀水泥,膨胀性不透水水泥。
2、砂
喷混凝土应采用坚硬耐久的中砂(平均粒径为 0.35~0.5mm)或粗砂(平
均粒径>0.5mm),细度模量应大于 2.5,含水率宜控制在 5%~7%,不宜采用
砂浆,再喷混凝土。
二、喷射混凝土的施工准备工作 喷射作业施工准备工作
项目
内容及要求
材料 方面
对水泥、砂、石、速凝剂、水等的质量要进行检验。砂、石 均应过筛,并应事先冲洗干净,砂、石含水率应符合要求,为控 制砂、石含水率,一般应设置防雨棚,干燥的砂子应适当洒水。
喷射混凝土作业指导书
喷射混凝土作业指导书1.目的对喷射混凝土施工进行过程控制,以保证喷射混凝土的施工质量和减少回弹量,节约成本。
2.适用范围适用于所有喷射混凝土作业。
3.职责由持有喷射混凝土作业证书人员进行全过程实施和操作。
由实验人员进行检测成品质量,并作出合格和不合格成果报告书,指导施工。
由工程技术部门进行施工方法和施工质量、安全控制,并根据实验结果对施工方案进行改进。
4.技术标准/质量标准4.1、引用施工规范《铁路混凝土与砌体工程施工规范》、《铁路隧道施工规范》以及《铁路隧道喷锚构筑法技术规范》4.2、引用验收标准《铁路隧道工程质量检验评定标准》5.使用的设备和工具5.1、湿式喷射机、汽车、强制式搅拌机、风水管管道等。
5.2、湿式喷射机主要技术指标(康达CPS2000湿喷机):生产能力:5m3/h;最大运输距离:30m;最大骨料粒径φ15mm;输料管直径φ50mm;工作风压0.3~0.6mPa;耗风量12~15m3/min;上料高度1.35m;电动机功率7.5kw,整机重量1500kg;外型尺寸2.6×1.1×1.35m6.工序操作步骤6.1、喷射混凝土材料选用和拌制6.1.1、水泥:根据设计图纸要求选用水泥型号,应优先采用硅酸盐水泥和普通硅酸盐水泥。
6.1.2、粗细骨料:粗骨料采用坚硬耐久的碎石和卵石。
喷射混凝土的石子粒径不宜大于16mm,喷射微纤维混凝土中的石子粒径不宜大于10mm,骨料级配宜采用连续级配。
细骨料应采用坚硬耐久的中砂和粗砂,细度模数宜大于2.5,含水率宜控制在5%~7%。
6.1.3、外加剂:应对混凝土的强度及与围岩的粘接力基本无影响;对混凝土和钢材无腐蚀作用;对混凝土的凝结时间影响不大,吸湿性差,易于保存;不污染环境和对人体有害。
6.1.4、速凝剂:应根据水泥的品种、水灰比等,通过不同掺量的混凝土试验选择最佳掺量。
使用前应做速凝效果试验,要求初凝不应大于5min,终凝不应大于10min。
喷射混凝土施工作业指导书

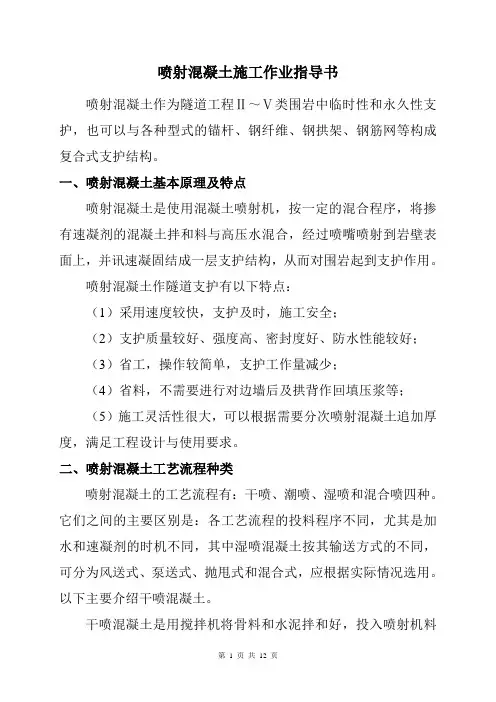

喷射混凝土施工作业指导书喷射混凝土作为隧道工程Ⅱ~Ⅴ类围岩中临时性和永久性支护,也可以与各种型式的锚杆、钢纤维、钢拱架、钢筋网等构成复合式支护结构。
一、喷射混凝土基本原理及特点喷射混凝土是使用混凝土喷射机,按一定的混合程序,将掺有速凝剂的混凝土拌和料与高压水混合,经过喷嘴喷射到岩壁表面上,并讯速凝固结成一层支护结构,从而对围岩起到支护作用。
喷射混凝土作隧道支护有以下特点:(1)采用速度较快,支护及时,施工安全;(2)支护质量较好、强度高、密封度好、防水性能较好;(3)省工,操作较简单,支护工作量减少;(4)省料,不需要进行对边墙后及拱背作回填压浆等;(5)施工灵活性很大,可以根据需要分次喷射混凝土追加厚度,满足工程设计与使用要求。
二、喷射混凝土工艺流程种类喷射混凝土的工艺流程有:干喷、潮喷、湿喷和混合喷四种。
它们之间的主要区别是:各工艺流程的投料程序不同,尤其是加水和速凝剂的时机不同,其中湿喷混凝土按其输送方式的不同,可分为风送式、泵送式、抛甩式和混合式,应根据实际情况选用。
以下主要介绍干喷混凝土。
干喷混凝土是用搅拌机将骨料和水泥拌和好,投入喷射机料头,同时加入速凝剂,用压缩空气使干混合料在软管内呈悬浮状态,压送到喷枪,在喷头处加入高压水混合,以较高速度喷射到岩面上,其工艺流程见图1。
干喷缺点是:产生水泥与砂粉尘量较大,回弹量亦较大,加水是由喷嘴处的阀门控制的,水灰比的控制程度与喷射手操作的熟练程度有直接关系,但使用的机械较简单,机械清洗和故障处理较容易。
图1 干喷工艺流程图三、喷射混凝土原料喷射混凝土的原材料包括:水泥、碎石或卵石(砾石)、砂、水和外加剂(速凝剂)等。
1、水泥为保证喷射混凝土的凝固时间,并与速凝剂有较好的相溶性,所用水泥应具有强度高、抗渗好和耐久性好,应优选用325号以上的普通硅酸盐水泥,其次是矿渣硅酸盐水泥和火山灰质硅酸盐水泥;在地质条件复杂的隧道中应用早强水泥;使用前均应做强度鉴定实验。
喷射混凝土施工作业指导书
精品word文档值得下载值得拥有本页为作品封面,下载后可以自由编辑删除,欢迎下载!精品文档1【精品word文档、可以自由编辑!】喷射混凝土采用TK-961砼喷射机按湿喷工艺进行施工精品word文档值得下载值得拥有施工工艺:根据受喷面部位和岩面光滑潮湿情况,适当调节压力和速凝剂掺量,以尽量减少回弹量。
作业要求:喷射作业分段、分片由下而上顺序进行,岩面有较大凹洼时,先喷凹处找平。
喷射混凝土前,埋设标志以控制喷射混凝土的厚度。
隧道开挖后立即对岩面喷射砼,以防岩体发生松弛。
后一层喷射在前一层混凝土终凝后进行,若终凝后间隔1h以上再次喷射时,受喷面用风、水清冼。
喷嘴与受喷面保持垂直,同时与受喷面保持一定的距离,一般取 1.0〜1.5m。
新喷射的混凝土按规定洒水养护。
喷射混凝土质量控制:喷射混凝土的强度符合设计要求;锚杆尾端及钢筋不得外露;喷射砼厚度用凿孔或电测等方法检查。
喷射混凝土必须覆盖钢架,钢架背后不得用片石回填。
喷射砼工艺流程见下页框图。
喷射砼施工工艺流程图2、喷射混凝土的施工用料2.1喷射混凝土采用硅酸盐水泥、普通硅酸盐水泥。
水泥进场时,必须按批对其品种、级别、包装或散装仓号、出厂日期等进行验收,并对其强度、凝结时精品word文档值得下载值得拥有间、安定性进行试验,其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》(GB175等的规定。
当在使用中对水泥质量有怀疑或水泥出场日期超过3个月时,必须再次进行强度实验,并按实验结果使用。
2.2喷射混凝土所用的细骨料,应按批进行检验,其颗粒级配、细度模量和坚固性指标应符合国家现行标准《普通混凝土用砂质量标准及检验方法》(JGJ53 的规定,细度模数应大于2.5,泥块含量应符合铁道部现行《铁路混凝土与砌体工程施工质量验收标准》(TB10424附录B的规定,含泥量不应大于3%2.3喷射混凝土所用的粗骨料,应按批进行检验,其颗粒级配、压碎指标值、针片状颗粒含量应符合现行铁道行业标准《铁路混凝土与砌体工程施工质量验收标准》(TB10424附录C的规定。
喷射混凝土作业指导书
喷射混凝土作业指导书编制单位:工程技术部审核人:日期:批准人:日期:中铁X局南京地铁项目经理部二00一年八月喷射混凝土一、施工准备喷砼工序施工之前,应做好原材料试验,进场的准备,喷射机性能调试,电力电线架设及通电检测准备,电动空压机(20m3,110kw;10m3,55kw 各一台);施工人员施工前的组织及安全,施工工艺的教育,讲解工作。
二、喷射砼的原材料及其配合比的选择1、水泥:优先选用普通硅酸盐水泥。
标号应不低于325号,性能符合现行水泥标准。
2、细骨料:采用粗砂或中砂,细度模数应大于 2.5,含水率控制在5%--7%。
砂子过细,会使干缩增大;砂子过粗,会增加回弹。
砂子中小于0.75mm的颗粒不应超过20%,否则由于骨料周围粘有灰尘,会妨碍骨料与水泥的良好粘结。
3、粗骨料:采用碎石或卵石;粒径应不大于15mm。
但以卵石为好,卵石对设备及管路磨蚀小。
粗骨料级配对喷射砼拌合料的可泵性,通过管路的流动性,在喷嘴处的水化,对受喷面的粘附以及最终产品的表观密度和经济性有重要作用。
为取得最佳表观密度,应避免使用间断级配的骨料。
喷射砼中掺入速凝剂时,不得使用含有活性SiO2的细骨料,以免碱骨料反应而使喷射砼开裂破坏。
细骨料级配限度粗骨料级配筛分率(%)4、水:采用饮用水。
5、速凝剂:质量合格。
使用前应作与水泥相容性试验及水泥净浆凝结效果试验,初凝时间不应超过5min,终凝时间不应超过10min。
6、配合比:水泥与砂石含量比应取1:4~1:5。
砂率应取45%~55%,水灰比应取0.4~0.45。
速凝剂掺量也应通过试验确定。
本工程通过试验后,选用普通425号水泥,赣江产的中砂,产地在幕府山的碎石,粒径2.5~10mm;配合比为:水泥:砂子:石子:8880-A1 :2 : 2 :0.06水灰比为0.45,砂率为50%。
7、原材料称量允许偏差:水泥和速凝剂±2%,砂子石子±3%。
运输和储存中应严禁受潮,大块石等杂物不得混入,装入喷射机前应过筛。
喷射混凝土施工作业指导书
湿喷混凝土作业指导书设计上喷射砼采用湿喷作业,湿式喷射可以减小回弹,减少粉尘,加大一次喷层厚度,提高喷射砼质量。
锚喷支护喷射砼,分初喷和复喷二次进行。
初喷在开挖(或分部开挖)完毕后立即进行,以尽早封闭暴露围岩,防止开挖面风化剥落;复喷砼在锚杆、挂网或钢架安装后进行,尽快形成喷锚支护整体受力,以克制围岩变位。
一、喷射砼材料1、水泥喷射砼水泥采用42.5普通硅酸盐水泥。
2、砂喷砼采用坚硬耐久的中粗砂,细度模量大于2.5,含水率宜控制在5%~7%之间,喷射砼不得采用细砂。
砂的各项技术标准符合规范规定。
3、石子采用坚硬耐久的碎石或卵石,石子粒径不大于15mm,使用前筛洗干净,含水率控制在2%左右,石子的级配符合设计规定。
碱含量应合格。
4、速凝剂速凝剂的用量与凝结时间、水泥品种、温度有关,要根据施工工艺规定的凝结时间,对所用水泥做不同掺量的凝结时间实验和强度实验,以拟定最佳掺量,规定初凝时间不大于5min,终凝不大于10min。
根据施工工艺规定,采用液体速凝剂。
5、水水质应符合工程用水的有关标准,水中不应具有影响水泥正常凝结与硬化的有害物质。
一般应采用饮用水。
二、喷射砼前的准备工作喷射混凝土前,应对受喷岩面进行解决后再喷射混凝土。
喷射作业应连续进行,并做好以下各项准备工作:1、一般岩面可用高压水冲洗受喷面上的浮尘、岩屑,当岩面遇水容易潮解、泥化时,宜采用高压风吹净岩面,以保证喷射砼与受喷岩面粘结牢固,保证喷射砼和地层良好的共同受力。
2、若为泥、砂质岩面时应挂设细钢筋网(网格宜不大于20×20mm、线径宜小于3mm),用环向钢筋和锚钉或钢架固定,使其密贴受喷面,以提高喷混凝土的附着力。
喷混凝土前,宜先喷一层水泥砂浆,待终凝后再喷射混凝土。
在土层或煤层中进行喷射出现喷射不上去现象,此时应贴开挖面挂5cm×5cm细网片,并用锚杆固定在开挖面上,然后喷水泥砂浆薄层,等凝固后再正式喷射喷水泥砂浆时,要加大速凝剂掺量,减小风压。
喷射混凝土作业指导书
喷射混凝土作业指导书1适用范围适用于中铁三局海南东环铁路隧道洞口边仰坡、洞身临时及初期支护喷射混凝土、明洞边坡支护喷射混凝土施工。
2施工准备2.1材料2.1.1水泥:32.5级普通硅酸盐水泥(C20)、42.5级普通硅酸盐水泥(C25)。
水泥进场时应对其厂家、品种、等级、包装或散装仓号、出厂日期等质量证明文件进行检查,对其细度、安定性、凝结时间、强度及其他必要的性能指标进行检验,水泥质量应符合《铁路混凝土工程施工质量验收补充标准》(铁路建设[2005]160号)第6.2.1条规定。
当使用任何新货源或使用同厂家、同批号、同品种水泥达3个月及出厂日期达3个月的水泥应检验一次(检验项目:比表面积、烧失量、游离CaO含量、MgO含量、SO3含量、CL-含量、细度、安定性、凝结时间、强度、碱含量)。
2.1.2细骨料:采用中砂或粗砂。
细骨料的含水率控制在5%~7%。
砂的含量不大于3%,泥块含量不大于1%,细度模数应大于2.5。
细骨料应采用砂浆棒法检验其碱活性,其砂浆棒的膨胀率应小于0.1%。
2.1.3粗骨料:碎卵石或碎石。
严禁选用具有潜在碱活性的骨料。
碎石的最大粒径不大于15㎜,骨料级配采用连续级配。
含泥量不应大于1%,泥块含量不应大于1%。
2.1.4外加剂:应对喷射砼强度及与围岩的粘结力基本无影响;对砼和钢材无腐蚀;对砼的凝结时间影响不大,吸湿性差,易保存;不污染环境,对人体无害。
2.1.5速凝剂:宜采用液体速凝剂,掺量不宜大于水泥用量的5%。
2.1.6水:符合工程用水标准。
2.1.7合成纤维:改性聚酯纤维。
单丝长度7~18mm,抗拉强度大于900Mpa 2.2机具设备2.2.1作业台架:自制轮式走行简易台架。
2.2.2砼喷射机:湿喷机,生产率大于10m3/h。
2.2.3砼拌合机:JS500型自动计量强制式搅拌机。
2.3作业条件2.3.1施工前,必须确保作业人员经过培训并有相应的证书,确认收到试验室签发的施工配料单。
喷射混凝土支护施工指导书
喷射混凝土支护施工作业指导书1、作业制度1.1施工作业执行文件:中铁二十二局太兴项目部下发的有效设计图纸、技术交底文件、《隧道初期支护施工作业指导书》,《铁路隧道工程施工技术指南》。
1.2施工作业执行的强制性规范:《安全生产法》、《建设工程安全生产管理条例》、《铁路混凝土工程施工质量验收补充标准》,铁路行业标准。
2、适用范围锚杆和喷射混凝土支护施工普通应用于初期和临时支护中,在VI-V级围岩较差地段,在锚喷支护的基础上可采用格栅钢架或型钢钢架支护措施。
超前支护可针对隧道不良地质进行预加固。
3、工艺流程喷射混凝土流程见图湿喷混凝土施工工艺流程图4、施工要求4.1一般规定(1)隧道初期支护必须紧跟隧道开挖面及时施作,同时按设计要求进行监控两侧的相关作业,对位于不良地质地段的隧道,初期支护应及时封闭成环,保证施工安全。
(2)隧道初期支护应采用锚喷支护,根据围岩特点、断面大小和使用条件等选择混凝土、锚杆、钢筋网、和钢架等单一或组合的支护形式。
支护参数的选择,一般地段应符合设计要求;特殊岩土及不良地质段支护加强。
(3)隧道支护施工前,应确定支护紧跟开挖的时间、距离及工序搭接要求;确定喷射混凝土前见面标准和设置混凝土厚度控制标志;选择基面出水点处理措施;确定锚杆、钢架、钢筋网的加工、运输、安装方案;确定改善作业环境的措施及人员防护方案;选择合格的材料供应方,对进场的原材料进行检验、试验并选定配合比;选择满足上述要求的施工组织和各项资源配置,并同时进行试运行确认其有效性。
(4)喷锚支护施工中,应做好下列工作:锚喷支护施工记录;喷射混凝土的强度、厚度、外观尺寸等检查和试验报告。
(5)喷射混凝土冬期施工时,作业区的气温和混合料进入喷射机的温度均不应低于5℃。
(6)作业区应有良好的通风和照明装置,喷射混凝土时粉尘含量不得大于2mg/m³。
(7)隧道支护施工后,应清理场地和设备料具,为下一工序创造条件。
并对喷射混凝土进行养护,同时分析检测不满足要求的项目及产生的原因,并制定整改措施。
喷射混凝土施工作业指导书
喷射混凝土施工作业指导书1 目的明确隧道喷射混凝土施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范隧道喷射混凝土施工作业。
2 编制依据《客运专线铁路隧道工程施工指南》(TZ214-2005)《客运专线铁路隧道工程施工质量验收标准》铁建设[2005]160号《新建铁路上海至南京城际轨道交通工程施工图》3 适用范围适用于沪宁城际铁路站前I标双线隧道及其辅助坑道的湿喷混凝土施工。
4 工艺流程及技术要求4.1 喷射混凝土设计隧道初期支护喷射混凝土设计厚度10~28cm,设计强度等级为C25或C20。
喷射混凝土配合比的设计应满足:强度符合设计要求、不发生管路堵塞、能向上喷射至设计厚度的要求。
4.2 喷射混凝土施工隧道初期支护喷射混凝土采用湿喷工艺。
喷射混凝土在洞外拌和站集中拌和,由混凝土搅拌运输车运至洞内,采用湿喷机喷射作业。
在隧道开挖完成后,先喷射4cm厚混凝土封闭岩面,然后打设锚杆、架立钢架、挂钢筋网,对初喷岩面进行清理后复喷至设计厚度。
施工工艺见图1。
4.2.1 喷射前准备⑴喷射前应对受喷岩面进行处理。
一般岩面可用高压水冲洗受喷岩面的浮尘、岩屑,当岩面遇水容易潮解、泥化时,宜采用高压风吹净岩面。
若为泥、砂质岩面时应挂设细钢筋网(网格宜不大于20×20mm、线径宜小于3mm),用环向钢筋和锚钉或钢架固定,使其密贴受喷面,以提高喷射混凝土的附着力。
喷射混凝土前,宜先喷一层水泥砂浆,待终凝后再喷射混凝土。
图1 喷射混凝土施工工艺框图⑵设置控制喷射混凝土厚度的标志,一般采用埋设钢筋头做标志,亦可在喷射时插入长度比设计厚度大5cm的铁丝,每1~2m设一根,作为施工控制用。
⑶检查机具设备和风、水、电等管线路,湿喷机就位,并试运转。
①选用的空压机应满足喷射机工作风压和耗风量的要求;压风进入喷射机前必须进行油水分离;②输料管应能承受0.8MPa以上的压力,并应有良好的耐磨性能;③保证作业区内具有良好通风和照明条件。
喷射混凝土作业指导书
喷射混凝土施工作业指导书一、原材料选择1、水泥:采用硅酸盐水泥或普通硅酸盐水泥经试验,符合设计及规范要求。
2、砂:中粗砂,模度细数大于2.5,用5mm筛网过筛。
含水率宜控制在5%~7%。
含泥量不应大于3%,泥块含量不应大于0.5%。
3、石:用5mm和12mm筛网分别筛去石粉和大骨料,且连续级配。
按重量计含泥量不应大于1%,泥块含量不应大于0.25%。
4、速凝剂:液体,满足初凝小于5min,终凝小于10min,28天强度保持率大于70%。
5、水:饮用水二、配合比设计湿喷砼配合比设计,在满足设计强度要求时,尽量使回弹量变小,不产生胶皮管的管路及喷嘴堆塞,且能向上喷射达到设计厚度。
1、胶骨比:即水泥与骨料之比。
水泥过少,回弹量较大,初期强度增长慢;水泥过多,水化不充分,而且硬化后砼收缩较大。
经试验选定,胶骨比为1:4~1:5。
2、砂率:即砂子在整个粗细骨料中所占百分率,经试验选定,砂率为54%。
3、坍落度:控制在80~130mm之间。
4、水灰比:水灰比是影响喷砼强度的主要因素,水灰比适中时,水泥有适宜的水分与其水化、硬化后形成致密的水泥石结构,且砼表面平整,有光泽,回弹量较小,宜控制在0.4~0.5之间。
5、速凝剂:按照配合比添加速凝剂。
6、减水剂:按照配合比添加减水剂。
三、喷射设备及劳动力配置1、喷射设备⑴ 0.75m3容量槽四个(四边焊50cm高档边1.5×1×0.5)5mm、15mm筛网各四个。
湿喷混凝土施工工艺流程图⑵喷射机进料口的格栅应为条状格栅,格栅间距不大于3cm。
⑶皮管内径至少为5cm,喷嘴直径至少为3.2cm。
2、指导性劳动力配置(指每个作业面)劳动力配置表四、施工工艺1、湿喷工艺流程图喷射混凝土作业,分初喷和复喷二次进行。
初喷在开挖(或分部开挖)完成后立即进行,以尽早封闭暴露开挖面,防止表层风化剥落。
复喷混凝土在系统锚杆、钢筋网、钢架安装施作后进行,尽快闭合支护整体受力,以抑制围岩变位。
