精编【项目管理】铁路建设项目施工图审核指南工管审号

合集下载

铁路建设项目施工图审核指南试行工管审号

铁路建设项目施工图审核指南试行工管审号

铁道部工程管理中心工管审〔2010〕 76号关于印发《铁路建设项目施工图审核管理指南(试行)》的通知各铁路局,各铁路公司(筹备组):依据《铁路建设项目施工图审核管理办法》(铁建设〔2010〕36号),为了规范建设单位施工图审核工作的管理,现将《铁路建设项目施工图审核管理指南(试行)》发给你们,请结合项目具体特点,在编制施工图审核管理办法时参照执行。

铁路建设项目施工图审核管理指南(试行)第一章总则第一条为提高勘察设计文件质量,严格控制工程投资,规范铁路建设项目施工图审核工作,根据铁道部《铁路建设工程勘察设计管理办法》(铁道部令第26号)、《铁路建设项目施工图审核管理办法》(铁建设〔2010〕36号)等有关规定,制定本管理指南。

第二条本管理指南所称施工图审核是指建设单位在收到设计单位完成的施工图后,在交付施工单位前和施工中变更设计交付施工单位前,对施工图进行的检查核对工作。

第三条施工图审核是建设单位按照批准的建设规模、技术标准、工程投资、建设工期等组织建设的重要程序。

审核后的施工图是工程实施、验工计价和竣工验收的依据。

未经审核的施工图,不得交付施工。

第四条施工图审核工作由建设单位总工程师(或副总经理)负责,工程部负责组织实施。

第二章相关单位及部门职责第五条建设单位主要职责:1.与勘察设计单位签订供图协议。

2.与施工图审核单位签订施工图审核合同,明确施工图审核的相关事宜。

3.负责组织对施工图审核大纲和设计原则审查。

4.组织现场核对工作。

5.将重点工程的施工图及审核意见及时报送部工管中心。

6.设计单位对施工图审核意见提出异议时,负责组织有关单位进行研究,重大技术问题及时报送部工管中心审查确定。

7.对审核后的施工图加盖施工图审核专用印章后交施工单位实施。

8.编制施工图审核报告,上报铁道部有关部门。

9.具体负责对施工图审核单位考核。

第六条设计单位主要职责:1.编制施工图设计原则,按审定批准的施工图设计原则进行施工图设计。

铁路施工图审核办法

铁路施工图审核办法

关于印发《铁路建设项目施工图审核管理办法》的通知(铁建设【2010】36号)为进一步加强和深化施工图审核工作,现将《铁路建设项目施工图审核管理办法》发给你们,自2010年3月1日起实行。

铁道部原发《铁路建设项目施工图审核暂行办法》(铁建设〔2004〕81号)、《关于铁路重点旅客车站施工图文件审核的通知》(铁建设函〔2005〕325号)、《铁路建设项目施工图投资检算管理暂行办法》(铁建设〔2007〕110号)、《关于进一步加强和深化施工图审核工作的通知》(铁建设〔2009〕78号)同时废止。

2010年4月1日前签订的施工图审核合同,施工图审核费用不再调整;2010年4月1日后签订的施工图审核合同按本办法执行,较初步设计批复增加的费用在预备费中解决。

请各单位将实施中的有关问题、建议及时反馈铁道部建设管理司。

铁路建设项目施工图审核管理办法第一章总则第一条为提高勘察设计文件质量,严格控制工程投资,规范铁路建设项目施工图审核工作,根据《建设工程质量管理条例》(国务院令第279号)、《建设工程勘察设计管理条例》(国务院令第293号)、《铁路建设工程勘察设计管理办法》(铁道部令第26号)等有关规定,制定本办法。

第二条本办法适用于新建、改建铁路基建大中型项目。

第三条本办法所称施工图审核是指建设单位收到设计单位完成的施工图后、交付施工单位施工前,对施工图进行检查核对的活动。

第四条施工图审核是建设单位按照批准的建设规模、技术标准、工程投资、建设工期组织建设的重要程序,审核后的施工图是工程招标、工程实施、验工计价和竣工验收的依据。

第五条建设单位负责建设项目的施工图审核工作,具体审核工作可委托具有铁路设计甲级资质或铁路工程咨询(监理)甲级资质的单位实施。

建设单位应将施工图审核的有关事宜纳入勘察设计合同,明确设计文件提交时间、按照审核意见修改施工图等内容和要求。

第六条施工图审核必须贯彻铁路建设新理念和“六位一体”管理要求,严格执行工程建设强制性标准、铁路建设规程规范和初步设计批复意见,切实提高施工图的质量。

铁路建设项目施工图审核报告编制大纲(工管施审函〔2014〕240号)

铁路建设项目施工图审核报告编制大纲(工管施审函〔2014〕240号)

工管施审函…2014‟240号中国铁路总公司工程管理中心关于印发《铁路建设项目施工图审核报告编制大纲》的通知各铁路局,各铁路公司(筹备组):为规范施工图审核管理工作,现将《铁路建设项目施工图审核报告编制大纲》予以印发,有关事项通知如下:1.铁路大中型建设项目宜一次报送施工图审核报告,长大、重点铁路建设项目的施工图审核报告可根据情况按站前、站后、站房工程分别报送,控制工程、特殊工程经中国铁路总公司同意可单独报送。

2.本大纲自发布之日起实行,原铁道部工程管理中心《关于印发<铁路建设项目施工图审核报告编制大纲>的通知》(工管审2010…262‟号、《关于印发<铁路建设项目施工图审核报告编制大纲(四电工程部分)>的通知》(工管审2011…10‟号相应废止。

附件:1. 施工图审核报告送审合规性自查表2. 施工图审核符合性自查表中国铁路总公司工程管理中心2014年7月21日铁路建设项目施工图审核报告编制大纲一、项目概况(一)设计依据(二)工程范围及专业主要工程数量(三)主要技术标准(四)参建单位二、施工图审核组织(一)审核工作准备、审核机构及人员(二)审核有关依据(规定、通知或指南)(三)审核过程简介三、施工图审核情况(一)初步设计主要批复意见及执行情况(二)环境保护(含补充环评)、水土保持批复意见及执行情况(三)节能评估报告批复意见及执行情况(四)地震安全性、地质灾害评价报告批复意见及执行情况(五)防洪影响评价报告批复意见及执行情况(六)消防等专项审查(核)工程措施落实情况(七)协议落实情况1.立交、通航等实施协议落实情况2.文物、压矿、厂房、“三电”迁改、取弃土(渣)场等实施协议落实情况3.电力供电、牵引供电外部电源协议落实情况4.与地方无线电委员会、电信运营商之间协议落实情况5.既有公跨铁立交桥安装异物检测装置协议落实情况6.水、暖、气等市政设施外部接口协议签订落实情况(八)地址勘察报告验收及成果应用情况(九)现场核对情况1.迁改工程位置及数量现场核对情况2.大临工程设计及工程数量现场核对情况3.各工点技术方案、工程措施、工程可实施性的核对情况4.既有系统结合、既有设备利旧、与相邻线衔接等现场调查情况(十)专业设计原则审核情况(客运专线四电系统集成项目,除专业设计原则外,还应包括服务系统、防灾系统、四电系统集成实施技术方案)(十一)线路平纵断面(十二)专业审核情况1.××专业(1)说明书审核情况(2)图纸审核情况(3)结构等检算情况(4)专业接口审核情况(5)工程数量审核情况(十三)重点工程及重大技术方案审查意见及执行情况(十四)征求运营单位意见及落实情况四、施工图预算审核(一)施工图预算编制依据及其执行情况(二)施工图预算审核情况(三)施工图预算与初步设计概算各章节对比分析审核情况(四)施工图预算与初步设计概算对比原因分析(方案变化、标准规范、设计深度、外部条件变化等)五、存在问题及对策(一)存在的主要问题(二)采取的对策六、结论说明施工图设计是否存在违反法律规定、标准规范问题,是否存在不满足安全性的问题,深度及质量和图纸的系统性、完整性能否达到有关文件规定编制要求,是否满足施工需要。

国家铁路局向社会公开征求《铁路建设工程施工图设计文件审查要点(征求意见稿)》意见

国家铁路局向社会公开征求《铁路建设工程施工图设计文件审查要点(征求意见稿)》意见

国家铁路局向社会公开征求《铁路建设工程施工图设计文件审查要点(征求意见稿)》意见
文章属性
•【公布机关】国家铁路局
•【公布日期】2024.10.21
•【分类】征求意见稿
正文
国家铁路局向社会公开征求《铁路建设工程施工图设计文件
审查要点(征求意见稿)》意见
为贯彻落实习近平总书记关于安全生产重要论述和重要指示批示精神,落实《安全生产法》《建设工程质量管理条例》等有关法律法规规定,提升铁路工程行业施工图审查工作质量,推动铁路工程安全优质建设,国家铁路局研究起草了《铁路建设工程施工图设计文件审查要点(征求意见稿)》,现向社会公开征求意见。

公众可通过以下途径和方法提出反馈意见:
1.将意见发送至*******************.cn。

2.函寄至以下地址:北京市海淀区复兴路6号院国家铁路局工程监督管理司(邮编:100891)。

意见反馈截止时间为2024年11月20日。

附件:1.铁路建设工程施工图设计文件审查要点(征求意见稿)
2.《铁路建设工程施工图设计文件审查要点(征求意见稿)》起草说明
国家铁路局
2024年10月21日。

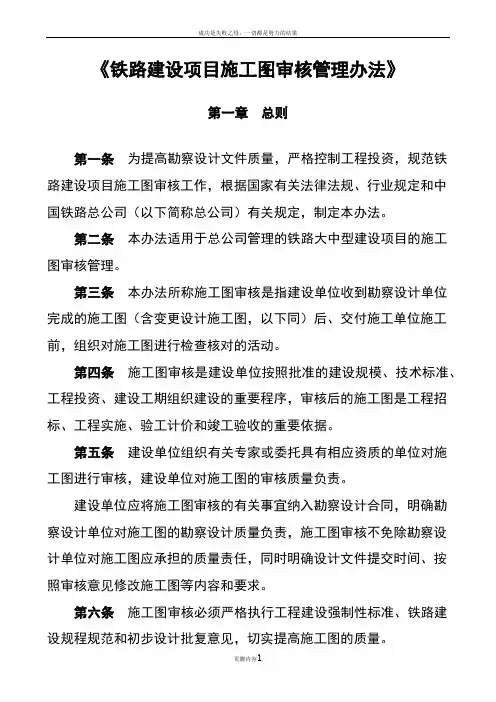

《铁路建设项目施工图审核管理办法》2014年299号 最新

《铁路建设项目施工图审核管理办法》2014年299号 最新

《铁路建设项目施工图审核管理办法》第一章总则第一条为提高勘察设计文件质量,严格控制工程投资,规范铁路建设项目施工图审核工作,根据国家有关法律法规、行业规定和中国铁路总公司(以下简称总公司)有关规定,制定本办法。

第二条本办法适用于总公司管理的铁路大中型建设项目的施工图审核管理。

第三条本办法所称施工图审核是指建设单位收到勘察设计单位完成的施工图(含变更设计施工图,以下同)后、交付施工单位施工前,组织对施工图进行检查核对的活动。

第四条施工图审核是建设单位按照批准的建设规模、技术标准、工程投资、建设工期组织建设的重要程序,审核后的施工图是工程招标、工程实施、验工计价和竣工验收的重要依据。

第五条建设单位组织有关专家或委托具有相应资质的单位对施工图进行审核,建设单位对施工图的审核质量负责。

建设单位应将施工图审核的有关事宜纳入勘察设计合同,明确勘察设计单位对施工图的勘察设计质量负责,施工图审核不免除勘察设计单位对施工图应承担的质量责任,同时明确设计文件提交时间、按照审核意见修改施工图等内容和要求。

第六条施工图审核必须严格执行工程建设强制性标准、铁路建设规程规范和初步设计批复意见,切实提高施工图的质量。

第二章施工图审核管理第七条总公司工程管理中心(以下简称工管中心)归口管理铁路建设项目施工图审核工作,对施工图审核工作进行监督、检查和考核。

第八条工管中心直接组织重大桥梁、隧道、新型无砟轨道、省会城市及重点城市客运车站站房的施工图审核以及典型工程的施工图审核。

审核的重点为技术方案、工程措施和结构安全等,审查意见为施工图最终意见。

第九条工管中心应按照标准化管理要求,细化施工图审核流程,完善施工图审核标准,加强对施工图审核工作的管理,及时研究解决施工图审核中的问题,并定期向总公司报告施工图审核工作情况。

第三章审核依据及内容第十条施工图审核的依据:(一)国家有关法律法规、行业有关规定;(二)总公司有关管理制度;(三)国家和行业有关规程规范,总公司有关标准;(四)工程建设强制性标准;(五)初步设计(含变更设计)批复意见。

国家铁路局关于印发《铁路建设工程施工图设计文件审查管理办法》的通知

国家铁路局关于印发《铁路建设工程施工图设计文件审查管理办法》的通知

国家铁路局关于印发《铁路建设工程施工图设计文件审查管理办法》的通知文章属性•【制定机关】国家铁路局•【公布日期】2020.11.18•【文号】国铁工程监规〔2020〕51号•【施行日期】2021.05.01•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】铁路正文国家铁路局关于印发《铁路建设工程施工图设计文件审查管理办法》的通知国铁工程监规〔2020〕51号国铁集团、国家能源集团、中国中铁、中国铁建、中国通号、中交集团、中国建筑、中国电建,局属各单位,机关各部门:为加强铁路建设工程施工图设计文件审查工作,国家铁路局制定了《铁路建设工程施工图设计文件审查管理办法》,请遵照执行。

国家铁路局2020年11月18日铁路建设工程施工图设计文件审查管理办法第一条为了加强铁路建设工程施工图设计文件审查管理,依据《建设工程质量管理条例》《建设工程勘察设计管理条例》《铁路建设工程质量监督管理规定》等行政法规、规章,制定本办法。

第二条从事新建、改建铁路建设工程施工图设计文件审查活动和实施监督管理,应当遵守本办法。

第三条本办法所称施工图设计文件审查,是指铁路建设工程施工图设计文件交付施工前,由建设单位委托施工图设计文件审查机构(以下简称审查机构),按照有关法律法规、技术标准与规范及本办法规定,对施工图设计文件中涉及公共利益、公众安全、工程建设强制性标准的内容进行的审查。

第四条审查合格的施工图设计文件是工程实施、竣工验收和质量安全监督等的重要依据。

施工图设计文件未经审查或审查不合格的,不得使用。

第五条国家铁路局负责全国铁路行业施工图设计文件审查的指导和监督管理工作。

地区铁路监督管理局负责辖区内铁路建设工程施工图设计文件审查的行业监督管理工作,具体负责国务院投资主管部门审批(核准)和国家授权的铁路投资机构自行决定的铁路建设工程施工图设计文件审查工作的监督工作。

第六条建设单位对送交审查机构的审查资料真实性负责,并组织设计单位配合做好施工图设计文件审查工作。

《铁路建设项目施工图审核管理办法》299号最新

《铁路建设项目施工图审核管理办法》299号最新

《铁路建设项目施工图审核管理办法》第一章总则第一条为提高勘察设计文件质量,严格控制工程投资,规范铁路建设项目施工图审核工作,根据国家有关法律法规、行业规定和中国铁路总公司(以下简称总公司)有关规定,制定本办法。

第二条本办法适用于总公司管理的铁路大中型建设项目的施工图审核管理。

第三条本办法所称施工图审核是指建设单位收到勘察设计单位完成的施工图(含变更设计施工图,以下同)后、交付施工单位施工前,组织对施工图进行检查核对的活动。

第四条施工图审核是建设单位按照批准的建设规模、技术标准、工程投资、建设工期组织建设的重要程序,审核后的施工图是工程招标、工程实施、验工计价和竣工验收的重要依据。

第五条建设单位组织有关专家或委托具有相应资质的单位对施工图进行审核,建设单位对施工图的审核质量负责。

建设单位应将施工图审核的有关事宜纳入勘察设计合同,明确勘察设计单位对施工图的勘察设计质量负责,施工图审核不免除勘察设计单位对施工图应承担的质量责任,同时明确设计文件提交时间、按照审核意见修改施工图等内容和要求。

第六条施工图审核必须严格执行工程建设强制性标准、铁路建设规程规范和初步设计批复意见,切实提高施工图的质量。

第二章施工图审核管理第七条总公司工程管理中心(以下简称工管中心)归口管理铁路建设项目施工图审核工作,对施工图审核工作进行监督、检查和考核。

第八条工管中心直接组织重大桥梁、隧道、新型无砟轨道、省会城市及重点城市客运车站站房的施工图审核以及典型工程的施工图审核。

审核的重点为技术方案、工程措施和结构安全等,审查意见为施工图最终意见。

第九条工管中心应按照标准化管理要求,细化施工图审核流程,完善施工图审核标准,加强对施工图审核工作的管理,及时研究解决施工图审核中的问题,并定期向总公司报告施工图审核工作情况。

第三章审核依据及内容第十条施工图审核的依据:(一)国家有关法律法规、行业有关规定;(二)总公司有关管理制度;(三)国家和行业有关规程规范,总公司有关标准;(四)工程建设强制性标准;(五)初步设计(含变更设计)批复意见。

《铁路建设项目施工图审核管理办法》铁总建设2014299号

《铁路建设项目施工图审核管理办法》铁总建设2014299号

铁路建设项目施工图审核管理办法第一章总则第一条为提高勘察设计文件质量,严格控制工程投资,规范铁路建设项目施工图审核工作,根据国家有关法律法规、行业规定和中国铁路总公司(以下简称总公司)有关规定,制定本办法。

第二条本办法适用于总公司管理的铁路大中型建设项目的施工图审核管理。

第三条本办法所称施工图审核是指建设单位收到勘察设计单位完成的施工图(含变更设计施工图,以下同)后、交付施工单位施工前,组织对施工图进行检查核对的活动。

第四条施工图审核是建设单位按照批准的建设规模、技术标准、工程投资、建设工期组织建设的重要程序,审核后的施工图是工程招标、工程实施、验工计价和竣工验收的重要依据。

第五条建设单位组织有关专家或委托具有相应资质的单位对施工图进行审核,建设单位对施工图的审核质量负责。

建设单位应将施工图审核的有关事宜纳入勘察设计合同,明确勘察设计单位对施工图的勘察设计质量负责,施工图审核不免除勘察设计单位对施工图应承担的质量责任,同时明确设计文件提交时间、按照审核意见修改施工图等内容和要求。

第六条施工图审核必须严格执行工程建设强制性标准、铁路建设规程规范和初步设计批复意见,切实提高施工图的质量。

第二章施工图审核管理第七条总公司工程管理中心(以下简称工管中心)归口管理铁路建设项目施工图审核工作,对施工图审核工作进行监督、检查和考核。

第八条工管中心直接组织重大桥梁、隧道、新型无砟轨道、省会城市及重点城市客运车站站房的施工图审核以及典型工程的施工图审核。

审核的重点为技术方案、工程措施和结构安全等,审查意见为施工图最终意见。

第九条工管中心应按照标准化管理要求,细化施工图审核流程,完善施工图审核标准,加强对施工图审核工作的管理,及时研究解决施工图审核中的问题,并定期向总公司报告施工图审核工作情况。

第三章审核依据及内容第十条施工图审核的依据:(一)国家有关法律法规、行业有关规定;(二)总公司有关管理制度;(三)国家和行业有关规程规范,总公司有关标准;(四)工程建设强制性标准;(五)初步设计(含变更设计)批复意见。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

【项目管理】铁路建设项目施工图审核指南工管审号
xxxx年xx月xx日
xxxxxxxx集团企业有限公司
Please enter your company's name and contentv
铁道部工程管理中心
工管审〔2010〕76号关于印发《铁路建设项目施工图
审核管理指南(试行)》的通知
各铁路局,各铁路公司(筹备组):
依据《铁路建设项目施工图审核管理办法》(铁建设〔2010〕36号),为了规范建设单位施工图审核工作的管理,现将《铁路建设项目施工图审核管理指南(试行)》发给你们,请结合项目具体特点,在编制施工图审核管理办法时参照执行。

铁路建设项目施工图审核管理指南
(试行)
第一章总则
第一条为提高勘察设计文件质量,严格控制工程投资,规范铁路建设项目施工图审核工作,根据铁道部《铁路建设工程勘察设计管理办法》(铁道部令第26号)、《铁路建设项目施工图审核管理办法》(铁建设〔2010〕36号)等有关规定,制定本管理指南。

第二条本管理指南所称施工图审核是指建设单位在收到设计单位完成的施工图后,在交付施工单位前和施工中变更设计交付施工单位前,对施工图进行的检查核对工作。

第三条施工图审核是建设单位按照批准的建设规模、技术标准、工程投资、建设工期等组织建设的重要程序。

审核后的施工图是工程实施、验工计价和竣工验收的依据。

未经审核的施工图,不得交付施工。

第四条施工图审核工作由建设单位总工程师(或副总经理)负责,工程部负责组织实施。

第二章相关单位及部门职责
第五条建设单位主要职责:
1.与勘察设计单位签订供图协议。

2.与施工图审核单位签订施工图审核合同,明确施工图审核的相关事宜。

3.负责组织对施工图审核大纲和设计原则审查。

4.组织现场核对工作。

5.将重点工程的施工图及审核意见及时报送部工管中心。

6.设计单位对施工图审核意见提出异议时,负责组织有关单位进行研究,重大技术问题及时报送部工管中心审查确定。

7.对审核后的施工图加盖施工图审核专用印章后交施工单位实施。

8.编制施工图审核报告,上报铁道部有关部门。

9.具体负责对施工图审核单位考核。

第六条设计单位主要职责:
1.编制施工图设计原则,按审定批准的施工图设计原则进行施工图设计。

2.按照供图协议,提交施工图设计文件及有关资料。

3.认真研究审核意见,逐条分析意见和建议,补充勘察,修改设计,并将审核意见落实情况及时反馈给建设单位和审核单位。

4.参加现场核对工作。

5.对审核单位、建设单位在审核中提出的问题及时进行解释。

6.按审核后的施工图工程数量进行施工图投资检算,并与
初步设计批准概算进行比较。

第七条施工图审核单位主要职责:
1.编制施工图审核大纲,按审定的审核大纲开展施工图审核工作。

2.设置现场工作机构,具体实施现场核对工作。

3.协助建设单位与设计单位签订供图协议。

依据供图协议,分批次对设计文件进行审核。

4.提交分批审核意见和审核报告。

5.协助建设单位完成审核报告
6.参与对设计单位的考核。

第三章施工图审核的流程
第八条施工图审核工作的基本流程
施工图审核工作流程可分为准备阶段、实施阶段和总结阶段。

施工图审核工作流程图详见附图1。

第九条准备阶段工作包括签订施工图审核合同、供图协议,编制施工图审核大纲。

准备阶段工作流程图详见附图1 –l。

1.施工图审核合同(或委托协议)、供图协议
(1)施工图审核工作开展之前,建设单位择优选择施工图审核单位,报工程管理中心审查后,与施工图审核单位签订施工图审核合同,明确施工图审核的相关事宜。

(2)建设单位与设计单位、审核单位一起商订供图计划,与设计单位签订供图协议。

2.编制施工图审核大纲
(1)初步设计批复后,设计单位将鉴修后的初步设计文件及相关资料提交给建设单位,建设单位交审核单位。

设计单位提交的设计资料主要内容详见附件1 。

(2)审核单位接收初步设计资料后,开展现场踏勘,编制审核大纲,经负责人签字并加盖公章后报建设单位审定。

施工图审核大纲纲要详见附件2 。

第十条实施阶段工作包括总体审核和专业审核,实施阶段工作流程如下:
1.总体审核
总体审核分为设计原则审核和线路平纵断面(开放设计用)审核。

总体审核流程图详见附图1-2。

(1)提供相关资料
设计单位将迁改工程设计资料、施工图设计原则、线路平纵断面及相关资料提交给建设单位,建设单位将文件资料提交给审核单位。

(2)开展现场踏勘和核对
对迁改工程位置、数量进行现场核对,对具体工程、大型临时工程设计方案等可实施性进行现场核对。

(3)设计文件审核
对施工图设计原则、线路平纵断面(开放设计)进行审核。

2.专业审核
专业审核分为内部通用图审核、专业设计文件审核和投资检算审核。

专业审核流程图详见附图l-3。

(1)提交设计资料
根据供图协议,设计单位将内部通用图、、专业设计文件、投资检算资料及相关资料逐步提交给建设单位,建设单位将文件资料提交给审核单位。

(2)开展具体工程的现场核对
对全线桥梁、涵洞、隧道、路基、车站、动车段、综合维修设施等各工点位置、数量、规模、功能及周边环境与设计内容的一致性进行现场核对。

3.审核意见的流程及设计修改
(1)审核意见的流程
审核单位将审核意见表送设计单位,同时抄报建设单位。

设计单位对审核意见进行研究,逐条提出设计回复意见,将回复意见表送交审核单位,同时抄报建设单位。

最终审核意见经负责人签字并加盖公章后报建设单位,送设计单位。

(2)审核分歧意见的审定
设计单位对审核意见有异议时,由建设单位组织研究确定。

建设单位协调后仍未能达成一致的,报部工管中心审定。

施工图审核过程中遇到的重大问题应及时报工管中心(站房意见报部相关部门)o
(3)修改施工图图纸、文件及实施
设计单位应按审核、审定意见及时修改施工图图纸、文件。

审核单位对修改后的最终施工图设计文件进行核对,核对无误后加盖公章。

建设单位对修改后的最终施工图设计文件加盖施工图审核专用章,交施工单位实施。

第十一条总结阶段包括检查实施的施工图,编制审核报告。

总结阶段工作流程图详见附图l一4 0
1.检查实施的施工图
建设单位对实施的施工图进行检查,发现未执行部审查意见或施工图仍存在问题的,报部工管中心复查。

造成重大损失的,按照有关法律和合同约定、或依据铁道部施工图审核管理部门的意见对相关单位进行处罚。

2.编制审核报告
(1)组织编写施工图审核报告,审核报告应包括图纸审核和投资检算审核情况、审核意见的处理及执行情况、存在问题和建议等内容。

(2)施工图审核报告报部工管中心审查,根据部工程管理中心意见修改完善后,再报铁道部计划司、建设司、工管中心、鉴定中心。

第四章现场踏勘与现场核对
第十二条审核单位要在审核大纲编制之前,进行现场踏勘,充分了解与工程有关的各方面情况。

第十三条现场核对一般分二阶段进行。

在审核线路平纵断
面之前,进行第一阶段现场核对;在审核专业设计文件之前,进行第二阶段现场核对。

第十四条第一阶段现场核对
第一阶段现场核对是对电力线路、通信、信号设施、油、气管线、给排水管路等拆迁工程位置、数量的现场核对,以及对重点工程、大型临时工程设计方案可实施性的现场核对。

第十五条第二阶段现场核对
第二阶段现场核对是对本线各工点工程逐一进行核对,并逐一收集相关资料。

现场核对重点为:
(1)核对本线各工点桥涵、隧道、路基、车站、动车段、综合维修设施等工点位置、数量、规模、功能及周边环境与设计内容的一致性。

(2)核对工程地质资料与现场地质情况的一致性。

第十六条现场核对报告
现场核对完成后,审核单位提交现场核对情况报告,并将现场核对成果纳入施工图审核意见中。

现场核对附表如下:
(1)附表1 电力线路迁改数量现场核对汇总表
(2)附表2 通信迁改数量现场核对汇总表
(3)附表3 信号迁改数量现场核对汇总表
(4)附表4 油、气管道改移数量现场核对汇总表
(5)附表5 给排水管路改移数量现场核对汇总表。
