桥梁混凝土防撞栏杆施工技术交底

合集下载

桥梁混凝土防撞栏杆施工技术交底

桥梁混凝土防撞栏杆施工技术交底

由交底单位填写,交底单位与接受交底单位保存。

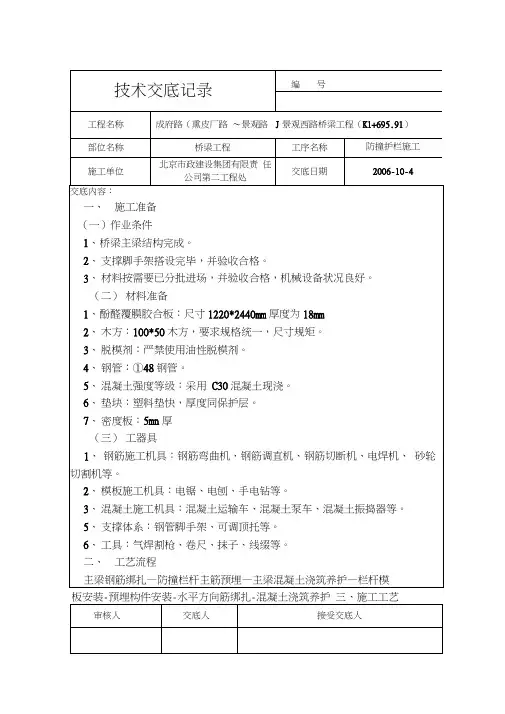

技术交底记录
工程名称 成府路(熏皮厂路 〜景观路)景观西路桥梁工程(K1+695.91)
交底内容:
4、混凝土浇筑及养护
进场检验、试验:罐车进场后,收料员应让罐车司机加速旋转
2分钟
后再卸料,由试验员每车检查坍落度,如出现坍落度不符合规定要求, 过小、过大、离析或分层现象,则应对砼进行处理:倒掉或退回。

严禁 往罐车内加水,一旦发现有加水人,必将追究相应责任并予以重罚。

第 一车收配比申请单,每车收集小票,保证收料正确,并在小票上注明砼 浇筑完时间及实测坍落度。

混凝土浇筑前应对支架、模板、钢筋、预埋件等分别进行检查验收, 符合要求后方能浇筑混凝土。

模板内的杂物、积水和钢筋上的污垢应清 理干净;模板内面应涂刷脱模剂。

混凝土强度等级C30,坍落度160± 20mm 混凝土自高处倾落得自由 高度不宜超过2m 以避免混凝土产生离析。

混凝土振捣采用插入式振捣 器,振捣时振捣棒应垂直插入,快插慢拔、边提边振,至混凝土不在下
部位名称 桥梁工程
工序名称 防撞护栏施工 施工单位 北京市政建设集团有限责 任公司第二工程处
交底日期
2006-10-4
①48钢管@800
①48钢管@800
50*100木方 18厚多层板
①16螺栓
审核人交底人接受交底人。

大桥防撞护栏安全技术交底模板

大桥防撞护栏安全技术交底模板

一、交底目的为确保大桥防撞护栏施工安全、质量和进度,特进行安全技术交底,使全体施工人员充分了解和掌握防撞护栏施工过程中的安全注意事项、技术要求和操作规程。

二、施工范围及内容1. 施工范围:本次交底针对大桥防撞护栏施工全过程,包括材料准备、施工准备、施工工艺、质量控制、安全措施等。

2. 施工内容:(1)材料准备:确保材料质量符合设计要求,进行材料进场验收。

(2)施工准备:施工前对施工人员进行安全技术培训,确保施工人员具备相应技能。

(3)施工工艺:包括护栏施工、模板安装、混凝土浇筑、养护等。

(4)质量控制:确保施工质量符合设计及规范要求。

(5)安全措施:制定安全施工方案,确保施工安全。

三、安全技术要求1. 人员安全:(1)进入施工现场必须佩戴安全帽,系好帽带。

(2)酒后、疲劳、带病人员严禁上岗作业。

(3)高处作业必须佩戴安全带,并做好安全防护措施。

(4)施工人员必须掌握安全技术操作规程,严禁违章作业。

2. 施工设备安全:(1)机械设备必须符合国家标准,定期进行保养和维修。

(2)施工现场临时用电设备必须符合安全规范,做好接地保护。

(3)施工电梯、塔吊等大型设备必须经专业人员进行操作,确保安全。

3. 施工材料安全:(1)材料进场前应进行验收,确保材料质量符合设计要求。

(2)施工过程中,材料堆放整齐,防止滑落伤人。

(3)易燃、易爆、有毒有害材料必须按照相关规定进行储存和处理。

四、施工工艺要求1. 施工前,对施工人员进行技术交底,明确施工工艺和操作规程。

2. 模板安装:模板必须符合设计要求,接缝严密,防止漏浆。

3. 钢筋加工与绑扎:钢筋加工符合设计要求,绑扎牢固,确保结构稳定性。

4. 混凝土浇筑:混凝土配合比符合设计要求,浇筑过程中防止离析、蜂窝、麻面等质量问题。

5. 养护:混凝土初凝后,及时进行养护,确保混凝土强度。

五、质量控制要求1. 材料质量:严格按照设计要求进行材料进场验收,确保材料质量符合标准。

2. 施工质量:严格按照施工工艺进行施工,确保施工质量符合设计及规范要求。

40桥梁工程防撞护栏)施工技术交底_secret

40桥梁工程防撞护栏)施工技术交底_secret

记录表01 施工技术交底记录表承包单位:xx有限公司合同段:第12合同段监理单位:xx 编号:LQ-№12-记录01-040工程名称桥梁工程桩号及部位桥梁防撞护栏施工技术交底图名(号)交底内容交底内容:防撞护栏施工技术交底1、测量放线根据图纸离防撞栏内侧15cm用全站仪每隔5m一个点,打出边线,弹出墨线后作为控制内侧模板的依据。

2、凿毛清理将防撞栏部位混凝土凿毛,清理干净。

3、钢筋加工及绑扎按照图纸将钢筋加工好后运至施工现场。

扶正预埋钢筋,开始钢筋绑扎。

钢筋绑扎时必须根据测量所弹墨线,精确定出骨架位置,绑扎好垫块。

垫块厚度和数量要符合要求,保证钢筋保护层厚度。

垫块采用高强砂浆垫块。

绑扎钢筋时注意按图纸预预泄水孔位置。

4、预埋件的布设与安装预埋件包括刚扶手预埋件,伸缩缝处预埋件,防落物网或防护网或预埋件,护栏底座的预埋件等:预埋位置和高度必须严格按照设计图纸布设,采取普通钢筋避让预埋件的原则:预埋件固定牢固,驻地办必须逐一检查,合格方可施工下道工序。

5、标高控制带:采用砂浆制作,表面为光面,宽度为5—10cm,标高误差为0到—5mm,以利于控制顶面标高。

6、模板安装模板采用外加工定型钢模,模板的加工长度一般为2.0-2.5m,并在接缝处设凹缝。

模板使用前进行试拼和编号,几何尺寸和线形满足设计和规范要求时方可使用,模板在运输或拆装时不得随意乱扔乱放,必须按照试拼时的编号存放。

首先在标高控制带粘贴厚度1-2cm的海绵条,再支立模板,模板固定采用内侧单侧固定法,外侧采用地拉杆外套硬质塑料管固定法,同时交底内容确保模板的对拉杆孔位不漏浆,不泌水,模板不变形等,模板安装必须顺直,顶面标高一致。

混凝土浇筑前采用专用脱模剂均匀涂刷模板,以便于拆模,严禁使用废机油等做脱模剂,防止污染混凝土表面。

模板的各部支撑,螺栓要拧紧拧牢。

7、浇筑砼混凝土浇筑前应仔细检查模板加固是否牢固,模板接缝是否密实,钢筋保护层是否合格,经检验合格后方可浇筑混凝土。

桥梁防撞护栏施工技术交底

桥梁防撞护栏施工技术交底

桥梁防撞护栏施工技术交底嘿,咱今儿个就来讲讲这桥梁防撞护栏施工技术交底的事儿!这可是个相当重要的环节呢!你想想啊,那桥梁就像是一条巨龙横跨在江河湖海之上,而防撞护栏呢,那就是这条巨龙的坚实铠甲呀!它得保护着过往的车辆和行人,要是这施工不精细,那可不得了哇!先说这施工前的准备工作,那可真是不能马虎。

得把场地清理得干干净净,不能有啥障碍物挡着。

就好比你要去打仗,不得先把战场打扫干净呀!材料呢,也得精挑细选,质量不好的可不能要,这就跟咱挑战士一样,得要强壮有力的。

然后就是测量放样啦!这可得精确到毫米级别的,可不能有一丁点儿差错。

你想啊,如果量错了,那护栏装上去歪歪扭扭的,多难看呀,还怎么起到防撞的作用呢?这就好像你盖房子,根基没打好,那房子能稳吗?接着就是钢筋的安装啦!钢筋就像是人的骨骼一样,得牢固可靠。

焊接的时候要小心仔细,不能有虚焊、漏焊的情况。

要是这里出了问题,那护栏还能坚固吗?不就跟纸糊的一样啦!模板安装也很关键呀!模板得平整光滑,不能有坑坑洼洼的。

就跟咱的脸蛋儿一样,得光滑细腻才行呢!安装的时候要稳稳当当的,不能有松动的地方。

混凝土浇筑那可是个大工程!得搅拌得均匀,不能有结块啥的。

浇筑的时候要慢慢的,不能一股脑儿地倒进去,就像给花浇水一样,得温柔点儿。

而且还要振捣密实,把里面的气泡都赶跑,这样做出来的护栏才结实呢!养护也不能马虎呀!就跟照顾小婴儿一样,得精心呵护。

要保持湿润,不能让它干得太快,不然会裂缝的。

这要是裂缝了,那可就前功尽弃啦!你说这桥梁防撞护栏施工技术交底重要不重要?这可关系到大家的安全呢!咱可不能掉以轻心,得认真对待每一个环节。

这就好比一场战斗,每个步骤都要做到最好,才能取得胜利呀!咱可不能让这护栏成为中看不中用的花架子,得让它实实在在地起到保护作用!你说是不是这个理儿?所以呀,大家都要牢记这些要点,把桥梁防撞护栏施工做好,让大家都能安全地通过桥梁!。

混凝土栏杆安全技术交底模板

混凝土栏杆安全技术交底模板

一、交底目的为确保混凝土栏杆施工过程中的安全,提高施工人员的安全意识,防止安全事故的发生,特制定本安全技术交底。

二、交底对象本交底适用于参与混凝土栏杆施工的全体人员,包括施工人员、技术人员、管理人员等。

三、交底内容1. 施工准备(1)施工人员必须经过专业培训,掌握混凝土栏杆施工工艺和安全操作规程。

(2)施工前,应对施工现场进行安全检查,确保场地平整、排水畅通、施工道路畅通。

(3)施工材料、设备应齐全,并符合国家相关标准。

2. 施工过程(1)施工人员应穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。

(2)施工前,应检查模板、支架的稳定性和连接牢固程度,确保其安全可靠。

(3)混凝土栏杆施工过程中,严禁酒后作业、疲劳作业。

(4)施工过程中,应严格按照施工图纸和技术规范进行施工,不得擅自更改设计方案。

(5)施工人员应遵守操作规程,严禁违规操作。

3. 人员安全(1)施工人员应严格遵守劳动纪律,不得擅自离开施工岗位。

(2)施工现场应设置明显的警示标志,提醒施工人员注意安全。

(3)施工过程中,应加强安全巡查,发现问题及时处理。

4. 施工设备安全(1)混凝土搅拌机、泵车等设备应定期检查、保养,确保设备正常运行。

(2)施工过程中,应遵守设备操作规程,严禁超负荷运行。

(3)设备操作人员应具备相应资质,熟练掌握设备操作技能。

5. 环境保护(1)施工过程中,应采取有效措施,防止施工废水、废气和固体废弃物污染环境。

(2)施工结束后,应及时清理施工现场,恢复原状。

四、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。

2. 施工人员必须佩戴个人防护用品,如安全帽、安全带、防尘口罩等。

3. 施工过程中,加强安全巡查,发现问题及时处理。

4. 设备操作人员应具备相应资质,熟练掌握设备操作技能。

5. 施工结束后,及时清理施工现场,恢复原状。

五、注意事项1. 施工人员应严格遵守安全操作规程,不得违规操作。

2. 施工过程中,加强安全巡查,发现问题及时处理。

桥面铺装防撞护栏浇筑安全技术交底

桥面铺装防撞护栏浇筑安全技术交底
,防止跌伤人员。
12、职工过行马路时时刻注意自身的交通安全。
补充作业指导内容:
桥面铺装防撞护栏浇筑安全技术交底
工程名称:
施工单位
建设单位
分项工程名称
作业部门
交底部门
交底人
施工期限
年月日至年月日
接受交底班组或员工签名:
交底内容:1、进入施工现场人员应戴好安全帽,施工操作人员应穿戴好必要的劳动防护用品。
2、工地负责人严格把好安全关,应树立“安全第一、预防为主”的思想,加强安全宣传管理工作。
6、要检查施工中所用的工索具,发现有不合规格和不合格产品要进行更换。
7、浇筑桥面时应保持平整度,按设计要求进行操作。
8、拼装护栏摸板时要加强小心跨路施工的人行或车辆通过,对通行孔要专门有人负责指挥工作。
9、现场文明施工方面,对材料、小型机械严格管理、一般机械进行防潮和覆盖。
10、在夜间施工时要有充分的照明设备,防止模糊导致安全事故的发生。
3、在施工过程中,应严格按照高处作业安全操作规程进行,认真负责。桥面铺装浇筑应注意临边作业区域。
4、电气设备电源,应严格按照有关规定架设安装。电气设备均须在良好的接地接零,并装有可靠的触电保护装置。
5、绑扎护栏钢筋时应注意高处作业和临边作业安全工作,而且也要注意跨路施工和跨河施工通车通航的车辆人行船舶等安全情况,必需时设安全网作业。

砼防撞护栏安全技术交底模板

砼防撞护栏安全技术交底模板

一、交底目的为确保砼防撞护栏施工过程中的安全,预防事故发生,特制定本安全技术交底。

二、适用范围本交底适用于所有参与砼防撞护栏施工的施工人员、管理人员及监理人员。

三、交底内容1. 施工人员入岗教育施工人员必须接受入场安全教育,考核合格后方可进入施工现场。

2. 安全防护用品(1)施工人员必须佩戴安全帽,系好下颚带,锁好带扣。

(2)施工人员必须穿着防滑鞋,以防滑倒。

(3)施工人员必须正确佩戴防护手套,防止手部受伤。

3. 施工现场安全管理(1)施工现场必须设置明显的安全警示标志,确保施工区域安全。

(2)施工现场必须设置安全通道,确保人员、设备畅通。

(3)施工现场应设置临时围挡,防止非施工人员进入施工区域。

4. 施工工艺及操作规范(1)砼搅拌:严格按照配合比进行搅拌,确保砼质量。

(2)砼浇筑:浇筑过程中,防止砼外溢,确保砼密实。

(3)模板安装:模板安装牢固,防止模板变形、移位。

(4)振捣:振捣棒使用前检查各部位连接牢固,旋转方向正确,清洁。

5. 特殊作业安全管理(1)高处作业:高处作业人员必须佩戴安全带,系好保险钩,确保安全。

(2)夜间施工:夜间施工照明行灯电压不得大于36V,确保照明充足。

(3)雨季施工:雨季施工要注意电气设备的防雨、防潮、防触电。

6. 砼养生(1)砼浇注完成后,及时进行养生,防止砼开裂。

(2)砼养生期间,注意保持砼表面湿润,防止砼干燥。

(3)砼养生时间不少于7天。

7. 施工过程中注意事项(1)施工过程中,严格遵守操作规程,确保施工质量。

(2)施工过程中,发现安全隐患,立即停止作业,整改后方可继续施工。

(3)施工过程中,加强施工现场巡查,确保施工安全。

四、交底要求1. 施工人员必须认真阅读本交底,了解施工过程中的安全注意事项。

2. 施工管理人员及监理人员应加强对施工现场的巡查,确保施工安全。

3. 施工过程中,如遇特殊情况,应及时调整施工方案,确保施工安全。

五、附则本交底自发布之日起实施,如有未尽事宜,由相关部门另行通知。

防撞护栏安全技术交底

防撞护栏安全技术交底
五、安全文明施工措施
1、护栏施工时注意临时用电安全,所有电线不得乱拉乱接,要求专业电工进行接线,保证一机一闸。
2、施工人员应正确佩戴安全帽、安全带、安全防护手套等必要安全防护用品,严禁穿拖鞋、凉鞋、短裤等进入施工场地。
3、护栏施工时应注意来往运输车辆,及时避让。
4、使用振捣棒等带电设备需要移动电缆时,应先断电源,施工时,操作者不得用湿手接触电源开关,随时注意检查电线电缆是否破损。
4)混凝土浇筑:浇筑所需混凝土控制好混凝土和易性,流动性等,浇筑前对混凝土坍落度进行现场检测。混凝土浇筑采用混凝土运输车直接下料浇筑。浇筑前全面检查钢筋、预埋钢板安装位置、模板加固情况及缝隙密封情况。合格后,对模板内和基础应洒水湿润。混凝土振捣采用振捣棒,应严格按工艺要求施工。按振捣棒作业半径插棒振捣,不得拖棒振捣。混凝土在振捣时不漏棒,以免出现空洞、蜂窝麻面现象。振捣棒与侧模应保持5-10cm的间距。对有预埋件的部位,不得在该部位过振,以免预埋件位移过大。振捣完成后对护栏顶面混凝土进行抹面施工。
②混凝土表面温度应在 5~40℃之间:
③浸渍所需的全部硅烷用料在施工现场应一次备足,使用前方可启封,并应启封后72h内用完否则应予废弃:
④浸渍硅烷前应进行喷涂试验,试验区面积为 1~5m2,完成试验区喷涂工作后,在试验区钻芯样,并对芯样分别进行吸水率,硅烷浸渍深度和氯化物吸收梁的降低效果测试,当测试结果符合规定的合格判断标准时,方可在结构上浸渍硅烷浸渍材料应原灌密封,储存与阴凉干燥处,并设立警告牌;
②牛角型构件沿顺桥向每2米设置一道,钢管每5米断开一次,用小钢管连接,大小钢管焊接连接,钢管在桥梁伸缩缝位置处断开,断缝间距为10cm。大钢管与小钢管焊接处焊缝高度为4mm。
③焊接时焊缝要求平滑,不得有气孔夹渣等焊接缺陷,发现缺陷及时修补。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
为了不使混凝土面上有孔洞,次龙骨与桥面相交的底部两侧用50*100木方后背,U托支顶。U托间距800mm。
模板上部用Φ48钢管作主龙骨,过护栏顶穿Φ16对拉螺栓,螺栓间距800mm。为防止模板上浮,可将预埋钢筋与螺栓用钢筋焊接。具体做法见下图:
审核人
交底人
接受交底人
由交底单位填写,交底单位与接受交底单位保存。
7、密度板:5mm厚
(三)工器具
1、钢筋施工机具:钢筋弯曲机、钢筋调直机、钢筋切断机、电焊机、砂轮切割机等。
2、模板施工机具:电锯、电刨、手电钻等。
3、混凝土施工机具:混凝土运输车、混凝土泵车、混凝土振捣器等。
5、支撑体系:钢管脚手架、可调顶托等。
6、工具:气焊割枪、卷尺、抹子、线缀等。
二、工艺流程
3、材料按需要已分批进场,并验收合格,机械设备状况良好。
(二)材料准备
1、酚醛覆膜胶合板:尺寸1220*2440mm,厚度为18mm。
2、木方:100*50木方,要求规格统一,尺寸规矩。
3、脱模剂:严禁使用油性脱模剂。
4、钢管:Φ48钢管。
5、混凝土强度等级:采用C30混凝土现浇。
6、垫块:塑料垫快,厚度同保护层。
主梁钢筋绑扎→防撞栏杆主筋预埋→主梁混凝土浇筑养护→栏杆模板安装→预埋构件安装→水平方向筋绑扎→混凝土浇筑养护
三、施工工艺
审核人
交底人
接受交底人
由交底单位填写,交底单位与接受交底单位保存。
DBJ01-71-2003
技术交底记录
编号
工程名称
成府路(熏皮厂路~景观路)景观西路桥梁工程(K1
技术交底记录
编号
工程名称
成府路(熏皮厂路~景观路)景观西路桥梁工程(K1+695.91)
部位名称
桥梁工程
工序名称
防撞护栏施工
施工单位
北京市政建设集团有限责任公司第二工程处
交底日期
2006-10-4
交底内容:
4、混凝土浇筑及养护
进场检验、试验:罐车进场后,收料员应让罐车司机加速旋转2分钟后再卸料,由试验员每车检查坍落度,如出现坍落度不符合规定要求,过小、过大、离析或分层现象,则应对砼进行处理:倒掉或退回。严禁往罐车内加水,一旦发现有加水人,必将追究相应责任并予以重罚。第一车收配比申请单,每车收集小票,保证收料正确,并在小票上注明砼浇筑完时间及实测坍落度。
部位名称
桥梁工程
工序名称
防撞护栏施工
施工单位
北京市政建设集团有限责任公司第二工程处
交底日期
2006-10-4
交底内容:
1、测量放线
由测量人员根据桥梁控制点放出护栏的内外轮廓线和模板的检查线,并用墨线弹在梁板上。
每隔10m在护栏预埋筋上焊接一根钢筋,测放出护栏顶面高程线并用红漆标注在钢筋上,作为钢筋绑扎时的高程控制线。
审核人
交底人
接受交底人
由交底单位填写,交底单位与接受交底单位保存。
DBJ01-71-2003
技术交底记录
编号
工程名称
成府路(熏皮厂路~景观路)景观西路桥梁工程(K1+695.91)
部位名称
桥梁工程
工序名称
防撞护栏施工
施工单位
北京市政建设集团有限责任公司第二工程处
交底日期
2006-10-4
交底内容:
沉和出现气泡为止。对有预埋件的部位,应提前作出标记,不得在该部位过振,以免预埋件位移过大。
3、平曲线上的桥梁要认真核对护栏位置与梁板的相对关系,防止护栏预埋钢筋埋错位置。
4、真缝位置和角度要准确,支模时要确保完全断开。护栏拆模后及时将真缝清理干净,不得在缝中残留混凝土、石子等硬物,防止出现瞎缝。
审核人
交底人
接受交底人
由交底单位填写,交底单位与接受交底单位保存。
DBJ01-71-2003
技术交底记录
编号
工程名称
成府路(熏皮厂路~景观路)景观西路桥梁工程(K1+695.91)
部位名称
桥梁工程
工序名称
防撞护栏施工
施工单位
北京市政建设集团有限责任公司第二工程处
交底日期
2006-10-4
交底内容:
一、施工准备
(一)作业条件
1、桥梁主梁结构完成。
2、支撑脚手架搭设完毕,并验收合格。
五、应注意的质量问题
1、由于防撞栏杆断面尺寸上大下小,模板加固时一定要通过预埋钢筋将模板压住,防止浇筑混凝土时模板上浮。
2、护栏浇筑混凝土时侧面容易聚集气泡,浇筑时在转角位置应分两层浇筑,让下部混凝土的气泡尽量先散出来。在混凝土振捣过程中由人工加强对模板斜面的敲打,尽量减少混凝土斜面处气泡较多的现象。
振捣完成后对护栏顶面混凝土进行抹面施工。
采用洒水养护,覆盖塑料薄膜,洒水养护应安排专人负责,洒水时间以混凝土面层以湿润状为准,当混凝土面层发白时应及时浇水养护。混凝土养护不少于7天。
四、成品保护
1、护栏施工完成后,应采取覆盖保护措施,防止磕碰混凝土表面。
2、护栏上的部件安装,若需焊接时,应注意保护栏杆表面混凝土不被损坏。
混凝土浇筑前应对支架、模板、钢筋、预埋件等分别进行检查验收,符合要求后方能浇筑混凝土。模板内的杂物、积水和钢筋上的污垢应清理干净;模板内面应涂刷脱模剂。
混凝土强度等级C30,坍落度160±20mm。混凝土自高处倾落得自由高度不宜超过2m,以避免混凝土产生离析。混凝土振捣采用插入式振捣器,振捣时振捣棒应垂直插入,快插慢拔、边提边振,至混凝土不在下
2、钢筋加工及绑扎
钢筋在加工厂加工后运到桥上进行绑扎。
钢筋的种类、型号及规格尺寸应符合设计要求。
主梁翼板钢筋绑扎完毕后,在翼板端头绑扎栏杆预埋N2筋。之后进行主梁混凝土浇筑养护。
预埋钢板安装,钢板的位置、高程应认真检查,确认无误后点焊在护栏钢筋上。
预埋完成后,绑扎横向钢筋。
3、模板加工及安装
防护栏杆模板采用18mm厚酚醛腹膜胶合板。次龙骨为50*100木方,间距150mm。
