裂解炉对流段模块吊装用平衡梁的探讨

合集下载

优化裂解炉模块化安装工法、进一步减少高空作业

优化裂解炉模块化安装工法、进一步减少高空作业

优化裂解炉模块化安装工法、进一步减少高空作业摘要:在以往裂解炉安装施工中,模块化施工仅限于辐射段和对流段,其他部位依然采用惯常施工方法进行安装。

本项目裂解炉模块化施工在辐射段模块、对流段模块安装基础上、增加钢结构地面分段预制、钢结构与烟道组合、钢结构与集烟罩组合等模块,大面积实施模块化吊装,以加大钢结构地面组装工作量、减少高空作业,提高大型吊车利用率。

关键词:裂解炉;模块化施工;减少高空作业1项目创新思路结合项目实际情况,将“五化”工作在项目落地,以裂解炉施工为突破口开展工作。

1.1工厂化预制、加大钢结构地面组装裂解炉钢结构(本体柱、外框架柱、梁等构件)全部实行工厂化预制,运至施工现场后,班组利用升降车进行地面组装。

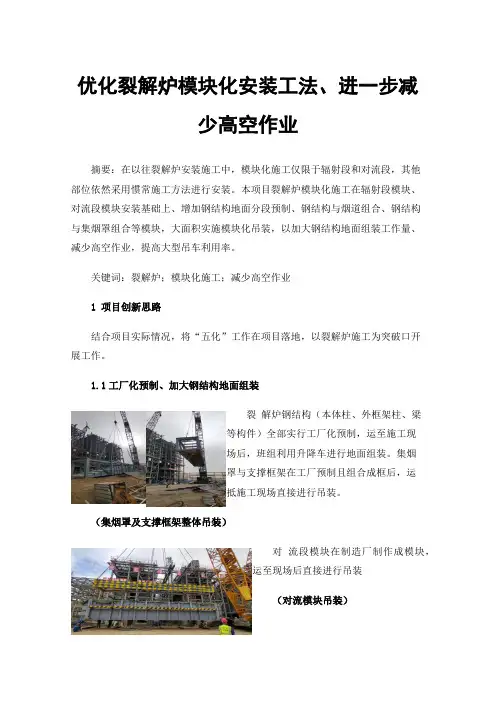

集烟罩与支撑框架在工厂预制且组合成框后,运抵施工现场直接进行吊装。

(集烟罩及支撑框架整体吊装)对流段模块在制造厂制作成模块,运至现场后直接进行吊装(对流模块吊装)1.2模块化施工提高大型吊车利用率根据项目现场吊车能力(进场400吨履带吊1台),将每台裂解炉散件按模块化思路进行组合,并据此组织吊装。

下面以单台炉为例进行说明2项目成果应用及效益评估项目现场裂解炉各施工班组,在工作中互相沟通及借鉴,并结合炉子所处位置,对模块组合方式根据自己施工经验进一步细化,按每台炉子35个模块进行施工组织(5台炉根据175个模块),较计划提前20天实现裂解炉主体安装完成的节点目标。

效益估算(仅按提前20天计算):初步预估节约费用约75.52万元 3其他需要阐述的内容要想充分发挥模块化安装优势必须从以下两方面重点把握: 3.1注重设计与施工策划对接工作在设计初期,设计应与施工专业进行对接,充分了解施工专业编制的模块化策划方案,如钢框架的连接点放在哪层标高,哪些钢构件需要在工厂内预制焊接,哪些钢构件需要施工现场焊接等,就模块化策划方案实施细节达成一致。

3.2注重采购发货与现场施工相结合采购部门要按施工部门提的钢构件发货需求计划,组织制造厂按计划、按批次配套发货,不能随意发货、且避免钢构件混装情况,特别重要的是严把钢构件出厂检验关,避免其运抵现场后,四方联合验收不通过再进行缺陷处理工作,反而影响项目施工进度。

上海赛科90万吨乙烯裂解炉对流段模块组装方案

上海赛科90万吨乙烯裂解炉对流段模块组装方案

上海赛科90万吨乙烯裂解炉对流段模块组装方案————————————————————————————————作者:————————————————————————————————日期:2上海赛科90万吨乙烯裂解炉对流段模块组装补充方案中国石化集团第三建设公司二〇〇二年十月二十八日一、概述中国石化集团第三建设公司对上海赛科90万吨乙烯扩建工程9台11。

8万吨乙烯裂解炉对流段模块制造与组装的初步设想为:每台乙烯裂解炉盘管部件在本公司镇海基地配件厂加工成型,部件运输到本公司的漕泾管道钢结构预制工厂,在漕泾预制厂内先制作成盘管结构,同时在漕泾厂预制钢结构及衬里结构,连同盘管组装成六段模块结构(连炉顶总计七组),运至安装现场预留场地予存放,由现场承担安装施工的施工单位采用大型吊车进行整体吊装。

大型模块撬状结构是目前国际上建筑安装业普遍采用的施工方法,该方案主要优点表现为: a.能充分利用大型吊装机械在现场吊装的优势,提高装置施工工厂化预制的深度;b.把一些现场、高空安装的工序,转移至到工厂内进行,减少了现场安装程序,克服现场施工受高空、露天环境影响,确保施工质量,缩短施工安装周期,使现场施工更文明、有序;c.本公司的漕泾管道钢结构预制工厂距离SECCO乙烯工地仅三公里,运输成本低,运输距离短,可避免在运输过程中造成衬里的损坏; d.组装工厂靠近SECCO乙烯现场,有利于EP总承包商及业主对制造全过程的监控与管理。

e.本公司在漕泾地区有较完备的项目管理机构,能统一进行协调指挥钢结构、衬里、翅片管、弯头、集合管、焊接管板、内构件、连接件、支托架加工及模块组装组装、炉管焊接等工作。

在我公司的投标文件中,已对模块的制造方案作了原则性的叙述,本方案为模块组装方案的进一步细化。

二、模块钢结构制作乙烯裂解炉对流段采用模块结构,初步判定每台炉子连炉顶可分成7组模块,其中4组模块由2块侧板、1—2组管速/管板、2个弯头箱、衬里及隔板等组成,另外3组无盘管束,由侧板和端板组成。

SRT-VI裂解炉平稳投料方法探索

SRT-VI裂解炉平稳投料方法探索

单组
的控制
偏差时的调节方法
裂解炉投料过程中 当单组炉管
与平

之间出现偏差时 可通过对烃进料流量
的调节来使四组
趋于一致 当裂解炉进料
已达需要值时 为了获得更高的操作效率和更长
的运行周期 需要通过调整以得到均匀的
值 同时需要调节炉膛负压和空气过剩量 单个
炉管
与平均
之间的差值将用于微调进
料进入每组炉管的烃流量 注意如果控制调节得
表 裂解炉负荷调整前后炉子的 消耗量
调整前
负荷变化

侧壁
消耗 调整后 量
底部 侧壁
消耗 底部
单位进料所需 量 石脑油
由表 中 组数据可看出 每吨物料约需 因裂解原料组分的馏程较宽且裂解反
应复杂 所以无法通过理论计算得出原料对燃料 气的单位耗量 本文中通过操作中调整裂解气负 荷时记录的数据得出了原料对 的单位耗量 据经验表明是合理的
行 一台清焦或备用
当裂解炉运行至末期时 需进行裂解炉的切
换运行 以便对运行末期的裂解炉进行清焦操作
以前裂解炉投料时 经常出现裂解炉出口温度
波动过大
的波动会使裂解气量及组
份发生较大的变化 从而影响裂解气压缩机的吸
入压力以及分离加氢反应器和甲烷化反应器的操
作 这样将波及整个系统的平稳 同时 裂解炉
波动过大 将直接影响裂解炉管的寿命 进
全国乙烯工业协会
型裂解炉平稳投料方法探索
高代明 杨世军 马 林
独石化乙烯车间 新疆克拉玛依市独山子
摘要 针对独山子石化乙烯装置
型裂解炉在投料过程中出现的
通过理论分析与计算 得出数据用于指导实际操作 并取得良好效果

框式平衡梁在转化炉对流段模块吊装中的应用

框式平衡梁在转化炉对流段模块吊装中的应用

框式平衡梁在转化炉对流段模块吊装中的应用发表时间:2019-05-07T16:38:26.043Z 来源:《知识-力量》2019年8月24期作者:程鹏[导读] 转化炉对流段模块吊装是转化炉施工安装中的重点和难点,由于模块外形尺寸大,重量重,迎风面大,外围钢结构刚性较差,吊装中易产生结构变形,从而导致模块内部衬里易被破坏,设计(卓然(靖江)设备制造有限公司,江苏靖江 214500)摘要:转化炉对流段模块吊装是转化炉施工安装中的重点和难点,由于模块外形尺寸大,重量重,迎风面大,外围钢结构刚性较差,吊装中易产生结构变形,从而导致模块内部衬里易被破坏,设计、制造合适的框式平衡梁作为吊装工具,借助该平衡梁较好的结构刚性,则可有效地防止对流模块吊装时产生变形,确保优质高效地完成对流段模块吊装任务。

关键词:转化炉;对流段模块;框式平衡梁;吊装1 转化炉对流模块吊装参数本装置转化炉的对流室共分成5个模块,我公司采用工厂模块化预制,模块分别运输到现场吊装就位,模块之间通过螺栓、焊接连接。

其吊装参数见表1:表1 模块吊装参数2 转化炉对流模块结构简介和吊装方法每个模块均呈长方体形,外壳钢结构主要由H400×400×13×21mm型钢立柱、20号槽钢以及6mm厚炉壁板组成,模块内壁筑有衬里,管板坐落在固定于墙板上的管板托架上。

每个模块的上下口均为一个水平面,上下两端部法兰面上均设有模块之间相互连接用的螺栓孔。

每个模块沿长度方向重量基本上是均匀分布的。

长度方向上由20号槽钢将各立柱连接而成,沿长度方向无较强的钢梁,模块整体结构细长,刚性较差。

为了防止模块吊装时结构发生变形破坏,传统的做法是对每个模块钢结构进行临时加固,以增强模块本体的刚度。

但这种措施耗费大量的人力、物力,经济性和可行性均较差。

根据模块的结构特点,只需考虑模块垂直受力吊装而不受横向外力作用,其自身的刚度是完全能满足安全吊装要求的。

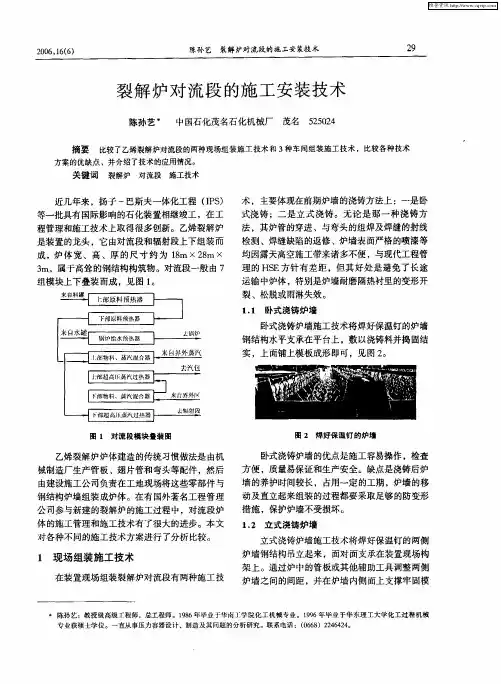

裂解炉对流段的施工安装技术

裂解炉对流段的施工安装技术
装置现场进行 。
炉管 内压试验等总检工作不方便 ,要求前面每道 工序 的产品质量严格保证 ,最终制造成的模块如
图 5所 示 。
图 3 带包装架的盘管
盘管与炉墙先分别制造再合模的好处是盘管 与炉墙可 以分散制造 ,为分包其他专业厂家制造 不同的部件提供更大 的可行性 ,并方便盘管制造 完后与炉墙合模前的质量总检验。 采用这种方案要求制造厂车问有足够的起 吊
图 2 焊好保 温钉 的炉墙
乙烯裂解炉炉体建造的传统习惯做法是 由机 械制造厂生产管板、翅 片管和弯头等配件 ,然后 由建设施工公 司负责在工地现场将这些零部件与 钢结构炉墙组装成炉体 。在有 国外著名工程管理
公司参与新建 的裂解炉的施工过程 中, 对流段炉 体的施工管理和施工技术有了很大的进步 。本文 对各种不同的施工技术方案进行了分析 比较 。
维普资讯
C MI A N I E 舰 c LE G NE R ̄G D I N  ̄ G
化工设计 2 0 ,66 06 1()
板 ,在模板与炉墙钢结构之间注入浇铸料 ,捣 固 结实即可。
卧式浇铸炉墙的优点是浇铸后不必再移动和
净空 ,包括高度约为 4 的炉墙 由水平卧置 吊立 m
孔 ,两端与回弯头组焊 ,如图 4 所示。
工安 全 隐患 。
2 车 间组装施工技术
在制造厂车间内组装裂解炉对流段 , 前期炉
墙的浇铸方法也有卧式浇铸和立式浇铸两种施工 技术 。卧式浇铸后 的炉墙按其后续工序的不同还 可以进一步分为两种施工技术 :一是盘管炉墙合 模方式 ;二是直接模块化方式。立式浇铸则采用 直接模块化方式。 近几年来 ,国内交通基础设施建设加强 ,高 速公路 网遍 布全 国地 区,长途运输路程 大大 缩

关于裂解炉钢结构设计的若干问题探讨

关于裂解炉钢结构设计的若干问题探讨

关于裂解炉钢结构设计中若干问题的探讨黄毅华(惠生工程(中国)有限公司,北京,100102)摘要:裂解炉钢结构是一种特殊的结构形式,规范对裂解炉结构中的某些细节未作规定,本文结合笔者近几年参与设计的工程项目, 对裂解炉钢结构设计中的相关问题进行分析探讨,对设计中遇到的问题提出了相关的建议。

关键词:裂解炉;钢结构;穿膛柱一、前言乙烯裂解炉是石油化工装置中最庞大的设备之一,也是乙烯装置核心设备中的重中之重,具有温度高、管线布置复杂、支撑设备多样等特点。

裂解炉钢结构框架主要承受裂解炉本体结构、管线及设备的自重作用,炉顶风机振动荷载, 同时还要受到雪荷载、风荷载和地震荷载的作用,设计时除了精确计算外,还需考虑一些特殊的构造来保证结构的安全和稳定。

裂解炉钢结构是一种特殊的结构形式,既要满足国标的规范,也要满足石化行业的标准,但这些设计规范不是专门针对裂解炉钢结构的规范,属于通用性的规范,规范对裂解炉结构中的某些细节未作规定,现结合笔者近几年参与设计的工程项目, 对裂解炉钢结构设计中的相关问题进行分析探讨。

二、结构计算a)炉体的计算模型简化裂解炉的炉本体的炉墙由炉壁钢板、加劲肋和防火砖组成,并和钢结构框架有着可靠的连接,图1为某乙烯装置的裂解炉。

由于炉墙刚度很大, 与钢结构框架组合在一起,其结构类似于框支剪力墙的结构。

第一种方案,可以把炉墙考虑成柱间强支撑,模拟炉墙的刚度,并将炉墙的荷载导到相应的梁上。

第二种方案,在有限元软件中把炉墙按板单元进行输入,此方案结构计算会更加精确,但建模却相对复杂,在设计时,可根据工程实际情况进行选择。

图1 某乙烯裂解炉b)炉体底部结构形式的设计这种特殊的框支剪力墙结构和正常的框支剪力墙结构一样, 剪力墙部分和框支部分都有刚度突变,炉底以下的钢柱往往要承受很大的竖向力的同时也要承受很大的弯矩, 容易引起破坏。

关于这个问题,通常有三种解决方案:1)采用钢柱变截面,加大炉底的钢柱截面,变截面形式见图2,第一种变截面形式会产生附加弯矩,可见第二种变截面形式优于第一种形式,但应根据现场实际情况进行选择,具体的计算方法参见文献[1];图2 变截面形式2)采用混凝土柱,增大混凝土柱的截面可以解决刚度和强度的问题,而且可以解决炉底部柱的防火问题,在工程大量采用,工程图片见图1;3)炉底钢柱加柱间支撑,从结构体系来说比前二种方案都好,但是这种方案需要工艺安装等相关专业配合,需要炉底的燃烧气管线,裂解气管线,底部烧嘴和空气预热器等管线和设备给钢结构支撑让出空间,如果在上游专业允许的情况下,此方案应为首选,工程图片见图3。

裂解炉对流段模块设计、制造探讨

裂解炉乙烯工业2017,29(2) 46 ~48ETHYLENE INDUSTRY 裂解炉对流段模块设计、制造探讨刘敬坤(中国石化工程建设有限公司,北京100101)摘要:列举了裂解炉对流段模块在设计、制造过程中的关键环节,并对其在设计、制造过程中的关 键因素、关键控制点及易出现的相关问题,进行了简要阐述和探讨。

针对裂解炉对流段模块运至现场后常出现的问题,提出了具体建议和改进措施。

为更好地控制裂解炉对流段模块制造质量,对制造商提出了具体要求。

关键词:裂解炉对流段模块对流盘管弯头箱衬里裂解炉炉本体分为对流段和辐射段两大部 分,对流段是裂解炉核心部件之一。

对流段的主 要作用是利用烟气余热,对原料进行预热、汽化并 过热至横跨温度,同时用来过热超高压蒸汽和预 热锅炉给水,也可用来过热稀释蒸汽。

目前,裂解炉对流段采用的模块化设计、制造 技术的最大优点是模块在加大了工厂预制工作量 的同时,减少了建设现场的高空作业和交叉作业 量,使施工现场的安全性得以提高,并能合理、有 效地保证施工进度和施工质量等。

本文将针对对 流段模块在设计、制造中的关键点进行初步探讨。

1裂解炉对流段模块设计一般而言,每个对流段模块(过渡段除外)通 常由带管板的对流段盘管、钢结构、衬里(含锚固 件)和弯头箱4部分组成。

下面将对流段模块在 设计过程中各关键环节中的关键因素进行简要探 讨。

1.1对流段盘管对流段盘管的设计应重点考虑以下几点:1)根据设计温度和设计压力,对受压元件(包 括翅片)进行选材;2)通过计算,确定受压元件的 壁厚-3)确定中间、末端管板的结构型式和材质;4)确定中间、末端管板支撑的结构型式和材质。

1.2对流段钢结构对流段钢结构设计应主要考虑以下几点:1)确定模块间柱头的连接型式;2)确定模块 间的连接型式和螺栓布置;3)确定模块下部拉杆 的结构型式和布置。

1.3对流段衬里对流段衬里(含锚固件)设计时,应主要考虑 以下几点:1)通过传热计算确定每个模块的衬里结构型 式和相关尺寸;2)根据不同衬里结构和尺寸确定 锚固件的型式、尺寸和布置;3)确定折流块的结构 型式和尺寸。

关于裂解炉梯子平台的安装及吊篮的使用安全措施1

中国石油天然气股份公司兰州石化公司年产60万吨乙烯改扩建工程乙烯装置裂解炉区裂解炉梯子平台的安装及吊篮的使用安全措施编制:审批:中国石油天然气第六建设公司兰州项目部二○○五年八月目录1、概况 (1)2、安装程序 (1)3、安装方法 (1)4、吊篮的使用安装措施 (1)5、本措施编制依据 (1)兰州石化公司年产60万吨乙烯改扩建工程裂解炉区项目工程裂解炉梯子平台的安装及吊篮的使用安全措施11、概况:5台裂解炉的辐射段4层梯子平台的安装对流段局部高空作业。

2、安装程序:平台预制→临时支撑的安装→平台就位 3、安装方法:采用吊篮载人先进行临时支撑[100的找平焊接,然后将预制后的平台进行吊装就位。

4、吊篮的使用安装措施: 4.1 吊篮的制作要求:4.1.1 底框及四角立柱采用∠50的框架结构,篮底采用δ=4mm 厚的钢板铺设,底框档脚板采用—100扁钢进行封闭圈护,四周采用—30扁钢进行拦护,篮四柱顶焊接吊耳系吊绳。

顶栏上捆一胶皮用于捆固焊钳。

4.1.2 吊篮涂漆:全部涂成天兰色、篮顶护栏涂刷红兰相间警色环。

4.1.3吊篮载重满足5倍安全系数,在篮侧焊标注牌,牌内容为:4.1.4 吊索卡具的选用:吊索采用1~3t 帆布吊带,卡具采用4个1t 小卸扣。

4.1.5 吊栏的吊装要求:4.1.5.1 采用2个拖拉绳进行方向调整及静止时相应固定,篮内操作人员必须用双勾安全带,一根系于吊车的吊勾上,一根系于吊篮的护栏上,并在吊装前由安全监护人进行全面检查,并办理吊篮作业票后方可进行使用,并由安全监护人员监护全部作业过程。

4.1.5.2 起重指挥及主吊司机必须具有一定判断能力的经验施工人员,并要求精力集中,安全监护人视情况可要求暂停作业,待事项明确后继续作业。

5、本措施编制依据:惠生公司的《HSE 作业指导书》及相关安全规定。

10万吨裂解炉施工方案

1.工程概况1.1工程简介10万吨/年裂解炉采用中国石化科技开发公司和鲁玛公司联合开发的SL-2型乙烯裂解炉技术,2台合一台。

裂解炉结构紧凑,布置严整,炉体框架宽20280 mm,长19600 mm,高39700 mm。

炉体下部为辐射段,内装辐射段炉管,悬挂在辐射段上部的吊架上。

每台炉底部设有36组燃烧器,侧墙上设有48组燃烧器和窥视孔,端墙上设有窥视孔和人孔。

炉体上部为对流段,对流段内部装有七组水平放置的管束,从上往下看分别为:(1) UFP段(2) BFW段(3) LFP段(4) UMP段(5) USSH段(6) LSSH段(7) LMP段对流段端墙由弯头箱封闭,侧墙设有吹灰器,顶部有烟气收集器,烟气经烟道、引风机、烟囱排入大气中。

每台炉顶部有一台汽包,急冷锅炉位于辐射段上部,辐射段正上方有六台TLE型急冷换热器,每台急冷换热器由一根上升管和一根下降管与汽包相连,用于废热回收,产生超高压饱和蒸汽。

2 台裂解炉主要安装工程量见表1-1。

裂解炉炉体结构、辅助设备及附件工程量一览表表1-11.2工程特点裂解炉结构布局紧凑,安装工程量大,施工工序复杂,施工工期短。

钢结构、设备、衬里、配管和仪表电气等各专业交叉作业多。

钢结构采用螺栓连接,安装精度要求高,作业难度大。

对流段采用模块化施工,单组模块吨位大,吊装难度大。

炉管系统操作温度高,材质复杂,有低合金钢、不锈钢和高镍合金等,焊接难度大。

辐射段炉管直接受火焰加热,支吊架安装质量直接影响其工作寿命,因此辐射段炉管热膨胀平衡系统的安装要求尤其重要。

水汽系统为高温高压管道,配管复杂,热应力大,管道支吊架安装要求严。

2.施工方法和程序裂解炉施工工艺流程见图3.2-1,施工工序示意图见附图4563.设备、材料的检验3.1材料检验3.1.1裂解炉材料、配件及设备运抵现场后,应进行验收。

逐件(组)进行外观检查,其外形尺寸、表面质量和标记应符合设计文件和有关标准的规定,并应附有出厂质量证明书。

桁架式平衡梁在裂解炉对流模块吊装中的应用

桁架式平衡梁在裂解炉对流模块吊装中的应用1前言由我公司承建的上海赛科石油化工有限责任公司90 万t / a 乙烯主装置的新建工程中,有九台裂解炉,每台裂解炉对流室各分成七个对流模块预制和吊装,对流模块结构特殊,长而细,重量较重,每个模块钢结构的刚性很差,吊装中极易产生结构变形破坏,是裂解炉施工吊装中的难点。

本文在经过成功吊装乙烯裂解炉对流模块后对其吊装作一简要介绍和技术总结。

2裂解炉对流模块吊装参数裂解炉在总体结构上与普通的加热炉相同,也是由辐射室、对流室和炉顶烟囱三大部分组成。

所不同的是裂解炉顶除了有烟囱之外,还有余热锅炉、汽包等设备。

裂解炉对流室施工以分成若干模块的形式在制造厂制作,然后运输到安装现场吊装就位,在基础上通过螺栓连接将各个模块卧式重叠拼装成形。

本装置九台裂解炉大小一样,每台炉对流室均分成7 个模块进行预制,其吊装和结构参数如下:3裂解炉对流模块结构简介和吊装方法每个模块均呈长方体形,外壳钢结构由H300×300 ×10 ×15mm 型钢立柱、18 号槽钢以及炉壁板组成,模块内壁筑有衬里,沿模块长度方向布有Φ89×4 . 5mm 炉管,每个模块的立柱上下两端等高齐平,上下口均为一个水平面,立柱的上下端部盖板上均设有模块之间相互连接用的螺栓孔。

每个模块沿长度方向重量基本上是均匀分布的。

长度方向上由18 号槽钢将各立柱连接而成,沿长度方向无较强的钢梁,模块整体结构细长,刚性较差。

为了防止模块吊装时结构发生变形破坏,必须采取有效的保护措施,通常的做法是对模块钢结构进行临时加固。

但本装置对流模块共有63 个,数量大,若对每个模块都进行吊装加固,势必会耗费大量的加固手段用料,成本太高。

根据每个模块的结构特点(每个模块宽度一样,只是各模块的长度、高度和立柱间距离稍有不同)专门设计了一件能适用于各模块吊装的刚性桁架式平衡梁(其结构如图l 所示),就可有效地解决了模块吊装变形和加固量大的问题,采用了此平衡梁作为辅助吊装工具后,就不必对模块外壳钢结构进行加固便可直接进行安全吊装了。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
模块 序号 Ⅰ Ⅱ Ⅲ Ⅳ Ⅴ Ⅵ 模块总 重(t) 109 102 112 46 59 147 外形尺寸 (mm) 25590×2642×2883 25590×2642×2344 25590×2642×2685 25590×2642×3048 25590×2642×1392 25590×2642×3372 底 18470 21353 23697 26382 29430 30822 标高 mm 顶 21353 23697 26382 29430 30822 34194
吊梁 连接柱
模块
吊耳
A E E
吊耳
劲板 PL12
A
HW400
配M20螺栓
PL20 HW250 HW250
E-E
劲板 P
PL20
C C
HW300
配M30螺栓
HW300
D D
连接柱详图
HW300
D-D
配M20螺栓
PL20 吊耳详图
C-C
图 1 模块吊装用长方形框式平衡梁
图 2 长方形框式平衡梁吊装裂解炉模块图片 这种平衡梁制作简便,与模块之间通过连接柱用螺栓连接构成一刚性整体,保证了吊装过程中模 块不会发生变形,不足之处是需要使用大量的螺栓,每次安装、拆卸工作相对较多,且对材料的抗弯 性能要求较高。而本项目裂解炉模块最重 147t,长度接近 26m,如使用图 1 所示的平衡梁,就需要使 用抗弯性能更强的型钢,势必会大大增加吊装重量,增大吊车的负荷,甚至会因此而造成现有吊车不 能满足使用,需更大吨位吊车进场,增加费用投入。换种角度考虑,对这种长型构件来说,平衡梁的 设计主要就是考虑其抗弯性能,既然增大型钢规格不经济,那么在维持其重量不变或者变化不大的情 况下如何增大其抗弯性能?使用截面尺寸较小的型钢制作吊装桁架即可以解决本问题。 本项目裂解炉对流段模块的吊装使用了图 2 所示的平衡梁。这种桁架式平衡梁,不仅减少了自身 重量,而且有效地增强了自身强度。
裂解炉对流段模块吊装用平衡梁的探讨
摘要:裂解炉对流段模块的吊装是裂解炉施工安装中的重点难点,由于模块外形尺寸大,重量重,迎 风面大,结构刚性差、易变形,模块衬里易被破坏。设计、制造合适的平衡梁可以优质高效地完成对 流段模块的吊装任务。 Abstract: Owing to the characteristics of the convection module of cracking furnace, such as considerable size、weight、windward side 、flexiblity of whole structure and breakage of linear module, the lifting of the convection module is a heavy stress in the process of the installation. The equalizer bar is suitably designed and fabricated can effectively fulfill the lifting of the Cracking Furnace. 关键词:裂解炉 对流段模块 吊装 平衡梁 Key words: cracking furnace; convection module; lifting; equalizer bar 1 前言 随着近些年来国内工业的蓬勃发展,对乙烯的需求不断增加,根据形势所需,国家上马大量乙烯 工程项目,各地石化公司不是对原有装置进行扩能改造就是兴建新的乙烯项目,在这种背景下,作为 乙烯装置核心的裂解炉也在不断发展或根据项目采用专利技术而不断变换型号、规模。 不同型号或者不同专利技术的裂解炉,其对流段模块的型式基本不变,均为立式箱型结构,通常 由对流管束、衬里、外墙钢结构、附件等部件组成。目前,模块多采用工厂化制作,即在工厂将对流 管束、衬里、外墙钢结构、附件等部件组装成整体后运至现场安装,少数项目采用现场组模,即管束 整体到货,然后在现场将管束与衬里完毕的外墙钢结构组装成模块,然后吊装。 不同型号或者不同专利技术的裂解炉对流模块,外形尺寸和重量可能有很大的差异。如 KBR 专利 技术的 10 万吨/年裂解炉的对流模块长约 9.5m(不含弯头箱的尺寸) ,最重的一个模块重约 88t;13 万 吨/年裂解炉的对流模块长约 12m(不含弯头箱的尺寸) ,最重的一个模块重约 89.7t。Linde 专利技术 15 万吨/年裂解炉的对流模块长约 19.1m(不含弯头箱的尺寸) ,最重的一个模块重约 105.1t。SW 专利 技术 13 万吨/年裂解炉的对流模块长约 25.6m(不含弯头箱的尺寸) ,最重的一个模块重约 147t。 模块管束是靠安装在外墙板之上的管板托架支撑的,其与外墙板之间仅仅是接触性连接,而墙板 立柱之间主要靠槽钢连接,本身刚度并不是很强,容易发生扭曲变形,从而导致附着在墙板内侧的衬 里受到破坏。由于模块构造有着这样的特点,如何避免吊装过程模块产生变形就是制定方案时要特别 重视的问题。一般来说,通过使用特制的吊具即平衡梁来解决此项问题,这样,平衡梁的设计就成为 方案中的重点部分。下文即以某石化公司新建乙烯装置裂解炉项目为例,对模块吊装平衡梁的设计进 行一些探讨。 2 裂解炉对流模块吊装参数 裂解炉每台炉子对流室分为 6 个模块进行安装,模块采用工厂化制作,整体运输到现场吊装就位, 模块间通过螺栓、焊接连接。模块吊装参数一览表如下: 表 1 模块吊装参数一览表
图 3 模块吊装用桁架式平衡梁 此平衡梁用现场的施工余料或手段用料制作加工, 横梁和斜梁为 HW250×250×9×14mm 型钢, 竖 梁为 HM294×200×8×12mm 型钢,纵梁为 HM244×175×7×11mm 型钢组成。上方设置 8 只板式主吊耳, 主吊耳焊接方位根据平衡梁上主吊索具在主吊耳平面的投影方位焊接,用以消除卸扣的横向受力。平 衡梁下方设置 14 只板式吊耳(吊耳正对模块的 14 条立柱) ,平衡梁上部吊耳通过卸扣与主吊钢丝绳扣 连接,平衡梁下部吊耳通过卸扣连接钢丝绳的一端,钢丝绳另一端通过卸扣与板式法兰吊耳连接。连 接形式如图 4。
图 4 桁架式平衡梁下部与模块顶部连接图 4 桁架式平衡梁强度校核 桁架式平衡梁为超静定结构,应力分布非常复杂,如通过手工计算则需要建立并解析大量的方程, 耗时耗力,且结果容易出现偏差。随着科技的进步,计算机也越来越多地应用于石油化工工程建设领 域,如使用先进的应力分析软件,仅需要建立模型并加上负载,即可自动生成结果,结果不仅准确, 而且相当直观。 本桁架式平衡梁强度校核使用 ansys 软件建模并进行有限元分析,以最重模块 147t 进行校核,动 载系数 K=1.2 ,材料弹性模量 E=2.1e+011N/m2 ,泊松比 0.28 ,抗剪模量 7.9e+010N/m2 ,质量密度 7800kg/m3,屈服强度 s 235MPa ,桁架式平衡梁有限元分析结果如图 5 所示:
图 5 平衡梁有限元分析应力分布图 从图 5 中可以看出,校核结果为最大应力 190MPa ,结果完全满足吊装安全要求。
图 6 桁架式平衡梁吊装裂解炉模块图片 5 模块吊装完成后的总结 对流段模块安装前完成模块吊装方案的编制工作,并经过反复推敲修改,特别是桁架式平衡梁的 设计及强度校核(完全使用现有的有限的手段用料进行制作,在满足施工需要的前提下并最大程度的 减少平衡梁自身的重量) 。方案定稿报审完成后进行吊索具的采购、平衡梁的制作及作业区域的地基处 理, 为正式吊装做好了充分的准备。 经过 1 个月的紧张施工, 优质高效地完成了全部 36 个模块的安装, 得到了各方的一致好评。 笔者认为,由于桁架式平衡梁整体结构稳定、制作简单、使用方便,可以最大程度地解决模块在 长度方向上刚性较差、容易变形的问题,因此对于重量较重且长度尺寸较大的裂解炉对流段模块吊装 宜采用桁架式平衡梁进行吊装;而对于长度尺寸不大的裂解炉对流段模块,可以使用长方形框式平衡 梁(图 1 所示平衡梁)或桁架式平衡梁,具体可根据现场情况确定。 虽然桁架式平衡梁能很好地满足施工需要,有很多的优点,但也存在不足之处,如需要使用大量 型材,焊接量较大,对焊接质量要求高,还有制作精度要求较高,桁架上、下吊耳、模块吊耳板孔孔 中心要求分别在同一水平面上,桁架下吊耳与模块吊耳板孔的中心要求在同一垂直面内,连接用的卸 扣型号规格必须相同,吊索具长度必须要求一致等等。 具体在项目执行中,还是应根据设备特点、现场的环境及资源状况,集思广益,充分发挥主观能 动性,在保证安全、质量的前提下保证一定的经济效益,选择适合项目使用的平衡梁。
3 模块吊装平衡梁的设计 裂解炉对流段外墙钢结构立柱按 7 轴线排布,除 4 角立柱型钢为 HW300×300×10×15mm 型钢外 其他立柱均为 HW200×200×8×12mm 型钢,型钢间通过槽钢[10 和[20b 连接,内侧为 5mm 厚炉壁板, 衬里附着在壁板上,管板坐落在固定于墙板上的管板托架。为防止模块吊装时结构发生变形破坏,可 以采取临时加固的措施来增强模块本体的刚度,但这种措施需要耗费数百米的型钢,且安装、拆卸需 消耗大量的机械及人工,不仅不具经济性,还增加了大量的高空作业风险,可行性较差。根据模块的 特点,只要模块不受横向外力的作用,其本身的刚度是可以满足吊装需求的。通过使用平衡梁即可改 变模块在吊装时的受力状态,确保安装质量。由于模块自身重量较重,在满足吊装需要的前提下,应 尽量减小吊索具的重量(主要是平衡梁的重量) ,从而减小吊车作业的负荷率,保证吊装作业安全高效 地进行。以往有项目使用过下图 1 所示的平衡梁:
