高墩施工安全专项方案

合集下载

2023年桥梁高墩柱施工安全专项方案

2023年桥梁高墩柱施工安全专项方案

2023年桥梁高墩柱施工安全专项方案____年桥梁高墩柱施工安全专项方案一、项目概述在____年,计划进行桥梁高墩柱施工,该项目的目标是确保施工期间的安全,并最大限度地预防和减少事故的发生。

本专项方案将详细介绍施工期间的安全措施和应急预案。

二、施工前的准备工作1. 编制详细的工程设计和施工方案,包括施工步骤、时间计划和所需人力、物力、机械设备等的准备。

2. 形成专项施工安全规章制度,对施工人员的安全培训和证书进行必要的审核和控制。

3. 检查施工现场的地质条件和土壤承载力,确保施工区域的稳定性和安全性。

4. 对施工现场进行清理和整理,清除障碍物,确保施工作业的顺利进行。

三、施工期间的安全措施1. 安全教育培训:施工前进行全员安全培训,包括对施工人员的操作规范、安全防护装备的使用、应急救援等方面的培训。

2. 安全防护设施的设置:在施工现场周围设置围栏,设立明显的安全警示标识,并配备安全防护设备,如安全帽、安全绳等。

3. 安全巡视与监控:定期进行施工现场的安全巡视和监控,确保施工过程中没有安全隐患,并能及时发现和处理问题。

4. 施工机械设备的安全运行:确保施工机械设备的正常运行,对设备进行定期检查和维护,并加强操作员的安全培训。

5. 施工作业的安全控制:根据施工计划和安全规章制度,制定详细的施工作业步骤和安全控制措施,并进行全程的安全监控和指导。

四、应急预案1. 火灾事故:在施工现场设置灭火器和灭火器具,配置专业的灭火队伍,建立明确的报警和疏散通道,并进行定期演练。

2. 施工人员受伤:设立医疗急救站,配备足够数量的急救药品和医疗器械,及时处理受伤人员,保证其生命安全。

3. 施工事故事故:及时组织施工人员进行疏散,并启动应急预案,调度相关救援人员和设备进行抢救和处置。

4. 意外灾害:根据施工现场的特点和可能存在的风险,制定相应的应急预案,做好防范和安全措施的准备工作。

五、安全评估和监管1. 定期进行安全评估和审核,对施工过程中的安全措施和应急预案进行检查和评估。

高速公路第四合同段薄壁高墩和挂篮悬浇施工安全专项方案(54页)

高速公路第四合同段薄壁高墩和挂篮悬浇施工安全专项方案(54页)

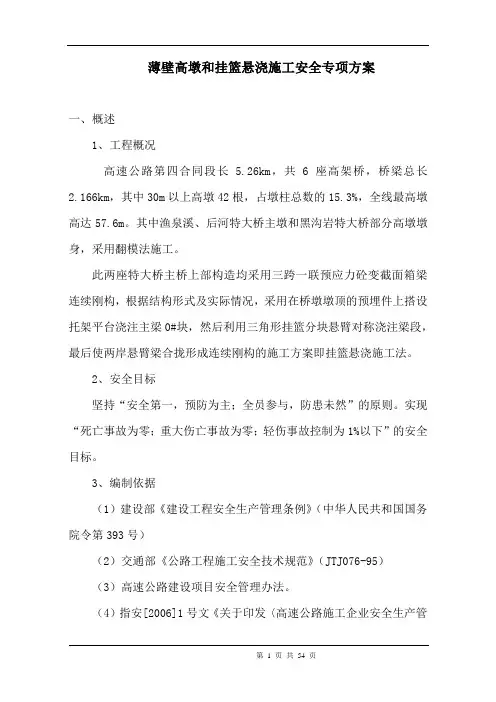

薄壁高墩和挂篮悬浇施工安全专项方案一、概述1、工程概况高速公路第四合同段长 5.26km,共6座高架桥,桥梁总长2.166km,其中30m以上高墩42根,占墩柱总数的15.3%,全线最高墩高达57.6m。

其中渔泉溪、后河特大桥主墩和黑沟岩特大桥部分高墩墩身,采用翻模法施工。

此两座特大桥主桥上部构造均采用三跨一联预应力砼变截面箱梁连续刚构,根据结构形式及实际情况,采用在桥墩墩顶的预埋件上搭设托架平台浇注主梁0#块,然后利用三角形挂篮分块悬臂对称浇注梁段,最后使两岸悬臂梁合拢形成连续刚构的施工方案即挂篮悬浇施工法。

2、安全目标坚持“安全第一,预防为主;全员参与,防患未然”的原则。

实现“死亡事故为零;重大伤亡事故为零;轻伤事故控制为1%以下”的安全目标。

3、编制依据(1)建设部《建设工程安全生产管理条例》(中华人民共和国国务院令第393号)(2)交通部《公路工程施工安全技术规范》(JTJ076-95)(3)高速公路建设项目安全管理办法。

(4)指安[2006]1号文《关于印发〈高速公路施工企业安全生产管理机构设置及专职安全管理人员配备细则〉、〈****西高速公路危险性较大工程安全专项施工方案编制及专家论证审查细则〉的通知》。

(5)****西指安[2005]18号文《关于印发〈****西高速公路建设指挥部施工安全生产应急预案〉的通知》。

(6)****西指技[2005]5号文《关于印发〈****西高速公路施工保护与水土保持实施细则〉的通知》。

(7)**西高速公路第6合同段设计文件(8)其他相关的内部安全生产文件。

二、薄壁高墩墩身施工拟采用方案对于渔泉溪、后河和黑沟岩特大桥薄壁高墩墩身,均采用塔吊吊装模板和钢筋以及砼输送泵浇筑砼施工方案即翻模法施工。

(1)、翻模法施工方案根据桥梁地址及主墩结构特点,采用翻动模板法施工。

在主墩一侧配套一台塔基吊,塔吊基础与承台基础同高,严格按照《塔式起重机安全规程》《塔式起重机技术条件》要求进行安装和拆卸,塔吊可延升高度约为80米。

2024年桥梁高墩柱施工安全专项方案

2024年桥梁高墩柱施工安全专项方案

2024年桥梁高墩柱施工安全专项方案如下:
桥梁高墩柱施工安全专项方案
一、工程背景及概况
本方案是为了确保2024年桥梁高墩柱施工过程中的施工安全,防止发生意外事故,保障工作人员的生命财产安全。

二、安全管理措施
1. 制定完善的施工计划和安全管理方案,确保施工过程按照规定流程进行。

2. 建立健全的安全管理组织机构,明确各职责,保证施工现场的安全管理。

3. 加强现场安全巡查,发现安全隐患及时整改,确保施工现场安全。

4. 定期组织安全教育培训,提高员工的安全意识和应急处理能力。

三、施工现场安全措施
1. 严格遵守相关安全规定,确保施工人员穿戴防护装备。

2. 加强高空作业安全防护,确保施工现场高空作业人员的安全。

3. 建立安全防护区域,禁止无关人员入内,减少安全隐患。

4. 定期检查和维护施工设备,确保施工设备安全可靠。

四、紧急情况处理
1. 建立健全的紧急救援机制,确保在发生意外事故时能够及时进行救援。

2. 组织定期演练紧急情况处理,提高员工的应急处理能力。

五、安全管理总结
本方案的实施将有力保障2024年桥梁高墩柱施工过程中的安全,达到预防事故、减少损失的目的。

希望全体工作人员严格按照方案要求执行,确保施工安全顺利进行。

高墩安全专项施工方案范文

高墩安全专项施工方案范文

高墩安全专项施工方案随着社会的发展,各种高墩建筑物的兴起也成为了一种趋势。

高墩建筑物是城市建设中不可少的一部分,然而在建设过程中,安全问题更加需要注意。

未遵守安全规程的事故爆发已经引起广泛关注。

本文将介绍高墩安全专项施工方案,从方案制定、施工前准备工作、安全操作规范和事故处理等方面进行详细说明。

方案制定在高墩的施工过程中,施工方需要制定一套完整的安全专项施工方案。

该方案应针对性强,包含存在的安全隐患和对应的防范措施,以确保在施工过程中不会出现任何意外情况。

方案制定时,需要完整考虑高墩施工过程中存在的安全隐患,包括但不限于高处作业、螺纹钢绑扎、現浇混凝土浇筑、爆破与拆除等,针对这些安全隐患,应根据不同作业环节制定相应的安全措施。

施工前的准备工作在施工前的准备阶段,需要对现场进行全面检查并制定相应的安全防范措施,并做好相关工作人员的培训。

为了确保高墩建筑的安全施工,需做好如下准备工作:1.检查建筑施工设计文件。

施工人员应清楚了解高墩建筑物的施工设计文件,熟悉管线道路等信息,同时还需要确定好作业区域的边界,并保证作业场地清晰明确。

2.了解施工场地。

施工人员以及相关人员要了解工作场地的地形以及其他地点的情况,如地下管网、电信设备等,并为作业人员提供安全操作的环境。

3.检查工作装备。

在施工前,所有工作装备都应被检查一遍,确保所有的设备都没有安全隐患。

如发现有问题的设备,则必须在施工前进行维修或更换。

安全操作规范一旦准备工作完成,施工方就需要遵守一些安全的操作规范,以确保工人的安全和施工的正常运作。

1.严格遵守安全规章制度。

在施工过程中,所有人员都应遵守施工方制定的安全专项施工方案,并严格执行作业规章制度,每次作业前应对安全操作规范进行讲解。

2.资质要求。

在施工人员的人员资格方面,要求施工人员具有必要的专业技术能力和相关的从业资质,以保证施工的质量和安全。

3.保护措施。

在高墩建设的施工过程中,必须严格遵守保护措施的要求,如安装防护网、搭设脚手架、佩戴个人防护用品等。

桥梁高墩专项安全施工方案22页word文档

桥梁高墩专项安全施工方案22页word文档

目录第一章编制依据和原则 (2)第二章工程概况 (2)第三章安全生产管理组织机构 (3)第四章桥梁高墩专项安全施工方法 (6)第五章桥梁高墩专项安全施工应急预案 (22)第一章编制依据和原则一、编制依据1、《吉怀高速高速公路土建施工第十五合同段招标文件》2、《公路工程施工安全技术规程》(JTJ076-95)3、《公路桥涵施工技术规范》(JTJ041-2000)4、《爆破安全规程》(GB6722-2019)5、《公路路基施工技术规范》(JTG F10-2019)6、《公路隧道施工技术规范》(JTJ02-94)二、编制原则1、遵照招标文件及施工合同条款中对安全的要求,业主,监理单位对安全下达的要求及指令;2、坚持“安全第一,预防为主”的原则。

三、总目标杜绝特别重大、重大、大事故,杜绝死亡事故,防止一般事故的发生。

消灭一切责任事故,确保人民生命财产不受损害,保持职业病发生率为零。

第二章工程概况本标段共有薄壁空心墩27个,外轮廓结构尺寸为5.2m×3.2m以及5.0m×3.0m以及5.0m×2.5m,最大墩身高度为57.1m,其余的为圆柱实心墩。

根据薄壁空心墩现场实际情况及施工工期要求,经过翻模、爬模和滑模的施工工艺比较,我项目部决定采取塔吊爬模、砼垂直泵送的施工工艺。

且针对本标段薄壁空心墩的数量,拟配备5台塔吊、10套爬模模板及相应的汽车吊。

第三章安全生产管理组织机构一、组织机构成立以项目经理为组长的安全生产领导小组,安全环保部为专职管理部门,配备专职安全员,组织施工人员学习安全生产知识,强化安全生产意识,使大家认识到安全工作的重要性和必要性。

安全生产管理组织机构框图见图1《安全管理组织机构图》。

二、安全施工保证体系本项目部在工程施工前按DBJ08-903-98《施工现场安全生产保证体系》的要求建立安全施工保证体系,安全施工保证体系分组织保证、工作保证、制度保证三个方面。

桥梁高墩施工专项安全方案

桥梁高墩施工专项安全方案

高墩施工安全技术方案编制:复核:审批:二〇一〇年八月目录1、编制依据 (1)2、工程概况 (1)3、危险源识别与分析 (1)4、安全生产管理目标 (3)5、高墩安全生产管理体系 (4)5.1 高墩安全生产管理机构及框图 (4)5.2 高墩安全生产管理流程图 (5)5。

3 高墩安全生产管理制度 (6)5。

4 高墩施工专职安全管理人员岗位职责 (8)6、高墩施工现场安全防护方法与措施 (11)6.1 模板及工作平台 (11)6.2 防护方案 (11)6。

3 起重伤害防范措施 (12)6.4 高处坠落防范措施 (13)6.5 机械伤害防范措施 (13)7、高墩施工安全技术措施 (14)7。

1 钢筋工程安全技术措施 (14)7.2 模板工程安全技术措施 (15)7。

3 砼工程安全技术措施 (16)7。

4 起重吊装工程安全技术措施 (16)7.5 支架安拆安全技术措施 (17)7.6 电工安全技术措施 (17)7。

7 电、气焊安全技术措施 (18)7.8 装卸搬运安全技术措施 (20)7。

9 施工电梯安全技术措施 (20)7.10 井字架安全技术措施 (21)8、塔式起重机安拆安全措施 (22)8.1 拆装前的技术检查 (22)8.2 拆装作业中的安全技术 (23)9、参考文献资料 (24)10、安全检算 (25)10.1 设计概况 (25)10.2 荷载分析 (28)10。

3 平台架计算 (28)桥梁高墩专项安全施工方案1、编制依据(1)公路水运工程安全生产监督管理办法(交通部);(2)公路工程施工安全技术规程(JTJ076-95);(3)——-——-—---—--—高速公路施工安全手册;(4)———----—-——---高速公路标准化施工技术指南安全分册;(5)—-——-—-——————-高速公路——----——---合同段施工组织设计;(6)相关法律、法规、规范、强制标准等;2、工程概况虎沟大桥和南沟大桥主跨为连续钢构现浇箱梁,采用挂篮悬灌施工,最大跨度100米,箱体最大高度6米,下构最高墩98.5米,为空心薄壁墩.3、危险源识别与分析桥梁高墩柱的施工因地形和地质、水文条件的复杂,作业人员的素质较低,因此属高风险和易发生安全事故的施工作业。

高墩、台、柱安全专项施工方案

高墩、台、柱安全专项施工方案

高墩、台、柱安全专项施工方案
一、前言
在道路、铁路等基础设施建设过程中,高墩、台、柱的安全承载是至关重要的。

本文旨在提出一套全面的高墩、台、柱安全专项施工方案,以确保工程建设过程中安全可靠。

二、施工前准备
1. 施工区域勘察
在施工前应对施工现场进行详细勘察,包括地基情况、周边环境等,确保基础
情况清晰明了。

2. 材料准备
确保所有施工所需材料质量合格,并按照施工计划提前调配到位。

3. 施工人员培训
施工人员应具备相关岗位资质,且经过相关安全培训,熟知施工规范和安全操
作流程。

三、施工过程安全控制
1. 安全标识
在施工现场进行明显的区域划分和安全标识,确保施工区域明确可见。

2. 安全防护设施
搭建必要的安全防护设施,包括扶手、护栏等,确保施工人员和周边群众的安全。

3. 施工计划制定
根据实际情况细化施工方案,明确施工工序和施工进度,严格按照计划执行。

四、质量控制
1. 监控措施
建立质量监控体系,对施工过程进行实时监控,发现问题及时处理。

2. 定期检查
定期进行质量检查,及时发现问题,确保施工质量。

五、施工后总结
1. 整理资料
整理施工过程中出现的问题及解决方法,形成经验总结,为今后施工提供参考。

2. 安全交底
对施工人员进行安全交底和工作总结,强调安全第一的施工理念。

结语
以上即是本文的高墩、台、柱安全专项施工方案,希望能够为相关工程建设提
供一定的参考和指导,确保工程的安全可靠性。

高墩专项施工方案

高墩专项施工方案

应急预案与处理
制定应急预案
针对可能发生的高墩施工安全事故,制定相应的应急预案。
应急资源准备
提前准备好应急所需的物资、设备和人员,确保应急响应的及时性和 有效性。
应急演练与培训
对应急人员进行培训和演练,提高他们的应急处理能力和响应速度。
应急处置与报告
在发生高墩施工安全事故时,迅速启动应急预案,采取有效措施进行 处置,并及时向上级主管部门报告。
详细描述
该铁路桥梁高墩施工规模庞大,涉及多个高墩的同时施工。为了确保施工进度和安全,施工单位制定 了详细的施工组织方案,合理安排人员、材料和机械的进场时间。同时,采用了预制拼装工艺,提高 了施工效率,减少了现场作业量。
案例四:某大型水利工程高墩施工
总结词
质量要求高、环境保护要求严格
详细描述
该大型水利工程高墩施工对质量和环境保护要求非常严格。为了满足质量要求,施工单 位采用了高性能混凝土和高强度钢材,确保了高墩的耐久性和承载力。同时,在施工过 程中,采取了一系列环保措施,如降噪、减尘、废水处理等,有效降低了施工对环境的
高墩施工的重要性
确保桥梁安全
高墩是桥梁的主要承重结构,其 施工质量直接关系到桥梁的整体 安全和使用寿命。
促进交通发展
高墩桥梁的建设是交通基础设施 发展的重要组成部分,对于提高 交通效率和促进区域经济发展具 有重要意义。
提升工程技术水平
高墩施工对工程技术提出了更高 的要求,推动了相关技术的创新 和发展。
混凝土浇筑质量控制
加强混凝土的搅拌、运输、振捣 和养护,确保混凝土质量符合要求。
材料质量控制
对进场的材料进行质量检查,确 保符合设计要求和规范规定。
质量检测与验收控制
按照相关规范和标准进行质量检 测和验收,确保高墩施工质量符 合要求。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1.编制依据及工程概况1 1.1.编制依据11.2.工程概况12.危险源辨识及分析12.1. 高墩施工危险源类别12.2.高墩作业危险源防范措施33.高墩施工技术方案安全保证3 3.1.圆形墩柱模板支护安全规范43.2.临边施工安全规范53.3.临时通道安全规范及要求53.4.临时用电安全规范53.5.机具材料安全63.6.天气影响64.高墩施工安全管理措施6 4.1.高墩施工安全管理目标64.2.高墩施工安全组织机构及成员74.3.安全领导小组岗位职责74.4.高墩施工安全保障体系84.5.高墩施工安全生产责任制84.6.高墩施工安全交底制度94.7.高墩施工设备使用安全管理措施94.8.高墩施工安全操作规程104.9.高墩施工消防管理制度115.高墩施工安全技术措施115.1.高墩施工防坠落措施115.2.高墩作业临时用电管理125.3.高墩作业设备安全126.高墩施工职业病防治137.高墩施工安全事故报告14 7.1.事故报告程序147.2.事故报告流程图147.3.伤亡事故报告规定158. 高墩施工应急预案15 8.1.目的158.2.预防措施168.3.应急领导小组168.4.应急领导小组职责178.5.应急反应预案17高墩施工安全专项方案1.编制依据及工程概况1.1.编制依据《中华人民共和国安全生产法》(中华人民共和国主席令70号);《建筑工程安全生产管理条例》(国务院393号令);《施工现场临时用电安全技术规范》(JGJ46-2005);《企业职工伤亡事故分类标准》(GB6441—1986);《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001);《建筑地基基础设计规范》(GB 50007-2002);《建筑结构荷载规范》(GB 50009-2001);《钢结构设计规范》(GB 50017-2003);1.2.工程概况新建张唐铁路中铁三局六公司项目部管段内桥梁工程有,三道河潮河特大桥、宋家梁潮河特大桥,鱼洞子大桥、水泉沟大桥、云雾上故居中桥,桥墩类型有圆端形实体直墩、圆端形实体坡墩、圆端形空心坡墩,最高墩为28m,最低墩为4m,大部分墩高处于13m-25m之间。

桥址区位于燕山山脉中低山区,气候干旱,主要降水来自大气降雨。

2.危险源辨识及分析2.1. 高墩施工危险源类别本标段桥梁高处作业分别包含墩台施工、预制梁架设、混凝土施工、高空作业、临近陡坡作业、脚手架、支架搭拆、临时用电等危险源,项目部有关人员在熟悉施工图纸、深入现场的基础上,按照公司《危环境因素和危险源辨识控制程序》的规定,对桥梁高墩施工进行危险源调查与风险评价,评价T梁架设、高处作业、脚手架施工等施工风险,危险源调查与风险评价情况详见下表:2.2.高墩作业危险源防范措施高处作业按级别可分为:一级高处作业(作业高度为2-5米),二级高处作业(作业高度为5-15米),三级高处作业(作业高度为15-30米)和特级高处作业(作业高度在30米以上)。

2.1.1.所有作业人员正确佩戴安全帽、安全带、防滑鞋等安全防护用品。

2.1.2.模板安装时起吊设备操作手必须听从指挥人员指令作业,各类模板安装必须严格遵守相关安全操作规程,模板安装完成后必须拉设抗风拉索,避免大风引起倒塌、倾斜事故。

2.1.3.遇有大风等恶劣天气必须终止一切与高墩施工作业的工作,人员撤离至地面安全处避让,待大风解除后先检查各项安全设施,确认无不安全因素存在后方可开始正常作业。

2.1.4.临边作业时,必须先行焊制加工性能良好、坚固耐用的临边作业防护栏。

2.1.5.临时工作面必须满足所工作条件的要求,并在周边有相应安全防护及其它保障人身安全、设备安全的措施。

2.1.6.脚手架搭设必须使用标准建材及符合分项工程施工要求应力设计进行搭建,防范违规材料、无搭设设计进行搭建。

2.1.7.临时通道承载力、临边防护、设备、人机安全等必须通过各项安全要求后方可启用,无法保证施工安全的临时通道坚决不允许投入使用。

3.高墩施工技术方案安全保证所有参与高墩施工的员工必须接受安全教育及相关考核,培训结束后方可上岗;每日岗前严格检查安全装备的可靠性,严禁使用破旧、失效安全防护用品,必须按要求正确佩戴各类安全防护用品;严禁酒后作业、严禁违章作业、严禁冒险作业、严禁违规指挥、严禁使用违规用电设备、严禁非专业人员操作机具;遵守“三不伤害”原则。

即:不伤害自己、不伤害别人、不被别人伤害。

高墩施工工艺流程图3.1.圆形墩柱模板支护安全规范a、检查个人安全防护用品的安全性、可靠性,正确佩戴个人安全防护用品;b、熟悉工作环境,熟知各类设备安全性、可靠性,不在有危险的地方冒险施工;c、熟练掌握本岗位操作技能,缩短工作时间,减少因疲劳工作带来的意外风险;d、遵守各项安全规定,不做违反安全规定的事,保障人身、设备安全运行;e、配备专职吊车指挥人员,专职人员务必与吊车司机有工作内容交流及操作手势沟通;f、现场吊车司机严格遵守专职指挥人员的指令,吊车司机对违章指挥作业有拒绝权;g、模板支护过程中需加设相应数量的抗风拉索,高度超过5米时,抗风拉索不得少于4个锚固点;h、拆除模板时,应做好安全防护措施。

拆除时必须考虑吊装设备的能力,分组拆除或吊至地面上解体,以减少高处作业量和模板支柱变形。

拆除现场应划定警戒区。

警戒线到构筑物边缘的安全距离不得小于10米。

3.2.临边施工安全规范a、作业面平台周边都必须设置防护栏杆,防护材料使用钢筋焊制或专业施工防护围栏,围栏高度不得低于0.8米,墩身高度超过10米时,每增加2米需加设一道安全网;b、临边防护栏杆完成后,还应对围栏周边使用孔眼密度不大于2cm的安全网进行挂设,防止小型工具等物体坠落对地面人员造成的伤害。

3.3.临时通道安全规范及要求a、我项目的高墩施工安全要求是对所有存在安全风险的工作场所查找潜在危险源,从源头杜绝事故隐患,因此对临时通道也执行强制性安全规范要求,具体内容如下:b、临时通道宽度必须满足两人相向而行时的躲避要求;c、临时通道安全防护必须做到与临边防护做相同要求的围栏及安全网挂设;d、临时通道承载力,必须满足施工过程中可能发生的最大承受力需要,底板铺设材料必须具有防滑效果。

3.4.临时用电安全规范a、临时工作面必须配备三相五线制的供配电系统硬件,每只配电箱内必须安装有满足安全生产要求的漏电保护器;b、高墩施工电气设备尽可能使用安全电压的电动工具进行操作,无法使用安全电压时必须保证设备的安全性,严禁老旧、危险、破损的电器设施使用于高墩施工作业;c、夜间施工应有足够的照明,在人员上下及运输过道处,均应设置固定的照明设施;3.5.机具材料安全a、临时工作面除用于施工操作外,也是临时施工机具的存放点,这些机具堆积在临时工作面方便于随时进行操作,但极具存放方便的同时也带来了一定得潜在危害,因此临时工作面的机具安全也是高墩施工安全管理工作的重点之一,临时作业面机具安全具体内容如下:b、机具存放必须整齐有序,电器类还应有防雨防潮措施,保证机具的安全性;c、线缆、绳索类材料不得放置在工作面,而应在具有一定高度处设置挂钩悬挂,避免因散乱造成的脚下磕绊而给施工人员带来伤害;3.6.天气影响a、天气变化快,大风及雷雨时常发生。

由于高墩施工对自然因素抵抗力较差的特征,因此在发生以上天气变化时高墩作业必须停工,及时将员工撤回地面安全处,以避免意外事故发生;b、作业层负责人需定制天气预报,及时掌握天气变化,严禁在恶劣天气下安排高墩施工内容;c、遇有雷雨、冰雹、大雾等天气停止一切高墩施工作业内容;d、给员工普及防雷、防雹、大雾知识,对恶劣天气进行预警;e、恶劣天气变化前对施工现场有可能发生的坠物及设备进行稳固处理,避免造成次生灾害发生。

4.高墩施工安全管理措施4.1.高墩施工安全管理目标a、重大安全责任事故0案次;b、重伤率控制在0.45‰以下;c、事故负伤频率控制在0.6‰以下;e、高空坠落事故0案次;d、无重大伤亡事故;f、高墩施工安全措施配套完整、设备管理规范,资料齐全、安全考核达业主要求。

4.2.高墩施工安全组织机构及成员4.3.安全领导小组岗位职责a、贯彻执行国家、地方关于职业健康安全的法律法规以及上级单位安全规章制度、业主和监理的相关安全要求等;b、研究并确定项目职业健康安全工作目标、规划及年度工作重点;c、项目职业健康安全规章制度的审定和协调工作;d、重大事件、纠纷的预防、整改及查处工作;e、对安全施工的各类规范措施审核及执行。

4.4.高墩施工安全保障体系4.5.高墩施工安全生产责任制a、项目经理职责与权限;b、项目总工职责与权限;c、项目副经理职责与权限;d、安全部部长职责与权限;e、安全员职责与权限;f、作业层负责人职责与权限;g、高墩作业人员职责与权限;h、电工职责与权限;j、电焊工职责与权限;k、架子工职责与权限;m、木工职责与权限。

4.6.高墩施工安全交底制度a、所有参加高墩作业施工的人员必须接受与作业内容符合的岗前安全培训,累计受训时间不得低于24小时课时;b、所有参加高墩作业施工人员参加培训后必须参与安全知识考试,考试成绩达到60分以上者方允许进行高墩作业;c、所有参加高墩作业人员必须签署个人安全责任书以及三级安全教育卡;d、施工过程中严格遵守项目相关安全要求及规章制度,严禁违章作业、严禁违章指挥;e、安质部负责对每位高墩作业人员的个人资料进行收集,有不适合于高墩作业职业病的人员不允许参与高墩作业施工。

4.7.高墩施工设备使用安全管理措施a、高墩作业模板、脚手架、临时通道、爬梯、抗风拉索、防护网等均必须满足施工作业的各项安全要求,所有高墩施工安全设备由作业层负责人进行统一监管,安全员负责督察;b、高墩模板支护基础必须放置于稳固平面上且抗压性能满足相关需求,模板安装时应设置相应数量的抗风拉索并紧固,模板支护后由测量组对其进行复测,防止模板偏移引发事故;c、脚手架搭设前必须有搭设指导书及设计报告,脚手架的设计要求必须超出实际需求承载力50%,实际使用时相关参数由工程部负责指导核定;d、临时通道制作材料要求为钢材,所使用的钢材必须无锈、无损伤、无断裂等现象,通道承载力必须满足人员通行及小型设备存储的重力并超出综合重力的80%,临时通道在投入前由安全部监督进行悬空承载力测试,测试合格后方允许投入使用;e、爬梯可焊制在钢模上,爬梯临空面加设爬行防护罩,爬梯长度超过10米时需增设临时休息处,临时休息处的大小应满足单人容纳的空间需求,爬梯焊制完成后进行检测,不符合规范或无法满足施工需求时需重新焊制,直至达到要求方可投入使用;f、抗风拉索建议使用钢丝绳及花篮螺栓配套进行,抗风拉索不得有锈迹、断丝等情况出现,一旦发现有上述情况必须立即更换符合要求的材料替换现有的拉索。
