电缆敷设监理控制要点及措施(最新版)

电缆敷设监理控制要点及措施(最新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改电缆敷设监理控制要点及措施(最新版)(一)施工质量事前监理控制1.材料进场按批查验合格证,合格证有生产许可证编号,按额定电压450/750V及以下聚氯乙烯绝缘电缆(GB5023.1~5023.7)标准生产的产品有安全认证标志。

2.外观检查:包装完好,电缆无压扁、扭曲、铠装不松卷,电缆外护层有明显标识和制造厂标。

3.电缆绝缘性能、导电性能和阻燃性能有异议时,按批抽样送有资质的试验室检测。

4.安装电工、焊工、起重吊装工和电气调试人员应按有关要求持证上岗。

5.安装和调试用各类计量器具,应检定合格,使用时在有效期内。

6.电缆敷设前绝缘测试合格,才能敷设。

(二)施工质量事中监理控制1.电缆桥架安装和桥架内电缆敷设电缆桥架配线,适用于电缆数量较多或较集中的场所。

(1)桥架桥架采用角钢或槽钢制作,其尺寸与形成,应根据设计图纸要求、电缆的种类及数量、建筑结构的具体情况来决定。

制作完毕后,可将其固定在墙上或吊挂在楼板下。

①桥架作水平走向时,距地不得小于2.5m;作垂直走向时,距地不得小于1.8m。

但敷设在电气专用房内,可不受限制。

②桥架固定点的间距:作水平走向时,为1.5~3m,作垂直走向时,不得大于2m。

③根据需要,电缆在桥架上可能作多层敷设。

规范规定:控制电缆在桥架上不宜超过3层;交流三相电力电缆,在桥架上不宜超过2层。

高低压电力电缆,强电、弱电控制电应按顺序分层配置,一般宜由上而下配置。

在分层配置中,各层间距离控制电缆间不小于0.2m;电力电缆间不小于0.3m;弱电电缆与电力电缆间不小于0.5m(如有屏蔽盖板,可减为0.3m)桥架上部距顶棚或其他障碍物不应小于0.3m。

④当几组桥架在同一高度作平敷设时,各相邻的桥架间应留有适当的维护检修距离。

⑤当电缆桥架穿过防火墙、防火楼板时,应采取防火隔离措施。

⑥电缆桥架与各种管道间的最小间距,施工中必须注意遵守。

(2)电缆在桥架上的敷设①电缆不得有黄麻或其他易延燃材料的外护层。

②在桥架上敷设电缆时,可以无间距。

③在桥架上敷设电缆时,下列电缆不宜敷设在同一层桥架上:1)1kV以上及1kV以下的电缆;2)同一路径向一级负荷供电的双路电力电缆;3)应急照明与其他照明方式的电缆;4)强电与弱电电缆。

④敷设在桥架内的电缆,应在下列部位予以固定:1)垂直敷设的电缆,上端及每隔1.5~2m处;2)平行敷设的电缆,首末两端、转变及每隔5~10m处。

2.电缆沟和竖井敷设(1)电缆沿电缆沟的敷设①在室内,电缆沿电缆沟敷设,如同电缆在室外电缆沟内敷设的施工一样。

电缆沟的内壁应用防水水泥砂浆抹面,然后敷设角钢支架。

根据电缆间净距不小于100mm,支架垂直距离不小于150mm的要求,在根据电缆的类型及数量就可决定电缆沟的尺寸。

②敷设在电缆沟内(以及隧道及竖井内)的电缆,除应剥除麻护层外,还应对其铠装加以防护处理。

电缆沟中角钢支架的间距,在水平敷设时,电力电缆及控制电缆均不大雨0.8m;在垂直敷设时,电力电缆不大于1.5m,控制电缆不大于1m。

③敷设在同一电缆沟中的电缆类型不同,数量较多时,为使电缆在支架上布置合理、排列整齐,避免交叉、混乱,应在施工前充分熟悉图纸,弄清每根电缆的型号、规格、编号、走向,大约长度以及拟敷设在电缆支架上的位置。

若沟内既有电力电缆,又有控制电缆,则应将其分别敷设在沟壁两侧的支架上,若只有一侧支架,则应将电力电缆放在控制电缆的上层。

若沟内既有高压电缆,又有低压电缆,则应将高压电缆放在低压电缆的上层,以防当电缆击穿时损伤邻近电缆,同时,也为了便于维护、检修。

④电缆施放中,可先敷设长的、截面大的电缆,再敷设短的、截面小的电缆。

每敷设好一段,即应将电缆标志随即挂上。

⑤电缆全部敷设完毕后,应清除杂物,盖好盖板,必要时还应将盖板缝隙密封。

(2)竖井内配线在现代化的多层或高层建筑中,为了使配线方便、美观以及维护检查的便利,常设置专用的电气竖井,供强电、弱电垂直干线的敷设之用。

竖井内可采用金属管、金属线槽、电缆及封闭式母线等敷设方式。

由此可见,竖井内配线,实质上是金属管、金属线槽、电缆及封闭式母线等配线方式在竖井内进行而已。

所以,在竖井内配线应特别注意的几点。

①楼层间应设置防火密封隔离,其具体措施如下:1)凡金属线槽、封闭式母线、电缆桥架等,在穿过楼板处,应采用防火隔离板及防火堵料隔离。

2)凡电缆、绝缘导线穿金属管配线时,应预先在楼层埋设钢管。

穿线完毕,应在两个端口空隙处做密封隔离。

②竖井内,高压、低压及应急电源的线路,相互间应有0.3m及以上的距离,或采取隔离措施。

其中高压线路还必须设置明显标志。

强电、弱电线路,有条件宜设置在不同竖井内。

若受条件限制必须合用同一竖井时,应使它们分别布置在竖井的两侧,或采取隔离措施,以防强电对弱电的干扰。

③竖井内接线盒、分路箱等,应在箱体前面留有不小于0.8m的操作、维护距离。

④竖井内必须设有接地干线与接地端子,接地必须良好、可靠。

⑤竖井内不允许有与电气配线无关的管路通过。

(三)施工质量验收监理控制1.电缆桥架安装和桥架内电缆敷设安装施工质量验收监理控制(1)电缆桥架安装和桥架内电缆敷设安装施工质量主控项目①金属电缆桥架及其支架和引入或引出的金属电缆导管必须接地(PE)或接零(PEN)可靠,且必须符合下列规定:1)金属电缆桥架及其支架全长不小于2处与接地(PE)或接零(PEN)干线相连接;2)非镀锌电缆桥架间连接板的两端跨接接地线,接地线最小允许截面积不小于4mm2。

3)镀锌电缆桥架间连接板的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的固定螺栓。

②电缆敷设严禁有绞拧、铠装压扁、保护层断裂和表面严重划伤等缺陷。

(2)电缆桥架安装和桥架内电缆敷设安装施工一般控制项目①电缆桥架安装应符合下列规定:1)直线段钢制电缆桥架长度不超过30m、铝合金和玻璃钢制电缆桥架长度超过15m设有伸缩节;电缆桥架跨越建筑物变形处设置补偿装置;2)电缆桥架转弯处的弯曲半径,不小于桥架内电缆最小允许弯曲半径,电缆最小允许弯曲半径见表1。

电缆最小允许弯曲半径表1序号电缆种类最小允许弯曲半径1无铅包钢铠护套的橡皮绝缘电力电缆10D2有钢铠护套的橡皮绝缘电力电缆20D3聚氯乙稀绝缘电力电缆10D4交联聚氯乙稀绝缘电力电缆15D5多芯控制电缆10D注:D为电缆外径。

3)当设计无要求时,电缆桥架水平安装的支架间距为1.5~3m;垂直安装的支架间距不大于2m;4)桥架与支架间螺栓、桥架连接板螺栓固定紧固无遗漏,螺母位于桥架外侧。

当铝合金桥架与钢支架固定时,有相互绝缘的防电化腐蚀措施;5)电缆桥架敷设在易燃易爆气体管道和热力管道下方,当设计无要求时,与管道的最小净距,应符合表2的规定;电缆桥架与各种管道的最小净距表2管道类型净距(m)平等敷设交叉敷设一般工艺管道0.40.3具有腐蚀性液体(或气体)管道0.50.5热力管道有保温层0.50.5无保温层1.01.06)敷设在竖井内和穿越不同防火区的桥架,按设计要求位置,有防火隔堵措施;7)支架与预埋件焊接固定,焊缝饱满,膨胀螺栓固定时,选用螺栓适配,连接紧固,防松零件齐全。

②桥架内电缆敷设应符合下列规定:1)大于45°倾斜敷设的电缆每隔2m处设固定点;2)电缆出入电缆沟、竖井、建筑物、柜(盘)台处以及管子管口处等做密封处理;3)电缆敷设排列整齐,水平敷设的电缆,首尾两端、转弯两侧及每隔5~10m处设固定点;敷设于垂直桥架内的电缆固定点间距,不大于表3的规定。

电缆固定点的间距(mm)表3电缆种类固定点的间距电力电缆全塑型1000除全塑型外的电缆1500控制电缆1000③电缆的首端、末端和分支处应设标志牌2.电缆沟内和电缆竖井内电缆敷设施工质量验收监理控制(1)电缆沟内和电缆竖井内电缆敷设施工质量主控项目①金属电缆支、架、电缆导管必须接地(PE)或接零(PEN)可靠。

②电缆敷设严禁有绞拧、铠装压扁、护层断裂和表面严重划伤等缺陷。

(2)电缆沟内和电缆竖井电缆敷设施工质量一般控制项目①电缆支架安装应符合下列规定:1)当设计无要求时,电缆支架最上层至竖井顶部或楼板的距离不小于150~200mm;电缆支架最下层至沟底或地面距离的最小距离不小于50~100mm;2)当设计无要求时,电缆支架层间最小允许距离符合表4的规定。

电缆支架层间最小允许距离(mm)表4电缆种类支架层间最小距离控制电缆12010kV及以下电力电缆150~2003)支架与预埋件焊接固定时,焊缝饱满;用膨胀螺栓固定时,选用螺栓适配,连接紧固,防松零件齐全。

②电缆在支架上敷设,转弯处的最小允许弯曲半径应符合有关规定。

③电缆敷设固定应符合下列规定:1)垂直敷设或大于45°倾斜敷设的电缆在每个支架上固定;2)交流单芯电缆或分相后的每相电缆固定用的夹具支架,不形成闭合铁磁回路;3)电缆排列整齐,少交叉;当设计无要求时,电缆支持点间距不大于表5的规定。

电缆支持点间距(mm)表5电缆种类固定点的间距水平垂直电力电缆全塑型4001000除全塑型外的电缆8001500控制电缆80010004)当设计无要求时,电缆与管道的最小净距,符合表2的规定,且敷设在易燃易爆气体管道和热力管道的下方。

5)敷设电线的电缆沟和竖井按设计要求位置,有防火隔堵措施。

④电缆的首端、末端和分支处应设标志牌。

云博创意设计MzYunBo Creative Design Co., Ltd.。

合集下载

电缆敷设监理控制要点及措施

电缆敷设监理控制要点及措施

专业的论文在线写作平台
电缆敷设监理控制要点及措施
(一)电工机械设备的防火措施
电工机械火灾通常是因为电工机械设备的绝缘老化、接头松动、过载或短路等因素导致过热而引起的。

尤其是在易燃易爆场所,上述电工机械线路隐患危害更大。

为防止电工机械火灾事故的发生,必须采取防火措施。

(1) 经常检查电工机械设备的运行情况,检查接头是否松动,有无电火花发生,电工机械设备的过载、短路保护装置性能是否可靠,设备绝缘是否良好。

(2) 合理选用电工机械设备。

有易燃易爆物品的场所,安装使用电工机械设备时,应选用防爆电器,绝缘导线必须密封敷设于钢管内。

应按爆炸危险场所等级选用、安装电器设备。

(3) 保持安全的安装位置。

保持必要的安全间距是电工机械防火的重要措施之一。

为防止电工机械火花和危险高温引起火灾,凡能产生火花和危险高温的电工机械设备周围不应堆放易燃易爆物品。

(4) 保持电工机械设备正常运行。

电工机械设备运行中产生的火花和危险高温是引起电工机械火灾的重要原因。

为控制过大的工作火花和危险高温,保证电工机械设备的正常运行,应由经培训考核合格的人员操作使用和维护保养。

(5) 通风。

在易燃易爆危险场所运行的电工机械设备,应有良好的通风,以降低爆炸性混合物的浓度。

其通风系统应符合有关要求。

(6) 接地。

在易燃易爆危险场所的接地比一般场所要求高。

不论其电压高低,正常不带电装置均应按有关规定可靠接地。

电缆敷设的监理细则

电缆敷设的监理细则

电缆敷设的监理细则第一章总则第一条为确保电缆敷设工程质量,规范监理工作,提高工程管理水平,制定本细则。

第二条本细则适用于电缆敷设工程的监理及相关工作。

第三条监理工作应遵循法律法规、工程规范以及合同约定,保证工程质量和进度。

第四条监理人员应具备相应的资格和专业知识,熟悉电缆敷设工程管理及相关规范。

第五条监理人员在工作中应保持独立、公正、客观和保密的原则。

第二章任务与职责第六条监理人员应全程参与电缆敷设工程的设计、施工和竣工验收等各个环节。

第七条监理人员应对电缆敷设工程施工方案进行审核,确保符合设计要求和工程规范。

第八条监理人员应对施工单位的施工进度、施工方法、施工质量等进行监督检查。

第九条监理人员应对电缆敷设施工现场进行巡视,发现问题及时提出整改意见。

第十条监理人员应对施工单位提出的技术问题进行解答和指导。

第十一条监理人员应组织监理日常工作记录、施工质量检查报告等相关资料,形成监理档案。

第三章工程管理第十二条施工单位应提供详细的施工计划、施工人员、施工材料等相关资料。

第十三条监理人员应定期对施工单位的施工计划进行审核和评估。

第十四条监理人员应对施工单位的施工材料进行检查,确保符合工程要求和规范。

第十五条监理人员应对施工单位的施工现场进行监督,确保施工作业符合工程要求。

第十六条监理人员应对施工单位的施工进度进行日常监测,及时发现并解决施工延期等问题。

第十七条监理人员应对施工单位的施工质量进行日常检查,及时发现并整改存在的问题。

第四章竣工验收第十八条监理人员应对电缆敷设工程施工质量进行验收,并出具相应的工程验收报告。

第十九条监理人员应对施工单位提交的竣工资料进行审核,并归档保存。

第二十条监理人员应协调施工单位和业主进行工程的交接工作,确保工程顺利交付使用。

第二十一条监理人员应参与工程竣工验收过程,对存在的问题提出整改意见并跟进整改情况。

第五章监理费用与违约责任第二十二条监理人员的费用由业主支付,费用标准按照合同约定。

电缆敷设质量控制措施

电缆敷设质量控制措施

电缆敷设质量控制措施为保证电缆敷设的质量,需要采取一系列的控制措施,以确保电缆敷设的安全、稳定和可靠性。

1.选用合适的电缆电缆是电力传输线路上必不可少的组成部分,因此在敷设电缆之前,首先需要选用适合工程实际情况的电缆。

电缆的型号、规格、材质等都需要根据具体工程情况以及设计要求进行综合考虑。

在选用电缆时,要注意选择耐热、耐腐蚀的电缆,以确保电缆长期稳定可靠地运行。

2.电缆敷设线路的检查和清理在电缆敷设之前,需要对电缆敷设线路进行彻底的检查和清理,以确保安全稳定的电缆敷设。

需要检查敷设线路上的障碍物、杂物以及地下设施情况,及时进行清理,避免对电缆敷设的影响。

3.电缆敷设轨迹的确定在电缆敷设之前,需要确定电缆敷设轨迹,并测量电缆敷设线路的长度、宽度等实际尺寸。

在确定电缆敷设轨迹的过程中,需要考虑到线路的走向、地形地貌、周边环境以及未来工作维护的便捷性。

4.埋深的控制在电缆敷设轨迹确定后,需要根据埋深要求进行埋深控制,以确保电缆敷设的稳定性和安全性。

在测量和安装深度时,应严格按照要求进行操作,并及时进行质量检查,达到埋深要求。

5.敷设方式的选择在电缆敷设中,存在不同的敷设方式,如直埋式、沟槽式和管道式等。

选择不同的敷设方式,需要考虑到具体工程要求以及经济效益因素,以确保电缆敷设的可靠、经济、实用。

6.敷设质量的监控在电缆敷设的过程中,需要进行严格的质量监控,及时发现和解决敷设过程中存在的问题。

在敷设过程中,需要对电缆进行质量检测,以确保电缆的质量符合工程要求。

在电缆敷设完成后,还需要进行电缆的绝缘检测和外观检查,以确保电缆的质量和运行安全。

以上是电缆敷设质量控制措施的一些要点,电缆的敷设质量直接关系着整个工程的安全性和可靠性。

因此,在实际电缆敷设过程中,需要严格遵照质量控制措施,并及时发现和解决敷设过程中存在的问题,确保电缆敷设的质量,以达到工程应有的效果。

地下室电缆敷设监理细则

地下室电缆敷设监理细则

地下室电缆敷设监理细则
1. 施工前准备
地下室电缆敷设前,应确认施工方案、材料技术资料齐备并符合规范要求。

现场监理人员应对施工现场进行全面检查,确保施工环境安全无隐患。

2. 施工过程监理
2.1 监理人员应定期检查施工质量,确保电缆敷设过程符合相关规范和标准。

2.2 施工人员应按照设计要求进行施工,严格控制电缆的弯曲半径和拉力,避免损坏电缆。

2.3 监理人员要求施工方严格遵守安全操作规程,确保施工现场安全稳定,杜绝事故发生。

3. 施工验收
3.1 施工完成后,监理人员进行电缆敷设质量验收,对施工质量进行全面评估。

3.2 确保电缆接头符合规范要求,接地焊接牢固可靠,绝缘防护措施完善。

3.3 检查电缆标识清晰完整,材料齐全符合验收标准。

3.4 完成验收后,监理人员出具验收报告并签字确认,确保电缆敷设符合规范要求。

4. 施工后维护
地下室电缆敷设完成后,应定期检查维护,确保电缆完好无损。

监理人员应协调施工方做好电缆的防护工作,避免外界干扰和损坏。

5. 总结
地下室电缆敷设监理细则的执行,能够保证电缆敷设工程的质量和安全。

监理人员应严格按照细则执行监理工作,确保电缆敷设符合相关规范标准,为建筑工程的顺利进行提供良好保障。

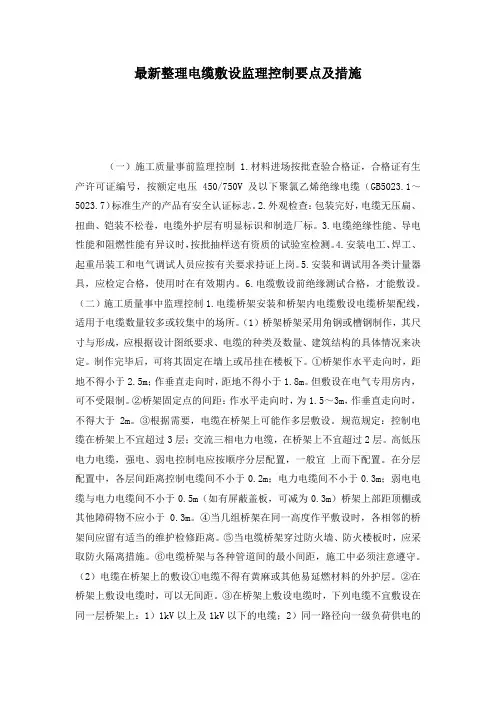

最新整理电缆敷设监理控制要点及措施.docx

最新整理电缆敷设监理控制要点及措施.docx

最新整理电缆敷设监理控制要点及措施(一)施工质量事前监理控制 1.材料进场按批查验合格证,合格证有生产许可证编号,按额定电压450/750V及以下聚氯乙烯绝缘电缆(GB5023.1~5023.7)标准生产的产品有安全认证标志。

2.外观检查:包装完好,电缆无压扁、扭曲、铠装不松卷,电缆外护层有明显标识和制造厂标。

3.电缆绝缘性能、导电性能和阻燃性能有异议时,按批抽样送有资质的试验室检测。

4.安装电工、焊工、起重吊装工和电气调试人员应按有关要求持证上岗。

5.安装和调试用各类计量器具,应检定合格,使用时在有效期内。

6.电缆敷设前绝缘测试合格,才能敷设。

(二)施工质量事中监理控制1.电缆桥架安装和桥架内电缆敷设电缆桥架配线,适用于电缆数量较多或较集中的场所。

(1)桥架桥架采用角钢或槽钢制作,其尺寸与形成,应根据设计图纸要求、电缆的种类及数量、建筑结构的具体情况来决定。

制作完毕后,可将其固定在墙上或吊挂在楼板下。

①桥架作水平走向时,距地不得小于2.5m;作垂直走向时,距地不得小于1.8m。

但敷设在电气专用房内,可不受限制。

②桥架固定点的间距:作水平走向时,为1.5~3m,作垂直走向时,不得大于2m。

③根据需要,电缆在桥架上可能作多层敷设。

规范规定:控制电缆在桥架上不宜超过3层;交流三相电力电缆,在桥架上不宜超过2层。

高低压电力电缆,强电、弱电控制电应按顺序分层配置,一般宜上而下配置。

在分层配置中,各层间距离控制电缆间不小于0.2m;电力电缆间不小于0.3m;弱电电缆与电力电缆间不小于0.5m(如有屏蔽盖板,可减为0.3m)桥架上部距顶棚或其他障碍物不应小于0.3m。

④当几组桥架在同一高度作平敷设时,各相邻的桥架间应留有适当的维护检修距离。

⑤当电缆桥架穿过防火墙、防火楼板时,应采取防火隔离措施。

⑥电缆桥架与各种管道间的最小间距,施工中必须注意遵守。

(2)电缆在桥架上的敷设①电缆不得有黄麻或其他易延燃材料的外护层。

高压电缆敷设及高压电缆头制作监理旁站控制要点

高压电缆敷设及高压电缆头制作监理旁站控制要点

高压电缆敷设及高压电缆头制作
监理旁站控制要点
1.10kV及以上高压电缆敷设
1.1检查电缆沟内有无杂物,电缆埋设深度是否符合设计要求;
1.2检查电缆展放过程有无超载、有无防捻、有无防磨损,电缆弯曲半径是否满足规范及设计要求,电缆及附件有无损伤;
1.3检查有无将电缆在地面摩擦拖拉的野蛮施工现象;
1.4检查电缆排列是否符合设计要求,电缆两端相位是否对应;
1.5检查电缆固定是否牢固可靠,交流系统的单芯电缆固定夹具是否构成闭合磁路;
1.6检查电缆对地下管道等设施安全距离是否满足规范要求。

2高压电缆电缆接头制作
2.1电缆及附件的检查应符合相关要求,电缆型号、规格、电压符合设计,外观无损伤,绝缘良好;
2.2施工人员需持证上岗,制作过程应严格遵守制作工艺规程、安装说明书和安装图纸的要求。

电缆最小的弯曲半径应符合规范要求;
2.3连接金具及模具:应采用符合标准的连接管和接线端子,其内径应与电缆线芯紧密配合,间隙不应过大;截面宜为线芯截面的1.2~1.5倍。

采用压接时,压接钳和模具应符合规格要求;
2.4在剥切线芯绝缘、屏蔽、金属护套时,线芯沿绝缘表面至最近接地点(屏蔽或金属护套端部)的最小距离应符合规范要求;接地线截面积符合规定;
2.5防水防潮:严格控制制作环境,绝缘材料不得受潮;密封应完好。

电缆敷设监理要点

电缆敷设监理要点
电缆敷设的监理要点
①电缆敷设前,应根据不同电压等级选用符合规定要求的兆欧表,对线路进行绝缘测试;电缆两头应进行封闭处理,防止水气进入芯线在电流作用下形成水树而破坏绝缘,影响使用寿命。

②检查施工过程中敷设的各类电缆绝缘层有无损坏。

如绝缘层有破坏,施工方应及时用热缩材料处理,防止电缆进一步受潮;若已伤及芯线则需更换或切除受潮部分做中间电缆头;单相电缆不能穿钢管敷设。

③检查电缆的编号与排列、绑扎,重点检查垂直方向敷设的电缆其绑扎、固定间距是否规范要求;直埋电缆是否按规范要求设置标志桩。

④高压电缆头或中间接头做好后,需按2.5倍工作电压(2.5U)做耐压泄漏试验,时间为15分钟,泄漏稳定在15~25ma(微安)为合格,泄漏电流随时间增加而增加为不合格,查图后处理。

⑤低压电缆不做泄漏测试,其绝缘电阻测量应符合规范要求。

⑥运行中检查温升,必要时用钳型电流表实测电流。

感谢您的阅读!。

电缆敷设的监理细则

电缆敷设的监理细则一、引言电缆敷设是一个关键的电力工程环节,它涉及到电力系统的可靠性和安全性。

为了确保电缆敷设工作的质量和合规性,监理工作显得十分重要。

本文将介绍电缆敷设的监理细则,包括监理人员的职责、监理过程中需要关注的事项以及监理报告的编写要求。

二、监理人员的职责电缆敷设的监理人员是负责监督和管理电缆敷设工作的专业人士。

他们的主要职责包括:1. 监督施工过程:监理人员需要确保电缆敷设工作按照设计规范和施工图纸进行,并保障施工过程中的质量和安全。

2. 资料审查:监理人员需要对施工单位提交的相关资料进行审查,包括施工计划、施工方案、材料质量证明等,以确保其合规性和可行性。

3. 联络协调:监理人员需要与施工单位、设计单位、建设单位等进行有效的沟通和协调,解决施工中的问题和难题。

4. 质量控制:监理人员需要抽查和检测电缆敷设过程中的关键节点和关键部位,确保施工质量符合相关标准和规范。

5. 记录和报告:监理人员需要及时记录施工情况和发现的问题,并编写监理报告,向建设单位提供及时的监理意见和建议。

三、监理过程中需要关注的事项在电缆敷设的监理过程中,需要特别关注以下事项:1. 施工人员的资质和技术水平:监理人员需要核实施工人员的资质证书和培训记录,确保其具备相应的电缆敷设经验和技能。

2. 施工现场的安全措施:监理人员需要检查施工现场的安全措施是否到位,包括施工区域的隔离、应急设施的设置等,以确保施工过程中的安全。

3. 材料质量和使用:监理人员需要检查施工材料的质量标准和合规性,并确保其正确使用,以防止因材料问题引发的故障和事故。

4. 工程进度和质量控制:监理人员需要监督施工进度和质量控制,确保施工按计划进行,并持续关注施工质量是否符合要求。

5. 施工记录和资料归档:监理人员需要及时记录施工现场的情况,并对相关资料进行整理和归档,以备后期验收和维护工作。

四、监理报告的编写要求监理报告是电缆敷设监理工作的重要成果之一,它应包含以下内容:1. 工程概况:报告应对电缆敷设工程的基本情况进行介绍,包括施工地点、工程规模、施工单位等。

电缆敷设工序监理

电缆敷设工序监理电缆敷设是电力工程中的重要环节,它关系着整个电力系统的运行和安全。

为了确保电缆敷设工序的质量,监理工作尤为重要。

本文将从电缆敷设前期准备、施工现场管理和质量检测等方面来论述电缆敷设工序监理的相关内容。

一、电缆敷设前期准备电缆敷设前期准备工作是电缆敷设质量的关键,监理人员应对以下工作进行监督和验收:1.1 电缆敷设方案监理人员应仔细审查施工单位提供的电缆敷设方案,确保符合设计要求和规范要求,并对方案中的重点工艺和节点进行特殊关注。

1.2 材料选型监理人员应核对电缆、接头等材料的型号、规格、质量证明文件等,确保材料的合格性和符合设计要求。

1.3施工组织设计监理人员应审查施工单位的施工组织设计,并结合实际情况提出合理化建议,确保施工进度和安全施工。

二、施工现场管理电缆敷设工序的施工现场管理是确保施工质量的关键环节,监理人员应密切关注以下方面:2.1 施工人员监理人员应核对施工人员证书的有效性,确保施工人员具备相应的技能和经验,并落实施工人员的安全培训和防护措施。

2.2 施工设备监理人员应检查施工设备的配置和使用情况,确保施工设备的正常运行和安全使用。

2.3 施工过程监理人员应对施工过程进行全程监管,确保施工进度和施工质量符合设计和要求。

同时,还应注意现场的安全管理,如现场临时用电、施工区域的防护等。

三、质量检测电缆敷设工序的质量检测是确保施工质量的重要手段,监理人员应把握以下要点:3.1 施工方案的执行监理人员应核查施工方案的执行情况,对施工过程中的技术要求、节点等进行抽查和监督,确保施工质量符合设计要求。

3.2 现场质量检测监理人员应配合质检部门进行现场质量检测,并落实检测结果和质量问题的整改工作。

3.3 质量记录和报告监理人员应认真填写质量记录和报告,并及时向相关方面进行汇报,确保施工质量的可追溯性和监理工作的透明度。

总结:电缆敷设工序的监理工作是确保电力工程质量的重要环节,本文从电缆敷设前期准备、施工现场管理和质量检测等方面进行了论述。

变电站工程关键工序监理质量控制措施-电缆敷设

变电站工程关键工序监理质量控制措施-电缆敷设1、敷设前按设计要求检查电缆材料外观及质量证明文件。

2、检查电缆沟内有无杂物,电缆埋设深度是否符合设计要求。

3、检查电缆支架及电缆保护管预埋、安装情况。

4、检查电缆展放过程有无超载、有无防捻。

采用机械敷设电缆时,牵引机和导向机构应调试完好,并应有防止机械力损伤电缆的措施。

电缆敷设时,不应使电缆在支架上及地面摩擦拖拉。

机械敷设电缆时,其最大牵引强度和牵引速度应符合GB50168-2018规范要求。

机械敷设电缆时,应在牵引头或钢丝网套与牵引钢缆之间装设防捻器。

110kV及以上高压电缆敷设时,转弯处的侧压力应符合产品技术文件要求,无要求时不应大于3kN/m。

5、检查有无将电缆在地面摩擦拖拉的野蛮施工现象。

6、检查电缆排列是否整齐有序。

交流单芯电缆敷设时应使三芯电缆在空间上尽量对称,使各芯磁场相互叠加抵消。

7、检查电缆固定是否牢固可靠,交流系统的单芯电缆固定夹具是否构成闭合磁路。

8、检查电缆对地下管道等设施安全距离是否满足规范要求。

电缆之间、电缆与其他管道、道路、建筑物等之间平行和交叉时的最小净距应符合设计要求,当设计无要求时,应符合GB50168-2018第6.2.4条规定。

9、监督检查电缆头制作情况。

10、检查单芯电力电缆的接地箱等电缆附件的安装是否符合设计要求。

11、检查电缆芯线接线情况。

12、检查电缆保护管及孔洞是否封堵严密。

13、检查电缆最小弯曲半径应符合GB50168-2018第6.1.7条规定。

14、检查施工单位应严格按设计及规范要求进行电缆防火阻燃设施施工。
