挂瓦用挂瓦条方案--上交甲方屋面盖瓦施工方案钉挂瓦条式龙首商业街工程,根据图纸设计要求闷顶周边均为盖瓦,因闷顶周边坡度较大达到65º。
给盖瓦带来很大的难度。
斜坡屋面结构混凝土为斜面浇筑,坡度较大,混凝土施工时坍落度不能太大,过大时,混凝土会因重力作用而下滑,又不能采用高频机械振捣,因此斜坡面混凝土施工,大都采取人工拍打密实或采用小型振捣器振捣,尤其在大坡度斜面上浇筑混凝土更困难,往往采取堆集的方法,这样浇筑形成的混凝土屋面板虽然可以满足结构安全的需要,但远不能满足防水的要求,再加上混凝土施工后在重力作用和温度变化的影响下屋面结构混凝土板会产生很多的微细裂缝,所以斜坡屋面结构混凝土层是不能防水的,不能作为防水层。
但我公司在施工斜坡屋面砼的时候做了特殊处理,详见屋面砼施工方案。
屋面用瓦,以英红瓦的防水能力最好,瓦与瓦叠合部位有两道凹槽止水,但是由于块体铺设的接缝太多,施工中不能完全保证瓦面的完善程度,因此,发生渗漏现象是很正常的,尤其在暴风雨和台风时更易发生渗漏。
而且,瓦片在常年的日晒雨淋作用下会逐步碳化,表面风化剥落,并产生微细裂纹,使瓦片本身的防水能力下降甚至丧失。
由此可见,瓦屋面必须具备瓦的质量可靠,构造措施得当,屋脊、斜脊、泛水等细部节点处理完善等条件,才能使瓦成为坡屋面的一道防水设防层次。
为了弥补斜坡屋面的结构混凝土和面层瓦片防水能力的不足,本工程以在结构层上设置防水层,与瓦片形成复合防水。
斜坡屋面排水顺畅,积水的可能性很小,但是在与平屋面交接处、沿沟或与流水方向垂直的山墙根部等部位,常常会在暴雨时积水,所以在这些部位应做防水附加增强层,并用密封材料进行密封处理,做成全封闭形式,进行严密防水。
钉有挂瓦条的,应对钉孔采取防水措施。
根据斜坡瓦屋面的特点和防水设防的要求,用于斜坡屋面的防水材料,除要求防水效果好外,还要求强度高、粘结力大,在面层瓦的重力作用下,在斜坡面上不会发生下滑现象,同时也不会因温度变化引起性能的太大变化。
屋面干挂瓦施工方案

屋面干挂瓦施工方案一、材料瓦的固定方式主要有钉铜钢钉、扎线及灰浆垫底三种,可依屋面情况配合选用,其材料规格如下:1、瓦钉:使用直径约3.5mm铜钢钉,长度足以深入挂瓦条的厚度大约3/4的尺寸。
檐口瓦、边瓦每片均应钉铜钢钉。
2、挂瓦条:使用宽3Omm、厚15mm直纹杉木。
(经防腐处理为佳)。
3、絮线:使用直径0·9mm(22#)防锈铁线。
4、灰浆:水泥、熟石灰和砂,按照1:3:5的比例加水调成糊状;使用在屋脊部位,可加少许麻绒减少龟裂。
5、色料:按瓦面颜色采购色料,调配在白水泥灰浆内,拌合成接近瓦的颜色,作抹缝灰浆使用。
二、工具切割机、灰匙、水平尺、墨斗、工业布等。
三、屋面处里1、屋面防水处理:可选用水泥添加剂,防水覆材或其他防水材科处理。
2、清洁屋面及保留棚架盖瓦前屋面必须清洁、抹平及干燥,尤其是RC屋面须以木磨板蘑平一层粗底,以求瓦能平密贴屋顶,盖起来才整齐。
如属高楼,棚架应保留到盖瓦完成后再拆除。
四、施工方法1、横向放样:接照施工图,用墨线正确标出横向铺瓦的间距,大屋面尽量在有效尺寸容许差内调整到不切瓦为原则。
2、钉瓦条:由檐口起,沿着横向墨线,先钉檐口瓦条(30x3Omm),再钉挂瓦条(30x15mm),一直钉到屋脊。
钉瓦衔接处可留lOmm的空隙,以便排除湿气。
排水沟以外屋面因与主屋面有坡差,所以顺水条采用加大尺寸的材料补齐。
3、纵向放样:按照施工图,用墨线正确标出纵向铺瓦的间距,尽量在有效尺寸容许差内调整到不切瓦为原则。
4、通过吊机或人力,把需用的瓦件吊到屋面,须留出施工位置,平均放置,以便施工。
5、盖屋面:由檐口起,沿着纵向墨线一般习惯依序盖,每片瓦挂耳必须挂在瓦条上,视状况选用钉铜钢钉或扎线固定。
6、盖屋脊:屋面盖完后,紧临顶端两侧的瓦之间需留18Omm的空隙,内垫灰浆,再砌脊瓦座实后用色料灰浆填抹勾缝后完成作业。
7、清洁琉璃瓦面的灰浆,每天在完工部分瓦体后及最后上色料工序后,要用于抹布抹干净瓦面,以保持琉璃瓦面的清洁、光亮。
筒瓦挂瓦条施工方案

筒瓦挂瓦条施工方案一、方案介绍二、施工步骤1.准备工作在进行筒瓦挂瓦条施工前,需要先经过勘测、设计、预算等准备工作。
确保筒瓦挂瓦条施工符合相关规范要求。
2.材料准备3.安装防水层在施工前,需要先在屋面上安装防水层。
首先清理屋面,确保无杂物和污垢,然后涂刷防水涂料或铺设防水卷材,注意疏通屋面排水口。
4.安装挂瓦条将挂瓦条按照设计要求安装在屋面上,一般采用木龙骨固定挂瓦条,确保挂瓦条的平直度和垂直度。
挂瓦条的间距和高度应根据具体需求进行布置。
5.固定筒瓦将筒瓦依次安装在挂瓦条上,采用螺丝钉进行固定。
在安装过程中要注意筒瓦的平整度和排列方向,确保整体效果美观。
6.做好防水处理在筒瓦挂瓦条安装完成后,需要对接缝处进行防水处理。
使用防水涂料进行涂刷或使用防水胶进行粘贴,确保筒瓦挂瓦条的防水性能。
7.检查质量在施工完成后,需要对筒瓦挂瓦条进行质量检验。
包括检查筒瓦的固定是否牢固、防水处理是否完整、挂瓦条的平直度和垂直度等。
三、注意事项1.施工时要注意人员的安全,遵守施工现场的安全规范,佩戴必要的防护用品。
2.在进行挂瓦条固定时,要注意挂瓦条的平直度和垂直度,确保筒瓦的安装效果。
3.筒瓦的排列应保持一致,方向要一致,确保整体效果美观。
4.施工过程中要注意防水层的完整性,尽量避免破损、渗漏等问题。
5.筒瓦挂瓦条施工完成后,要进行质量检查,确保施工质量符合相关规范要求。
6.如需进行维修和更换筒瓦,要谨慎操作,尽量避免对其他部分造成损坏。
7.施工结束后,要及时清理施工现场,保持环境整洁。
四、安全预案1.在施工前,要对施工现场进行安全检查,排除安全隐患。
2.在施工过程中,要严格遵守相关安全操作规程,注意人员的安全。
3.如发生意外事故,要立即采取相应的应急措施,并及时报告相关部门。
4.施工结束后,要对施工现场进行整理和清理,确保安全和环境整洁。

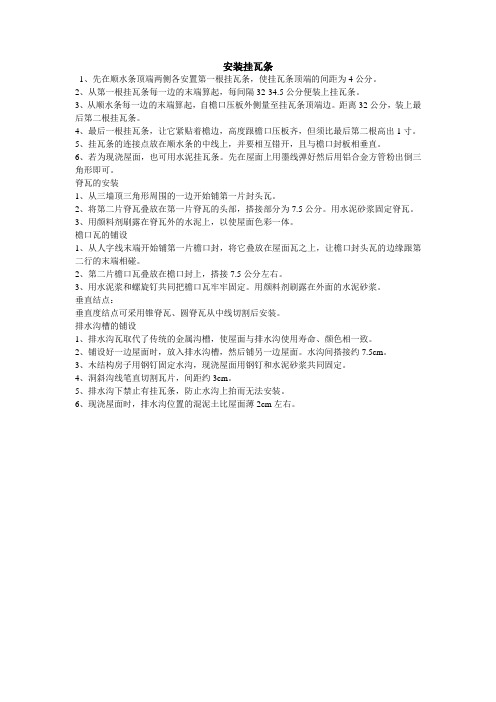

安装挂瓦条

安装挂瓦条1、先在顺水条顶端两侧各安置第一根挂瓦条,使挂瓦条顶端的间距为4公分。
2、从第一根挂瓦条每一边的末端算起,每间隔32-34.5公分便装上挂瓦条。
3、从顺水条每一边的末端算起,自檐口压板外侧量至挂瓦条顶端边。
距离32公分,装上最后第二根挂瓦条。
4、最后一根挂瓦条,让它紧贴着檐边,高度跟檐口压板齐,但须比最后第二根高出1寸。
5、挂瓦条的连接点放在顺水条的中线上,并要相互错开,且与檐口封板相垂直。
6、若为现浇屋面,也可用水泥挂瓦条。
先在屋面上用墨线弹好然后用铝合金方管粉出倒三角形即可。
脊瓦的安装1、从三墙顶三角形周围的一边开始铺第一片封头瓦。
2、将第二片脊瓦叠放在第一片脊瓦的头部,搭接部分为7.5公分。
用水泥砂浆固定脊瓦。
3、用颜料剂刷露在脊瓦外的水泥上,以使屋面色彩一体。
檐口瓦的铺设1、从人字线末端开始铺第一片檐口封,将它叠放在屋面瓦之上,让檐口封头瓦的边缘跟第二行的末端相碰。
2、第二片檐口瓦叠放在檐口封上,搭接7.5公分左右。
3、用水泥浆和螺旋钉共同把檐口瓦牢牢固定。
用颜料剂刷露在外面的水泥砂浆。
垂直结点:垂直度结点可采用锥脊瓦、圆脊瓦从中线切割后安装。
排水沟槽的铺设1、排水沟瓦取代了传统的金属沟槽,使屋面与排水沟使用寿命、颜色相一致。
2、铺设好一边屋面时,放入排水沟槽,然后铺另一边屋面。
水沟间搭接约7.5cm。
3、木结构房子用钢钉固定水沟,现浇屋面用钢钉和水泥砂浆共同固定。
4、洞斜沟线笔直切割瓦片,间距约3cm。
5、排水沟下禁止有挂瓦条,防止水沟上抬而无法安装。
6、现浇屋面时,排水沟位置的混泥土比屋面薄2cm左右。
屋面瓦的安装屋面瓦的安装1.从屋檐右下角开始铺第一张瓦,自右向左排列,至铺满第一排,注意左右两端的瓦片,必须保持在瓦楞突起的部位。
否则,须重新调整瓦片的排列。
2.铺第二排瓦时,将瓦片更第一排瓦片交错搭接,使整个屋面更牢固,雨水的排泄更有效。
再用卡条从边至屋脊,每十片瓦的距离固定一次,以保持瓦片边缘连接成一直线。
屋面挂瓦施工方案

1、施工流程放线→安装檩条(顺水条、挂瓦条)→安装坡屋面主瓦→安装脊瓦→安装三通脊瓦→安装斜脊封头→处理屋面凸出物、接缝处→封檐2、施工方法(1)施工准备1)材料准备本工程采用的所有材料有产品合格证书和材料检测报告,材料的品种规格、性能等须符合国家现行规范和设计的要求。
2)机具准备及配件工具:工程线、手提电钻、电钻头套筒、手提切割机、卷尺、钢尺、扳手、手提磨光机。
配件:防水圈、保护垫、自攻钉、自攻木螺丝、防水帽。
辅料:树脂胶、树脂粉(施工中出现钻孔钻错现象将两种材料拌合后添补)。
(2)放线安装前应根据现场屋面情况进行放线,这样有助于安装树脂瓦时达到横平竖直,保证安装质量达到规范要求。
(3)安装檩条钢顺水条-25X5,中距600,固定用Ф3.5长水泥钉@600挂瓦条:最上面挂瓦条位置距屋脊线180mm,便于安装正脊瓦;最下面挂瓦条位置距屋檐口50-70mm。
顺水条与挂瓦条均应做防锈处理。
(4)安装坡屋面主瓦1)树脂瓦安装应从一侧开始,第一张要保证底边下端和屋檐线对齐,侧面和纵向垂直线对齐位置后,在最下端檩条瓦的波峰处固定,然后由上而下与檩条固定。
2)安装第二块瓦时应与第一张瓦搭接紧凑,缝隙间咬合严密,底边与屋檐线对齐,搭接一瓦波,约100mm,用手钻钻孔,孔径8mm,位置在瓦的突出部位,在一个檩条上需要3-4个近古典。
照此方法依次安装,及时检查水平、垂直情况和搭接是否紧凑,确定后可依次铺设至该坡完成。
3)主坡两层应同时安装,树脂瓦波浪应对齐。
4)树脂瓦多张相接,第一层铺完后自下而上逐层铺设,其余各层重叠70mm,重叠位置应在树脂瓦台阶处。
纵向搭接示意图横向搭接示意图5)四坡或多坡屋面中非梯形,非矩形屋面,第一张瓦应从中间开始安装后分别向两侧安装。
6)各坡屋面树脂瓦,侧边、端面、斜角等多余部门应弹线切除。
7)屋面瓦铺设遇屋面有检修孔、烟道、排气孔等设施,瓦切除部分需弹线。
(5)安装脊瓦1)正脊瓦两侧有承接口,两张搭接时,上脊瓦的大头扣住下脊瓦的小头。
坡屋面挂瓦施工方案

坡屋面挂瓦施工方案一、工程概况:略二、编制依据:1.本工程设计图纸;2.《土建工程施工工艺标准》3.《建筑施工安全检查标准》JGJ59-994.《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20015.《建筑施工高处作业安全技术规范》6.《混凝土结构工程施工质量验收规范》GB50204-20027.《工程建设标准强制性条文》2002年版8.《建筑工程施工质量验收统一标准》(GB50300-2001)9.《屋面工程质量验收规范》GB50207-200210. 《坡屋面建筑构造》00J202-1(标准图)三、坡屋面做法:1、块瓦;2、挂瓦条L30*4,中距按瓦规格3、顺水条25*5,中距5004、35厚C20细石混凝土持钉层,内加圆100*100(直径4)钢筋网片5、满铺0.4厚聚乙烯膜一层6、2层SBS防水卷材(3+3)6、20厚1:2.5水泥砂浆找平层7、130厚岩棉保温层8、钢筋混凝土屋面板四、主要施工顺序坡屋面:基层清理→130厚岩棉保温层→20厚1:2.5水泥砂浆找平层→2层SBS防水卷材铺贴(3+3)→满铺0.4厚聚乙烯膜一层→35厚C20细石混凝土持钉层,内加圆100*100(直径4)钢筋网片→顺水条→挂瓦条→安装挂瓦→细部处理→检查验收→淋水试验。
五、主要施工工艺5.1屋面保温层施工(钢筋混凝土屋面面板预埋锚筋900-900直径10钢筋,伸入持钉层25)5.2找平层(屋面1∶2.5水泥砂浆找平层)5.2.1 作业条件①基层(找坡层)应在坡屋面清理干净后进行隐蔽工程检查验收,合格后方可进行找平层施工。
②找平层的排水坡度应符合设计要求。
③各种穿过屋面的预埋管件根部及基层与突出屋面结构(女儿墙、通风道、天窗等)的交接处和基层的转角处,应按设计要求做好处理,并且找平层均应做成圆弧形,圆弧半径为100~150mm。
防水卷材应贴入管根,卷不到的地方刷聚氨酯。
④根据设计要求的坡度,弹线、找好规矩(包括天沟、檐沟的坡度),并进行彻底清理。
坡屋面挂瓦施工方案及流程
坡屋面挂瓦施工方案及流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!坡屋面挂瓦施工方案与流程详解坡屋面挂瓦是建筑施工中的一项重要工艺,其质量直接影响到房屋的防水性能和美观度。
挂瓦条施工方案
屋面瓦施工方案(挂瓦条施工)一、工程名称:万宁宝安椰林湾二期B标住宅楼工程二、工程地点:三、工程概况:(1)、待施工屋面瓦为混凝土现浇斜屋面。
(2)、采用椰红彩瓦铺贴施工,施工方法为:挂瓦条施工法;四、工程方案示图挂瓦条施工法:屋面放线→安装顺水条→安装挂瓦条→构筑排水沟→铺贴主瓦→安装配件瓦→水泥砂浆收口五、工程采用材料1、椰红彩瓦2、针叶树种加工成的顺水条及挂瓦条(需经沥青油防腐处理)3、水泥钢钉(挂瓦条施工法)4、金属铝搭扣(挂瓦条施工法)5、水泥砂浆六、挂瓦条施工工艺1、施工放线,混凝土现浇屋面是在找平层上放线。
①水沟的位置放线,依据排水沟的中心线,在中心线的两侧各160mm弹出平行线,此线是安装附加顺水条的依据墨线。
②顺水条的位置间距:450-600mm垂直于屋面檐口均匀分布排列,双坡屋面为悬山结构时,顺水条的墨线距山檐边应为150mm。
③挂瓦条位置间距:根据屋面坡度大小,确定最小搭接长度,椰林湾二期B 标斜屋面搭接长度为50-75mm。
2、顺水条和挂瓦条的固定。
①顺水条尺寸:25m×35mm,采用 3.3×50mm 水泥钢钉,按墨线位置将顺水条固定在屋面上,所有固定顺水条的钉子最大间距为450mm,顺水条两侧可用水泥砂浆另行加固。
②挂瓦条尺寸:25mm×35mm,采用3.3×50mm 水泥钢钉固定在顺水条上,挂瓦条与每根顺水条相交处都应用钉子固定。
挂瓦条应安装平整、牢固、上梭应成一直线,接头应在顺水条上而上下排之间要相互错开。
3、嵌入挤塑板:将挤塑板按顺水条间距尺寸切割成型,嵌入顺水条之间。
沿檐口水平线加钉挡条,以防止挤塑板滑落。
4、筑水沟瓦水沟瓦安装采用1:2.5水泥砂浆粘贴在附加顺水条之间,但排水沟瓦的搭接处无需使用水泥砂浆。
5、铺贴瓦片。
①为了保证瓦片铺后轮廓挺括,当挂瓦条安装固定后,在铺瓦前应弹取纵向直线,作法如下,在挂瓦条屋左右两边的山檐预留50mm处取以檐口线成直角弹线,然后从屋檐和屋脊分别对线预留两片瓦的边筋位置对正弹取纵向直线或按两片瓦的宽度尺寸推算,确定弹出纵向直线,铺瓦时与线对齐,使屋面瓦达到水平,瓦缝垂直,对角线三向标齐。
挂瓦条铺瓦施工工艺
挂瓦条铺瓦施工工艺
一、挂瓦条、顺水条的位置确定。
1.挂瓦条、顺水条须作防腐处理,可选用沥青涂复剂进行表面防腐处理(木或者镀锌铁皮或者)。
条。
155mm初
位置(
,开始
1.—2m;
2.斜天沟弹线:弹出斜天沟中心线,两边各距离中心线110mm或120mm弹出封头顺水条位置.
三、瓦片的铺设
1.将瓦片从地面搬至屋面上,搬运时应轻拿轻放,避免破碎。
2.主瓦和檐口瓦铺设:放线铺设,铺瓦时从下至上,从右至左错缝铺设;檐口无
成品排水天沟时,瓦需出屋檐8cm以上;檐口有成品排水天沟时,瓦需出屋檐6-8cm,根据各楼的设计可能会有变化。
铺瓦时需每排带线铺设达到平整顺直的要求,横向和竖向每铺5片瓦的距离,要进行一次误差的调整。
3.檐口瓦必须全部使用钢钉,钉于挂瓦条上。
除第一排瓦片之外,当屋面角度≤30度时,可以隔排用钢顶固定瓦片;当屋面角度>30度时,每片瓦片必须用钢顶固定。
12cm宽度,
5
6
a。
屋面挂瓦(木挂瓦条)
4.6.5注意事项
(1)瓦运输时应轻拿轻放,不得抛扔、碰撞;进入现场后应堆放整齐。
(2)砂浆勾缝应随勾随清洁瓦面。
(3)采用砂浆卧瓦,砂浆强度未达到要求时,不得在上面走动或踩踏。
(4)屋面上瓦应两坡同时进行,保持屋面受力均衡,瓦要放稳。不准在瓦上行走。
(5)屋面无女儿墙部位临边处应搭设安全防护栏杆或脚手架,按要求挂密目网。
6.3防水层施工时应采取措施防止污染墙面、檐口及门窗等。
6.4屋面施工中应及时清理杂物,不得有杂物堵塞水落口、斜沟等。
6.5屋面施工各构造层应及时进行,特别是保护层应与防水层连续做,以保证防水层的完整。
7安全消防措施
7.1对施工操作人员进行安全教育,使施工人员对所使用的材料性能及安全措施全面的了解,并在操作中严格劳动保护制度。
⑷挂瓦条
在坡屋面细石找平层抹平的时候,沿着平行于坡屋面的方向预埋防腐木条,挂瓦条宽4Omm、高20mm。挂瓦条应分档均匀、行列整齐、檐口平直。
(5)铺瓦
选瓦:根据平瓦质量等级要求挑选。凡有砂眼、裂纹、掉角、缺边、少爪等不符合质量要求规定的不准使用,半边瓦用于山檐边、斜沟、斜脊处,其使用部分的表面不得有缺损或裂缝。
2设计要求
2.1特教学校屋面做法
2.1.1坡屋面
(1)钢筋砼屋面板,板内在檐口和屋脊部位预埋ø10锚筋各一道,钢筋间距为1500mm,57°、60°坡屋面在檐口和屋脊之间预埋ø10锚筋,钢筋排距为3000mm,钢筋间距为3000mm,每排平行于屋脊方向设置。
(2)素水泥浆一道
(3)20mm厚1:3水泥砂浆找平
负责人
交底人
接受人
(2)素水泥浆一道
(3)20mm厚1:3水泥砂浆找平
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
挂瓦用挂瓦条方案--上交甲方屋面盖瓦施工方案钉挂瓦条式龙首商业街工程,根据图纸设计要求闷顶周边均为盖瓦,因闷顶周边坡度较大达到65º。
给盖瓦带来很大的难度。
斜坡屋面结构混凝土为斜面浇筑,坡度较大,混凝土施工时坍落度不能太大,过大时,混凝土会因重力作用而下滑,又不能采用高频机械振捣,因此斜坡面混凝土施工,大都采取人工拍打密实或采用小型振捣器振捣,尤其在大坡度斜面上浇筑混凝土更困难,往往采取堆集的方法,这样浇筑形成的混凝土屋面板虽然可以满足结构安全的需要,但远不能满足防水的要求,再加上混凝土施工后在重力作用和温度变化的影响下屋面结构混凝土板会产生很多的微细裂缝,所以斜坡屋面结构混凝土层是不能防水的,不能作为防水层。
但我公司在施工斜坡屋面砼的时候做了特殊处理,详见屋面砼施工方案。
屋面用瓦,以英红瓦的防水能力最好,瓦与瓦叠合部位有两道凹槽止水,但是由于块体铺设的接缝太多,施工中不能完全保证瓦面的完善程度,因此,发生渗漏现象是很正常的,尤其在暴风雨和台风时更易发生渗漏。
而且,瓦片在常年的日晒雨淋作用下会逐步碳化,表面风化剥落,并产生微细裂纹,使瓦片本身的防水能力下降甚至丧失。
由此可见,瓦屋面必须具备瓦的质量可靠,构造措施得当,屋脊、斜脊、泛水等细部节点处理完善等条件,才能使瓦成为坡屋面的一道防水设防层次。
为了弥补斜坡屋面的结构混凝土和面层瓦片防水能力的不足,本工程以在结构层上设置防水层,与瓦片形成复合防水。
斜坡屋面排水顺畅,积水的可能性很小,但是在与平屋面交接处、沿沟或与流水方向垂直的山墙根部等部位,常常会在暴雨时积水,所以在这些部位应做防水附加增强层,并用密封材料进行密封处理,做成全封闭形式,进行严密防水。
钉有挂瓦条的,应对钉孔采取防水措施。
根据斜坡瓦屋面的特点和防水设防的要求,用于斜坡屋面的防水材料,除要求防水效果好外,还要求强度高、粘结力大,在面层瓦的重力作用下,在斜坡面上不会发生下滑现象,同时也不会因温度变化引起性能的太大变化。
这就首先排除了沥青类及含沥青的防水材料,因为在屋面高温条件下,沥青软化,强度和粘结力迅速降低;如采用强度高、粘结力不大的高分子材料,就必须采取必要的、复杂的技术措施。
而且由于斜坡屋面构造形式复杂,采用防水卷材是不适宜的。
所以最适合于斜坡屋面的防水材料应该是强度高、粘结力大的防水涂料。
使斜坡屋面的防水有了可靠的基础,聚合物水泥防水涂料和聚合物防水砂浆的抗渗性好、强度高,尤其是粘结力,比普通水泥砂浆大好几倍,且不受气温影响。
聚合物防水砂浆具有很好的韧性,能适应屋面混凝土的干缩和温差引起的裂缝而不开裂,聚合物水泥防水涂料有较大的延伸率,对基层的裂缝有更好的适应能力,这两种材料是目前斜坡屋面防水材料的最佳选择。
瓦屋面本工程瓦屋面是采用陶瓷平瓦铺设在钢筋混凝土基层上。
它适用于防水等级为II级、III级、IV级以及坡度不小于20%的屋面。
平瓦屋面是采取适当的措施使瓦与屋面基层固定牢固。
1-1 平瓦和脊瓦的规格及质量要求本工程使用的平瓦主要陶瓷平瓦,平瓦屋面由平瓦和脊瓦组成,平瓦用于铺盖坡面,脊瓦铺盖于屋脊上。
平瓦及其脊瓦均为陶瓷瓦。
陶瓷平瓦及脊瓦的规格和质量要求分别见表1。
平瓦的规格及主要规格尺寸(mm)表1平瓦的尺寸允许偏差(mm)表2平瓦的表面质量要求表3平瓦的裂缝长度允许范围表4平瓦的最大允许变形(mm)表5平瓦磕碰、釉粘的允许范围表61-2 平瓦及脊瓦的运输堆放瓦材为易碎材料,在包装、搬运和存放时应注意瓦材的完整性。
每块瓦均应用草绳花缠出厂;运输车厢用柔软材料垫稳,搬运轻拿轻放,不得碰撞、抛扔;堆放应整齐,平瓦侧放靠紧,堆放高度不超过5层,脊瓦呈人字形堆放。
1-3 施工准备工作1.屋面木基层的施工要求挂瓦条的施工要求:1)挂瓦条的间距要根据平瓦的尺寸和一个坡面的长度经计算确定,平瓦条(横向)一般间距为280~350mm。
在浇筑防水层上的保护层时同时安装挂瓦条,横向挂瓦条必须要拉线间距均在350mm左右或可按照实际瓦的尺寸确定间距,瓦条先安装竖向瓦条,竖向瓦条通过细石混凝土固定,等混凝土到强度后再拉线定横向瓦条。
2)檐口第一根挂瓦条,要保证瓦头出檐50~70mm;第一行瓦条必须固定牢固,上下排平瓦的瓦头和瓦尾的搭扣长度50~70mm;屋脊处两个坡面上最上两根挂瓦条,要保证挂瓦后,两个瓦尾的间距在搭盖脊瓦时,脊瓦搭接瓦尾的宽度每边不小于40mm。
3)挂瓦条断面一般为30mm×40mm,长度一般不小于2~3米,挂瓦条必须平直(特别是保证挂瓦条上边口的平直),钉置牢固,不得漏钉,接头要错开,以保证椽口第一块瓦的平直;钉挂瓦条一般从椽口开始逐步向上至屋脊,钉置时,要随时校核挂瓦条间距尺寸的一致。
为保证尺寸准确,可在一个坡面两端,准确量出瓦条间距,通长拉线钉挂瓦条。
4)基层上加铺油毡层的施工:油毡应平行屋脊自下而上的铺钉;檐口油毡应盖过铺檐板上边口10~20mm;油毡长边搭缝不小于l00mm,短边搭缝不小于150mm,搭接边要牢固,不得翘边;上下两层短边搭接缝要错开500mm以上;要求油毡铺平铺直,油毡的毡面必须完整,不得有缺边破洞。
5)挂瓦条选用比较好的杉木,30mm×40mm,进场后的木条要进行防腐处理,可用沥青涂刷或用防腐油浸泡后使用。
未做防腐处理的木条严禁使用。
2.平瓦铺挂前的准备工作(1)堆瓦:平瓦运输堆放应避免多次倒运。
要求平瓦长边侧立堆放,最好一顺一倒合拢靠紧,堆放成长条形,高度以5~6层为宜,堆放、运瓦时,要稳拿轻放。
(2)选瓦:平瓦的质量应符合要求。
砂眼、裂缝、掉角、缺边、少爪等不符合质量要求规定的不宜使用,但半边瓦和掉角、缺边的平瓦可用于山檐边、斜沟或斜脊处,其使用部分的表面不得有缺损或裂缝。
(3)上瓦:待基层检验合格后,方可上瓦。
上瓦时应特别注意安全;如在屋架承重的屋面上,上瓦必须前后两坡同时同一方向进行,以免屋架不均匀受力而变形。
(4)摆瓦:一般有“条摆”和“堆摆”两种。
“条摆”要求隔3根挂瓦条摆一条瓦,每米约22块;“堆摆”要求一堆9块瓦,间距为:左右隔2块瓦宽,上下隔2根挂瓦条,均匀错开,摆置稳妥。
在钢筋混凝土挂瓦板上,最好随运随铺,如需先摆瓦时,要求均匀分散平摆在板上,不得在一块板上堆放过多,更不准在板的中间部位堆放过多,以免荷载集中而使板断裂。
但本工程无法在平面上摆放和堆放瓦片。
因为坡度太陡。
所以施工时按排专人传递瓦片。
1-4 平瓦屋面施工1.平瓦屋面施工工艺(图1)铺设水泥砂浆↓绑扎瓦口固定铜线图1平瓦屋面施工工艺2.平瓦屋面的施工要求(1)屋面、檐口瓦:挂瓦次序从檐口由下到上、自左向右方向进行。
檐口瓦要挑出檐口50~70mm;瓦后爪均应挂在挂瓦条上,与左边、下边两块瓦落槽密合,随时注意瓦面、瓦楞平直,不符合质量要求的瓦不能铺挂。
为保证铺瓦的平整顺直,应从屋脊拉一斜线到檐口,即斜线对准屋脊下第一张瓦的右下角,顺次与第二排的第二张瓦、第三排的第三张瓦,直到檐口瓦的右下角,都在一直线上。
然后由下到上依次逐张铺挂,可以达到瓦沟顺直,整齐美观。
檐口瓦及每块瓦均用镀锌铁丝(或铜线)栓牢在檐口挂瓦条上和上面挂瓦条上。
因本工程屋面坡度均为65º,所以每片瓦均需用镀锌铁丝(或铜线)固定于挂瓦条上。
瓦的搭接应顺主导风向,以防漏水。
檐口瓦应铺成一条直线,天沟处的瓦要根据宽度及斜度弹线锯料。
整坡瓦应平整,行列横平竖直,无翘角和张口现象。
最上行靠屋脊的两边的瓦均要用铜线连接到位。
(2)斜脊、斜沟瓦:先将整瓦(或选择可用的缺边瓦)挂上,沟边要求搭盖泛水宽度不小于150mm,弹出墨线,编好号码,将多余的瓦面砍去(最好用切割机割掉,保证锯边平直),然后按号码次序挂上;斜脊处的平瓦也按上述方法挂上,保证脊瓦搭接平瓦每边不小于40mm,弹出墨线,编好号码,割去多余部分,再按次序挂好。
斜脊、斜沟处的平瓦要保证使用部分的瓦面质量。
(3)脊瓦:挂平脊、斜脊脊瓦时,应拉通长线,铺平挂直。
扣脊瓦用1:2.5砂浆铺座平实,脊瓦接口和脊瓦与平瓦间的缝隙处,要用掺抗裂纤维的灰浆嵌严刮平,脊瓦与平瓦的搭接每边不少于40mm;平脊的接头口要顺主导风向;斜脊的接头口向下(即由下向上铺设),平脊与斜脊的交接处要用砂浆灰封严。
铺好的平脊和斜脊平直,无起伏现象。
3.平瓦屋面节点泛水的施工要求(1)山墙边泛水做法见图2图2山墙泛水做法(2)天沟、檐沟的防水层宜采用 1.2mm厚的合成高分子防水卷材或采用1.2mm合成高分子防水涂料涂刷设防。
1-5 平瓦屋面质量要求1.平瓦屋面的瓦不得有缺角(边、瓦爪)、砂眼、裂纹和翘曲张口等缺陷。
铺设后的屋面不得渗漏水(可在雨天后检查);2.挂瓦应平整,搭接紧密,行列横平竖直,靠屋脊一排瓦应挂上整瓦;檐口瓦出檐尺寸一致,檐头平直整齐;3.屋檐要平直,脊瓦搭口和脊瓦与平瓦的缝隙、沿山墙挑檐的平瓦、斜沟瓦与排水沟的空隙,均应用麻刀灰浆填实抹平,封固严密;4.封山应平直,天沟、斜沟、檐沟和泛水的质量要求及漏斗罩、水落口、漏斗、排水管均应符合设计要求和工程质量验收的有关规定;5.有关搭盖尺寸及检验方法见表9所列。
1-6 平瓦屋面质量检验项目、要求和检验方法平瓦及其脊瓦的质量是保证平瓦屋面工程质量的基础;平瓦铺置牢固既是防水的要求,同时也是安全要求,如瓦片下滑不但影响防水效果,而且会砸伤路人,造成安全事故,所以将它们列为主控项目。
平瓦屋面搭盖尺寸及检验方法表9挂瓦条的质量、平瓦和脊瓦的搭盖质量、泛水做法等,也是平瓦屋面质量的重要部分,我司在施工中应作为必须的检验项目。
平瓦屋面工程质量检验项目、要求和检验方法见表10平瓦屋面工程质量检验项目、要求和检验方法表10为了防止质量不合格的平瓦在工程中使用,或因贮运、保管不当而造成平瓦的缺陷,进入施工现场的平瓦应按表11的要求进行抽样复验,不合格的材料不得在建筑工程中使用。
平瓦现场抽样复验项目表111-7 材料用量平瓦屋面材料用量见表12。
平瓦屋面主要材料用量参考表表12屋面挂瓦示意图如下编制单位:辽宁超群建设工程有限公司龙首商业街项目部2013年7月27日。
