挡土墙冬季施工方案
挡土墙冬季施工方案

挡土墙冬季施工方案挡土墙冬季施工方案一、前言挡土墙是土木工程中常见的结构,用于对土坡进行加固和支撑。
冬季施工对挡土墙提出了一些特殊要求和考虑。
本文将详细介绍挡土墙冬季施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工完工后的处理方法。
二、施工前准备工作1. 土壤状况调查在冬季施工前,首先需要对土壤状况进行详细的调查,包括土层的类型、稳定性、含水量等指标的测定。
这些数据将有助于确定挡土墙的设计方案以及施工过程中的措施。
2. 材料准备根据设计方案,准备好所需的材料和设备,包括混凝土、钢筋、模板等。
同时,检查材料的质量,确保其达到相关标准要求。
3. 危险源识别与防范在施工前,进行危险源识别与评估,并采取相应的防范措施。
特别是在冬季施工中,需考虑雪崩、坡面滑坡等危险因素,做好安全防护措施。
三、施工过程中的注意事项1. 细致的施工计划在冬季施工中,要制定详细的施工计划,包括施工时间、工序安排、材料调配等。
合理安排施工流程,确保施工的连续性和高效性。
2. 控制施工温度冬季气温低,对混凝土的凝固时间有一定的影响。
要根据混凝土的配合比例,在施工过程中控制好施工温度,保证混凝土的质量。
3. 雪水排除在冬季施工中,积雪可能会对施工过程带来困扰。
在施工现场及时清除积雪,并采取排水措施,防止雪水渗入挡土墙内部。
4. 施工人员保护在低温环境下,要特别关注施工人员的身体健康和安全。
提供必要的防寒装备并进行培训,确保施工人员的健康和安全。
四、施工完工后的处理方法1. 各部位检查在施工完工后,对挡土墙的各个部位进行检查,确认是否存在质量问题。
如发现问题,及时采取措施进行修复。
2. 护坡措施为避免冬季降雨融雪对挡土墙的影响,需要采取相应护坡措施,如加装护坡网、设置排水系统等,保持挡土墙的稳定性和防水性能。
3. 养护措施施工完工后,对挡土墙进行养护是十分重要的,特别是在冬季环境下。
采取适当的养护措施,确保挡土墙的质量和使用寿命。

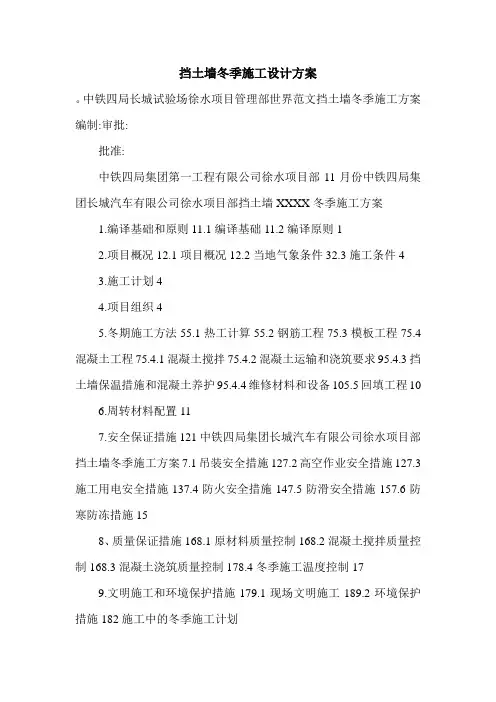

挡土墙冬季施工设计方案.doc

挡土墙冬季施工设计方案。
中铁四局长城试验场徐水项目管理部世界范文挡土墙冬季施工方案编制:审批:批准:中铁四局集团第一工程有限公司徐水项目部11月份中铁四局集团长城汽车有限公司徐水项目部挡土墙XXXX冬季施工方案1.编译基础和原则11.1编译基础11.2编译原则12.项目概况12.1项目概况12.2当地气象条件32.3施工条件43.施工计划44.项目组织45.冬期施工方法55.1热工计算55.2钢筋工程75.3模板工程75.4混凝土工程75.4.1混凝土搅拌75.4.2混凝土运输和浇筑要求95.4.3挡土墙保温措施和混凝土养护95.4.4维修材料和设备105.5回填工程106.周转材料配置117.安全保证措施121中铁四局集团长城汽车有限公司徐水项目部挡土墙冬季施工方案7.1吊装安全措施127.2高空作业安全措施127.3施工用电安全措施137.4防火安全措施147.5防滑安全措施157.6防寒防冻措施158、质量保证措施168.1原材料质量控制168.2混凝土搅拌质量控制168.3混凝土浇筑质量控制178.4冬季施工温度控制179.文明施工和环境保护措施179.1现场文明施工189.2环境保护措施182施工中的冬季施工计划1.编译基础和原则1.1编译基础1.《公路桥涵施工技术规范》JTJ041-审查:批准:中铁四局集团第一工程有限公司徐水项目部11月份中铁四局集团长城汽车有限公司徐水项目部挡土墙XXXX冬季施工方案1.编译基础和原则11.1编译基础11.2编译原则12.项目概况12.1项目概况12.2当地气象条件32.3施工条件43.施工计划44.项目组织45.冬期施工方法55.1热工计算55.2钢筋工程75.3模板工程75.4混凝土工程75.4.1混凝土搅拌75.4.2混凝土运输和浇筑要求95.4.3挡土墙保温措施和混凝土养护95.4.4维修材料和设备105.5回填工程106.周转材料配置117.安全保证措施121中铁四局集团长城汽车有限公司徐水项目部挡土墙冬季施工方案7.1吊装安全措施127.2高空作业安全措施127.3施工用电安全措施137.4防火安全措施147.5防滑安全措施157.6防寒防冻措施158、质量保证措施168.1原材料质量控制168.2混凝土搅拌质量控制168.3混凝土浇筑质量控制178.4冬季施工温度控制179.文明施工和环境保护措施179.1现场文明施工189.2环境保护措施182施工中的冬季施工计划1.编译基础和原则1.1编译基础1.《公路桥涵施工技术规范》JTJ041:道路工程施工图。
挡土墙冬季施工方案

挡土墙冬季施工方案一、工程概述本工程为_____挡土墙工程,位于_____,全长_____米,高度_____米。
由于工期要求,需要在冬季进行施工。
为确保工程质量和施工安全,特制定本冬季施工方案。
二、冬季施工准备1、技术准备(1)组织施工人员学习冬季施工的相关规范和技术要求,熟悉施工图纸和施工工艺流程。
(2)根据冬季施工特点,编制详细的冬季施工技术交底,对施工人员进行培训。
2、材料准备(1)提前储备冬季施工所需的材料,如水泥、砂、石子、钢材等,确保材料的质量和数量满足施工需求。
(2)准备好防寒保温材料,如草帘、塑料薄膜、棉被等,用于混凝土的保温养护。
3、设备准备(1)对施工机械设备进行全面检查和维护,确保设备在冬季正常运行。
(2)准备好冬季施工所需的加热设备,如蒸汽锅炉、电暖器等。
4、现场准备(1)做好施工现场的排水工作,确保施工现场无积水。
(2)搭建临时保温棚,用于混凝土的搅拌和浇筑。
三、冬季施工措施1、土方工程(1)在冬季进行土方开挖时,应采取防止基础下基土受冻的措施。
如预留一定厚度的覆盖土层,待基础施工前再挖除。
(2)土方回填时,每层铺土厚度应比常温施工时减少 20% 25%,预留沉陷量应比常温施工时增加。
(3)回填土应选用未冻结的土料,填土中不得含有冻土块。
2、钢筋工程(1)钢筋在运输和加工过程中应防止撞击和刻痕,避免造成钢筋表面损伤。
(2)钢筋焊接应在室内进行,如必须在室外焊接,应采取防风、雪、严寒的措施。
焊接后的接头严禁立即接触冰雪。
3、混凝土工程(1)混凝土原材料的加热优先采用加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热。
水和骨料的加热温度应根据热工计算确定,但不得超过表 1 的规定。
水泥不得直接加热,应在使用前运入暖棚内预热。
表 1 水和骨料的加热温度水泥品种及标号|拌合水(℃)|骨料(℃)|||||标号小于 525 的普通硅酸盐水泥、矿渣硅酸盐水泥| 80 |60 ||标号大于 525 的普通硅酸盐水泥| 60 | 40 |(2)混凝土的搅拌搅拌前,应用热水冲洗搅拌机,搅拌时间应比常温搅拌时间延长50%。
冬季施工方案及措施

冬季施工方案及措施冬季施工方案及措施7篇为了确保工作事情顺利进行,通常需要预先制定一份完整的方案,方案具有可操作性和可行性的特点。
那么什么样的方案才是好的呢?下面小编带来冬季施工方案及措施7篇,希望大家喜欢。
冬季施工方案及措施篇1一、总体构思1、根据工程设计的要求,首先要充分体会设计意图和构思,然后根据施工现场的实际情况及业主、监理工程师的具体要求,对施工设计方案作出充分的组织安排,做到因地制宜,抓质量、赶进度、创效益。
2、根据本工程的特点,为绿化工程,考虑进场先进行土建施工,放样定位。
同时对土方合理调配,再对绿化地进行划线定点、种植。
3、遇到因交叉施工,设计方案变更或其他特殊情况致使该段不能继续作业时,及时与业主单位和监理工程师协商解决方案,协调解决各班组的交替穿插,对工程质量工程工期需很抓把关。
二、施工特点1、本工程为单独绿化工程,线路长,施工难度大,质量要求高,设计风格要求把握准确。
2、种植的苗木品种多,种植的技术要求高,专业性强,工程施工穿插性强。
因此,本公司拟集中专业施工技术骨干,采用相应技术措施,有步骤,有计划地结合实施和完成施工任务。
三、施工顺序为保证按期竣工,工程按不同地块和内容采用流水作业,合理组织人员、机具,并保证材料及时到场。
施工地块:绿化种植候车亭草坪铺设主要施工内容:1、土方工程:基础土方、种植土;2、绿化种植整体施工采取流水作业,详细见施工进度表。
四、施工方法1、土方工程:挖除废土、加种植土、夯实。
2、绿化种植:划分为种植环境处理,绿化放样,选苗和种植,养护四个部分。
(1)、种植环境处理:先进行垃圾、杂草的清理,种植土应耙细整平,排水良好;并应进行土壤消毒,杀灭病菌和害虫后,施适量的基肥。
(2)绿化放样:以设计为依据,先放毛样,如平面布置与现场不利,应及时报告监理工程师,以便设计单位作变更设计。
试放样经认可后,正式定点放线。
(3)选苗与种植:严格按照设计图规定的规格选购苗木,并对选购的苗木,在起掘前作现场调查,认真核实所采购苗木的品种、规格及生长情况;根据所选苗木的规格、品种确定苗木的土球大小、起掘时间和包扎、运输方法,苗木的栽植应做到随挖、随运、随种、随养护,苗木起掘后不得暴晒或失水,若不能及时种植应采取保护措施,如覆盖、假植。
冬季施工土方开挖方案

冬季施工土方开挖方案随着建筑行业的发展,施工土方开挖是一个非常重要的工作环节。
在冬季施工中,由于气温低、土壤湿度大,对于土方开挖工作提出了更多的挑战。
因此,制定一个冬季施工土方开挖方案显得尤为重要。
本文将为您详细介绍一个适用于冬季施工的土方开挖方案。
一、前期准备工作1. 土壤调查与分析在冬季施工的准备阶段,我们首先要进行土壤调查与分析。
这是为了了解施工地区的土壤类型、含水量、坚硬程度等情况,以便合理安排施工方案。
2. 设计合理的排水系统考虑到冬季土壤含水量较高的情况,我们需要在开挖前设计一个合理的排水系统。
这样可以有效地降低土壤湿度,减少施工过程中的积水问题。
二、土方开挖工艺1. 预热土壤因为冬季气温较低,土壤会变得非常硬,这会给土方开挖带来一定的困难。
因此,我们可以采取预热土壤的方法。
具体做法是在开挖前利用专用设备对土壤进行加热处理,使其变得更加易于开挖。
2. 使用振动锤和钻孔机在冬季施工土方开挖中,由于土壤的坚硬程度增加,传统的挖掘机效果不佳。
因此,我们可以采用振动锤和钻孔机的组合使用。
先通过钻孔机在土壤中打孔,再利用振动锤的力量进行土方开挖,可以提高效率和质量。
3. 添加保湿剂由于冬季土壤湿度高,施工过程中容易发生干裂、起尘等问题。
为了解决这个问题,可以在土方开挖过程中添加保湿剂,使得土壤保持一定的湿润度。
这样不仅可以提高工作环境的舒适度,还能够减少扬尘对施工质量的影响。
4. 合理安排施工进度冬季施工土方开挖由于气温低、天数短等因素,施工时间相对有限。
因此,在制定方案时必须合理安排施工进度,注重施工效率与质量的平衡。
可以采用加班、增加人力等方式来确保施工的顺利进行。
三、安全措施及风险评估1. 安全警示标识在施工现场的明显位置设置安全警示标识,提醒施工人员注意安全,并在必要时进行安全技术交底。
2. 定期检查施工机械设备定期检查施工机械设备的工作状态,确保设备的正常运转,减少事故的发生。
3. 进行风险评估在制定施工方案之前,进行全面的风险评估,确定可能存在的风险因素,并制定相应的措施来减少风险。
冬期施工方案

冬期施工方案一、编制依据:1、《混凝土结构工程施工质量验收规范》 GB50204-20022、《建筑工程冬期施工规程》JGJ104-973、《建筑桩基础技术规范》 JGJ94-20085、《建筑施工计算手册》(第四版)6、《冬期施工手册》(第一版)7、本工程《岩土工程勘察报告》8、本工程施工图纸二、工程概况:三、冬期施工任务冬期施工时间:日平均气温连续5天低于5℃,为冬施开始日期;日平均气温连续5天高于5℃,为冬施结束日期。
现根据实际大气温度,已进入冬施阶段。
根据施工进度计划安排及施工现场实际情况,预计本工程进入冬期施工的分部分项工程有基础土方工程、基坑护壁桩工程、冠梁钢筋混凝土工程、挡墙砌筑工程、锚杆及注浆工程,桩施工工程。
为防止基槽及砼早期受冻,减少强度损失,确保冬期施工质量和进度,必须编制切实可行的冬期施工方案,并严格按此进行施工控制。
(工程桩部分施工方案因设计有变更,待确定后另行编制。
)四、施工准备及计划安排:(一)、施工准备:1、组织施工人员对施工图纸进行认真审阅,落实好技术交底工作。
2、现场成立冬期施工领导小组,负责安排、管理、落实、检查冬期施工工作。
做好地下管线会签工作,确保互不影响。
3、组织参加冬期施工工作的工长、施工班组学习冬期施工方案,并对现场测温员等所有操作人员进行冬期施工交底培训及考核。
4、检查修整临时设施。
对临时水箱、供水管、泵管等进行保温防冻。
5、做好冬期施工混凝土、砂浆及外加剂的试验配验工作,检查施工配合比。
密切保持同商品混凝土公司的联系、沟通、与协调,保证混凝土供应必须运输快捷、连续工作、措施到位。
6、安排专人进行气温观测,做好记录。
及时了解天气情况,采取积极措施,防止寒流突袭。
认真做好每日施工记录。
7、提前组织有关机具、保温覆盖材料及外加剂的进场,详见下表:(二)、冬施项目计划安排详见横道图。
五、施工技术措施(一)、土方及边坡工程:1、本工程拟边挖土,边做边坡护壁。
冬季施工方案范文5篇
冬季施工方案范文5篇(建筑工程冬季施工方案)冬季施工方案范文1一、工程概况该办公楼总建筑面积7446m2,为六层框架结构,地下室停车场为C25钢筋混凝土地面,坡道为C35钢筋混凝土挡土墙,基础混凝土为C25,地下柱C35,一~三结构层梁板混凝土为C30、柱为C35,结构四层以上梁板C25、柱C30。
地下室地面垫层为C15,地下室地面面层为C25。
该办公楼实际开工日期为2022年8月1日,合同要求2022年7月22日竣工交付使用。
扣除三个半月的冬季,实际施工时光为六个半月,比定额工期缩短30%以上,要按期完工今年务必施工完五层结构平面和17。
85米处的独立柱,以及地下室地面面层。
就务必采取冬季施工,方能为按期完工创造条件,冬期施工起止日期,按本地的气候条件一般为11月1日至第二年3月15日。
温度为-25~10℃,早晚温差大,起止日期可经实测定,也可由甲、乙双方协商统一划定。
二、冬季混凝土特点及采取的方法1、冬季混凝土特点:凝结时光:0℃~4℃时,比15℃延长3倍,温度降到0。
3~0。
5℃时,混凝土开始冻结后,反应停止,-10℃时,水化反应完全停止,混凝土强度不在增长,混凝土中水冻胀体积增加9%,硬化的砼结构遭到破坏,及发生冻坏。
要保证不发生冻寒,我施工方决定采取的措施如下:2、负温混凝土:除水泥以外的混凝土全部进行保温防护,养护过程采用蓄垫保温措施尽量延长砼在正温状态下的硬化强度间的蓄垫法方案。
负温砼施工要点:当掺入防冻剂的砼用的原材料应根据不一样的气候,按下列方法进行加热,(1)、气温低于-5℃,不低于-8℃时,用加热水拌和砼,水温高于65℃时,应先将水和骨料拌合,再加入水泥。
(2)、气温低于-10℃时,骨料可搭建暖棚或采取加热措施,水温不高于60℃。
(3)、搅拌前用热水冲洗搅拌机并适当延长搅拌时光50%。
拌合物出搅拌机温度大于10℃,入模温度大于5℃。
浇灌砼注意事项:(1)、15分钟内应将现场砼浇灌完毕。
挡土墙工程冬期施工方案
挡土墙工程冬期施工方案一、冬期施工的环境因素在冬季,气温较低,日照时间较短,降雪和降雨的频率增加,气温变化大等因素都会对挡土墙的施工造成一定的影响。
此外,挡土墙施工现场通常位于山区,交通条件较差,道路易被冰雪封闭,给运输和施工带来了一定的困难。
二、冬期施工的安全措施1. 保证施工现场的安全在冬季挡土墙施工中,需要加强现场安全管理,做好施工现场的防寒保暖工作,确保工人们能在相对舒适的环境下工作。
同时,要加强对施工现场的各项设施和设备的维护和检查,避免因为极端天气而造成的设备损坏和人员伤害事故。
2. 提前做好预防降雪导致的滑坡和泥石流的准备工作在冬季山区挡土墙施工中,降雪会导致山体滑坡和泥石流等自然灾害,为了避免这些情况对施工造成严重危害,需要提前做好降雪的监测预警工作,保证在降雪来临前有足够的时间做好撤离准备,确保施工人员和设备的安全。
三、冬期施工的技术措施1. 合理选择适合冬季施工的材料在冬季山区挡土墙的施工中,需要选择适合冬季气候环境的施工材料,比如防冻的混凝土、抗冻剂等,以确保施工的质量和进度。
同时,还需要做好保温措施,保证施工中的混凝土保持适宜的温度。
2. 加强土体加固和稳定措施在冬季山区挡土墙施工中,由于土体的抗冻性差,需要在施工过程中加强土体的加固和稳定措施,增加挡土墙的稳定性和耐久性。
3. 合理安排施工进度在冬季山区挡土墙的施工中,需要根据当地气候特点和施工环境的实际情况,合理安排施工进度,避免在恶劣天气条件下开展施工活动。
四、冬期施工的管理措施1. 加强对施工人员的培训和安全教育,确保他们能够正确使用安全防护装备,并严格遵守施工安全操作规程。
2. 加强对施工材料和设备的保养和维护,确保能够正常使用。
3. 加强与当地气象部门的沟通,及时获取天气预报信息,做好施工准备工作。
以上就是挡土墙冬期施工方案的一些基本措施,希望能够对山区挡土墙工程的冬季施工有所帮助。
挡土墙施工是一项复杂的工程,在冬季的施工中需要特别注意安全和质量方面的问题,加强管理和技术措施,确保工程的顺利进行。
冬雨季施工方案
***公司综合管网工程冬雨季施工方案**公司工程项目部二○一六年十二月二日在安装冬季施工中,组织施工人员认真学习《安装工程冬季施工规范》,正确执行国家政策和原则,可靠、有效、经济作为冬季施工的基本原则。
根据本工程的特点制定出以下方案确保冬季施工正常进行。
一、冬季施工期限划分根据当地多年气象资料统计,当室外日平均气温连续5天稳定低于5℃即进入冬季施工;当室外日平均气温连续5天5℃时解除冬期施工。
二、加强组织领导工作进入冬季施工期间,我公司组织各工程技术负责人宣传冬季施工的重要性和特殊性,加强对职工冬季施工质量安全的教育工作,特别是在冬季施工中容易出现的质量、安全问题的工程和部位,由技术负责人以书面形式向各班组进行交底。
三、做好冬季施工准备工作1、提前准备一定数量的冬季施工所需的取暖设备和防寒劳保用品。
2、施工临建(加工棚及食堂)要检修加固,水管、水龙头、灭火器要及时保温,勿使冻坏。
3、妥善保管常用材料,如焊条,要及时烘干;油漆堆放时应加覆盖,必要时搬运至室内,保证雨雪之后即可使用,4、施工机械及汽车的水箱应予保温。
停用后,无防冻液的水箱应将存水放净。
油箱或容器内的油料冻结时,应采用热水或蒸汽化冻,严禁用火烤化。
汽车及轮胎式机械在冰雪路面上行驶时应装防滑链,以确保冬季正常安全运行。
5、专业工长注意收听天气预报,将天气变化情况与所采取的措施作详细记录。
冬季施工主要技术措施冬季施工期间各项工程除严格尊守各项施工及验收规范的要求和有关规定外,应特别注意以下各项:1、水暖及卫生设备试水后必须将管内及存水弯中的水放尽。
1、冬季施工焊接要求一缝一次焊成,比面焊接中断,钢材厚度超过20㎜以下,气温在-10℃以下,必须预热至100-120℃时进行焊接。
2、应使焊接金属缓慢冷却,可采取焊接埋砂灰等保温方法,雪天停止室外焊接,焊完后短时间内不得敲击。
为加强维护正常的生产工作秩序,保障广大职工人生财产安全,避免火灾事故的发生,有效的保证冬季施工质量,现我部制定以下预防措施: 1.冬雨季要做好防风、防雨、防火、防冻等工作,现场排水系统应畅通。
挡土墙冬季施工方案
挡土墙冬季施工方案XXX挡土墙冬季施工方案目录1.编制依据及原则1.1 编制依据本方案的编制依据为《中华人民共和国建筑法》、《中华人民共和国施工法》、《中华人民共和国环境保护法》等相关法律法规,以及国家、行业和企业标准。
1.2 编制原则本方案的编制原则为科学性、可行性、经济性、安全性和环保性。
2.工程概况2.1 工程简介本工程位于河北省徐水县,是XXX的挡土墙工程。
该工程的主要目的是保护长城汽车的厂区和设备不受土石流侵害。
2.2 当地气象情况徐水县属于暖温带半湿润季风气候区,冬季天气寒冷干燥,温度低于零度。
这对挡土墙的施工提出了一定的要求。
2.3 施工条件本工程的施工条件主要包括场地条件、材料供应、设备条件、人员配备等方面。
为了保证施工质量和安全,需要对这些条件进行详细的分析和评估。
3.施工计划本方案的施工计划是根据工程概况和施工条件制定的。
主要包括工期安排、施工方法、质量控制、安全保障和环境保护等方面。
4.项目组织机构为了保证施工的顺利进行,需要建立一个完善的项目组织机构。
该机构包括项目经理部、技术部、质量部、安全部、XXX等部门。
5.冬季施工方法5.1 热工计算挡土墙的保温效果是冬季施工的关键。
为了保证保温效果,需要进行热工计算,确定保温材料的种类和厚度。
5.2 钢筋工程钢筋工程是挡土墙施工的重要组成部分。
需要对钢筋进行质量检测和加工,确保其符合设计要求。
5.3 模板工程模板工程是挡土墙施工的另一个重要组成部分。
需要对模板进行质量检测和加工,确保其符合设计要求。
5.4 混凝土工程5.4.1 混凝土拌制混凝土的质量对挡土墙的施工质量有着至关重要的影响。
需要对混凝土的拌制进行严格的控制,确保其符合设计要求。
5.4.2 混凝土运输和浇筑要求混凝土的运输和浇筑也是施工中需要注意的关键环节。
需要对运输和浇筑过程进行严格的控制,确保混凝土的均匀性和密实性。
5.4.3 挡土墙保温措施及混凝土养生为了保证挡土墙的保温效果,需要采取相应的保温措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中铁四局长城试车场徐水项目经理部挡土墙冬季施工方案编制:审核:审批:中铁四局集团第一工程有限公司徐水项目部2011年11月目录1、编制依据及原则 (1)1.1编制依据 (1)1.2编制原则 (1)2、工程概况 (1)2.1工程简介 (1)2.2当地气象情况 (2)2.3施工条件 (2)3、施工计划 (2)4、项目组织机构 (3)5、冬季施工方法 (3)5.1热工计算 (3)5.2钢筋工程 (5)5.3模板工程 (6)5.4混凝土工程 (6)5.4.1混凝土拌制 (6)5.4.2混凝土运输和浇筑要求 (7)5.4.3挡土墙保温措施及混凝土养生 (7)5.4.4养护材料设备 (8)5.5回填工程 (8)6、周转材料配置 (8)7、安全保证措施 (9)7.1起重吊装安全措施 (9)7.2高空作业安全措施 (10)7.3施工用电安全措施 (10)7.4防火安全措施 (11)7.5防滑安全措施 (12)7.6防寒、防冻措施 (12)8、质量保证措施 (12)8.1原材料质量控制 (12)8.2混凝土搅拌质量控制 (13)8.3混凝土灌注质量控制 (13)8.4冬季施工的温度控制 (14)9、文明施工和环保措施 (14)9.1现场文明施工 (14)9.2施工中的环保措施 (14)冬季施工方案1、编制依据及原则1.1编制依据1、《公路桥涵施工技术规范》JTJ041-2000。
2、《混凝土结构工程施工质量验收规范》GB50204-2002。
3、《公路挡土墙设计与施工技术细则》。
4、徐水长城试车场,第一册:道路工程施工图。
5、河北省保定市徐水县近年气象资料。
6、项目部技术力量、设备状况、管理水平、施工经验及《施工技术管理办法》等现行有效版本。
1.2编制原则1、根据道路工程施工图纸挡土墙的各项要求,严格按照有关规范规定的内容和要求编制。
2、根据本分项工程的特点组织人力物力进行紧张有序的施工,确保冬季工期兑现。
3、在保证工程工期进度的同时,确保工程质量和施工安全。
2、工程概况2.1工程简介工程地点位于河北省保定市长城汽车股份有限公司徐水县大王店工业园内。
长城试车场徐水项目桥涵共八座,其中四座在试车跑道直线段,四座在试车跑道高填段,桥涵挡土墙分为基础、墙身、压顶三部分现浇混凝土结构。
鉴于各通道挡土墙施工任务重、工期压力大,为保证长城试车场徐水项目按业主要求准时完成挡土墙,采用冬季施工措施,加快工程进度。
各通道挡土墙结构断面形式见下图:2.2当地气象情况徐水县属于大陆性半干旱季风气候,主要特点是四季分明,春季干旱多风,夏季炎热多雨,秋季晴朗凉爽,冬季寒冷少雨雪。
历年平均气温12℃,历年平均降水量539.1毫米,年平均气温18.2℃,年平均最低气温6.3℃,最冷月(一月)月平均气温-6℃。
据气象局信息,11月份气温跟2月份基本相同,考虑冬季施工月份为11月至次年2月。
2.3施工条件根据《建筑工程冬期施工规范》JGJ104-97规定:当室外日平均气温连续5d稳定低于5°C即进入冬期施工。
根据保定市地区实际情况,预计在2011年11月20日左右进入冬季施工。
3、施工计划冬季挡土墙施工计划表4、项目组织机构成立以项目经理为首的冬季施工领导小组,领导小组的任务主要是根据现场实际条件制定施工方案,确保人、财、物到位,指导相关施工方案落实,检查并督促冬施方案的实施,保证施工进度,保障冬季施工的质量及安全。
组织机构如下:组长:蔡学为副组长:章杨、李颖宣组员:刘帅帅、郭世全、曹杰、颜小兵、郑伟霞、王曙光5、冬季施工方法5.1热工计算冬季施工中拌制混凝土所用的材料如砂、石、水等均应保持正温,为了保证混凝土拌和物入模温度不低于5℃,出机温度应控制在10℃~30℃,施工过程中根据浇筑间隔等待时间可适当调整混凝土出机温度。
每罐混凝土开盘前,根据实测砂石料温度和拟定混凝土出机温度并计算拌和水所需水温,如所需水温超过60℃,则应对砂石料进行加热。
现浇挡土墙采用C20混凝土,每立方混凝土使用的原材料用量为:水175kg,水泥221kg,粉煤灰109kg,砂720kg,石子1175kg,外加剂6.27kg。
根据混凝土组成材料的温度按热平衡原理,由中国建筑工业出版社2001年7月版的《路桥施工计算手册》第293页公式17-23计算混凝土拌和物的理论温度:Tb=[a(tsWs+tgWg+tcWc)+btwWw+b(PsWsts+PgWgtg)-B(psWs+pgWg)]/[a(Wc +Ws+Wg)+bWw+b(PsWs+PgWg)]Tb—混凝土拌合物的温度Ww、Wc、Ws、Wg—水、水泥、砂、石用量tw—水温,取60℃计算tc—水泥,取2℃(水泥为罐体储存,取搅拌室内温度)ts、tg—粗细骨料温度,取5℃(自然环境达不到时,采用蒸汽加热)Ps、Pg—砂、石含水量,分别取3%,2%。
a—水泥及骨料的比热,取0.92b、B—水泥的比热及溶解热,当骨料温度﹥0℃时,b=4.19、B=0;当骨料温度﹤0℃时,b=2.09、B=335注:环境温度按徐水县冬季平均气温选取为-6℃。
则:Tb=[0.92*(720*5+221*2+1175*5)+4.19*60*175+4.19*(0.03*720*5+0.02*1175*5)-0*(0.03*720+0.02*1175)]/[0.92*(221+720+1175)+4.19*175+4.19*(0.03*720+0.02*1175)]Tb=18.844℃混凝土拌合物的出机过程中损失的温度:Tm=0.16*(Tb-TB)Tm—混凝土拌合物在搅拌过程中的温度损失TB—搅拌室内的温度,取2℃则Tm=0.16*(18.844-2)=2.695℃T0=Tb-Tm=16.149℃混凝土经运输成型后的温度损失:Ts=(at+0.032n)(T0-Th)T0--混凝土出机温度(℃);t--混凝土自运输至成型的时间(h),取1h计算;n--为混凝土倒运次数;Th—环境温度(℃),取徐水县最冷月平均温度-6℃;a--温度损失系数,取值为0.25。
则:Ts=(0.25*1+0.032*1)*(16.149+6)=6.246℃Tc=T0-Ts=9.903℃混凝土入模温度Tc﹥5℃,满足规范要求。
10℃﹤混凝土出机温度T0﹤30℃,满足规范要求。
经过热工计算,冬季施工采用加热水的预热方法调整混凝土拌合物的温度能够满足挡土墙混凝土施工的要求。
冬季施工混凝土拌合原材料温度控制如下:水:60℃,砂、碎石:5℃,水泥2℃。
实际施工应进行原材、混凝土各项温度的实际测量,温度超出允许范围时适当调整原材料温度、水温度等。
5.2钢筋工程钢筋及半成品存放时必须下垫上盖,禁止将钢筋直接放在结冰的地面上。
钢筋存放采取架空的方式,离地不得小于30cm,上部采用彩条布覆盖,做到防水、防雨、防雪。
5.3模板工程为确保混凝土的拆模质量,根据《公路桥涵施工技术规范》- JTJ041-2000相关规定:①非承重侧模板应在混凝土强度能保证其表面及棱角不致因拆模而受损坏时方可拆除,一般应在混凝土抗压强度达到2.5MPa时方可拆除侧模板;②采用暖棚法养护养护时,暖棚内气温不得低于5℃;③冬季施工期间,混凝土抗压强度达到设计强度的50%前不得受冻。
④加热养护的结构模板和保温层,在混凝土表面温度降至5℃以下后方可拆模。
拆模后当混凝土表面温度与环境温度温差大于15℃时,应对混凝土表面加以覆盖保温,使其缓慢冷却。
5.4混凝土工程5.4.1混凝土拌制进入冬季施工后,砂料场、石料采用彩条布进行覆盖;外加剂搭设防护棚加蒸汽加温;拌合水采用电热棒进行加热。
确保混凝土拌制原料初始温度,从而保证混凝土拌制质量,混凝土搅拌时间宜较常温搅拌时间延长50%。
(1)、配制混凝土时选用普通硅酸盐水泥。
水泥强度等级42.5 MPa,水灰比不大于0.5。
(2)、冬季混凝土的配合比根据混凝土的浇筑强度、运输方式等进行综合考虑。
外加剂掺量严格按照规范执行。
配置与加入优质复合型水性防冻剂。
为避免防冻剂中氯盐及碱含量对钢筋的腐蚀侵害,要选用无氯、低碱或无碱的防冻剂,同时外加剂的选用还要具备优良的减水性能。
(3)、拌制混凝土的各项材料的温度,应满足混凝土拌合物搅拌合成后所需要的温度。
首先考虑对拌合用水加热:采用锅炉对水进行加热,水温不高于60℃;当骨料不加热时,水可加热到100℃,但须对投料顺序进行调整,先将骨料和热水投入进行适当拌合,然后投入其它材料;仍不能满足出机或入模需要的温度时,再考虑对集料加热(必要时采用烘烤法对骨料进行加热,骨料加热温度不高于40℃)。
水泥只能保温,不得加热,采用棉被或彩条布对水泥罐进行包裹保温。
各项材料需要加热的温度应按照“5.1热工计算”结果控制。
(4)、拌合设备进行防寒处理,各种材料采取合理的方式进行加热,以确保在搅拌混凝土时,石料不会带有冰雪和冻结团块。
(5)、投料前先用热水或蒸汽冲洗搅拌机,投料顺序为骨料、水、搅拌、然后加入水泥、以免水泥与热水直接接触,搅拌时间应较常温时延长50%;(6)、水及骨料按热工计算和实际试拌,确定满足混凝土浇注需要的加热温度。
当加热水不能满足拌合温度时,可再将骨料均匀加热;水的加热温度不宜高于60℃以上;(7)、应选用较小的水灰比和较小的坍落度。
当混凝土掺防冻剂时,其试验强度应较设计强度提高一个等级。
5.4.2混凝土运输和浇筑要求⑴混凝土的运输时间应尽可能缩短,运输混凝土的罐车罐外包裹保温隔层,确保混凝土在运输过程中不会损失很多热量而影响混凝土入模温度。
⑵混凝土在浇筑前应清除模板、钢筋上的冰雪和污垢。
⑶冬季施工接缝混凝土时,在新混凝土浇筑前应加热使结合面有5℃以上的温度。
为保证结合面温度尽量在正午时进行混凝土浇筑施工。
(4)混凝土浇筑应分层连续浇筑,分层厚度不得大于30cm,且速度宜慢防止浮模。
并尽量缩短每层浇注的分段长度,减小混凝土的散热面。
5.4.3挡土墙保温措施及混凝土养生(1)、混凝土浇筑成型后,立即进行防寒保温,防寒保温措施采用蓄热法,即在挡土墙模板外侧采取彩条布包裹,顶面用草帘子覆盖,并加强对结构的边棱角和迎风面的覆盖保温和防风。
(2)、如果外界温度太低,蓄热法仍不能满足要求时,则采用搭设暖棚养护的办法。
暖棚在浇注混凝土前预先搭设,暖棚由双层脚手架做骨架,外侧使用彩条布围护,待混凝土浇注完成后顶部使用同样方法覆盖。
在棚内采用煤炉加热,保持棚内温度不低于5℃。
冬季施工严禁直接浇水养护,应以温水喷洒混凝土表面,保持混凝土表面湿润。
冬季施工中需增加不少于2组试件,进行同条件养护,确定拆模强度。
(3)、模板拆除后应对混凝土进行养护,保证混凝土强度未达到设计强度的30%时不受冻,对部分浸水冻融条件下混凝土强度在设计强度的75%以下时不得受冻。
