某电站水垫塘水下修补工程概述

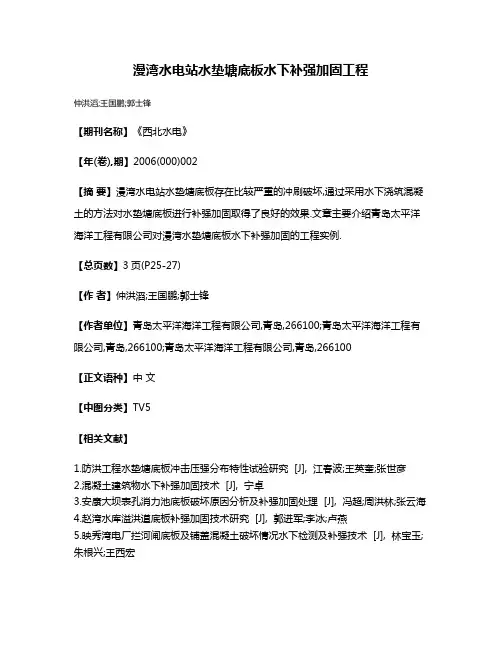

漫湾水电站水垫塘底板水下补强加固工程

漫湾水电站水垫塘底板水下补强加固工程
仲洪滔;王国鹏;郭士锋
【期刊名称】《西北水电》
【年(卷),期】2006(000)002
【摘要】漫湾水电站水垫塘底板存在比较严重的冲刷破坏,通过采用水下浇筑混凝土的方法对水垫塘底板进行补强加固取得了良好的效果.文章主要介绍青岛太平洋海洋工程有限公司对漫湾水垫塘底板水下补强加固的工程实例.
【总页数】3页(P25-27)
【作者】仲洪滔;王国鹏;郭士锋
【作者单位】青岛太平洋海洋工程有限公司,青岛,266100;青岛太平洋海洋工程有限公司,青岛,266100;青岛太平洋海洋工程有限公司,青岛,266100
【正文语种】中文
【中图分类】TV5
【相关文献】
1.防洪工程水垫塘底板冲击压强分布特性试验研究 [J], 江春波;王英奎;张世彦
2.混凝土建筑物水下补强加固技术 [J], 宁卓
3.安康大坝表孔消力池底板破坏原因分析及补强加固处理 [J], 冯超;周洪林;张云海
4.赵湾水库溢洪道底板补强加固技术研究 [J], 郭进军;李冰;卢燕
5.映秀湾电厂拦河闸底板及铺盖混凝土破坏情况水下检测及补强技术 [J], 林宝玉;朱根兴;王西宏
因版权原因,仅展示原文概要,查看原文内容请购买。
池塘补漏工程施工方案

池塘补漏工程施工方案一、工程概况池塘是一种常见的水体环境,广泛用于农田灌溉、饲养鱼类或虾类等水产养殖。
然而,由于池塘长期使用以及自然环境因素的影响,池塘或多或少都会存在一定的漏水问题。
漏水问题不仅会导致水体减少,养殖环境恶化,还可能造成对周围土地和建筑物的影响。
因此,对池塘进行补漏工程是非常必要的。
本文将以某池塘补漏工程为例,详细介绍池塘补漏工程的施工方案及工艺流程。
该池塘位于某农场,面积约2000平方米,长宽比约为3:2,存在多处漏水现象。
本工程旨在对池塘进行全面检查、定位漏点、选用合适的补漏材料,并进行施工工艺,保障池塘的正常使用。
二、工程内容1.全面检查首先,施工人员需要对池塘进行全面检查,寻找漏水点。
全面检查包括以下几个方面:1)视察池塘四周,寻找地下水或雨水的渗入迹象,如土壤变湿或水浸的现象。
2)检查池塘内部,使用测深器或测量仪器,寻找深处的漏水点。
3)排查池塘周围的土地和建筑物,寻找可能受到漏水影响的地方。
通过全面检查,确定池塘的漏水点及漏水程度,为后续的施工工作做好准备。
2.定位漏点在全面检查的基础上,施工人员需要使用专业设备,如地下探测仪、水下摄像机等,对池塘进行深度定位,找出漏水点的具体位置。
通过精准定位,可以大大减少后续施工中的破坏性操作,保护池塘的完整性。
3.选择补漏材料池塘补漏工程的关键在于选择合适的补漏材料。
一般来说,常用的补漏材料有聚氨酯材料、聚合物改性沥青材料、环氧树脂材料等。
施工人员需要根据漏水点的位置、漏水程度以及池塘的材料和结构特点,选择合适的补漏材料进行施工。
在选择补漏材料的同时,还需要考虑材料的耐候性、耐腐蚀性以及环境友好性等因素。
4.施工工艺经过上述步骤的准备,施工人员可以着手进行池塘的补漏施工工艺了。
一般而言,池塘补漏工程的工艺流程包括以下几个步骤:1)清洁漏水点周围的池塘表面,保证表面干燥清洁,为后续的施工提供良好的条件。
2)涂刷底漆,选用合适的底漆涂刷在漏水点周围,增加补漏材料的附着力和耐腐蚀性。
水电站大坝及水垫塘混凝土及接缝灌浆施工总体方案

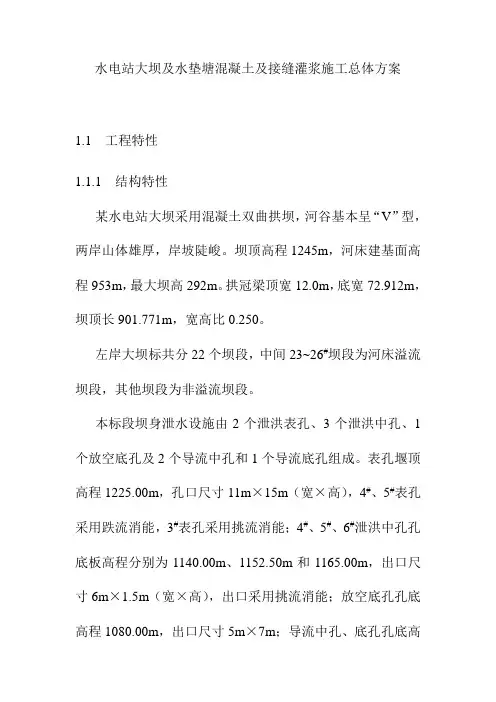

水电站大坝及水垫塘混凝土及接缝灌浆施工总体方案1.1 工程特性1.1.1 结构特性某水电站大坝采用混凝土双曲拱坝,河谷基本呈“V”型,两岸山体雄厚,岸坡陡峻。
坝顶高程1245m,河床建基面高程953m,最大坝高292m。
拱冠梁顶宽12.0m,底宽72.912m,坝顶长901.771m,宽高比0.250。
左岸大坝标共分22个坝段,中间23~26#坝段为河床溢流坝段,其他坝段为非溢流坝段。
本标段坝身泄水设施由2个泄洪表孔、3个泄洪中孔、1个放空底孔及2个导流中孔和1个导流底孔组成。
表孔堰顶高程1225.00m,孔口尺寸11m×15m(宽×高),4#、5#表孔采用跌流消能,3#表孔采用挑流消能;4#、5#、6#泄洪中孔孔底板高程分别为1140.00m、1152.50m和1165.00m,出口尺寸6m×1.5m(宽×高),出口采用挑流消能;放空底孔孔底高程1080.00m,出口尺寸5m×7m;导流中孔、底孔孔底高程分别为1060.00m和1020.00m,出口尺寸均为6m×7m。
本标段水垫塘为水0+088.60m桩号以前23#坝段及其以左(不含溢流中心线所在底板块)部分,底板高程为965.00m,底板厚3m。
1.1.2 主要工程量本合同段混凝土主要包括左岸大坝和水垫塘混凝土。
大坝混凝土427.46万m3,水垫塘混凝土2.33万m3,合计429.79万m3。
其详细工程量见表6-1。
表6-1 左岸大坝及水垫塘混凝土工程量表1.1.3 施工特点某水电站大坝为混凝土双曲拱坝,坝高292m,是目前世界上最高的拱坝。
工程规模大、投资多、工期长而紧、技术含量高,地形、地质条件复杂,施工场地狭窄,混凝土浇筑规模大、强度高,对质量、温控和外观要求很高。
因此,大坝必须采用合理的方法、高效的施工设备、严密的施工计划、有效的使用劳动力、材料、设备和资金,才能保证大坝施工进度和施工质量,提高大坝工程建设的经济效益和社会效益。
某水电站水垫塘混凝土表面缺陷修补施工技术

2 缺 陷分 类及处 理要求 、 方 法
2 . 1缺 陷类型 及分 布情 况 对 某 电站水 垫 塘 混 凝 土 缺 陷 部 位 的检 测 可 采
和 非 过 流 面 。不 同类 型 应 有 相 对 应 的修 补 措施 。 过 流 面指 长期 运 行 在 水 中 , 如水 垫 塘 底 板 及 边 墙
水垫塘混凝土表面缺陷有错 台 、 挂帘 、 气泡 和 蜂窝麻面等 , 必须进行缺陷处理以满足建筑物的长 期运 行 要求 。
1 6 4 5 m高程以下部位 , 其缺 陷修补要满足平整度 及抗渗性要求 ; 非过 流指 有外观要求 的永久暴露 面, 如 高程 1 6 4 5 m以上边墙 。其 中非过流表面缺
补, 浅谈水工建筑物混凝 土表 面缺 陷的处理措施 。 关键词 : 水工建筑物 ; 混凝土缺 陷; 修补处理
T i t l e : C o n c r e t e s t i f f a c e d e f e c t s r e p a i r o f c u s h i o n p o o l o f a h y d r o p o w e r s t a t i o n / / b y Y U E M g — t a o a n d L I Y a n / / C h i n a Ge z h o u b a Gr o u p T e s t i n g Co . , L t d . Ab s t r a c t : Du e t o k i n d s o f r e a s o n s , s u r f a c e d e f e c t s a r e f r e q u e n t l y f o u n d i n ma s s c o n c r e t e . T h u s , r e h a b i l i — t a t i o n i s o f g r e a t i mp o r t a n c e f o r s a f e t y o p e r a t i o n a n d t h e s e r v i c e a g e o f t h e d a m. T h i s p a p e r i n t r o d u c e s t h e e x p e ie r n c e o f r e h a b i l i t a t i o n c o n s t r u c t i o n o f t h e d e f e c t s o n c o n c r e t e s u f r a c e o f t h e c u s h i o n p o o l o f a h y d r o p o w e r s t a t i o n . F u th r e r , t h e t r e a t me n t me a s u r e s or f s u f r a c e d e f e c t s o n c o n c r e t e h y d r a u l i c s t r u c t u r e s a r e p r e s e n t e d , or f r e f e r e n c e . Ke y wo r d s : h y d r a u l i c s t uc r t u r e s ; c o n c r e t e d e oc f t ; r e h a b i l i t a t i o n
大坝水底修复工程方案设计

大坝水底修复工程方案设计一、前言随着大坝的年龄不断增长,水底的损坏和堵塞问题已经成为一项迫切需要解决的工程。
大坝水底的损坏会对大坝的稳定性和安全性造成严重影响,因此需要对大坝水底进行修复工程设计。
本文将对大坝水底修复的工程方案设计进行详细介绍。
二、大坝水底现状分析1. 大坝水底堵塞情况:由于长时间的淤泥沉积和杂草生长,大坝水底存在严重的堵塞问题,影响了水流的顺畅。
2. 大坝水底损坏情况:长期的水流冲击和潮湿环境导致大坝水底混凝土裂缝和破损,严重影响了大坝的稳定性。
3. 大坝水底生态环境:由于水底堵塞和损坏,水生植物和水生动物的生态环境严重受损。
从以上分析可以看出,大坝水底存在严重的堵塞和损坏问题,需要进行全面修复,以确保大坝的稳定性和安全性。
三、大坝水底修复工程方案设计1. 清理水底堵塞物为了解决大坝水底的堵塞问题,首先需对水底进行清理,清除长时间积累的淤泥、杂草等堵塞物。
由于水底水流湍急,为了清理更加安全有效,可以考虑采用潜水泵和挖掘机等设备,对水底进行全面清理和疏通。
2. 修复水底损坏混凝土对于存在破损和裂缝的水底混凝土,需要进行全面修复。
首先应对水底混凝土进行评估,了解损坏的程度和范围。
然后选择合适的维修材料和工艺,进行混凝土修补和加固,以确保水底的稳固和密封性。
3. 恢复水底生态环境为了修复大坝水底的生态环境,可以考虑在水底种植水草,建设水下生态保护区。
此外,适当放流并拆除不必要的障碍物,以促进水底生物的复苏和繁衍。
4. 建立定期检查和维护机制为了确保大坝水底修复工程的长期有效性,应建立定期检查和维护机制。
定期对水底进行检查和清理,及时排除淤泥和杂草,以确保大坝水底的畅通和稳定。
四、大坝水底修复工程人员组织和安全措施1. 组织:确定大坝水底修复工程的负责人和组织人员,确保每个人清楚自己的工作任务和责任。
2. 安全措施:对于水底作业的人员,必须严格遵守潜水安全规章制度,潜水前必须经过专业潜水员的培训,并且在潜水作业期间必须有专业潜水员负责监控和指挥。
池塘防水补漏工程施工方案

池塘防水补漏工程施工方案一、工程概述池塘防水补漏工程施工面积约500平方米,是为了解决池塘漏水问题而进行的修补工程。
本工程需要对池塘进行彻底的检测和修复,确保池塘的防水效果达到预期的要求。
二、施工前准备工作1、现场测量:首先对池塘进行仔细测量,确定施工的面积和深度,以便确定所需材料的数量。
2、清理池塘:清理池塘底部的杂物,确保底部干净整洁。
3、准备材料:准备所需的防水材料,包括防水涂料、防水膜等。
4、安排施工人员:安排具有相关施工经验的人员,确保施工质量。
5、施工方案确定:根据现场情况确定最佳的施工方案。
6、安全记事:施工前需要对施工人员进行相关安全教育,并做好防护措施。
三、施工工艺及材料使用1、施工工艺:(1)清理池塘底部:首先需要对池塘底部的杂物进行清理,确保池塘底部干净整洁。
(2)修复裂缝:对池塘中的裂缝进行修复,可以使用专用的修补材料进行处理。
(3)防水涂料处理:使用专用的防水涂料对池塘进行涂刷处理,确保池塘的防水效果。
(4)加固防水膜:对池塘进行铺设防水膜,确保池塘的防水效果。
(5)外墙处理:对池塘外墙进行防水处理,确保整体的防水效果。
2、材料使用:(1)防水涂料:选择质量好,与防水膜相配套的防水涂料。
(2)防水膜:选择合适的防水膜,确保耐用性和防水效果。
(3)修补材料:选择质量可靠的修补材料,确保修补效果。
四、施工流程1、清理池塘底部:由施工人员清理池塘底部的杂物,确保池塘底部干净整洁。
2、修复裂缝:对池塘中的裂缝进行修复,使用专用的修补材料进行处理。
3、防水涂料处理:对池塘进行防水涂料处理,确保池塘的防水效果。
4、铺设防水膜:将防水膜铺设在池塘底部和外墙,确保池塘的防水效果。
5、外墙处理:对池塘外墙进行防水处理,确保整体的防水效果。
六、施工验收1、施工结束后,对池塘进行全面检查,确认是否有漏水现象。
2、对池塘进行水的灌注测试,确定防水效果是否达到预期要求。
3、对施工质量进行全面评估,确保施工质量合格。
某水电站水垫塘混凝土表面缺陷修补施工技术
某水电站水垫塘混凝土表面缺陷修补施工技术岳名涛;李焰【摘要】水电站大坝混凝土体积大、外露面广,由于各种原因,混凝土表面产生缺陷的几率高.做好混凝土表面缺陷修补对于水电站大坝安全运行和使用寿命至关重要.通过对某水电站大坝下游水垫塘混凝土表面缺陷进行修补,浅谈水工建筑物混凝土表面缺陷的处理措施.【期刊名称】《大坝与安全》【年(卷),期】2013(000)001【总页数】6页(P51-55,58)【关键词】水工建筑物;混凝土缺陷;修补处理【作者】岳名涛;李焰【作者单位】葛洲坝集团试验检测公司,湖北宜昌443002;葛洲坝集团试验检测公司,湖北宜昌443002【正文语种】中文【中图分类】TV698.21 工程概况某混凝土双曲拱坝电站大坝下游水垫塘建基面高程1591 m,底板混凝土面高程1595 m,护坡混凝土坡比1∶0.5,坡顶高程1661 m。
底板宽度47.76 m,自溢流中心线向两边按15 m分缝;底板及边坡混凝土强度为C9030,高程1600 m以下表层浇筑一层厚40 cm C9050抗冲耐磨混凝土。
水垫塘混凝土表面缺陷有错台、挂帘、气泡和蜂窝麻面等,必须进行缺陷处理以满足建筑物的长期运行要求。
2 缺陷分类及处理要求、方法2.1 缺陷类型及分布情况对某电站水垫塘混凝土缺陷部位的检测可采用卷尺、测缝仪、水平尺、小锤及钢尺等工具进行人工检查,同时按长锦监CⅢ[2011]146号《对<大坝右岸水垫塘混凝土表面缺陷修补措施>的批复》要求进行记录。
经检查,目前存在的混凝土表面缺陷有以下几种:①混凝土表面蜂窝麻面;②层间缝和结构缝出现的错台、挂帘;③混凝土气泡;④外露钢筋头、管件头;⑤混凝土浅表裂缝。
缺陷汇总见表1。
2.2 缺陷分类及处理要求根据该大坝水垫塘的结构特点、运行条件及功能,将混凝土表面缺陷处理分为两大类,即过流面和非过流面。
不同类型应有相对应的修补措施。
过流面指长期运行在水中,如水垫塘底板及边墙1645 m高程以下部位,其缺陷修补要满足平整度及抗渗性要求;非过流指有外观要求的永久暴露面,如高程1645 m以上边墙。
工程水库补漏施工方案(3篇)
第1篇一、工程概况本工程水库补漏项目旨在对水库进行防水处理,防止水库渗漏,确保水库的正常运行和水资源的安全。
水库位于XX地区,库容XX万立方米,主要功能为灌溉、发电、供水等。
本次补漏工程主要针对水库的裂缝、漏洞、渗漏等部位进行修复。
二、施工准备1. 技术准备:组织技术人员对水库进行现场勘察,分析漏水原因,制定详细的施工方案。
对施工人员进行技术培训,确保施工质量。
2. 材料准备:根据施工方案,准备以下材料:防水涂料、防水布、密封胶、水泥、砂子、钢筋等。
3. 工具准备:准备施工所需的工具,如搅拌机、喷枪、刷子、剪刀、电钻等。
4. 施工队伍:组建专业的施工队伍,确保施工质量。
三、施工流程1. 施工前准备:对水库进行清理,清除杂物和杂草,确保施工环境整洁。
2. 漏水检测:采用探测仪器对水库进行全面检测,找出漏水点。
3. 裂缝修补:针对裂缝,采用以下方法进行修补:(1)凿除:将裂缝两侧的混凝土凿除,露出新鲜混凝土面。
(2)清刷:清除裂缝两侧的松散混凝土和杂物。
(3)设置钢筋网:在裂缝两侧设置钢筋网,增加裂缝的承载能力。
(4)浇筑混凝土:将配制好的混凝土浇筑在裂缝两侧,确保混凝土与原结构紧密结合。
4. 渗漏修补:(1)涂刷防水涂料:在漏水部位涂刷防水涂料,形成一层防水层。
(2)铺设防水布:在防水涂料干燥后,铺设防水布,确保防水层完整。
(3)密封处理:在防水布边缘涂刷密封胶,确保防水层密封。
5. 施工后检查:施工完成后,对水库进行全面的检查,确保施工质量。
四、施工注意事项1. 施工过程中,严格遵守操作规程,确保施工质量。
2. 施工过程中,注意施工安全,防止意外事故发生。
3. 施工完成后,对施工区域进行清理,确保环境整洁。
4. 施工过程中,加强与相关部门的沟通,确保工程顺利进行。
五、施工进度安排根据工程实际情况,制定详细的施工进度安排,确保工程按期完成。
六、施工质量保证1. 严格执行国家有关施工规范和标准。
2. 加强施工过程的质量控制,确保施工质量。
某水电站水垫塘缺陷处理
某水电站水垫塘缺陷处理
张勇;万霆
【期刊名称】《江苏建筑》
【年(卷),期】2015(000)003
【摘要】文章重点介绍了水垫塘裂缝化学灌浆修复处理,表面冲刷及冲坑的抗冲耐磨修复处理,可供类似工程处理借鉴.
【总页数】3页(P45-47)
【作者】张勇;万霆
【作者单位】南京苏建科结构胶粘剂技术有限公司,江苏南京210028;江苏建研建设工程质量安全鉴定有限公司,江苏南京210008
【正文语种】中文
【中图分类】TU472.5
【相关文献】
1.某水电站水垫塘混凝土表面缺陷修补施工技术 [J], 岳名涛;李焰
2.环氧灌浆在构皮滩水电站水垫塘混凝土裂缝处理中的应用 [J], 范双柱;钱启立
3.构皮滩水电站水垫塘过水后混凝土缺陷处理 [J], 张印生;邵增富
4.某大型水电站泄洪洞过流面混凝土表面缺陷处理施工技术 [J], 马国辉
5.蓬辣滩水电站泄水闸工作闸门缺陷分析及处理 [J], 何喻
因版权原因,仅展示原文概要,查看原文内容请购买。
池塘防水补漏工程方案怎么写
池塘防水补漏工程方案怎么写一、工程概述池塘是人工或自然形成的水体,通常用于养鱼、种植水生植物或作为观赏景观的一部分。
然而,由于池塘通常受到自然环境的影响,比如降雨、地下水位变化等,容易出现防水问题,导致水体泄露或渗漏。
因此,进行池塘防水补漏工程是至关重要的。
二、工程目的池塘防水工程的主要目的是保证池塘内的水体不泄漏或渗透到地下,从而保持水体的质量和水位稳定。
防水工程的另一个目的是增加池塘的使用寿命,减少维护和修复成本。
三、工程准备工作进行池塘防水补漏工程前需要进行一些准备工作,主要包括以下几个方面:1. 地质勘察:对池塘周围的地质情况进行勘察,了解地下水位、土壤类型等信息,为后续施工提供参考。
2. 水体排空:在进行防水工程前需要将池塘中的水体排空,以便清理和修复池塘底部和周围的防水材料。
3. 池塘清理:清理和清除池塘内的杂物、水生植物和污泥,确保施工区域清洁,并为后续工作创造条件。
4. 施工计划:制定详细的施工计划,包括施工程序、材料使用、工期安排等内容。
四、防水材料选择池塘防水补漏工程的主要材料包括防水涂料、防水卷材、防水砂浆等。
这些材料通常具有耐酸碱、抗渗透、耐磨损等特点,能够有效地防止水体渗漏。
在选择防水材料时,需要根据池塘的具体情况和施工要求进行综合考虑,以确保施工质量和效果。
五、施工方法池塘防水补漏工程的施工方法通常包括以下几个步骤:1. 底部处理:首先对池塘底部进行清理和处理,包括填平裂缝、修复堤坝等工作。
2. 防水材料施工:根据池塘的具体情况,选择合适的防水材料进行施工。
通常先进行底部防水处理,然后再对池塘周围的堤坝和边缘进行防水施工。
3. 封闭处理:在完成防水施工后,对池塘进行封闭处理,主要是为了加固防水层,保证施工效果。
4. 修缮和美化:防水工程完成后,需要进行修缮和美化工作,包括恢复水体、植被和景观,确保池塘的整体美观和功能完善。
六、质量验收池塘防水补漏工程完成后,需要进行质量验收,主要包括对施工质量、工程效果、材料使用等方面进行检查和评估,确保池塘的防水效果和使用安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
某电站水垫塘水下修补工程概述
摘要:水电站和水库大坝的水垫塘、消能工护坦等结构由于长期承担高速水流
消能工作,其底板很容易形成冲刷破坏,如果这些破坏不及时处理,,会严重影响
大坝安全。
某水电站水垫塘在水下中检查发现,水垫塘底板产生严重的冲蚀、磨损,因此每年在枯水期机组总停时进行水下修补。
本文主要介绍水电站水垫塘水
下修补工程工艺、流程,为其它水下修补工程提供借鉴及参考。
关键词:水电站水垫塘水下修补
一、工程概况
某水电站水垫塘上下游长为130.00m,左右岸宽为132.50m,底板高程为880.00m,表面为厚0.5m的C38混凝土保护层,保护层下为C18混凝土底板。
水
下检查发现水垫塘底板混凝土遭受了严重的破坏,底板混凝土被大面积冲刷,形
成冲沟、冲坑,影响了大坝及水垫塘的正常运行与安全。
水垫塘是水电站水工结构物的重要组成部分,承担了大坝表孔泄洪、左双泄、左右冲沙孔的泄洪、排沙和机组过流效能的作用,处于常年过流状态,工作负荷
异常繁重。
水垫塘底板受到的损伤和破坏,主要是由于水流的冲蚀、磨损造成的
冲刷和掏空破坏,某些遭遇高速水流的破坏部位,还有空蚀引起的破坏,因此,
水垫塘的补强加固在技术上应满足以下要求:(1)补强加固结构必须满足抗冲、耐磨的强度要求,坚固耐久。
一方面水下修补加固,应该是锚固牢靠的钢筋混凝
土结构,另一方面,浇筑形成的结构面应满足有利于过流的表面,以便减少过流
阻力,减少因大流速和涡流等原因造成的冲刷破坏。
(2)混凝土材料应能适于
水下施工,便于水下浇筑,凝固时间尽可能的短,适应浇筑后过流的考验。
1.水下修补工艺及作业方法
水垫塘水下修补主要包括以下施工工艺:前期水下检查和测量、冲坑水下修
整与清理、冲坑凿毛和清理、锚筋的水下布设、水下焊接架设限裂钢筋网、模板
制作与水下安装、浇筑前的基面清理和清洗、水下混凝土的浇筑、仓内取样、水
下养护。
水下作业主要进行布设锚固筋、焊接分布筋、基面清洗、水下混凝土(C40)浇筑等补强加固作业。
对水垫塘底板的冲坑进行水下不分散混凝土浇筑,要求浇
筑修补后的底板表面恢复至880m原底板高程,UWB混凝土28天龄期强度达到
C40。
1.1水下检查及测量
为了解水垫塘冲坑的具体情况,潜水员首先要对冲坑进行水下检查、测量和
标识。
首先潜水员对冲坑进行全面检查,并进行水下录像,弄清冲坑损坏范围、
损坏情况以及坑内钢筋出露情况和形态、坑内推移质的沉淤情况、沉淤物粒等。
其次潜水员利用测量工具对冲坑大小、深度和分布情况进行测量,并在冲坑范围
测点处打铆钉,用铁丝串联形成边界,为水面定位、绘制图纸、确定切割边线、
制作限裂钢筋网、确定浇筑方量和备料计算等提供依据。
1.2水下修补部位的清理
水下清理是把冲坑内松动和强度达不到要求的混凝土凿除,露出新鲜的混凝
土面。
对于冲坑深度小于8~10cm的部分,要加深开挖,使其达到要求深度,以
便保证混凝土浇筑后的强度。
另要沿冲坑边缘下切,使边沿深度也要达到 8~
10cm,形成合要求的边缘浇筑面。
把冲坑内的石头、沙子、钢筋头或其他杂物清除。
为了增加冲坑内新老混凝土在接合面上的的粘结强度,必须对冲坑内比较平
整的混凝土面进行凿毛处理,凿毛深度要达到设计要求。
凿毛完毕后将凿下的碎
混凝土清理出冲坑。
1.3 锚固筋布设
锚筋的布设事关新老混凝土的整体性,是修补工程的一个重要环节,一定要
控制好以下几个关键节点:锚筋直径、锚孔深度、锚筋间距和排距、拉拔强度等。
所植锚筋的技术参数主要有:锚筋直径为25mm的剪口式螺纹钢、锚筋间距为
100cm、排距为50cm,且要交错布置。
在要求锚固薄层新混凝土时,间距和排距
可适当放大,但要确保锚固筋密度每平方米不少于1根,且要梅花形布置。
1.4水下焊接限裂钢筋网
锚固筋布设完成后,在修补区域的边界架立钢模板,以保证浇筑混凝土不溢出浇筑区域;钢模板要求高度40cm,倾斜角度30~45度,并用φ25钢筋与锚固筋焊
接固定。
纵横钢筋规格及密度为φ12@500×1000,限裂钢筋网和“L”型钩子与原钢
筋网和锚固筋之间的连接,采用连接钢筋进行单面焊。
连接钢筋规格为φ12。
限裂
钢筋网与原钢筋网之间的连接钢筋布置为梅花型,间距、排距约为100cm左右,
形状为两端带钩的“Z”字型钢筋,保证每4m2不少于两根。
限裂钢筋网与原钢筋
网之间的距离为10~20cm,以保证新布钢筋网保护层厚度不少于10cm,每次浇筑
前监理都要对钢筋网间排距进行抽检。
1.5 水下混凝土浇筑
水下浇筑修补采用材料UWB-Ⅱ水下不分散混凝土,浇筑采用吊罐法。
每次
浇筑前均用高压水枪对浇筑仓面进行彻底清洗。
为了检验混凝土的质量,在浇筑
混凝土现场进行出料口取样,并在与浇筑的混凝土同等条件下进行水下养护。
1.5.1浇筑前准备
浇筑UWB-Ⅱ水下不分散砼前将粗细骨料按比例装成若干编织袋运放到浇筑
作业船备用,装料时在现场需要设有材料工程师及工程监督各1名,严格控制编
织袋内集料的重量,已潮湿的骨料坚决不允许入袋;浇筑作业船及机动运输船进
入指定工作现场;在潜水员将当日的浇筑仓面彻底清理干净,经监理人员水下检查
并同意浇筑后,混凝土搅拌工作开始。
1.5.2基面再清理
混凝土浇筑前再次对浇筑面用高压水清洗,确保基面干净并录像检查,并在
每个仓次内预留2~3根高于锚固筋20cm的φ12圆钢作为水下浇筑面高程参照筋。
每次浇筑前监理检查并测量高度。
鉴于电站夜间停机,白天要正常发电,故
浇筑前再次清理坑内由水流漩回的碎石、圆木等杂物,用高压水再次冲洗基面,
确保当日浇筑基面的清洁、干净,保证新老混凝土的粘结力。
1.5.3混凝土的搅拌与浇筑
(1)混凝土搅拌:搅拌工作由浇筑船上的1台容量为0.5 m3、功率28.5kW
强制式搅拌机来完成;将各组分倒入料斗加水搅拌3分钟成混凝土,搅拌好后放
至混凝土吊罐,送到水下仓面。
(2)水下混凝土浇筑:混凝土吊罐在距离浇筑仓面0.4m时,潜水员将吊罐
出料口打开,使混凝土均匀的流淌到浇筑位置。
UWB-Ⅱ混凝土需潜水员将流淌到损坏位置的混凝土均匀地向四周摊压,逐渐填满至整个冲坑。
施工现场每一罐料
从搅拌至潜水员摊平完毕所需时间为4-8min ,保证了连续浇筑。
(3)水下混凝土养护:为了让浇筑的混凝土具有更好的性能,在预定开机发电之前一小时就结束所有浇筑工作,用以保证开机放水发电之前,浇筑的水下混凝
土有足够的终凝时间。
(4)水下施工质量控制:水垫塘的浇筑还要控制以下方面:首先新浇筑的混凝土表面要平整,内部密实,新老混凝土胶结良好,新浇混凝土面与周边原混凝土面高差不超过10cm。
其次浇筑过程中进行仓内随机取样,每个冲坑取3组,每组三个试件;试件和同期浇筑的混凝土在相同的条件下养护,试件的强度要达到设计要求,即,28d龄期抗压强度达到40MPa以上。
二、结语
经过汛后对该水电站水垫塘水下检查表明,水下浇筑的混凝土表面平整,与原底板的衔接较好,衔接处未出现较大的高差,保证了过流面的顺畅,同时也无漏浇、冷缝等现象。
水垫塘底板经过水下修补,提高了抗冲刷能力,为电站及水垫塘安全运行打下了坚实的基础。
随着施工技术、水下施工设备和水下材料的发展,水下施工技术当前已经具备水下直接对水工建筑物缺陷进行处理修复的能力。
尤其是水下混凝土浇筑技术已经非常成熟,可以极大地节省工程费用和停机发电时间。
本文结合电站水下修补工程实例,对水下混凝土浇筑工艺及材料的应用进行了简单阐述,也为今后类似的水下修补工程提供一些探讨及借鉴。
参考文献:
[1]中国石油天然气集团企业标准 /CNPC92-2003《水下不分散混凝土施工技术规范》.
[2]严建军.水下不分散混凝土性能研究[A].中国硅酸盐学会2003年学术年会论文摘要.
[3]中国水电顾问集团昆明勘测设计研究院《水垫塘底板冲蚀、磨损处理设计说明》.
[4]岳宏斌,简树明.水电站水下浇筑材料的选择及其施工工艺[A].2019年第八届水库大坝新技术研讨会暨先进实用技术推介会论文集[C].。
