填石路基试验段(参考资料)

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

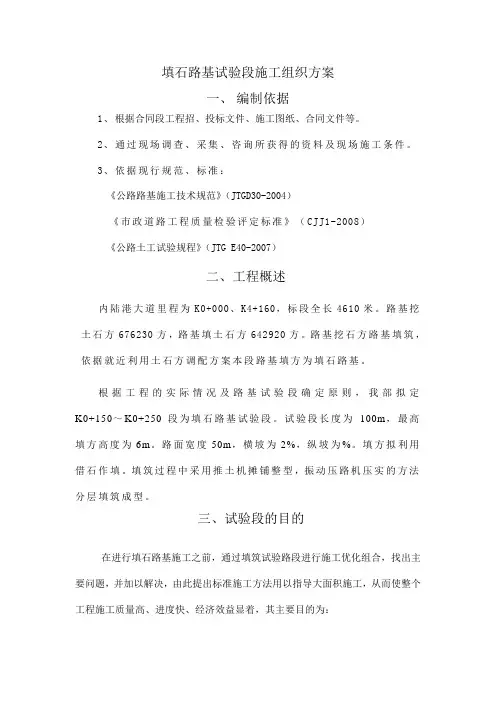

填石路基试验段施工组织方案

一、编制依据

1、根据合同段工程招、投标文件、施工图纸、合同文件等。

2、通过现场调查、采集、咨询所获得的资料及现场施工条件。

3、依据现行规范、标准:

《公路路基施工技术规范》(JTGD30-2004)

《市政道路工程质量检验评定标准》(CJJ1-2008)

《公路土工试验规程》(JTG E40-2007)

二、工程概述

内陆港大道里程为K0+000、K4+160,标段全长4610米。路基挖土石方676230方,路基填土石方642920方。路基挖石方路基填筑,依据就近利用土石方调配方案本段路基填方为填石路基。

根据工程的实际情况及路基试验段确定原则,我部拟定K0+150~K0+250段为填石路基试验段。试验段长度为100m,最高填方高度为6m。路面宽度50m,横坡为2%,纵坡为0.45%。填方拟利用借石作填。填筑过程中采用推土机摊铺整型,振动压路机压实的方法分层填筑成型。

三、试验段的目的

在进行填石路基施工之前,通过填筑试验路段进行施工优化组合,找出主要问题,并加以解决,由此提出标准施工方法用以指导大面积施工,从而使整个工程施工质量高、进度快、经济效益显著,其主要目的为:

确定能够满足设计要求孔隙率标准及最大压实度标准的松铺厚度、压实机械型号及组合、压实速度计压实遍数、沉降差等参数。

四、人员、机械设备、检测仪器配置

人员、机械设备、检测仪器如下表

表1 施工管理及试验检测人员

序号姓名职务备注

1 朱新星主管生产经理 1

2 王彧技术主管 1

3 李泽智质量检查工程师 1

4 段永辉安全管理工程师 1

5 艾俊现场施工管理 1

6 李彦现场施工员 1

7 试验人员 3

8 测量人员 2

9 机械工12

10 辅助工10

表2 试验段采用机械设备表

序号机械设备名称规格型号单位数量备注

1 挖掘机PC350 台 2

2 装载机ZL50C 台 1

3 振动压路机YZ20台 2

4 推土机TY160B 台 1

5 洒水车EQ5141GTSTD 台 1

6 自卸车CWB520HDL 台8

表3 试验段试验和检测仪器设备表

序号仪器设备名称规格型号数量(台) 用途备注

1 全站仪拓普康 1 平面测量

2 水准仪DZS3-1 1 高程测量

3 50m米尺 1 测量路基宽度

4 3m直尺 1 平整度

五、试验段施工

项目部已经完成全线控制点的复测、平差和加密工作。严格按设计文件提供的桩号进行桩位放样,并适当加桩,进行了断面测量,经过监理工程师确认。提前组织好施工机械的进场、调试,确保性能完好,保证路基清表和基底处理完成后能够迅速展开路基施工。

1、施工准备

在开工之前应平整场地,修筑和加宽便道,所有施工机械必须进入现场。

2、填料

填料采用借石方作为填料。填料不能是膨胀岩石、易容性岩石,

粒料直径不大于500mm,并且不得超过层厚的2/3,不均匀系数宜为15-20。

3、清表

施工前,应清除原地面表层植被,挖除树根及杂草,并将挖除的表层土集中堆放,以便路基防护用。

4、施工放样

清表后,基底表面需恢复中线,按设计桩位恢复中线及边线。进行水平测量,在两侧指示桩上绑红布条(或白线绳)标示出每层边缘的设计高。

5、分层填筑

路基填筑采用纵向分段、水平分层、由低到高、逐层施工的顺序,严格按照“三阶段、四区段、八流程”的施工程序,采取路堤全宽水平分层填筑压实的施工方法。路堤填筑采用挖掘机挖装、自卸汽车运输、推土机摊铺整平、重型振动压路机压实的施工方法施工。施工人员根据已经测设出的中线划出5m方格线。运输车辆根据按照每层不超过50cm及路基宽度计算出每个方格的石方数量及每个方格卸的车数。施工员确认方格内车数准确后指挥推土机将石料推平(必要时用平地机,装载机配合)推平时先中间,后两头。沿线路纵向方向保持中间高,两边低,路基横向做成4%的横坡,推土机平整过程中,施工员带领挖掘机破碎锤将粒料大的石块击碎,整平结束后进行碾压。

6、机械碾压

碾压时,按照“先压边缘、后压中间,先慢后快,先静压、后振动”的操作进行,第一遍静压,然后先慢、后快,先外、后内,由弱振至强振,由外向内、纵向进退式进行。横向接头重叠0.4~0.5m,前后相邻两区段间纵向重叠0.8~

1.0m。

(1).根据现场的平整度先进行稳压,稳压结束开始振压,两台振动压路机一前一后,作到先弱后强,先慢后快(最大时速不得超过4KM),振压4-6遍后看路基表面是否有轮迹,现场施工员跟随压路机随时检查,并做好记录,确保无漏压,无死角,压实的表面做到嵌挤无松动,密实无空洞,平整无起伏。

(2).测量人员再在线外架设水准仪,按40m观测一个断面,每个断面布设5-9个点,并用石灰线准确打出该点的所在位置,测其高程,并记录到测量簿上,再用振动压路机再压一遍(横向行走),横向行走压实后再重测一下原来点的高程,经检查对比,各点在振动前后的标高差值在3mm以内即为合格。记录松铺厚度为该压实设备、压实方法所确定的最大松铺厚度。。如经沉降量达不到要求,应继续碾压,每碾压一遍测一次密实度直到满足规范要求。但碾压遍数最多不得超过10遍,如碾压10遍后仍不满足规范要求应对试验数据进行分析,如果是由于粒径、级配不好,应重新调整大粒径块石并用石屑料填满大粒径料间缝隙,再进行碾压试验;如果粒径、级配都符合要求,则要减小松铺厚度再进行试验

7、试验段施工时需注意以下几点

①石质填料装运时,尽量使填料混合均匀,避免大粒径填料集中装运。安排好石料运输路线,专人指挥,按水平分层,先低后高,先两侧后中央卸料。

②填石路基外侧两料范围采用人工磕砌。

③用装载机摊平,个别不平处配合人工用细石块、石屑找平。摊铺厚度不大于50cm,填石摊平后应及时测出填石标高。

④碾压时先压两侧后压中间,压实路线纵向互相平行,反复碾压。在碾压过

相关文档
最新文档
