物业验收交接具体操作流程

合集下载

新项目物业接管验收操作指引

新项目物业接管验收操作指引

新项目物业接管验收操作指引随着建筑、房产业的不断发展,物业接管验收也越来越受到大家的重视。

随着新项目的完成投入使用,物业接管验收成为了重要的一环。

接手既有的物业时,物业管理公司需要进行相应的验收,将既有的物业转交给新公司管理。

接管验收的操作标准和程序至关重要,因为它决定了新公司接管旧物业后的运营和管理。

一、验收前准备工作1.1 确定验收的时间和地点:首先,新物业管理公司需要与旧物业管理公司或业主委员会沟通,确立距离验收的时间和地点,并确认相关文件资料是否齐备。

1.2 拟定验收计划:根据新公司的人员安排和物业的特点和面积,对物业进行细致地分类编目,并制定详细的验收计划和时限。

1.3 确认接手人员:确定接手人员,负责接受旧物业管理公司的转交工作,并督促完成有关文件资料备份、存档、数据处理、转交费用等事项工作。

同时,对接手人员进行必要的培训和指导工作,使其熟悉物业的管理工作和运作流程。

1.4 确认验收工具和人员:确认验收所需的工具和人员,如照明灯泡、维修用具等,以确保验收工作的顺利进行。

二、验收程序2.1 资料备份:首先,新公司需要对旧公司的工作记录、物业规划图、设施设备清单、维修记录等进行备份,确保将一切资料归档和保存。

2.2 资产核对:对建筑、房屋、设备、家具等有形物品进行逐一核对,确认是否按合同约定标准摆放、设施是否完好以及是否有需要维修的项目。

2.3 消防安全检查:针对物业的消防设备、疏散路线及各项安全措施进行检查,确保物业符合消防安全标准。

2.4 环境卫生检查:从物业的外部到内部,不断检查物业的卫生情况,检测是否出现水、电断电等不正常状况,并根据需要进行清洁、保养和消毒等工作。

2.5 系统测试:对物业内各系统设备进行测试,如自来水、电力、空调、电梯等等,确保各项设施运作良好且不存在故障,以保证物业的正常运作。

2.6 总结验收结果:对所有验收结果进行总结,评估是否合格。

如验收不合格,则需要制定计划并修复相应的问题。

物业工程交接制度

物业工程交接制度

物业工程交接制度一、总则为规范物业工程交接流程,保障物业工程的顺利进行,提高工作效率,特制定本物业工程交接制度。

本制度适用于物业工程的交接、移交、移交验收等所有相关工作。

二、适用范围本制度适用于物业公司内部各级工程部门的工程交接工作。

工程交接包括但不限于新项目的开发、在建工程的移交、竣工工程的移交等。

三、工程交接的流程1. 准备工作(1)移交前,交接双方应当进行相关资料的整理和归档工作,包括但不限于项目资料、工程进度报告、施工合同等文件。

(2)交接双方应当确定交接人员,明确各自的责任和权限,并进行必要的培训和交流。

2. 移交程序(1)双方确认移交时间和地点,预留足够的时间进行移交程序。

(2)移交双方应当按照移交清单逐项核对移交物品,确保物品的数量和质量无误。

(3)移交双方应当签署移交记录,确认移交的真实性和完整性。

3. 移交验收(1)接收方应当对移交物品进行验收,确认物品的数量和质量是否符合要求。

(2)如需调整或补充,应当及时通知交接方,并形成书面记录。

(3)验收双方应当签署验收记录,确认验收的真实性和完整性。

四、相关责任1. 交接方的责任(1)交接方应当及时准备相关资料和物品,保证移交的真实性和完整性。

(2)交接方应当对移交物品进行清点和整理,确保物品的数量和质量无误。

(3)交接方应当协助接收方进行移交程序,并按照要求进行培训和交流。

2. 接收方的责任(1)接收方应当按照规定的程序进行移交验收,确认物品的数量和质量是否符合要求。

(2)如有调整或补充,接收方应当及时通知交接方,并形成书面记录。

(3)接收方应当对移交物品进行妥善保管和管理,确保物品的安全性和完整性。

五、其他规定1. 对于重要或特殊的项目,应当制定相应的工程交接计划,并报告上级主管部门备案。

2. 对于工程交接过程中发现的问题或纠纷,应当及时协商解决,并形成书面记录。

3. 物业公司应当建立健全工程交接档案,对工程交接的全部过程进行备案和管理。

物业接管验收作业规程

物业接管验收作业规程

物业接管验收作业规程1. 验收前准备工作1.1 准备验收表格及必要的验收工具。

1.2 发通知书通知业主委员会,开展接管验收工作。

1.3 在接管前对小区的基础设施与装饰进行检查,详列存在的问题。

1.4 准备好接管过程所需要的手续材料,如《物业管理服务合同》及其他协议、证件等。

1.5 安排好接管过程所需的人员,如物业管理人员、维修人员等。

2. 验收程序2.1 根据业主委员会提供的物业管理服务合同及其他协议等,检查相关条款是否与约定相符并向业主委员会说明。

2.2 与业主委员会和其他相关人员组织会审,对接管的项目、管理权利、监督检查等进行详细说明。

2.3 组织人员对小区基础设施、设备、安全隐患等进行全面检查,检查内容应涵盖建筑、绿化、水电、燃气、消防、电梯、停车场、室内设施等方面。

2.4 对小区公共设施的维修及保养情况进行全面检查,列出待整改事项并提出要求。

2.5 验收人员应当对发现的问题进行记录,并在验收表格中进行整理、归纳及分类。

3. 验收标准3.1 基础设施完好。

3.2 服务设备运转正常。

3.3 安全隐患得到解决。

3.4 环境卫生应达到国家卫生标准。

3.5 停车场整洁有序,标志清晰明显。

3.6 对公共设施进行充分的维修、保养及更新。

4.验收结果4.1 若发现配合业主委员会无法解决的问题,物业管理公司应当制定整改方案,并在限期内完成整改工作,并在验收表格中进行记录,同时向业主委员会作出书面报告。

4.2 如发现违反合同规定,物业管理公司应当按约定承担相应责任。

4.3 如业主委员会认为交接验收及物业管理服务存在问题,应当向物业管理公司提出书面建议,并在物业管理公司制定整改方案后参与协商并监督其整改。

4.4 验收结果应当在验收表格上记录,并由业主委员会、小区居民代表、物业管理公司三方在验收结果上签字确认。

5. 验收后交接工作5.1 按约定将小区的个人卫生垃圾清理干净。

5.2 将所有的业主委员会物资等物品交还给其责任人员。

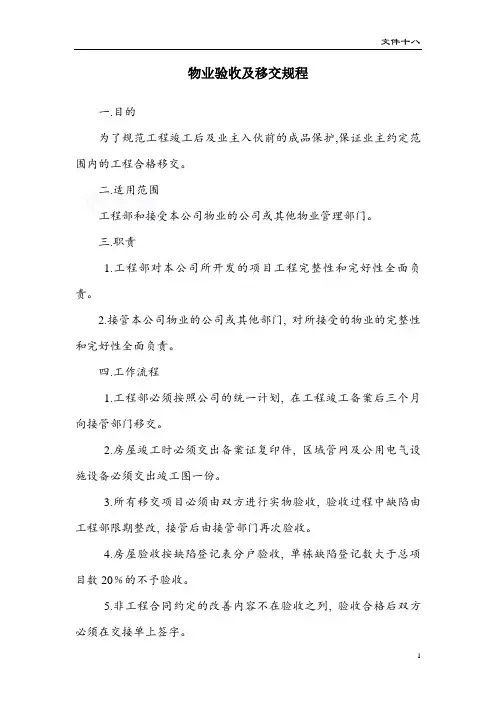

物业验收及移交规程(修)

物业验收及移交规程(修)

物业验收及移交规程
一.目的
为了规范工程竣工后及业主入伙前的成品保护,保证业主约定范围内的工程合格移交。

二.适用范围
工程部和接受本公司物业的公司或其他物业管理部门。

三.职责
1.工程部对本公司所开发的项目工程完整性和完好性全面负责。

2.接管本公司物业的公司或其他部门, 对所接受的物业的完整性和完好性全面负责。

四.工作流程
1.工程部必须按照公司的统一计划, 在工程竣工备案后三个月向接管部门移交。

2.房屋竣工时必须交出备案证复印件, 区域管网及公用电气设施设备必须交出竣工图一份。

3.所有移交项目必须由双方进行实物验收, 验收过程中缺陷由工程部限期整改, 接管后由接管部门再次验收。

4.房屋验收按缺陷登记表分户验收, 单栋缺陷登记数大于总项目数20﹪的不予验收。

5.非工程合同约定的改善内容不在验收之列, 验收合格后双方必须在交接单上签字。

6.验收交接之日起接管部门对所接管的项目完好性负责。

有序推进的物业公司交接流程

有序推进的物业公司交接流程

有序推进的物业公司交接流程物业公司交接是一个非常重要的环节,涉及到多个部门、多个工作人员之间的合作和沟通。

为了确保交接过程顺利进行,物业公司需要有着一套有序推进的交接流程。

本文将围绕物业公司交接流程展开讨论,介绍一个有序推进的交接流程应该具备的要素。

一、前期准备阶段在物业公司交接流程开始之前,需要进行充分的前期准备。

首先是明确交接的范围和内容,明确各个部门的职责和工作重点。

其次是确定交接的时间节点和具体的执行步骤。

另外,还需要建立一个交接团队,明确各个成员的职责和任务分工,确保每个人都清楚自己的工作职责。

二、信息共享和沟通阶段在交接流程中,信息共享和沟通是非常重要的环节。

各个部门之间需要及时沟通,交流工作进展和问题解决方案。

在这个阶段,交接团队需要建立一个信息平台,将交接相关的信息进行记录和整理,确保每一个细节都不会被忽略。

此外,需要定期召开交接会议,对工作进展进行汇报和评估,及时调整和完善交接计划。

三、文件整理和资料交接阶段在物业公司交接流程中,文件整理和资料交接是不可或缺的环节。

各个部门需要按照事先规定的标准将相关文件进行整理和归档,确保交接后可以方便查阅和使用。

同时,还需要对资料进行逐一验收,确认交接过程中没有遗漏或错误。

在这个阶段,交接团队需要保持高度的责任心和严谨的工作态度,确保交接的顺利进行。

四、培训和知识传承阶段为了确保交接后新团队能够顺利接手工作,需要进行培训和知识传承。

原团队需要向新团队详细介绍工作流程和操作方法,传授相关的工作技能和知识。

同时,还需要提供必要的技术支持和指导,确保新团队在交接后能够独立完成工作。

在这个阶段,交接团队需要关注新团队的学习情况和问题反馈,及时进行调整和帮助解决困难。

五、后续跟踪和评估阶段物业公司交接流程完成后,并不意味着工作的结束,后续跟踪和评估同样重要。

交接团队需要继续关注新团队的工作进展和问题解决情况,及时进行跟进和支持。

同时,还需要对交接流程进行总结和评估,总结经验教训,为以后的交接工作提供参考和借鉴。

物业交接流程和方案

物业交接流程和方案

物业交接流程和方案物业交接是指在物业管理服务合同到期或解除时,由原物业管理服务公司将物业管理服务交接给新的物业管理服务公司的过程。

物业交接是一个非常重要的环节,它关系到业主的利益和物业管理服务的连续性。

因此,物业交接流程和方案的制定非常重要。

一、物业交接流程1.准备工作在物业交接前,原物业管理服务公司和新的物业管理服务公司应该进行充分的准备工作。

原物业管理服务公司应该将物业管理服务的相关资料整理好,包括物业管理服务合同、物业管理服务手册、物业管理服务费用清单、物业管理服务的工作计划和工作记录等。

新的物业管理服务公司应该了解物业的基本情况,包括物业的面积、建筑结构、设施设备、业主的需求等。

2.交接会议在物业交接前,原物业管理服务公司和新的物业管理服务公司应该召开交接会议,明确物业交接的具体事项和流程。

交接会议应该包括以下内容:(1)物业管理服务的范围和内容;(2)物业管理服务的工作计划和工作记录;(3)物业管理服务的费用清单和收费标准;(4)物业管理服务的工作人员和管理制度;(5)物业管理服务的应急预案和安全措施;(6)物业管理服务的投诉处理和业主服务。

3.物业交接在交接会议结束后,原物业管理服务公司和新的物业管理服务公司应该进行物业交接。

物业交接应该包括以下内容:(1)物业管理服务的资料交接;(2)物业管理服务的设施设备交接;(3)物业管理服务的工作人员交接;(4)物业管理服务的业主服务交接。

4.交接验收在物业交接完成后,新的物业管理服务公司应该进行交接验收。

交接验收应该包括以下内容:(1)物业管理服务的资料验收;(2)物业管理服务的设施设备验收;(3)物业管理服务的工作人员验收;(4)物业管理服务的业主服务验收。

二、物业交接方案1.物业管理服务的范围和内容物业管理服务的范围和内容应该明确,包括物业的日常维护、设施设备的保养、安全管理、环境卫生、业主服务等。

2.物业管理服务的工作计划和工作记录物业管理服务的工作计划和工作记录应该详细,包括每日、每周、每月、每季度、每年的工作计划和工作记录。

物业交房流程及注意事项

物业交房流程及注意事项

物业交房流程及注意事项一、物业交房流程。

1. 提前准备,在物业交房之前,业主需要提前准备好相关的证件和资料,包括购房合同、身份证、房屋产权证等。

2. 预约交房时间,业主需要提前与物业公司预约交房时间,确保双方能够在合适的时间进行交接。

3. 现场验收,在交房当天,业主需要与物业公司的工作人员一同到达现场,进行房屋的验收工作。

此时需要仔细检查房屋的各项设施和装修情况,确保没有遗漏或损坏。

4. 签署交接单,验收合格后,业主和物业公司的工作人员需要共同签署交接单,确认房屋的交接已经完成。

5. 缴纳物业费,最后,业主需要按照规定缴纳相应的物业管理费用,确保房屋可以正常交付使用。

二、物业交房注意事项。

1. 注意验收细节,在验收房屋时,业主需要特别注意房屋的各项细节,包括墙面、地面、门窗、水电设施等,确保一切都处于良好状态。

2. 保留好相关证件,业主在交房后需要妥善保管好相关的证件和资料,以备日后使用或查询。

3. 及时缴纳物业费,业主需要按时、足额地缴纳物业管理费用,以确保物业设施的正常运转和维护。

4. 注意交接单的内容,在签署交接单时,业主需要仔细核对其中的内容,确保没有遗漏或错误,以免日后发生纠纷。

5. 保持良好沟通,业主与物业公司之间需要保持良好的沟通,及时反馈房屋使用中的问题,共同维护小区的和谐环境。

6. 遵守物业管理规定,业主在小区内需要遵守物业管理的各项规定,共同维护小区的良好秩序。

总结,物业交房是购房者与物业公司之间的一项重要环节,只有在双方的共同努力下,才能够顺利完成房屋的交接工作。

希望业主们在交房过程中能够注意上述流程和注意事项,确保自己的权益得到保障,同时也能够为小区的和谐发展做出自己的贡献。

物业项目交接工作流程

物业项目交接工作流程

物业项目交接工作流程
一、前期准备
1. 制定交接计划:明确交接时间、地点、参与人员等关键信息,为交接工作做好规划。

2. 组织培训:确保交接人员了解交接项目,熟悉相关操作和管理规定。

3. 梳理资料:整理所有相关文件和资料,确保交接资料完整、准确。

4. 检查设施设备:对物业项目内的设施设备进行全面检查,确保正常运行。

二、现场交接
1. 现场检查:对照清单逐一核对物业项目的各项设施设备,确保无误。

2. 问题反馈:如发现设施设备存在问题,及时记录并反馈给相关责任方进行整改。

3. 现场交流:就物业项目的管理、维护等问题进行现场交流,确保交接顺利。

三、文件资料交接
1. 文件资料审核:对所有文件资料进行审核,确保完整性和准确性。

2. 分类整理:将文件资料分类整理,方便后续查阅和使用。

3. 文件资料移交:将整理好的文件资料移交给接收方,确保文件资料的安全性和保密性。

四、交接确认
1. 签字确认:交接双方在交接清单上签字确认,确保交接工作完成。

2. 归档备案:将交接资料进行归档备案,以备日后查阅和使用。

五、后期跟进
1. 问题整改:针对交接过程中发现的问题,督促相关责任方及时整改。

2. 定期回访:定期回访物业项目,了解项目运行情况,确保交接工作取得实效。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

物业验收交接具体操作流程
一、与工程部竣工验收的具体操作:
1、验收工作组按照与工程部约定的时间到竣工物业现场进行验收;
2、由验收工作组现场指导对已编排好的各验收小组进行分工,分别负责土建给排水设施、电器门窗设施以及大堂、梯间的附属配套设施进行验收;根据相应表格逐项如实验收记录;
3、各验收小组按相对应表格的项目及标准验收,合格的打“√”,不合格的打“×”,如遇到当场不能判别是否合格的项目(例如沉箱类需要时间试水观察验收的项目),可根据标准与工程部另约时间验收或当天验收完毕后开会讨论决定;
4、沉箱试水验收需要工程部协助知照施工单位接水到所验收的各单元沉箱,经过七天后再到现场验收,无漏水即合格并填写验收记录;
5、验收项目负责人对所验收项目签字负责;
6、验收顺利完成后,验收工作组与工程部相关工作人员回办公室签署、签收相关验收资料文件,对验收过程中所发现的问题,由验收工作组即时填发工作联系单到工程部给予限时整改;
7、验收工作完毕。

二、物业管理处与业主交楼工作具体操作:
1.物业公司按照发展商通知业主前来收楼的具体时间提前三天准备好一切交楼资料文件准备交楼(包括:钥匙、业主档案登记表、住宅使用说明书、住宅质量保证书、ID卡使用管理规定说明、ID卡开通车道闸门程序、水电有线电视开通程序说明、物业管理公约、装修手册、物品签署总汇、物业验收交接表);2.由物业管理处组织安排好交楼的准备工作,成立交楼工作小组向业主交楼;
3.交楼当天,管理处前台服务员负责接待前来收楼的业主,通知相关部门为业主办理权证等费用的收取手续;
4.待相关费用收取手续办理完毕(除业主提出要先验收房屋后再办理交费手续外),由前台服务员通知交楼小组为办理完交费手续的业主讲解、交接签收资料文件以及到相关单元现场验收;
5.对当天交楼过程中发现的工程遗留问题,由物业公司即时填发工作联系单到工程部给予限时整改,并及时给相关单元业主电话回访,约定时间另行验收;6.核查各资料签收是否齐全无误并存档;
7.交楼工作完毕。
