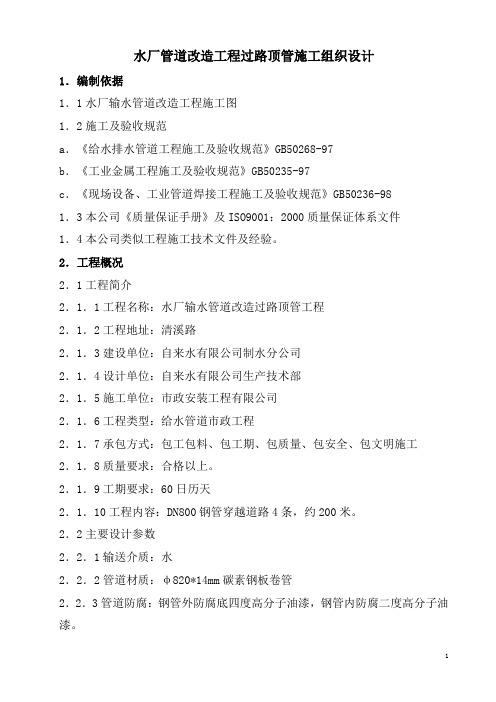

水厂管道改造工程过路顶管施工组织设计1.编制依据1.1水厂输水管道改造工程施工图1.2施工及验收规范a.《给水排水管道工程施工及验收规范》GB50268-97b.《工业金属工程施工及验收规范》GB50235-97c.《现场设备、工业管道焊接工程施工及验收规范》GB50236-981.3本公司《质量保证手册》及ISO9001:2000质量保证体系文件1.4本公司类似工程施工技术文件及经验。

2.工程概况2.1工程简介2.1.1工程名称:水厂输水管道改造过路顶管工程2.1.2工程地址:清溪路2.1.3建设单位:自来水有限公司制水分公司2.1.4设计单位:自来水有限公司生产技术部2.1.5施工单位:市政安装工程有限公司2.1.6工程类型:给水管道市政工程2.1.7承包方式:包工包料、包工期、包质量、包安全、包文明施工2.1.8质量要求:合格以上。

2.1.9工期要求:60日历天2.1.10工程内容:DN800钢管穿越道路4条,约200米。

2.2主要设计参数2.2.1输送介质:水2.2.2管道材质:φ820*14mm碳素钢板卷管2.2.3管道防腐:钢管外防腐底四度高分子油漆,钢管内防腐二度高分子油漆。

3.施工目标3.1工期目标:根据业主要求,本工程工期为60天。

我公司根据现场条件和工程量情况,确保如期完成。

3.2质量目标:按《给水排水管道工程施工及验收规范》GB50268-97的规定施工、验收,且符合国家现行的有关标准、规范要求。

工程质量等级:优良,按现行工程质量检验评定标准评定。

3.3施工安全目标:确保本工程施工安全无伤亡等级事故;确保本工程无火灾、交通责任事故发生;确保本工程施工设备安全;不破坏生态环境,不发生环境污染事故,施工现场整洁规范。

4.施工准备工作4.1技术准备:收集有关施工标准及验收规范;熟悉设计图纸、组织内部会审;施工现场踏勘;参加设计交底、图纸、设计文件会审;编制施工组织设计,并按程序进行审批;根据焊接工艺规程,下发焊接作业指导书。

南通滨江大桥过河给水顶管工程施工组织设计

南通滨江大桥过河给水顶管工程施工组织设计

南通滨江大桥过河给水顶管工程施工组织设计第一章编制说明1.1、编制目的为建设滨江大桥过河给水管道工程提供完整的纲领性技术文件,用以对该工程沉井制作与下沉、顶管等工程施工、施工组织管理及工程配合进行全方位的指导,以确保各道工序受控,高速优质的完成本工程建设任务,为业主提供满意服务。

1.2、编制说明(1)本施工组织设计按照招标文件、业主要求、以及2007年9月13日的专家论证组对施工组织设计的要求进行编制。

为响应招标文件要求和本工程的需要,对人员、机械、材料调配、质量要求、进度安排等方面作统一部署。

(2)根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量终身负责,以“科学、经济、优质、高速”为编制原则。

(3)我公司对此次施工组织设计的编制高度重视,召集了类似工程施工、有丰富管理及现场施工经验的人员,在仔细研究设计意图、数次踏勘现场,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广益、博采众长,力求本方案切合工程实际,思路先进,施工科学,可操作性强。

(4)本施工组织设计凡注明计量单位均为“㎜”。

1.3、编制依据(1)滨江大桥过河给水顶管工程施工招标文件。

(2)国家和行业现行的施工及验收规范:1、GB50202-2002《建筑地基基础工程施工质量验收规范》2、GB/T50265-97《给水排水构筑物施工及验收规范》3、DL/T5100-1999《水工混凝土施工规范》4、GB50204-2002《混凝土结构工程施工及验收规范》5、GB50208-2002《地下防水工程质量验收规范》6、GB50209-2002《建筑地面的工程施工及验收规范》7、JGJ18-2003《钢筋焊接及验收规范》8、GBJ107-87《混凝土强度检验评定标准》9、GB50300-2001《建筑工程施工质量验收统一标准》10、GBJ301-88《建筑工程质量检验评定标准》11、GBJ123-88《土工试验方法标准》12、GB985-80《手工电弧焊接接头的基本形式与尺寸》(3)现场勘察情况。

顶管工程施工组织设计

顶管工程施工组织设计

顶管工程施工组织设计一、工程概述顶管工程是一种非开挖式的地下管道施工方法,具有不开挖地面、不影响交通和周围环境、施工速度快等优点。

本工程为某城市供水管道顶管工程,顶管直径DN1000mm,顶管长度为500米,顶管材质为PE管。

工程区域地形平坦,地下水位较低,土质为粉土和砂土。

二、施工准备1. 施工前应进行现场调查,了解地下管线、电缆等设施的分布情况,避免施工过程中损坏原有管线。

2. 根据设计图纸和现场实际情况,制定详细的施工方案和施工进度计划。

3. 准备施工所需的原材料、设备、工具等,确保施工顺利进行。

4. 对施工人员进行技术培训和安全教育,确保施工过程中人员安全。

5. 办理施工许可等相关手续,确保施工合法合规。

三、施工方法及工艺1. 顶管设备安装:根据顶管直径和长度,选择合适的顶管设备,包括顶管机、后援系统等。

将设备安装到位,并进行调试,确保设备正常运行。

2. 制作顶管:根据设计图纸,制作符合要求的PE管,并进行焊接,确保管道的完整性和密封性。

3. 顶管施工:将制作好的管道通过顶管设备进行顶进,同时控制好顶管的方向和坡度。

在顶管过程中,要注意土体的稳定性,防止地面沉降。

4. 管道连接:顶管完成后,对管道进行连接,连接方式采用热熔焊接,确保连接处的密封性和强度。

5. 管道试压:管道连接完成后,进行试压,检查管道系统的密封性和强度,确保管道能正常使用。

6. 施工缝处理:顶管施工过程中,可能会产生施工缝,对施工缝进行处理,确保缝口的密封性和强度。

四、施工组织和管理1. 成立施工现场指挥部,负责施工现场的统一指挥和协调。

2. 明确各施工人员的职责和任务,确保施工过程有序进行。

3. 制定施工安全措施,确保施工现场的安全。

4. 制定施工质量控制措施,确保施工质量符合要求。

5. 定期召开施工进度会议,及时解决施工过程中出现的问题。

五、质量保证措施1. 严格按照设计图纸和施工规范进行施工,确保施工质量。

2. 对施工人员进行技术培训,提高施工技能。

给水顶管施工组织设计

给水顶管施工组织设计

给水顶管施工组织设计一、施工组织设计概述给水顶管的施工组织设计是在施工前为了保证施工过程的安全、高效进行的一项重要工作。

本文将从施工方案、施工人力资源、施工机械设备、施工材料组织等方面进行详细的设计和说明。

二、施工方案设计施工方案是给水顶管施工组织设计的核心内容之一,包括施工的具体步骤、施工工艺及各个施工环节的安全措施等。

下面是具体的施工方案设计:1.确定施工流程:根据给水顶管的设计图纸和设计要求,确定施工的起点、终点和中间各个环节的顺序。

2.施工准备工作:包括施工现场的清理、材料和设备的调配等。

3.施工机械设备的选择:根据施工方案的要求,选用适当的挖掘机、吊车、钢筋加工机械等设备,以确保施工的效率和质量。

4.施工人员的安排:根据施工方案的要求,确定施工人员的数量和职责,确保施工过程的安全和顺利进行。

5.施工进度控制:制定详细的施工进度计划,并进行监督和控制,以确保施工按计划进行。

6.施工质量控制:确定施工质量控制的方法和步骤,包括对给水顶管材料、连接方式和施工工艺的把关,以确保施工质量符合设计要求。

三、施工人力资源设计施工人力资源设计是为了保证施工人员的合理配置和施工过程中的安全。

下面是具体的施工人力资源设计:1.施工人员的数量和专业:根据施工的规模和要求,确定施工的人员数量和具体的施工专业,如挖掘工、焊接工、测量人员等。

2.施工人员的技术要求:根据施工的技术要求,确定施工人员的技术水平和经验要求,确保能够熟练地操作所需的施工设备和工具。

3.施工人员的培训和考核:对施工人员进行必要的培训和考核,提高其技术水平和安全意识,确保施工过程的安全和质量。

4.施工人员的安全保障措施:制定完善的安全保障措施,如佩戴个人防护装备、学习安全操作规程等,保障施工人员的安全。

四、施工机械设备设计施工机械设备设计是为了保证施工过程的高效进行。

下面是具体的施工机械设备设计:1.挖掘机的选择和配置:根据施工的需要,选择适当型号和数量的挖掘机,并配置必要的工具和附件,以确保施工的效率和质量。

顶管工程施工组织设计

顶管工程施工组织设计

顶管工程施工组织设计

•文件格式:doc
•文件大小:1,006.89KB
•等级:
四水厂工程占地119 亩,设计规模20 万吨/日,一期建设10 万吨/日。

其中水源工程概算投资为1460 万元,包括顶钢制管直径1.4m 壁部、工艺管道安装,电气埋管等项目。

地形、地貌:拟建场地地形起伏大,管道中轴线由西向东延伸至取水泵房为87
1.81m,穿越长江中一堤埂一稻田一村庄一土公路一塘沟一稻田等,
2.10m,江
底(ZK1 号孔)孔口标高为-8.76m,高差20.23m,管道轴线中部有一水塘分布,宽约21.00m,水面标高4.53m,水深约2.00m。

其地貌单元属长江河漫滩。

······
第一章顶管施工组织设计 3
第1节施工组织设计编制说明3
第2节工程概况6
第3节管理机构与部署10
第4节拟投入的主要施工机械设备表27
第5节劳动力计划和周转料计划表35
第6节计划开、竣工日期和施工进度网络图39
第7节施工总平面图40
第8节施工技术方案45
第9节质量保证措施175
第10节安全文明施工和创建"安全文明工地"措施194 第11节工期保证措施209
第12节冬、雨季施工措施和防护措施214
第13节工程回访、保修服务及承诺216
第二章顶管217
······
共219页
顶管
下载文档。

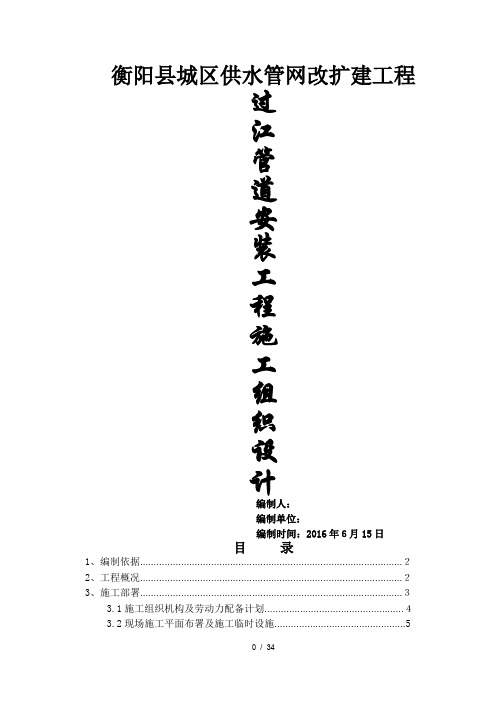

过江管道安装工程施工组织设计

过江管道安装工程施工组织设计

衡阳县城区供水管网改扩建工程过江管道安装工程施工组织设计编制人:编制单位:编制时间:2016年6月15日目录1、编制依据……………………………………………………………………………………22、工程概况……………………………………………………………………………………23、施工部署……………………………………………………………………………………33.1施工组织机构及劳动力配备计划……………………………………………43.2现场施工平面布署及施工临时设施 (5)3.3施工网络计划及保证工期的技术组织措施………………………………63.4施工机具配备计划………………………………………………………………93.5设备材料管理 (10)4、文明施工及环境保护 (11)5、工程质量控制 (13)5.1质量目标 (13)5.2质量保证体系 (13)5.3质量管理计划 (14)5.4施工方案编制计划 (15)5.5施工过程控制 (15)5.6各专业工程施工过程质量监检停止点的设置 (18)5.7检验和试验 (19)5.8质量回访、保修和服务 (21)6、施工安全技术措施 (22)6.1安全管理责任体系 (22)6.2安全防护 (22)6.3施工现场临时用电 (23)6.4雨季施工 (23)6.5安全管理 (24)7、主要施工方案 (24)附录:管道施工方案 (25)题外话:本人毕业于工民建专业,有二级建造师(房屋建筑工程\市政\水利水电)、潜水员、工程师职称,专业承接自来水厂、污水厂设备、水电、工艺管道、水下工程等,现已完成了多个项目,并具有水下施工能力,对取水头部、水下管道、取水泵房的施工集聚不可替代的经验。

独立完成项目(从工程投标到施工管理、竣工验收及结算的全过程,含土建、装修、工艺、水电)有衡阳市桐桥港污水厂、耒阳市第二自来水厂等工程。

如有类似工程请联系:电话:——谭工1、编制依据1.1 衡阳县自来水厂DN600过江管道安装工程地质水文资料。

过江管道工程(沉管、顶管)施工组织设计

目录第一章编制说明一、编制依据二、编制目的三、编制原则第二章工程说明一、项目概况二、项目简介三、自然地理环境条件四、交通条件第三章工作实施方案一、施工组织及人员配备二、施工营地布置三、施工总平面图四、工期计划安排第四章专项施工方案一、清水、原水沉管施工方案(一)管件、管材采用标准及有关要求(二)沉管施工工艺(三)工艺流程(四)围堰(五)施工方法(六)管道试压及冲洗消毒二、天然气管道沉管施工方案(一)工艺设计参数(二)管材、管件、阀门、附件(三)管道焊接及检验(四)管道防腐(五)岸线管沟开挖、基槽清理、敷设、回填(六)大渡河穿越沉管(七)清管、试验、干燥、置换(八)安全及其他(九)沉管方案三、管道敷设施工方案(一)沟槽开挖(二)管基处理(三)管道安装及回填四、河堤内管道敷设方案五、顶管施工方案(一)顶管施工工艺流程(二)施工方法(三)顶管验收标准和验收方法(四)顶管施工安全保证措施及监测监控(五)现场事故应急处理(六)顶管内钢管铺设第五章质量管理体系与措施一、质量目标二、质量保证体系三、控制和防止质量通病的措施四、确保工程质量的措施第六章安全管理体系与措施一、安全组织机构和管理体系二、安全生产管理制度三、主要危险源的划分与控制四、安全管理措施五、施工用电安全措施六、机械设备的管理措施七、消防管理措施八、火工品管理措施九、水域施工人员安全管理方案第七章环境保护体系与措施一、环保管理体系二、施工现场环境保护措施(一)一般规定(二)施工废弃物处理(三)货物包装物控制(四)噪声和尘埃控制(五)施工设备环境保护(六)野生动物保护(七)营地的环境保护(八)水土保持措施(九)地貌恢复第八章保障工期进度的技术措施和组织措施一、工期进度计划二、保障工期进度的技术措施三、保障工期进度的组织措施第九章资料收集管理一、资料编制二、验收资料的准备工作三、资料存档四、资料移交第十章其他说明事项一、对总包管理的认识及对专业分包的配合、协调、管理、服务方案二、对发包人、监理及设计人的配合三、地下管线及其他地上地下设施的保护加固措施第十一章质量创优规划及后期服务方案一、质量创优规划(一)创优具体规划(二)创优规划落实措施二、后期服务方案(一)随传随到(二)回访程序(三)回访组织(四)工程服务及保修第十二章附表附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章编制说明一、编制依据(一)招标文件本工程招标文件及所含图纸。

给水、顶管施工组织设计

给水、顶管施工组织设计1. 引言给水、顶管施工组织设计是施工项目执行的重要环节。

本文档将介绍给水、顶管施工组织设计的目的、基本原则、设计内容和步骤,以及常见注意事项。

2. 目的给水、顶管施工组织设计的目的是合理安排施工过程,确保施工质量,提高施工效率,最大限度地减少不安全因素和施工风险。

3. 基本原则在给水、顶管施工组织设计过程中,需要遵循以下基本原则:•安全第一:确保施工过程的安全性,采取安全预防措施;•经济合理:合理使用人力、物力资源,控制成本;•环境保护:注意施工对环境的影响,采取相应的环保措施;•进度控制:合理安排施工进度,确保按时完成;•质量保证:保证施工质量符合标准和要求。

4. 设计内容和步骤给水、顶管施工组织设计主要包括以下内容和步骤:4.1 施工准备•明确施工任务和目标;•编制施工组织设计文件,明确施工方案、进度计划、资源配置等内容;•建立施工组织机构,明确责任和权限;•安排施工人力、物力资源;•制定施工安全措施和应急预案。

4.2 施工过程•根据施工方案和进度计划,按照合理的顺序和方法进行施工;•定期检查施工质量,确保符合要求;•定期进行施工安全检查,及时处理发现的问题;•进行施工记录和施工质量验收。

4.3 施工完成•完成施工任务,并进行验收;•撤离施工现场,恢复原状;•归档施工文件和记录。

5. 注意事项在给水、顶管施工组织设计过程中,需要注意以下事项:•确保施工人员具备相关的资质和技能;•施工过程中,注意安全防护,遵守操作规程;•与相关单位和部门进行及时沟通,确保施工顺利进行;•对施工现场进行管理,保障施工资源的充足和有序;•根据实际情况和需求,及时调整施工方案和进度计划。

结论给水、顶管施工组织设计是确保施工质量和安全的关键环节。

本文档介绍了给水、顶管施工组织设计的目的、基本原则、设计内容和步骤,以及常见注意事项。

通过科学合理的施工组织设计,能够提高施工效率,降低施工风险,保障工程的顺利完成。

( 工程文档)南通滨江大桥过河给水顶管工程施工组织设计

南通滨江大桥过河给水顶管工程施工设计第一章编制说明1.1、编制目的为建设滨江大桥过河给水管道工程提供完整的纲领性技术文件,用以对该工程沉井制作与下沉、顶管等工程施工、施工组织管理及工程配合进行全方位的指导,以确保各道工序受控,高速优质的完成本工程建设任务,为业主提供满意服务。

VytYG1e8nZ1.2、编制说明1)本施工设计按照招标文件、业主要求、以及2007年9月13日的专家论证组对施工设计的要求进行编制。

为响应招标文件要求和本工程的需要,对人员、机械、材料调配、质量要求、进度安排等方面作统一部署。

VytYG1e8nZ 2)根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量终身责任,以“科学、经济、优质、高速”为编制原则。

VytYG1e8nZ 3)我公司对此次施工设计的编制高度重视,召集了类似工程施工、有丰富管理及现场施工经验的人员,在仔细研究设计意图、数次踏勘现场,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广益、博采众长,力求本方案切合工程实际,思路先进,施工科学,可操作性强。

VytYG1e8nZ4)本施工设计凡注明计量单位均为“㎜”。

1.3、编制依据1)滨江大桥过河给水顶管工程施工招标文件。

2)国家和行业现行的施工及验收规范:1、GB50202-2002《建筑的基基础工程施工质量验收规范》2、GB/T50265-97《给水排水构筑物施工及验收规范》3、DL/T5100-1999《水工混凝土施工规范》4、GB50204-2002《混凝土结构工程施工及验收规范》5、GB50208-2002《的下防水工程质量验收规范》6、GB50209-2002《建筑的面的工程施工及验收规范》7、JGJ18-2003《钢筋焊接及验收规范》8、GBJ107-87《混凝土强度检验评定标准》9、GB50300-2001《建筑工程施工质量验收统一标准》10、GBJ301-88《建筑工程质量检验评定标准》11、GBJ123-88《土工实验方法标准》12、GB985-80《手工电弧焊接接头的基本形式与尺寸》3)现场勘察情况。

南通滨江大桥过河给水顶管工程施工组织设计

南通滨江大桥过河给水顶管工程施工组织设计第一章编制说明1.1、编制目的为建设滨江大桥过河给水管道工程提供完整的纲领性技术文件,用以对该工程沉井制作与下沉、顶管等工程施工、施工组织管理及工程配合进行全方位的指导,以确保各道工序受控,高速优质的完成本工程建设任务,为业主提供满意服务。

1.2、编制说明(1)本施工组织设计按照招标文件、业主要求、以及2007年9月13日的专家论证组对施工组织设计的要求进行编制。

为响应招标文件要求和本工程的需要,对人员、机械、材料调配、质量要求、进度安排等方面作统一部署。

(2)根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量终身负责,以“科学、经济、优质、高速”为编制原则。

(3)我公司对此次施工组织设计的编制高度重视,召集了类似工程施工、有丰富管理及现场施工经验的人员,在仔细研究设计意图、数次踏勘现场,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广益、博采众长,力求本方案切合工程实际,思路先进,施工科学,可操作性强。

(4)本施工组织设计凡注明计量单位均为“㎜”。

1.3、编制依据(1)滨江大桥过河给水顶管工程施工招标文件。

(2)国家和行业现行的施工及验收规范:1、GB50202-2002《建筑地基基础工程施工质量验收规范》2、GB/T50265-97《给水排水构筑物施工及验收规范》3、DL/T5100-1999《水工混凝土施工规范》4、GB50204-2002《混凝土结构工程施工及验收规范》5、GB50208-2002《地下防水工程质量验收规范》6、GB50209-2002《建筑地面的工程施工及验收规范》7、JGJ18-2003《钢筋焊接及验收规范》8、GBJ107-87《混凝土强度检验评定标准》9、GB50300-2001《建筑工程施工质量验收统一标准》10、GBJ301-88《建筑工程质量检验评定标准》11、GBJ123-88《土工试验方法标准》12、GB985-80《手工电弧焊接接头的基本形式与尺寸》(3)现场勘察情况。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(此文档为word格式,下载后您可任意编辑修改!)1 编制说明1.1 工程概况1.1.1工程内容某某市供水一期工程分过江段和过宁通高速公路两段,主要工程内容如下:一.长江北汊段:1)工作井一座,外壁平面尺寸13.4×10.6m,壁厚1.2米~0.8米,钢筋混凝土结构,起沉标高-0.530,基底标高-16.62m;2)接收井一座,外壁平面尺寸11.0×9.9,壁厚1.2米~0.8米,钢筋混凝土结构,起沉标高-0.630,基底标高-16.17m;3)顶管管线1根,顶管管线从工作井到接收井长842.300米, DN1600钢管,采用Q235B型钢,壁厚18mm,顶管中心标高-11.92m;4)井内弯管及连接段工作井及接收井内顶管通过弯管及阀门等管件与开槽埋管相连接。

工作井及接收井地面部分与PCCP管相连接部分采用开槽埋管,总长度86.7米,开挖深度3.8米~4.5米。

二.过宁通高速公路段1)工作井一座,外壁平面尺寸8.5×5.2m,壁厚0.8米~0.6米,钢筋混凝土结构,起沉标高2.030,基底标高-6.80m;2)顶管管线1根,顶管管线从工作井到接收坑长604.26米, DN1400钢管,采用Q235B型钢,壁厚16mm,钢管中心标高-3.5m;3)井内弯管及连接段工作井及接收井内顶管通过弯管及阀门等管件与开槽埋管相连接,其中增设3×3×4.6m阀门井一座。

阀门井为钢筋砼结构,壁厚0.25m。

工作井及接收井地面部分与PCCP管、钢管相连接部分采用开槽埋管,总长度35米,开挖深度约4米~5米三.管道防腐要求1)外防腐:外壁除锈达到《涂装前钢材表面锈蚀等级除锈等级》(GB)中的Sa2.5级,环氧铁红防锈底漆二道,环氧玻璃鳞片重防腐面漆三道,干膜厚度大于0.52mm;2)内防腐:除锈达到GB中的Sa2.5级,防腐层采用无毒聚氨酯,防腐底漆二道加面漆二道(干膜总厚度不小于160µm)或相当质量的其它防腐涂料,均应取得省级卫生部门检验的卫生许可证书。

1.1.2 水文地质情况根据本次勘察,拟建场地勘探深度范围内各岩土层按其工程特性自上而下可划分为六个工程地质层和一个亚层,现分述如下:①粉质粘土夹粉土:褐黄~灰色,该层上部在两岸为耕填土,江中河床内上部为淤质土,该层含少量腐殖质,可见云母片,以粉质粘土为主,局部为淤泥质粉质粘土及粉质粘土与粉土互层,流塑(局部软塑)~松散状态,湿,切面稍有~无光泽,稍有摇震反应,干强度低,韧性低。

层厚1.80m~9.40m(平均4.70m),全场分布,场区北侧该层较厚。

②粉土夹粉质粘土:灰色,该层以粉土为主,可见云母片,局部夹少量淤泥质粉质粘土,流塑(局部软塑)~松散状态,湿,切面稍有~无光泽,稍有摇震反应,干强度低,韧性低。

层厚2.00m~8.30m(平均5.22m),全场分布,该河床层部位较厚。

③粉土:灰~青灰色,稍密(局部中密),局部含少量粉质粘土薄层,饱和状态,含少量云母片,切面无光泽,摇震反应迅速,干强度低,韧性低。

层厚0m~11.70m(平均5.81m),该层河床部位局部缺失。

(3-1)淤泥质粉质粘土:淤泥质粉质粘土:灰色,流塑状态,湿,局部夹少量粉土薄层,切面稍有光泽,无摇震反应,干强度低,韧性低。

层厚0~1.80m,仅以夹层形式分布于南岸第③层粉土层内。

④淤泥质粉质粘土:灰色,流塑状态,湿,局部夹少量粉土薄层,切面稍有光泽,稍有摇震反应,干强度低,韧性低。

层厚0~6.40m,仅河床部位有分布。

⑤粉砂夹粉土:层厚10.00~10.20m(本次未钻穿),灰色,中密(局部密实)、饱和状态,该层仅分布于南北两岸地段。

⑥粉质粘土夹粉土:灰色,以粉质粘土为主,局部为粉质粘土与粉土互层,软塑(局部流塑)状态,湿,切面稍有光泽,稍有摇震反应,干强度低,韧性低,层厚大于3.30m。

各地基土层物理力学性质指标详见“物理力学性质统计表”。

1.2 编制依据1、《市政地下工程施工及验收规程》(DGJ);2、《市政排水构筑物工程施工验收规程》(DBJ);3、《市政排水管道工程施工及验收规程》(DGJ);4、《市政道路、排水管道成品及半成品施工及验收规程》(DGJ);5、《混凝土结构工程施工质量验收规范》(GB);6、《给水排水构筑物施工及验收规范》(GBJ141-90);7、《钢筋焊接及验收规程》(JGJ18-96);8、《地基与基础工程质量验收规范》(GB);9、《砌体工程施工质量验收规范》(GB);10、《建筑防腐蚀工程施工及验收规范》(GB);11、《地下防水工程施工及验收规范》(GB);12、《水工混凝土结构设计规范》(DLT);13、《水工混凝土施工规范》(DLT);14、《钢结构工程施工质量验收规范》(GB);15、《钢结构焊接标准》(GBJ);16、《钢结构除锈和涂装工程质量验收规范》(GB);1.3 建设目标1.质量目标:工程质量确保优良2.本工程提倡安全文明施工,杜绝重大伤亡事故,交通事故和管线事故。

3.本工程将确保实现“廉政工程”。

2 施工总平面布置2.1 现场平面布置由于本工程两区段相隔距离较远(约9KM),生活区拟在长江北汊工作井附近及过宁通高速工作井附近分别布置。

长江北汊工作井附近布置办公用房、会议室、职工宿舍、浴室、厕所等生活设施。

过宁通高速工作井附近布置值班室、职工宿舍、浴室、厕所等设施。

生产设施布置分沉井制作、沉井下沉、顶管施工三阶段分别布置。

平面布置图中仅对生活办公区,生产设施布置区,便道,沉井工作区以及用电用水布置作简单说明。

沉井制作阶段分别在长江北汊工作井及过宁通高速工作井作业场地内布置钢筋制作场地;木工棚;材料仓库;配电房;氧气、乙炔房;废料堆场以及砼泵车停置场地等。

沉井下沉阶段在每个井位布置吊车停置场地、配电房;进水、排泥管路;堆土场地;泥浆沉淀池等。

顶管阶段在工作井作业场区内布置配电房;龙门吊以及轨道;操作室;管材堆放场地;材料仓库;氧气、乙炔房;废料堆放场地以及泥浆沉淀池等。

2.2 施工便道及交通组织安排根据现场条件,我方进行施工便道施工,由于场地内存在3条河浜影响施工车辆行走,需要对这3条河浜进行围堰抽水,在施工便道下方用道渣回填至便道标高位置。

便道沿途两侧设置排水明沟,同时由于施工区域内存在部分电线杆,高压电杆无法搬迁,将位于便道两侧的电线杆、高压电杆涂上红白油漆,使其醒目,避免夜间行驶车辆忽略电杆造成交通安全事故。

便道结构根据现场情况设置50cm道渣垫层,20cmC25混凝土面层的结构形式,其中沉井施工阶段先完成道渣铺设工作,顶管正式开工之前完成混凝土浇筑工作;便道两侧设置排水沟。

在位于自疏港高速进入我施工区域段便道由于高差较大,于原有土基层上用道渣做成斜坡,满足便道可供大型车辆通行的强度要求;同时位于河浜上方便道的道渣一律自河浜底部回填至便道标高。

3 施工进度计划和进度控制措施3.1 工期要求根据合同条款,本工程开工日期2007年8月1日,通水验收竣工日期2008年3月10日,我方于2008年5月30日之前向江苏鹏鹞环境工程承包有限公司提供陆份竣工图。

3.2 工期控制措施为保证计划工期内完成施工任务,我们对影响工期控制的因素:准备工作(包括人员、材料、设备等)、施工流程安排、施工过程的控制和管理、以及意外情况等分别进行了分析,拟采取以下工期保证措施:1.抓“三早”:我方于2007年7月26日组织项目部,2007年8月1日施工人员进场开工。

2.配足配好施工人员。

配足就是施工人员的数量要达到计划人数,配好是挑选素质高、责任心强的熟练工人,特别是顶管、沉井法等技术工程要有专业施工经验的熟练工。

3.配足配好施工机械,不但机械的数量达到计划要求,而且机械性能要好,一定要达到良好状态,对易损易坏零件要有备件。

4.随时根据实际情况编制调整施工计划,使施工计划科学合理,不发生窝工情况。

各分项工程合理搭配,发挥最大施工效率。

5.做好夜间连续施工准备,特别是顶管顶进、沉井法施工等工作,必须日夜连续施工,做好夜间作业,特别是夜间照明器具的准备。

6.防雨保护准备:施工过程中,天气变化下雨时,连续施工不能中断,做好工人防雨保护,每个操作工人备好雨衣、雨裤、雨鞋,做到雨天不间断施工,对新浇筑的混凝土,盖好塑料薄膜或塑彩条布以防雨淋。

7.合理划分施工段,不同作业内容抓住重点和节点。

8.采用机械施工,提高机械化程度,缩短工期,加快速度。

9.实行进度网络化管理,合理均衡安排劳动力和机械设备。

严格工程的宏观控制,注意工序衔接,根据工程具体进展情况,优化网络,编制阶段性进度和材料计划,避免等工现象发生。

10.实行有效奖励处罚机制,充分调动职工积极性。

11.及时做好材料采购和订货工作,做到供应及时、量足、质佳、避免等工待料退料现象。

12.制定安全生产宣传、检查、评比工作,避免因安全事故而造成人力、物力浪费、延误工期进度。

3.3 施工总进度计划施工开始日期为2007年8月1日,通水竣工验收日期为2008年3月10日。

其中关键节点如下:表3-1详细进度安排见施工进度计划横道图。

3.4 施工顺序工程竣工4 主要施工方案与技术措施4.1 沉井施工方法及技术措施4.1.1 顶管工作井和接收井概况某某市供水一期工程过江段为827.300米DN1600钢管顶管法施工,设置1座工作井和1座接收井:1)工作井一座,外壁平面尺寸13.4×10.6m,壁厚1.2米~0.8米,钢筋混凝土结构,起沉标高-0.530,基底标高-16.62m;2)接收井一座,外壁平面尺寸11.0×9.9,壁厚1.2米~0.8米,钢筋混凝土结构,起沉标高-0.630,基底标高-16.17m;过宁通高速公路段为604.26m DN1400钢管顶管法施工,设置1座工作井,工作井平面尺寸8.5×5.2,沉井结构,起沉标高2.030,基底标高-6.80m;接收部位采取放坡开挖配合拉森钢板桩施工的方法进行施工。

详细情况如下:4.1.1.1 长江北汊工作井长江北汊工作井总高度18.75m,自-16.62m~2.13m,拟分4节制作二次下沉。

第一节自-16.62m~-13.32m,高度3.5m;第二节自-13.32m~-8.22m,高度4.9m;第三节自-8.22m~-2.42m,高度5.8m;第四节自-2.42m~2.13m,高度4.55m。

基坑开挖深度5m,为防止基坑土方坍塌,在基坑外侧1米,采用环状轻型井点降水,一方面降低地下水位保持基坑坡面稳定,另一方面,沉井制作过程中保持持续抽水,增加地基承载力,减小沉井沉降。

在沉井制作过程中始终保持井点正常使用,直到沉井下沉时方可关闭井点。

基坑开挖后立即进行砂垫层及素砼垫层施工。
